矿井明槽段砼浇筑施工安全技术措施

一、编制目的

主斜井明槽段施工期间,为确保施工人员的人身安全,保证砼浇筑工程质量,特编制本措施。

工程概况

主斜井明槽现已开挖20m,根据实际情况,已经具备表土段暗挖条件,需要对已经开挖段进行砼浇筑永久支护,浇筑长度20m。

支护设计

主斜井明槽段设计断面为直墙半圆拱形,净宽5m,净高4m,墙高1.5m,井筒净断面积17.3㎡,毛宽6m,高4.7m,毛断面积24.34㎡,倾角-8.5°。

永久支护方式采用钢筋混凝土支护,设计强度为C30,浇筑厚度500,内层筋采用Φ18螺纹钢筋,间排距300×300,外层筋采用Φ22螺纹钢筋,间排距300×300,连接筋采用Φ8圆钢,间排距600×300,钢筋保护层100,内外层钢筋间距300。底板采用混凝土铺底,强度为C30,铺底厚度200。墙基础400。混凝土配料采用P.042.5普通硅酸盐水泥、中砂、Φ20~40石子和干净水配制。

四、施工准备

1、料场备足浇筑混凝土所需水泥、砂、石子及外加剂。

2、施工用水:利用场地内的供水系统向施工地点供水。

3、施工用风:利用场地内的压风系统向施工地点供风。

4、搅拌机:井口附近布置—750型搅拌机两台,采用1200B型自动计量系统。

5、振捣器具:50型风动震动棒2台。

6、碹胎:内模配用20#槽钢碹胎。外模配用10#槽钢碹胎。

7、模板:明槽段支护内外模板均采用定型钢模板,内部模板规格为1500×100×50,外部模板规格为1500×300×50。

8、钢筋:按设计要求加工钢筋。

9、加固碹胎、模板所需材料:钢管、木板等。

五、施工工艺

根据测量给定的中、腰线,井筒按设计标高和坡度要求浇筑混凝土基础以后,开始绑扎钢筋、组立碹胎、砼浇筑施工作业。

测量放线、定位:测量人员根据设计标高及坡度放出中、腰线。

绑扎钢筋:根据测量人员给出的中、腰线,按设计要求的规格、数量、间距布筋,误差必须符合质量标准的有关要求;钢筋外保护层和内保护层厚度要严格按照规程要求预留,不得有露筋现象。

立碹胎:根据测量人员放出的中、腰线控制、组立已经加工好的碹胎,按要求安放在正确位置。

铺设模板:按设计铺设已经加工好的模板。模板随浇随用铅丝绑扎在碹胎上。里外使用撑杆进行加固,防止浇筑砼时跑模;用卡子把每块模板都组合起来,打撑加固、浇筑,浇筑前模板用废机油涂刷。

浇筑砼:所有准备工作结束后,开始浇筑砼。

搅拌好的砼采用无轨胶轮车运至施工地点,人工上料浇注入模。风动振动器捣固。

拆模:砼浇筑结束24小时后,拆除模板。

养护:拆除模板后开始养护,7天内每班养护一次,7天以后,每天至少养护一次,养护时间不得少于28天。

施工安全保证措施

(一)风险预控

1、防止工器具及碎石等顺斜坡下滑伤人;

2、防止钢筋绑扎不牢歪倒伤人;

3、防止碹胎组立、连接不牢,歪倒伤人;

4、防止铺设模板与碹胎搭连不紧密,坠落伤人;

5、防止模板固定不牢,跑浆伤人;

6、高空作业人员,系好安全带且生根牢固。

(二)施工现场夜间施工照明

1、施工中,定期检查电气设备,确保用电安全;

2、夜间施工照明为220V额定电压的电器;照明线路按规定架设;

3、供电系统采用(接地保护)系统,所有开关必须装设漏电保护器;灯具的安装高度必须在距地面3m以上,固定必须牢固、稳定;灯管应保持水平,易燃物品应远离(至少500以上)。移动灯具人员应戴绝缘手套操作。

(三)冬季施工措施

根据该地区的天气、气温情况,井筒表土段施工在冬季施工期间,需要采取相应的施工措施,确保砼施工质量:

1、冬季施工时,搅拌站要安设热水箱,保证砼搅拌用热水;

2、适当延长砼的搅拌时间;

3、砼搅拌时,必须添加防冻剂;

4、浇筑完毕后,必须铺设双层草帘子和双层塑料薄膜进行保温。

5、井筒必须砌火炉取暖,确保井筒内温度不低于15°

6、井筒内设置6盏碘钨灯用于取暖。

7、冬季施工时要防止路面结冰,发生运输事故。

(四)其他安全保证措施

1、参加施工的管理人员、操作人员要对本施工措施熟知、掌握,并在施工过程中严格操作;

2、风水管路等应进行密封检验防冻,合格后方可使用;

3、处理机械故障时,必须使设备断电、停风,送电、送风必须坚持谁停风、停电谁送风、送电的原则,向施工设备送电、送风前,应通知相关作业人员;

非操作人员不得进入正在施工的作业区;

施工过程中指定专人加强观察,确保安全;

工作台搭设必须牢固可靠,工作台采用Φ40钢管搭设,平台铺设采用80㎜厚木板。脚手架平台的立柱根部固定牢靠,不得有倾斜趋势;并要设置剪刀支撑和斜顶杆件,扣件连接紧固;

作业平台上,禁止打闹;

施工人员及进入施工区域人员,必须正确佩戴安全帽;

按照规定使用安全劳动用品;

在浇筑砼时,工作台正下方及斜坡下方严禁有人,工作台上人员要时刻注意脚下,防止滑落伤人;

拆模时,应清理好退路上的材料和杂物,人员要站在安全地点并在斜坡上方,与工作无关人员要远离现场,以防发生意外;

拆除碹胎后必须及时拆除所有模板,否则碹胎下严禁站人;

拆除碹胎时,工作人员必须齐心协力,碹胎正下方及斜坡下方严禁有人;

立碹胎时,必须将连接螺栓上齐、上紧、上牢,拉杆必须上齐、上实;外部模板必须

牢固可靠,并用8#铁丝加固,防止脱落及松动;

搭工作台必须有专人负责统一指挥,工作台搭设必须牢固可靠;

每次上工作台工作前必须先检查工作台的稳定情况,确认无问题后方可上台施工,施工时要由班长统一指挥并设专人站在安全地点负责安全监护工作,防止工作台上掉落杂物及人员踩空造成事故发生;

工作台上不许存放过多的物料,防止倒塌发生事故。每次施工前和施工后必须将工作台上的杂物清理干净;

工作台上的材料要放置平稳,小型工器具要装入专用的工具袋内,易脱手的工具要用绳栓住,使用时将绳套在手腕上,不用时要挂在可靠的地方,上下传递对象必须手接手送,禁止抛掷;

所有施工人员必须认真学习本措施并签字后方准上岗。

七、质量标准及保证措施

(一)模板组立质量标准及保证措施

模板组立质量标准:1)、基础深度-30~+100。2)、轴线位移≤5;3)、底模上表面标高±10;4)、截面内部尺寸±10;5)、墙部垂直度≤10;6)、相邻模板高差≤5;7)、表面平整度≤5;

1、立模前按中腰线仔细检查井帮掘进规格,若有小于设计尺寸之处必须处理达到设计要求,方准立模;

2、模板组装后用中线控制模板尺寸,按拱顶、拱基、墙基三个部位。只有每个点测量尺寸均在质量标准要求范围之内,才算模板校正合格。校正合格的模板必须加固牢靠。模板未校正合格和未进行加固时,不准浇筑混凝土;

3、模板变形超过设计要求,必须及时维修、校正或更换,只有符合设计要求方准使用;

4、脱模:按规定养护后,方可拆碹、拆模。

钢筋绑扎质量标准及保证措施

钢筋绑扎质量标准:1)、受力钢筋间距±20,排距±10;2)、拉筋间距±30;3)、保护层±10。

1、钢筋品种、规格、质量、性能必须符合设计要求;

2、钢筋表面必须清洁,有裂缝、断伤、刻痕的钢筋严禁使用;

3、绑扎钢筋时,不得歪斜或错上错下等现象,钢筋结点要靠严绑紧;绑扎钢筋搭接长度不小于35d;

4、钢筋搭接方式、搭接长度90%及以上符合设计和作业规程的规定为合格;全部符合设计和作业规程的规定为优良;

5、钢筋绑扎缺口、松口的数量:不超过应绑扎量的20%,且不连续为合格;不超过应绑扎量的10%,且不连续为优良;

6、受力钢筋间距允许偏差±20,排距允许偏差±10,构造筋间距允许偏差±30,钢筋保护层允许偏差±10。

(三)砼搅拌质量保证措施

砼使用材料:水泥采用42.5#普通硅酸盐水泥,中砂,石子粒径在Φ20~40之间;质量配比为:水泥:砂子:石子:水:防冻剂=100:181:366:49:10。水泥称量允许偏差±2%,砂子、石子±3%。

设定专职人员操作配料机,采用井口搅拌站搅拌,搅拌上料次序:先上石子、砂子,后上水泥。搅拌时间不得少于2分钟。拌和料要随拌随用,掺加防冻、早强剂后运输存放时间不得超过20分钟。

(四)砼浇筑及振捣质量保证措施

浇筑砼时,两帮要同时浇注,每浇注300深时,振捣一次。振捣时要插入下层混凝土70,每次移动距离不大于振捣器作用半径的1.5倍,振动时间一般为20-30秒,下插要快,提拔要慢,防止留有插孔痕迹,但不要触及模板。施工地点配置2台风动振动器,随着浇注,用振动器及时震捣,直至砼泛浆呈糊状为止,震捣器要离开模板70,并要插到每层底部。

(五)其他质量标准及保证措施

1、砼表面平整度:≤10;

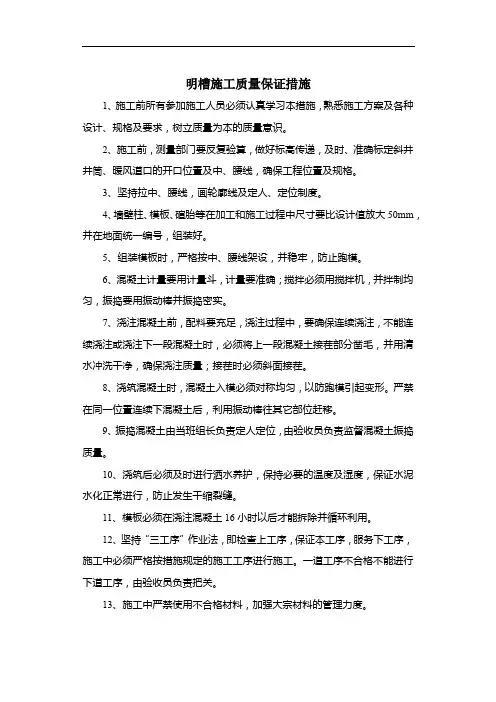

2、砼表面不得有麻面、蜂窝等

钻场施工安全技术措施

仅供参考[整理] 安全管理文书 钻场施工安全技术措施 日期:__________________ 单位:__________________ 第1 页共5 页

钻场施工安全技术措施 为有效的治理42-43#煤层+540水平东翼火区,合理的实施三相泡沫综合防灭火,确保人员在钻场内打钻时能够安全的施工,现制定以下安全技术措施: 1、必须按钻孔设计要求施工,技术员和钻场施工人员必须亲临现场,确定钻孔的位置、方位、角度、以及钻孔数目,严格掌握钻孔角度和开孔位置。 2、所有打钻人员必须经过专业培训,掌握煤与瓦斯突出预兆,熟悉避灾路线。 3、打钻时,打钻人员必须衣扣整齐,所有入井人员不得穿化纤衣服,工作时两金属物不准互相撞击,灯带系好,开钻后人与钻机保持一定距离,以保人身安全,钻机、水泵安设必须牢固防止翻倒及下滑伤人。在人工取下钻杆及加钻杆时,钻机的控制开关必须打到停止位置,不得违章作业。 4、在操作钻进过程中严格控制加压量,保证不因压力过大导致钻孔偏斜。 5、钻工操作时必须衣着整齐、利索,打钻时不准围毛巾、戴手套,以免机械绞伤人。特别是切换钻杆时,动作要协调,操作要稳、准。 6、在打钻过程中出现动力现象(如顶钻、夹钻、喷孔等),必须停止打钻。 7、打钻地点设专职瓦检员,负责打钻地点的瓦斯检查,打钻过程中必须随时对孔口的瓦斯浓度进行检查,加强打钻施工地点的气体监测、检查,否则必须停止打钻,撤出人员。 8、打钻地点要安设瓦斯、一氧化碳监测探头,并按规定悬挂和调 第 2 页共 5 页

校,当风流中瓦斯浓度达到1%时,自动报警断电,瓦斯浓度达到1.5%时,撤出工作人员进行处理。当一氧化碳浓度达到0.0024%时,要停止作业撤出人员进行处理。打钻地点上齐风电闭锁及瓦斯电闭锁保护。 9、打钻地点20m范围内严禁存放油类、炸药、雷管等易燃易爆物品。 10、打钻地点应设压风自救装置,并保证运行可靠,压风自救系统每班设专人检查,确保可靠后方可作业,压风自救装置无风、风量不足、消防设施、灭火器材及安全设施不到位时,严禁开钻。 11、所有入井设备防爆率必须达到100%。 12、打钻前要检查工作面围岩及顶板支护情况,要做到敲帮问顶,按实际情况,发现有活渣及时进行加固和清理,防止伤人。钻机要摆放平稳,打牢压紧。各类电气设备、管线、钻杆、工具要放在巷道的同一侧,并摆放、吊挂整齐。钻机及附近必须留有不小于0.5m宽的人行避灾通道。 13、每次打钻前后都派一名专职电工负责钻机的维护工作,同时保证打钻地点的所有电气设备、电缆完好,所有电气设备必须防爆。 14、每班打钻人员由当班组长填好打钻记录,并认真填写,做到详细准确。 15、施工地点所有人员必须听从瓦检员指挥,瓦检员不在现场未经检查瓦斯不得作业,发现问题及时处理。 16、入井人员必须佩戴矿灯、自救器且矿灯完好防爆,防爆率达100%。 17、油泵电机必须达到防爆要求。 18、钻机操作时要严格控制最大钻进量和旋转压力,匀速加压,稳 第 3 页共 5 页

砼工程的安全技术措施标准范本

解决方案编号:LX-FS-A28443 砼工程的安全技术措施标准范本 In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior or activity reaches the specified standard 编写:_________________________ 审批:_________________________ 时间:________年_____月_____日 A4打印/ 新修订/ 完整/ 内容可编辑

砼工程的安全技术措施标准范本 使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。 (1)搅拌机安全注意事项: a、搅拌机设置在平坦的位置,地面作砼地面,用方木垫起前后轮轴,以免在开机时发生移动。 b、停机后,鼓筒清洗洁净,且筒内不得有积水。 c、电动机应设有开关箱,装设漏电保护器,额定动作电流不超过30mA/0.1s,停机不用或下班后,应拉闸断电,并锁好开关箱。 (2)塔吊使用注意事项: a、起重司机和指挥要严格执行起重吊装的安全操作规程。

进风斜井明槽段钢筋混凝土浇筑安全技术措施(新版)

( 安全技术 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 进风斜井明槽段钢筋混凝土浇筑安全技术措施(新版) Technical safety means that the pursuit of technology should also include ensuring that people make mistakes

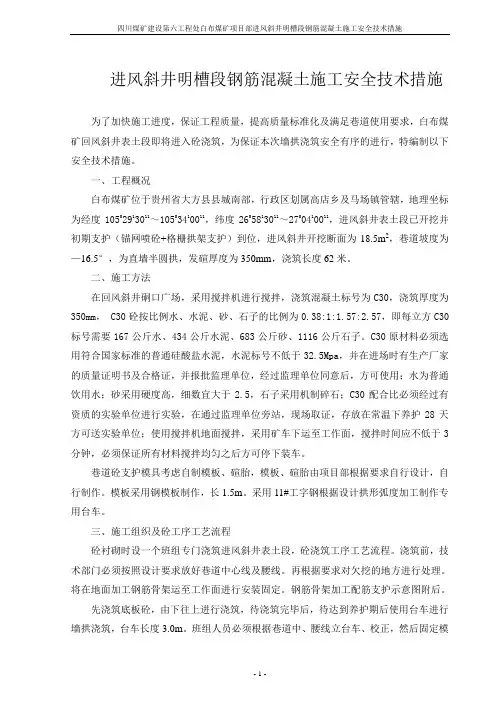

进风斜井明槽段钢筋混凝土浇筑安全技术 措施(新版) 一、编制目的 进风斜井明槽段即将进行钢筋混凝土浇筑工作,使巷道成型达到设计要求,满足生产需要,进一步推进工程进度。同时,为了保证在施工期间钢筋混凝土的浇筑质量和安全特编制本措施。 二、工程概况 白布煤矿位于贵州省大方县县城南部,行政区划属高店乡及马场镇管辖,地理坐标为经度10502913011~10503410011,纬度2605813011~2700410011,进风斜井表土段已开挖并初期支护(锚网喷砼+格栅拱架支护)到位,进风斜井开挖断面为18.5m2,巷道坡度为-16.5°,为直墙半圆拱,发碹厚度为350mm,浇筑长度62米。由里往外浇筑。

三、支护设计 进风斜井明槽段设计断面为直墙半圆拱形,净宽 4.2m,净高3.6m,墙高1.5m,井筒净断面积13.2㎡,毛宽4.9m,高4.3m,毛断面积18.5㎡,倾角-16.5°。 永久支护方式采用钢筋混凝土支护,设计强度为C30,浇筑厚度300mm,内层筋采用Φ18mm螺纹钢筋,间排距300mm×300mm,外层筋采用Φ22mm螺纹钢筋,间排距300mm×300mm,连接筋采用Φ8mm 圆钢,间排距600mm×300mm,钢筋保护层100mm,内外层钢筋间距300mm。底板采用混凝土铺底,强度为C30,铺底厚度300mm。墙基础300mm。混凝土配料采用P.042.5普通硅酸盐水泥、中砂、Φ20~40mm石子和干净水配制。 四、施工准备 1、组织有关人员熟悉图纸,领会设计意图,参加业主组织的图纸会审。 2、料场备足浇筑混凝土所需水泥、砂、石子及外加剂。 3、施工用水:利用场地内的供水系统向施工地点供水。

煤矿钻场放炮安全技术措施详细版

文件编号:GD/FS-8601 (解决方案范本系列) 煤矿钻场放炮安全技术措 施详细版 A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing. 编辑:_________________ 单位:_________________ 日期:_________________

煤矿钻场放炮安全技术措施详细版 提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。,文档所展示内容即为所得,可在下载完成后直接进行编辑。 新井9106掘进工作面为抽放瓦斯做准备,需要在巷道左帮煤墙处施工钻场,方便通防队打抽放孔,为确保施工安全,特制定本安全措施。 一、钻场规格 从9106工作面进风巷进尺5米以后,做第1个钻场,以后左帮每隔30米施工一处钻场,钻场尺寸为:宽3米,深4米,高2米。 二、施工方法 采用钻眼爆破法施工。爆破采用三级矿用乳化炸药和毫秒延期电雷管,采取正向装药,连线方式为串联,必须用黄泥封孔,装药后将整个炮眼填满封实。附“炮眼布置图”。

三、支护规格 支护采用Φ18×1800mm金属螺纹锚杆,间排距为800×800mm。锚杆托盘为正方形,用钢板压制成,规格为150mm×150mm×8mm。树脂药卷直径为20mm,长度为350mm,其型号为 MSK2335。锚杆间排距允许偏差100mm,外露长度为30-50mm。 放炮结束后,首先进行敲帮问顶工作,然后用摩擦支柱做好临时支护,定出锚杆眼位,安装锚杆机,开始按照锚杆机操作技术规程操作。 四、安全技术措施 1、打眼前,必须先检查作业地点的顶板是否完好,严格执行“敲帮问顶”制度,发现隐患及时处理,必须在保证安全的情况下方可作业。 2、打眼时,必须三人配合操作,一人扶杆,

混凝土工程安全技术措施示范文本

混凝土工程安全技术措施 示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

混凝土工程安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 1、搭设行车道板时,两头需搁置平稳,并用钉子固定,在 平道板下面每隔1.5米,需加横楞顶支撑。 2、车道板单车行走不小于1.4米宽,双车来回不小于 2.8米宽,在运料时,前后应保持一定车距,不准奔跑,抢道或超 车。到终点卸料时,双手应扶牢车柄倒料,严禁双手脱把,以防 翻车伤人。 3、浇灌混凝土用脚手架,工前应检查,不符合脚手架规 程要求,可拒绝使用。施工中应设专人对脚手架和模板、支 撑进行检查维护,发现问题,及时处理。 4、用塔吊、料斗浇捣混凝土时,指挥扶斗人员与塔吊驾 驶员应密切配合,当塔吊放下料斗时,操作人员应主动退让,应 随时注意料斗碰头,并应站立稳当,防止料斗碰人堕落。

5、浇灌混凝土用的溜槽、串筒要连接安装牢固,防止堕落伤人 6、离地面2米以上浇捣过梁、雨蓬、小平台等,不准站在搭头上操作,如无可靠的安全设备时,必须戴好安全带,并扣好保险勾。 7、使用振动机前应检查电源电压,输电必须安装漏电开关,保护电源线路是否良好,电源线不得有接头,机械运转是否正常,振动机移动时,不能硬拉电线,更不能在钢筋和其它锐利物上拖拉,防止割破拉断电线而造成触电伤亡事故。 8、振动器使用时,插入深度不准超过60cm,时间不能超过一分钟,震捣手要穿胶靴戴胶手套。 9、混凝土搅拌机使用前要检查试运转情况,确信安全可靠再操作。混凝土搅拌机开动时、不准将工具人身伸向卷筒,也不准再向卷筒内投料。停产、换班或定期维护时,切记切断电源,锁住闸刀箱挂牢吊勾。

主斜井开挖明槽安全技术措施简易版

A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing. 编订:XXXXXXXX 20XX年XX月XX日 主斜井开挖明槽安全技术 措施简易版

主斜井开挖明槽安全技术措施简易 版 温馨提示:本解决方案文件应用在对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。文档下载完成后可以直接编辑,请根据自己的需求进行套用。 一、工程概况: 主斜井(利用原安盛欣煤业主斜井并进行 技术改造) 原安盛欣煤业主斜井特征:原主斜井已掘 至11-2号层,井筒倾角不一,从井口往下在 20°-26°-22°之间;井口至10号层斜长 347.52 m,井口至11-2号层斜长361.9 m。从 井口往下30米已砌碹,断面形状为园弧拱,净 宽2.7m,净高2.55m;其余部分为裸巷,矩形 断面,宽1.6-4.0m,高1.6-3.0m。 设计对原主斜井进行技术改造,延深主斜

井至11-2号层煤层底板下做主煤仓(延深斜长66.7m,倾角22°),主斜井总长428.6m。为满足安全距离的要求,本设计对原井筒进行整修、扩支,扩支后断面形状为半园拱。表土段采用钢筋混凝土砌碹,支护厚350mm,砌体向坚硬岩层延深5m;基岩段采用锚喷支护,支护厚100mm;净宽3.0m,净墙高1.3m,铺底厚 100mm,净断面7.14m2;表土段掘进断面积10.48m2,锚喷基岩段掘进断面积8.33m2。井筒内装备有胶带输送机,担负矿井的原煤提升、进风(微入)任务。井筒内设有行人台阶及扶手,兼做矿井的安全出口。 二、安全技术措施: 拆除通往主斜井的电源线,并拆除风井井口的一起设施;

焊接工程安全技术措施doc资料

目录 一、焊接安全要求————————————————————— 2 二、预防触电事故的基本措施—————————————————2 三、登高焊割作业安全措施—————————————————— 2 四、施工现场中的焊接安全措施—————————————————3 五、焊接与切割施工安全技术交底———————————————4

焊接工程安全技术方案 一、焊接安全要求 1、焊接操作人员属特殊工种人员。须经主管部门培训、考核合格,掌握操作技能和有关安全知识,发给操作证件,持证上岗作业。未经培训、考核合格者,不准上岗作业。 2、电焊作业人员必须戴绝缘手套、穿绝缘鞋和白色工作服,使用护目镜和面罩,高空危险处作业,须挂安全带。施焊前检查焊把及线路是否绝缘良好,焊接完毕要拉闸断电。 3、焊接作业时须配置灭火器材,应有专人监护。作业完毕,要留有充分的时间观察,确认无明火点后,方可离去。 4、焊工在金属容器内、地下、地沟或狭窄、潮湿等处施焊时,要设监护人员。其监护人必须认真负责,坚守工作岗位,熟知焊接操作规程和应急抢救方法。需要照明的其电源电压应不高于12v。 5、夜间工作或在黑暗处施焊应有足够的照明;容器内操作要有通风换气或消烟设备。 6、焊接压力容器和管道,需持有压力容器焊接操作合格证。 7、施工现场焊、割作业须执行“动火证制度”,并要切实做到用火有措施,灭火有准备。施焊时有专人监护;施焊完毕后,要留有充分时间观察,确认无复燃的危险后,方可离去。 二、预防触电事故的基本措施 (1)为了防止在电焊操作中人体触及带电体的触电事故,可采取绝缘、屏护、间隔、空载自动断电和个人防护等安全措施。 (2)为防止在电焊操作时人体触及意外带电体而发生触电事故,一般可采用保护接零等安全措施。 三、登高焊割作业安全措施 (1)登高焊割作业应根据作业高度及环境条件定出危险区范围。一般在地面周围10m内为危险区,禁止在作业下方及危险区内存放可燃、易燃物品及停留人员。在工作过程中应设有专人监护。作业现场必须备有消防器材。 (2)登高焊割作业人员必须戴好符合规定的安全帽,使用标准的防火安全带,穿防护胶鞋。安全带应挂牢。 (3)登高焊割作业人员应使用符合安全要求的梯子。梯脚需有防滑措施,与地面夹角应小于6°,上、下端均应放置牢靠。使用人字梯时,要有限跨钩,不准两人在同一梯子上作业。登高作业的平台应带有栏杆,事先应检查,不得使用有腐蚀或机械损伤的木板或铁木混合板制作。平台要有一定宽度,以利焊接操作,平台不得大于l:3的坡度,板面要钉防滑条。使用合格的安全网。 (4)登高焊割作业所使用的工具、焊条等物品应装在工具袋内,应防止操作时落下伤人。不得在高处向下抛掷材料、物件或焊条头,以免砸伤、烫伤地面工作人员。 (5)登高焊割作业不得使用带有高频振荡器的焊接设备。登高作业时,禁止把焊接电缆、气体胶管及钢丝绳等混绞在一起,或缠在焊工身上操作。在高处接

反井钻机施工安全技术措施

反井钻机施工安全技术 措施 集团公司文件内部编码:(TTT-UUTT-MMYB-URTTY-ITTLTY-

反井钻机施工安全技术措施为确保四矿-650m东十六石门反井机试点工程顺利施工,实现安全高速、优质生产,特制定本安全技术措施,凡井下钻井施工人员,都必须认真学习,遵守本措施的有关规定。 1.凡参加钻机施工人员,必须经过培训学习,没有经过培训的人员,不得上机操作钻机。 2.钻机现场必须通风良好,防止瓦斯积存,通修队每班必须派人检查瓦斯情况。回风流中瓦斯浓度达到1%时,必须停止钻井,撤出人员,进行处理。 3.每班钻进前施工人员对钻机要进行全面检查,检查螺栓是否丢失和松动,滑道、各活塞杆是否有脏物。液压胶管接头是否安装好,操纵杆是否都处于关闭状态。供水水源,油箱车油位是否达到要求,如发现问题,不得钻进并及时处理。 4.钻进前应进行全面空载试运转,包括动力水笼头上下运动和旋转,机械手和转盘吊工作是否正常,如发现有漏油阻卡现象,应及时处理。

5.钻进时,司机精力要集中,要经常注意压力表的变化情况并随时调整,严禁在钻机作业时脱岗、睡岗、离岗现象。 6.钻进时,施工作业人员要经常清理导孔钻进时循环冲洗时带上来的沉淀岩屑,并注意钻机的运转情况,如发现电机、动力水龙头、马达或其它部件有异常响声,工作不正常,油管漏油等,应及时通知司机,停机处理。 7.使用转盘吊,机械手运送钻杆时,如需扶正,只能从两头丝扣部位挪动,不允许用手抱住钻杆体,以免发生压伤,挤伤事故。 8.卸钻杆时,人员必须撤离,站在主机一侧指挥慢速卸扣。 9.当钻孔离钻穿下水平巷道10米时,必须在-725m下水平巷道贯穿点以外打好合格的安全档,并挂好警示牌,以免贯穿时发生机械伤人事故。 10.在贯穿以前,上部钻机操作台和下部贯穿平巷入口处必须安装通讯电话,并确保能够正常使用,确保下部扩孔安装钻头和清除矸石时能够做到随时联系,防止上下口令不一致而发生机械伤人事故。

泵送混凝土施工安全技术措施(正式)

编订:__________________ 单位:__________________ 时间:__________________ 泵送混凝土施工安全技术 措施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-7222-77 泵送混凝土施工安全技术措施(正 式) 使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 为保证混凝土浇筑时人员安全,特制订如下安全措施: 1. 砼泵操作人员必须经过专门的培训,能熟练操作砼泵。 2. 操作人员、专业电工必须经常检查砼泵的完好情况,保证砼泵运行时处于安全、正常的状态。 3. 不得擅自改动安全装置,必须以正确的方式使用。 4. 砼泵送设备安置应独立成体系,不得与脚手架相连。 5. 水平输送管道敷设线路应接近直线,少弯曲。管道与管道支撑必须筋骨可靠,管道接头应密封可靠。Y型管道应装接锥形管。

6. 严禁将垂直管道直接装接在泵的输送口上,应在垂直管架的前段装接场地不小于10M的水平管,水平管近泵时处应装逆止阀。 7. 风力大于六极以上时,泵车不得使用布料杆,天气炎热时,应用湿麻袋、湿草包遮盖管道。 8. 作业面移动泵管时,作业人员应与指挥人员相互协调好,避免移动泵管时发生泵送砼现象,造成人员跌落,泵管伤人。 9. 砼泵管堵塞时,非操作人员不得擅自拆开泵管,拆管作业时管道出口端前方10米不得站人。 10. 泵送系统受压力时,不得开启任何输送管道和液压管道。液压系统的安全阀不得任意调整,蓄能器只能充入氮气。 11. 作业后,将料斗内和管道内的混凝土全部输出,然后对泵机、料斗、管道进行冲洗。用压缩空气冲洗管道时。管道出口端前方10米不得站人,并应用金属网篮等收集冲出的泡沫橡胶及砂石粒。 12. 部位操纵开关,调整手柄、手轮、控制杆、

焊接工程施工技术安全措施示范文本

焊接工程施工技术安全措 施示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

焊接工程施工技术安全措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 为了防止触电事故的发生,除按规定穿戴防护工作 服、防护手套和绝缘胶鞋外,还应保持干燥和清洁。 焊接工作开始前,首先检查焊机和工具是否完好和安 全可靠。如焊钳和焊接电缆的绝缘是否有损坏的地方,焊 机的外壳接地和焊机的各接线点接触是否良好。不允许未 进行安全检查就开始操作。 身体出汗后而使手潮湿时,切勿站在带电的钢板或工 件上,以防触电。工作地点潮湿时,地面应铺有橡胶板或 其他绝缘材料。 更换焊条一定要戴皮手套,不要赤手操作。 在带电情况下,为了安全,焊钳不得夹在腋下去激被 焊工件或将焊接电缆挂在勃颈上。

推拉闸刀开关时,脸部不允许直对电闸,以防止短路造成的火花烧伤面部。 下列操作,必须在切断电源后才能进行: 改变焊机接头时; 更换焊件需要改按H 次回路时; 更换保险装置时; 焊机发生故障需进行检修时; 转移工作地点搬动焊机时; 工作完毕或临时离开工作现场时,焊接作业时,其附近应无易燃易爆物品,并设置接火斗,以防发生火灾与损坏门窗。 请在此位置输入品牌名/标语/slogan Please Enter The Brand Name / Slogan / Slogan In This Position, Such As Foonsion

钻场施工安全技术措施方案_1

整体解决方案系列 钻场施工安全技术措施(标准、完整、实用、可修改)

编号:FS-QG-40985钻场施工安全技术措施 Drilling Site Construction Safety Technical Measures 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 为有效的治理42-43#煤层+540水平东翼火区,合理的实施三相泡沫综合防灭火,确保人员在钻场内打钻时能够安全的施工,现制定以下安全技术措施: 1、必须按钻孔设计要求施工,技术员和钻场施工人员必须亲临现场,确定钻孔的位置、方位、角度、以及钻孔数目,严格掌握钻孔角度和开孔位置。 2、所有打钻人员必须经过专业培训,掌握煤与瓦斯突出预兆,熟悉避灾路线。 3、打钻时,打钻人员必须衣扣整齐,所有入井人员不得穿化纤衣服,工作时两金属物不准互相撞击,灯带系好,开钻后人与钻机保持一定距离,以保人身安全,钻机、水泵安设必须牢固防止翻倒及下滑伤人。在人工取下钻杆及加钻杆时,钻机的控制开关必须打到停止位置,不得违章作业。

4、在操作钻进过程中严格控制加压量,保证不因压力过大导致钻孔偏斜。 5、钻工操作时必须衣着整齐、利索,打钻时不准围毛巾、戴手套,以免机械绞伤人。特别是切换钻杆时,动作要协调,操作要稳、准。 6、在打钻过程中出现动力现象(如顶钻、夹钻、喷孔等),必须停止打钻。 7、打钻地点设专职瓦检员,负责打钻地点的瓦斯检查,打钻过程中必须随时对孔口的瓦斯浓度进行检查,加强打钻施工地点的气体监测、检查,否则必须停止打钻,撤出人员。 8、打钻地点要安设瓦斯、一氧化碳监测探头,并按规定悬挂和调校,当风流中瓦斯浓度达到1%时,自动报警断电,瓦斯浓度达到1.5%时,撤出工作人员进行处理。当一氧化碳浓度达到0.0024%时,要停止作业撤出人员进行处理。打钻地点上齐风电闭锁及瓦斯电闭锁保护。 9、打钻地点20m范围内严禁存放油类、炸药、雷管等易燃易爆物品。 10、打钻地点应设压风自救装置,并保证运行可靠,压

混凝土工程施工安全技术措施(最新版)

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 混凝土工程施工安全技术措施 (最新版)

混凝土工程施工安全技术措施(最新版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。 1、搭设行车道板时,两头需搁置平稳,并用钉子固定,在平道板下面每隔1.5米,需加横楞顶支撑。 2、车道板单车行走不小于1.4米宽,双车来回不小于2.8米宽,在运料时,前后应保持一定车距,不准奔跑,抢道或超车。到终点卸料时,双手应扶牢车柄倒料,严禁双手脱把,以防翻车伤人。 3、浇灌混凝土用脚手架,工前应检查,不符合脚手架规程要求,可拒绝使用。施工中应设专人对脚手架和模板、支撑进行检查维护,发现问题,及时处理。 4、浇灌混凝土用的溜槽、串筒要连接安装牢固,防止堕落伤人 5、离地面2米以上浇捣过梁、雨蓬、小平台等,不准站在搭头上操作,如无可靠的安全设备时,必须戴好安全带,并扣好保险勾。 6、使用振动机前应检查电源电压,输电必须安装漏电开关,保护电源线路是否良好,电源线不得有接头,机械运转是否正常,振动机移动时,不能硬拉电线,更不能在钢筋和其它锐利物上拖拉,防止割

明槽开挖方案及安全技术措施示范文本

明槽开挖方案及安全技术措施示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

明槽开挖方案及安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 一、项目概况 塔河矿业有限责任公司库车县榆树岭煤矿有限责任公 司120万吨/a改扩建项目由四川煤矿基本建设工程公司中 标,20xx年6月逐步开始准备施工事宜,预计7月动工开 挖风井筒明槽并按设计砌碹。 二、施工组织 施工由四川煤矿基本建设工程公司组织,榆树岭煤矿 负责监督,按照《矿建工程施工安全生产协议》条纹办 理。 监理人员配备: 包满仓付井财

四川煤矿基本建设工程公司人员配备: 组织:张宝龙 现场指挥:吴 技术指导:岳逸凡 破碎锤司机:铲车机司机:潘宏伟 施工人员:配备3-5人 榆树岭煤矿监督人员配备 质量监督与验收:崔江 技术监督:刘伦强 三、编制依据 1.榆树岭煤矿120万吨/a改扩建初步设计2.《煤矿安全规程》 3.《煤炭工业设计规范》

桩基础施工安全技术措施

桩基础施工安全技术措施 编制: 审核: 批准:

目录 1.一般规定 (1) 2.钻机操作、钻孔安全、文明措施 (1) 3、施工安全保证措施 (4) 3、不测事件发生时的处理应急方案 (5)

钻孔灌注桩施工安全技术措施 1.一般规定 1.1钻机安装就位严格按照建筑机械使用安全技术规程操作规程施工。 1.2、电器设备要设置漏电开关,并保证接地有效可靠。 1.3、登高检修与保养的操作人员,必须穿软底鞋,并将鞋底淤泥清除干净。 1.4、作业区要严加安全管理,任何人不准进入,主钢丝绳要经常检查,三股中发现断丝数大于 10丝时,应立即更换。 1.5、使用钻杆作业时,要经常检查限位结构,严防脱落伤人或落入孔洞中;检查时避免用手指伸入探摸,严防轧伤。 1.6、钻杆与钻头的连接要勤检查,防止松动脱落伤人。 1.7、采用泥浆护壁时,对泥浆循环系统要认真管理,及时清扫场地上的浆液,做好现场防滑工作。 1.8、钻孔后,混凝土浇灌顶标高比地面低时,应在孔口加盖板封挡,以免人或工具掉落孔中。 1.9、吊置钢筋笼时,要合理选择捆绑吊点,并应拉好尾绳,保证平稳起吊,准确入孔,严防伤人。 2.钻机操作、钻孔安全、文明措施 2.1、安装钻孔机前,应掌握地质勘探资料,并确认地质条件是否符合该钻机的要求,地下无埋设物,作业范围内无障碍物,施工现场与架空输电线路的安全距离符合规定。

2.2、安装钻孔机时,钻机钻架基础应夯实、平整。钻架下应铺设枕木。 2.3、钻机的安装和钻头的组装应按说明书规定进行,竖立或放倒钻架时,应有熟练的专业人员进行。 2.4、钻架的起吊中心、钻机的卡孔和护管中心应在同一垂直线上。 2.5、钻头和钻杆连接螺纹应良好,滑扣时不得使用。钻头焊接应牢固,不得有裂纹。钻杆连接处应加便于拆卸的垫圈。 2.6、施工区域设置警戒线,有专人负责看护。 2.7、作业前重点检查项目应符合下列要求: (1)各部件安装紧固,转动部位和传动带有防护罩,钢丝绳完好,离合器、制动带功能良好。 (2)润滑油符合规定,各管路接头密封良好,无漏油、漏气、漏水现象。 (3)电气设备齐全、电路配置完好。 (4)钻机作业范围内无障碍物。 2.8、作业前,应将各部操纵手柄先置于空档位置,确认一切正常后,方可作业。 2.9、开机时,应先送浆后开钻;停机时,应先停钻后听浆。泥浆泵应有专人看管,对泥浆质量和浆面高度应随时测量和调整,保证泥浆浓度合适。停钻时,出现漏浆应及时补充。并应随时清除沉淀池中杂物,保持泥浆纯净和循环不中断,防止塌孔和埋钻。 2.10、开钻时,钻压应轻,钻速应慢。在钻进过程中,应根据地质

钢筋砼工程安全技术措施正式版

In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.钢筋砼工程安全技术措施 正式版

钢筋砼工程安全技术措施正式版 下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成 的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度 与方案所计划的时间吻合。文档可以直接使用,也可根据实际需要修订后使用。 钢筋在运输和储存存时,必须保留标牌,并按批分别堆放整齐,避免锈蚀和污染。 钢筋在级别、钢号和直径应按设计要求采用,需要代换时,应征得设计单位的同意。 非预应力筋应采用I、Ⅲ级钢筋,以及I级钢筋和乙级冷拔低碳钢丝。 钢筋的交叉点应采用铁丝绑扎,并应按规定垫好保护层。 展开盘圆钢筋时,两头要卡牢,以防回弹伤人。

拉直钢盘时,地锚要牢固,卡头要卡紧,并在2m区域内严禁行人。 人工断料时,工具必须牢固,并注意打锤区域内不得站人。切断小于80mm长的短钢筋,应用钳子夹牢,严禁手扶。 制作成型钢筋时,场地应平囊,工作台要稳固。照明灯具必须加网罩。 各机械设备的动力线应用钢管从地坪下引入,机壳应有保护零线。 多人运送钢筋时,起、落、转、停动作要一致,人工上、下传递不得在同一垂线上,在建筑物内的钢筋要分散堆放。 在高空、深坑绑扎钢筋和安装骨架,必须搭设脚手架和马道,无操作平台应栓好安全带。

消防管道焊接管安装工程安全技术措施

编号:AQ-JS-05806 ( 安全技术) 单位:_____________________ 审批:_____________________ 日期:_____________________ WORD文档/ A4打印/ 可编辑 消防管道焊接管安装工程安全 技术措施 Safety technical measures for welding pipe installation of fire fighting pipeline

消防管道焊接管安装工程安全技术 措施 使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。 一、工程概况 滨河新城·紫郡一期2#9#住宅楼,建筑面积工8641.58㎡。9#楼为6层砖混结构,楼高19.5米,2#为11层框架结构,楼高35.9米,地处于洪区滨河路。 二、安全措施 1、进入施工现场前必须配带好合格的安全帽,和必要的劳动保护用品用具。 2、管沟底夯实找平,立管与水平管转弯处用300×300混凝土支墩加固。 3、沟槽按管外皮加300mm分别放坡开挖,并注意块石回落伤人和松土滑坡等安全问题。

4、管道坡必须达到3‰坡向,泄水点、管洞在管道安装完毕合格后应将洞口封严抹平方能回填土方。 5、管道的焊接必须严格按照规范要求去做。 6、使用气焊、气割时,两瓶相距不得小于5m,瓶子距离明火处不得小于10m,在高空作业时,应设专人监护防止大量喷溅引起火灾,每次作业完毕都应检查作业现场周围是否有残留隐患。 7、施工完毕后要对地埋部分管道进行水压实验,实验压力为1Mpa然后降至工作压力0.6Mpa,检查个焊口确定无渗漏,经检验合格后处理好各焊口的防腐方可回填土方。 金帝建工项目经理部 2006.3.19 这里填写您的公司名字 Fill In Your Business Name Here

钻场施工安全技术措施示范文本

钻场施工安全技术措施示 范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

钻场施工安全技术措施示范文本 使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 为有效的治理42-43#煤层+540水平东翼火区,合理 的实施三相泡沫综合防灭火,确保人员在钻场内打钻时能 够安全的施工,现制定以下安全技术措施: 1、必须按钻孔设计要求施工,技术员和钻场施工人员 必须亲临现场,确定钻孔的位置、方位、角度、以及钻孔 数目,严格掌握钻孔角度和开孔位置。 2、所有打钻人员必须经过专业培训,掌握煤与瓦斯突 出预兆,熟悉避灾路线。 3、打钻时,打钻人员必须衣扣整齐,所有入井人员不 得穿化纤衣服,工作时两金属物不准互相撞击,灯带系 好,开钻后人与钻机保持一定距离,以保人身安全,钻 机、水泵安设必须牢固防止翻倒及下滑伤人。在人工取下

钻杆及加钻杆时,钻机的控制开关必须打到停止位置,不得违章作业。 4、在操作钻进过程中严格控制加压量,保证不因压力过大导致钻孔偏斜。 5、钻工操作时必须衣着整齐、利索,打钻时不准围毛巾、戴手套,以免机械绞伤人。特别是切换钻杆时,动作要协调,操作要稳、准。 6、在打钻过程中出现动力现象(如顶钻、夹钻、喷孔等),必须停止打钻。 7、打钻地点设专职瓦检员,负责打钻地点的瓦斯检查,打钻过程中必须随时对孔口的瓦斯浓度进行检查,加强打钻施工地点的气体监测、检查,否则必须停止打钻,撤出人员。 8、打钻地点要安设瓦斯、一氧化碳监测探头,并按规定悬挂和调校,当风流中瓦斯浓度达到1%时,自动报警断

开挖明槽安全技术措施详细版

文件编号:GD/FS-2563 (解决方案范本系列) 开挖明槽安全技术措施详 细版 A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing. 编辑:_________________ 单位:_________________ 日期:_________________

开挖明槽安全技术措施详细版 提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。,文档所展示内容即为所得,可在下载完成后直接进行编辑。 改造并延深) 原安盛欣煤业回风斜井特征:原回风斜井已掘至4号层,井筒倾角不一,在6°-22°之间;井口至4号层斜长106.5m,从井口至4号层已砌碹,断面形状为园弧拱,净宽2.57-3.00m,净高2.10- 3.10m。 设计利用原回风斜井并从4号层直接延深至10号层,延深段斜长227 m,倾角25°,回风斜井从井口至10号层总斜长333.5m。 由于回风斜井原有断面小,为满足矿井45万吨/年设计能力通风要求,使风速符合《煤矿安全规程》要求,故对原井筒进行扩支及延深。

扩支、延深后断面形状为半园拱,表土段采用钢筋混凝土砌碹,支护厚400mm,砌体向坚硬岩层延深5m;基岩段(包括刷扩段及延深段)采用锚喷支护,支护厚120mm。净宽3.0m,墙高1.7m,铺底厚100mm,净断面8.33m2。表土段掘进断面积12.13m2,锚喷基岩段掘进断面积9.31m2。回风斜井主要担负矿井的回风任务。井筒内设有行人台阶及扶手,兼做矿井的安全出口。 二、施工方案:由地质测量部测定风井井口位置、坐标、方位,确定上下开挖线,再采用挖掘机开挖,装载机装车,自卸式汽车运输土渣,人工清理明槽成型。 三、安全技术措施: 1、拆除通往风井的电源线,并拆除风井井口的一起设施;

焊接工程安全生产技术

焊接工程安全生产技术集团企业公司编码:(LL3698-KKI1269-TM2483-LUI12689-ITT289-

焊接工程安全生产技术一、焊接的实质 焊接是一种先进而高生产率的金属加工工艺,具有节约材料、工时和焊接性能好及使用寿命长等优点。焊接不仅可以使金属材料形成永久性连接,也可以使某些非金属材料达到永久性连接的目的,如玻璃焊接、塑料焊接等,但生产中主要是用于金属的焊接。 二、焊接作业存在的不安全因素 在焊接作业中,存在污染和不安全的因素,会产生弧光辐射、有害粉尘、有毒气体、高频电磁场、射线和噪声等污染;操作人员需要与各种易燃易爆气体、压力容器及电器设备等相接触;还有高处焊接作业及水下焊接等,会引起火灾、爆炸、触电、烫伤、急性中毒和高处坠落等事故;造成操作人员尘肺、慢性中毒、血液疾病、眼疾和皮肤病等职业病,严重地危害着焊接作业人员的安全与健康,还会造成国家财产的重大损失。 三、焊接场地的安全检查 1.焊接场地检查的必要性 由于焊接场地不符合安全要求造成火灾、爆炸、触电等事故时有发生,破坏性和危害性很大。要防患于未然,必须对焊接场地进行检查。 2.焊接场地检查的内容 检查焊接与切割作业场地的设备、工具、材料是否排列整齐。检查焊接场地是否保持必要的通道。检查所有气焊胶管、焊接电缆线是否互

相缠线。气瓶用后是否已移出工作场地。检查焊工作业面积是否足够,工作场地要有良好的自然采光或局部照明。检查焊割场地周围10m范围内,各类可燃易燃物品是否清除干净。对焊接切割场地检查要做到:仔细观察环境,针对各类情况,认真加强防护。 四、电焊机使用常识及安全要点 (l)交流电焊机是一个结构特殊的降压变压器,空载电压为60~80V,工作电压为30V;功率20~30kw,二次线电流为50~450A;电源电压380V 和220V。 (2)直流电焊机是用一台三相电动机带动一台结构特殊的直流发电机;硅整流式直流电焊机是利用硅整流元件将交流电变为直流电;焊机二次线空载电压为50~80V,工作电压为30V,焊接电流为45~320A;焊机功率为12~30kw,电源电压380V和220V。 (3)交、直流电焊机应空载合闸启动,直流发电机式电焊机应按规定的方向旋转,带有风机的要注意风机旋转方向是否正确。 (4)电焊机在接入电网时须注意电压应相符,多台电焊机同时使用应分别接在三相电网上,尽量使三相负载平衡。 (5)电焊机需要并联使用时,应将一次线并联接入同一相位电路;二次侧也需同相相连,对二次侧空载电压不等的焊机,应经调整相等后才可使用,否则不能并联使用。 (6)焊机二次侧把、地线要有良好的绝缘特性,柔性好,导电能力要与焊接电流相匹配,宜使用YHS型橡胶皮护套铜芯多股软电缆,长度不大于30m,操作时电缆不宜成盘形状,否则将影响焊接电流。

相关主题
文本预览
相关文档 最新文档
