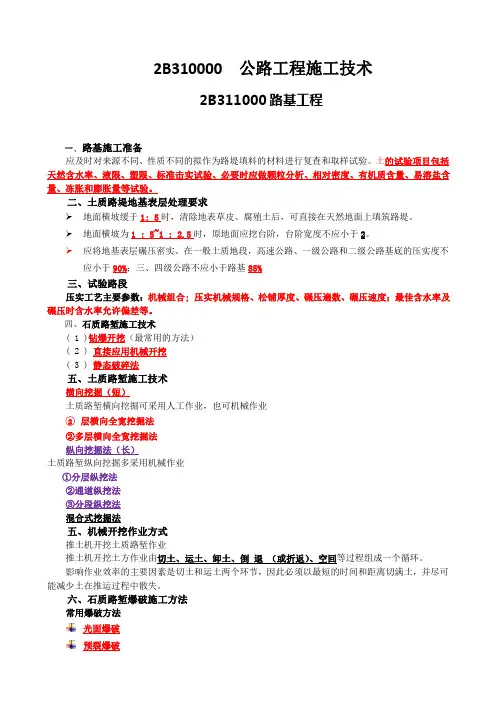

2020年二级建造师《公路工程》重点考点总结

路基类型

1.一般路基

2.特殊路基

(1)软土地区路基:路堤失稳、沉降过大等问题。

(2)滑坡地段路基:滑坡是指在一定的地形地质条件下,由于各种自然和认为的因素影响,山坡的不稳定土(岩)体在重力的作用下,沿着一定的软弱面(带)作整体、缓慢、间歇性的滑动变形现象。

(3)膨胀土地区路基:遇水膨胀、失水收缩。

土方路堤施工技术填筑要求

1.性质不同的填料,应水平分层、分段填筑、分层压实。同一水平层路基全宽应采用同一种填料,不得混合填筑。每种填料填筑压实后的连续厚度不宜小于500mm.填筑路床最后一层时,压实后的厚度应不小于100mm.

2、对潮湿或冻融敏感性小的填料应填筑在路基上层。强度较小的填料应填筑在下层。有地下水的路段或临水路基范围内,宜填筑透水性好的填料。

3、在透水性不好的压实层上填筑透水性较好的填料前,应在其表面设2%~4%的双向横坡。不得在由透水性较好的填料所填筑的路堤边坡上覆盖透水性不好的填料。

5、每一填筑层压实后的宽度不得小于设计宽度。

6、路堤填筑时,应从最低处起分层填筑,逐层压实;当原地面纵坡大于12%或横坡陡于1:5时,应按设计要求挖成台阶,或设置坡度向内并大于4%、宽度大于2m的台阶。

7、填方分几个作业段施工时,接头部位如不能交替填筑,则先填路段,应按1:1坡度分层留台阶;如能交替填筑,则应分层相互交替搭接,搭接长度不小于2m

土方路堤施工技术填筑方法

土方路堤常用推土机、铲运机、平地机、挖掘机、装载机等机械。

分层填筑法。

分为水平分层填筑法和纵向分层填筑法。

水平分层填筑法:填筑时按照横断面全宽分成水平层次,逐层向上填筑。是路基填筑的常用方法。

纵向分层填筑法:依路线纵坡方向分层,逐层向上填筑。宜用于推土机从路堑取土填筑距离较短的路堤。

混合填筑法:路堤下层用竖向填筑而上层用水平分层填筑。适用于因地形限制或填筑堤身较高,不宜采用水平分层法或横向填筑法自始至终进行填筑的情况。单机或多机作业均可,一般沿线路分段进行,每段距离以20~40m为宜,多在地势平坦,或两侧有可利用的山地土场的场合采用。

路基地面排水设施的施工要点

1.边沟

(1)挖方地段和填土高度小于边沟深度的壤方地段。

(2)曲线外侧边沟应适当加深,其增加值等于超高值。

(3)土质地段的沟底纵坡郾于3%时应采取加固措施。

(4)路堤靠山一侧的坡脚应设置不渗水的边沟。

2.截水沟

(1)挖方路基的堑顶截水沟应设置在坡口5m以外,填方路基上侧的路堤截水沟距填方坡脚的距离,应不小于2m.

(2)截水沟应先施工,与其他排水设施应衔接平顺。

3.排水沟

(1)将汇集的水引向路基以外时,应设置排水沟。

(2)排水沟的线形要求平顺,转弯处宣做成圆线,其半径不宜小于10m,排水沟长度通常区宣超过500m.

路基地下水排水设施的施工要点

1.暗沟

(1)用于排除泉水或地下集中水流。

(5)排水沟或暗沟采用混凝土或浆砌片石砌筑时。沿沟槽每隔10~15m或在软硬岩层分界处时应设置伸缩缝或沉降缝。

沉降缝

2.渗沟

(1)为降低地下水位或拦截地下水,当地下水埋藏浅或无固定含水层时,宜采用渗沟。

(2)各类渗沟均应设置排水层、反濾层和封闭层。

(3)填石渗沟只宜用于渗流不长的地段。

(4)管式渗沟适用于地下水引水较长、流量较大的地区。

(5)洞式渗沟适用于地下水流量较大的地段。

(6)边坡渗沟的基底应设置在潮湿土层以下的干燥地层内,阶梯式泄水坡坡度宜为2%~4%,基底应铺砌防渗。

(7)支撑渗沟是用来支撑可能滑动不稳定土体或山坡,并排除在滑动菌附近的地下水和疏干潮湿土体的一种地下排水设施。

3.渗井

(1)用于降低地下水位或拦截地下水,当地下水埋藏较深或有固定含水层时,宜采用渗井。

(2)下层透水层范围内宣填碎石或卵石,上层不透水层范围内宣填砂或砾石。

原地基处理原则

(1)原地基处理应按照设计要求精心施工,在确保工程质量的原则下,因地制宜,合理利用当地材料和工业废料。

(2)原地基处理除执行施工技术规范的规定外,还应符合国家及部颁有关标准、规范规定,遵守国家有关法规。

(3)原地基处理应节约用地,保护耕地和农田水利设施,保护生态环境。

原地基处理要求

(1)路基用地范围内的树木、灌木丛等均应在施工前砍伐或移植清理,砍伐的树木应移置于路基用地之外,进行妥善处理。

(2)路堤修筑范围内,原地面的坑、洞、墓穴等,应用原地土或砂性土回填,并按规定进行压实。

(3)原地基为耕地或松土时,应先清除有机土、种植土、草皮等,清除深度应达到设计要求,一般不小于15cm,平整后按规定要求压实。

(4)基底原状土的强度不符合要求时,应进行换填,换填深度,应不小于30cm,并予以分层压实到规定要求。

(5)基底应在填筑前进行压实。高速公路、一级公路、二级公路路堤基底的压实度应符合原设计要求,当路堤填土高度小于路床厚度(80cm)时,基底的压实度不宜小于路床的压实度标准。

(6)当路堤基底横坡陡于1:5时,基底坡面应挖成台阶,台阶宽度不小于lm,并予以夯实。

路基雨期施工

(一)雨期施工地段的选择

(1)雨期路基施工地段一般应选择丘陵和山岭地区的砂类土、碎砾石和岩石地段和路堑的弃方地段。

(2)重粘土、膨胀土及盐渍土地段不宜在雨期施工;平原地区排水因难,不宜安排雨期施工。

(二)雨期填筑路堤

(1)应选用透水性好的碎(卵)石土、砂砾、石方碎渣和砂类土等作为填料。

(3)路堤应分层填筑。每一层的表面应做成2%~4%的排水横坡。当天填筑的土层应当天完成压实。

(三)雨期开挖路堑

(1)路堑施工宦分层开挖,每挖一层均应设置纵横排水坡。

(2)挖方边坡不宜一次挖到设计坡面,预留一定厚度的覆盖层,待雨期过后整修到设计坡面。

(3)路堑挖至路床顶面以上300~500mm时应停止开挖,并在两侧挖排水沟。

路基冬期施工

(一)路基工程不宜冬期施工的项目(填的项目不允许冻土)

(1)高速公路、一级公路的土质路基和地质不良地区的二级及以下公路路堤。

(2)河滩低洼地带,可被水淹没的填土路堤。

(3)土质路堤路床以下1m范围内。

(4)半填半挖地段,挖填方交界处。

(二)冬期填筑路堤

(1)冬期施工的路堤填料,应选用未冻结的砂类土、碎石、卵石土,石渣等透水性良好的材料。

(2)冬期填筑路堤,应按横断面全宽平填,每层松铺厚度应按正常施工减少20%~30%.且最大松铺厚度不得超

过300mm.当天填的土必须当天完成碾压。

(3)中途停止时,应覆盖防冻。

(三)冬期挖方路基

(1)挖方边坡不应一次挖到设计线,应预留一定厚度的覆盖层,待到正常施工季节后再整修到设计坡面。

(2)路基挖至路康面以上1m时,挖好临时排水沟后,应停止开挖,待冬期过后再施工。

路基填料应符合的规定

(1)草皮、生活垃圾、树根、腐殖质的土严禁作填料。

(2)泥炭、淤泥、冻土、强膨胀土、有机质土及易溶盐超过允许含量的土,以及细粒土、粉质土不得直接填筑路基

(3)液限大于50%,塑性指数大于26、含水量不适宜直接压实的细粒土,不得直接作为路堤填料:确需使用时,必须采用技术措施进行处理,经检验,满足设计要求后方可使用

(4)粉质土不宜直接填筑路床,不得直接填筑于冰冻地区的路床及浸水部分的路堤

(5)填料强度(CBR)应符合规定。路床填料最大粒径应小于1OOmm,路基填料最大粒径应小于150mm

2020年二建《市政》重点知识汇总归纳

2020年二级建造师《市政》重点知识汇总 市政公用工程技术部分城市道路工程 一、城市道路工程的级别、类别、构成选择题 1、路基的结构组成:断面型式 3 类路基的断面形式分为:路堤、路堑和半填半挖三种。 2、路面的结构组成:面层、基层、垫层。 区别 1).面层:结构强度、刚度、耐磨、不透水和高温稳定性,并且其表面层还应具有良好的平整度和粗糙度。 2).基层是主要承重层,应具强度和刚度。沥青类面层下的基层应有水稳定性。 3).垫层。介于基层与土基之间。作用:改善土基的湿度和温度状况,扩散荷载应力。要求:其水稳定性必须要好。 (1)路基经常处于潮湿或过湿路段,以及在季节性冰冻地区应设垫层。(2)垫层材料有粒料和无机结合料稳定土两类。(3)垫层厚度一般≥150mm 3、用于基层材料:三类区别 用作基层的主要材料有:(1)整体型材料。又称无机结合料基层。特点:强度高、整体性好、适宜交通量大、轴载重的道路。(2)嵌锁型和级配型材料。包括级配碎(砾)石、泥灰结碎(砾)石和水结碎石三种 4、路基与路面的性能要求 (一)路基的性能要求1.整体稳定性2.变形量 (二)路面的使用指标1.平整度。2.承载能力。3.温度稳定性。4.抗滑能力。5.透水性。6.噪声量。 5、城市道路分类:依据?分为?区别? 依据:在其城市道路系统中所处的地位、交通功能、沿线建筑及车辆和行人进出的服务频率。分为:快速路、主干路、次干路和支路4类。 区别:(一)快速路。车行道设中间分隔带,进出口采用全控制或部分控制。 (二)主干路。是城市道路网的骨架,连接城市各主要分区的交通干道。 (三)次干路。起联系各部分和集散交通的作用,并兼有服务的功能。 (四)支路。是次干路与街坊路的连接线。解决部分地区交通,以服务功能为主。 6、城市道路分级:依据?分为?按照路面的使用品质、材料组成类型及结构强度和稳定性分为4个等级。 7、路面等级:表+按力学特性分类 1、柔性路面。荷载作用下产生的弯沉变形较大、抗弯强度小,它的破坏取决于极限垂直变形和弯

(完整版)二建市政必看重点汇总,推荐文档

二级建造师《市政工程》必看考点汇总 知识点1城市道路的级别、类别及构成 掌握:城市道路构成 一、城市沥青路面道路的结构组成 城市道路构成:路基、路面、人行道 (一) 路基 路基分类:按断面形式:路堤、路堑、半填半挖 按材料分:土路基、石路基、土石路基 (二) 路面路面结构:面层、基层、垫层 1、面层:上面层、中面层、下面层 (1) 沥青混凝土面层的常用厚度 (2) 热拌沥青碎石的常用厚度为50~70mm可用作双层式沥青面层的下层或单层式面层。 (3) 沥青灌入式面层常用厚度为50~80mm,可用作面层或下面层。 (4) 沥青表面处治主要作用:放水、防磨耗、防滑、改善碎砾石路面。常用厚度:15~30mm。 2、基层 对基层的要求:强度、刚度、水稳定性 基层的材料:整体型材料、嵌锁型和级配型材料 适用于交通量大、轴载重的道路基层材料:无机结合料稳定粒料。

级配碎石材料的要求:密实、稳定。控制小于0.5mm颗粒的含量,砾石最大粒径宜采用60mm。 3、垫层 要求:水稳定性好、处于潮湿地段及产生冰冻危害的路段应设垫层、厚度≥150mm。采用粗砂或天然沙砾时<0.075mm的颗粒含量应<5%,采用炉渣时<2mm的颗粒含量宜<20%。 (三)沥青路面结构组合的基本原则 各结构层的材料回弹模量应自上而下递减,基层材料与面层材料的回弹模量比应≥0.3,土基回弹模量与基层的回弹模量比宜为0.08~0.4 二、路基路面的性能要求 (一)路基性能要求 性能要求主要指标:1、整体稳定性 2、变形量 (二)、路面使用要求 使用要求的指标: 1、 2、平整度 2、承载能力 3、温度稳定性 4、抗滑能力 5、透水性 6、噪声量 熟悉:城市道路的级别类别 一、城市道路分类 (一)快速路特征: 1、车行道间设中间分隔带,禁止行人和非机动车进入快速车道 2、进出口采用全控制或部分控制 3、与高速公路、快速路、主干道相交采用立体交叉。与交通量较小的次干路相交可采用平面相交。过路行人集中处设置过街人行天桥或地道。 4、设计车速为80km/h (二)主干路

二建市政知识点总结

城市道路主要分为刚性路面和柔性路面两大类 一、城市沥青路面道路的结构组成 (一)路基 路基的断面形式分为:路堤、路堑和半填半挖三种。从材料上分为:土路基、石路基、土石路基三种。(二)路面 行车荷载和自然因素对路面的影响随深度的增加而减弱。对路面材料的强度、刚度和稳定性也随深度增加而降低。路面分为垫层、基层和面层三结构层。 1.面层 面层应具有较高的结构强度、刚度、耐磨、不透水和高温稳定性,并且其表面层还应具有良好的平整度和粗糙度。面层分为磨耗层、上面层、下面层或称为表面层、中面层、下面层。 2.基层 基层是路面结构的主要承重层,应具有足够的、均匀一致的强度和刚度。沥青类面层下的基层应有足够的水稳定性。 用作基层的主要材料有: (1)整体型材料。特点:强度高、整体性好、适宜交通量大、轴载重的道路。 (2)嵌锁型和级配型材料。包括级配碎(砾)石、泥灰结碎(砾)石和水结碎石三种。 3.垫层。介于基层与土基之间。作用:改善土基的湿度和温度状况,扩散荷载应力。要求:其水稳定性必须要好。 (1)路基经常处于潮湿或过湿路段,以及在季节性冰冻地区应设垫层。 (2)垫层材料有粒料和无机结合料稳定土两类。 (3)垫层厚度一般≥150mm (二)沥青路面结构组合的基本原则 1.面层、基层的结构类型及厚度应与交通量相适应。 2.层间必须紧密稳定,保证结构整体性和应力传递的连续性。 3.各结构层的回弹模量自上而下递减。 4.层数不宜过多。 5.在半刚性基层上铺筑面层时,城市主干路、快速路应适当加厚或采取其他措施减轻反射裂缝。 二、路基与路面的性能要求 (一)路基的性能要求 1.整体稳定性 2.变形量 (二)路面的使用指标 1.平整度。为减缓路面平整度的衰变速率,应重视路面结构及面层材料的强度和抗变形能力。 2.承载能力。路面必须具有足够抗疲劳破坏和塑性变形的能力,即具备相当高的强度和刚度。 3.温度稳定性。路面必须保持较高的稳定性,即具有较低的温度、湿度敏感度。 4.抗滑能力。路面应平整、密市。粗糙,耐磨,具有较大的摩擦系数和较强的抗滑能力。 5.透水性。路面应具有不透水性。 6.噪声量。尽量使用低噪声路面。 路基施工多以人工配合机械施工,采用流水或分段平行作业。 路基工程 一、路基施工程序 1)准备工作。(组织准备、物质准备、技术准备)?2)修建小型构造物与埋设地下管线。 必须遵循“先地下,后地上”、“先深后浅”的原则来完成。 3)路基(土、石方)工程

2020年二建市政知识点总结

二级建造师核心知识点大盘点 《市政实务》

考点一:我国城镇道路按照道路在道路网中的地位、交通功能以及对沿线的服务功能等,分为快速路、主干路、次干路和支路四个等级。 快速路主干路 次干路 支路考点二:道路等级特点道路等级 交通功能服务功能道路特点快速路 完全—中央分隔,全部控制出入及入口间距主干路 为主为辅连接城市各主要分区,是路网骨架次干路 集散兼有—支路 局部地区为主—考点三:路面分类 (一)按力学特性分类 分类 特点破坏形式代表路面柔性路面弯沉变形较大,抗弯强度小 取决于极限垂直变形和弯拉应变各种沥青类路面刚性路面产生板体作用,抗弯拉强度 大,弯沉变形小取决于极限弯拉强度水泥混凝土路面

考点四:沥青路面结构组成 考点五:路基的填料 路基填土不应使用淤泥、沼泽土、泥炭土、冻土、有机土及含生活垃圾的土。填土内不得含有草、树根等杂物,粒径超过100mm 的土块应打碎。 考点六:基层分类 考点七:基层的选用原则 根据道路交通等级和基层的抗冲刷能力选择基层材料;特重交通:贫混凝土、碾压混凝土、沥青混凝土;重交通:水泥稳定粒料或沥青稳定碎石;中、轻交通:水泥或石灰粉煤灰稳定粒料或级配粒料。 考点八:基层的性能指标 (1)足够的承载力和刚度;足够的抗冲刷能力和抗变形能力。 (2)不透水性好; (3)抗冻性满足设计要求。 考点九:沥青混合料的组成与结构 沥青混合料是一种符合材料,主要由沥青、粗集料、细集料、填充料组成。基层半刚性基层柔性基层 石灰稳定土 水泥稳定土 石灰粉煤灰 稳定砂砾 级配碎石 级配砾石级配类 沥青类

沥青砾石砂子矿粉 考点十:沥青混合料面层性能指标 (1)平整度;(2)承载能力;(3)温度稳定性;(4)抗滑能力;(5)透水性;(6)噪声量。 考点十一:水泥混凝土路面胀缝填缝料 胀缝板宜用厚20mm,水稳定性好,具有一定柔性的板材制作,且经防腐处理。填缝材料宜用树脂类、橡胶类、聚氯乙烯胶泥类、改性沥青类填缝材料,并宜加入耐老化剂。 考点十二:填土路基施工 (1)当原地面坡度陡于1:5时,需修成台阶形式,宽度不应小于1.0m,台阶顶面应向

二建市政考点总结[精品文档]

案例考点总结 考点一沥青混合料面层施工技术 [考点内容] 一、沥青路面试验段目的 工(确定摊铺→压实工艺(包括压实温度等)) 料(验证沥青混合料的生产配合比+确定沥青面层的虚铺系数) 机(考查摊铺,压实机械的组合情况) 二、透层、粘层、封层 1.透层应用 沥青(下)面层与基层间粘结 2.粘层应用 (1)各沥青面层之间粘结 (2)沥青层与构筑物(旧水泥混凝土路面、路缘石、检查井等)连接面粘结 (3)沥青路面恢复施工 3.封层应用 (1)上封层(上面层之上):防水,修复 (2)下封层(下面层之下):防水,临时开放交通 4.透层,粘层材料 均是液体沥青,乳化沥青(黏度不同) 5.封层材料 沥青混合料(沥青+集料) 三、施工天气 雨,雪天不得施工 施工温度5℃以上 [归纳] 市政工程中,不得在雨天施工的:沥青面层 + GCL垫 + 露天焊接 其余工程,通常不宜在雨天施工 雨期施工应:防汛组织 + 雨期施工方案 + 设施设备 四、生产 强制式拌合设备,间歇式拌合设备 生产温度由试验确定 五、运输 篷布覆盖→①保温②防雨③防污染 运料车数量足够:高等级道路≥5台(目的:运料能力应满足摊铺能力,以实现连续摊铺)避免运料机撞击摊铺机 六、摊铺 1.多台摊铺机梯队作业方法 前后错开10~20m,两幅搭接30~60mm宽,接缝处跟第一台压路机 2.摊铺高度 (1)松铺系数由试验段试验确定 松铺(虚铺,压实)系数=摊铺厚度/设计厚度 (2)下面层,中面层:走线法上面层:平衡梁或滑靴 + 厚度控制 3.摊铺速度

2~6m/min (改性沥青混合料摊铺速度:1~3m/min) 4.摊铺温度 沥青标号越低,沥青黏度越大,铺筑层厚度越薄,气温越低,下卧层表面温度越低,最低摊铺温度应越高 七、压实 1.初压(1~2遍)→复压→终压(≥2遍)三阶段 2.压实方法 AC:初压(钢轮静压)→复压(胶轮碾压+钢轮振压)→终压(钢轮静压) SMA,OGFC:初压(钢轮振压)→复压(钢轮振压)→终压(钢轮静压) 3.压实层最大厚度≤10cm(对比:半刚性基层每层压实厚度:10~20cm) 4.碾压温度 考虑沥青和沥青混合料种类,压路机,气温,层厚等,经试压确定 [记忆技巧]:“人,机,料,法,环”的启示 5.压路机在未碾压成型的路段上仅可前进,后退 八、接缝 1.纵缝 (1)热接缝:上,下层纵缝错开≥15~20cm (2)冷接缝:上,下层纵缝错开≥30~40cm 工法:刨毛槎→清缝→刷粘层油→铺新料软化旧料后铲走→跨缝碾压 2.横缝 (1)上,下层纵缝错开≥1m (2)沥青面层横向施工缝施工 厚度,平整度检查→刨除不合格部分→清缝→刷粘层油→预热→铺新料→先横向在纵向碾压 九、沥青路面冬期施工 1.快速路,主干路:严禁冬期施工 次干路及以下道路:低于5℃时应停止施工 透层,粘层,封层:禁止施工 2.生产:适当提高拌合,出厂,施工温度 3.运输:覆盖保温 4.下承层:表面干燥,清洁,无冰,雪,霜等 5.施工方针:“快卸,快铺,快平”,“及时碾压,及时成型” 十、质量验收主控项目 原材料、混合料 + 压实度 + 弯沉值 +面层厚度。 1.沥青面层压实度 (1)现场实测干密度:沥青面层现场芯样 (2)最大干密度 ①试验室马歇尔试验:快速路、主干路要求K≥96% ②试验路芯样:快速路、主干路要求K≥98% 2.沥青面层厚度 允许偏差-5~10mm 十一、开发交通 沥青面层自然降温至表面温度低于50℃ 考点二钻孔灌注桩基础

二级建造师市政工程重点考点总结

二级建造师《市政工程》重点考点总结 一、和强度相关: 1、横向缩缝采用切缝机施工,宜在水泥混凝土强度达到设计强度25%~30%时进行。 2、混凝土浇筑完成后应及时进行养护,不宜小于设计弯拉强度的80%,一般宜为14~21d。 3、在混凝土达到设计弯拉强度40%以后,可允许行人通过。混凝土完全达到设计弯拉强度(100%)后,方可开放交通。 4、面层水泥混凝土的抗弯拉强度不得低于4.5MPa,快速路、主干路和重交通的其他道路的抗弯拉强度不得低于5.0MPa。 5、先张法:放张预应力筋时混凝土强度设计未规定时,不得低于强度设计值的75%。 后张法:预应力筋张拉应符合混凝土强度不得低于强度设计值的75%。 6、预应力筋张拉后,应及时进行孔道压浆;孔道压浆宜采用水泥浆,水泥浆的强度设计无要求时不得低于30MPa。 7、压浆后应及时浇筑封锚混凝土。封锚混凝土的强度等级应符合设计要求,不宜低于结构混凝士强度等级的80%,且不低于30MPa。 无粘结预应力施工:封锚混凝土强度等级不得低于相应结构混凝土强度等级,且不得低于C40。 8、装配式桥梁构件在脱底模、移运、堆放和吊装就位时,混凝土的强度不应低于设计要求的吊装强度,一般不应低于设计强度的75%。 9、涵洞两侧的回填土,应在主结构防水层的保护层完成,且保护层砌筑砂浆强度达到3MPa后方可进行。 10、分节制作沉井设计无要求时,混凝土强度应达到设计强度等级75%后,方可拆除模板或浇筑后一节混凝土。 11、预制混凝土桩起吊时的强度应符合设计要求,设计无要求时,混凝土应达到设计强度的75%以上。 12、钻孔应连续作业。相邻桩之间净距小于5m时,邻桩混凝土强度达5MPa 后,方可进行钻孔施工;或间隔钻孔施工。

2018年二建市政实务考点总结

明挖基坑施工 一、围护: 1.工字钢桩:I50,I55,I60号;冲击式打桩机沿基坑设计边线打,弱底层为松软地层, 采用静力压桩机和振动打桩机沉桩;随挖土方在桩间插入50mm厚水平木板;适用 于粘性土,砂性土和粒径小的砂卵石地层;造价低,施工简单,止水性差 2.钢板桩:U或Z形;单层,双层,围堰(地铁施工常用);施工简单,有噪声,刚 度小,变形大,止水性尚好 3.钻孔灌注桩:多采用螺旋,冲击,正反循环(地铁基坑和高层建筑基坑多采用); 排桩采用间隔成桩施工顺序;与止水帷幕(深层搅拌桩)相结合;刚度大,深大基 坑,环境影响小 4.SMW桩:软土;水泥桩内插入H型钢;止水性好,构造简单,施工块,型钢可重 复利用 5.地下连续墙:宜采用柔性接头;作为主体形成整体墙时,用刚性接头(钢);都好 只有造价高 6.地下连续墙施工工艺(两挖三吊一灌拔) 开挖导沟-开挖沟槽-吊放接头管-吊放钢筋笼-吊放导管-灌注混凝土-拔出接头管 二、支撑: 1.内支撑:钢(拆装方便,周转使用),钢筋混凝土(安全可靠性强,拆除困难)外拉锚:土锚,拉锚 2.挡土的应力传递:围护墙-围檩-支撑 三、基坑变形控制(刚深加减水) 围护结构刚度,深度,加固基坑内土体,减少开挖土体尺寸和支撑时间,控制降水 四、基坑土方开挖规定(案水分撑扰停) 开挖方案;排水措施;分层,分块均衡开挖;及时设置支撑;防止扰动基底土;有异常停止挖土(围护结构变形,声响,渗水,支撑轴力增大,基底异常,边坡失稳) 五、边坡保护措施(坡载风水) 确定坡度,随挖随刷,不挖反坡,可用坡面土钉,挂金属网喷混凝土或莫水泥砂浆护面;

严禁坡顶1-2m堆放重物,停滞行驶较大施工机械;暴露时间过长,做好护坡脚,坡面的保护措施,叠放沙包或土袋,水泥抹面,挂网喷浆或混凝土,也可锚杆喷射混凝土护面,塑料膜,土工织物,边坡失稳,采取削坡,坡顶卸荷,坡底压载措施;基坑降排水和防洪。 五、地基加固: 1.目的:坑内强度和抗力,坑外止水减土压 2.坑内加固:环境要求高:裙墩抽格(地铁站端头井)满(环境要求高,封闭地下水); 较浅基坑,换填材料;深基坑,水泥土搅拌,高压喷射注浆,注浆 3.注浆:主剂(注浆材料),溶剂(水或其他溶剂),外加剂; 渗透注浆:中砂以上的砂性土;劈裂注浆:低渗透性的土层 压密注浆:中砂,黏土地基;电动化学注浆: 4.深层搅拌法:适用于饱和粘性土和粉土;最大限度的利用了原土,无振动、噪声、 污染 5.高压喷射注浆法(42.5普通硅酸盐水泥):能喷的动的;旋喷(圆柱),定喷(壁), 摆喷(扇);单管法(水泥浆液);双管法(压缩空气);三管法(高压水流) 六、工程降水 1、降水 (1)基坑范围内地下水位降至垫层以下不小于0.5米,而对基底以下承压水应降至不产生坑底突涌的水位以下 (2)集水明排措施,拦截、排除地表(坑顶)、坑底和坡面积水 (3)采用渗井或多层含水层降水,应防水下部含水层恶化,降水完成后及时进行分段封井 (4)风化岩、黏性土等富水性差的底层,采用将、排、堵多种方法 (5)降水系统布设:面状降水井点沿降水区域周边呈封闭状均匀布置,;线状、条状降水井采用单排或双排布置,两端外延条状或线状降水井点围合区域 宽度的1~2倍布置水井;运土通道出口两侧增设降水井。 (6)真空井点布设:降水水位深度<=6米,采用单级;>6米,用多级,上下级高差取4~5米;环形,U形货线形(单排、双排);井点间距0.8-2米,距 开挖上线边线不小于1米; (7)真空井点构造:采用金属管或U-PVC管;滤水段管长度大于1米,管壁布

2020年二建《市政实务》重点汇总

2020年二建《市政实务》重点汇总 1.地下管线必须遵循“先地下,后地上”、“先深后浅”的原则先完成。保证路基的强度和稳定性。P1 2.路基施工测量:恢复中线测量;钉线外边桩;测标高。P1 3.压实质量检查:土质路基施工前,采用重型击实试验方法测定拟用土料的最佳含水量和最大干密度。P3 4.碾压应在最佳含水量时进行,碾压方向:分别自两路边开始向路中心,每次重轮重叠 1/2~1/3。常温季节,灰土层上洒水湿润养护7d。养护期严禁车辆通行。灰砂砾基层施工时,严禁用薄层贴补方法进行找平,应适当挖补。P3 5.级配碎石和级配砾石基层在最佳含水量时进行碾压,达到按重型击实试验法确定的最低压实度要求。P4 6.沥青混凝土混合料松铺系数机械摊铺1.15~1.35,人工摊铺1.25~1.50可供参考。P6 7.接缝:摊铺梯队作业时的纵缝应采用热接缝。P6 8.混凝土的搅拌和运输:混凝土配合比:应保证混凝土的设计强度、耐磨、耐久及拌合物的和易性,在冰冻地区还要符合抗冻性要求。P6 9.安放角隅、边缘钢筋时,均需先摊铺一层混凝土,稳住钢筋后再用混凝土压住。P7 10.混凝土养护有湿法养护和薄膜养护。养护时间宜为14~21d。40%以后可允许行人通过。特殊情况,混凝土达到设计强度80%以上即可开放交通。P7 11.混凝土喷射完成后,抗拔力不小于设计值,最小抗拔力不小于设计值的90%。P8 12.喷射混凝土养护:混凝土终凝2h后,应喷水养护;一般工程,养护不少于7d,重要工程,养护不少于14d。气温低于5℃,不得喷水养成护。普通硅酸盐水泥配制的喷射混凝土强度低于设计强度的30%时,以及矿渣硅酸盐水泥配制的喷射混凝土强度低于设计强度的40%时,不得受冻。P9 13.支撑结构类型:挡土的应力传递路径是围护墙到围檀(圈梁)到支撑,基坑支撑采用锚杆

(1)二建市政【道路】知识点汇总

市政公用 1.城市道路分级——快速路、主干路、次干路、支路((按道路网中的地位、交通功能以 及对沿线的服务功能等分类) 2.快速路——中央分隔、主要以交通功能为主、实现交通连续通行、全控制、单向不少于 2车道、两侧不设吸引较大人流量的建筑物。 3.主干路——连接城市的各个分区、以交通功能为主、两侧不设吸引较大人流量的建筑物。 4.次干路——以交通功能为主,兼有服务的功能。 5.支路——解决局部地区交通,服务功能为主。 6.快速路设计车速——60-100(km/h)、必须设置中央分隔带,设计使用年限20年 7.主干路设计车速——40-60(km/h)、应设置中央分隔带,设计使用年限20年 8.次干路可设,支路不设中央分隔带 9.高级路面——水泥混凝土(30年)、沥青混凝土(15年)、沥青碎石。强度高、刚度大、 稳定性好、建设投资高、养护费用少。 10.次高级路面——适用于城镇支路、停车场。强度、刚度、稳定性都次于高级路面、建设 投资少、养护费用多。 11.按力学特性分类: (1)柔性路面——弯沉[变形较大]、抗弯[强度小]。破坏取决于极限垂直变形与弯拉应变。 主要代表为:沥青混凝土,,, (2)刚性路面——弯拉[强度大]、弯沉[变形很小]。破坏取决于极限弯拉强度。主要代表为:水泥混凝土。 沥青混凝土结构组成: 1. 垫层——介于基层与土基之间的层位,改善土基的湿度与温度状况,保证面层基层的强度稳定性与抗冻胀能力,扩散荷载应力。 2.基层——是路面结构中的承重层,主要承载车辆荷载的竖向力。 3.面层——直接同大气与行车相接触的层位,承受较大的竖向力、水平力、冲击力的作用。应具有较好的结构强度、刚度、耐磨、不透水与高低温稳定性。良好的平整度与粗糙度。 4. 高等级路面——可有磨耗层、面层上层、面层下层或称上面层、中面层、下面层组成。 5. 垫层性能要求——改善土基的湿度与温度状况。垫层材料强度要求不一定要高,但其水

二建市政考点总结

二建市政考点总结

案例考点总结 考点一沥青混合料面层施工技术 [考点内容] 一、沥青路面试验段目的 工(确定摊铺→压实工艺(包括压实温度等)) 料(验证沥青混合料的生产配合比+确定沥青面层的虚铺系数) 机(考查摊铺,压实机械的组合情况) 二、透层、粘层、封层 1.透层应用 沥青(下)面层与基层间粘结 2.粘层应用 (1)各沥青面层之间粘结 (2)沥青层与构筑物(旧水泥混凝土路面、路缘石、检查井等)连接面粘结(3)沥青路面恢复施工 3.封层应用 (1)上封层(上面层之上):防水,修复 (2)下封层(下面层之下):防水,临时开放交通 4.透层,粘层材料 均是液体沥青,乳化沥青(黏度不同) 5.封层材料 沥青混合料(沥青+集料) 三、施工天气

雨,雪天不得施工 施工温度5℃以上 [归纳] 市政工程中,不得在雨天施工的:沥青面层 + GCL垫 + 露天焊接 其余工程,通常不宜在雨天施工 雨期施工应:防汛组织 + 雨期施工方案 + 设施设备 四、生产 强制式拌合设备,间歇式拌合设备 生产温度由试验确定 五、运输 篷布覆盖→①保温②防雨③防污染 运料车数量足够:高等级道路≥5台(目的:运料能力应满足摊铺能力,以实现连续摊铺) 避免运料机撞击摊铺机 六、摊铺 1.多台摊铺机梯队作业方法 前后错开10~20m,两幅搭接30~60mm宽,接缝处跟第一台压路机 2.摊铺高度 (1)松铺系数由试验段试验确定 松铺(虚铺,压实)系数=摊铺厚度/设计厚度 (2)下面层,中面层:走线法上面层:平衡梁或滑靴 + 厚度控制 3.摊铺速度

2~6m/min (改性沥青混合料摊铺速度:1~3m/min) 4.摊铺温度 沥青标号越低,沥青黏度越大,铺筑层厚度越薄,气温越低,下卧层表面温度越低,最低摊铺温度应越高 七、压实 1.初压(1~2遍)→复压→终压(≥2遍)三阶段 2.压实方法 AC:初压(钢轮静压)→复压(胶轮碾压+钢轮振压)→终压(钢轮静压)SMA,OGFC:初压(钢轮振压)→复压(钢轮振压)→终压(钢轮静压) 3.压实层最大厚度≤10cm(对比:半刚性基层每层压实厚度:10~20cm) 4.碾压温度 考虑沥青和沥青混合料种类,压路机,气温,层厚等,经试压确定 [记忆技巧]:“人,机,料,法,环”的启示 5.压路机在未碾压成型的路段上仅可前进,后退 八、接缝 1.纵缝 (1)热接缝:上,下层纵缝错开≥15~20cm (2)冷接缝:上,下层纵缝错开≥30~40cm 工法:刨毛槎→清缝→刷粘层油→铺新料软化旧料后铲走→跨缝碾压2.横缝 (1)上,下层纵缝错开≥1m (2)沥青面层横向施工缝施工

2020年二级建造师《市政工程》重点考点总结

2020 年二级建造师《市政工程》重点考点总结 一、和强度相关: 1、横向缩缝采用切缝机施工,宜在水泥混凝土强度达到设计强度 25%~30% 时进行。 2、混凝土浇筑完成后应及时进行养护,不宜小于设计弯拉强度的 80%,一般宜为 14~21d。 3、在混凝土达到设计弯拉强度 40% 以后,可允许行人通过。 混凝土完全达到设计弯拉强度(100%)后,方可开放交通。 4、面层水泥混凝土的抗弯拉强度不得低于 4.5MPa,快速路、主干路和重交通的其他道路的抗弯拉强度不得低于 5.0MPa。 5、先张法:放张预应力筋时混凝土强度设计未规定时,不得低于强度设计值的 75%。 后张法:预应力筋张拉应符合混凝土强度不得低于强度设计值的75%。 6、预应力筋张拉后,应及时进行孔道压浆;孔道压浆宜采用水泥浆,水泥浆的强度设计无要求时不得低于 30MPa。 7、压浆后应及时浇筑封锚混凝土。封锚混凝土的强度等级应符合设计要求,不宜低于结构混凝士强度等级的80%,且不低于30MPa。

无粘结预应力施工:封锚混凝土强度等级不得低于相应结构混凝土强度等级,且不得低于 C40。 8、装配式桥梁构件在脱底模、移运、堆放和吊装就位时,混凝土的强度不应低于设计要求的吊装强度,一般不应低于设计强度的75%。 9、涵洞两侧的回填土,应在主结构防水层的保护层完成,且保护层砌筑砂浆强度达到 3MPa 后方可进行。 10、分节制作沉井设计无要求时,混凝土强度应达到设计强度 等级 75% 后,方可拆除模板或浇筑后一节混凝土。 11、预制混凝土桩起吊时的强度应符合设计要求,设计无要求时,混凝土应达到设计强度的 75%以上。 12、钻孔应连续作业。相邻桩之间净距小于 5m 时,邻桩混凝土强度达 5MPa 后,方可进行钻孔施工或间隔钻孔施工。 13、非承重侧模应在混凝土强度能保证结构棱角不损坏时方可拆除,混凝土强度宜为 2.5MPa及以上。 14、水泥混凝土面层混凝土板弯拉强度低于 1MPa 或抗压强度低 于5MPa 时,严禁受冻。 二、和温度相关:

2018年二建市政实务重点考前必背(最强汇总)

2018年二建《市政公用工程管理与实务》考试必背 1.地下管线必须遵循“先地下,后地上”、“先深后浅”的原则先完成。保证路基的强度和稳定性。P1 2.路基施工测量:恢复中线测量;钉线外边桩;测标高。P1 3.压实质量检查:土质路基施工前,采用重型击实试验方法测定拟用土料的最佳含水量和最大干密度。P3 4.碾压应在最佳含水量时进行,碾压方向:分别自两路边开始向路中心,每次重轮重叠1/2~1/3。常温季节,灰土层上洒水湿润养护7d。养护期严禁车辆通行。灰砂砾基层施工时,严禁用薄层贴补方法进行找平,应适当挖补。P3 5.级配碎石和级配砾石基层在最佳含水量时进行碾压,达到按重型击实试验法确定的最低压实度要求。P4 6.沥青混凝土混合料松铺系数机械摊铺1.15~1.35,人工摊铺1.25~1.50可供参考。P6 7.接缝:摊铺梯队作业时的纵缝应采用热接缝。P6 8.混凝土的搅拌和运输:混凝土配合比:应保证混凝土的设计强度、耐磨、耐久及拌合物的和易性,在冰冻地区还要符合抗冻性要求。P6 9.安放角隅、边缘钢筋时,均需先摊铺一层混凝土,稳住钢筋后再用混凝土压住。

P7 10.混凝土养护有湿法养护和薄膜养护。养护时间宜为14~21d。40%以后可允许行人通过。特殊情况,混凝土达到设计强度80%以上即可开放交通。P7 11.混凝土喷射完成后,抗拔力不小于设计值,最小抗拔力不小于设计值的90%。P8 12.喷射混凝土养护:混凝土终凝2h后,应喷水养护;一般工程,养护不少于7d,重要工程,养护不少于14d。气温低于5℃,不得喷水养成护。普通硅酸盐水泥配制的喷射混凝土强度低于设计强度的30%时,以及矿渣硅酸盐水泥配制的喷射混凝土强度低于设计强度的40%时,不得受冻。P9 13.支撑结构类型:挡土的应力传递路径是围护墙到围檀(圈梁)到支撑,基坑支撑采用锚杆和拉锚(锚锭)。基坑开挖引起周围地层移动的主要原因是坑底的土体隆起和围护墙的位移。P10 13.双壁钢围堰适用于深水基础。P11 14.沉入桩基础常用的施工方法:锤击沉桩和静力压桩。灌注桩基础常用的施工方法:钻孔灌注和人工挖孔灌注。P11~12 15.柴油锤:杆式锤适宜小型桩、钢板桩;筒式锤适宜混凝土桩、钢管桩等;不适宜在过软件或过硬土中沉桩;用于浮船中沉桩较为有利。优缺点:附有桩架动力等设备,机架轻,移动方便、沉桩快,燃料消耗少,也可以打斜桩,是使用最广的一种,但振动大,噪声大。P12

二建市政必背知识点汇总

市政公用工程必背知识点 准国家注册二级建造师()精心整理:) (道路) 一、路基、路面、垫层、基层、面层的性能要求: 路基(2个):整体性与变形量 路面(6个):平整度、承载能力、温度稳定性、抗滑能力、透水性、噪声量。 垫层:水稳定性必须要好。 基层:足够的、均匀一致的强度与刚度,沥青类面层下的基层应具有足够的水稳定性。 面层(5个):强度、刚度、耐磨、不透水与高低温稳定性,表面层还应具有平整度与粗糙度。 二、路基施工程序 准备工作-修建小型构筑物与埋设地下管线(先地下后地上,先深后浅)-路基土石方工程-质量检查与验收 三、影响石灰土结构强度的主要因素: 土质、灰质、石灰剂量、含水量、密实度、石灰土的龄期、养护条件 四、施工方案的确定应综合考虑以下四方面的原则: 1、各施工工序之间客观上存在的工艺顺序必须遵守; 2、采用的施工方法、工程机械必须与施工顺序协调一致; 3、满足施工质量与施工安全的基本要求 4、应考虑工艺间隔与季节性施工的要求 五、施工顺序应以下列原则来确定: 1、必须符合工艺要求 2、应与投入的施工机具相适应 3、必须保证施工质量的要求 4、应充分考虑水温、地质、气象等因素对施工的影响 5、优先考虑关键工程进度工期要求 6、施工的连续性、协调性、均衡性、经济性等组织要求 7、考虑安全生产的要求 六、质量计划的内容(项目经理主持编制) 1、编制依据

2、项目概况 3、质量目标 4、组织机构 5、质量控制及管理组织协调的系统描述 6、必要的质量控制手段、施工过程、检验与试验程序等 7、确定关键工序与特殊过程及作业指导书 8、与施工阶段相适应的检验、试验、测量、验证要求 9、更改与完善质量计划的程序 10、必要的记录 七、试验路段的长度应根据实验目的确定,通常为100-200m,并应选在正线上铺筑,试验段应包括下列试验内容: 1、检验各种接卸的类型、数量及组合方式就是否匹配 2、通过试拌确定拌与机的操作工艺,考察计算机的控制及打印装置的可信度。 3、通过试铺确定透层油的喷洒方式与效果,摊铺、压实工艺,确定松铺系数等 4、验证沥青混合料生产配合比设计,提出生产用的标准配合比与最佳沥青用量。 八、沥青路面施工质量厚度的检测项目有:压实度、厚度、弯沉值、平整度、宽度、中线高程与偏位、横坡、井框与路面高差、抗滑等十项,其中压实度、弯沉值、厚度就是主控项目。 (桥梁) 一、预拱度的计算要考虑: 1、卸架后上部结构本身及活载一半所产生的竖向挠度; 2、支架在荷载作用下的弹性压缩 3、支架在荷载作用下的非弹性压缩 4、支架基底在荷载作用下的非弹性沉陷 5、由混凝土收缩及温度变化而引起的挠度 二、悬浇梁体一般要分四大部分浇筑: 1、墩顶梁段(0号块) 2、0号块两侧对称悬浇梁段 3、边孔支架现浇梁段 4、主梁跨中合龙段 三、基坑工程的监测分为:

二建市政部分重点总结

二级建造师市政工程重点知识归纳1 2K310000 市政公用工程施工技术2k311000 城市道路工程 重点掌握的知识点:2k311001 城市道路的级别、类别及构成 掌握城市道路构成 一、城市沥青路面道路的结构组成 城市道路构成:路基、路面、人行道 (一)路基 路基分类:按断面形式:路堤、路堑、半填半挖 按材料分:土路基、石路基、土石路基 (二)路面路面结构:面层、基层、垫层 1、面层:上面层、中面层、下面层 (1)沥青混凝土面层的常用厚度 (2)热拌沥青碎石的常用厚度为50~70mm可用作双层式沥青面层的下层或单层式面层。 (3)沥青灌入式面层常用厚度为50~80mm,可用作面层或下面层。 (4)沥青表面处治主要作用:放水、防磨耗、防滑、改善碎砾石路面。常用厚度:15~30mm。 2、基层 对基层的要求:强度、刚度、水稳定性 基层的材料:整体型材料、嵌锁型和级配型材料 适用于交通量大、轴载重的道路基层材料:无机结合料稳定粒料。 适用于大多数沥青路面的基层材料:工业废碴混合料 级配碎石材料的要求:密实、稳定。控制小于0.5mm颗粒的含量,砾石最大粒径宜采用60mm。 3、垫层 要求:水稳定性好、处于潮湿地段及产生冰冻危害的路段应设垫层、厚度≥150mm。采用粗砂或天然沙砾时<0.075mm的颗粒含量应<5%,采用炉渣时<2mm的颗粒含量宜<20%。 (三)沥青路面结构组合的基本原则 3、各结构层的材料回弹模量应自上而下递减,基层材料与面层材料的回弹模量比应≥0.3,土基回弹模量与基层的回弹模量比宜为0.08~0.4 二、路基路面的性能要求 (一)路基性能要求 性能要求主要指标:1、整体稳定性2、变形量 (二)、路面使用要求 使用要求的指标: 1、平整度 2、承载能力 3、温度稳定性 4、抗滑能力 5、透水性 6、噪声量 2K311012 熟悉城市道路的级别与类别 这里主要掌握城市道路分类及各自特征 一、城市道路分类 (一)快速路特征: 1、车行道间设中间分隔带,禁止行人和非机动车进入快速车道

二级建造师市政知识点汇总(全面)

道路部分 填土(方)路基 当原地面标高低于设计路基标高时,需要填筑土方―填方路基。 ( l )路基填土不得使用腐殖土、生活垃圾土、淤泥、冻土块和盐渍土填土内不得含有草、树根等杂物,粒径超过 100tnm 的土块应打碎。填前需将地基压实( 2 )排除原地面积水,清除树根、杂草、淤泥等。妥善处理坟坑、井穴,应分层填实至原地面标高 ( 3 )填方段内应事先找平,当地面坡度陡于 1:5 时.需修成台阶形式,每级台阶宽度不得小于1.0m ,台阶顶面应向内倾斜;在沙土地段可不做台阶,但应翻松表层土。 ( 4 )根据测量中心线桩和下坡脚桩,分层填土、压实 ( 5 )填土长度达 50m 左右时,检查铺筑土层的宽度与厚度,合格后即可碾压。碾压先轻后重,最后碾压不应小于 12t 级压路机。 ( 6 )填方高度内的管涵顶面还土 500mm 以上才能用压路机碾压。当管道结构顶面至路床的覆土厚度不大于 50cm 时,应对管道结构进行加固。当管道结构顶面至路床的覆土厚度在 50 - 80cm时,路基压实过程中应对管道结构采取保护或加固措施( 7 )到填土最后一层时,应按设计断面、高程控制土方厚度,并及时碾压修整。挖土(方)路基 当路基设计标高低于原地面标高时,需要挖土成型―挖方路基 ( l )必须很据测量中线和边桩开挖,一般每侧要比路面宽出 300-500mm ( 2 )挖方段不得超挖,应留有碾压面到设计标高的压实量。在路基设计高程以下

600mm 以内的树根等杂物,必须清除并以好土等材料回填夯实。 ( 3 )压路机不小于 12t 级,碾压自路两边向路中心进行直至表面无明显轮迹为止。 ( 4 )碾压时视土干湿而决定采取洒水或换土、晾晒等措施。 ( 5 )过街雨水支管应在路床碾压前施工,雨水支管沟槽及检查井周围应用石灰土或石灰粉煤灰砂砾填实 4 质量检查 路基碾压完成时,按质量验收项目(主控项目.压实度、弯沉值;一般项目:纵断面高程、中线偏位、宽度、平整度、横坡、边坡等)检查,不合格处修整到符合规范、标准要求 正确的压实方法和适宜的压实厚度 土质路基压实的原则:先轻后重、先稳后振、先低后高、先慢后快、轮迹重叠。各种压路机的碾压行驶速度最大不宜超过 4km / h ;碾压时直线段由两边向中间,小半径曲线段由内侧向外侧,纵向进退式进行;横向接头,振动压路机一般重叠0.4 一0.5m ,三轮压路机一般重叠后轮宽的 1 / 2 ,前后相邻两区段宜纵向重叠1.0~1.5m 。应做到无漏压、无死角,确保碾压均匀。使用夯锤压实时,首遍各夯位宜靠紧,如有间隙,则不得大于150mm ,次遍夯位应压在首遍夯位的缝隙上。道路边缘、检查井、雨水口周围以及沟槽回填土不能使用压路机的部位,应采用小型夯压机或蛙夯、人力夯夯实。必须防止漏夯,并要求夯击面积重叠 l / 4 一 1 / 3 。总之,碾压应以达到规范或设计要求的压实度为准。土基压实的分层厚度、不同压实机具的碾压(夯击)遍数,均应依土类、湿度、设备及场地条件等情况而异。应做试验段取得摊铺厚度、碾压遍数、碾压机具组合、压实效果等施工参数 地基处理的分类 按地基处理的作用机理,大致分为:土质改良、土的置换、土的补强等三类。土质改良是指用机械(力学)的、化学、电、热等手段增加地基土的密度,或使地基土固结,这一方法是尽可能的利用原有地基。土的置换是将软土层换填为良质土如砂垫层等。土的补强是采用薄膜、绳网、板桩等约束住地基土,或者在土中放人抗拉强度高的补强材料形成复合地基以加强和改善地基土的剪切特性。 地基处理的方法

年二建市政实务要点总结—版

年二建市政实务要点总结 —版 The following text is amended on 12 November 2020.

2018 年二级建造师市政实务口诀总结及记忆要点以下内容为教材部分知识点总结,切不可死记硬背,请结合教材学习 1.沥青路面面层的性能要求:平整度;承载能力;温度稳定性;抗滑能 力;透水性;噪声量。P3 (口诀:水在平滑升温) 2.用于沥青混合料的沥青应具有下述性能:P5 (1)具有适当的稠度 (2)具有较大的塑性 (3)具有足够的温度稳定性:即要求沥青对温度敏感度低,夏天不软,冬天不脆裂。 (4)具有较好的大气稳定性:抗热、抗光老化能力较强。 (5)具有较好的水稳性:抗水损害能力较强。 (口诀:塑料瓶里的温汽水很稠) 3.路基试验段目的:P12 (1)确定路基预沉量值; (2)合理选用压实机具; (3)按压实度要求,确定压实遍数; (4)确定路基宽度内每层虚铺厚度; (5)根据土的类型、湿度、设备及场地条件,选择压实方式。 (口诀:陈技师徐变—按摩的陈技师随着时间慢慢变老) 4.终止沉桩,摩擦桩以高程控制为主,贯入度为辅,端承桩以贯入度为主,高程为辅。P44 (口诀:魔高端观—魔女法力高超,小道士不敌,被端了道观)5.确定悬臂浇筑段前端高程应考虑:挂篮前端垂直变形值、预拱度设置、施工中已浇段的实际高程、温度影响。 P51 (口诀:温预变高—温度预计会变高) 6.控制基坑变形的主要方法:增加围护结构和支撑的刚度;增加围护结构的人土深度;加固基坑内被动区土体;减小每次开挖围护结构处土体的尺寸和开挖支撑时间;通过调整围护结构深度和降水井布置来控制降水对环境变形的影响。P71 (口诀:刚加深调控,又减少尺寸和时间) 7.基坑内被动区加固形式主要有:墩式加固;裙边加固;抽条加固;格栅式加固;满堂加固。P75 (口诀:穿格裙女孩墩大堂吃薯条) 8.暗挖隧道内常用的加固措施:超前锚杆或超前小导管支护;小导管周边注浆或围岩深孔注浆;设置临时仰拱;管棚超前支护。P93 (口诀:养猪超管用) 9.暗挖隧道外常用的加固技术措施:地表锚杆或地表注浆加固;冻结法固结地层;降低地下水位法。P93 (口诀:降水地冻) 10.物理处理方法是利用物理作用分离和去除污水中污染物质的方法。常用方法有筛滤截留、重力分离、离心分离等,相应处理设备主要有格栅、沉砂池、沉淀池及离心机等。P102(口诀:驴心重) 11.生物处理法常用的有活性污泥法、生物膜法等,还有氧化塘及污水土地处理法。P102(口诀:无氧生活) 12.在试焊样品上标注的内容:样品编号;焊接人员编号;焊接设备编号;焊接温度;环境温度;预热温度;日期;时间;测试结果。并填写

二建市政实务全书数字全整理总结版

二级建造师市政实务全书数字全整理总结版 强度: 1、切缝法施工,当混凝土强度达到设计强度25%~30%时方可切缝。 2、混凝土路面达到 设计强度40%以后,可允许行人通过。 3、普通硅酸盐水泥配置的喷射混凝土强度低于设计强度的30%时,以及矿渣硅酸盐水泥 配置 的喷射混凝土强度低于设计强度的40%时,不得受冻。 4、混凝土的强度不应低于设计所要求的吊装强度,一般不得低于设计强度的75%。 5、对孔道已压浆的预应力混凝土构件,其孔道水泥浆的强度不应低于设计强度的75%。 6、跨径≤2.0m的板时,混凝土强度达到设计强度标准值的50%、跨径为2.8m的板、梁,混凝土强度达到设计标准值的75%,方可拆除。 7、封底一般先浇一层素混凝土垫层,达到50%设计强度后,绑扎钢筋,浇筑上层底板砼。 8、待底板混凝土强度达到70%后,对集水井停止抽水。 9、大型沉井达到100%,小型沉井达到70%时,方可进行拆除承垫木工作。10、预应力 筋放张时,混凝土强度不得低于设计强度的75%. 11、封锚混凝土的强度一般不宜低于构件混凝土强度80%,且不得低于30Mpa。12、对后张预制构件,压浆强度一般不应低于压浆设计强度的75%。 13、冬期施工期间,当采用硅酸盐水泥或普通硅酸盐水泥配置的混凝土,抗压强度未达到设计强度的30%时,当采用矿渣硅酸盐水泥配置混凝土,抗压强度未道道设计强度的40%,混凝土不得受冻。浸水冻融条件下的混凝土开始受冻时,不得小于设计强度的75%。14、当收件跨度≤8m时,在混凝土强度符合设计强度75%时,方可拆除。当构件跨度>8m 时,在混凝土强度符合设计强度100%时,方可拆除。 温度 1、出厂摊铺温度135-170.。沥青碾压开始温度120°——150°,终了温度55°——85°。 2、热拌沥青混合料路面表面温度低于5°,方可开放交通。 3、普通沥青混合料施工温度宜在135°—170°之间。 4、改性沥青比普通沥青料施工温度高10°—20°。 5、水泥混凝土路面施工气温在20°—29°。 6、气温低于5°,不应进行喷射作业。 7、后张法预应力砼采用蒸汽养护时,其恒温应控制在6°以下。8、大体积混凝土的浇筑温度不宜高于28°。 9、压浆过程中及压浆后48h内,混凝土的温度不得低于5°,否则应采取保温措施;当气温高于35°,压浆宜在夜间进行。 9、控制混凝土优先采用加热水的方法,水加热温度不宜高于80°,骨料加热温度不得高于60°。 10、拌制设备宜设在气温不低于10°的厂房或暖棚内。12、混凝土拌合物入摸温度不宜低于10° 13、拆模时混凝土与环境的温差不得大于15°,当温差在10°—15°时。拆模后的混凝 土 表面采取临时覆盖措施。 14、采用外部热源加热养护的混凝土,当环境气温在0°以下时,应待混凝土冷却至5° 以

2020年二建《市政实务》重点汇总

2020年二建《市政实务》重点汇总 1. 地下管线必须遵循“先地下,后地上”、“先深后浅”的原则先完成。保证路基的强度和稳定性。P1 2. 路基施工测量:恢复中线测量;钉线外边桩;测标高。P1 3. 压实质量检查:土质路基施工前,采用重型击实试验方法测定拟用土料的最佳含水量和最大十密度。P3 4. 碾压应在最佳含水量时进行,碾压方向:分别自两路边开始向路中心,每次重轮重叠1/2?1/3。常温季节,灰土层上洒水湿润养护7d。养护期严禁车辆通行。灰砂砾基层施工时,严禁用 薄层贴补方法进行找平,应适当挖补。P3 5. 级配碎石和级配砾石基层在最佳含水量时进行碾压,达到按重型击实试验法确定的最低压实度要求。P4 6. 沥宵混凝土混合料松铺系数机械摊铺1.15?1.35 ,人工摊铺1.25?1.50可供参考。P6 7. 接缝:摊铺梯队作业时的纵缝应采用热接缝。P6 8. 混凝土的搅拌和运输:混凝土配合比:应保证混凝土的设计强度、耐磨、耐久及拌合物的和易性,在冰冻地区还要符合抗冻性要求。P6 9. 安放角隅、边缘钢筋时,均需先摊铺一层混凝土,稳住钢筋后再用混凝土压住。P7 10. 混凝土养护有湿法养护和薄膜养护。养护时间宜为14?21d。40咖后可允许行人通过。特殊情况,混凝土达到设计强度80恕上即可开放交通。P7 11 .混凝土喷射完成后,抗拔力不小于设计值,最小抗拔力不小于设计值的90% P8 12. 喷射混凝土养护:混凝土终凝2h后,应喷水养护;一般工程,养护不少于7d,重要工程,养护不少于14d。气温低于5C,不得喷水养成护。普通硅酸盐水泥配制的喷射混凝土强度低于设计强度的30%寸,以及矿渣硅酸盐水泥配制的喷射混凝土强度低于设计强度的40%寸,不得受冻。P9 13. 支撑结构类型:挡土的应力传递路径是围护墙到围檀(圈梁)到支撑,基坑支撑采用锚杆和
