一、概况

海湾大桥XX 端接线工程第十八合同段,共有雨水管道2830米,其中主要工程量位于海尔路东西两侧行车道。其中以村路污1-污6 DN1000污水管道为首件工程。

二、主要技术指标

钢筋混凝土管道采用180°沙石基础,管道基础地基承载力需≥100Kpa时,方可敷设排水管道,对于软土地基,需对其进行换填,满足管道基础地基承载力要求后,方可施工。当管道基础地基承载力无法满足管道基础要求时,换填方法如下:

当设计管道承载力为80Kpa至100Kpa围时,需将设计排水管道接触以下0.3m围现状软土地基进行清除换填,当设计管道承载力小于80Kpa时,需将设计排水管道接触以下0.5m围现状软土地基进行清除换填。将排水管道基础底以下现状软土地基清除后,换填级配碎石。具体顺序为:管底以下砂石基础、0. 5m级配碎石,换填宽度为管道基础宽度及两侧各0.5米围。级配碎石直径不大于10cm,含泥率小于5%。换填后管道基础下的地基承载力应达到规要求。

沟槽自槽底至管顶上0.5m围采用优质石粉回填,沟槽剩余部分用原土回填。沟槽回填应选用良好的土质进行,切忌回填垃圾杂物,回填土最大粒径不超过10cm,回填土要分层碾压夯实,分层厚度不超过20cm,碾压后密实度达到95%

以上。

三、施工组织机构设置及人员分工

1、项目部组织机构设置

2

项目经理:全面负责项目部生产、安全、质量工作,负责协调各方面之间的工作,确保本工程保质保量按期顺利完成。

项目总工:全面负责本工程的技术质量工作,通过技术、质检部门的工作对各施工队及施工方案进行技术管理和质量管理。

项目副经理:负责生产安排、协调作业环境、材料供应、安全生产及机械设备调度等工作。

施工员:负责施工技术、工艺设计、对作业队进行技术指导,对原始资料进行收集整理,保证按设计及规要求组织施工。

质检员:负责质量检测、监控工作,对施工质量进行质量检查监督,确保各项指标满足设计及规要求。

测量员:负责测量定线、施工放样及施工测量控制工作

暗渠施工队:依据项目工程计划安排,施工图纸及技术、质量要求,组织各道工序的施工,对施工进度、质量、安全等各项容负直接责任。

四、施工准备

(一)、材料供货商已经确定

1. 我项目部现在已经根据工程实际需要,根据公司的材料合格供货方将材料确定,并已经开始准备货源,以不影响工程的正常进行。

2.自实验室确定以后,项目部正在抓紧进行前期试验工作,年前把砂、石子、水泥等原材料进行检验,如果合格,年后将严格按照此配合比施工,确保工程质量。

3.认真做好材料设备的计划采购准备,编制各项材料计划,对多种材料的采购,入库、保管和出库,制定完善的管理方法,同时加强防盗和防火管理。

(二)、机械情况

机械设备、周转料具:公司自有压路机、起重机、挖掘机等相关市政工程所需机械设备和料具,有专业的人员和仓库管理机械设备和相关料具。

(三)、工程人员进场情况

1.我方接到中标通知书后,立即组织工程开工所需的第一批施工人员、机械设备,保证在5天上场。工程所需其它机械设备,在各工程工序开工前5天到场,设备人员的动员周期为3天。

2.现在项目部对下一步雨水劳务队伍已经确定,这只队

伍有丰富施工经验和能力的队伍,随时等待进场施工。

3.施工队伍严格按照项目部规定进行现场施工,确保工程质量。

4.雨水队伍配有50名施工人员,并有专门负责人、技术员、施工员、测量人员

(四)、资源安排

我项目部根据施工计划,合理安排现场人员机械材料,合理安排现场管理人员,确保不浪费资源,不耽误工期,不违反规质量要求,保质保量的把确保上级领导安排的施工任务。

五、工期安排

(一)计划工期:计划2010年10月10日开始施工,至2010年11月10日完工。

(二)、工期安排:

管沟开挖: 2010.10.10——2010.10.16

垫层: 2010.10.15——2010.10.18

按管接口: 2010.10.16——2010.10.24

石粉回填: 2010.10.20——2010.10.28

检查井砌筑: 2010.10.23——2010.10.31

管沟回填: 2010.11.2——2010.11.9

六、施工方案及技术要求

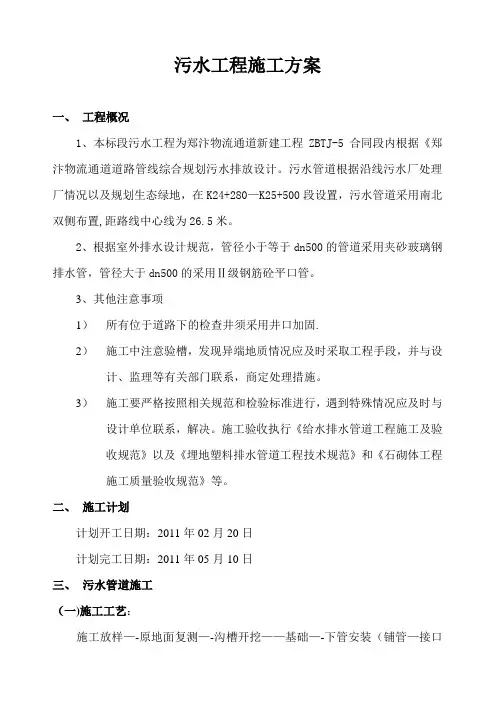

1:污水管道施工方法

1.1施工流程

钢筋砼管施工流程:开挖沟槽—管基施工—管道安装—砌井—闭水试验—回填

1.2沟槽开挖

注意边坡放坡的科学合理性既要安全又要经济。特别注意沟不得超挖,对于超挖部分要仔细回填夯实,严禁低洼进水积水,严禁夯填中使用腐殖土,垃圾土,淤泥等。个别因放线受限制开挖面较小或土质很差的部位,要考虑设置支撑,千万不可大意。

1.2.1沟槽土方开挖

沟槽开挖之前,必须弄清与施工相关的地下管线情况,对于影响沟槽施工的地下管线,必须与业主及有关部门取得联系,及时组织拆迁或在施工中加以妥善的保护。沟槽开挖全部采用机械开挖,人工修坡检底的施工方法,机械开挖的底边坡为1∶0.25,边边坡为1∶0.67。开挖时配备装载机

运输、推土机堆土,对于能回填利用的好土就近堆放,堆土时要合理安排交通,保证交通安全,同时不得堵塞,切断原有排水系统,施工时,根据实际情况可分段开挖,及时回填,土方相互调用,减少堆土量。机械开挖时,应向司机详细交底,包括:挖槽断面,堆土位置,现有地下物情况,安全要求,开挖时应及时测量槽底宽度和高程,防止超挖。为确保槽底土壤不被扰动或破坏,开挖时应在设计槽底高程以上保留20cm左右一层不挖,用人工清底。开挖时应注意基底有

无流砂或软基等不良地质情况出现,一旦发现及时请示监理、业主和设计协商解决。

1.2.2沟槽石方开挖

石方沟槽采用松动爆破,挖掘机清碴、自卸车运输的施工方法。为减小爆破震动和空气冲击波的影响,计划分层爆破施工,每层控制在2.5米以,基坑爆破时为控制基坑的底部高程,避免超爆扰动建筑物基础,基底20厘米采用风镐凿除。

1.2.3沟槽开挖的质量标准及要求

严禁扰动槽底土壤,如发生超挖,严禁用土回填;槽底不得受水浸泡。

1.2.4沟槽支护:开挖前先降水,根据工程布局布置降水井,在沟槽开挖之前,将地下水位降到基础底部500mm以下。易塌方段挖土后应及时打钢板桩支撑,以防止沟槽坍塌。槽边堆土高度与离沟槽边的距离不得违反安全规的规定,机械设备停放位置必须平稳,并根据计算确定离沟槽边的安全距离。

1.3管基施工

在沟槽分段开挖施工结束后,应及时排除积水,进行质量检查。经验收合格后,马上安排管道基础施工。本工程管道基础采用砂石基础。

砂基础要保证厚度、宽度及平整度,砂采用天然级配砂石,分两层铺设,下层为10cm—15cm的砂砾基础,上层为

5-首件工程成果总结报告

目录 一、编制依据 (2) 二、工程概况 (2) 三、人员、设备、材料配备情况 (2) 四、施工进度计划和安排 (3) 五、开工前的施工技术、安全技术交底工作 (3) 六、施工工艺及流程 (4) 七、施工经验总结 (6)

地系梁首件工程总结报告 一、编制依据 1、G240岳阳县段拓改工程招、投标文件; 2、G240岳阳县段拓改工程施工图纸; 3、G240岳阳县段拓改工程Y2合同段合同协议书及谈判纪要; 4、根据交通部现行施工技术规范、技术标准和质量检验评定标准。 5、《公路工程质量检验评定标准》JTG F80/1-2004 6、《公路桥梁施工技术规范》JTG F10/1-2006 7、执行《工程建设标准强制性条文》相关规定。 二、工程概况 坪中中桥共有地系梁2道,地系梁断面尺寸为1.4*1.2m,端部圆弧直径φ1.5m,一个地系梁C30砼方量为9.05m3,钢筋822.84kg。 三、人员、设备、材料配备情况 1项目部地系梁施工技术人员一览表 2.根据工程量及工期要求,到场挡土墙施工队伍及劳动力表

3.到场机械设备表 4.材料准备 地系梁施工点所需钢材可经原S201进场进入主线施工纵向便道运抵。地系梁所需水泥等经试验检测合格后调运入场;所需卵石、砂将在就近开辟的多个料场和供应点择优采购,这些料场材料经我试验室取样检测,各项性能指标均能满足规范要求。 四、施工进度计划和安排 坪中桥1#墩系梁施工时间 本地系梁开始时间:2016年11月17日,工期7天。 五、开工前的施工技术、安全技术交底工作 地系梁开工前,对各岗位工作人员要进行全面的技术、质量和安全培训。凡没有经过技术交底和安全交底的工程项目不得开工。首先要组织有关技术人员认真阅读招标文件和施工设计图纸以及国家和地方强制执行的安全规范、规程,制定详细的实施性施工组织设计和安全专项方案,编写明确的《作业指导书》、《质量管理手册》和《安全生产技术交底手册》,发放到

单项工程开工申请报告

附件 承包人项目经理(签名) 监理工程师收件人(签名) 合同段 廖井—田心公路 改建工程 施工 吉安市青原建设工程 编 02 单位 有限公司 号 工程名称 防护工程挡土墙 桩号 K0+000—K5+138.8 开工日期 材料 已到位 机械 已到位 设备 施工组 已到位 织及劳 力安排 现场 已到位 进度计划 现场负 质量自 责人员 检人员 计划工期 施 工 准 备 情 况 其他 说明

附件 承包人项目经理(签名) 监理工程师收件人(签名) 合同段 廖井—田心公路 改建工程 施工 吉安市青原建设工程 编 03 单位 有限公司 号 工程名称 桩号 路基土石方 K0+000—K5+138.8 开工日期 材料 已到位 机械 已到位 设备 施工组 已到位 织及劳 力安排 现场 已到位 进度计划 现场负 质量自 责人员 检人员 计划工期 施 工 准 备 情 况 其他 说明

附件 承包人项目经理(签名) 监理工程师收件人(签名) 合同段 廖井—田心公路 改建工程 施工 吉安市青原建设工程 编 04 单位 有限公司 号 工程名称 桩号 石渣垫层 K0+000—K5+138.8 开工日期 材料 已到位 机械 已到位 设备 施工组 已到位 织及劳 力安排 现场 已到位 进度计划 现场负 质量自 责人员 检人员 计划工期 施 工 准 备 情 况 其他 说明

附件 承包人项目经理(签名) 监理工程师收件人(签名) 合同段 廖井—田心公路 改建工程 施工 吉安市青原建设工程 编 06 单位 有限公司 号 工程名称 水泥混凝土路面 桩号 K0+000—K5+138.8 开工日期 材料 已到位 机械 已到位 设备 施工组 已到位 织及劳 力安排 现场 已到位 进度计划 现场负 质量自 责人员 检人员 计划工期 施 工 准 备 情 况 其他 说明

(完整版)秀村隧道初期支护首件工程开工报告

海西高速公路网厦沙线三明段 分项工程开工申请批复单 承包单位:中铁隧道股份有限公司合同号:A8 监理单位:合诚工程咨询股份有限公司编号: 开工项目:秀村隧道右线首件工程初期支护所属分项工程:洞身初期支护桩号:YK167+321~YK167+311 申请开工日期:2014年10月13日 计划完工日期:2016年11月10日 此项工程施工负责人:张海春质量负责人:张俊辉安全负责人:王东 致监理工程师: 上述分项工程已具备条件,申请开工。 承包人:日期: 附 件 1、秀村隧道右线洞身初期支护首件工程开工报告 意见: 专业监理工程师: 日期:结论: 监理组长: 日期:

厦沙高速公路(三明段)A8合同段秀村隧道右洞首件工程YK167+321 ~311段初期支护 开 工 报 告 中铁隧道股份有限公司厦沙高速A8项目部 二零一四年十一月九日 目录

一、编制依据............................................................................................... - 1 - 二、工程概况............................................................................................... - 1 - 1、设计概况 ............................................................................................................ - 1 - 2、施工技术参数 .................................................................................................... - 1 - 三、施工资源配置........................................................................................ - 1 - 1、人力资源配置 .................................................................................................... - 2 - 2、施工机械配置 .................................................................................................... - 2 - 四、施工工艺............................................................................................... - 3 - 1、锚杆 .................................................................................................................... - 3 - 2、钢筋网 ................................................................................................................ - 4 - 3、钢支撑 ................................................................................................................ - 6 - 4、喷射混凝土 ........................................................................................................ - 8 - 五、施工质量保证措施 .............................................................................. - 10 - 1、隧道钢筋网施工质量保证措施...................................................................... - 10 - 2、隧道锚杆施工质量保证措施........................................................................... - 11 - 3、钢支撑施工质量保证措施.............................................................................. - 12 - 4、喷射混凝土施工质量保证措施...................................................................... - 13 - 六、安全质量、环保和职业健康保证措施.................................................. - 14 - 1、质量保证措施 .................................................................................................. - 14 - 2.安全保证措施 .................................................................................................... - 15 - 3、环保和职业健康保证措施.............................................................................. - 16 -

项目开工申请报告范本【6篇】

项目开工申请报告范本【6篇】 工程开工申请报告样本 【导语】工程开工报告是建设项目或单项(位)工程开工的依据,包括建设项目开工报告和单项(位)工程开工报告。以下是本人整理的工程开工申请报告样本,欢迎阅读! 篇一 陕西天虹工程建设监理部: 我公司于20xx年x月x日已进驻工地,组建了本工程施工项目部,现项目部组成人员、施工设备均已到位,办公设施等已配备齐全,施工场地已按施工组织设计布置完毕;我工程技术人员对施工区原始控制点进行了复测,符合设计及施工规范要求,并布设控制点。先已具备了本工程开工条件,特此申请施工,请检查并签发开工令。 附件:1、项目部成立批文 2、控制点测量成果审批表 3、项目部组成人员及上劳人数审批表 4、主要设备审批表 5、主要检测实验器具审批表 陕西国圣建设工程有限公司大店新区项目部 20xx年x月x日 篇二 我******有限公司承建******工程,已按要求完成项目部组建,材料、机械施工队伍已组织齐全、并组织项目经理、总工等人员进行施工现场勘查,*******工程已具备开条件,申请开工。 附表: 1、合同段开工申报表 2、施工管理组织机构图 3、工程进场机械设备表 4、工程现场施工人力表 *******有限公司 日期:***年**月**日 篇三 **********有限公司: 我*****公司中标后,积极组织相关人员,立即成立大岔河(海螺水泥厂桥至G312国道段)堤防治理工程第二标段项目部,选择技术力量雄厚,施工经验丰富的人员担任本工程项目经理、技术负责人,安全、经营等主要职务,并选择技术与实践、理论丰富的分包队伍于20xx 年x月x日进驻现场,人员、机械、材料等设备全部进场,在甲方的协调于配合下做好“三通一平”工作,现上报贵部申请开工。 请审批 *******************公司 20xx年x月x日

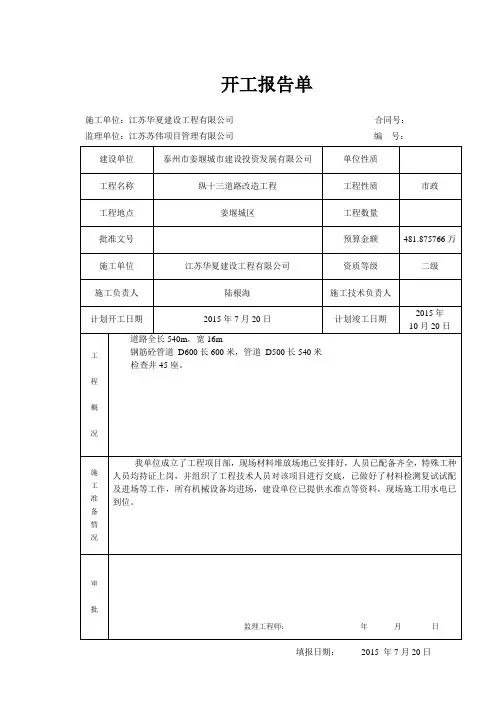

首件工程实施明细介绍

G207线道县祥霖铺至江华界牌井公路改建工程项目 “首件工程认可制”实施细则 为了加强工程施工质量(内在质量、外观质量、档案质量)的管理,努力消除质量事故隐患,杜绝质量通病,进一步提高现场管理水平,依据《湖南省干线公路建设实施首件工程认可制指导意见》(湘路工建[2010])241号,下文简称“指导意见”)及省、市公路局的相关规定,特制定本实施细则。 本细则主要按“指导意见”,对其部分章节进行细化、补充、完善而编制成。 一、关于“首件工程的目的和作用”的深层认识 1、由于不同的工程项目是在不同的环境下进行的,材料、人员、设备、工艺、地理条件、安全环保要求等均发生了变化,这些变化将不同程度地影响到工程质量,通过首件制工程,可以评价对工程质量影响程度。 2、通过首件工程的实施,便于承包人施工工艺组合,总结经验,加强管理,为规范化施工创造条件。 3、通过首件工程的实施,可预见施工中遇到的各种问题,特别是

解决有可能影响工程质量的各种因素,对出现的问题及时处理,减少了承包人的损失,避免施工后期造成返工。 4、通过首件工程的实施,熟悉设计规范和技术要求,根据项目特点,确定表面质量等级及验收标准,落实业主对具体分项的特殊要求。 二、首件工程认可组织机构 首件工程检评工作组由以下单位的全部或部分组成: 1、项目业主质量监督组(总监办); 2、监理单位:驻地监理处; 3、施工单位项目部 总监办及驻地监理处负责对施工方案、工艺方案、安全措施、工程材料进行审核并监督实施,统一报检程序和检表格式,对首件工程进行初检。经施工单位初检后,驻监处初检后,总监办牵头由相关单位组成质量检评组,对首件工程进行全面检查验收。 三、“首件工程认可制”的评价标准 1、业主用于质量管理与控制的相关文件规定,及业主对所属工程项目招标文件; 2、《公路工程质量检验评定标准》(JTG F80/1-2004)和有关规范; 3、湖南省交通运输厅制定的有关制度和办法。 四、首件工程申报、实施、检查验收流程

防护工程首件开工报告及组织方案

旬麟二级公路 首件工程施工许可证

旬麟二级公路 首件工程开工申请的报告

K30+500~K30+600段二灰碎石基层首件工程 施工方案 一、工程概况

本合同段全长4.177公里,起始桩号为K30+500~K34+677,共有20cm厚二灰碎石基层54239.3m2。 K30+500~K30+600段长度为100m,属于新建段,二灰碎石基层的铺筑厚度为20cm,宽度为12.40m,面积为1240m2。 二灰碎石基层首件工程选在K30+500~K30+600段右半幅,计划施工时间为2012年5月10日。 二、施工组织 1、现场主要人员表 2、现场施工机械设备

3、测量、试验及检测仪器的配置 三、基层施工方案 本合同段基层采用石灰粉煤灰稳定碎石基层,基层混合料采用机拌法拌制,20T 以上的大吨位自卸汽车然后运至现场,采用摊铺机摊铺整平,振动压路机碾压的施工方法。 一、原材料 石灰:应采用符合规范规定的生石灰,石灰应用于工程之前7天,充分消解成能通过10mm筛孔的粉状,并尽快使用。石灰应设棚存放,并能防风避雨,在用于工程之前按《公路工程无机结合料稳定材料试验规程》进行试验。 碎石:应满足规范要求,重点注意碎石强度,其压碎值不大于3%,最大粒径不大于31.5mm。软弱颗粒和针片状含量不超标,不含山皮土等杂质,各类型碎石应分级

堆放,界限清楚。 水:凡人或牲畜饮用的天然洁净水均可使用。遇到有可疑水源时,必须先进行试验鉴定,避免对拌和物产生不利影响。 二、配合比组成设计 试验室通过试配五组不同剂量的混合料,分别按最佳含水量和计算得的干密度制备试件,测定其7天无侧限抗压强度,根据规范要求的强度标准,经比较选定的混合料级配曲线应在要求的级配曲线内,并使拌合好的混合料不仅无侧限抗压强度达到要求的指标,还要综合考虑灰土碎石的温缩性、干缩性以及经济性。 三、混合料的拌和 石灰稳定土碎石混合料搅拌站:没有好的拌和设备,不能生产出技术指标合格的稳定土混合料,而好的拌和设备好坏的关键就要看其骨料、粉料、水等各种物料的配比精度是否能得以保证。我们拟采用粒料拌和设备,该设备配有电子计量装置,属按重量比控制材料配合比的机型。该设备能很好的控制混合料的配比精度,且拌和均匀、性能稳定,满足技术规范的要求。拌和站应有足够大的料场,贮存一定数量的石灰和碎石,并有充足的水源,有准确的水量器。 严格控制石灰剂量:石灰剂量太小,不能确保二灰碎石的施工质量;而剂量太大,既不经济,还会使基层的裂缝增多、增宽,从而引起沥青面层也产生相对应的反射裂缝。考虑到施工时各种损耗,工地实际采用的石灰剂量应比室内试验确定的剂量多0.5%,以确保石灰稳定碎石的质量。 严把碎石级配关:采购级配碎石时,一定要按规格料收购,分别堆放,不能进混合料,规格料的种类由混合料配合比试验来决定。采用分级上筛的方法确保级配准确,对超粒径碎石颗粒拌和机料仓前要设专人剔除。 严格控制混合料的含水量:根据经验,一般情况下拌和含水量应比最佳含水量略高1-2%,以弥补混合料在运输、摊铺和碾压过程中水分的损失。含水量过大,既会出现“弹软”、“波浪”等现象,影响混合料可能达到的密度和强度,也会增大混合料的干缩性。含水量过小,混合料容易松散,不容易碾压成型,也会影响混合料可能达到的密度和强度。根据以往施工经验来控制含水量,实际施工中要根据气温情况及时调

施工准备与开工报告申请条例制度

施工准备与开工报告申请条例制度 篇一:施工准备与开工报告 申请制度
1 总则 (1)工程建设项目的开工,是指设计文件中规定 的永久性工程第一次开始施工的时间。 分期建设的项目, 其开工建设是指第 一期工程开始施工的时间, 单项工程建筑物的开工, 是指工程正式破土或建筑物 的基础工程动工,也算为开工。在这之前的施工准备工作,如平整场地、拆迁建 筑物、小型临时设施等临时工程都不算工程开工。 (2)工程项目依据工程中标通知 书及工程施工合同 ,都应在正式开工之前,完成工程开工前的各项施工准备工作,办理工程开 工的各项审批手续。为规范局承建西成客专工程项目的开工报告申请审批管理, 贯彻落实铁道部关于铁路大中型建设项目的有关规定, 保证西成客专建设项目的 顺利进行,严格开工建设程序,根据《关于铁道部基本建设大中型项目开工条件 和办理程序有关规定的通知》(铁计〔2007〕29 号)规定和《西成客专工程开 工报告审批管理实施办法 》,制定本施工准备与开工报告申请制度。 (3)本标段、重点工程以及单位工程等开工申请报告由本单位(其中标段 开工申请报告由项目部填报, 单位工程开工申请报告由项目部委托相应管段的项 目部填报)按实填写,按本制度规定的相应程序报批。单项工程也可以单独提交 工程开工报告申请开工,对于停工后又复工应重新办理开工报告审批手续。 2 开工报告申请前应达到的开工条件 2.1 标段及标段内重点工程开工条件
1 / 11

工程项目中标后,在上一级业务主管部门协助下,由项目经理、总工程师共 同完成施工准备工作计划 ,其具体内容如下: (1)承发包合同已经签订; (2)本单位(局)现场管理机构(选定项目机构办公地址并发布联系电话 等)已设立,主要管理人员(由人力资源部门在标书机构的基础上设置项目部机 构定员和配备项目经理、 总工程师及相关部室人员) 按投标承诺或合同规定已到 位;项目负责人、技术负责人以及质量责任人、安全责任人已经明确; (3)索取了设计文件和技术资料,并已向设计、建设单位提交施工图到图 计划以及补充勘查计划。 主要施工图纸已完成审核工作; 编制了项目实施规划大 纲,拟定施工队伍、组织施工调查,标段施工组织设计已经完成,并按规定的程 序完成审批; (4)施工指南、施工规范、质量验收标准、实施细则 和工序、工艺施工要求已经驻地监理和总监理审核; (5)主要施工便道已经贯通,工地布置、施工用水、用电、临时房屋和便 道能满足开工要求;水保、环保、安全等措施符合要求; (6)设计单位的设计交底及现场交桩已经完成,施工贯通复测已完成并且 复测测量结果满足有关规定要求; (7)征地、拆迁工作能满足施工进度要求; (8)标段的工地中心实验室已经建立,仪器设备齐全已标定并已取得试验 资质;检测仪器齐全且经检验合格,检测方案已经标段工程总监审批; (9)主要物资(材料)储备满足连续施工要求;并已完成材料检验、水质 化验、配合比选定等必要的试验工作; (10)标段内人员、施工用机具、设备已按照标书承诺全部进场,并且到场 人员(含劳务人员)均经培训,且考试合格; (11)针对标段工程特点的突发事件处理办法和保证措施已经制订。 2.2 本标段重、难点工程划分原则 重、 难点工程按照由 XXg 公司确定的原则 (详见指导性施工组织设计) 划分: (1)高边坡、高填方、岩溶、滑坡、顺层、软土路基; (2)桥梁长度大于 2km、高墩、深水墩、岩溶地基、结构特殊的桥、存在 较大施工安全风险因素的桥梁工程; (3)隧道工程; (4)无砟轨道等。 2.3 单位工程开工条件
2 / 11

单位工程开工申请报告.doc

单位工程开工申请报告 单位工程开工申请报告【1】 致工程监理单位: 鉴于本申请书申报之单位工程的施工组织设计已经完成,施工设备已经基本调集进场,人员以及施工组织已经到位,开工条件业已具备。申请本单位工程开工,以便进行施工准备,促使首批开工的分部(分项)工程项目早日开工。 项目经理: 承建单位: 申报日期:年月日 农业项目资金申请报告基本架构 由于农业项目除经济因素外,自然因素对农业项目产生极大影响,某种程度上取决于不可控的、变化无常的气候环境,数据的来源和准确性均难掌握。所以,如何写好一份农业项目资金申请报告是至关重要的。 1、首页 主要注明项目名称,项目主办单位及负责人,可行性研究单位名称,可行性研究的技术负责人,经济负责人、参加研究人员名单及报告完成日期等; 2、标题

一般直接注明资金申请报告的名称和主要内容,如《××公司关于××的农业项目资金申请报告》; 3、前言 一般简要介绍项目研究的背景,项目实施的相关因素和主要目的和意义,可行性研究的主要依据和主要范围等内容。有些农业项目资金申请报告还需要列出研究报告的相关摘要; 4、正文 该部分是报告的主体,要求列举事实,运用系统分析方法,综合考虑各方面的因素,对项目实施的可行性作出客观、全面而准确的预测。不同类型的农业项目资金申请报告在该部分通常具有不同的侧重点; 5、结论 在对项目进行可行性分析和预测的基础上,从整体角度作出科学评价,并与相关方案进行优劣比较,最终获得明确的行动主张。有时还就原方案提出一些更新、更全面的建议; 6、附件 为了结论的需要,在农业项目资金申请报告正文结束后补充的相关材料,主要包括试验或实验数据、计算浮标、图片表格、参考文献等。 农业项目的特点是综合性强、涉及面广、影响深远,除项目自身的经济效益外,还有很强的社会和生态效益。一份完整的

桩基首件工程施工总结报告(2)

桩基首件工程施工总结报告(2) 桩基首件工程施工总结报告(二) 施工单位:中交第二公路工程局有限公司合同号:LQ1 监理单位:牡丹江市公路工程监理有限公司编号:监表52 致:驻地监理工程师zz(先生): 我部已完成K11+485.962小桥2-3#桩基(首件工程)的施工及施工总结,现将总结报告进行上报,望贵办审核。 承包人:日期: 驻地监理工程师意见: 签字:日期: 总监办意见: 签字:日期: 附注:本申报表适用于必须书面申报监理工程师的施工方案、意见、申请等。 大庆至广州高速公路深州至大名(冀鲁界)段 施工合同段LQ1项目部 桩基首件工程施工总结报告 中交第二公路工程局有限公司 大广高速公路衡大段施工合同段LQ1项目部 二O**年六月*日 桩基首件工程施工总结 一、工程概况 大广高速公路衡大段LQ1标施工起点桩号为K1+678.749,终点桩号为K15+766,路线全长14.087公里。共设计了3座中桥、3座小桥、1座分离式立交桥、9道桥通、8座车行天桥。桩基总共324根。首件工程定在K11+485.962小桥的2-3#桩基,直径1.1m,桩长43.0m。 二、资源配置 1、人员:桩基作业队的人员配置如下: 施工总负责:z 现场负责人:z 技术员:z 质检工程师:z 现场专职安全员:z 施工班组长:z 工人:50人 2、材料: ⑴、水泥混凝土材料:采用水下浇筑C25混凝土,各种原材料已经确定,配合比设计已经完成,并得到监理工程师的审批。水泥选用奎山牌PO.425普通硅酸盐水泥,碎石采用满城碎石厂生产的5~31.5mm碎石,砂选用正定产的中粗砂,水采用饮用水。 ⑵、钢筋:I、II级钢筋选用首钢生产的钢材。 ⑶、配合比采用经监理工程师批准的配比,水泥:砂:碎石:水:=375kg:749kg:993kg:225kg ,设计坍落度为180~220mm。开工前已对水泥、碎石、钢筋等原材料的试验已经过试验监理工程师检测且符合规范及设计要求。 3、施工设备配置 序号设备名称规格型号数量

水利工程开工申请报告

梅县新城大沙河唇段亲水公园、生态休闲带一期工程 单位工程开工申请报告 单位工程名称及编号第一单位:水利工程 工程围:DL0+000~DL0+740 承包人(盖章):市铁汉生态环境股份梅县新城大沙河唇段亲水公园、生态休闲带一期工程项目部 申报日期:年月日

梅县新城大沙河唇段亲水公园、生态休闲带一期工程 单位工程施工工法 单位工程名称及编号:第一单位:水利工程 工程围:DL0+000~DL0+740 承包人(盖章):市铁汉生态环境股份梅县新城大沙河唇段亲水公园、生态休闲带一期工程项目部 申报日期:年月日

一、工程概况 本分部施工围桩号从DL0+000~DL0+740,全长0.74公里,其主要工作容有:河岸防护工程、堤路工程、堤防连接工程。 二、主要施工工法 2.1河道清淤外运 2.1.1河道清淤外运,清理河道垃圾,堤基表层的不合格土和草皮、杂土杂物等清理干净,清运深度1米,并在边界线外加宽1米的清理围,并将堤基围,堤基开挖线以下的树根、垃圾及遗留的坑、槽、孔穴全部清除。 2.1.2清基开挖中清除的弃土、废物、废渣等按要求运至指定的场地堆放。 2.1.3堤基清理符合要求处理属隐蔽工程,故清理符合要求处理完成后经监理工程师签收后,再进入下一工序施工。 2.2抛石固脚、护坡 2.2.1抛填块石作业应从最低处开始,按水平层次进行,不得顺坡铺填,分段作业面最小长度,机械作业不得小于100米,当堤基横断面坡度陡于1:5时,应削至缓于1:5。 2.2.2铺筑宽度应超出设计边线两侧一定余量,填筑宜用后退卸料,再进行抛填。 2.2.3相邻施工段的作业面均衡上升,若段与段之间不可避免出现高差时,应以斜坡面相接,坡度可采用1:3~1:5。 2.3石笼挡墙 本工程固滨护坡使用石笼挡墙及石笼网垫施工,先施工石笼挡墙,待石笼挡

申请报告单位工程开工申请报告_0227文档

2020 申请报告单位工程开工申请报告 _0227文档 EDUCATION WORD

申请报告单位工程开工申请报告_0227文档 前言语料:温馨提醒,教育,就是实现上述社会功能的最重要的一个独立出来的过程。其目的,就是把之前无数个人有价值的观察、体验、思考中的精华,以浓缩、系统化、易于理解记忆掌握的方式,传递给当下的无数个人,让个人从中获益,丰富自己的人生体验,也支撑整个社会的运作和发展。 本文内容如下:【下载该文档后使用Word打开】 单位工程开工申请报告【1】 致工程监理单位: 鉴于本申请书申报之单位工程的施工组织设计已经完成,施工设备已经基本调集进场,人员以及施工组织已经到位,开工条件业已具备。申请本单位工程开工,以便进行施工准备,促使首批开工的分部(分项)工程项目早日开工。 项目经理: 承建单位: 申报日期:年月日 农业项目资金申请报告基本架构 由于农业项目除经济因素外,自然因素对农业项目产生极大影响,某种程度上取决于不可控的、变化无常的气候环境,数据的来源和准确性均难掌握。所以,如何写好一份农业项目资金申

请报告是至关重要的。 1、首页 主要注明项目名称,项目主办单位及负责人,可行性研究单位名称,可行性研究的技术负责人,经济负责人、参加研究人员名单及报告完成日期等; 2、标题 一般直接注明资金申请报告的名称和主要内容,如《××公司关于××的农业项目资金申请报告》; 3、前言 一般简要介绍项目研究的背景,项目实施的相关因素和主要目的和意义,可行性研究的主要依据和主要范围等内容。有些农业项目资金申请报告还需要列出研究报告的相关摘要; 4、正文 该部分是报告的主体,要求列举事实,运用系统分析方法,综合考虑各方面的因素,对项目实施的可行性作出客观、全面而准确的预测。不同类型的农业项目资金申请报告在该部分通常具有不同的侧重点; 5、结论 在对项目进行可行性分析和预测的基础上,从整体角度作出科学评价,并与相关方案进行优劣比较,最终获得明确的行动主张。有时还就原方案提出一些更新、更全面的建议; 6、附件 为了结论的需要,在农业项目资金申请报告正文结束后补充

桥梁桩基首件工程开工报告

挖孔桩首件工程施工方案 一、编制依据 (一)招标文件、施工图设计文件中明文规定的技术规范、规定、标准以及有关现行的国家和行业技术规范和标准; (二)贵州省余庆至凯里高速公路项目工程设计图纸; (三)当地气候、交通、资源、环境及工程地质和水文地质条件; (四)踏勘工地,从现场调查、采集、咨询所获取的资料; (五)我单位的施工能力、技术力量和经济实力以及我单位在类似工程的施工经验; (六)参考有关公路路基工程、公路桥梁工程、公路隧道工程、涵洞工程及钢筋工程、砼工程、砌体工程等施工技术规范及验收标准。 二、工程概况 清水江大桥左线起讫里程:ZK85+655.20~ZK86+542.800,桥全长887.6米,桥孔跨布置为。右线起讫里程:YK85+683.20~YK86+569.800,桥全长886.6米,上部结构为“7-40mT梁+81m+150m+81m(连续刚构)+7-40mT梁”形式。桩径为1.8~2.2米;圆柱墩直径均为2.0米,矩形薄壁空心墩尺寸为2.8x6m或3.5x7m或3x7.5m,桩长12~32米不等,墩高14~88米。主墩纵向由双肢薄壁墩组成,薄壁墩为矩形空心截面,桥横向7.5m,顺桥向3.0m,两片墩间净距为5.0m,双肢薄壁墩之间设一道永久系梁。左幅桥0#桥台、右幅桥17#台为实体式桥台,扩大基础,左幅桥17#桥台、右幅桥0#台为重力式U型桥台,左幅桥17#桥台为桩基础,右幅0#台为扩大基

础。 挖空桩首件工程为左线谭家寨大桥11#墩桩基11#—1,设计桩长为15.00m,桩径1.80m,主要工程量:C25混凝土38.20m3;钢筋2272.60kg。 三、施工方案及主要工艺 (一)、施工准备 1、技术准备:熟悉、审查施工图纸及相关地质资料。 2、施工现场准备情况:已查明工程红线范围之内的地下各种管线及障碍物、地上需拆迁的结构物,已经拆除完毕,桩位处无施工影响物。项目部已做好测量放样、供水、供电等工作,工区已将临时道路铺筑完毕,并搭设好临时设施、安装好现场照明设备。 3、劳动组织准备:桥梁队的施工管理人员、操作工人已经进场,项目部已做好施工人员入场后的质量、安全、文明施工等思想教育工作。 4、材料、机械准备情况:根据桩基础的工程数量,项目部已采购了相应数量的原材料、搅拌站已准备就绪。机械设备进场数量见下表: 机械配备表

工程拨款申请报告范文3篇(完整版)

工程拨款申请报告文3篇 工程拨款申请报告文3篇 工程拨款申请报告文篇一: 尊敬的县医院领导: 您们好! 根据饶河县人民医院门诊住院处综合楼工程现存在的实际情况,工期比较紧,未完工程量比较大,而且,现在市场上材料费及人工费上涨,为了保证工程在10月15日能顺利如期完工,现存在主要困难就是资金短缺,工程还需要约七百万元工程款,才能确保工程完工。 请求县医院领导给以批复! 中信恒泰建筑安装工程有限公司 20xx年x月x日 工程拨款申请报告文篇二: 致: 古蔺县龙山镇人民政府 1、古蔺县龙山镇幸福院建设工程于xx年5月2日开工,现已完成基础工程,土石方回填等附属工程,并于xx年8月19日通过勘察单位、设计单位、建设单位、监理单位、古蔺县质量监督站、施工单位对本工程进行基础验收,验收《合格》。 2、根据合同1 7.3项工程进度支付说明,基础工程完工验收后,按合同总价的30%支付工程进度款。 3、申请建设工程进度款:

2366000.00元 30%=709800.00元 申请单位: 西南建工集团有限公司 项目负责人: 20xx年x月x日 工程拨款申请报告文篇三: 市公安局: 由我公司承建的市公安局进行派出所办案区及局办案中心整改工程现已全部完工,特申请拨付工程款人民币叁拾贰万伍仟元整。请贵局将此工程款拨付至以下账户,由此引起的经济纠纷,由我公司全权承担。开户单位: 三力建设工程有限公司凉山分公司开户银行: 中国建设银行攀西支行 账号: 特此申请 三力建设工程有限公司 20xx年x月x日 工程拨款申请报告文。 附送: 工程改造合同本3篇 工程改造合同本3篇 均由乙方负责采购供应;

开工报告申请制度

开工报告申请制度 篇一:开工报告审批管理制度 开工报告审批管理制度 第一条总则 1、根据xx公司相关规定,结合本标段工程实际情况,特制定本办法。 2、凡属本项目新建、改建和停建后复工的施工标段工程,都应在正式开(复)工之前,办理开(复)工报告审批手续。 3、工程的开工是指设计文件中规定的永久性工程第一次开始建设。分期建设的项目,其开工建设是指第一期工程开始施工。在此之前的准备工作,如平整场地、拆迁建筑物、临时通讯及临时便道施工等都不算正式开工。 第二条合同标段工程开工报告具备条件 1、工程开工前,要做好各项施工准备工作和施工图的核对优化工作,经检查合格后,才能申请开工。 2、合同标段和重点工程开工必须具备的条件 (1)承包合同已经签订。

(2)施工现场管理机构已经设立。项目规章制度健全,项目负责人和主要管理人员按投标承诺或合同规定已到位。 (3)标段施工组织设计已经完成,并按规定的审批程序进行审批。 (4)主要施工图纸已经完成施工图的复核优化工作。 (5)主要施工便道已经贯通,工地布置、施工用水、用电、临时房屋和便道能满足开工要求。 (6)施工复测已完成,施工桩橛完备。 (7)征地、拆迁手续已经完成,有关外部生产条件已达成协议,征地、拆迁工作能满足施工进度要求。 (8)工地试验室已经建立,并能满足施工要求。 (9)主要物资(材料)订货已完成,并能满足连续施工要求。 (10)施工用主要机具、设备已进场。 第三条单位工程开工必须具备的条件 1、设计文件、施工图纸能满足施工需要。 2、“三通一平”、工点放样已完成,并已经监理工程师确认。

3、地质复核工作已经完成。 4、工程施工图(资料)核对优化工作已经完成。 5、机械、设备、材料和劳动力准备能满足开工需要。 6、工程施工组织设计已经编制完成并经审批。 第四条工程开工申请报告的审批 1、工程开工申请报告的审批根据工程规模和特点分为一级审批、二级审批、三级审批三个等级。 2、一级审批的工程范围为合同标段及标段内重点工程和控制工程。包括:1000m以上的桥梁(或特殊结构大桥、深水基础桥梁)、3000m以上的隧道(或特殊地质条件的隧道)、不良地质路基和特殊地质路基工程、无碴轨道工程等。 3、二级审批的工程范围为合同标段内一般控制工程,包括500m以上1000m以下的桥梁、1000m以上3000m以下的隧道。 4、三级审批的工程范围为一级、二级审批范围以外的其他单位工程。 5、一级审批工程范围内的开工报告,由xx公司分管领导组织工管部(或物设部)和安全质量部门进行审批。由

单位工程开工申请报告范本

Record the situation and lessons learned, find out the existing problems and form future countermeasures. 姓名:___________________ 单位:___________________ 时间:___________________ 单位工程开工申请报告

编号:FS-DY-20884 单位工程开工申请报告 单位工程开工申请报告【1】 致工程监理单位: 鉴于本申请书申报之单位工程的施工组织设计已经完成,施工设备已经基本调集进场,人员以及施工组织已经到位,开工条件业已具备。申请本单位工程开工,以便进行施工准备,促使首批开工的分部(分项)工程项目早日开工。 项目经理: 承建单位: 申报日期:年月日 农业项目资金申请报告基本架构 由于农业项目除经济因素外,自然因素对农业项目产生极大影响,某种程度上取决于不可控的、变化无常的气候环境,数据的来源和准确性均难掌握。所以,如何写好一份农业项目资金申请报告是至关重要的。

1、首页 主要注明项目名称,项目主办单位及负责人,可行性研究单位名称,可行性研究的技术负责人,经济负责人、参加研究人员名单及报告完成日期等; 2、标题 一般直接注明资金申请报告的名称和主要内容,如《××公司关于××的农业项目资金申请报告》; 3、前言 一般简要介绍项目研究的背景,项目实施的相关因素和主要目的和意义,可行性研究的主要依据和主要范围等内容。有些农业项目资金申请报告还需要列出研究报告的相关摘要; 4、正文 该部分是报告的主体,要求列举事实,运用系统分析方法,综合考虑各方面的因素,对项目实施的可行性作出客观、全面而准确的预测。不同类型的农业项目资金申请报告在该部分通常具有不同的侧重点; 5、结论

开工申请报告模板(完整版)

报告编号:YT-FS-4500-79 开工申请报告模板(完整 版) After Completing The T ask According To The Original Plan, A Report Will Be Formed T o Reflect The Basic Situation Encountered, Reveal The Existing Problems And Put Forward Future Ideas. 互惠互利共同繁荣 Mutual Benefit And Common Prosperity

开工申请报告模板(完整版) 备注:该报告书文本主要按照原定计划完成任务后形成报告,并反映遇到的基本情况、实际取得的成功和过程中取得的经验教训、揭露存在的问题以及提出今后设想。文档可根据实际情况进行修改和使用。 第1篇:*******工程开工报告申请 我******有限公司承建******工程,已按要求完成项目部组建,材料、机械施工队伍已组织齐全、并组织项目经理、总工等人员进行施工现场勘查,*******工程已具备开条件,申请开工。 附表: 1、合同段开工申报表 2、施工管理组织机构图 3、工程进场机械设备表 4、工程现场施工人力表 *******有限公司 日期:***年**月**日 第2篇:工程开工申请报告

投标机构和项目的一般情况 工程名称:中泉新都汇外包工程(外墙石柱子干挂石材、玻璃幕墙石材踢脚及中庭护栏) 致:中泉置业有限公司 我方承担的中泉新都汇外包工程(外墙石柱子干挂石材、玻璃幕墙石材踢脚及中庭护栏) 工程,已完成了各项准备工作,具备了开工条件,特此申请施工,请核查并签发开工/复工指令。 附:1.开工报告 承包单位(章):_____ 项目负责人:_____ 日期:_____ 第3篇:工程开工申请报告 陕西天虹工程建设监理部: 我公司于XX年7月18日已进驻工地,组建了本工程施工项目部,现项目部组成人员、施工设备均已到位,办公设施等已配备齐全,施工场地已按施工组织设计布置完毕;我工程技术人员对施工区原始控制

分部工程开工申请表

分部工程开工申请表 (承包[ ]分开工号) 合同名称: 合同编号: 致:(监理单位) 本分部工程已具备开工条件,施工准备工作已就绪,请贵方审批。 申请开工分部工程 名称、编码 溢洪道及泄洪渠加固TPZB-CXJG-C3-1~6 申请开工日期年月日计划工期年月日至年月日 承包人施工准备工作自检记录序号检查内容检查结果 1 施工图纸、技术标准、施工技术交底情况已交接 2 主要施工设备到位情况已到位 3 施工安全和质量保证措施落实情况已落实 4 材料、构配件质量及检验情况已检查 5 现场施工人员安排情况已到位 6 风、水、电等必须的辅助生产设施准备情况已完善 7 场地平整、交通、临时设施准备情况已平整、畅通、进场 8 测量及试验情况合格 附件:□分部工程施工工法 施工单位: 项目经理: 日期:年月日 开工申请通过审核后另行签发开工通知。 监理机构: 签收人: 日期:年月日说明:本表一式份,由承包人填写。监理机构审签后,随同“分部工程开工通知”,承包人、监理机构、发包人、设代机构各1份。

分部工程开工通知 (监理[ ]分开工号) 合同名称: 合同编号: 致:施工单位 你方年月日报送的邢台市2011年第二、三批农村饮水安全项目工程李家凹村分部工程开工申请表(承包[ ]分开工号)已经通过审查。此开工通知确定该分部工程的开工日期为2009年7月26日。 监理机构: 总监理工程师: 日期:2009年7月25日今已收到分部工程的开工通知。 承包人: 项目经理: 日期:2009年7月25日 说明:本表一式四份,由监理机构填写。承包人签收后,承包人、监理机构、发包人、设计机构各一份。

富龙高速公路进场道路桥梁首件工程认申请报告

富龙高速公路进场道路桥梁首件工程认申请报告 龙符高速公路引道公路项目 第一工程批准证书 承包人:云南云岭高速公路养护绿化工程有限公司起止桩号:表号。班伦段K2+192:监理公司:云南云岭高速公路工程咨询有限公司合同号:单位工程名称、分部工程名称、分项工程名称、首项工程名称、路基工程、小桥涵基础及下部结构路基工程里程桩号里程桩号里程桩号或部分班伦段K2+180~K2+XXXX审查意见驻地监理工程师:驻地监理工程师:1月主任办公室审查意见,总监理工程师:1月工程技术部意见,工程技术部部长:年1月总工程师审核意见:总工程师: 龙符高速公路引道公路项目 第一工程施工申请报告 承包人:云南云岭高速公路养护绿化工程有限公司起终点桩号:K2+180~K2+XXXX半伦段审核意见:驻地监理工程师:驻地监理工程师:1月总监办公室审核意见:总监理工程师:工程技术意见工程技术部总工程师:1月总工程师工程师审核意见:总工程师:年/月/日 龙符高速公路引道 A16分项(分部)工程开工申请审批表

建设单位:云南云岭高速公路养护绿化工程有限公司合同号。监理单位:云南云岭高速公路工程咨询有限公司序号。: 致胡(驻地监理工程师):根据合同要求,我们已经做好了以下项目开工前的准备工作。我们在此申请正式启动该子项目(分部)项目,请批准。承包人:当年月日的前期工作检查(如有)结果:工程开工申请:驻地监理工程师在年月日K2+180~K2+XXXX的意见:签字:年月日 龙符高速公路引道 A16.1引道施工机械设备检查表 施工单位:云南云岭高速公路养护绿化工程有限公司合同号。:监理单位:云岭高速公路工程咨询有限公司编号: 分项(分部)工程名称:胡(驻地监理工程师):根据合同要求,下列施工机械设备已进场并处于正常试运行状态。请检查并批准它们的使用承包商:1、2、3、4、6、7号,年月日,设备名称,型号,现代225广安,1.2米三菱恒信,30千瓦长安三一重工机组,1、3、2、4号机组,1、3、2、4号机组,进场日期XXX年月日, 龙符高速公路进场道路 A16.2进场工程原材料检验表 施工单位监理单位:云南云岭高速公路工程咨询有限公司编号: 项(分部)工程名称桥梁基础及下部结构施工里程桩号板伦段K2+180~K2+XXXX年月日材料名称C25块石混凝土阜宁县龙浩商品混凝土有限公司JTG E42-XXXX年月日
