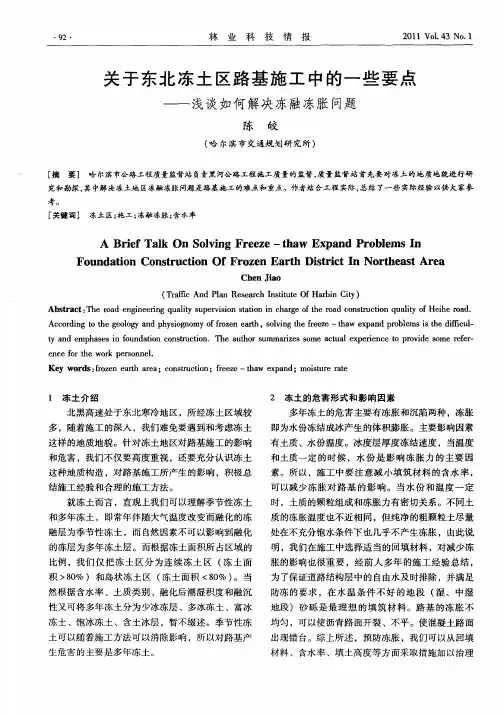

摘要:在我国一些省份的地区常年处于寒冷季节,冻土区域广泛,独特的气候特征,对公路交通的建立提出了更为严苛的要求。在冻土区域公路建设中,如何科学合理的处理区域冻土的影响,保证高效、高质量的建设。本文就冻土区域路基施工要点作简要分析。

引言:本文从冻土自身特点及对路基的危害,并以路基施工的角度出发,对冻土地区路基施工处理方法和施工注意事项等方面作简要分析。

关键词:冻土危害、路基施工要点

一、何为冻土以及冻土对路基危害

冻土,顾名思义即含有冰晶的土壤或岩石,温度常为负温。冻土受季节条件的影响,冻土又可分为:冬季冻土表层冻结,夏季气温回升冻土表层融化的冻土为季节性冻土;我国边远地区,常年气温处于零下,自然该区域的土壤呈现多年(永久)性冻土。

冻土对路基的危害;无论是季节性冻土还是多年冻土,其对路基的危害大致分为冻胀和融沉两类。冻土冻胀指土壤中所含的自由水和结合水凝结成冰所导致体积膨胀,对路基产生膨胀性破坏。

冻土膨胀程度受土壤条件、含水率、冰层厚度、温度等条件影响,其中土壤含水率和温度是主要影响因素。

冻土融沉全称为冻土融化沉降,冻土融沉的诱发因素以自然诱发因素和人为因素为主。冻土受外界条件的影响,导致土壤的冰层融化,在土层表面的荷载作用和土体自重的影响下,路基发生沉降,甚至塌陷。

冻土冰害是指路堑开挖后其边坡中的冰层融化或者地下水从中流出,在寒冬低温季节形成随流随冻,边坡挂冰、路堑内积水淹没路基等危害路基的现象。

上诉现象是常见冻土地区路基工程建设中存在的严重危害,在路基工程建设中任何危害不仅难以保证路基工程高效、高质量的建设,而且可能诱发严重安全事故,故在冻土地区路基工程建设中杜绝冻土所带来的危害,是工程建设首要问题。下文将冻土地区路基工程建设的要点以及注意事项作简要分析。

二、冻土地区路基工程建设要点和注意事项

1.冻土地区路基工程施工原则

1)、保护多年冻土施工原则:冻土地区冻土呈现如下特征时:冻土常年湿度较低、土壤中的冰体稳定;冻土路基施工地段中冻土在厚层地下冰段时;冻土地区中土壤含冰量充足(富冰区域);公路建设等级较高等特定情况下,我们在路基施工时为保证工程质量,我们宜采用保护施工路段的冻土原则施工。

2)、需破坏冻土施工原则:冻土地区冻土呈现如下特征是:冻土温度较高、土壤中的冰体不稳定易融化,土体融沉较小;路基工程施工时处于少冰和多冰冻土相间;公路建设等级要求不高等情况下,在满足路基工程质量前提下,从工程建设经济和工程建设难易角度考虑,我们可以采用破坏冻土进行施工。

.2.冻土地区路基施工前准备

1)、施工前相关资料的收集:对于冻土地区的道路施工而言,在路基工程开工前,应充分收集该地区多年冻土地段的地质条件、水文特征、季节气候变化等资料,进去数据资料的分析整理,以确保充分了解冻土地区的土壤特性、工程类别、已经冻土融化和植被覆盖情况等。

2)、施工前施工路段的调查:组织相关人员对施工路段进行实际调查,以便

多年冻土路基解决办法

新浪网:中国科研者研究冻土已有半个世纪了吧?吴青柏:上世纪50年代初期,中国政府最初提出修建青藏铁路。当时成立了冻土大队,奔赴高原研究冻土问题,这其实也就是现在中国科学院寒旱所的前身。虽然后来青藏铁路工程上马一波三折,但中国科研者对青藏高原冻土的研究却没有停止过。新浪网:青藏公路也是修建在冻土层之上,怎么解决冻土问题?吴青柏:青藏公路修建于上世纪50年代,那时对冻土的认识还非常浅,也没有什么新方法、新技术。当时只是采用了将路基加高到一定的合理高度,以减少路面热扰动对冻土层的影响这一最简单的方法。新浪网:现在的青藏公路有些路段坑坑洼洼,受到冻土影响还是较为严重。吴青柏:相比铁路,公路的使用年限较短,要求也不高,一般经历12-15年就要进行大修。实际上,青藏公路的整修工作从没有停止过,近年来也加入了很多解决冻土问题的新技术,路况已大为改善。新浪网:1984年,青藏铁路工程历时10年,从西宁穿越高山、戈壁、盐湖、沼泽修到了700公里外的格尔木,但工程却嘎然而止。是不是因为那时冻土问题还没有得到破解?吴青柏:是。当时科研者对冻土已有深入研究,但思路还是属于被动解决。打个比方,夏天卖冰棍都装在木箱子里,怕化了拿棉被捂上,原来修路大概就是这个思路,但拿棉被捂冰棍早晚要化。直到中国科学院兰州分院院长、冻土专家程国栋院士提出了“冷却路基”的思路,冻土难题才最终得到破解。新浪网:能解释一下什么是“冷却路基”吗?吴青柏:所谓冷却路基的思路,就是变被动为主动,将“棉被”换成“冰箱”,通过技术手段将冻土层的温度降下来,青藏铁路才敢最终拍板决定上马。 二新浪网:冻土问题大家都很好奇和关注。冷却路基的思路听起来非常神奇,能具体讲讲吗?吴青柏:其实说起来很简单,中学物理我们都学过热有三种方式:辐射、对流和传导,我们也就是通过材料、结构等很简单的办法调控这三种传热方式,最终达到降温的目的。新浪网:在青藏铁路中,解决冻土运用最多的是什么方法?吴青柏:块抛石路基,俗称“土空调”。青藏铁路的路基与传统的土方路基有所不同,是一种“肉夹馍”的结构??在土层路基中间,填筑了一定厚度的块碎石。目前青藏铁路已经建成的路基中,有80%以上采取了以块抛石路基和块、碎石抛石护坡为主的路基新结构。新浪网:块抛石路基这种特殊的“肉夹馍”结构如何降温?吴青柏:抛石路基的新技术来自一次野外的无意发现。在青藏高原冻土区考察中,科研人员无意间扒开了一片碎石堆,在下面发现了冰雪,而附近的地面因阳光照射升温都已翻了浆。科研人员把这个意外发现模拟进了铁路施工,实验证明:块碎石间因有空隙,相当于一个半导体,冬季从路堤及地基中排除热量,夏季较少吸吴青柏:块抛石新浪网:块抛石路基的降温效果如何?收热量,起到冷却作用。. 路基的成本较很低廉,但它却很有效,能有效地降低将路基下部土体的温度降低0.5℃以上。。新浪网:青藏铁路沿线,路基两旁插有一排排碗口粗细、高约2米的铁棒。这种铁棒也是一种降温设施吗?吴青柏:是的,我们叫它热棒,但很多旅客误以为是雷达测速。热棒在路基下还埋有5米,整个棒体是中空的,里面灌有液氨。热棒的工作原理很简单,当大气温度低于路基内部的受外界影响温度上升时,液状氨受热发生气化,气化的氨上升到热棒的上端,通过散热片将热量传导给空气,气态氨由此冷却变成了液态氨,靠重力作用又沉入了棒底。而热棒最独特的性能是单向传热,热量只能从地下向上端传输,反向则不能传热。热棒就相当于一个天然制冷机,而且还不需动力。新浪网:青藏铁路沿线,

季节性冻土施工方案

1.季节性冻土施工范围 1.1.季节性冻土定义和成因 当温度为0℃或负温,含有冰且土颗粒呈胶结状态的土称为冻土。土层冬季冻结,夏季全部融化,冻结延续时间一般不超过一个季节,称为季节性冻土层,其下边界线称为冻深线或冻结线。 路基土质、水分及冻结条件的不均一性,会产生不均匀冻胀,冻胀造成地面开裂;春季融化时,土体处于饱和状态,土颗粒间摩擦力降低至消失,在荷载作用下则千出现下沉、翻浆冒泥等病害。 1.2.季节性冻土范围 目前我国东北地区既有铁路冻害比较普遍、严重,路基冻胀和融沉使路基产生不均匀变形,破坏轨道的平顺性,成为影响铁路运行速度和安全的重大隐患之一,也给铁路养护维修千万很大的困难。 2.季节性冻土路基工程施工对策 2.1.季节性冻土路基防冻胀措施 为防止路基结构冻胀变形,主要是改善路基结构和填料及周围水分疏导,从形成起因减少冻胀力和冻胀性来防治冻胀,主要采取如下措施: 2.1.1.填筑非冻胀填料设隔防渗层 路基面以下冻结深度范围内填筑非冻胀性填料(非冻胀填料为细颗粒含量小于15%的A、B组碎石类土,基床表层70cm填级配碎石),于基床表层下部铺设两布一膜不透水工布,土工布上下各设置0.1m中粗砂垫层。基床底层采用A、B组填料和C组块石、砾石类填料,有效的阻隔地表水渗入基床底层。

2.1.2.排水设施降、排水 在地下水埋深较浅段且路基高度小于季节性冻胀地段,考虑毛细水强烈上升高度,路基两侧设置降排水盲沟设施,使地下水降至季节冻深以下。对边沟积水的路段,尤其是低填方段设置集水坑将积水排除,挖方地段路基,加大边沟坡纵向排水坡度,将积水引导排到路基以外。 2.1. 3.防冻胀护道 为防止冻胀破坏路堤边坡,对地下水位较高地段,路堤坡脚两侧设置防冻胀护道,按设设计尺寸(高、宽均为2m),大于最大冻结深度。 2.2.季节性冻土路基施工工艺流程及要点 季节性冻土施工工艺流程如下图。

公路季节性冻土路基施工工艺及方法

公路季节性冻土路基施工工艺及方法 一、编制依据 《公路路基施工技术规范》(JTG F10-2006) 《公路工程质量检验评定标准》(JTG F80-2004) 《公路路基施工技术规范》(JTG F10-2006)释义手册 二、适用范围 适用于冻土地区公路路基工程。 三、交底内容 1、施工准备 1)审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。 2)利用已批复的水准点、导线点定出路线边线、中线及标高控制点。 3)会同设计单位现场交接标桩及施工复测,贯通线路中线及水平,对中线控制桩要测设护桩并作记录。边桩根据贯通后的中线水平测设。在地形、冻土地质条件变化处加测施工断面。施工便道贯通,平整场地。 4)根据实际编制实施性施工组织设计,在编制中力求考虑周到,措施得力,便于操作。并上报监理工程师批复。在开工前组织技术人员认真学习实施性施工组织设计,详细核对设计文件,搜集施工地段的多年冻土工程地质、水文地质资料,了解多年冻土层的岩性成份、工程类别、季节融化层以及地表植被覆盖情况等。对参加施工人员进行上岗前技术培训,考核合格后持证上岗。 5)施工便道贯通,平整场地,根据设计文件要求,进行测量放样,进行相关物资准备,检修施工机械等。 6)施工相关材料应符合质量要求,并已进场,有相应土源。 2、材质要求 1)路床填料宜优先选择矿渣、炉渣、粉煤灰、砂、砂砾石及碎石等抗冻稳定性较好的材料。 2)路床或上路堤采用粉土、粘土填筑时,可按设计要求使用石灰、水泥、土壤固化剂等单独或混合进行稳定处理,填料的改善或处理应根据路基抗冻胀性能要求,结合填料性质经试验确定。 3)冻土、非透水性过湿土不得直接填筑下路堤。 3、季节性冻土地区路基施工工艺流程:

冬季路基工程施工方案

伊川县龙凤大道新建工程NO.7工区 路基 工程 冬季 施工 方案 编制人: 编制日期:

路基工程冬季专项施工方案 自2015年11月下旬以来,室外温度连续底于5℃,最低气温低于-3℃,我工区的路基工程已进入冬季施工期。为了保证冬季施工的顺利进行,切实保证冬季路基土方施工质量和施工安全,路基施工按照冬季施工要求进行。 一、路基土方施工基本要求 路基是路面的基础,路基必须具有足够的强度,稳定性和耐久性。路基施工前应先做好截水沟、排水沟等排水及防渗设施,特别是在冬雨季更应加强这方面的工作。当地下水位较高时,应采取疏导、堵截、隔离等施工措施。路基施工时,各施工层做成3%的排水横坡,保证路基表面无积水。雨、雪天中断施工时,必须将施工层表面及时修理平整并压实。路堑段的挖方段,设置纵、横向坡度和完整的排水系统,挖方时不得使作业面积水。挖方段原地面的草皮、腐殖土或其他不宜做填料的土均应废弃,不得使用。路基施工,把试验检测作为主要技术手段控制施工质量。 二、路基填方施工方法 (1)、路基基底处理 地基承受来自路基和路面传递的荷载及其自重,为了保证地基的处理满足设计及有关规范、标准的要求,并指导施工,特制定以下措施,要求施工人员按作业指导书进行施工。①一般基底处理:路基施工前,将路基范围内原地面上的垃圾、有机杂质、淤泥、草丛、树根和各种人工构造物,如通讯、电力设备、坟墓等均应进行清除,以利风和阳光吹晒干原地面。②基底为耕地或松土时,应先清除有机质土、种植土、挖除全部树根,清除深度应以种植土厚度决定,一般不应小于15cm,以免形成薄弱层或产生不均匀沉陷,导致路基破坏。并冻结前完成表层处理,挖好台阶,采取覆盖30cm 厚的松土防冻。③在深耕(>30cm)地段或松散土层厚度大于30cm 时,采用刨马拌合机将土翻松、打碎、整平、压实。④将路堤填筑范围内清理留下的墓穴等,用砂石料分层回填,并予夯实,达到相应标准压实度。⑤在有地面积水的地段,施工前做好基底的排水工作,促使排水畅通,不影响路基的稳定。⑥在路堤稳定受到地下水影响时,应在基底填水稳性优良、不易风化的大粒径砂砾石进行加固处理,使基底形成水稳性

中铁某局永冻土层路基施工技术

中铁某局永冻土层路基施工技术 永冻土地区公路路基施工技术中铁某局第四工程处 2001 年 9 月目录 《1、永冻土地区公路路基施工技术》项目合同 ; 《2、永 冻土地区公路路基施工技术》研究报告 ; 《3、永冻土地 区公路路基施工技术》测试资料 ; 《4、永冻土地区公路 路基施工技术》建设单位意见 ; 《5、永冻土地区公路路 基施工技术》主要参考文献。中铁某局科技开发计划项目合同项目名称 : 301 国道博克图—牙克石段 A 合同段永冻土地区公路路基施工技术研究负责单位:中铁某局第四工程处项目负责人:起止年限 : 二 OOO 年至二 OO 一年一、研究现状及简要说明永冻土即多年冻土,在我国,多年冻土主要分布在内蒙古自治区和黑龙江省大小兴安岭一带以及青藏高原和甘肃、新疆高山区。我国冻土力学研究开始于二十世纪六十年代,五十年代初期,道路建筑事业迅速发展,由于技术标准低,没有采用有效的防抗冻措施,致使道路的冻胀翻浆破坏大量出现,严重阻碍交通运输业的发展。人们通过野外道路实际情况调查,因地制宜的采取换填石灰土、粉煤灰土、天然沙砾等方法处理道路的冻胀翻浆,取得了一定成绩。近年来我国也有许多冻土工作者提出各种计算冻深、 冻胀量、冻胀力的公式。 188 5 年俄国工程师斯图金伯格提出了冻土水分迁移假说,将冻胀形成同土的毛细管作用相联系。1916-19 30 年由美国学者泰伯研究出结晶力作用下迁移理论使水分迁移理论向前跨出一大步。 ”概念,将地下水、土颗粒美国学者贝斯考提出了冰析出和冻胀的土颗粒“临界尺寸

性质、毛细管性质综合起来评价土的冻胀情况。 195 7 年美国学者潘纳提出一个假说,认为水冰边界上的吸力和水向生长起来的冰晶的迁移决定于土系的孔隙尺寸,他将土中水分迁移和冰析出、同土的分散程度和孔隙率紧密联系起来。另外,也有一些学者将水分迁移变化、冰析出、土冻胀和冰结锋面的水分冷却、自由能、土水势的变化联系起来,探讨冻胀问题。应该说,现今的研究是试验、理论并举,并都已有了长足的进步,并有相当一部分成果应用于工程实践,但是理论与实践仍未能很好的统一,缺乏相互支持,没有形成完整的永冻土地区路基施工方案,和具体的施工细则。我处承建的 301 国道博克图至牙克石段二级公路 K18900 0 — K199000 及K201000— K 217000,全长 2 6.60 9km,跨越大兴安岭,海拔高度 729 米至 1037 米。公路沿线属于温带大陆性气候,年最高气温 36.5? ,最低气温— 46.7? ,全年无霜期仅有 137 天,冰冻深度 ? 3 米,最大积雪厚度 3 1 厘 米。公路地处零星岛状永冻土带,永冻土主要分布在山间谷地、河漫滩、阶地及阴坡植被覆盖地带,在公路里程上体现为 K190 000— K20 4000 以及 K 210000 — K213000 段内。我处在铁路路基施工中已取得一些经验,高寒地区永冻土公路路基施工在我局尚属首次。通过该工程的建设,总结永冻土地区公路工程的施工方案及冻土地区各种不良地质的处理技术。二、要研究内容及关键技术一、永冻土的性质和分类; 二、保护永冻土的方案和材料; 1 三、永冻土路基的沉降情况; 四、永冻土地区不良地质的处理技术; 五、永冻土路基的边坡防护; 三、达到的目的、技术经济指标及成果形成一、通过立项研究,制定科学合理的施工方案,正确指导和控制并掌握永冻土的性质和永冻土路基工程的施工工艺及操作细则,使路基沉降

路基土石方工程施工方案

路基土石方工程施工方案 一、施工准备1、交接线路中桩,复核GPS点,进行路线贯通测量,内容包括导线、中线及高程的复测,水平点的复查与增设,横断面的测量与绘制等,然后送交监理工程师核查,核对无误后进行现场放样测量,放出路基中桩、边桩,并标注路基挖填高度,以及取土坑、借土场、弃土场等的具体位置,并提交监理工程师检查批准。2、填料试验:取土场的填料取有代表性的土样进行试验,试验方法按《公路土工试验规程》(JTJ051-93)执行。试验项目如下:(1)液限;(2)塑限;(3)颗粒大小分析试验;(4)含水量试验;(5)土的承载比试验(CBR)值;(6)有机质含量试验;(7)易溶盐含量试验。把调查和试验结果以书面形式报告监理工程师备案。如所调查和试验的结果与图纸资料不符时,提出解决方案报监理工程师审批。3、调查施工范围内的地质、水文、障碍物、文物古迹的详细情况。4、调查沿线电缆、光缆及管线位置、埋深,按设计要求进行改移或埋设明显标志。5、修建临时排水设施,做到永临结合,以保证施工场地处于良好的排水状态。6、场地清理:施工前将路基用地范围内的树木,灌木、垃圾、有机物残渣及原地面以下10-20cm内的草皮和表土清除。对妨碍视

线、影响行车的树木、灌木丛等进行砍伐或移植及清理。将树根全部挖除,清除的垃圾由装载机配备汽车运至指定堆放区,场地清除完后全面进行填前碾压,使密实度达到设计要求。 7、拆除工程:根据现场的实际情况、施工、交通需要,制定确实可行的拆除方案,经监理工程师批准后,按设计和规范要求进行拆除工作,拆除一些钢筋砼结构物、砖石砌体结构物、拦水坝、急流槽等。8、规化作业程序、机械作业路线,做好土石方调配方案。二、铺筑试验段开工前,在熟悉设计文件的基础上,进行现场核对和施工调查,按照有关规定进行试验后,把试验结果以书面形式报告监理工程师,待监理工程师审批后,按照监理工程师给定的各种土质参数如:松铺系数,压实厚度等,根据不同的地质条件,分别选择有代表性的路段,铺筑面积不小于20m×20m作为试验段,试验时记录:压实设备的类型、最佳组合方式;碾压遍数及碾压速度、工序;每层材料的含水量等。绘制填料厚度、含水量、压实方法、压实遍数与设计指标相关的规律曲线,确定施工最佳参数。在现场试验时直到该种填料达到规定的压实度,各种质量检查达到标准为止。将试验结果报监理工程师批准后,确定标准化施工工艺以指导施工。施工过程中如填料、压实机械发生变化时,重新做试验,取得准确参数。三、施工方法(一)施工原则施工

冻土地区铁路路基设计

冻土地区铁路路基设计手册(新修订) 第一节季节性冻土 一、季节性冻土的定义 表层冬季冻结,夏季全部融化的土(岩)称为季节性冻土。 二、季节性冻土的分类(级) 季节性冻土应根据土的类别、冻前天然含水率,冻结期间地下水位距冻结面的最小距离和平均冻胀率分为不冻胀、弱冻胀、冻胀、强冻胀和特强冻胀五类,详见表18—1。 表18—1 季节性冻土的冻胀分级 土的类别冻前天然含水率ω (%) 冻结期间地下水 位距冻结面的最 小距离h w(m) 平均冻胀率 η(%) 冻胀等级 及类别 粉黏粒质量不大于15%的粗颗粒土(包 括碎石类土、砾、粗、中砂,以下同), 粉黏粒质量不大于10%的细砂 不考虑不考虑 η≤1 Ⅰ级不冻胀 粉黏粒质量大于15%的粗颗粒土,粉黏 粒质量大于10%的细砂 ω≤12 >1.0 粉砂12<ω≤14 >1.0 粉土ω≤19 >1.5 黏性土ω≤ωp+2 >2.0 粉黏粒质量大于15%的粗颗粒土,粉黏 粒质量大于10%的细砂 ω≤12 ≤1.0 1<η≤3.5 Ⅱ级弱冻胀 12<ω≤19>1.0 粉砂 ω≤14 ≤1.0 14<ω≤19>1.0 粉土 ω≤19 ≤1.5 19<ω≤22>1.5 黏性土ω≤ωp+2 ≤2.0 ωp+2<ω≤ωp +5 >2.0 粉黏粒质量大于15%的粗颗粒土,粉黏 粒质量大于10%的细纱 12<ω≤18 ≤1.0 3.5<η≤6 Ⅲ级冻胀 ω>18 >0.5 粉砂14<ω≤19 ≤1.0 19<ω≤23 >1.0 粉土19<ω≤22 ≤1.5 22<ω≤26 >1.5 黏性土ωP+2<ω≤ωP+5 ≤2.0 ωP+5<ω≤ωP+9 >2.0 粉黏粒质量大于15%的粗颗粒土,粉黏 粒质量大于10%的细纱 ω>18 ≤0.5 6<η≤12 Ⅳ级强冻胀 粉砂19<ω≤23 ≤1.0 粉土22<ω≤26 ≤1.5 26<ω≤30 >1.5

高寒地区多年冻土路基施工工法

高寒地区多年冻土路基施工工法 1前言 高寒区多年冻土地区,由于路基的修建,改变了原有永冻土地质的水热状况,引起水热的重分布,导致路基的融沉、塌陷、路面裂缝等病害,交通无法正常行驶或中断交通,影响道路使用寿命。 加漠公路漠河机场至北极村段A1合同段位于I1区,年平均气温-4.4℃,冬季最低气温-52.3℃,属于岛状多年冻土地区,最大冻深达11m,龙建路桥股份有限公司会同设计和科研单位在充分掌握当地气候和多年冻土数据规律基础上,针对路堤、路堑以及填挖过度段三种路基断面形式分别进行制定施工技术方案,经实施推广应用是成功的。该工法解决了高寒区多年冻土地区高等级公路路基病害技术难题,确保了路基的稳定性。降低路基病害,节约工程造价,缩短建设工期,有广泛的经济效益和社会效益。本工法经科技查新国内未见相同报导,该工法经黑龙江省交通运输厅科技鉴定,处国内领先水平。 2 工法特点 2.1多年冻土区路堑堑顶加设挡水埝、U形防渗截水沟;基底及边坡采用换填保温材料;根据永冻土的地段工程地质、气候条件和施工力量等情况合理安排各道施工工序,最大可能减少多年冻土的暴露时间,减少对冻土的人为扰动。 2.2多年冻土区路堤采用路基不同层间分别填筑不同粒径级配填料,使同一粒径水平的颗粒填筑在同一层,并把粗颗粒填料放臵于表层,保证路基结构稳定基础上,尽量增加粗颗粒层的孔隙度。同时在

细粒填土中铺设水平排水板;并在路堤边坡外采用清表土及弃土设臵大于4m宽的护坡道。 2.3多年冻土区填挖过度段采用保温防渗结构,在整个过渡段铺设保温材料,并在路肩线以下设臵了复合土工膜防渗层。 2.4本工法与“以桥代路”、“挖除冻土换填”、“碎石挤密桩”路基施工技术比较,节省工期,施工方法简便,安全可靠、节能高效、保护环境,节约大量的施工建设成本。 3 适用范围 本工法适用于高寒区多年冻土地区道路修建。 4 工艺原理 4.1多年冻土区路堑施工原则就是有效防止地表水或地下水对路堑边坡及路基的侵害,充分利用冻土的强度,并保护好冻土不被融化,而发生热融沉陷。 4.2多年冻土区路堤施工是对原始填料进行粒径级配筛分组合,形成级配良好的细粒土层,减少水分渗透,和同一粒径粗颗粒的碎石水平组合层,增大孔隙性。充分运用孔隙的隔热作用,减少地表热量向下传递。这样在路堤结构中形成3种级配层,即粗、中、细颗粒级配层和水平排水板组成,3种级配层按照由细到粗从上往下填筑,从而阻止高温下传递确保永冻土不被破坏。并在路堤边坡外采用清表土及弃土设臵大于4m宽的护坡道,有效对路基地表以下冻土保护和减少水源对路基的侵害。 填挖过度段是在路肩线以下,设臵了复合土工膜防渗层,复合土工膜防渗层的下部是工业保温材料隔热层。消除了原有冻土产生冻胀

施工方案-路基工程冬季施工方案(冬施)

路基工程冬季施工方案 编制: 复核: 审批: 中铁五局集团(有限)公司2014年12月1日

冬季施工方案 一、编制依据 1、路施工图纸 2、《建筑工程冬期施工规范》104-97 3、已批复的印象路《施工组织设计》 4、区近十年的气候报告统计 5、建设单位对工期的要求 一、冬季施工条件 路基工程:当室外日平均气温连续5天稳定低于5°C即进入冬期施工,路基施工按冬季施工要求执行。 二、冬季施工组织机构 为保证冬季施工的正常顺利进行,我部特成立以项目经理为组长的冬季施工小组,具体分工如下: 三、路基土石方施工方案 1、路基挖方施工基本要求

路基是路面的基础,路基必须具有足够的强度,稳定性和耐久性。 路基施工前应先做好截水沟、排水沟等排水及防渗设施。 当地下水位较高时,应采取疏导、堵截、隔离等施工措施。 路基施工时,各施工层表面不应有积水,根据土质情况和施工时气候状况,做成24%的排水横坡。雨季施工或因故中断施工时,必须将施工层表面及时修理平整并压实。 路基施工,把试验检测作为主要技术手段控制施工质量。 2、路基填方施工方法 1)、路基基底处理 地基承受来自路基和路面传递的荷载及其自重,为了保证地基的处理满足设计及有关规范、标准的要求,并指导施工,特制定以下措施,要求施工人员按作业指导书进行施工。 一般基底处理: (1)路基施工前,将路基范围内原地面上的垃圾、有机杂质、淤泥、草丛、树根和各种人工构造物,如通讯、电力设备、坟墓等均应进行清除,以利风和阳光吹晒干原地面。 (2)基底为耕地或松土时,应先清除有机质土、种植土、挖除全部树根,清除深度应以种植土厚度决定,一般不应小于15,以免形成薄弱层或产生不均匀沉陷,导致路基破坏。并冻结前完成表层处理,挖好台阶,采取覆盖30厚的松土防冻。 (3)在深耕(>30)地段或松散土层厚度大于30时,采用刨马拌合机将土翻松、打碎、整平、压实。 (4)将路堤填筑范围内清理留下的坑、洞、陷穴、墓穴等,用原地的土或砂性土及时分层回填,并予夯实,达到相应标准压实度。 (5)在有地面积水的地段,施工前做好基底的排水工作,促使

高原冻土施工方案及技术措施

高原冻土施工技术措施 二、高原多年冻土区路基施工的主要特点: 多年冻土区现存的自然环境和生态环境是地质历史时期的产物,是由古代和近代地质地貌过程和气候条件所决定的。 特点一:在不破坏多年冻土区现存的自然环境和生态环境的前题下,多年冻土是稳定的,但如果多年冻土被破坏,地基多年冻土将产生衰退,甚至融化,路基地基将受到严重影响。 特点二:多年冻土区路基受施工季节影响较大,应尽量减少季节对多年冻土的热干扰。 特点三:水对路基地基影响较普通地区大。水携带的热量较空气要大得多,水在路基工程附近的聚集,对路基地基多年冻土的热干扰很大,甚至引起多年冻土大量融化。 特点四:多年冻土工程地质条件十分复杂,在不大的范围内,各种工程类型的多年冻土可能均有分布。

特点五:本工程地处青藏高原,冻结期较长,最长达七个月。 特点六:多年冻土区路基工程受不均匀冻胀和热融下沉影响较大。 四、高原多年冻土区路基施工技术措施: 根据高原多年冻土区路基的特点,总结相关工程施工的经验和教训,对多年冻土路基必须采取相应技术措施。 技术措施一:路基施工中,为减小路基热融下沉,应注意减少填料蓄热对地基多年冻土的影响;路堤较高时,宜分两次填筑;高温多年冻土地段路堤宜在暖季时期填筑。路堑开挖后,基底换填层下的卵碎石土工作垫层对减少路基冻胀和融沉有重要作用,所以在施工中应认真作好工作垫层。基于多年冻土区路基工程的特殊性,多年冻土区路基工程必须满足在抗冻胀、抗融沉方面的特殊要求。 技术措施二:多年冻土区路基施工应充分重视多年冻土环境保护和环境保护工程的施工,严格按环保要求组织施工。为满足环境和路基稳定要求,防止因周围环境的冻土被破坏,致使热融发生扩散而危及铁路路基稳定,要求青藏铁路取土场应离开路基500m以上,且必须由环保部门指定。施工时尽量采用移挖作填的办法解决填料,充分利用弃碴和路堑挖方。 技术措施三:针对路基不同的施工部位,宜选择合适的施工季节。高含冰量多年冻土分布地区,路堑开挖将高含冰量多年冻土直接暴露在大气中和阳光下,多年冻土的热状态受到严重干扰,高含冰量冻土的融化,甚至可使施工无法进行,所以高含冰量多年冻土路堑的开挖选择在寒冷季节,暴露的多年冻土不会融化,相反,多年冻土的温度还会下降,有利于多年冻土的稳定。 基底和边坡的换填应在暖季初期完成,这时填料的畜热较少,对边坡和基底多年冻土的热干扰较小。 高温高含冰量多年冻土地段路堤的填筑宜在暖季早期进行,这时多年冻土上的活动层尚未完全融化,而填料的蓄热又较少,地基高温高含冰量多年冻土可得到有效的保护,对路堤的稳定是十分有利的。 技术措施四:由于水对路基地基多年冻土的热干扰很大,甚至引起多年冻土大量融化。防止地表水、地下水与地基多年冻土接触是维护地基多年冻土稳定的关键。路基施工前必须预先做好临时排水系统,并将临时排水和永久性排水系统统筹考虑,以减少对施工地段地表的破坏,保护好多年冻土环境。 技术措施五:针对多年冻土区工程地质条件的复杂性,在路基工程开工前,应做好冻土工程地质资料的核对工作。高含冰量多年冻土分布以及不良冻土现象分布地段,采取利用通风路基技术,加设保温盲沟,加设防水保温护道,铺设土工格栅等措施来保障路基稳定。 通风路基是采取在路堤基底用重型压路机压实后,直接在基底面上埋设钢筋混凝土通风管或码砌1m厚无风化片石,最后在钢筋混凝土通风管或码砌片石顶上封一层过

多年冻土地区路基施工技术浅析

多年冻土地区路基施工技术浅析 摘要:首先分析多年冻土的冰害特点以及冰害的种类,并从路基施工角度,对多年冻土病害的处理方法进行简要介绍,并着重强调多年冻土地区路基施工的注意事项。本文介绍了多年冻土的概念以及对公路路基的影响,分析并阐述了多年冻土地区修筑路堤和路堑的施工技术和注意事项。 关键词:多年冻土;路基;路堤施工;路堑施工 0.概述 冻土是指温度为负温度或零温度并含有冰晶的一类土体。多年冻土按含冰量分类,可以分为少冰冻土、多冰冻土、富冰冻土、饱冰冻土和含土冰层五类。多年冻土的工程力学极不稳定,容易受到水体、土体温度的影响,在此类地区进行路基施工,要特别加以注意,并采取一定的技术手段,以保证路基的稳定和公路的施工质量。 多年冻土对土的物理、力学、水文地质、工程地质等性质有很大影响,在这一地区修路,尤其是修筑高级公路,一定要采取特殊办法与措施来对付这种影响。否则,由于开挖路基使含有大量冰的多年冻土融解,会造成边坡坍塌、路基沉陷、路面翻浆等。或因路基底冰丘、冰椎使路基膨胀,导致路基、路面开裂与变形;当冰丘、冰椎融解后,路基发生不均匀沉陷,造成公路路面更严重的破损。 1.路堤施工技术 多年冻土地区路堤施工要考虑到多年冻土地区的特殊性、复杂性,应根据冻土环境和现场冻土地质情况进行相关结构设计、相关调控地温的工程措施设计以及处理不良冻土地质现象的措施设计。由于现阶段成熟的相关施工技术规范还没有跟上,所以多年冻土区公路在设计阶段还应同时给出相应的关键施工技术要求,以保证冻土路基设计在特定的施工条件下达到预期的效果。 1.1关于路基设计高度的起算点 当路基设计高度经计算确定后,路基设计高度的起算点也是一个很重要的设计参数。由于地形条件不同,其起算点若选择不合适,同样可能引起路基失去其稳定性。因此,路基设计高度的起算点应以设计最安全为目标,也就是以地表至路基设计高度的最小距离的位置为路基设计高度的起算点。即路基通过地形平缓地表时,路基设计高度以路中心为起算点;路基通过地形横坡较大时,则应以地形较高一侧路面边缘所对应的地面点为起算点 1.2填料的选择与路基借土 多年冻土区筑路应尽量减少对冻土环境的破坏,应合理设计路基取土坑,不得在路基两侧随意取土。取土坑的位置依照地形、地质、地表排水条件确定,尽

冻土片石通风路基施工方案

水草地冲击碾压试验段施工方案 一、工程概况 K546+910—K547+410段路基为水草地路基,原设计文件要求清除草皮砂砾换填处理。经我部现场开挖探坑调查,地表以下15-30cm 存在大量地下水。该路段为沼泽沉积相的软粘土、淤泥及淤泥质土,长期处于饱水状态。承载力低,局部呈现流塑状。经对原状土取样试验,该段土质均为低液限含沙粉土,液限为17.04%。我部根据现场地质情况,决定在该段做直接铺筑砂砾路基冲击碾压试验段。 二、路基施工施工方案 软土、沼泽、水草地路段,为保证地下水顺利排出,减少地下水冻胀对路基的影响。为确保路基稳定,该路段采用如下方法进行处理: ①沼泽、水草地路段不扰动原地面,采用填石路基处理,根据淤泥实际厚度不同,保证填石厚度0.8-1.5米。 ②在填石层上铺筑透水性良好的砂砾材料,铺筑2米反压护坡道。 ③在上路床以下铺设防水土工布。 ④为对路基进行增强补压、减少路基后期出现沉降,在铺设防水土工布前,对已填筑路基进行冲击。 3 冲击碾压施工方案 冲击碾压工作段总长度250米,共布设11个检测断面。沉降量测点位置布设在中桩处;护桩在离路基边缘3m左右。 为保证冲击效果,根据工程实际情况,选用冲击能量大于25kJ的

三边形双轮冲击压路机,动力部分采用400马力的履带式牵引车。冲击碾压设备行驶速度控制在10—12km/h之间,冲击轮在纵向以每前行一圈压实1/6轮迹的方式运行。 因此,在对路基进行冲击碾压时,同一碾压带纵向需要冲击6次。横向错轮碾压根据冲击轮宽度确定轮迹重叠宽度,冲击轮宽度为0.9米,轮距为1.2米,每次重叠0.2米,错轮两次将轮间完全覆盖。通过纵、横向的错轮碾压,以保证路基所受冲击压实均匀,使路基强度提高幅度一致,避免出现漏冲或过冲等情况。 4 冲击碾压施工控制 ①根据需要冲击碾压施工前,先对试验段进行冲击,路段范围内,纵向每隔25米取一断面,横向布置左、中、右3个沉降板观测点,冲击前测量记录路基高程。 ②分别观测冲击碾压5、10、20遍的沉降数据。当最后五遍的沉降量小于总量的15%时,停止冲击。 ③控制路基填料含水量,根据天气情况,控制对路基顶面的洒水量,在填料最佳含水量范围内进行冲击。 ④冲击碾压设备的行使速度控制在10-12km/h范围内,行驶过快,导致冲击轮受路基反弹跳离地面,与地面接触时间短,不利压实。速度慢,无法获得足够动能,从而影响冲击效果。 5 注意事项 ①对不符合冲击碾压施工安全距离但又需施工的路段可开挖 0.5m深、1.5m宽的隔震沟进行隔震;降低冲击压路机的行驶速度,

最新【整理】多年冻土施工方案资料

1)概述本合同段土石方总数为XXX m3 其中填方XXX m3 挖方XXX m3填方主 要分布在K XX +XXX ~K XX +XXX段,最大填土高XXXm 其中K XX +XXX ~K XX + XXX段,设计为通风管加土工格栅等复合路堤。K XX + XXX?K XX +XXX段经过 冻土沼泽,湿地地段。挖方主要分布在K XX +XXX ?K XX +XXX段。最大挖深XXX m。路堑基底和边坡设置保温层,路堤设置保温护道。 2)施工方案 (1)路堤施工:避开寒季,安排在暖季(即5月至10月初)施工。人工铺设土工格栅、保温材料,配合机械安装通风管。集中人力,运输及机械设备,逐段施工成型逐段防护的施工方法。 (2)路堑施工:避开暖季,安排在寒季施工(即10月初至次年5月初),采用沙漠自行式潜孔钻机成孔,非电微差起爆,机械挖运出土,逐段成型逐段防护的快速施工方法。 3)人员、料具、设备配备及劳动生产率 (1)设备配备 序号名称类型(种类型号)额定功率KW吨位⑴ 容量(m3)产地台班产量备注 1挖掘机PC400 162 1.6 日本小松750m3 2 推土机D155A 235 33.5 日本510m 3 距离50m 3自卸汽车NISSAN 250 15日本日产200m3运距1km 4平地机GD705R-2 134 17.5 日本小松 5压路机丫 Z18 132 18 中国洛阳13600m2 6潜孔钻机沙漠自行式640m ⑵人员 序号人员数量备注

1技术人员4 2试验人员2 3机械操作人员12 设备以1为单位配备 (3)材料:通风管,土工格栅,钢筋,火工品,土工织物,保温材料,保温材料,砂砾等。 4)施工方法与工艺措施 (1)路堤施工 ①通风管加土工格栅式复合路堤 a. 施工前认真核查沿线气象资料,地质资料与设计文件,采用全站仪、水准仪进行测量放样。 b. 采用人工排水、压路机碾压进行基底处理(保持原地面草皮层),铺设渗水隔离层。 隔离层高出地表水位25cm,采用砾石(粗砂)为隔离层材料,有效厚度为20cm,上下面反 铺草皮或土工织物防淤,设3%?4%横向拱度。 c. 试验段填筑。方法与一般路基相同,依据批准的试验段成果控制路堤填筑。 d. 采用保温、隔热性能较好的细颗粒土作填料,挖掘机取土,自卸汽车运输,推土机摊铺、粗平、平地机精平、压路机碾压、人工辅助进行分层填筑。 e. 埋设通风管和铺设土工格栅 a)通风管的埋设 在完成下承层填筑压实达到管顶标高后,测量放样,定出通风管埋设位置和标高,采用成槽机械进行横向沟槽开挖,人工进行清理,开挖宽度略大于通风管直径,然后埋设通风管,人工回填沟槽并夯实,依序逐层填筑管顶以上土。 b)铺设土工格栅 下承层填筑达到土工格栅铺设标高并通过验收后,进行测量放样,定出土工格栅铺设位置,做出明显标志。采用人工进行土工格栅的铺设,受力方向采取错筋连接,幅与幅搭接方向每隔50cm用$ 6钢筋做成10cm的U型钉钉扣连接,保证绷直长度和前后不位移。挖掘机

冻土路基施工工艺

浅析冻土路基的施工工艺 摘要:本文分析了多年冻土的特性以及多年冻土地区路基工程 和桥涵基础工程所采取的设计原则,指出了施工工艺的正确选择是解决路基施工的技术关键,以及桥涵基础中的明挖基础施工技术进行了研究和总结,另外也对多年冻土地区的混凝土的施工工艺作了详细论述。 关键词:路基冻土施工工艺 abstract: this paper analyzes the characteristics of the permafrost and permafrost regions subgrade engineering and taken by the foundation engineering bridge design principle, points out that the construction technology of the right choice is to solve the key technology of subgrade construction, mining and the ming dig foundation construction foundation technology is studied and summarized, also for many years of permafrost regions of the concrete construction technology makes detailed discussion. key words: frozen soil subgrade construction technology 中图分类号:u213.1文献标识码:a 文章编号: 一、冻土的概念 冻土是指零摄氏度以下,并含有冰的各种岩石和土壤。冻土是 一种对温度极为敏感的土体介质,含有丰富的地下冰。因此,冻土

【2017年整理】多年冻土施工方案

1)概述 本合同段土石方总数为ⅩⅩⅩm3,其中填方ⅩⅩⅩm3,挖方ⅩⅩⅩm3。填方主要分布在KⅩⅩ+ⅩⅩⅩ~KⅩⅩ+ⅩⅩⅩ段,最大填土高ⅩⅩⅩm其中KⅩⅩ+ⅩⅩⅩ~KⅩⅩ+ⅩⅩⅩ段,设计为通风管加土工格栅等复合路堤。KⅩⅩ + ⅩⅩⅩ~KⅩⅩ+ⅩⅩⅩ段经过冻土沼泽,湿地地段。挖方主要分布在K ⅩⅩ+ⅩⅩⅩ ~KⅩⅩ+ⅩⅩⅩ段。最大挖深ⅩⅩⅩ m 。路堑基底和边坡设置保温层,路堤设置保温护道。 2)施工方案 (1)路堤施工:避开寒季,安排在暖季(即5月至10月初)施工。人工铺设土工格栅、保温材料,配合机械安装通风管。集中人力,运输及机械设备,逐段施工成型逐段防护的施工方法。 (2)路堑施工:避开暖季,安排在寒季施工(即10月初至次年5月初),采用沙漠自行式潜孔钻机成孔,非电微差起爆,机械挖运出土,逐段成型逐段防护的快速施工方法。 3)人员、料具、设备配备及劳动生产率 (1)设备配备 序号名称类型(种类型号)额定功率KW 吨位(t) 容量(m3) 产地台班产量备注 1 挖掘机 PC400 16 2 1.6 日本小松 750m3 2 推土机 D155A 235 33.5 日本 510m 3 距离50m 3 自卸汽车NISSAN 250 15 日本日产 200m3 运距1km 4 平地机 GD705R-2 134 17. 5 日本小松 5 压路机 YZ18 132 18 中国洛阳 13600m2 6 潜孔钻机沙漠自行式 640m (2)人员 序号人员数量备注 1 技术人员 4 2 试验人员 2 3 机械操作人员12 设备以1为单位配备 (3)材料:通风管,土工格栅,钢筋,火工品,土工织物,保温材料,保温材料,砂砾等。 4)施工方法与工艺措施 (1)路堤施工

冻土路段路基施工方案专项方案

国道317线汶川至马尔康段公路改建工程项目路基土建工程JL5合同段 冻土路基施工方案 汶马路LJ5合同项目经理部 二OO九年五月十七日

冻土路基专项施工技术方案 一、工程概况 工程区内雪霜期为每年11月至次年3月,区内季节性冻土初始时间约为12月,而3月至5月日照较为充足,冻土开始消融。 K66+200~K77+370段为季节性冻土路段,路基全长11170m。该段挖土方26908 m3,挖方回填砂砾石26908m3,填方填筑砂砾石39132m3,需渗水土工布33440m2、复合土工膜122568 m2。 二、施工准备 1、料场准备就绪,并且开始生产备料; 2、外购材料渗水土工布、复合土工膜已进场入库; 3、试验报告单和材料质检报告已齐全; 4、机械设备及测量仪器已准备齐全。 三、施工方案 1、路基挖方 在路基开挖前,做好现场伐树除根等清理工作和地表排水工作,结合永久排水设计完成渗沟、渗井等排水设施。在路基开挖时,将表层土单独掘弃(存在草甸等植被的,移到适当位置养土保存),或按不同的土层分层挖掘,以满足路基填筑的需要。路基的开挖方法根据路基深度,纵向长短和实际施工条件现场确定。 (1)土方路基开挖

较短的路基采用横挖法。当挖深较小时采用单层横向全宽挖掘法;当挖深较大时,采用自上而下分层横向全宽挖掘法。土质路基的开挖因地制宜采用人工或机械作业。机械开挖且弃土(或移挖作填)距较远时,采用挖掘机配合自卸汽车进行。 较长路基采用分层(或通道纵挖法)机械化施工,采用挖掘机配合自卸汽车进行作业。 (2)路基开挖施工工艺 路基开挖施工工艺说明:开挖采用机械施工为主,施工时分段进行,每段自上而下分层开挖,并及时用人工配合挖掘机整刷边坡,对不便机械施工的死角,采用人工施工。 1)、施工前仔细调查自然状态下施工段落的稳定性质,分析施工期间的边坡稳定性,发现问题及时加固处理,同时做好地下设备的调查和勘察。 2)、施工前切实做好地表排水工程,排出的水不得危及附近建筑物、道路和农田等。 3)、对于机械不便施工的死角,采用人工开挖时,开挖工人的间隔应大于3米,并互相照应,以防碰撞伤人。 4)、深挖路堑,每开挖一级台阶,防护工程紧跟其后,每天挖方结束后,必须用平地机捡平,维持临时通车。 5)、雨季未完工工程要做好施工中临时排水处理。 6)、加强测量控制,边坡随开挖随成型,保持边坡平顺,早做边坡保护。 7)、路基基床施工,开挖接近基底时,鉴别复核地质状况,然后按基床设计断面测量放样,开挖修整,或按设计采取压实、换填等。 2、路基填筑 本段路基填筑按四区段,八流程,采用分层填筑机械化循环流水作业。

高原冻土施工方案及技术措施

高原冻土施工技术措施 冻土的描述定名和融沉性等级分类 多年冻土区现存的自然环境和生态环境是地质历史时期的产物,是由古代和近代地质地貌过程和气候条件所决定的。 特点一:在不破坏多年冻土区现存的自然环境和生态环境的前题下,多年冻土是稳定的,但如果多年冻土被破坏,地基多年冻土将产生衰退,甚至融化,路基地基将受到

严重影响。 特点二:多年冻土区路基受施工季节影响较大,应尽量减少季节对多年冻土的热干扰。 特点三:水对路基地基影响较普通地区大。水携带的热量较空气要大得多,水在路基工程附近的聚集,对路基地基多年冻土的热干扰很大,甚至引起多年冻土大量融化。 特点四:多年冻土工程地质条件十分复杂,在不大的范围内,各种工程类型的多年冻土可能均有分布。 特点五:本工程地处青藏高原,冻结期较长,最长达七个月。 特点六:多年冻土区路基工程受不均匀冻胀和热融下沉影响较大。 四、高原多年冻土区路基施工技术措施: 根据高原多年冻土区路基的特点,总结相关工程施工的经验和教训,对多年冻土路基必须采取相应技术措施。 技术措施一:路基施工中,为减小路基热融下沉,应注意减少填料蓄热对地基多年冻土的影响;路堤较高时,宜分两次填筑;高温多年冻土地段路堤宜在暖季时期填筑。路堑开挖后,基底换填层下的卵碎石土工作垫层对减少路基冻胀和融沉有重要作用,所以在施工中应认真作好工作垫层。基于多年冻土区路基工程的特殊性,多年冻土区路基工程必须满足在抗冻胀、抗融沉方面的特殊要求。 技术措施二:多年冻土区路基施工应充分重视多年冻土环境保护和环境保护工程的施工,严格按环保要求组织施工。为满足环境和路基稳定要求,防止因周围环境的冻土被破坏,致使热融发生扩散而危及铁路路基稳定,要求青藏铁路取土场应离开路基500m 以上,且必须由环保部门指定。施工时尽量采用移挖作填的办法解决填料,充分利用弃碴和路堑挖方。 技术措施三:针对路基不同的施工部位,宜选择合适的施工季节。高含冰量多年冻土分布地区,路堑开挖将高含冰量多年冻土直接暴露在大气中和阳光下,多年冻土的热状态受到严重干扰,高含冰量冻土的融化,甚至可使施工无法进行,所以高含冰量多年冻土路堑的开挖选择在寒冷季节,暴露的多年冻土不会融化,相反,多年冻土的温度还会下降,有利于多年冻土的稳定。 基底和边坡的换填应在暖季初期完成,这时填料的畜热较少,对边坡和基底多年冻土的热干扰较小。 高温高含冰量多年冻土地段路堤的填筑宜在暖季早期进行,这时多年冻土上的活动层尚未完全融化,而填料的蓄热又较少,地基高温高含冰量多年冻土可得到有效的保护,对路堤的稳定是十分有利的。 技术措施四:由于水对路基地基多年冻土的热干扰很大,甚至引起多年冻土大量融化。防止地表水、地下水与地基多年冻土接触是维护地基多年冻土稳定的关键。路基施

铁路路基设计规范

1 总则 1.0.1为统一铁路路基设计技术标准,使路基设计符合安全适用、技术先进、经济合理的要求,制定本规范。 1.0.2本规范适用于旅客列车设计行车速度160km/h及以下客货共线标准轨距新建及改建Ⅰ、Ⅱ级铁路的路基工程设计。 1.0.3铁路路基是铁路工程的重要组成部分,是承受轨道和列车荷载的基础。路基工程作为土工结构物,必须具有足够的强度、稳定性和耐久性,使之能抵抗各种自然因素作用的影响。 1.0.4铁路列车竖向活载必须采用中华人民共和国铁路标准活载。一般不计冲击力、离心力、制动力和摇摆力作用。轨道和列车荷载用换算土柱来代替,换算土柱高度及分布宽度应符合本规范附录A的规定。 1.0.5路基工程使用的混凝土、石料及其砌筑用水泥砂浆的最低强度等级及适用范围,应符合本规范附录B的规定。 1.0.6路基工程设计应推广采用新技术、新结构、新材料和新工艺,推行机械化施工方法。 1.0.7路基病害整治应遵循以防为主,防治结合,彻底整治,不留后患的原则,采取合理的整治方案和有效的工程措施。 1.0.8 深堑, 狭窄的河谷地段,应视具体情况设置挡护工程。 1.0.9研究路基重点工程方案时,应从设计、施工、运营、环境保护等方面作全面考虑,并以综合经济效益和社会效益为目标,通过技术经济比选确定。 1.0.10路基土石方调配须保证土质符合路基各部位的填料标准,并节约用地。设计时应合理规划,对移挖作填、集中取(弃)土等方案进行经济、技术比较。 1.0.11路基工程应做好排水设计,确保排水通畅。 1.0.12Ⅰ级铁路及采用大型养路机械的Ⅱ级铁路不再设养路机械作业平台;对不采用大型养路机械的Ⅱ级铁路,区间路基每隔500m左右设置养路机械作业平台一处。单线铁路可在一侧或两侧交错设置,双线铁路两侧均应设置。 1.0.15 区间路基用地设计,应按本规范附录 1.0.16
