高原冻土施工技术措施

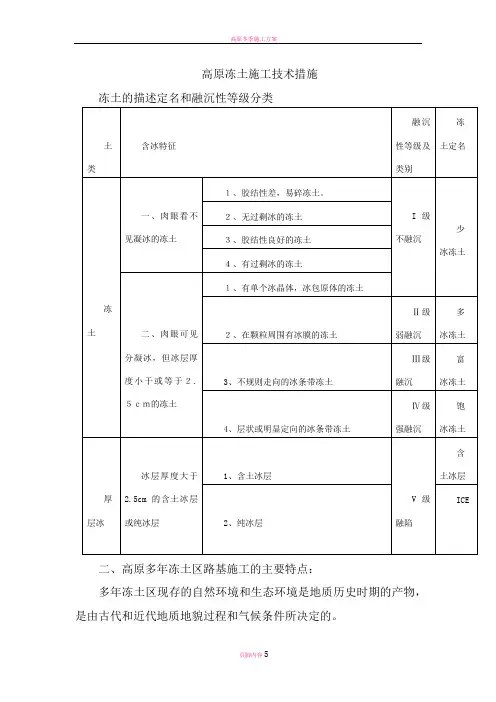

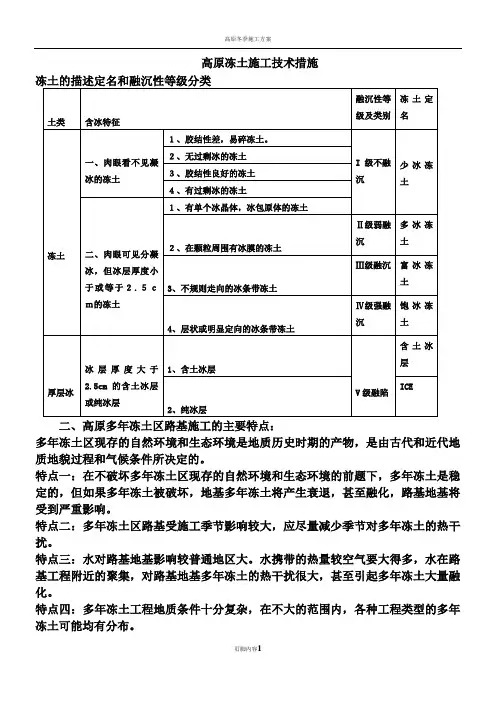

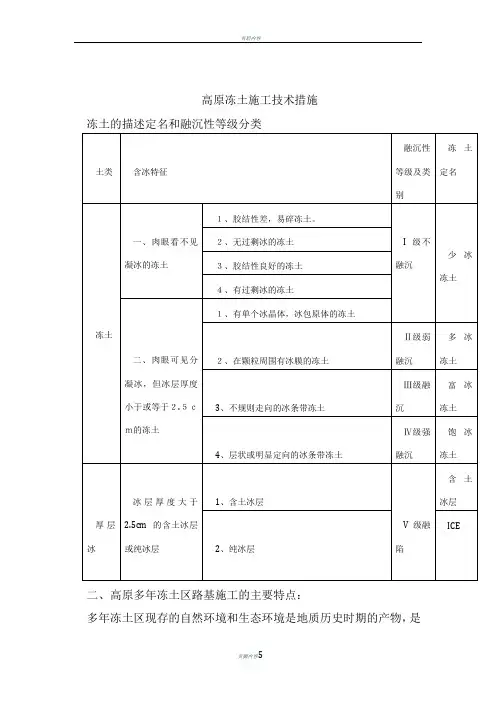

冻土的描述定名和融沉性等级分类

多年冻土区现存的自然环境和生态环境是地质历史时期的产物,是由古代和近代地质地貌过程和气候条件所决定的。

特点一:在不破坏多年冻土区现存的自然环境和生态环境的前题下,多年冻土是稳定的,但如果多年冻土被破坏,地基多年冻土将产生衰退,甚至融化,路基地基将受到

严重影响。

特点二:多年冻土区路基受施工季节影响较大,应尽量减少季节对多年冻土的热干扰。

特点三:水对路基地基影响较普通地区大。水携带的热量较空气要大得多,水在路基工程附近的聚集,对路基地基多年冻土的热干扰很大,甚至引起多年冻土大量融化。

特点四:多年冻土工程地质条件十分复杂,在不大的范围内,各种工程类型的多年冻土可能均有分布。

特点五:本工程地处青藏高原,冻结期较长,最长达七个月。

特点六:多年冻土区路基工程受不均匀冻胀和热融下沉影响较大。

四、高原多年冻土区路基施工技术措施:

根据高原多年冻土区路基的特点,总结相关工程施工的经验和教训,对多年冻土路基必须采取相应技术措施。

技术措施一:路基施工中,为减小路基热融下沉,应注意减少填料蓄热对地基多年冻土的影响;路堤较高时,宜分两次填筑;高温多年冻土地段路堤宜在暖季时期填筑。路堑开挖后,基底换填层下的卵碎石土工作垫层对减少路基冻胀和融沉有重要作用,所以在施工中应认真作好工作垫层。基于多年冻土区路基工程的特殊性,多年冻土区路基工程必须满足在抗冻胀、抗融沉方面的特殊要求。

技术措施二:多年冻土区路基施工应充分重视多年冻土环境保护和环境保护工程的施工,严格按环保要求组织施工。为满足环境和路基稳定要求,防止因周围环境的冻土被破坏,致使热融发生扩散而危及铁路路基稳定,要求青藏铁路取土场应离开路基500m 以上,且必须由环保部门指定。施工时尽量采用移挖作填的办法解决填料,充分利用弃碴和路堑挖方。

技术措施三:针对路基不同的施工部位,宜选择合适的施工季节。高含冰量多年冻土分布地区,路堑开挖将高含冰量多年冻土直接暴露在大气中和阳光下,多年冻土的热状态受到严重干扰,高含冰量冻土的融化,甚至可使施工无法进行,所以高含冰量多年冻土路堑的开挖选择在寒冷季节,暴露的多年冻土不会融化,相反,多年冻土的温度还会下降,有利于多年冻土的稳定。

基底和边坡的换填应在暖季初期完成,这时填料的畜热较少,对边坡和基底多年冻土的热干扰较小。

高温高含冰量多年冻土地段路堤的填筑宜在暖季早期进行,这时多年冻土上的活动层尚未完全融化,而填料的蓄热又较少,地基高温高含冰量多年冻土可得到有效的保护,对路堤的稳定是十分有利的。

技术措施四:由于水对路基地基多年冻土的热干扰很大,甚至引起多年冻土大量融化。防止地表水、地下水与地基多年冻土接触是维护地基多年冻土稳定的关键。路基施

工前必须预先做好临时排水系统,并将临时排水和永久性排水系统统筹考虑,以减少对施工地段地表的破坏,保护好多年冻土环境。

技术措施五:针对多年冻土区工程地质条件的复杂性,在路基工程开工前,应做好冻土工程地质资料的核对工作。高含冰量多年冻土分布以及不良冻土现象分布地段,采取利用通风路基技术,加设保温盲沟,加设防水保温护道,铺设土工格栅等措施来保障路基稳定。

通风路基是采取在路堤基底用重型压路机压实后,直接在基底面上埋设钢筋混凝土通风管或码砌1m厚无风化片石,最后在钢筋混凝土通风管或码砌片石顶上封一层过渡垫层,然后再进行正常路基填土的施工工艺施工的路基。其防止热融的原理是利用的通风对流作用,将填土产生的热量或外界引发的各种热量尽快散失,以便降低对基底的热干扰,防止基底因热融而下沉。

同时应对少冰、多冰冻土分布地段应重点进行检查,检查是否有高含冰量多年冻土存在以及高含冰量多年冻土的类型及分布,以便进一步采取保证路基稳定的工程措施。少冰、多冰冻土路堑中有高含冰量冻土分布时,若高含冰量冻土分布较小,可采用局部挖除,用融化的少冰、多冰冻土回填的压实方法处理。边坡和基底挖除深度均应为少冰、多冰冻土天然上限的1.5倍。当高含冰冻土分布长度较大时,则邀请设计院进行变更处理。

技术措施六:在铁路通过热融滑塌分布地段时,首先应根据热融滑塌的发育阶段,铁路路基的通过位置,采用恰当的方法对热融滑塌进行整治,防止热融滑塌继续发展,而后采用合理的方法对基底进行处理,处理的原则是保持厚层地下水或高含水量冻土活动层的热平衡状态,严禁在热融滑塌分布地段开挖排水沟,因为排水沟的开挖减小了活动层的热阻,破坏了原有的地表热平衡,这将引起厚层地下冰的融化,使地面产生热融下沉,甚至形成热融或引起新的热融滑塌。热融滑塌分布地段的排水采用挡水埝,将地表水挡住顺坡排除。

技术措施七:为了清除不均匀冻胀,在填料方面应选择质地均匀,冻胀性较少的填料,并在施工中作好不同冻胀填料的过渡,防止出现冻土等不均匀冻胀。针对青藏高原冻结期较长的特点,路堤填料应采用冻胀敏感性小的粗颗粒或卵砾石土。

技术措施八:高含冰量冻土路堑爆破开挖时,断面应尽量做到不要欠挖,因为欠挖对补爆挖欠非常不利,而且往往造成较多超挖;另一方面,断面欠挖处理往往耽误较多时间,影响施工进度;而从边坡基底换填厚度考虑,超挖一点,保证层厚度稍厚一点,对保护多年冻土很有好处,所以从加快施工进度,确保保温层厚度出发,高含冰多年冻土路堑爆破开挖时,断面尺寸宁超勿欠。

高含冰量冻土路堑在9月和5月开挖时,因气温较高,应备好临时隔热材料,加强临时隔热防护,减少对多年冻土的热干扰。路堑开挖时要先阴坡后阳坡。边坡换填时,要先阳坡后阴坡。

技术措施九:路堤填筑压实按照“三阶段,四区段,八流程”施工工艺组织施工仍然实用。路基基床施工仍然按照“验收基下承层区段,填筑区段,摊铺碾压区段,检测

修整区段”四区段工艺流程组织施工。

以上是我对青藏高原多年冻土区路基施工的几点粗浅认识,在现实路基施工中还会遇见各种各样的新问题,只有不断总结经验,认真分析出现的问题,而后采取相应措施,才能使冻土路基施工技术日甄完善,才能确保青藏铁路安全,快速,高效的建设完成。

季节性冻土施工方案

1.季节性冻土施工范围 1.1.季节性冻土定义和成因 当温度为0℃或负温,含有冰且土颗粒呈胶结状态的土称为冻土。土层冬季冻结,夏季全部融化,冻结延续时间一般不超过一个季节,称为季节性冻土层,其下边界线称为冻深线或冻结线。 路基土质、水分及冻结条件的不均一性,会产生不均匀冻胀,冻胀造成地面开裂;春季融化时,土体处于饱和状态,土颗粒间摩擦力降低至消失,在荷载作用下则千出现下沉、翻浆冒泥等病害。 1.2.季节性冻土范围 目前我国东北地区既有铁路冻害比较普遍、严重,路基冻胀和融沉使路基产生不均匀变形,破坏轨道的平顺性,成为影响铁路运行速度和安全的重大隐患之一,也给铁路养护维修千万很大的困难。 2.季节性冻土路基工程施工对策 2.1.季节性冻土路基防冻胀措施 为防止路基结构冻胀变形,主要是改善路基结构和填料及周围水分疏导,从形成起因减少冻胀力和冻胀性来防治冻胀,主要采取如下措施: 2.1.1.填筑非冻胀填料设隔防渗层 路基面以下冻结深度范围内填筑非冻胀性填料(非冻胀填料为细颗粒含量小于15%的A、B组碎石类土,基床表层70cm填级配碎石),于基床表层下部铺设两布一膜不透水工布,土工布上下各设置0.1m中粗砂垫层。基床底层采用A、B组填料和C组块石、砾石类填料,有效的阻隔地表水渗入基床底层。

2.1.2.排水设施降、排水 在地下水埋深较浅段且路基高度小于季节性冻胀地段,考虑毛细水强烈上升高度,路基两侧设置降排水盲沟设施,使地下水降至季节冻深以下。对边沟积水的路段,尤其是低填方段设置集水坑将积水排除,挖方地段路基,加大边沟坡纵向排水坡度,将积水引导排到路基以外。 2.1. 3.防冻胀护道 为防止冻胀破坏路堤边坡,对地下水位较高地段,路堤坡脚两侧设置防冻胀护道,按设设计尺寸(高、宽均为2m),大于最大冻结深度。 2.2.季节性冻土路基施工工艺流程及要点 季节性冻土施工工艺流程如下图。

环境保护专项施工方案2

荥阳市中医院急救综合楼工程 环 境 保 护 施 工 方 案 编制人: 审核人: 河南省第五建筑安装工程(集团)有限公司 2011年1月11日

目录 一、工程概况: (2) 二、编制依据: (2) 三、主要参见单位: (2) 四、环境保护相关内容: (2) 五、环境保护管理体系: (3) 六、环境保护具体措施 (4) 1、施工期间噪声的防治措施: (4) 2、施工期间烟尘(扬尘)的污染防治措施 (5) 3、施工期间振动污染的防治措施 (6) 4、施工期间水污染(废水)的防治措施 6 5、施工期间固体废物的防治措施 7 6、其他环保的防治措施 (7)

环境保护施工方案 一、工程概况: 荥阳市中医院急救综合楼工程位于河南省荥阳市郑上路以北荥阳 市中医院老院区,建设单位为荥阳市中医院。本工程层数为地下一层, 地上九层,结构形式为框架结构,占地面积1658.50㎡,总建筑面积为14322.34㎡,其中地上面积为12663.84㎡,地下面积为1658.50㎡, 建筑高度为36.60m。屋面防水等级为二级,主体结构设计使用年限为 50年,工程等级为二级。抗震设防烈度为7度(加速度0.15g),建筑 装饰主要做法:窗户采用断热铝合金普通中空玻璃(6+12A+6)。 二、编制依据: (1)荥阳市中医院急救综合楼工程设计图纸 (2)《河南省工程建设标准设计图集》05系列 (3)《建筑装饰装修工程质量验收规范》(GB50210-2001) 三、主要参见单位: 建设单位:荥阳市中医院 监理单位:河南省万安工程监理建设有限公司 设计单位:厦门陆院建筑设计院 施工单位:河南省第五建筑安装工程(集团)有限公司 四、环境保护相关内容: 1、“可持续发展和环境保护”是21世纪的主题,建筑企业必须明确这一点,从施工产生的污染源头开始,减少和消除施工污染,实现绿色施工。坚持以人为本就必须保护好环境,任何以破坏环境为代价的发展都是不可取

特殊天气施工方案

重庆合川义乌小商品批发市场二期 15-19、22#楼工程 特 殊 天 气 施 工 方 案 编制单位:重庆市仕城建筑工程股份有限公司 编制时间:2014年4月15日 目录 第一章………………………………………………工程概况第二章……………………………………………编制依据

第三章………………………………………………夏季高温施工方案 第四章……………………………………………雨季施工方案 第一章工程概况 合川义乌小商品批发市场二期15#-19#、22#楼项目位于重庆市

合川区西北面义乌大道旁边、紧临义乌小商品批发市场。为金田置业有限公司开发的二类高层住宅,总建筑面积47649.08㎡,由15#、16#楼15层,17、18#楼18层,19号楼地下车库-2层、22号楼幼儿园2层组成。 第二章编制依据 1、本工程施工组织设计 2、重庆市关于加强夏季高温天气建筑施工安全生产工作的紧 急通知《渝建【2012】365号》 3、施工现场实际情况 4、重庆市政府建筑管理文件 第三章夏季高温施工方案 1、目的:进入盛夏季节,日照强度高,高温天气持续,为切实做好夏季施工现场防暑降温工作,保障施工人员的身体健康、不断地改善劳动条件、防止因高温天气引发的工人中暑和其他各类生产安全事故,特制订本措施。 2、适用范围:本措施用于重庆合川义乌小商品批发市场二期 15-19、22#工程 3、具体规定 3.1 认真落实防暑降温责任制

项目部各管理人员要认真贯彻落实有关抓好建筑工地防暑降温工作的一系列要求,要以对一线施工人员生命和健康高度负责的态度,切实加强对防暑降温工作的组织领导,完善、落实责任制,制定应急预案,狠抓防范措施落实,防止因高温天气引发的工人中暑和各类生产安全事故。 3.2合理安排作息时间 要密切关注有关高温天气的气象预报,气象学将日最高气温大于或等于35摄氏度定义为“高温日”,连续5天以上“高温日”称作“持续高温”。严格实行“抓两头、歇中间”的避高温措施,适当调整夏季高温作业劳动和休息制度,减轻劳动强度,严格控制室外作业时间,避免高温时段作业,确保劳动者身体健康和生命安全。原则上,气温超过37℃,严禁11:00至15:00进行室外作业。 3.3加强工作中的轮换休息 在夏季根据施工的工艺过程,尽可能调整劳动组织,采取勤倒班的方式,缩短一次连续作业时间,加强工作中的轮换休息。加强现场巡查,加大防暑降温知识和中暑急救知识宣传,提高全员安全防范意识。 3.4 保证现场饮水供应充足 现场应供给足够的合格卫生要求的饮用水、饮料、茶及各种汤类等,有效地防暑降温,避免发生中暑事件。 3.5落实防暑降温物品 要切实关心在高温天气下坚持施工的广大一线施工人员,加强对

通信工程施工方案

万安路 通信工程 施工方案 一、工程概况: 万安南1路红线宽度16m通信管沿道路中线北侧10m处布置。万安南5 路红线宽度9m KO+OOO-KO+段通信管沿道路中线东侧处布置;K0++段通信管沿道路中线东侧处布置;K0++段通信管沿道路中线东侧4m处布置。万安南12路红线宽度20m通信管沿道路中线北侧处布置。 二、计划工期: 从二00四年一月一日至二00 四年三月三十一日,共101 天。 5、施工管理及工、料、机安排:本工程由项目经理总负责,分项负责人为梁广生,质量检查员为孙晓华,具体人员和机械安排见表1 、2,材料采购于东莞的经销商处,提前5~10 天进场,运至工地仓库,待检测合格后才能运至现场施工。 三、施工流向顺序、方法: 1 、施工段划分及施工流向顺序: 施工段按照实际的施工力量按三段划分,其中第一段为KO+OOO~KO+6O0段,第二段为匝道Lsb、Lsd及绿色大道,第三段为K0+960~K1+460段。先施工第一段,然后同时施工第二、三段。 2、施工方法:工艺流程见图 1 、2。 (1)纵向管群

a、基槽开挖:根据设计图纸放出基槽开挖边线,挖机进场就位开挖,每 开挖10m测量技术人员复测基底开挖标高,严格控制开挖深度,不超挖。 b、基坑修整铺砂:对不均匀基槽要适当处理后再铺砂、整平,平板振动器振动均匀。 c、铺管:基底铺砂整平及经过监理工程师验收合格后,下道工序铺管。 第一层铺管保证位置准确,间隙净距2cm铺完第一层之后,检查接头处 是否严密,管群是否平顺。每一细节都检查合格后,用细砂填隙,填隙要密实,人工多次均匀捣插、转动单管多次,保证管群无空隙。第一层管隙填砂完成后,再在上面铺2cm细砂,人工摊铺均匀,之后在上面铺第二层管,重复第一次管群安装的工序。第二层管上面及周围填砂密实,管群顶铺砂2cm。 d、回填土:为了保证不破坏管群表面填砂,人工在管群表面铺填10c m干松土,然后再用挖机挖土回填,整平表面。 (2)人孔井 a、基坑开挖:人孔井深度约,按坡度 2 : 1放坡开挖,基底每边开挖保证工作面30cm并在一拐角处设集水井,作为雨季防雨准备,保证基底均匀、密实,经监理工程师现场检验合格后,进行下道工序(砼垫层)施工。 b、砼垫层:在砼垫层浇筑前,必须检查原材料:砂、石、水泥质量,确保质量合格,要检查施工机械运输的正常性,确保机械能顺利操作,要保证基坑干净、无杂物,无松散积泥。检查模板位置、高度是否准确。 c、砖砌体井壁:经测量技术人员放线复测后,按砖砌体的工艺要求进行弹线、盘角、立皮尺杆、挂线后,开始砌砖。砌砖砂浆严格按配比拌和,专责试验人员现场制作砂浆试件。砌筑砂浆必须嵌填饱满密实,灰缝整齐均匀,缝宽符合要求,砌体分层砌筑必须错缝,交接处咬扣应紧密,预埋拉力环、支架螺栓位置准确,符合规范要求。

施工环境保护专项方案完整版

施工环境保护专项方案 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】

目录

1 工程概况 2 编制目的 为了有效保护工程沿线的的生态、自然、社会和人民生活环境,防止因工程建设引发新的水土流失,切实改善项目影响区的生态环境,为工程管理、项目运行创造良好的条件,确保正常施工、组织有序、管理规范;切实加强环境保护和水土保持,减少大气排放、水体排放、噪声排放、固体废物管理等环境污染和环境风险,结合本项目实际,制定本实施方案。 3 编制依据 (1)《中华人民共和国环境保护法》 (2)《中华人民共和国水污染防治法》 (3)《中华人民共和国大气污染防治法》 (4)《中华人民共和国固体废弃物污染环境防治法》 (5)《中华人民共和国水土保持法》 (6)《中华人民共和国水土保持实施条例》 (7)《交通建设项目环境保护管理办法》 (8)《环境空气质量标准》 (9)《污水综合排放标准》 (10)《地表水环境质量标准》 (11)《工业企业噪声卫生标准》 4 环境保护和水土保持总目标 环保目标:实现最大限度的保护、最小程度的破坏和最强力度的恢复。 水保目标:预防和控制项目建设新增的水土流失,并在工程顺利建设和安全的前提下,保护并合理利用水土资源,提高土地生产力,重建新的更好生态环境。 5 环境保护和水土保持管理机构及保证体系 项目环境保护和水土保持管理机构

成立环境保护和水土保持领导小组,专人专岗专职负责有关环境保护和水土保持施工管理制度的落实。 环境保护和水土保护领导小组见表1,项目环境保护和水土保持组织机构框图见附图1。 表1 环境保护和水土保持领导小组成员分工 环境保护和水土保持保证体 本合同段环境保护与水土保持保证体系见附图2。 6 环境保护管理办法 (1)项目部各部门、各施工作业班组等部门都应按本方案规定将环境保护工作纳入本部门工作任务。 (2)项目部环境保护部门,应协助监理及业主单位完成以下各项工作:? 1)落实环境影响评价工作;? 2)监督检查施工中与环境保护有关的设施落实情况; 3)监督检查施工项目施工中、施工后的环境保护设施运转情况和环境质量常规监测工作;? 4)定期报告有关工作情况。? (3)项目部在编制实施性环保方案时,应邀请项目所在地的地方政府部门环境保护部门参与环境保护篇章的审查。 (4)项目部环保工作人员必须熟悉各施工项目的生产工艺、污染物排放及治理技术,并具备工程分析能力。

特殊季节专项施工方案

****************工程项目特殊季节专项施工方案 批准 审核 编制 ******集团有限公司 **********项目总承包部 二0一七年四月

目录 1 编制依据....................................................................................................... - 1 - 1.1 编制目的 .......................................................................................... - 1 - 1.2 编制依据 ......................................................................................... - 1 - 1.3 主要规程规范................................................................................... - 1 - 2 工程概况....................................................................................................... - 1 - 2.1工程概述 .......................................................................................... - 1 - 3 特殊季节施工措施........................................................................................ - 2 - 3.1 特殊季节施工保证体系 .................................................................. - 2 - 3.2雨季施工准备 .................................................................................... - 3 - 3.3雨期施工技术措施 ............................................................................ - 4 - 3.4雨季施工专项措施 ............................................................................ - 4 - 4 雨季施工管理................................................................................................ - 8 - 4.1雨期期间现场平面布置..................................................................... - 8 - 4.2质量保证措施 ................................................................................... - 8 - 4.3文明施工、安全措施 ........................................................................ - 8 - 5 冬季施工管理............................................................................................... - 9 - 5.1 冬季施工特点.................................................................................... - 9 - 5.2 冬季施工前准备工作...................................................................... - 10 - 5.3冬季施工技术保证措施................................................................... - 10 - 5.4冬季施工安全保证措施................................................................... - 13 - 6 高温季节施工管理..................................................................................... - 14 - 6.1 高温季节施工前准备工作.............................................................. - 14 - 6.2 高温季节施工技术保证措施.......................................................... - 14 -

通信工程施工方案

通信工程施工方案 一、工程概况: 1、电信管线(14Φ114+16Φ60PVC管,施工详图见深圳市市政设计院通用图DT-ST22):2134m 本标段的通信工程位于K0+000~K0+600右辅线的非机动车道下方、绿色大道K0+185~K0+559.10左侧人行道下方、匝道LSb、LSd非机动车道下方和K0+960~K1+460左辅线的非机动车道下方。 2、过路管线(6Φ114砼包封PVC管,施工详图见深圳市市政设计院通用图DT-ST22):609 m 本标段的过路管共有8处,分别位于K0+187、K0+387、K0+587、K0+957、K1+153、K1+353及匝道Lsd0+200、Lsb0+044; 3、人孔井(施工详图见深圳市市政设计院通用图DT-ST20):36个,其中中直通人孔井11个,中三通人孔井10个,小三通人孔井12个,中斜通人孔井3个。 4、计划工期: 从二00四年一月一日至二00四年三月三十一日,共101天。 5、施工管理及工、料、机安排:

本工程由项目经理总负责,分项负责人为梁广生,质量检查员为孙晓华,具体人员和机械安排见表1、2,材料采购于东莞的经销商处,提前5~10天进场,运至工地仓库,待检测合格后才能运至现场施工。 三、施工流向顺序、方法: 1、施工段划分及施工流向顺序: 施工段按照实际的施工力量按三段划分,其中第一段为K0+000~K0+600段,第二段为匝道Lsb、Lsd及绿色大道,第三段为K0+960~K1+460段。先施工第一段,然后同时施工第二、三段。 2、施工方法:工艺流程见图1、2。 (1)纵向管群 a、基槽开挖:根据设计图纸放出基槽开挖边线,挖机进场就位开挖,每开挖10m测量技术人员复测基底开挖标高,严格控制开挖深度,不超挖。 b、基坑修整铺砂:对不均匀基槽要适当处理后再铺砂、整平,平板振动器振动均匀。 c、铺管:基底铺砂整平及经过监理工程师验收合格后,下道工序铺管。第一层铺管保证位置准确,间隙净距2cm,铺完第一层之后,检查接头处是否严密,管群是否平顺。每一细节都检查合格后,用细砂填隙,填隙要密实,人工多次均匀捣插、转动单管多次,保证管群无空隙。第一层管隙填砂完成后,再在上面铺2cm 细砂,人工摊铺均匀,之后在上面铺第二层管,重复第一次管群安装的工序。第二层管上面及周围填砂密实,管群顶铺砂2cm。

环保专项施工方案

目录 一、工程概况 二、编制目的 三、编制依据 四、环境保护和水土保持总目标 五、环境保护和水土保持管理机构及保证体系 六、环境保护管理办法 七、各部门环保职责 八、环保工作制度 九、主要环境污染及破坏因素 十、环保专项实施方案 十一、施工环境保护和水土保持措施 附图1:项目环境保护和水土保持组织机构框图附图2:环境保护和水土保

一、工程概况 二、编制目的 为了有效保护xx市xx沿线的生态、自然、社会和人民生活环境,防止因施工建设引发新的环境污染,切实改善项目影响区的生态环境,,为工程管理、项目运行创造良好的条件,确保正常施工、组织有序、管理规范;切实加强环境保护和水土保持,减少大气排放、水体排放、噪声排放、固体废物管理等环境污染和环境风险,结合本项目实际,制定本实施方案。 三、编制依据 (一)《中华人民共和国环境保护法》 (二)《中华人民共和国水污染防治法》 (三)《中华人民共和国大气污染防治法》 (四)《中华人民共和国固体废弃物污染环境防治法》 (五)《中华人民共和国水土保持法》 (六)《中华人民共和国水土保持实施条例》 (七)《交通建设项目环境保护管理办法》 (八)《环境空气质量标准》 (九)《污水综合排放标准》 (十)《地表水环境质量标准》 (十一)《工业企业噪声卫生标准》 四、环境保护和水土保持总目标 环保目标:实现最大限度的保护、最小程度的破坏和最强力度的恢复。 水保目标:预防和控制项目建设新增的水土流失,并在工程顺利建设和安全的前提下,保护并合理利用水土资源,提高土地生产力,重建新的更好生态环境。 五、环境保护和水土保持管理机构及保证体系 1、项目环境保护和水土保持管理机构 成立环境保护和水土保持领导小组,专人专岗专职负责有关环境保护和水土保持

季节性专项施工方案_

宜山110kV变电站升压工程季节性专项施工方案 温州电力建设有限公司 宜山110kV变电站升压工程项目部 2015年11月

批准年 月日 审核年 月日 编写年 月日

目录 一、工程概况 二、编制原则 三、施工准备 3.1组织措施 3.2图纸准备 3.3现场准备 四、雨季专项施工方案 4.1总则 4.2准备工作 4.3专业工程施工措施 4.4安全措施 4.5雨期施工安全注意事项 五、夏季高温施工技术措施 5.1、夏季施工 5.2专业工程施工措施 5.3夏季施工安全注意事项 六、冬季施工措施 6.1冬季施工 6.2专业工程施工 6.3安全措施 6.4机械操作及防冻措施 一、工程概况 工程名称:宜山110kV变电站升压工程 建设单位:国网浙江省电力公司温州供电公司设计单位:台州宏远电力设计院有限公司

勘察单位:温州市勘察测绘研究院 监理单位:浙江电力建设监理有限公司 施工单位:温州电力建设有限公司 本工程为宜山110kV变电站升压工程,建设地点为苍南县宜山镇宜一村,总建筑面积为1538㎡,本工程为半户内变,站内主要建筑为一幢配电装置楼,施工范围:场地平整:所区围墙及大门、进所道路、所区道路、所区电缆沟道、消防砂箱、消防水池、事故油池;站区地基处理;所区事内外上下水管道;室内照明。建筑高度为15.2m,框架结构,抗震设防烈度为6度,抗震设防等级类别丙。 二、编制原则 为保证季节性施工的顺利进行,自施工开始前夕起,成立以项目经理为第一责任人的施工现场施工领导小组,作必要的前期准备工作,编制季节性施工方案。 确保工程质量,经济合理,使增加的费用为最少,所需的材料有可靠的来源,并尽量减少能源消耗;力求施工点少,施工速度快,缩短工期。 三、施工准备 3.1组织措施 成立施工领导小组: 组长:胡亦涵 副组长:韩宇 组员:刘斐、叶晖、汪盛丰、邵康海、林元雷 3.2图纸准备 凡进入季节性施工的工程项目,将复核施工图纸,查对其是否能适应冬期施工要求。如墙体的高厚比、横墙间距等有关的结构稳定性,以及工程结构能否在冷状态下安全过冬等问题。 3.3现场准备 3.3.1、根据实物工程量提前组织有关机具、外加剂和保温材料进场。 3.3.2、工地的临时供水管道及白灰膏等材料做好保温防冻工作。 3.3.3、做好冬期施工砼、砂浆及掺外加剂的试配试验工作,提出施工配合比。如遇雨雪天气,需将模板内(上)的冰雪打扫干净,模板内(上)难于清理的雨雪及其它杂物,可采用暖风机、吸尘器及汽油喷灯清理。最好在雨雪天气来临之前,采用塑料薄膜覆盖模板、钢筋工程施工操作面,尽量减少大量的清理工作。 四、雨季专项施工方案 伴随着雨季的来临,为了做好雨季施工的组织工作,保证雨季施工的工程质量和施工安全,特制定雨季施工技术措施如下:望各班组认真遵照执行。 4.1总则 4.1.1进入雨季,应提前做好雨季施工中所需各种材料、设备的储备工作。 4.1.2各班组对有针对性的雨季施工措施,应定期检查执行情况。 4.1.3施工期间,施工调度要及时掌握气象情况,遇有恶劣天气,及时通知

通信工程施工组织设计方案

通信工程施工组织设计方 案 Newly compiled on November 23, 2020

工程编号:14-GC-08063 施工组织方案 2014年中国电信贺州分公司农村第四季度常规宽带项目钟山分公司铜盘/桃加/桥头/桑木村/鸣鸾/星寨/沙坪村FTTH新建光缆线 路工程 设计单位:广西通信规划设计咨询有限公司 施工单位:广东中人集团建设有限公司 项目经理: 二〇一四年十一月编

目录

一、工程概况 概况 1.本工程对XX市XX县XX村等地域进行宽带端口项目建设。 本工程从XX市XX县XX小学外墙上96芯分纤箱往XX县XX镇XX 方向敷设4芯光缆XXX皮长千米、6芯光缆XXX皮长千米、8芯光缆XXX皮长千米、12芯光缆XXX皮长千米、24芯光缆XXX皮长千米,安装96芯分纤箱X个、32芯分纤盒3个。以上光缆光纤采用单模光纤光缆,采用架空、管道、直埋敷设方式,光缆型号为GYTS。本工程共敷设4芯光缆XXX皮长千米、6芯光缆XXX皮长千米、8芯光缆XXX皮长千米、12芯光缆XXX皮长千米、24芯光缆XXX皮长千米,折合芯线千米。 本工程预算总投资为XXX元,其中:材料费为XXX元,施工费为XXX元,监理费XXX元,设计费为XXX元。综合工日共XXX工日,其中:技工XXX工日,普工XXX工日。 主要工程量表:

2.施工依据 (1)中国电信股份有限公司贺州分公司网络运营部下达的施工任务书。 (2)广西通信规划设计咨询有限公司出版的《2014年中国电信贺州分公司农村第四季度常规宽带项目钟山分公司铜盘/桃加/桥头/桑木村/鸣鸾/星寨/沙坪村FTTH新建光缆线路工程》设计文件。 (3)建设单位和维护部门的意见和要求。 3.计划工期 本工程从XXXX年XX月XX日至XXXX年XX月XX日进行施工,安排

高原冻土施工方案及技术措施

高原冻土施工技术措施 二、高原多年冻土区路基施工的主要特点: 多年冻土区现存的自然环境和生态环境是地质历史时期的产物,是由古代和近代地质地貌过程和气候条件所决定的。 特点一:在不破坏多年冻土区现存的自然环境和生态环境的前题下,多年冻土是稳定的,但如果多年冻土被破坏,地基多年冻土将产生衰退,甚至融化,路基地基将受到严重影响。 特点二:多年冻土区路基受施工季节影响较大,应尽量减少季节对多年冻土的热干扰。 特点三:水对路基地基影响较普通地区大。水携带的热量较空气要大得多,水在路基工程附近的聚集,对路基地基多年冻土的热干扰很大,甚至引起多年冻土大量融化。 特点四:多年冻土工程地质条件十分复杂,在不大的范围内,各种工程类型的多年冻土可能均有分布。

特点五:本工程地处青藏高原,冻结期较长,最长达七个月。 特点六:多年冻土区路基工程受不均匀冻胀和热融下沉影响较大。 四、高原多年冻土区路基施工技术措施: 根据高原多年冻土区路基的特点,总结相关工程施工的经验和教训,对多年冻土路基必须采取相应技术措施。 技术措施一:路基施工中,为减小路基热融下沉,应注意减少填料蓄热对地基多年冻土的影响;路堤较高时,宜分两次填筑;高温多年冻土地段路堤宜在暖季时期填筑。路堑开挖后,基底换填层下的卵碎石土工作垫层对减少路基冻胀和融沉有重要作用,所以在施工中应认真作好工作垫层。基于多年冻土区路基工程的特殊性,多年冻土区路基工程必须满足在抗冻胀、抗融沉方面的特殊要求。 技术措施二:多年冻土区路基施工应充分重视多年冻土环境保护和环境保护工程的施工,严格按环保要求组织施工。为满足环境和路基稳定要求,防止因周围环境的冻土被破坏,致使热融发生扩散而危及铁路路基稳定,要求青藏铁路取土场应离开路基500m以上,且必须由环保部门指定。施工时尽量采用移挖作填的办法解决填料,充分利用弃碴和路堑挖方。 技术措施三:针对路基不同的施工部位,宜选择合适的施工季节。高含冰量多年冻土分布地区,路堑开挖将高含冰量多年冻土直接暴露在大气中和阳光下,多年冻土的热状态受到严重干扰,高含冰量冻土的融化,甚至可使施工无法进行,所以高含冰量多年冻土路堑的开挖选择在寒冷季节,暴露的多年冻土不会融化,相反,多年冻土的温度还会下降,有利于多年冻土的稳定。 基底和边坡的换填应在暖季初期完成,这时填料的畜热较少,对边坡和基底多年冻土的热干扰较小。 高温高含冰量多年冻土地段路堤的填筑宜在暖季早期进行,这时多年冻土上的活动层尚未完全融化,而填料的蓄热又较少,地基高温高含冰量多年冻土可得到有效的保护,对路堤的稳定是十分有利的。 技术措施四:由于水对路基地基多年冻土的热干扰很大,甚至引起多年冻土大量融化。防止地表水、地下水与地基多年冻土接触是维护地基多年冻土稳定的关键。路基施工前必须预先做好临时排水系统,并将临时排水和永久性排水系统统筹考虑,以减少对施工地段地表的破坏,保护好多年冻土环境。 技术措施五:针对多年冻土区工程地质条件的复杂性,在路基工程开工前,应做好冻土工程地质资料的核对工作。高含冰量多年冻土分布以及不良冻土现象分布地段,采取利用通风路基技术,加设保温盲沟,加设防水保温护道,铺设土工格栅等措施来保障路基稳定。 通风路基是采取在路堤基底用重型压路机压实后,直接在基底面上埋设钢筋混凝土通风管或码砌1m厚无风化片石,最后在钢筋混凝土通风管或码砌片石顶上封一层过

施工现场环境保护方案

君辉置业2018-2号地块建设项目1#、7#、8#、10#、11#、S1 环境保护专项方案 编制:_________ 审核:_________ 批准:_________ 中兴建设 2018年8月1日

一.编制依据: 1、国家法律、法规 2、《中华人民国环境保护法》 3、《建筑施工场界噪声测定方法》GB12524-90 4、《建筑施工场季界噪声限值》GB12523-90 二.工程概况: 本工程位于市棠镇府前路东、纺织路南、经四路西、绿建路北,建筑面积40000平方,其为筏板基础、桩基础、剪力墙结构,其地下一层,层高2.82M,地上六层、地上十一层、地上二十一层高2.9M,总建筑面积为40000m2,建筑使用年限50年。 为了保证本工程达到质量目标,为了保证施工现场能够实现安全生产,为了保证本工程达到“市文明安全施工现场”,特制定本环境保护方案。 本工程主要职能单位如下: 建设单位:君辉置业 设计单位:久鼎嘉和工程设计咨询 监理单位:市五星建设项目管理 监督单位:市质量监督站 施工单位:中兴建设 工程开工日期: 工程竣工日期: 三.施工现场环保工作计划: (1)认真学习和贯彻国家、市及公司的有关环保的法令、法规、和条理,并达到市安全文明施工现场的要求。 (2)积极全面开展环保工作,成立环保领导小组,并保持运行。

(3)加强环保宣传工作,提高全员环保意识。 (4)现场采取图片、表扬、评优、奖励等多种形式进行环保宣传,将环保知识落实到每个施工人员身上。 (5)上岗人员均通过环保考试。 (6)对环保做的不周之处及时提出整改方案,积极改进并完善环保措施。 (7)每月进行三次环保噪声检测,发现问题及时解决。 (8)实行奖法制、暴光制。 (9)严格按施组中环保措施开展环保工作。 四.施工环境保护管理及措施: (一)环境保护管理方针及目标: 方针:以人为本,营造绿色建筑;保护环境,追求持续改进。 目标: (1)噪音排放达标:结构施工,昼间<70dB,夜间<55dB 装修施工,昼间<65dB,夜间<55dB (2)防大气污染达标:施工现场扬尘、生活用锅炉烟尘的排放符合要求(扬尘达到国家二级排放规定,烟尘排放浓度<400mg/Nm3。)(3)生活及生产污水达标:污水排放符合《市水污染物排放标准》。 (4)防止光污染:夜间照明不影响周围社区。 (5)确保施工人员的身体健康,防止疫病蔓延。 (6)施工垃圾分类处理,尽量回收利用。 (二)环境保护管理组织机构、职责: (1)环境保护管理领导小组:成立以项目经理为组长,执行项目经理、副经理、项目总工、安全负责人为副组长,区域责任工程师、

季节性施工专项施工方案

本页为作品封面,下载后可以自由编辑删除,欢迎下载! 精品文档 1 【精品word文档、可以自由编辑!】 ?、工程概况

工程名称:南京长峰航天电子科技研发中心 建设单位:南京长峰航天电子科技有限公司 勘察单位:江苏宏建岩土工程技术有限公司 设计单位:南京思成建筑设计咨询有限公司 施工单位:中航天建设工程有限公司 建筑地点:南京市浦口区高新开发区星火路西侧 地质情况及气象水文条件 南京市地理坐标为北纬31 ° 14'?32° 37'、东经118° 22’?119° 14'。属北亚热带湿润区,亚热带季风气候,受季风环流影响,形成的气候特点是:四季分明,气候温和,雨水充沛,日照充足,无霜期长。气温,1月平均气温在2C左右;7、8月平均气温在30 C左右。全年无霜期240天左右。南京市区年平均降水量在1048 毫米。雨季较长,主要集中在夏季。全年降水量大于蒸发量,属湿润地区。南京市区日照时数2012年,2000小时左右。常见的气象灾害有台风、暴风、连阴雨、寒潮和大风等。南京夏天温度较咼,7、8月最高温度都在35度左右,气温比较闷热,冬天最低在-6度左右,比较湿冷,四季分明。一般6-7月会进入十几天的梅雨天;灾害性 气候:①、台风:南京受台风影响,平均每年可有1?2次,多在6?10月,其中8月最多,7月次之。②、寒潮:入侵南京的寒潮(即24小时内气温下降10C以上,最低气温降至5C以下的天气)平均每年5.5次,以12月出现次数最多。南京从10月到4月均可有寒潮

天气出现。③、冰雹:以3月和5月出现机率较高,各为33% 二、季节性施工组织机构 2.1.季节性施工领导小组 本工程根据项目实际情况在张连强的指导下,结合南京当地的 实际情况,项目部组建以项目经理为组长,执行经理、生产经理、行政经理、商务经理和项目总工为副组长,安全总监和各部门主要负责人为组员的雨季防汛、大风防台、高温防暑施工领导小组,负责区间施工部署及监控实施。 组长:张连强 副组长:王利、吴海林、王恋龙、赵福利、刘坤 组员:王忠坤、第晓世、陈爱国、刘文刚、南福军、赵彦相、闫继峰、马少飞 22领导小组职责 1)、为贯彻传达业主及上级有关部门关于雨季防汛、大风防台、高温防暑工作指示及要求,领导及部署本标段的雨季防汛、大风防 台、高温防暑工作,指挥救灾抢险、灾后恢复工作。 2)、紧急情况下安排专人与地方相关政府部门、居委会或街道办事处联系,取得相关信息和按统一要求做好雨季防汛、大风防台、高温防暑的准备工作。 3)、收集天气情况信息,必要时应与南京市气象局进行联系,查询气温、汛情、台风情况。

最新【整理】多年冻土施工方案资料

1)概述本合同段土石方总数为XXX m3 其中填方XXX m3 挖方XXX m3填方主 要分布在K XX +XXX ~K XX +XXX段,最大填土高XXXm 其中K XX +XXX ~K XX + XXX段,设计为通风管加土工格栅等复合路堤。K XX + XXX?K XX +XXX段经过 冻土沼泽,湿地地段。挖方主要分布在K XX +XXX ?K XX +XXX段。最大挖深XXX m。路堑基底和边坡设置保温层,路堤设置保温护道。 2)施工方案 (1)路堤施工:避开寒季,安排在暖季(即5月至10月初)施工。人工铺设土工格栅、保温材料,配合机械安装通风管。集中人力,运输及机械设备,逐段施工成型逐段防护的施工方法。 (2)路堑施工:避开暖季,安排在寒季施工(即10月初至次年5月初),采用沙漠自行式潜孔钻机成孔,非电微差起爆,机械挖运出土,逐段成型逐段防护的快速施工方法。 3)人员、料具、设备配备及劳动生产率 (1)设备配备 序号名称类型(种类型号)额定功率KW吨位⑴ 容量(m3)产地台班产量备注 1挖掘机PC400 162 1.6 日本小松750m3 2 推土机D155A 235 33.5 日本510m 3 距离50m 3自卸汽车NISSAN 250 15日本日产200m3运距1km 4平地机GD705R-2 134 17.5 日本小松 5压路机丫 Z18 132 18 中国洛阳13600m2 6潜孔钻机沙漠自行式640m ⑵人员 序号人员数量备注

1技术人员4 2试验人员2 3机械操作人员12 设备以1为单位配备 (3)材料:通风管,土工格栅,钢筋,火工品,土工织物,保温材料,保温材料,砂砾等。 4)施工方法与工艺措施 (1)路堤施工 ①通风管加土工格栅式复合路堤 a. 施工前认真核查沿线气象资料,地质资料与设计文件,采用全站仪、水准仪进行测量放样。 b. 采用人工排水、压路机碾压进行基底处理(保持原地面草皮层),铺设渗水隔离层。 隔离层高出地表水位25cm,采用砾石(粗砂)为隔离层材料,有效厚度为20cm,上下面反 铺草皮或土工织物防淤,设3%?4%横向拱度。 c. 试验段填筑。方法与一般路基相同,依据批准的试验段成果控制路堤填筑。 d. 采用保温、隔热性能较好的细颗粒土作填料,挖掘机取土,自卸汽车运输,推土机摊铺、粗平、平地机精平、压路机碾压、人工辅助进行分层填筑。 e. 埋设通风管和铺设土工格栅 a)通风管的埋设 在完成下承层填筑压实达到管顶标高后,测量放样,定出通风管埋设位置和标高,采用成槽机械进行横向沟槽开挖,人工进行清理,开挖宽度略大于通风管直径,然后埋设通风管,人工回填沟槽并夯实,依序逐层填筑管顶以上土。 b)铺设土工格栅 下承层填筑达到土工格栅铺设标高并通过验收后,进行测量放样,定出土工格栅铺设位置,做出明显标志。采用人工进行土工格栅的铺设,受力方向采取错筋连接,幅与幅搭接方向每隔50cm用$ 6钢筋做成10cm的U型钉钉扣连接,保证绷直长度和前后不位移。挖掘机

环境保护专项施工方案63673

渝宜高速巫山服务区一期工程环境保护专项施工方案 审核: 编制: 重庆通力高速公路养护工程有限公司 渝宜高速巫山服务区一期工程项目经理部 2018年4月2日

目录 1、编制依据 (3) 2、工程概况 (3) 3、项目区概况 .................................................................... (4) 4、主要污染源分析 .....................................................................4-5. 5、环境保护管理办法 (5) 6、环境保护施工方案 ................................................................ 5-8 7、环境保护防范要点............................................................... ..8-10.. 8、环境保护目标及保证体系.....................................................10-13 9、环境保护应急预案...... ............ ... ............... . ....... ....... .......13-14

1、编制依据 1、《安全生产法》、《环境保护法》、《环境影响评价法》、《建设项目环境保护管理条例》等国家法律、法规。 2、环保相关的标准规范及地方法规、规章。 3、业主下发的施工相关文件及施工设计图纸,项目部编制的施工组织设计,项目部组织的施工现场勘察等。 2、工程概况 重庆渝宜高速巫山服务区一期工程项目位于重庆市巫山县境内,靠近重庆与湖北交界处的小三峡主线收费站,距重庆奉节服务区约57公里,距湖北巴东服务区约55公里。项目建设业主为重庆高速公路集团东北营运分公司。设计方为招商局重庆交通科研设计院有限公司,监理方为:重庆交通监理咨询有限公司。 G50渝宜高速公路巫山服务区(一期)工程建设项目主要包含高速公路加减速车道、服务区进出口匝道,服务区南北侧连接道,服务区综合服务楼。 项目路基挖方88006.52m3,填方84735m3,弃方3271.11m3。 房建工程建筑面积5624.95㎡。 桥梁:大桥(总长246m/座),中桥(总长42m/座) 路面工程:沥青混凝土面层50488.48㎡.混凝土面层6676.78㎡ 挡土墙:片石混凝土挡土墙4561.80m3 3、项目区概况

特殊天气专项施工方案

一、雨季专项施工方案 第一章概况 1.1工程概况 xxxxxxxx工程项目,是由XXXXX有限公司投资兴建。工程位于增城市永和镇凤凰开发区汽车城东路,由XXXXX股计室设计,XXXXXXXXXX X限公司负责监理。XXXXX有限公司承建施工。 根据增城市气象资料,增城市区雨季为三至八月份。 根据施工进度安排,雨季施工的分项工程有:钢筋工程、模板工程、混凝土工程、回填土工程、防水工程。 1.2编制依据 1.2.1 xxxxxxxx工程实施性施工组织设计、安全文明施工方案、广州市地方政府建筑管理文件; 1.2.2国家及地方相应的法律、法规和安全规范; 1.2.3公司颁发的“程序文件”和“作业手册” 1.3施工条件 1. 3.1场地排水 现场临时排水系统包括:施工区域排水系统和生活区域排水系统; 施工区域排水系统为:沿建筑物四周设置240mm &40mm深(用灰砂砖砌筑)环形排水沟,并在排水沟的两侧面及底面抹水泥砂浆。现场的排水沟上部覆盖利用现场废钢筋制作的钢筋网,防止杂物掉进沟内而堵塞。通过环形排水沟引入集水坑,再就近引入市政下水管线,保证建筑物四周的雨水不流入施工场地内。 生活区排水系统为:生活区采用240mm X240mm的排水沟,直接就近排入市政下水 管线 1.3.2坑(槽)排水

要有专人每天搜集、记录气象信息,在暴雨到来前,撤出场内用电设备,装好大流量水泵,并在基坑底设钢筋笼,保护水泵以免被杂物堵塞;放缓各工作面边坡,疏通场内排水系统. 1.3.3保持建筑物周围道路畅通,保障机械设备进场和安全用电。 1.3.4脚手架防雷采用? 12圆钢每层每边两点与结构防雷(或防雷带)相焊接,且必须脚手架整体导电不间断性(可在节点位置刮去钢管漆来保证)。脚手架摇测电阻不大于10 。 第二章施工总体安排 2.1施工准备 2.1.1需增加的临时设施 在现场明显位置处设立48小时天气预报黑板(保证文明施工要求,且字体要稍大点),由兼职天气预报员每日更新最近天气情况。 2.1.2总平面布置图与临时管线、管沟 进入雨季施工前认真查看现场总平面布置图、平面临水临电布置图,作好现场临时排水 沟,保证现场雨水的顺利排除。 2.1.3材料进场计划 雨季施工措施用材料必须在雨季来临前全部进入施工现场。 2.1.4审图 雨季施工前认真查阅施工图纸、方案、相关安全质量规范,找出雨季施工中要进行的分项工程及所用的人、机、料、施工工艺、安全质量施工注意点等,作到雨季施工中重点突出、心中有数。 2.2组织机构 成立雨季施工防汛抢险小组: 组长: 副组长: 组员:全体管理人员 义务防汛队:全体管理人员及班组人员
