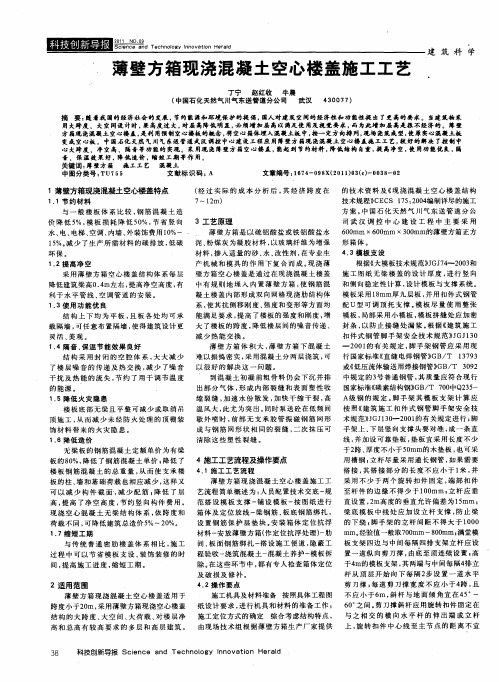

薄壁方箱现浇混凝土空心楼盖施工工艺

一、前言

中平能化股份六矿生产调度中心工程总建筑面积为5598.2m2,建筑占地面积为1405.5 m2,建筑高度为21.5m。本工程结构为4层框架结构,结构设计使用年限为50年,抗震设防烈度为6度,结构耐火等级为二级。本工程楼板设计采用GBF高分子合金薄壁方箱现浇混凝土空心楼板。采用这种技术,在减轻楼板结构自重、隔热、隔音、降低能源消耗、增大房间有效利用空间、增强防火性能及抗震性能等很多方面,与传统施工工艺有着无法比拟的优势。另一方面,采用此方案,在满足结构要求的前提下,大大节约了钢筋混凝土的使用量,节省了工程造价。

二、工艺特点

1、本工艺能有效保证薄壁方箱的上浮与定位,可避免混凝土施工时楼板钢筋变形与方箱的移位。

2、施工简便、操作灵活、占用工期短、需要的机具和劳动力少。

三、适用范围

本工艺适用在现浇混凝土楼盖中埋入内置薄壁方箱的施工

四、工艺原理

在现浇混凝土楼盖中有规则地埋入内置薄壁方箱,使钢筋混凝土楼盖内部形成正交同性暗密肋空心楼盖。

五、工艺流程及操作要点

1、工艺流程

支模——模板上划线确定箱体间距及抗浮点位置——绑扎底筋放置垫块及预埋管线——绑扎限位、定位卡——用铁丝设置抗浮点——安放箱体——绑扎板面钢筋及拉钩设置——隐蔽工程验收——搭设施工便道、架设砼传送管——浇筑混凝土——养护、拆模。

2、操作要点

(1)、根据图纸及设计要求,模板上划线定位安放箱体(盒)的位置,减少安装误差.

(2)、防止在浇筑砼时,箱体受混凝土流动性的影响而上浮,在底层钢筋绑扎完成后方箱四周间隔670mm设置抗浮点,具体位置见下图:

(3)、安装箱体:箱体(盒)根据放线位置安放,采用定位卡确保箱体之间的相对位置,定位钢筋焊接在楼板面筋,具体放置见下图:

(4)、根据设计箱体上表面到楼面距离是50mm,扣除两层面钢筋厚度,面层钢筋保护层是15mm。

(5)、为防止在浇筑砼时箱体受混凝土流动性造成箱体上浮,设置抗浮点。具体做法是根据模板上抗浮点位置用手电钻(采用Φ4钻头)钻透模板,用14#铁丝拴住任一底部受力钢筋串过电钻钻孔的模板处紧紧的锁在底模的支撑钢管上。

(6)、顶层钢筋绑扎完成后,砼浇注前,再对箱体进行一次检查,对有位置松动或偏移的箱体进行处理。如有因施工人员在施工时不慎损坏的箱体,及时进行更换或现场封堵,避免砼灌入箱体内。施工中造成薄壁方箱局部损坏,可用塑料布、编织布及封口胶带作修补。孔洞较大时可先于孔内塞麻袋、塑料布之类材料,以浇筑混凝土时水泥砂浆不会进入箱体为准。

(7)、浇注混凝土时,指派专人看护,发现问题及时处理。振捣时应采用震动棒或震动器,避免振捣棒直接与箱体接触;以防止损坏箱体。为保证混凝土振捣密实,振动棒先重点振捣箱体周边确保箱体(盒)

底部混凝土密实。

(8)、为保证现浇混凝土空心楼盖的质量,混凝土宜为先后交替浇筑完成,先注入60mm混凝土后用振动棒直接振捣肋梁混凝土至底模,让混凝土砂浆渗入箱体。不得将振动器直接接触薄壁方箱进行振捣。底层振捣密实后紧接着再注入所需的混凝土,同时振捣。由于箱体底端的底板底厚度相对较小,混凝土中粗骨粒的粒径不宜过大,且混凝土塌落度控制在180mm,振捣时应对箱体四周反复振捣,并加大先注入混凝土的振捣量和振捣时间。

(9)、混凝土浇筑完成后,根据季节采取相应的养护措施正常养护,混凝土的强度达到设计强度后拆模。

六、材料与设备

1、材料

(1)、本工程采用薄壁方箱规格为两种:600×600×350㎜、600×300×350㎜。

(2)、模板与支撑系统的其他材料,Φ48×3—3.5㎜钢管、木方、铁钉、14#铁丝等。

2、主要机具

采用的机具与普通混凝土结构施工相同。主要包括:电钻、锯、锤、电焊机等模板和钢筋加工机具,以及混凝土浇筑用机具。

七、质量控制

1、规范与标准

(1)、《混凝土结构工程施工质量验收规范》(GB50204-2002)(2)、《现浇混凝土空心楼盖结构技术规程》(CECS175:2004)

2、质量控制措施

1、施工前对照图纸进行模板和钢筋放样,弹出薄壁方箱位置线,进行薄壁方箱排列。薄壁方箱进场后有施工员和材料员按照图纸及放线要求对薄壁方箱进行验收,不符合要求的一律退场。

2、为保证箱体安装质量,箱体必须安装牢固,位置应符合设计要求。

3、钢筋限位措施必须牢固、有效。

八、安全措施

1、施工前由项目部专业人员对各工种进行全面的技术及安全交底,组织专业工长学习工程施工方案。

2、在操作部位临空处铺设脚手板。

3、运输薄壁方箱时上下必须有人接应,薄壁方箱固定牢固后,方可运输。

九、成品保护与环保措施

1、成品保护

(1)、本工程薄壁箱体运到事先规划的空地按顺序堆放好。薄壁方箱现场叠放层数不超过6层。

(2)、现场搬动薄壁箱体到位,可采用人工搬动,搬动过程中不能撞击薄壁箱体。

(3)、箱体安装完成后,应搭设施工便道,施工人员不得踩踏或将施工机具、材料放在箱体上。

(4)、采用泵送砼时,泵管应架设在施工便道或梁上,防止箱体破损。

2、环保措施

(1)、项目部成立文明施工检查小组,对施工现场进行全方位的监督,按工程划分区域,明确责任到人。

(2)、合理选择作业时间,减少噪音对六矿办公区的影响。

十、效益分析

1、经济效益分析

(1)经初步概算,平煤六矿生产调度中心工程应用GBF高分子合金薄壁方箱现浇空心楼板在施工主体时费用为90元/ m2(含人工费,机械设备使用费),而采用传统施工方法平均费用为120元/ m2(含人工费,机械设备使用费)。

(2)经初步概算,平煤六矿生产调度中心工程应用GBF高分子合金薄壁方箱现浇空心楼板技术与传统技术相比:在施工主体时每层混凝土(C35)节约约200m3 ,合计600 m3(二至四层),节约钢筋使用量约20T,混凝土按400元/m3(含人工费及运费)算,钢筋按5000元/T算,节约钢管租赁费及模板等周转材料损耗费用10万元。

此项节约费用为:

600 m3×400元/m3+20T×5000元/T+10万元=44万元

(3)直接经济效益共计为:

直接经济效益=新技术节约费用+材料节约费用

=18万元+44万元

=62万元

2、社会和环保效益

(1)、本方案可以减少钢筋、木材等材料的消耗和人工的劳动强度,具有较好的社会和环保效益

(2)、薄壁方箱现浇空心楼盖及单个封闭的空腔结构减少了热量的传递,使隔热、保温性能的到显著提高。薄壁方箱还大大减少了楼层噪音的传递,克服上下楼层间的撞击噪音干扰。

空心楼盖施工工艺

蜂巢芯 1.蜂巢芯工艺流程 现浇混凝土蜂巢芯空心楼盖的施工工艺流程如图1.1: 图1.1 现浇混凝土蜂巢芯空心楼板施工工艺流程

2.施工措施 2.1 模板工程 (1)必须根据楼盖的总厚度、暗梁的宽度与平面具体位置作恒载取值,进行竖向和侧向稳定计算和板面竖向支撑架抗冲切计算设计模板、龙骨与支撑。 本工程蜂巢芯模板支撑体系采用1830×915×18mm厚九夹板,木50×100mm,支撑采用Φ48×3.5钢管。木枋间距不大于200mm,板模铺钉九层板时四周及接头处钉牢,中间尽量少钉或不钉,以利于拆模。模板必须撑牢、拉紧、防止向外倾覆。立杆间距按900mm布置。 (2)模板按照要求一般为起拱2.5%~5.0%,对于不铺设模板的蜂巢芯楼盖,暗梁及边梁底部铺设模板,并应从梁边伸出20公分以上模板,便于蜂巢芯底板同模板的搭接避免该部位的漏浆。框架暗梁及空心板施工时应起拱3.0‰,在大跨度起拱时考虑楼板周边、角部折线处的过渡,起拱量要比常规稍低,模板支撑统一按板底标高搭设。为保证结构标高的准确,在梁底和板底中加设了独立的可调支撑。 (3)由于空心楼板对楼板本身的削弱,所以拆除模板时要求保证混凝土强度达到设计强度的100%。 2.2 蜂巢芯的安放 (1)本工程采用的蜂巢芯规格尺寸为:900*900*350和900*900 *450两种。蜂巢芯模被吊至安装楼层排放前,必须对其外观完好情况逐个检查,蜂巢芯盒体破损不得超过下表2.1所规定的标准,对有可能漏入混凝土物料者,均需进行封补、填塞后,方可铺设。缺损严

重超标者不得使用。 表2.1 蜂巢芯破损容许修补标准 (2)模板安装完毕,验收合格后,对暗梁、盒芯、预埋管、孔等作放线定位。 (3)调整放线,确保蜂巢芯之间,以及与暗梁、墙、柱之间的间距满足设计要求。 (4)蜂巢芯楼盖的预留水电线管盒应尽量布置在肋梁位置。不能布置在肋梁内的预埋盒可在相应位置摆放蜂巢芯及配件,管线布置在肋梁内。 (5)盒芯的摆放原则:从梁边开始向另外一边应按布置平面图摆放标准盒芯,如设计未作要求,蜂巢芯与梁、墙钢筋的净间距≥10mm,与预留孔洞的净间距≥150mm。肋和肋之间采用标准芯,不合模数处采用配套蜂巢芯,<450采用空心圆管.圆管净距不小于50mm,并应采取切实有效的抗浮措施,本工程采用Φ14的铁丝将蜂巢芯盒绑扎在肋梁或框架梁的底筋上。 (6)蜂巢芯在跨边不合模数处安装蜂巢芯配套盒或相应的圆管配件。梁边采用圆管配件或摆放不下蜂巢芯配件而设置实心混凝土区域应设计配置构造钢筋。

埋石砼工程施工工艺

埋石砼工程施工工艺 施工顺序:施工准备→测量放样→基面清理→模板安装→埋石砼浇筑→伸缩缝处理→砼拆模养护。 1)施工准备 在施工区周围设置挡水围堰和开挖周边排水沟以及采取集水坑抽水等措施,阻止场外水流进入场地,并有效排除积水。 2)测量放样 测量放样必须用经纬仪、水准仪、钢尺进行,按砼伸缩缝间距设放样桩。测量人员必须具有相应的专业知识和相应工作经验,并要持证上岗。施工过程中,对测量的基准点、基准线和水准点设置防护设施,以免被破坏。 3)基面清理 基面验收合格后,将岩基上的杂物、泥土及松动岩石清除,处理完毕再浇筑砼。 基岩面浇筑仓,在浇筑第一层砼前,必须先铺一层2-3cm厚的水泥砂浆,砂浆水灰比应与砼的浇筑强度相适应,铺设施工工艺保证砼与基岩石结合良好。 4)模板制安 模板制作:用标准木板拼接,局部曲线面根据平面展开图用木板加工制作。 模板安装:安装模板前,按结构物外形设计尺寸测量放样,多方向设立控制点,以便校正。架模时,将模板钉固在木支撑上,再将木

支撑支承到坚固的地面上。 5)砼浇筑 砼浇筑的主要施工工艺:拌和→运输→振捣→养护。 砼料拌和集中在拌和场搅拌,拌和时间t=2~3分钟,出口采取相应的砼缓溜设置。 砼和石料水平运输用双胶轮车运抵工作仓面。严禁直接从高处往下倾倒砼,入口与仓面垂直距离控制在1.5m以内,若垂直距离过大,必须设溜槽或溜筒缓置。 埋石砼埋石率为15%~20%。设计有要求时可放至30%~40%。施工时,应先铺一层砼放一层块石,再振捣密实至块石沉入砼中,不得先摆石,再灌砼。 埋石用块石尺寸不得大于一次浇筑砼块体最小尺寸的1/3。要求质地坚硬新鲜,无风化或裂缝,饱和抗压强度大于300kg/cm2,清洗干净。 浇筑时,先铺一层100~150mm厚的砼打底,再铺上石料。石料铺放要均匀排列,使大头向下,小头朝上,且石料的纹理与受力方向垂直。石料间距一般不小于100mm,石料与模板或槽壁的间距不应小于150mm,以确保每块石料均被砼包裹。 石料铺放后,继续浇筑砼,每层厚约200~250mm,用振捣棒进行振捣,振捣时避免接触模板和石料。如此逐层铺石料以及浇筑砼,直至最终层面,保持石料顶面有不少于100mm厚的砼覆盖层,所掺用的石料数量为基础体积的15%。

清水混凝土施工工法61879

清水混凝土施工工法 QYGF19-2009 技术与试验中心 一、水泥 1 水泥的选择主要考虑两个因素,首先应选应低碱、低水化热的水泥。要检验和控制C3A 及碱性含量,以防混凝土泛碱。 2混凝土颜色要符合要求。同时生产过程中要做到水泥同一厂家、同一品种、同一强度等级、同一批次的水泥,要求备料充分,一次备足,以确保混凝土颜色一致。 3 水泥厂家选用具有一定规模、质量稳定的水泥厂。 4优先选用硅酸盐水泥,次选普通硅酸盐水泥,不低于42.5级。(P.O 等品种配制的混凝土比使用P.I、P.II 水泥配制的混凝土表面质釉感差,哑光程度差)。 5水泥的颜色对混凝土外观颜色的影响是最直接的,选择青灰色调的水泥有利于凸现外观颜色。 二、粗骨料 1 粗骨料应选择连续级配,5~25mm粒径,强度高,宜采取二次级配。 2颜色应均匀,同一石料厂,不含杂色,用于同一项目必须一次备足。 3表面应洁净,含泥量、泥块含量过大,应筛洗,进行含水量检测。 6 粗集料过多过大,级配差,将会导致水泥砂浆不能充分包裹粗集料而产生的石子影暗斑,且混凝土容易离析,从而会产生蜂窝、麻面等外观缺陷。 7使用带花斑或含深色杂石的粗集料也很容易在混凝土表面形成斑点。 8 控制含泥量和泥块含量,控制针片状含量。针片状石子含量过大将会影响混凝土的强度及流动性。 三、细骨料 1细骨料宜采用中砂,级配合理。细度模数大于2.5或2.6。 4 用在同一个工程项目的砂,必须是一个产地,颜色一致、规格一致、级配一致。 5对经常受潮部位的混凝土,宜选用非碱活性骨料。 6使用深颜色的河砂或含深色杂质的河砂容易在混凝土表面形成局部的斑点,影响混凝土外观的整体颜色均一性。 7 砂的级配不好及含泥量过大时,混凝土易产生泌水及混凝土硬化后表观颜色不均。 四、外加剂

空心楼盖内模施工方案(施工方案)

重庆 空 心 楼 盖 施 工 方 案 编制单位: 编制日期:2012年7月15日 一、编制依据及说明 本工程现浇混凝土空心楼盖施工方案,主要依据《现浇混凝土空心楼盖国家建筑标准设计图集05SG343》、《现浇混凝土空心楼盖结构技术规

程》CECS 175:2004、《混凝土结构工程施工质量验收规范》GB 50204-2002、《现浇混凝土空心结构成孔芯模》JG/T 352-2012,桃源居二期现浇混凝土空心楼盖内模项目施工图纸以及国家相关文件、规范、规定等要求编制。 二、工程概况 三、施工方案 (一)、施工顺序: 现浇混凝土空心楼盖的施工顺序为: 测量放线→模板支撑系统→安装模板→模板上划线定位→梁钢筋、肋间钢筋或网片、板底钢筋安装→预埋水电线管及竖向穿板管→内模安装、内模抗浮技术措施→板面钢筋安装→钢筋、内模隐蔽检查验收→铺设架空马道浇筑混凝土→混凝土养护→拆模。 (二)、施工顺序及主要方法: 1.施工测量:将轴线位置和标高从设定的控制点引测到施工层。 2.模板支撑系统: (1)、根据楼板的总厚度,暗梁的宽度与平面具体位置作载取值,进行竖向和侧向稳定计算,设计模板,龙骨与支撑。 (2)、现浇混凝土空心楼盖应采用扣件式钢管脚手架支撑系统,钢管采用的是Ф48钢管,厚度不少于3.5MM。 (3)、脚手架搭设前必须验证持力层楼面强度是否达到设计要求,本层的脚手架立杆支撑与下层立杆支撑是否在同一直线上。 (4)、立竿尽量采用通长钢管,如果需要搭接,其搭接部分的长度不应小于1米,并采用不少于两个旋转扣件固定,端部扣件至杆件的边缘不得少于100mm。脚手架的立杆间距不得大于1000 mm。经验值一般取700mm~800mm 。 (5)、完成以上架体搭设后,还必须按照规范设置剪刀撑。 3.安装模板 (1)、对现浇混凝土空心楼盖结构中的钢筋混凝土梁、板,其模板应

新版现浇混凝土空心楼盖专项施工方案-新版-精选.pdf

目录 1 编制依据 (2) 2工程概况 (2) 2.1工程概况 (2) 2.2空心楼板设计概况 (3) 2.3空心楼盖施工重点、难点 (4) 2.4薄壁空心楼盖组成、技术特点 (4) 3 施工准备 (5) 3.1组织准备 (5) 3.2技术准备 (5) 3.3现场准备 (6) 4 施工方法 (7) 4.1施工工艺流程 (7) 4.2操作要点 (8) 5 质量保证措施 (19) 6 成品保护措施 (20) 7 安全文明施工措施 (20) 8 附图 (21)

1 编制依据 1.1、工程设计图纸及图纸会审纪要; 1.2、工程施工组织设计; 1.3、工程施工合同; 1.4、《混凝土结构工程施工质量验收规范》(GB50204-2011); 1.5、《建筑施工安全检查评分标准》(JGJ59-2002); 1.6、《现浇混凝土空心楼盖结构技术规程》(DBJ 15-95-2013); 1.7、《现浇混凝土空心楼盖技术规程》(JGJ/T268-2012); 1.8、厂家提供的施工方法; 2工程概况 岗中心城区(一期)保障性住房项目由十二个标段组成,本标段为第五标段,项目由3栋高34层单体高层建筑,两层连体地下车库组成,总建筑面积106908㎡,建筑基底面积3405㎡。基坑深9m,工期760天。根据设计图纸要求,本工 程中,应用了现浇空心楼盖结构(空心箱模),本工程空心楼板位于塔楼外地下 室负一层部分楼板处人防区外,均为400厚空心楼板,总共建筑面积约:5143.41m2,薄壁方箱采用底面尺寸为600*600mm*250mm标准芯,空心盖板箱体楼板浇筑的最大面积为639.9m3。不属于大体积混凝土浇筑范围。上下面层和芯 与芯之间暗肋为现浇实心混凝土;空心楼盖梁板混凝土强度等级为C35,上面层混凝土为75mm厚,下面层混凝土为75mm厚。 肋梁宽度为100mm。混凝土保护层厚度:梁30,板15;板纵向受力钢筋及肋内 箍筋与薄壁方箱的净距不得小于10mm;受力钢筋及肋内裙楼顶板大部分为薄壁 方箱现浇混凝土空心楼盖,空心楼盖的箱体厚度为250mm,具体情况请详见附图。

薄壁箱体空心楼盖施工工法

薄壁箱体空心楼盖施工工法 1 前言 现代住宅和公共建筑发展的多样性要求传统的结构形式和施工作业方法不断改进以适应时代的 发展。现浇混凝土空心楼盖是最近几年国内发展起 来的结构新技术,它满足大空间、大跨度柱网的住 宅和公共建筑的要求,具有节约混凝土用量、减少 钢筋用量、减轻地震效应、增加楼板刚度、增强楼 板的隔音效果等优点,近几年来,这项技术已在本地 区多项工程中得到应用。薄壁箱体空心楼盖施工工 法在保证结构强度、刚度和整体性能的基础上,简 化施工工艺,节省工程造价,得到了建设、施工各 方的肯定和欢迎。图1 应用埋置薄壁箱体构件(图1)建筑成的现浇混凝土空心楼盖结构符合国家“节能省地型建筑” 和建筑“四新”的建设产业政策的要求,具有良好的经济效益和社会效益。 2 工法特点 现浇空心楼盖结构由于混凝土的流态性质,存在空心箱模上浮问题,解决不好,轻者会造成局 部楼板标高超高,重者会造成大面积箱体上浮,出现质量事故。本工法重点论述了控制空心箱模上 浮的技术难点,即在施工中利用铁丝把板钢筋与模板体系紧密拉结在一起,从而解决了箱模在混凝 土浇筑中的上浮问题。 3 适用范围 本工法适用于现浇混凝土空心楼板施工。 4 工艺原理 从受力截面分析,作为受弯构件的楼板,其受力截面由受拉区和受压区构成,在极限状态下, 拉力和压力集中在截面两侧以构成力矩,而截面中部对抗力的影响很小(图2)。因此,在受压区配 置混凝土,在受拉区配置钢筋并包裹足以锚固和协调受力的混凝土层,而将中部的混凝土挖去,则 其抗弯承载力基本不受影响。

现浇混凝土空心楼盖正是运用这一原理,通过优化受力构件的截面形Array式,在基本不影响承载力的条件下,大幅地减少了混凝土的用量。 从楼板的整体性分析,与现浇混凝土空心楼盖具有可比性的是密肋楼 盖。两者均是从减轻楼盖的自重着手,后者形成了带上翼缘的T型交叉梁 系楼盖,而前者则形成了带上、下翼缘的工型交叉梁系楼盖。两者不同之 出在于,空心楼盖有下翼缘,且板中暗肋间距较密肋楼盖的肋间距小,因 而其受力更加均匀,刚度更大,整体性更好。图 2 5 施工工艺流程及操作要点 5.1 施工工艺流程

清水混凝土楼面施工工法

清水混凝土楼板施工工法 中国建筑第五工程局有限公司四川公司 1、前言 在房屋建筑工程,现浇混凝土楼板结构普遍,但往往由于现浇楼板施工中的标高、平整度及外观质量难以达到下道工序施工要求,故不得不采取砂浆找平层的处理措施。这样,既浪费大量的人工和材料资源,又要费较强的施工工期。 中国建筑第五工程局四川公司在雅砻江流域集控中心大楼工程中成功应用“现浇楼板标高控制器”专利技术实现了清水混凝土楼板施工(该专利技术在国内工程中的首次应用),在实施中研究出了现浇楼板一次性浇筑成型的施工工艺要点和保证质量的控制措施,实现了专利技术向工程应用的转化,解决了以往现浇楼板施工中的标高、平整度、外观质量控制难等问题,具有良好的社会经济效益。 2、特点 2.1该工法的施工工艺比较简单,操作方便,采用的“现浇楼板标高控制器”简单轻巧,成本低,使方便,操作人员可随身携带,使用时间不占用工期。 2.2有效地控制现浇楼板的标高、平整度及外观质量,可省去以往楼板砂浆找平层工序,减轻结构荷载,减小了人力和自然资源投入,节约施工工期,质量容易保证,并能产生明显的经济效益。 3、适用范围 本工法适用于现浇混凝土楼板结构施工。 4、工艺原理 4.1 本工艺是利用“现浇楼板标高控制器”配合人工、机具来完成楼板混凝土的铺注、标高控制、振捣整平收面工作,使现浇楼板混凝土质量达到“上不抹灰,下不找平”的清水混凝土效果。 4.2 “现浇楼板标高控制器”是一种由底座、固定杆、调节杆、基准板及锁定机构组成,用于控制混凝土楼板面标高及平整度的器具(如图1所示)。 基准板 调节杆 锁定机构 固定杆 底座 图1 现浇楼板标高控制器构造简图 4.3 本工艺是现浇楼板的模板、钢筋安装完成后,在浇筑混凝土之前,将“现浇楼板标高控制器”用铁钉按一定间距布置固定在模板上,再利用水准仪测量,将基准板顶面标高调节与楼板顶面标高齐平,然后采用锁定机构固定调节杆。铺注楼板混凝土时,根据基准板顶面振

现浇混凝土空心楼盖施工方案

青建集团股份公司施工方案 中海·银海一号工程 现浇混凝土空心楼盖 施工方案 批准: 审核: 编制: 青建集团华友建设发展有限公司 2 0 0 8 年9月

目次 1.工程概况 (2) 2.工艺流程 (2) 3.操作工艺及质量控制 (3) 4.工期及劳力安排 (5) 5.质量控制 (6) 6.技术保证措施 (9) 6.1薄壁空心管固定措施 (9) 6.2薄壁空心管上浮控制措施 (10) 6.3薄壁空心管底部砼浇筑控制措施 (11) 7.成品保护措施 (11) 8.安全文明施工 (12) 附件:顶板模板支撑计算书

1.工程概况 1.1中海·银海一号工程位于青岛市市南区银川西路7号,宁德路与银川西路交汇处。由青岛中海兴业房地产开发有限公司开发,青岛北洋建筑设计有限公司设计。项目占地面积58134㎡,一、二标段由3#楼、4#楼、5#楼、6#楼、7#楼、8#楼、1~3层临街商业网点及地下车库和相应配套设施组成,总建筑面积约128000m2。本工程系统配套设施有通风、给排水、照明、动力、避雷、接地、弱电、地暖、消防等。它的建成将成为青岛市一个高质量、功能齐全、造型新颖别致花园式现代化智能型住宅区。 1.2本工程在地下车库顶板采用了轻质高强薄壁空心管施工工艺,该楼盖板厚400mm,在框架柱之间设置500m m×700mm框架梁;空心楼盖顶部配置B12@200双向钢筋,底部配置C16@150双向钢筋。 轻质高强薄壁空心管管径250mm(局部为200 mm),长管长1000mm,短管长600mm,净间距60mm,排距200mm。 薄壁空心管管边至梁边≥200mm,至加强膨胀带内止水钢板边≥200mm,至柱、墙边≥300mm,至柱帽边≥650mm。具体布置详见地下车库顶板薄壁空心管布置图。 2.工艺流程 楼板模板放线(定位薄壁空心管)→清扫模板→安装框架梁及楼板下部钢筋、保护层垫块→薄壁空心管定位钢筋网片及薄壁空心管安

施工方案-空心楼盖施工方案

五一广场绿化用地地下空间建设项目 主体工程 现 浇 混 凝 土 空 心 楼 盖 施 工 方 案 施工单位:湖南长工工程建设有限公司 五一广场绿化用地地下空间建设项目部 编制:

一、编制依据及说明 本工程现浇混凝土空心楼盖施工方案,主要依据《现浇混凝土空心楼盖国家建筑标准设计图集05SG343》、《现浇混凝土空心楼盖结构技术规程》CECS 175:2004、《混凝土结构工程施工质量验收规范》GB 50204-2002、五一广场地下空间绿化用地地下工程现浇混凝土空心楼盖施工图纸以及国家相关文件、规范、规定等要求编制。 二、工程概况 1.长沙市五一广场绿化用地地下空间建设项目位于长沙市五一大道与黄兴北路、南阳街交汇北侧,交通便利(每天下班时间,交堵塞严重)。建(构)筑地下室三层,地上为绿化广场;结构类型为框剪结构,首层建筑面积为:24939.49平方米,下沉广场面积为:2787.97平方米;负一层建筑面积为:29175.62平方米,下沉广场面积为:4450.46平方米;负二层建筑面积为:28633.65平方米,停车位:784位。首层与负一层为商业用地(商铺),负二层为停车场。本工程划分两个作业区:一期工程(A区)与二期工程(B区),一期工程建筑面积约占55000平方米,二期工程约占33000平方米,根据现场情况先施工一期工程(A区),一期工程施工至主体结构二层,开始施工二期工程(B区)。本工程采用局部复合地基上的筏板基础,同时采用锚杆整体抗浮。本工程基础设计等级甲级,抗浮设计水位40.00。结构型式为框架—剪力墙体系。 本工程基础筏板厚度为1000㎜,板顶一平,板顶标高为-9.80米,筏板下做1.6mX1.6m间距Φ150mm抗浮锚杆,150㎜厚C20混凝土垫层。垫层上做单层1.2mm厚高份子防水卷材,并做细石砼防水保护层。外墙做单层1.2mm厚高份子防水卷材,并做抹灰防水保护层。地下室顶层上做双层2.4mm厚高份子防水卷材和耐穿透防水层,并做钢筋细石砼防水保护层。上层敷土。 本工程基础设计采用天然地基,基础形式采用平板式筏板基础,

密肋梁空心楼盖施工工法

混凝土密肋梁空心楼盖技术 施工工法

混凝土密肋梁空心楼盖施工工法 1.前言 混凝土密肋梁空心楼盖技术是一种新型的楼盖形式。楼盖由小型预制构件(混凝土组合板)与现浇混凝土肋梁结合成具有连续箱型截面的整体结构,箱体与肋梁共同受力。它具有预制构件工厂化加工施工质量稳定、减少施工现场劳动强度、降低环境污染等优点,也具有现浇结构整体性好的特点。其中,组合板由预制高强度钢筋混凝土底板、轻质材料侧板和预制高强度钢筋混凝土顶板组成。组合板箱体根据位置不同,可分为明箱和暗箱。 密肋梁空心楼盖技术由济南金诺钢构技术开发有限公司进行研究开发,创造出了具有空间骨架、梁板合一、箱形断面的楼盖形式。该项技术通过几十个工程的应用,不断总结改进,逐渐形成一套完整的施工工法。 《建筑用密肋梁板模块化模具》2007年5月取得国家知识产权局《实用新型专利证书》,专利号:zl200720022321.7。 密肋梁空心楼盖的施工,从施工工艺到施工过程各个环节的质量控制标准均可按照现行有关现浇混凝土工程的施工规程。 2.工艺原理 2.1密肋梁空心楼盖的基本构造 2.1.1密肋梁空心楼盖是箱形截面的密肋楼盖,由预制组合构件“组合板”与后浇肋梁连接成梁板合一的整体。组合板由预制高强度钢筋混凝土顶板、轻质材料侧壁和预制高强度钢筋混凝土底板组成。肋梁采用普通混凝土现浇而成,与组合板结合成整体楼盖。密肋梁空 心楼盖基本构造见下图。 2.1.2密肋梁空心楼盖体系具有底部平整、大空腔蜂窝 构造、空间受力的特性。密肋梁空心楼盖不属于现浇空心板 楼盖,它的基本受力单元是大翼缘箱形肋梁。组合板是由复

合混凝土制作的中空箱体,箱体参与结构整体受力,同时又起到肋梁模板的作用。 密肋梁空心楼盖平面示意图 密肋梁空心楼盖剖面示意图

重力坝埋石混凝土施工工法(参考模板)

重力坝埋石混凝土施工工法 1.前言 根据水电站重力坝具有坝身较宽、较高、较长,混凝土体积大,水泥水化热大,结构内不易散失,易产生温度裂缝、施工难度高等特点,如何在满足设计要求的前提下,尽可能的节约资源,控制质量、保护环境,是水电站建设人员重点研究的问题之一。 湖南省建筑工程集团总公司承建的云南老石寨水电站大坝等工程,采用了新型的埋石混凝土施工技术,此技术主要针对坝体埋石混凝土,如何调整混凝土埋石率,来控制水泥用量,降低温升,减少干缩,减少施工难度及温控等措施。 此关键技术于2010年通过湖南省住房和城乡建设厅组织的鉴定,并形成重力坝埋石混凝土施工工法。在节约材料,减少混凝土裂缝,提高工程质量方面有明显效果,技术先进,故有明显的社会效益和经济效益。 2.工法特点 2.1在浇筑混凝土的同时埋入大量块石,减少水泥用量,有效节约资源,降低工程造价。 2.2在混凝土中埋石,并调整混凝土配合比,能有效降低温升,减少温度裂缝,提高工程质量。 3.适用范围 水电站重力坝大体积混凝土施工。 4.工艺原理 在满足设计要求的前提下,水电站重力坝大体积混凝土中最大可埋入30%~40%块石,块石间用混凝土填充,并振捣密实,形成耐压,承载力强的整体构件。通过埋石减少了水泥用量,节约资源,降低造价。同时,由于水泥用量减少,降低了混凝土施工过程中的温升,通过砼分仓分层施工,减少一次性混凝土浇筑量,有效减少因混凝土水化热引起的温度裂缝,提高混凝土施工质量。

4、提高埋石经济效益如下表所示 5.施工工艺流程及操作要点 5.1施工工艺流程 5.2操作要点 5.2.1基面验收、仓面准备 在施工区周围设置挡水围堰和开挖周边排水沟以及采取集水坑抽水等措施,阻止场外水流入场内,并有效排除积水。基坑开挖通过柴动空压机、地质钻机自上而下分层造孔,爆破可按实际情况选择炸药类别(乳化硝铵或普通硝酸炸药等)进行,保护层厚度不应小于1.5米,采用浅孔、密孔的方法进行,土、石碴采用挖机进行挖掘,通过验收工作组验收合格后进行仓面准备,将岩基上的杂物、泥土及松动岩石清除(混凝土仓面凿毛或冲毛完成),并冲洗干净,排除积水和其他杂物,处理完毕,验收合格后,再放样

冬季混凝土施工工法

冬季混凝土施工工法 胡彦文 青海省民和县公路养护队 一、前言 混凝土工程施工由于受各种制约因素的影响有时不可避免的要在冬季完成。在冬季混凝土施工中如何对混凝土的各个施工环节进行有效的控制,确保混凝土成品的优良性是近几年来业内各位专家探讨的问题,并逐步总结积累了一些经验。我们在天津滨海快速轨道交通一期工程施工中为力保全线按期通车,部分桩基、承台、桥墩、箱梁均在冬季进行了施工,经过4个月的施工实践和总结提高,在技术论文的基础上形成了冬季混凝土施工工法,并以此为例做以介绍。 二、工法特点 1、本工法具有工艺新、可操作性强,适用广泛。 2、施工方法简便,速度快,可缩短施工工期,社会效益显著。 三、适用范围 本工法主要适用于主跨小于35m连续箱梁,高度小于18m桥墩,以及城市轻轨和城市立交工程冬季施工。 (一)工艺流程 (见图一) (二)施工工艺 1、冬季施工一般规定及控制目标 根据《建筑工程冬季施工规范》 (JGJ104-97)和《公路桥梁施工技 术规范》结合本项目特点,当工地 昼夜气温连续3d低于5℃或最底 气温低于-3℃应采用冬季施工措 施,并能满足以下规定或要求: (1)、冬季施工的混凝土在入模

后,混凝土强度未达到设计强度 30%以前不得受冻。 (2)、混凝土出厂及入模温度在 10℃以上,但不得大于35℃。 (3)、箱梁砼入模时,应有一定的入 模温度 (4)、从施工工艺及工期考虑,砼在10天内达到设计强度和弹模。 (5)、孔道压浆必须保证在正常温度下进行,其强度在25Mpa前不得受冻。 (6)、预应力钢筋张拉温度不宜低于-15℃。 (7)、雪天或施焊现场风速5.4m/s(3级风)焊接时,应采取遮蔽措施,焊接后冷却的接头应避免碰到冰雪。 (8)、钢筋焊接、加工、张拉工艺应按《建筑工程冬期施工规程》办理。 2、制定冬季施工措施 根据现场施工条件,制定了混凝土施工过程的各个保证措施: (1)、在进入冬季施工以前,及时和气象部门联系,掌握当年冬季天气趋势,并根据天气预报在施工中根据气候变化随时调整措施,确保冬季施工达到要求。 (2)、混凝土搅拌采取对原材料保温防冻或加热的方法保证混凝土温度,同时为了保证质量并掺加防冻剂。 (3)、混凝土运输时对运输设备进行保温。 (4)、混凝土灌注前、灌注后采取保温措施。 3、冬季施工有关计算 混凝土冬季施工一定要在科学技术指导下,有计划、有步骤、有组织的进行,不能盲目蛮干。因此,我们结合项目所在地历年气温情况及以前积累的相关施工经验,经过一系列反复计算,最终取得在项目所在地区混凝土冬季施工中各施工工序的控制温度数据,作为指导具体施工的最可靠依据。 4、混凝土的搅拌: (1)在混凝土中掺加防冻剂,C25、C30砼的掺量为1.55~2.0%(-5,对搅拌站主机采取挡风和保温措施,采用棉蓬布对砂石料进行覆盖,避免砂石料结冰。 (2)、搅拌站蓄水池用保温材料覆盖并密封,热水采用40万大卡热水锅炉(每小时出热水8吨)直接加热,加热温度控制在60℃以内(环境温度-5℃以上时),当环境温度低于-10℃,可将水加热到70℃,但此时混凝土

GBF蜂巢芯现浇空心楼盖施工方案

福州温泉办公综合服务大楼工程GBF蜂巢芯现浇混凝土空心楼盖 施 工 技 术 方 案 编制单位:福州楼安建筑工程有限公司 二00七年九月

GBF蜂巢芯现浇混凝土空心楼盖施工技术方案 一、工程及技术概况: 福州温泉办公综合服务大楼工程位于福州市福州广场南侧,地面以上建筑层数为一十二层。该工程二层及以上的楼面板及屋面板均采用了长沙巨星轻质建材股份有限公司的专利GBF蜂巢芯现浇混凝土空心楼盖技术及其蜂巢芯单面外露模产品,其中A~B轴间GBF蜂巢板厚度为250mm,采用的蜂巢芯产品厚度为200 mm,B~C轴间GBF蜂巢板厚度为300 mm,采用的蜂巢芯产品厚度为250 mm,本工程GBF蜂巢芯现浇空心楼盖应用面积约为7420m2。GBF蜂巢芯现浇混凝土空心楼盖技术成果是建设部重点推广项目,已在全国二十多个省市的500多个工程中成功应用。GBF蜂巢芯现浇混凝土空心楼盖是一种由现浇混凝土框架暗梁(或明梁)、密肋梁、现浇板和置于肋间非拆除式蜂巢芯(单面外露模)组成的楼盖。根据柱网、板跨、荷载等的具体要求,由结构设计确定蜂巢芯的高度、蜂巢芯楼盖的总厚度、楼盖断面中孔间密肋及暗梁宽度(或明梁的宽度和高度)、梁板配筋等参数。暗梁、密肋与楼盖等厚,可设计成预应力或非预应力梁。GBF蜂巢芯现浇混凝土空心楼盖较普通框架梁板结构楼盖具有以下技术优势:○1实现大跨度,大开间,自重轻、隔音好、可灵活分隔的双向水平结构楼盖;○2节约水泥、混凝土、钢材和模板用量;○3加快施工进度约30%。蜂巢芯在现浇混凝土楼盖结构中应用时,不仅仅是一个空腔模构件,而且蜂巢芯底板可充作密肋间的吊顶,使密肋楼盖底部呈现出无梁板的效果,不仅很好解决了建筑的大跨度,大开间问题,且使建筑物具有自重轻、隔热、保温、隔音、空间可灵活间隔、双向受力传力相同、挠度变形小、抗剪抗扭性能好、抗震性好的优良性能。蜂巢芯密肋楼盖的房间无需吊顶,管线布设方便,模板施工简单方便,从而加快施工进度30%,降低主体结构工程综合造价3~8%,减少钢筋、水泥、模板高能耗材料5~15%,具有明显的经济效益和社会效益。蜂巢芯作为新型混凝土密肋楼盖结构非拆除式单面外露模材料,主要用于各类建筑物、构筑物、桥梁、港口码头等结构工程。 二、施工工艺流程:

现浇混凝土空心楼盖薄壁方箱施工工法

薄壁方箱现浇混凝土空心楼盖施工工艺 一、前言 中平能化股份六矿生产调度中心工程总建筑面积为5598.2m2,建筑占地面积为1405.5 m2,建筑高度为21.5m。本工程结构为4层框架结构,结构设计使用年限为50年,抗震设防烈度为6度,结构耐火等级为二级。本工程楼板设计采用GBF高分子合金薄壁方箱现浇混凝土空心楼板。采用这种技术,在减轻楼板结构自重、隔热、隔音、降低能源消耗、增大房间有效利用空间、增强防火性能及抗震性能等很多方面,与传统施工工艺有着无法比拟的优势。另一方面,采用此方案,在满足结构要求的前提下,大大节约了钢筋混凝土的使用量,节省了工程造价。 二、工艺特点 1、本工艺能有效保证薄壁方箱的上浮与定位,可避免混凝土施工时楼板钢筋变形与方箱的移位。 2、施工简便、操作灵活、占用工期短、需要的机具和劳动力少。 三、适用范围 本工艺适用在现浇混凝土楼盖中埋入内置薄壁方箱的施工 四、工艺原理 在现浇混凝土楼盖中有规则地埋入内置薄壁方箱,使钢筋混凝土楼盖内部形成正交同性暗密肋空心楼盖。 五、工艺流程及操作要点 1、工艺流程

支模——模板上划线确定箱体间距及抗浮点位置——绑扎底筋放置垫块及预埋管线——绑扎限位、定位卡——用铁丝设置抗浮点——安放箱体——绑扎板面钢筋及拉钩设置——隐蔽工程验收——搭设施工便道、架设砼传送管——浇筑混凝土——养护、拆模。 2、操作要点 (1)、根据图纸及设计要求,模板上划线定位安放箱体(盒)的位置,减少安装误差. (2)、防止在浇筑砼时,箱体受混凝土流动性的影响而上浮,在底层钢筋绑扎完成后方箱四周间隔670mm设置抗浮点,具体位置见下图:

埋石砼施工方案

闽江上游尤溪流域防洪工程(尤溪县埔头段)施工C1标段 C20 片 石 砼 施 工 方 案 编制: 复核: 福建东水建设工程有限公司 二O一二年四月二十七日

C20片石砼施工方案 一、工程概况 闽江上游尤溪流域防洪工程(尤溪县埔头段)C1标段:本标段施工总长度为635m,桩号为K1+135~K1+265为重力式挡土墙、K1+535~K2+040为衡重式挡土墙,本标段挡土墙均为C20片石混凝土。 二、工艺流程 片石砼挡土墙施工工艺主要流程是:施工准备→基地处理→基坑开挖→模板安装→泄水孔的布置→片石混凝土的浇注→养护→拆模→修整、交验。 三、作业方法 模板制作:用标准钢模拼接,局部曲线根据平面展开图用钢模加工制作。 模板安装:安装模板前,按结构物外形设计尺寸测量放样,多方向设立控制点,以便校正。 浇筑埋石混凝土时,石料和模板间距不得小于15cm,并振捣密实,振捣是应尽量避免与石头模板接触,用石量不得大于基础体积的25%。石料强度等级不得低于30Mpa,C20埋石砼基础浇筑时应严格控制其宽度、厚度、强度、片石所占体积比例等技术指标。浇筑完成后报验合格后方可进行下一道工序施工,基础验收合格后将基岩(基础)面上的杂物、泥土及松动岩石(砂砾石)清除,处理完毕再浇筑混凝土。

基础浇筑前,在浇筑第一层混凝土前,若基础面为岩石层必须先铺一层2-3cm厚的水泥砂浆,砂浆水灰比应与混凝土的浇筑强度相适应,铺设施工工艺保证混凝土与基岩面结合良好。 砼统一为商品砼(元泰商砼),汽车罐运送至现场,泵送至仓面。严禁直接从高层往下倾倒混凝土,入口与仓面垂直距离控制在1.5m 以内。 埋石混凝土埋石率按不能大于设计要求(25%)。施工时,应先铺一层混凝土放一层块石,再振捣密实至块石沉入混凝土中,不得先摆石,再灌混凝土。 埋石用块石尺寸不得大于一次浇筑混凝土块体积最小尺寸的 1/3。要求质地坚硬新鲜,无分化或裂缝,饱和抗压强度大于设计要求强度(30Mpa),清洗干净。浇筑时,先铺一层100-150mm厚的混凝土打底,再铺上石料。石料铺放要均匀排列,使大头向下,小头朝上,且石料的纹理与受力方向垂直。石料间距一般不小于100mm,石料与模板或槽壁的间距不应小于150mm,以确保每块石料均被混凝土包裹。 石料铺放后,继续浇筑混凝土,每层厚约200-250mm,用振捣棒进行振捣,振捣时避免接触模板和石料。如此逐层铺石料以及浇筑混凝土,直至最终层面,保证石料顶面有不少于100mm厚的混凝土覆盖层。 振捣棒插入平面布点和振捣时间要达到规范的要求,确保振捣充分。

大体积混凝土施工工法

大体积混凝土施工工法 1、前言 凡是结构物的断面最小尺寸在2m以上的混凝土块体,单面散热的结构断面最小尺寸在75cm以上,双面散热在100cm以上,水化热引起的最高温度与外界气温之差,预计超过25℃的混凝土,均可称为大体积混凝土。随着经济的高速发展,大体积混凝土被越来越多的运用在高层及超高层建筑的片筏基础或箱形基础、人防及地下建筑、大型公共建筑的基础底板,桩基础的承台、高层建筑转换层结构等关键部位。大体积混凝土施工过程中,如果在配合比设计、温差控制、浇筑方法、混凝土养护等方面处理不当,会造成温差应力、收缩等原因形成的裂缝,影响建筑物使用功能和安全。针对该问题,本文将以往成功的大体积混凝土工程施工经验编写成工法,推动行业发展。 2、工法特点 1、优化大体积混凝土配合比,最大限度地减少因水化热引起的混凝土温差应力产生的裂缝以及混凝土收缩产生的裂缝。 2、采用一次性整体浇注混凝土的方法,有利于提高结构的整体性、抗渗性、同时提高了结构的抗震能力。 3 、本施工工艺,减少了施工工序之间的交叉,取消了各种施工缝的处理工作,从而简化了施工程序,加快了施工进度。 3、适用范围 本施工技术适用于工业与民用建筑中的筏板基础或箱形基础、人

防及地下建筑、大型公共建筑的基础底板,桩基础的承台、高层建筑转换层结构等大体积混凝土的施工。 4、工艺原理 大体积混凝土施工是通过对混凝土配合比和外加剂的优选,在满足设计指标的前提下,降低水泥用量,对混凝土搅拌、运输、入模、浇筑、测温、养护等全过程进行控制,防止混凝土结构裂缝的产生。 5、施工工艺流程及操作要点 5.1 工艺流程 5.2 施工准备 1、浇灌混凝土的模板,钢筋及管线等应事先全部安装完毕,经检查合格并办理隐、预检手续。 2、浇灌混凝土所用架子及走道应搭设完毕,并经检查合格。 3、水泥、砂、石子及外加剂等经检查符合要求,试验室已下达混凝土配合比通知单。 4、自动上料系统经检查度量准确,振捣棒经检查试运转合格。 5、工长根据施工方案对操作班组已进行全面施工技术交底,混凝土浇筑申请书已被批准。

蜂巢芯现浇空心楼盖施工方案(严选材料)

商业楼(自编柯木塱销售展览中心及配 套实施) GBF蜂巢芯现浇混凝土空心楼盖 施 工 技 术 方 案 编制单位:广西五建 2017年9月

GBF蜂巢芯现浇混凝土空心楼盖施工技 术方案 一、工程及技术概况: 商业楼(自编:柯木塱销售展览中心及配套设施)项目位于广州市天河区广汕一路背坪村旁,地面以上4层(局部5层)。该工程二层以上,均为GBF蜂巢芯现浇混凝土空心楼板结构。其中GBF蜂巢芯现浇楼板厚为400,采用蜂巢芯预制块的主规格为:900*900*350,配套规格为900*600*350、600*600*350、900*300*350。GBF蜂巢芯现浇混凝土空心楼盖是一种由现浇混凝土框架暗梁(或明梁)、密肋梁、现浇板和置于肋间非拆除式蜂巢芯(单面外露模)组成的楼盖。根据柱网、板跨、荷载等的具体要求,由结构设计确定蜂巢芯的高度、蜂巢芯楼盖的总厚度、楼盖断面中孔间密肋及暗梁宽度(或明梁的宽度和高度)、梁板配筋等参数。暗梁、密肋与楼盖等厚,可设计成预应力或非预应力梁。GBF蜂巢芯现浇混凝土空心楼盖较普通框架梁板结构楼盖具有以下技术优势:○1实现大跨度,大开间,自重轻、隔音好、可灵活分隔的双向水平结构楼盖;○2节约水泥、混凝土、钢材和模板用量;○3加快施工进度约30%。蜂巢芯在现浇混凝土楼盖结构中应用时,不仅仅是一个空腔模构件,而且蜂巢芯底板可充作密肋间的吊顶,使密肋楼盖底部呈现出无梁板的效果,不仅很好解决了建筑的大跨度,大开间问题,且使建筑物具有自重轻、隔热、保温、隔音、空间可灵活间隔、双向受力传力相同、挠度变形小、抗剪抗扭性能好、抗震性好的优良性能。蜂巢芯密肋楼盖的房间无需吊顶,管线布设方便,模板施工简单方便,从而加快施工进度30%,降低主体结构工程综合造价3~8%,减少钢筋、水泥、模板高能耗材料5~15%,具有明显的经济效益和社会效益。蜂巢芯作为新型混凝土密肋楼盖结构非拆除式单面外露模材料,主要用于各类建筑物、构筑物、桥梁、港口码头等结构工程。

清水混凝土防火墙施工工法

清水混凝土防火墙施工工法 黑龙江省火电第三工程公司 2009年3月5日

清水混凝土防火墙施工工法 黑龙江省火电第三工程公司 周景贵张国军李兰毅骆宏大 清水混凝土是建筑工程发展的一个重要方向,清水混凝土施工工艺一次成型,不再抹灰,可以减少粉饰工程湿作业,从而加快建筑施工周期,节约劳力,降低造价。近两年,黑龙江省火电第三工程公司在防火墙工程施工时时,通过采用大模板,并改进支模工艺,有效杜绝了模板拼缝及对拉螺栓痕迹,使防火墙混凝土完全达到清水混凝土的效果,取得了良好的经济与社会效益。 清水混凝土施工工艺已成为体现建筑企业施工水平的一个标准,对企业竞争和开辟市场空间起到了重要作用。 1.工法特点 1.1模板设计巧妙,消除模板拼缝及对拉螺栓痕迹。 1.2墙体混凝土一次成型,不留施工缝,整体效果美观。 1.3混凝土墙面平整,观感质量好。平整度及垂直度直接达到高级抹灰标准的要求。 1.4对墙面进行分格设计,观感效果更强,更有视觉冲击力。 1.5节约工程成本。面层不必再进行二次抹灰,可以节约抹灰作业成本及作业工期; 2.适用范围 该工法主要适用于钢筋混凝土墙,或全现浇混凝土筒体结构构筑物。 3.工艺原理 清水混凝土施工强调混凝土施工后面层所达到的“清水”效果,也就是强调混凝土施工后的感观效果。所以在施工中必须控制混凝土的施工配比、外加剂的技术性能、模板拼缝及对拉螺栓的细部处理、混凝土浇筑时必须规范、养护到位、混凝土分格缝处理得当等分项工艺,通过对这些分项工艺的分解,有针对性地制定工艺保证措施,提高成型后的混凝土内在及观感质量,这些工艺措施有机结合就是本工法的工艺原理。

4.工艺流程 防火墙施工工艺流程如下: 基础抄平放线→绑扎钢筋→隐蔽工程验收→模板设计、配制、安装→浇筑防火墙混凝土→拆除墙体模板→混凝土养护→分格条细部处理。 5.施工要点 5.1方案设计 主要包括混凝土配合比设计、混凝土浇筑方法、混凝土养护方法、模板工程设计、支撑、加固系统设计、钢筋工程施工设计、混凝土比表面细部处理等,其中混凝土配合比设计和模板工程设计为重点设计内容。 5.1.1混凝土配合比设计 混凝土配合比设计主要是选料和施工配合比设计。混凝土选料时要尽量选用单一品种、性能稳定、色泽一致的硅酸盐水泥;砂子选用中砂,Ⅱ级区,砂子的含泥量不大于3%;石子应级配良好,粒径控制在5~31.5mm,含泥量不大于3%;原材料宜指定厂家,在浇筑同一部位混凝土时,原材料不应改变;外加剂要采用单一、无色、复合型外加剂,冬期施工时掺加的防冻剂应兼有减水、早强等功能;水宜使用清洁的饮用水。 施工配合比的确定要提前进行,必须通过实验确认,配合比一旦确定必须严格执行,不能随意更改水泥用量及外加剂的掺量及品种等。 5.1.2混凝土搅拌、运输及浇筑能力设计 混凝土宜优先选用同一可靠厂家的商品混凝土,而且混凝土供应、运输、浇筑能力都必须得到有效保障。现场进行搅拌时,搅拌设备必须满足施工要求,材料来源稳定、可靠,水泥的库房要做到防雨、防潮。 混凝土浇筑前认真进行检查,同时检查模板内部是否有杂物,如有杂物必须清除。混凝土浇筑要严格按规范要求分层浇筑,每层厚度不大于500mm,保证混凝土振捣质量,混凝土振动棒严禁碰击模板,应派专人在模板外侧敲击模板,以排除混凝土内部气泡。 5.1.3混凝土养护方法设计 墙体混凝土采用外包塑料薄膜蓄湿法养护或采用混凝土养护液进行养护,冬季施工时宜选用覆盖保温方法养护,当气温过冷时不宜进行混凝土施工。 5.1.4模板工程设计

空心楼盖专项施工方案

目录 第一章编制说明...................................................................................................................................... - 1 -第一节编制依据.............................................................................................................................. - 1 -第二章工程概况...................................................................................................................................... - 1 -第一节基本概况.............................................................................................................................. - 1 -第二节空心楼盖概况...................................................................................................................... - 1 -第三章施工准备.................................................................................................................................... - 2 -第四章施工安排.................................................................................................................................... - 3 -第五章主要施工方法及措施.................................................................................................................. - 5 -第六章季节施工的要求.......................................................................................................................... - 9 -第七章质量保证措施............................................................................................................................ - 10 -第八章成品保护.....................................................................................................................................- 11 -第九章技术资料整理............................................................................................................................ - 12 -第十章安全文明措施............................................................................................................................ - 13 -第十一章施工现场环保措施................................................................................................................ - 17 -
