当前位置:文档之家› 房屋建筑技术标(中标版本)

房屋建筑技术标(中标版本)

房屋建筑技术标(中标版本)
房屋建筑技术标(中标版本)

目录

一、施工组织设计 (2)

1、确保工程质量的技术组织措施; (3)

2、确保安全生产的技术组织措施; (7)

3、确保文明施工的技术组织措施及环境保护措施; (11)

4、确保工期的技术组织措施; (13)

5、施工方案和项目经理部组成人员; (15)

6、施工机械配备和材料投入计划; (31)

7、施工进度表或施工网络图; (32)

8、劳动力安排计划及劳务分包情况表; (33)

9、施工总平面布置图 (34)

10、新技术、新产品、新工艺、新材料应用。 (35)

(二)施工组织设计除采用文字表述外应附下列图表,图表及格式要求附后。 (36)

1、拟投入的主要施工机械设备表 (37)

2、劳动力计划表 (38)

3、计划开、竣工日期和施工进度网络图 (39)

4、施工总平面图 (41)

5、临时用地表 (43)

二、项目管理机构配备情况 (44)

1、项目管理机构配备情况表 (45)

2、项目经理简历表 (47)

3、项目技术负责人简历表 (48)

4、项目管理机构配备情况辅助说明资料 (49)

5其他人员简历表 (50)

三、主要材料设备表 (65)

四、其他材料 (66)

五、近年发生的诉讼及仲裁情况 (67)

六、履约保函格式 (68)

一、施工组织设计

投标人应有详尽的、切实可行的技术措施、组织计划措施及经济处罚措施,并提供与承诺工期相应的工期网络图。

(一)、投标人应递交完整的施工组织设计,说明各分部分项工程的施工方法和布置,提交包括临时设施和施工道路的施工总布置图及其他的图表、文字说明书等资料:

1、确保工程质量的技术组织措施;

一、施工部署

(一)树立明确的目标

本工程本着“严抓质量、塑造精品”的企业质量方针,强化目标管理,落实具体措施,精心组织施工,按照我公司既定的IS09002程序文件严格执行。

1、质量标准:合格工程。

2、安全目标:杜绝一切安全事故。

3、工期目标:确保120日历天竣工。

4、标准化管理目标:创市级文明工地。

(二)施工阶段的划分

本施工部署方案,自挖土至竣工验收交付使用为止。按施工总承包的原则考虑,整个施工过程大致可分为七个施工阶段:

1、土方工程

2、基础工程(垫层、地梁部分)

3、主体结构工程(包括管、线、盒、预埋、预留)

4、屋面及、外装饰工程

5、门窗工程

6、楼地面工程

7、水电消防安装及室外配套工程

以上七个施工阶段,既自成体系,又相互联系,因此,在施工过程中,应采用平面流水、立

体交叉的作业方式组织施工,使相关的施工阶段做到衔接紧密,穿插有序,以确保工程质量和工期。

(三)施工工艺的选择

根据本工程的结构特点、质量和工期要求,经多方案的比较、论证,拟定采用以下施工工艺体系:

1、模板

(1)基础以小钢模为主,辅助木模;

(2)圈梁、构造柱全部采用18mm厚的复合木模板;

(3)现浇楼面板部位采用酚醛胶合板模板

(4)支撑采用Ф48 钢管。

2、钢筋

(1)钢筋Ф小于20mm采用绑扎接头,钢筋的冷搭接满足45d;

(2)钢筋的焊接以闪光对焊和电弧焊为主;

(3)箍筋为135度弯钩。

3、混凝土

本工程砼主要采用现场搅拌砼,现场设置2台砼搅拌机,以便现场搅拌砼,塔吊吊运,振捣采用插入式振动器和平板振动器,根据设计和施工的要求掺外加剂,以达到改善砼的和易性,降低水泥用量,提高早期强度和防渗抗裂的要求。

4、脚手架

本工程脚手架采用双排钢管扣件式脚手架,铺满双层竹笆,外挂绿色安全网防护,并验收挂

牌。

5、周转材料和运输机构的配置

(1)周转材料的配置:主体结构按10天一层,模板及支撑材料按下列用量配置:

a、梁、柱模板1层套;

b、Ф48 钢管支撑1层套;

以上周转材料的配置仅作备料参考,具体用量待木工翻样后按实配备。

(2)运输机械的配置

a、土方工程反铲挖土机1台,翻斗车3辆,运距100m;

b、配备2台QTZ-60塔吊作垂直水平运输;

c、现场配备手推车20辆。

(四)主要材料准备计划

主要材料是施工的基础,必须在施工前做好准备,以保障施工顺利进行,待中标后将所需的建筑材料、构件、周转材料等。根据施工图预算和施工总进度计划表,编剧出各种主要材料需用量计划,落实组织货源,签定供应合同,确定运输方式、运输计划,进场时间和堆放地点,材料进场后,应检查、验收、登记入库并建立各项管理制度,以确保各类材料按计划保质保量进入施工现场。

(五)施工现场准备工作计划

1、临时设施的搭设

在大批施工人员进场前,完成宿舍、食堂、厕所的搭建,解决吃住问题,根据工程预算总工日和计划工期测算,正常劳动力50人,高峰达100人,计划建宿舍6间,搭设工地办公室5间以

及木工间,钢筋加工间、机修间、水泥仓库、保管室等应先期完成。

2、施工用水、电与业主达成一致意见,按施工现场平面布置图的既定方案实施,同时施工场地和道路应硬化,按文明工地“八条标准”执行。

住宅设计强制性规范标准

住宅设计强制性条文 第一章设计总则 3.1.1 住宅建设应符合城市规划要求,保障居民的基本生活条件和环境,经济、合理、有 效地使用土地和空间。(住宅建筑规) 3.1.2 住宅选址时应考虑噪声、有害物质、电磁辐射和工程地质灾害、水文地质灾害等的 不利影响。(住宅建筑规) 3.1.3 住宅应具有与其居住人口规模相适应的公共服务设施、道路和公共绿地。(住宅建 筑规) 6.1.4 住宅的设计与建造应与地区气候相适应,充分利用自然通风和太阳能等 可再生资源。(省住宅设计标准) 3.1.5 住宅结构在规定的设计使用年限必须具有足够的可靠性。(住宅建筑规) 3.1.6 住宅应具有防火安全性能。(住宅建筑规) 3.1.7 住宅应具备在紧急事态时人员从建筑中安全撤出的功能。(住宅建筑规) 3.1.8 住宅应满足人体健康所需的通风、日照、自然采光和隔声要求。(住宅建筑规) 3.1.9 住宅建设的选材应避免造成环境污染。(住宅建筑规) 5.2.6 住宅建筑中设有管理人员室时,应设管理人员使用的卫生间。(住宅建筑规) 3.1.4 住宅应按套型设计,套空间和设施应能满足安全、舒适、卫生等生活起居的基本要求。 (住宅建筑规) 3.1.1 住宅应按套型设计,每套住宅应设卧室、起居室(厅)、厨房、卫生间等基本空间。 (省住宅设计标准)(住宅设计规) 5.1.1 每套住宅应设卧室、起居室(厅)、厨房和卫生间等基本空间。(住宅建筑规) 5.4.5 电梯不应与卧室、起居室(厅)紧邻布置,受条件限制需要紧邻布置时,必须采取有 效的隔声和减振措施。(省住宅设计标准) 4.3.1 厨房应有直接采光、自然通风。(省住宅设计标准)(住宅设计规) 4.3.2 厨房应配置洗涤池、操作台、灶台及排油烟机等设施或预留位置。(省住宅设计标准) (住宅设计规)(住宅建筑规) 4.4.2 卫生间应设置便器、洗浴器、洗面器等设施或预留位置;布置便器的卫生间的门不应 该直接开在厨房。(省住宅设计标准)(住宅建筑规) 4.4.4 卫生间不应直接布置在下层住户的卧室、起居室(厅)、厨房、餐厅的上层,并应有 防水、隔声和便于检修的措施。(省住宅设计标准)(住宅建筑规)

房屋建设技术标范本

目录 第一章综合说明 (3) 第二章项目经理和主要技术、管理人员的配备 (5) 第三章施工方案和方法 (11) 第四章工期和进度计划 (74) 第五章质量保证体系与措施 (78) 第六章主要机具、设备和劳动力的配置 (82) 第七章采用新技术、新工艺对提高工程质量、缩短工期、降低造价等的可行性85 第八章安全文明施工措施的合理性、科学性 (88) 第九章施工部署和现场平面布置 (102) 第十章施工场地治安保卫管理计划 (106) 第十一章施工环保措施计划 (111) 第十二章冬季和雨季施工方案 (128) 第十三章与发包人、监理及设计人的配合 (130)

第一章综合说明 一、编制依据 1、天龙家园一期工程(1#住宅楼及幼儿学前智力培训中心)招标文件。 2、天龙家园一期工程(1#住宅楼及幼儿学前智力培训中心)设计图纸。 3、本工程规定的安全生产、文明施工、环境保护措施应符合中华人民国以及市、自治区、直辖市或行业以及当地政府的有关法律、法规的要求。 二、编制原则 1、遵循招标文件条款的原则,在编制施工组织设计文字说明及附图表中,严格做到统一标准,规编制。 2、遵循设计文件和规验标的原则,在编写主要项目施工方法中严格按照设计要求,执行现行施工规和验收标准,正确组织施工,确保工程的质量、进度。 3、坚持实事,一切从实际出发的原则,在制定施工方案中,根据自身施工能力,施工经验,技术水平,坚持科学组织,合理安排,均衡生产,平行作业,尽量平衡施工高峰。确保高速度,高质量,高

效率完成本项目的施工任务。 4、坚持施工全过程严格管理的原则,在工序施工中,严格执行监理工程师指令,尊重监理意见,严格管理。 5、坚持积极推广应用“四新”成果的原则,在各项工序施工中,对于能够提高或保证工程质量、施工进度以及降低工程成本的新技术、新设备、新工艺、新材料积极采用。 6、坚持专业化作业与综合管理相结合的原则,在施工组织方面,以专业作业队为基本作业形式,充分发挥专业人员和专用设备的优势,同时采取综合管理手段,合理调配,以达到整体优化的目的。 7、充分利用进度计划,进行计划安排,对总体施工计划进行时差、资源优化,以达到降低资源消耗,均衡资源强度,最终使编制计划确保优质快速完成本工程,又降低造价的目的。 三、工程概况 1、项目名称:天龙家园一期工程(1#住宅楼及幼儿学前智力培训中心) 2、建设单位:眉县天龙房地产开发 3、建设地点:市眉县 4、工程性质:新建 5、资金来源:自筹资金。

房屋建筑施工方法与技术措施(正式)

编订:__________________ 单位:__________________ 时间:__________________ 房屋建筑施工方法与技术 措施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-6573-88 房屋建筑施工方法与技术措施(正 式) 使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 一、工程概况: 本工程为东方红林业局住宅楼,总建筑面积为xxm2,砖混结构,共六层,由建筑照明和防雷接地两部分组成,共计两处进户,其近户电缆型号为YJV22×4 ×70mm2,穿SC-80钢管埋地进户,进至总配电箱,然后分别分到其他集中电表箱,为其全楼供电,配电方式为三项五线制,即TN-C-S系统。 二、施工方案、施工内容、施工程序: 在电气施工过程中,首先做好施工现场临时用电的架设安装,并注意现场安全施工操作,然后进行住宅楼内电气工程施工 施工程序可分为:

1、电气配管隐蔽工程; 2、管内穿线工程; 3、电气器具及配电箱安装工程; 4、防雷重复接地隐蔽; 5、等电位安装; 6、通电试验验收工程; 三、施工方法: 1、配管 (1)室内配线为铜芯塑料绝缘导线穿难燃塑料管,沿墙、楼板等处暗设,在接头处管用大一号管径套接,弯曲半径不得小于管外径的10倍。UAN超过下列长度,中间应加装拉线盒,两个拉线点之间距离应符合以下要求:30无弯曲,20m一个弯,15m二个弯,8m三个弯。 (2)孔洞与灯具位置的眼子,要用木楔堵住,要防止造物或灰浆进入空洞内。 2、穿线

房屋建筑技术标

房屋建筑技术标 Document number:WTWYT-WYWY-BTGTT-YTTYU-2018GT

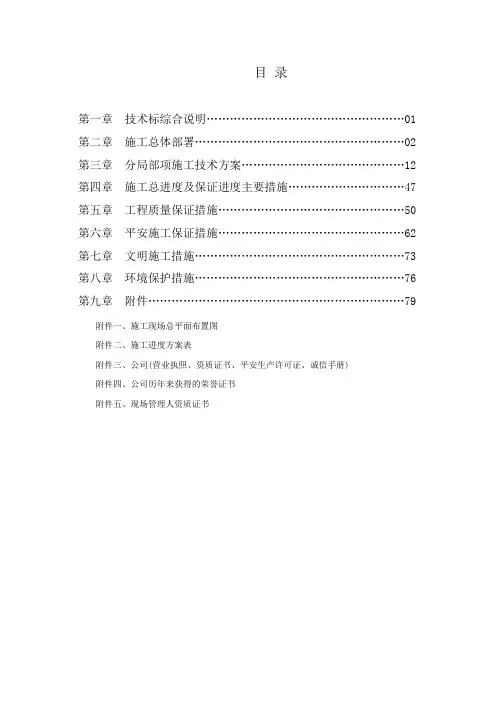

目录 第一章技术标综合说明 (01) 第二章施工总体部署 (02) 第三章分部分项施工技术方案 (12) 第四章施工总进度及保证进度主要措施 (47) 第五章工程质量保证措施 (50) 第六章安全施工保证措施 (62) 第七章文明施工措施 (73) 第八章环境保护措施 (76) 第九章附件 (79) 附件一、施工现场总平面布置图 附件二、施工进度计划表 附件三、公司(营业执照、资质证书、安全生产许可证、诚信手册) 附件四、公司历年来获得的荣誉证书 附件五、现场管理人资质证书 第一章技术标综合说明 首先感谢贵院对本公司的信任,诚意邀请本公司参加金卫幼儿园(绿地园区)工程的投标。本公司作为房屋建筑工程总承包二级、建筑装修装饰工程施工二级、金属门窗工程施工二级、市政公用工程施工三级、防腐保温工程施工三级、机电设备安装工程施工三级的施工企业对承建贵工程具有极大的兴趣,对与贵方的合作充满诚挚的意愿。我们诚恳地表示,我们完全接受招标文件中提出的有关质量、工期、安全和文

明施工、安装配合、总包管理等各项要求,并落实各项方案和措施,与业主、监理单位、设计院、设备供应方一起以高度的责任感共同建设好贵工程。 我公司认真学习和研究了工程招标文件、有关图纸资料,并踏勘了施工现场,在分析了本工程的特点、难点和各种影响施工的因素后,我公司对以高质量、高速度全面完成该工程的建设任务充满了信心。现将本工程施工组织设计呈送贵方,供你们审阅。 一、工期目标 确保本工程以180个日历天完成全部竣工施工任务。如有幸中标,所报工期即为合同工期,并做到一接到通知,第二天立即进场。我公司一定精心组织施工、周密安排,千方百计做好开工前的施工准备工作,让业主放心满意。 如因我公司原因造成工期拖延,愿接受合同总价每天万分之五的罚款。 二、质量目标 确保金卫幼儿园(绿地园区)工程达到一次验收合格与区优质结构工程。针对本工程特点,我公司将以先进的技术、科学的管理落实措施,确保本工程达到质量目标。 如果达不到上述质量承诺,我公司愿接受按合同总价的5%给以罚款。 三、安全目标 实现无工伤、火灾、交通管线、设备等事故,创上海市标化合格工地。 四、施工现场管理目标 确保施工现场管理达到“区现场文明、标化工地”标准,争创上海市“市级文明工地”标准。

住宅楼设计要求

住宅设计统一技术要求 1. 层高 普通公寓:2800;顶层跃层及局部特殊部位详见设计方案。 多层沿街位置住宅层高可能因地库高度关系和立面楼层高度一致的要求而相应变化。2. 墙体 根据规范热工要求,局部外墙面采用外保温砂浆或EPS保温板。 卫生间四面墙根应设置200高混凝土导墙,露台处应设置200高混凝土导墙。 内外墙上所有留洞均应有水平和竖向定位;柱上留洞不仅在建筑图上明确标注,还应在结构图中采取相应措施。门厅墙体中各设备表箱应设置于隐蔽处(且配电箱不应放置在客厅里),并有序排列,施工图正式出图前,需向甲方提供门厅立面展开图,甲方确认后,方可正式出图。 异型柱与墙面关系: 起居厅与主卧室隔墙异型柱,保证起居室墙面平整; 起居厅与次卧室或其他辅助房间隔墙异型柱,保证起居厅墙面平整; 主卧室与次卧室或其他辅助房间隔墙异型柱,保证主卧室墙面平整。 户内管弄井墙体不砌筑。(除当地审图机关或质监站有明确相应要求的除外) 3. 楼地面 厅房等普通房间混凝土整浇层厚度为30。 卫生间比厅房结构降板20,设计时应避免卫生间楼地面见梁。 阳台比厅房结构降板20,向上做反梁并作门槛。 楼梯间不降板。 建筑面标高与结构面标高关系要表达清楚; 上述标高关系表达较复杂,建议附小户型平面图注明,在结构图上要有明确标注。 4. 门窗 多层公寓和高层户型:入户门洞为1000X2200(单扇门);卧室门900X2200;厨房门800X2200;卫生间门800X2200;特殊做法详见图纸标注,除入户门和阳台门外,其他门只是预留洞口,门窗表中编号需要分开。 窗口宽度、高度需要尽量统一,根据开间尺寸确定相应洞口标准,特殊部位另行调整。窗型应单独出门窗表和门窗示意图。 门垛尺寸100为宜,不应小于50,否则要做构造柱加固。(门垛予留钢筋后浇混凝土) 外墙面至凸窗板外缘尺寸:标准凸窗为600(带空调)。外窗窗台距楼面,地面的净高低于900时应有防护措施。窗外有阳台或平台时不受此限制。 次卧、厨房、卫生间等未特殊注明的窗台,均900高。窗顶为2400至梁底(除特殊设计)落地门、窗下槛应预留7cm高混凝土翻口,作为将来地板铺设的收口。 所有门窗的标注尺寸标明为洞口尺寸,门窗示意图中的门窗立面划分及开启方式表示清楚,门窗实际尺寸因施工误差及装修因素不在设计中标明。 北侧卧室窗宽度不宜超过1500,南侧主卧窗不宜超过1800,次卧不宜超过1500,客厅门不宜超过2100。 窗开启方式:多层住宅为推拉窗,小高层高层宜为平开窗,卫生间为上旋窗。须注意平面上门窗关系,防止门窗互碰。。 5. 卫生间 卫生间不采用下沉式卫生间。 卫生间洗面盆与坐便器中距大于1200,中心距侧墙不小于400; 标准主人卫生间设浴缸和台盆,卫生间台面长度大于900; 平层公寓浴缸尺寸700X1500; 坐便器位置宽度不小于800,坑距305,考虑手纸盒、电话等悬挂位置。 卫生间的地漏及排水坡度情况应在详图中表达清楚,厨﹑卫门口应标明门口线,地漏应尽量设在隐蔽部位。 有上下水的洁具应考虑噪音对卧室的影响(如马桶),尽量避开卧室墙面布置 厨卫布置应按最佳管线走向考虑煤气管的走向,要求管线尽可能简短、美观。

房屋建筑工程总承包投标文件(技术标)

编制投标文件这个东西就是投标用的施工组织设计,它的编制不是简单的在电脑上进行“复制—粘贴—修改”的过程,它需要认真吃透招标文件、熟悉施工图纸、在认真踏勘现场的基础上,运用自身的聪明才智,编制出技术先进、合理经济、针对性强的施工组织设计,才能够充分体现企业整体实力,促使竞标成功编制投标文件,大致要点是: 1.重视业主要求,体现“投其所好” 任何一个业主,无论是房地产开发商、企事业单位或是政府部门,对于所投资建设的项目均有一定的期望值,如投资预算、建设周期、质量标准等等,不同性质的项目的侧重点不同,如房地产开发商最关心的是如何以最低的投入获得最大的利润,这种项目往往以最低价中标,因此在编制此类工程的投标施工组织设计时,对于机械、周转材料、劳动力等资源的投入上要“精打细算”,在保证工期、质量的前提下选择合理的组织方案,节省投入,降低报价,增加胜算的机会;而对于政府部门投资建设的大型公建项目,如奥运场馆等关系到国家形象、公众利益的工程,其高标准的质量、严格的工期要求,往往要通过先进的技术组织方案、完善的管理体制来实现,那么在投标施工组织设计中,这些内容需要反复论证,重点阐述。总而言之,在投标前期仔细阅读招标文件,密切与业主、招标代理机构进行沟通,把握业主对该项目的明确或是隐含要求,对于投标者有针对性地编制标书,提高其得分率,将起到十分重要的作用。 2.编制周期较短,依据资料有限,内容可扩充

关于投标书的编制时间,《招投标法》规定:“自招标文件发出之日起至提交投标文件之日止,最短不少于20天”,但在实际运作过程中,一般都达不到以上要求,除去评标会、现场踏勘、答疑等时间,真正用于编制的时间往往只有7~10天的时间,甚至更短至2~3天。在此期间,从熟悉招标文件、图纸、相关资料到分工编制、组卷、成稿装帧,时间十分紧张,往往需要加班加点才能完成;再者,由于处于工程前期阶段,业主为了节省时间,往往一边设计一边招标,提供的图纸都不是施工图,甚至仅仅是扩初图,其中未定项目以及不完善的地方较多,给编制带来了一定的难度,必须依据施工企业以往类似工程的施工经验,作出风险性抉择,体现自身的智慧和实力。在中标后根据施工图在实施性的施组中加以补充和完善。 3.明暗有别,区别对待 相对于目前存在的邀请招标和公开招标两种形式,投标施组也有明标和暗标之分。所谓明标,即是在施组文字中可出现投标企业名称、业绩等展示企业实力的内容,在评标过程中起到加深业主及评委对本企业印象,提升本企业地位的作用。这种招标形式一般对施组的排版、组卷、装帧等没有太多严格的要求,投标方可根据自己的风格,力争做到版面清晰美观,给评委良好的“第一印象”;而另一种“暗标”,则是为了体现评标的公开、公平的原则,不能出现任何与企业有关的信息,文字字体、格式、封面、装帧等都必须严格按照招标文件的要求编制,任何一个细节出现失误,都可能被视为不响应招标文件要求而被判定废标,导致之前所有努力工作均付诸东流,给企业带来无法

建筑工程技术标

. 目录第一部分施工方案 第一章编制依据 第二章工程概况 第三章施工准备 第四章工期要求 第五章施工部署 第六章基础工程 第七章主体工程 第一节钢筋工程施工方法 第二节钢筋工程施工方法 第三节模板工程施工方法 第四节混凝土工程施工方法 第五节脚手架工程施工方法 第六节砌筑工程施工方法 第八章屋面工程 第九章装饰工程 第十章楼地面工程 第十一章施工测量 第十二章施工措施 第十三章暖卫工程施工组织设计 第十四章电气工程施工组织设计 第二部分工程质量保证措施 第三部分工程项目合理化建议 第四部分文明工程保证措施 第五部分安全施工措施 第六部分工程保修围及措施 第七部分附表

卫生学校易地新建项目2#-6#、9#、楼工程 施工组织设计 第一部分施工方案 第一章编制依据 1、施工图纸 2、建筑施工组织设计实例应用手册 3、建筑分项工程施工标准 4、现行建筑施工规大全 5、混凝土结构平面整体表示方法制图规则和构造详图11G101-3 6、《混凝土结构施工质量验收规》GB50204-2015 7、《建筑装饰工程质量验收规》GB50210-2011 8、《住宅装饰工程施工质量验收规》GB50327-2010 9、《混凝土泵送施工技术规程》 10、《砌体工程施工质量验收规》GB50203-2011 11、《测量施工规》 12、《建筑施工工艺规》 13、《建筑地基基础质量验收规》 14、《多层建筑混凝土结构技术规程》 15、《多层结构施工平面图构造详图》 16、《房屋工程质量验收规》 17、地质勘测报告 第二章工程概况 第一节建筑概况 招标围:土建、水暖、电气 工程名称:卫生学校(职工医科大学)易地新建工程 工程地点:市丰满区吉丰西路 设计单位:中美建筑设计研究院有限责任公司 招标代理机构:市公正建设工程招标有限责任公司 建筑规模表:

最新住宅设计规范标准

1总则 1.0.1为保障城市居民基本的住房条件,提高城市住宅功能质量,使住宅设计符合适用、安全、卫生、经济等要求,制定本规范。 1.0.2本规范适用于全国城市新建、扩建的住宅设计。 1.0.3住宅按层数划分如下: 一、低层住宅为一层至三层; 二、多层住宅为四层至六层; 三、中高层住宅为七层至九层; 四、高层住宅为十层及以上。 1.0.4住宅设计必须执行国家的方针政策和法规,遵守安全卫生、环境保护、节约用地、节约能源、节约用材、节约用水等用关规定。 1.0.5住宅设计应符合城市规划及居住区规划的要求,使建筑与周围环境相协调,创造方便、舒适、优美的生活空间。 1.0.6住宅设计应推行标准化、多样化,积极采用新技术、新材料、新产品,促进住宅产业现代化。 1.0.7住宅设计应在满足近期使用要求的同时,兼顾今后改造的可能。 1.0.8住宅设计应以人为核心,除满足一般居住使用要求外,根据需要应满足老年人、残疾人的特殊使用要求。 1.0.9住宅设计除应符合本规范外,尚应符合国家现行的有关强制性标准的规定。 2、术语 2.0.1住宅 residential buildings 供家庭居住使用的建筑。 2.0.2套型 dwelling size 按不同使用面积、居住空间组成的成套住宅类型。 2.0.3居住空间 habitable space 系指卧室、起居室(厅)的使用空间。 2.0.4卧室 bed room 供居住者睡眠、休息的空间。 2.0.5起居室(厅) living room 供居住者会客、娱乐、团聚等活动的空间。 2.0.6厨房 kitchen 供居住者进行炊事活动的空间。 2.0.7卫生间 bathroom 供居住者进行便溺、洗浴、盥洗等活动的空间。 2.0.8使用面积 usable area 房间实际能使用的面积,不包括墙、柱等结构构造和保温层的面积。 2.0.9标准层 typical floor 平面布置相同的住宅楼层。 2.0.10层高 storey height 上下两层楼面或楼面与地面之间的垂直距离。

房屋建筑工程技术标

嘉兴市房屋建筑工程技术标模版

目录 一、基本规定 1.1适用范围 1.2目的和使用方法 1.3特别说明 1.4遵循的主要规范、标准 二、主要分部分项施工方法及技术措施 2.1施工测量 2.2打桩工程 2.3基坑支护施工方案 2.4地下室及基础工程 2.5主体结构工程 2.6屋面工程 2.7楼地面工程 2.8钢结构工程 2.9装饰工程 2.10门窗工程 2.11油漆及涂料工程 2.12水电安装 2.13其他施工技术措施 2.14附件:装饰装修工程专项施工方案 三、质量保证体系及控制要点 3.1.施工项目质量保证体系 3.2.施工项目质量控制要点 3.3.主要技术质量控制措施 3.4.沉降观测技术控制措施 3.5冬雨夏季施工组织措施 四、安全保证体系及安全文明施工措施要点 4.1安全生产管理

4.1.1确定明确的安全生产管理目标4.1.2建立安全生产保证体系 4.1.3安全生产技术措施 4.2治安保卫管理 4.3文明施工管理 4.3.1进行动态管理 4.3.2建立岗位责任制 4.3.3勤于检查、及时整改 4.3.4现场文明施工措施和要求 4.4 职业健康管理 4.4.1 劳动保护 4.2.2 生活条件

一、基本规定 1.1适用范围 本模版适用于房屋建筑工程(包括住宅、共建、厂房、桩基、基坑围护、钢结构、装修、幕墙等)的技术标编制。 1.2目的和使用方法 1.2.1采用技术标模版目的是为了简化技术标大篇幅的、通用的内容,提供评标效率,使评标专家能集中精力对技术标有实质性、针对性点内容进行评审。将技术标中的主要分部分项施工方法及技术措施、质量保证体系及控制要点、安全保证体系及安全文明施工措施要点三项内容制成本市统一的技术标模版。 1.2.2就技术标模版的内容,各投标单位在编制技术标时不必重复编写,只要明确响应技术标模版的哪一条即可。投标单位可在响应技术标模版的基础上根据项目特点、自身的优势进行补充,单独立一个章节:“本工程的特点、难点及合理化建议”。 1.3特别说明 装饰装修工程及幕墙工程可能涉及到的分部分项施工方案特别多,故将装饰装修工程(含幕墙工程)的专项施工方案作为附件单独编写。 1.4遵循的主要规范、标准: 技术标编制、施工中需遵循下列的主要规范、标准: (1)《建筑地基基础工程施工质量验收规范》50202-2002 (2)《砌体工程施工质量验收规范》50203-2011 (3)《混凝土结构工程施工质量验收规范》50204-2002 (4)《钢筋焊接及验收规程》18-2003 (5)《钢结构工程施工质量验收规范》50205-2001 (6)《地下防水工程施工质量验收规范》50208-2002 (7)《屋面工程质量验收规范》50207-2002 (8)《建筑装饰装修工程施工质量验收规范》50210-2002 (9)《建筑地面工程施工质量验收规范》50209-2002 (10)《建筑节能工程施工质量验收规范》50411-2007 (11)《建筑工程施工质量验收统一标准》50300-2001 (12)《建设工程项目管理规范》50326-2006 (13)《建筑给排水及采暖工程施工质量验收规范》50242-2002

住宅项目基本设计要求

住宅项目基本设计要求 总则 1、本设计要求适用于初步设计和施工图设计阶段。 2、本设计要求为住宅项目最基本的标准,各事业部应根据不同项目的不同品质要求,在此基础上完善并编制成设计任务书。 3、本设计要求同国家现行规范有冲突的部分按现行规范为准。 4、()内数据仅供参考。 第一部分制图要求 1、图纸规格:各专业图纸规格需统一以1#图为主要出图图幅,要求每个专业图幅不超过两种。 2、建筑总说明中应将装修做法统一编写,各子项都以此为依据。子项说明根据具体情况单独编写。 3、建筑平面图分1:100楼栋组合平面和1:50户型放大平面两种。 3.1、组合平面应反映建筑长度、宽度;轴网定位和墙体定位情况;外墙面的开洞;门窗编号;楼梯编号;公共部分的强、弱箱留洞以及消防栓留洞情况;特殊设计的部位如设缝、边单元户型平面异型平面节点情况,如果构造表达不清,应引出放大比例的平面节点图。组合平面可不标出家具情况,但应有洁具。 3.2、户型须出1:50放大平面图。户型放大平面应反映单元户内的详细构造情况,包括:家具布置情况;内墙定位;墙体材料图例;门窗和细部构造尺寸定位;标明管道位,地漏和地面找坡情况;抽油

烟机、热水器,空调机冷媒冷凝管、强弱电户内箱留洞应有水平和竖向定位;空调机室内布置应避免直接对人吹。同一户型如有对称使用,应画出对称户型放大平面以利于施工查阅。 4、图面要求:各专业图纸中各种做法、标注清晰明确,不同种类的标注字体及大小需相对一致,其中包括图纸目录、图签部分、图纸的主要内容部分。 5、提供给甲方的电子文挡必须按以上比例绘制,且与最终施工图纸一致,用此电子文挡可直接核算产权面积。 6、严格执行图纸会签程序,认真核对各专业图纸,使个专业图纸协调一致(如框架柱、剪力墙、集水坑的定位以及大小等)。 7、修改图纸应进行统一的编号,同时在改图上注明此前编号为XX的施工图作废;若仅仅是部分修改,则修改部分与不修改部分应有明显的区别。 8、图纸深度应严格执行建设部颁发的《建设工程设计文件编制深度的规定》。 一、建筑设计要求 1、设计说明 1.1、建筑总说明应将装修做法统一编写。 1.2、每栋楼独立编制门窗表,各栋门窗标号及用料应与门窗表统一,特殊部位的门窗应标明使用部位。 2、统一技术要求

最新房屋修缮技术标

目录 第一章总论 (5) 第一节工程概况 (5) 第二节编制说明 (5) 第二章施工部署 (7) 第一节组建项目部及其职责分配 (7) 第二节施工机构职能 (10) 第三节施工协调 (11) 第四节项目与公司的关系 (12) 第三章施工平面布置 (13) 第一节布置原则 (13) 第四章施工技术措施 (14) 第一节内容 (14) 第二节图纸会审 (14) 第三节施工作业设计的编制 (16) 第四节技术交底 (16) 第五节技术复核 (18) 第六节施工技术总结 (18) 第七节技术标准管理制度 (20) 第五章机械、办公、检测设备进场计划保证措施 (21) 第一节主要施工机械的配置原则 (21) 第二节主要施工机械办公检测设备进场计划保证措施 (23)

第三节主要施工机械、设备使用的保证措施 (23) 第六章施工工艺及方法 (24) 第一节门窗拆除 (24) 第二节门窗更新 (25) 第三节内墙、天棚装饰改造 (27) 第四节轻钢龙骨吊顶 (29) 第五节地板砖铺设工程施工方案 (33) 第六节抹灰工程 (36) 第七节涂料工程 (37) 第七章质量保证措施 (38) 第一节质量目标 (38) 第二节技术规范 (38) 第三节质量保证措施 (38) 第八章施工进度计划 (43) 第一节工期进度计划 (43) 第二节进度控制目标 (43) 第三节进度保证措施 (44) 第四节进度控制措施 (45) 第九章确保工期的技术组织措施 (47) 第一节技术保证措施 (47) 第二节施工进度控制措施 (49) 第三节材料供应保证措施 (50)

第四节资金保证措施 (51) 第五节机械设备投入及正常生产保证措施 (51) 第六节劳动力保证措施 (51) 第七节施工进度计划管理措施 (53) 第十章安全施工措施 (54) 第一节安全生产目标 (54) 第二节安全施工保证体系 (54) 第三节安全生产制度 (54) 第四节保证措施 (57) 第十一章工地防火措施 (60) 第一节防火安全检查 (60) 第二节防火安全制度 (62) 第十二章文明施工及环保措施 (62) 第一节执行标准及目标 (62) 第二节现场文明施工措施 (63) 第三节环境保护措施 (65) 第十三章成品保护与回访及保修 (68) 第一节成品保护措施 (68) 第二节回访措施和工程保修 (70) (一)拟投入的机械设备表 (72) (二)劳动力计划表 (73) (三)施工进度计划表 (74)

建筑工程技术标通用版

目录 1全面性 1.1工程概况、施工组织方案; 1.2施工机械设备、劳动力投入计划; 1.3质量、工期、投资控制方案; 1.4文明施工措施; 1.5施工总进度计划(附图); 1.6施工现场平面布置(附图); 2可行性 2.1施工措施及计划; 2.2施工现场流水段的划分; 2.3施工现场流水作业; 2.4施工现场交叉作业; 2.5施工现场机具配置和布置; 3针对性 3.1施工的重点和关键部位处理 3.2质保体系; 3.3安保体系; 3.4创优措施; 3.5安全措施; 3.6文明施工和防止扰民措施。 4先进性 4.1采用的新工艺、新技术、新设备; 4.2在确保工程质量前提下,有降低成本、缩短工期、减轻劳动强度、提高进度的方案; 4.3在执行国家强制性条文前提下体现施工的先进性措施。 5强制性 5.1防治质量通病的措施; 5.2行国家强制性条文的保证措施; 6承诺 6.1保修承诺和违约经济处罚承诺; 6.2工程质量争优承诺及保证质量措施。 1全面性 1.1工程概况、施工组织方案 1.1.1工程概况 1.1.1.1工程简述 本工程为新疆新能千公投资有限公司电力物资加工制造基地施工一标段,建设地点位于新疆乌鲁木齐兵团十二师西山工业园米兰街2号,项目包括生产材料组配车

间和综合楼,其中生产材料组配车间建筑面积10273.28㎡,地上一层,门式钢架结构,檐口高度12.0m;综合楼建筑面积8364.12㎡(地上部分5262.4㎡,地下部分3101.7 2㎡),地下一层,地上五层,钢筋混凝土框架结构,建筑檐高20.9m,建筑抗震设防烈度为8度。 1.1.1.2建筑设计内容 建筑墙体: 生产材料组配车间外墙1.20米标高以下为240厚砖墙(外贴100厚保温),1.20米标高以上为双层压型钢板墙体。内部防火墙1.20米标高以下为240厚砖墙,1.20米标高以上为火克板防火墙。 综合楼地下部分外墙采用300厚钢筋混凝土墙,内墙采用200厚和150厚加气混凝土砌块墙。地上部分外墙采用250厚加气混凝土砌块墙,内墙采用200厚和150厚加气混凝土砌块墙及120厚KP1型粘土砖墙。 建筑外墙面做法: 生产材料组配车间外墙砌体部分外墙面贴仿古面砖,保温层为100厚硬泡聚氨酯保温板,燃烧性能B1级。砌体以上部分为双层压型钢板复合保温墙体(竖排)。综合楼一、二层外墙面采用80B1级硬泡聚氨酯板保温层,三至顶层采用80厚B1级EPS 板保温层,外墙面为真石漆饰面。勒脚贴现代仿古面砖。 室内墙面: 生产材料组配车间内墙面(砖墙部分)抹灰刷白色内墙涂料。 综合楼地下部分室内墙面为水泥砂浆涂料墙面,地上部分水箱间、电梯机房为水泥砂浆涂料墙面,主、副食操作间、洗消区、走道、备餐间、食品库、冷藏间餐具间、卫生间、盥洗室、粗加工区、开水间、门厅为陶瓷砖墙面,楼梯间及其他室内墙面均为白色乳胶漆墙面。 室内顶棚: 综合楼地下部分配电室为白色涂料顶棚,其他除楼梯间、档案室采用乳胶漆顶棚外均为板底抹灰顶棚。地上部分除水箱间、电梯机房为板底抹灰顶棚,其他均为白色涂料顶棚。 楼地面: 生产材料组配车间室内地面为混凝土地面。综合楼地下部分车库为混凝土地面,设备间、配电室为细石混凝土地面,楼梯间、走道、档案室、工器具室为水泥砂浆地面,车库入口坡道为钢筋混凝土地面(设防滑条)。地上部分楼梯间铺地砖,水箱间为水泥砂浆楼面,电梯机房为细石混凝土楼面,其它室内楼地面均为地板辐射采暖楼铺地砖。 门窗: 生产材料组配车间所有外墙窗均为四腔三密封双层中空玻璃塑钢节能窗,门为平开钢木门、成品电动提升钢木门和成品特级防火卷帘门。 综合楼外门均采用成品节能外门,组合门窗及外窗为65系列四腔三密封双层中空玻璃塑钢节能门窗,内门为复合实木门和防火门。 屋面工程:

房屋建筑工程施工技术标准

工程施工技术标准 沉井施工技术标准 1、沉井制作尺寸的允许偏差应符合下列规定: 1.1 长、宽:±5%,且不大于±12cm; 1.2 曲线半径:±0.5%,且不大于±6cm; 1.3 对角线:±1%; 1.4 井壁厚(混凝土):±4cm。 2、沉井清基后位置的允许偏差应符合下列要求: 2.1 沉井地面平均高程应符合设计要求; 2.2 沉井的最大倾斜度不得大于沉井高度的1/50; 2.3 沉井顶、底面中心与设计中心在平面纵横向的位移(包括因倾斜而产生的位移)均不得大于沉井高度的1/50; 2.4 矩形、圆端形沉井平面扭角允许偏差≤1°。

清筛道床道技术标准 道床厚度(mm)标准 注:允许速度大干120 km/h的线路,无垫层时碎石道床厚度不得小于450mm;有垫层时碎石道床厚度不得小于300 mm,垫层厚度不得小于200mm。 道床顶面宽度及边坡坡度 线路连接技术标准 普通线路接头螺栓扭矩标准 注:①C值为接头阻力及道床阻力限制钢轨自由伸缩的数值。

②小于43 kg/m钢轨比照43 kg/m钢轨办理。 ③高强度绝缘接头螺栓扭矩不小于700 N·m。 线路维修技术标准 线路轨道静态几何尺寸容许偏差 注:①轨距偏差不含曲线上按规定设置的轨距加宽值,但最大轨距(含加宽值和偏差)不得超过I 456mm; ②轨向偏差和高低偏差为10m弦测量的最大矢度值; ③三角坑偏差不含曲线超高顺坡造成的扭曲量,检查三角坑时基长为 6.25m,但在延长18m的距离内无超过表列的三 角坑; ④专用线按其他站线办理。

道岔轨道静态几何尺寸容许偏差 注:①支距偏差为现场支距与计算支距之差; ②导曲线下股高于上股的限值:作业验收为0,经常保养为2mm,临时补惨为3 mm; ③三角坑偏差不含曲线超高顺坡造成的扭曲量,检查三角坑时基长为 6.25m。但在延长18。的距离内无超过表列 的三角坑; ④尖轨尖处轨距的作业验收的容许偏差管理值为±1 mm; ⑤专用线道岔按其他站线道岔办理。

土建技术标

目录 1.编制依据- 1 - 2.工程概况- 3 - 3.质量、工期、安全、文明施工目标- 10 - 4.项目工程施工组织- 11 - 5.工程施工总体部署- 16 - 6.施工现场总平面布置图- 22 - 7.工程施工方案- 23 - 8.分部分项工程施工方案- 24 - 9.施工质量保证措施- 62 - 10.冬期、雨季施工技术措施- 63 - 11.工程工期保证措施- 70 - 12.安全生产和文明施工措施- 71 - 13.现场文明施工措施- 76 - 14.劳动力、设备配备计划 - 78 - 15.工程施工进度计划安排 - 80 - 16.工程回访、维修计划- 81 -

1.编制依据 1.1 编制主要依据 1.1.1泰戈特(北京)工程技术有限公司总承包的金辛达煤业有限公司金辛达煤矿选煤厂总承包项目之土建工程进行招标文件 1.1.2金辛达煤业有限公司金辛达煤矿选煤厂总承包项目之土建工程的工程量清单及报价说明 1.1.3金辛达煤业有限公司金辛达煤矿选煤厂总承包项目之土建工程的图纸。 1.1.4泰戈特(北京)工程技术有限公司总承包的金辛达煤业有限公司金辛达煤矿选煤厂总承包项目之土建工程进行补充文件,答疑文件。 1.1.5我公司质量手册》、《质量管理体系程序文件》和《作业文件汇编》。 1.2施工所依据的主要法规及标准 中华人民共和国建筑法 中华人民共和国合同法 中华人民共和国安全生产法 建设工程质量管理条例 《建筑工程施工质量验收统一标准》(GB50300-2001) 《建筑地基基础工程施工质量验收规范》(GB50202-2002) 《砌体工程施工质量验收规范》(GB50203-2002) 《混凝土结构工程施工质量验收规范》(GB50204-2002) 《屋面工程质量验收规范》(GB50207-2002) 《地下防水工程质量验收规范》(GB50208-2002) 《建筑地面工程施工质量验收规范》(GB50209-2002) 《建筑装饰装修工程施工质量验收规范》(GB50210-2001) 《建筑工程施工项目管理规范》(GB/T50326-2001)

农村房屋建筑技术

农村房屋建筑技术 建筑技术的进步,可以使房屋越建越高;跨度越来越大;使用性能越来越好;发挥人类房屋建筑中的艺术性。 下面是教案 1、常见的建筑 一、目的要求: 1、能设法收集不同历史时期关于房屋的资料。 2、能分析出一座砖结构房屋的结构、层次与构成。 3、能设定标准对建筑物进行分类,能大胆进行推测.敢于发表自己的观点。 4、能分析出建筑材料和技术的发展进步对房屋变化的作用,与其他同学一起分析研究各种问题。 5、能有根据地说明从古到今人类房屋发展变化的原因,通过推理解释不同地区民居具有不同风格的原因。 6、能具体说出某一个建筑物所用的建筑材料有哪些特点 二、教学重点 1、能分析出一座砖结构房屋的结构、层次与构成。 2、能设定标准对建筑物进行分类,能大胆进行推测.敢于发表自己的观点。 三、教学难点: 具体说出某一个建筑物所用的建筑材料有哪些特点 四、教学过程: 1、导入: A、谈谈自己家乡的建筑物。 B、谈谈自己所见所闻——建筑物情况。

2、学习新课: ▲房屋的变化 A、活动目标: 1、设法收集不同历史时期关于房屋的资料 2、根据地说明从古到今人类房屋发展变化的原因 3、能大胆进行推测.敢于发表自己的观点。 B、活动过程: 1、让学生明确活动的任务。 教师讲述:早在55万年前,我们的祖先就找到了能够遮风避雨的山洞作为自己的房屋.你知道从天然山洞到现代的高楼大厦,人类的房屋经历了怎样的变化过程吗?引起房屋变化的原因是什么呢?你可以通过阅读课本中的内容或上网来获取资料。再通过整理和分析资料得出结论。 2、学生围绕上面的问题独立获取信息。教师提示学生在查阅资料的过程中,应注意以下几点: (1)可以围绕上面的问题,阅读课文中的资料。 (2)选择适合探究题目的网址和书籍以搜集资料: 参考网址:中国建筑万维网. (3)将得到的信息,及时记录在资料卡片中。 (4)利用第4记录表格,有重点地列举出不同历史时期有代表性的房屋,如天然山洞、树巢、可以动的草棚或兽皮帐篷、土屋、砖瓦民居、故宫、白金汉宫、美国白宫、纽约的玻璃大厦、摩天大楼等,分析并记录它们的外形、主要材料、主要功能、采用的工具和技术。 3、组织学生汇报、讨论。 学生先在小组交流自己的阅读结果,说说人类的房屋是怎样发生变化的,然后围绕着房屋变化的原因进行讨论,引导学生从记录表中分析:建筑物在外形、材料、结构、功能以及建筑技术发展的一些规律或趋势。

土建工程技术标

第一章编制依据及工程概况 第一节编制依据 工程施工组织设计根据以下最新资料及相关信息组织编写: 1、《工程岩土工程勘察报告》(详勘) 2、《建筑结构可靠度设计统一标准》 3、《建筑结构荷载规范》 4、《建筑地基基础设计规范》 5、《混凝土结构设计规范》 6、《砌体结构设计规范》 7、《建筑设计防火规范》、《全国民用建筑工程设计技术措施》 8、《民用建筑设计通则》 9、《住宅建筑设计规范》 10、《建筑设计防火规范》 11、《工程建设标准强制性条文》房屋建筑部分 12、《民用建筑工程设计技术措施》 13、《公共建筑节能设计标准》 14、《浙江省公共建筑节能设计标准》 15、其他国家现行有关建筑设计规范、规程 16、其它专业提供的相关设计资料 第二节工程概况 我单位根据上述有关资料和现场踏勘,结合现场实际情况,经深入调查研究,并结合我单位多年的施工实践,由具有丰富施工实践经验和管理经验的工程技术人员编制而成。

工程,地上五层,建筑面积2245.57平方米,钢筋混凝土框架结构。建筑设计等级Ⅲ级,抗震不设防,耐火等级二级,建筑结构安全等级二级,设计使用年限50年,屋面防水合理使用年限10年,防雷等级三级。 本工程混凝土结构部分均使用商品泵送砼(混凝土强度等级),基础垫层为C15,现浇结构为C25和C30;砌体结构部分:0.000m以下墙体采用MU10烧结页岩普通砖,0.000m以上墙体采用MU10烧结页岩多孔砖,均为实砌。 本工程主要建筑设计如下: 1、涂料外墙面: 聚氨酯防潮底漆;混凝土与砖墙相交处附加200宽钢丝网片;10 厚1:2.5水泥砂浆(拉细毛处理);界面剂;20厚聚合物Ⅱ型保温浆料;抹3厚ZL轻质抗裂砂浆;耐碱玻纤网(锚固钉);真石漆仿块材分割。 2、毛面花岗岩台阶 20厚毛面花岗岩面层,水泥浆擦缝;1:1水泥砂浆结合层;20 厚1:3水泥砂浆找平层;纯水泥浆一道;60厚C20混凝土(厚度不包括踏步三角部分);台阶面向外坡1%;80厚压实碎石;素土夯实。 3、水泥砂浆坡道: 25厚1:2水泥砂浆抹面作60宽7深礓磋;纯水泥浆一道;70厚 C20混凝土;100厚压实碎石;素土夯实。 4、混凝土散水: 70厚C15混凝土提浆抹光;80厚压实碎石;素土夯实。 5、抛光砖地面: 铺地砖面层,纯水泥浆擦缝;纯水泥浆一道;20厚1:2水泥砂 浆找平兼结合层;100厚C15砼垫层;80厚压实碎石;素土夯实。 6、一般楼面: 铺抛光砖面层,纯水泥浆擦缝;20厚1:2水泥砂浆找平兼结合层; 钢筋混凝土楼板。 7、磨光花岗石楼面(楼梯间):

简述房屋建筑施工技术

简述房屋建筑施工技术 发表时间:2018-10-18T18:17:11.783Z 来源:《防护工程》2018年第16期作者:黄锦锋[导读] 今随着社会不断的发展和进步,相关的建筑行业发展也是日新月异,房屋的建筑技术,和以往相比也有了比较大的改进 湛江市荣兴房地产有限公司 524000 摘要:今随着社会不断的发展和进步,相关的建筑行业发展也是日新月异,房屋的建筑技术,和以往相比也有了比较大的改进。文章将针对目前房屋建筑施工当中存在的一些常见问题,进行深入细致的探究和分析,并且有针对性的提出了改进的方案和措施,力求更好的推动房屋建筑施工技术的发展,为建筑行业的前进做出积极的贡献。 关键词:房屋建筑;施工;实用技术 引言:建筑业一直在我国经济发展中占居着重要的地位,房屋建筑工程质量也是广大人民群众普遍关注的一个突出问题。而在房屋建筑工程建设和使用过程中暴露出来的大、小质量问题已经到了不可轻视的地步,它关系到人民的安居乐业、社会稳定。为此我们要认真研究其原因,充分认识其危害性,采取相应对策和措施以及相应的施工技术进行行之有效的预防和治理,从根本上消除建筑质量问题。 一、建筑工程常见的质量问题及影响因素 1.1 施工企业对劣质原材料的使用。房屋建筑是以基本的建材为单元构造而成,所以原材料的使用是关键性因素。很多施工单位为了获取更多的利益,采取使用劣质原材料的方式来降低成本,一般来说,劣质钢在小型建筑物的使用上勉强可以应付,但是对于大型建筑工程,这样做会大大削减建筑物的寿命,甚至引起更严重的质量问题,后果不堪设想。除钢材以外,施工所用砂子也会在不良企业手下成为价格低廉的石粉,从而引起建筑地基位置的偏移和房屋渗漏的情况,对房屋质量是极为不利的。 1.2 施工人员的素质较低。施工技术水平的高低很大程度上取决于施工技术人员,一些企业为了降低施工成本,不愿意花高价聘请专业技术人员,反之以综合素质不高、缺乏专业建筑施工技巧的农民工代替,相关培训也只是安排在施工前几天,准备工作不到位,农民工们对于培训内容不能及时理解和运用,直接导致了施工质量的降低。 1.3 其他相关因素的影响。一个建筑工程的实施需要施工单位、环境、技术人员甚至法律部门等不同角色的配合,这些因素都多多少少地影响着建筑工程的质量,所以只有在协调好这些因素之后才能合理进行项目的施工。当然,必须强调的是,建筑所用原材料至关重要,所以要把好这一关,从而保证建筑物有一个好的基础。综合这些因素,从整体考虑,协调各方面因素才能将工程质量控制在一个比较满意的水平。 二、建筑施工技术 2.1、防水技术 在房屋建设施工技术中,防水技术是比较重要的一项技术,它的主要目的是为了避免建筑与水接触的地方发生渗漏的现象,影响着后续施工的质量,防水技术的应用是相当广泛的。要想达到理想的防水效果,选择正确的防水材料是非常关键的,而在不同部分的防水工艺往往是不同的。如女儿墙的防水则会要求防水材料一般是卷材,而且要做成圆弧形,屋面的延伸和变形缝里面则通常采用沥青麻丝填充的方式,而外墙所运用的比较多的防水施工技术则是加气砼砖墙。在整个建筑过程中,要根据建筑图纸的要求以及各部位的需要,因地制宜地选择防水材料和防水技术。 2.2、地基基础施工技术 地基是房屋建筑工程的基础,地基的好坏直接影响上层建筑的质量,在地基基础施工过程中最常用到的技术包括了水泥土桩、换填垫层、强夯置换等。水泥土桩技术使用了能够跟水泥充分发挥反应的土质,运用特殊的搅拌机把水泥灌注到地基深处,然后与地基土充分搅拌从而形成较为坚固的地基结构;换填垫层技术则是对深度为3米以内的,土质松软、牢固性差的地基进行垫层材料置换,达到地基稳定的目的;强夯置换技术则一般运用在有砂土、湿陷性黄土等土质的地基环境中,为了保证实用性,通常会在这个过程中先进行试验性测试,通过测试有效可行的,就进行全面的施工,而测试失败的,则重新设计方案,再次进行试验性测试。 2.3钢筋结构施工技术 钢筋结构施工技术是现代化建设中经常用到的一种技术,其施工过程分为几个步骤:首先是在施工对钢筋清洁度进行检查,如果钢筋表面只有一般污渍则采用一般处理方法,而对于表面存在的特殊污渍必要时候需要采用特殊处理方法来处理干净;接着对钢筋进行曲直度检查,如果钢筋是弯曲的则需要调直,一般使用机械调整或者人工手动调整,如果一般工具没有办法将钢筋调直,可以使用特殊技术调整,实在无法调直的钢筋可以直接丢弃,不再使用;接下来进行钢筋切割,切割要按照设计规范进行,在切割过程中除了要尽可能减少钢筋损耗以外,还要保证切割的钢筋长短符合建筑工程所规定的规格要求;最后一步则是进行钢筋安装,这个过程也要严格按照施工技术进行,按照安装规范不同部位需要采用不同的安装方法,这样才能保证安装质量。 2.4混凝土结构施工技术 在混凝土结构施工中需要用到模版对混凝土定型,施工人员在施工之前需要认真检查模版规格,保证模版内清洁度以及模版密封性,确保模版符合本次施工要求。为了保证施工的顺利进行,在施工之前工作人员可在模版中加入少量的水来晕润,按照顺序进行混凝土施工,在对混凝土结构进行浇筑之后还需要对其结构认真检查,确保其结构是符合设计标准的。 2.5装饰施工技术 随着社会的发展,人们对生活品质要求也越来越高,同时提高的还有对房屋建筑品质的要求。在这些要求下,房屋装饰技术蓬勃发展,在房屋建设过程中,房屋装饰技术决定了房屋装饰的品质。在房屋装饰技术中,主要用到的技术包括了饰面瓷板加工技术:依据设计图纸对瓷板切割处理,运用专业钻孔器钻孔,安装橡胶垫片,安装铝合金托板件;外墙节能保温技术:主要包括了聚苯板与墙体一次浇筑成型技术、外挂式外保温技术、聚苯颗粒保温材浆外墙保温技术等常用技术;幕墙安装施工技术:根据户主要求在适当位置按照相关施工工艺进行幕材选择和幕墙安装,常用的幕墙有石材幕墙、玻璃幕墙、金属幕墙。这些技术的出现使房屋装饰登上一个台阶,各项技术的使用大大提高了房屋装饰的质量和美观度,深受广大户主的欢迎。
