工程施工组织设计

一、工程概况

工程名称: 曹庵农贸市场

建设单位: 淮南市田家庵区曹庵镇人民政府

设计单位: 中铁工程设计院有限公司

工程建设地点: 淮南市田家庵区曹庵镇境内

工程质量等级要求: 合格

建筑面积: 约2100㎡

结构类型: 门架式钢结构

工程工期: 60日历天。

该工程荷载:

①屋面恒荷载: 0.30KN/㎡( 即屋面板加保温)

②屋面静荷载: 0.30KN/m2(计算檩条荷载)

③风荷载: 0.40KN/㎡

④雪荷载: 0.50KN/㎡

⑤抗震设防强度: 7度

⑥生产类别: 丁类

⑦建筑物安全等级: 二级

⑧耐火等级为二级

有二台吊车( 5T、 10T吊车)

主材均采用Q235B钢, 檩条、采用Q235B冷弯薄壁型钢( 檩条热浸镀锌防腐, 镀锌量大于250g/㎡) 焊条为E50、 E43系列。

土建结构基础:

2

1.基槽开挖时应采取完善的支护措施确保边坡稳定和周围建筑物、道路的安全, 基槽采用机械开挖时, 只挖至基槽设计标高以上300, 余下由人工开挖, 以保证基地置于未扰动的土层。

2.基础施工过程中应防止基坑水浸和暴晒, 基础回填土须及时在施工上部结构以前进行, 按规定分层压实。, 压实系数大于等于0.94。

3. 混凝土独立基础。强度等级为C25, 梁、柱为C25, 垫层为C15。

4.基础垫层施工前, 必须经过有关部门验槽, 验收合格后方可进行基础的施工。

二、编制依据:

1、《建筑结构设计统一标准》GBJ68-84

2、《建筑物荷载规范》GB50009-

3、《钢结构设计规范》GBJ17-

4、《冷弯薄壁型钢结构技术规范》GBJ18-87

5、《钢结构工程施工及验收规范》GB50205-

6、《建筑结构抗震设计规范》GB50011-

7、《建筑结构荷载规范》GB5000-

8、《钢结构工程质量检验评定标准》GBJ50221-95

9、《建筑钢结构焊接规程》JGJ81-91

10、《钢结构高强螺栓连接的设计、施工验收规范》JGJ82-91

11、《钢结构工程质量检验评定标准》GB50221-95

12、《防腐标准》ISO/ZH12944

13、《钢铁结构构件防腐保护涂层应用指南》BS5493: 1997

14、《多功能钢铁表面处理液通用技术条件》GB/T13612-1990

3

15、《涂装前钢材表面锈蚀等级和除锈等级》GB8923-88

16、《中国工程建设标准协会标准: 门式刚架轻型房屋钢结构技术规程CESS102: 》

17、建筑法等国家现行建设管理法规

18、本企业的特点、现状、施工技术管理力量

19、我公司的质量手册、程序文件、内部文件等管理制度

三、施工部署

( 一) 施工总平面布置

( 二) 工程管理体系和项目经理部的组成

1、工程实施领导班子

为了确保本工程施工( 加工制作、安装) 的进度、质量、安全。必须确保各种资源( 技术、人员、设备、原材料等) 的充分满足和及时到位。为此, 将由集团公司总经理担任项目总指挥, 具体负责本工程项目分项设计、技术、资源、工艺、加工、运输、安装、质量、工期、安全等的计划、控制、协调工作。

备注: 工程实施领导班子组织机构见下图:

业务管理( 副总) →本工程业务管理及与各配

合单位的协调

计划部( 经理) →进行总体计划、调度、进度控制、资源控制

财务部( 经理) →工程财务管理

设计部( 高工、兼任本工程项目总工程师) 深化设计、加工图设计及

与设计院、业主、监理的设计配合

集团总经理→技术部( 工程师) →工艺技术文件的制订及处

4

理技术问题, 确保技术文件准确、合理

供运部( 经理) →保证材料供应和成品运输

生产部( 经理) →生产计划及生产进度控制

装备部( 经理) →生产及施工装备的维护和保养, 保证设备的正常运行

质管部( 经理) →质量管理和质量检验, 测量

和试验的资源准备和控制, 确保产品质量

安装公司( 经理) →安装所需人力、物力、

财力的准备

2、项目经理部设置:

本工程实行项目经理责任制。项目经理作为公司在项目上的全权代表,

在项目部成员的协助下, 负责施工方案、技术措施、设备采购、材料调

配、施工计划安排等关键问题的决策, 对工程的质量、安全、工期全面负责, 完成法人代表对业主签定的合同内容。项目部其它人员对项目经理负

责。

按照项目法施工, 即实行全面、全额承包制, 由项目经理代表公司按照

公司项目管理文件和质量体系文件要求履行对业主的工程承包合同, 执行公

司质量方针, 贯彻国家法律法规和政策, 执行项目合同中必须履行的各项条款, 对本工程从签定合同——施工准备——施工过程——竣工验收——移交服务管理等整个过程进行有效的组织和控制, 以确保工程质量、工期、安全与文明施工、成本效益与实现合同目标。为此, 在施工管理层设置原则上, 采用

因目标编制、因编定岗、因岗定人、一人多职, 在公司范围内有目标的选

择各种各样优秀人才进驻项目管理层。成立一个有一定权威性且具备统一指挥能力的项目部领导班子和”精干、高效”的项目部管理成员。本项目部

5

有能力协调各方面的关系, 排除各种障碍, 经过精心组织, 严格管理, 能确保本工程按预定要求、目标顺利完成。

根据确立的管理体制, 形成一套严密的项目经理部管理组织机构, 环环相扣, 紧密联系。组织机构图如下:

3、施工班组配备:

施工班组是工程施工的直接操作者, 也是质量、进度、安全、文明施工的直接保证者。班组设置负责人负责本班组的工程量及质量, 与班组签订责任状, 对班组的施工质量、安全、文明施工、施工进度等进行约束, 加强管理。

6

主要机构职责:

1.工程科: 负责具体施工作业过程的控制, 包括准备工作、后勤工作、安装过程等控制、协调, 确保计划的顺利执行, 根据项目经理的要求及时完成各项任务。

2.技术科: 负责施工过程的技术、工艺的控制和指导, 严格按施工组织设计要求, 确保施工的各项技术措施满足规定要求。

3.质安科: 负责现场质量、安全的控制, 严格按质量策划的控制程序和要求, 确保施工质量和安全满足规定要求。

4.吊装拼接组: 负责拼接和吊装, 主要负责所有构件的提升、拼接、就位, 主要人员包括拼接工、安装工、吊车工等, 确保安装、吊装的及时和优质。

5.电焊组: 负责工程所有的电焊工作, 确保焊接质量满足规定要求。

6.机电组: 负责现场所有机械设备、电器的控制、维修、检查、确保机电设备的正常、安全地使用。

7.涂装组: 按规定要求对钢结构进行涂装。

8.材料组: 负责对进场材料设备进行计划、控制、保管, 确保材料和设备的及时到达, 妥善保管, 按规定要求使用。

9.后勤组: 负责对食宿、安全保卫、文明施工及对相关方面的联络和协调。

10.施工工艺组: 负责对施工及工艺过程的控制, 确保施工过程顺利、安全、可靠。

11.测量组: 负责工程施工的测量及定位, 确保构件、桁架就位准确。

12.检验组: 负责对工程质量的检查、检验, 严格对各工序质量进行严格

7

检验控制, 确保施工质量满足规定要求。

13.探伤组: 对钢结构电焊质量进行现场控制。

14.安全组: 对施工过程进行安全检查、安全教育、安全控制, 确保安全施工。

( 三) 、施工准备

1、技术准备:

( 1) 、施工方案选择:

根据该工程的特点, 本钢结构工程采用: 钢结构采用汽车吊进行吊装。

( 2) 、图纸分析及分解设计:

根据招标文件要求组织精干人员进行了高水平的图纸分析及分解设计。

2、物料准备:

材料、构( 配) 件、机具和设备是保证施工顺利的物资基础, 这些物资的准备工作必须在工程开工之前完成。根据各种物资的需求量计划, 分别落实货源, 安装运输和准备, 使其满足连续施工的要求。

3、劳动组织准备:

施工队伍组织坚持合理、精干的原则, 同时要根据施工组织设计制定的劳动力需要计划确定, 在组织安装队进入现场时要进行安全、防火和文明施工等方面的教育, 并建立、健全工地的各项管理制度, 按照施工组织设计制定的各项保证措施考核各岗位人员。

4、施工现场准备:

( 1) 、按照图纸要求进行施工前测量, 测量记录要与图纸相符, 如有不符, 应复测, 经设计方、监理部门以及业主方共同认可解决后再进行施工。

( 2) 、搞好”三通一平”, 即路通、水通、电通和平整场地。

8

临时菜市场工程施工组织设计

临时菜市场工程施工组织设计

XX区XX城菜市场临时经营场地工程 施 工 组 织 设 计

施工组织设计 第一章工程概况 本工程为XX区XX新城菜市场临时经营场地施工工程,位于XX烟厂对面原停车场位置,规划单位政府专项组织机构。该工程为地面开敞设施,为钢架结构,钢架施工面积约2600平方米,总施工面积约6500平米。设计使用期限为2-3个月。 原有约15000立方基础土方工程已开挖,深度约5M,组织有关人员进行验槽,符合勘察报告后方可施工,具体方法:填入建筑碎石及泥土约 1.5M,找平及夯实。钢管架着力点处理:填入大块坚石作为支撑点。钢管架安装:采用建筑钢管架及扣件连接、支接,间距不大于1M,分三层连接固定。面层处理:采用钢模拼装、锁扣连接,形成平整的钢结构地表层。

第二章施工组织结构及职责 一、施工组织结构见下图: 二、组织结构中各管理人员职责如下: 项目经理 1、认真贯彻执行党和国家的路线、方针、政策和法律、法规。

2、严格履行企业与建设单位签订的承包合同,确保合同目标的实现,承担因管理不善造成的经济责任、行政责任乃至法律责任。 3、组建精干高效项目班子,搞好项目机构设置、人员选取调用,具体职责分工。 4、对现场各项工作负有直接的指挥、协调、服务、指导与监督的职能。 5、科学组织施工,及时正确地组织编制项目实施方案,进度计划安排、重大技术措施、资源调配方案,提出合理化建议与设计变更等重大决策。 6、建立严格的经济责任制,强化管理,推动科技进步,搞好工作质量、安全、成本控制,提高综合经济效益。 7、沟通项目内外联系渠道,妥善处理好内外关系,保证项目施工顺利进行。 8、认真执行上级的命令,接受建设单位和上级业务部门的监督指导,及时向上级和建设单位汇报工作。 项目副经理 1、协助项目经理对现场的各项工作进行指挥、协调、服务、指导与监督的职能。 2、对现场施工生产管理、质量、安全、设备等工作进行指挥,协调、指导与监督。 3、沟通项目内外联系渠道,妥善处理好内外关系,保证

农贸市场改造施工组织设计

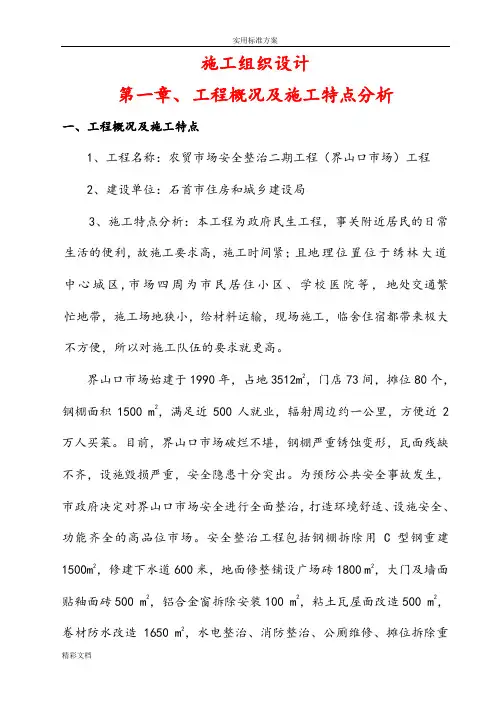

施工组织设计 第一章、工程概况及施工特点分析 一、工程概况及施工特点 1、工程名称:农贸市场安全整治二期工程(界山口市场)工程 2、建设单位:石首市住房和城乡建设局 3、施工特点分析:本工程为政府民生工程,事关附近居民的日常生活的便利,故施工要求高,施工时间紧;且地理位置位于绣林大道中心城区,市场四周为市民居住小区、学校医院等,地处交通繁忙地带,施工场地狭小,给材料运输,现场施工,临舍住宿都带来极大不方便,所以对施工队伍的要求就更高。 界山口市场始建于1990年,占地3512m2,门店73间,摊位80个,钢棚面积1500 m2,满足近500人就业,辐射周边约一公里,方便近2万人买菜。目前,界山口市场破烂不堪,钢棚严重锈蚀变形,瓦面残缺不齐,设施毁损严重,安全隐患十分突出。为预防公共安全事故发生,市政府决定对界山口市场安全进行全面整治,打造环境舒适、设施安全、功能齐全的高品位市场。安全整治工程包括钢棚拆除用C型钢重建1500m2,修建下水道600米,地面修整铺设广场砖1800 m2,大门及墙面贴釉面砖500 m2,铝合金窗拆除安装100 m2,粘土瓦屋面改造500 m2,卷材防水改造1650 m2,水电整治、消防整治、公厕维修、摊位拆除重

建等。安全整治到位后固定摊位增加到100个,临时摊位80个,为700多人提供就业岗位,10年不落后,取得社会与经济双重效益。 第二章、施工技术方案和施工措施

一、施工部署 (1)配备严密的两级管理组织机构,施工现场组成一套充满活力,刻苦钻研,承担过类似工程施工,具有丰富施工经验,并能吃苦耐劳的项目经理部管理班子及施工队伍,对整个施工全过程进行科学管理。(2)在施工全过程中,从施工准备,技术方案选定,垂直运输,平面布置等直到竣工,应从施工承包人的角度出发,站在各专业配套施工如风管及防水施工单位的立场进行全面、综合考虑,并从工程项目管理和施工现场标准化入手。 (3)由于建筑投入材料、设备、劳动力较多,涉及面较广,所以每一施工环节必须仔细考虑,并对初步的施工组织设计方案进行深化,针对本工程的特点就上部施工过程中各项技术措施的实施及设备安装、装修工程施工等关键部位编制详细、可指导具体施工的施工组织设计或施工方案。 (4)根据本工程为现代化新型菜市场的特点,合理安排施工顺序,抓住关键线路,有效地从平面、空间等特点上进行平等流水及作业,减少关键线路上的施工时间,确保工程按期完成。 (5)为确保工程质量及施工的连续性,各专业工种之间应高度统一、

完整版施工组织设计-_新技术应用完整版

(此文档为word格式,下载后您可任意编辑修改!) 一、工程概况 1.1 综述 河南科技大学图书信息中心位于洛阳市洛龙区263号河南科技大学开元校区,本工程地下一层,地上五层,建筑高度23.4m,总建筑面积63587㎡;其中地下车库面积13295㎡,地上部分建筑面积50292㎡。本工程耐火等级为一级,耐久年限为50年;地震设防烈度为七度。 本工程由河南科技大学、洛阳市文化局投资建设,机械工业第四设计研究院勘察、设计,中汽智达(洛阳)建设监理公司监理,郑州市第一建筑工程集团有限公司施工总承包。 1.2 建筑概况 本工程外墙采用200mm厚MU15承重多孔砖,MU10水泥砂浆砌筑,外贴50mm厚聚苯板保温层。外窗选用PA断桥型黑色铝合金,外窗玻璃选用5+10+5单框透明中空玻璃。外装修采用玻璃幕墙及金属与石材幕墙,内装修:采用防滑花岗岩(陶瓷地砖)楼面;墙面采用石质板材墙面、面砖防水墙面、水泥(混合)砂浆墙面,面刷乳胶漆。顶棚采用矿棉板吊顶及混合砂浆顶棚刷乳胶漆。地下车库采用特殊骨料耐磨地面,地下室顶板底面粘贴100㎜厚膨胀聚苯乙烯泡沫塑料板。 本工程屋面防水等级为2级,地下室侧壁及地下车库顶板防

水等级为一级。入口庭院为种植屋面。 1.3结构概况: 本工程垫层砼强度等级为C15,筏板及独立基础砼强度等级为C30,地下室及一层柱、梁、板砼强度等级为C40,二、三、四层柱、梁、板砼强度等级为C35,五层以上柱梁板砼强度等级为C30,-1.200以下及-1.200~±0.000砼墙均为级配防水砼,抗渗等级为P6,圈梁及构造柱砼强度等级为C30.筏板混凝土强度等级C30,抗渗等级P6;筏板钢筋保护层厚度为:底筋及侧面筋为50mm,其余部位25mm。筏板钢筋接头采用搭接或直螺纹连接。 1.4安装工程概况: 本工程安装工程包括:电力配电系统;照明配电系统;防雷保护、安全措施及接地系统;漏电火灾报警系统、电话系统、网络及监控等弱电系统;空调系统;给水系统;排水系统;消火栓系统;自动喷淋系统;七氟丙烷气体自动灭火系统;压力污水系统;重力雨水系统;虹吸式雨水系统; 本工程给水系统由市政给水管网直接供水;生活污、废水采用合流制。本工程按一类消防给水设计;防雷等级为二类;地下室设有通风及防排烟系统。 本工程共设置9部载客电梯(含两部无障碍电梯)1部货梯 二、工程目标 2.1 河南省建设工程十项新技术应用示范工程; 2.2确保“中州杯”、争创鲁班奖;

某农贸市场改造工程施工组织设计

目录 第一章编制说明及工程概况 (1) 第二章施工组织机构的管理 (4) 第三章施工目标 (8) 第四章施工准备与资源配置计划 (9) 第五章施工总平图布置 (14) 第六章主要项目工程施工方案及方法 (15) 第七章确保施工质量措施 (35) 第八章确保施工安全措施 (39) 第九章文明施工及环境保护措施 (42) 第十章确保工期的组织技术措施 (44) 第十一章风雨季及特殊状况技术措施 (47) 附表一拟投入的主要物资计划表 (48) 附表二拟投入的主要机械计划表 (49) 附表三劳动力计划表 (50) 附表四施工总进度表或施工网络图 (51) 附表五施工总平面布置图 (53)

第一章编制说明及工程概况 1.1 编制说明 1、本施工组织设计是根据招标单位发给的本工程招标文件、设计图,按国家颁布的现行施工及验收规范、施工规程和有关工艺标准进行编制的。它体现了我公司对本工程施工的总体构思和部署。如能中标,我公司将按中标通知书指定的时间和地点与建设单位协商,签订本工程施工承包合同,做好人员、材料和施工机械的组织、进场等施工准备工作,按时开工。 2、在此基础上,开工前我公司将根据会审后的施工图以及建设单位、监理单位对本投标方案提出的修改意见等,对本工程的施工组织设计做进一步的完善细化,编制更为详尽的施工组织设计和分项工程施工方案,确保本工程施工的顺利进行和各项目标的实现。 3、严格遵守国家及政府有关部门在安全生产、文明施工、环境保护等方面的具体规定和技术标准,尊重施工区域周边单位和民众多年来的生活、学习、工作习惯。 4、国家和行业现行的施工及验收规范。 1.2 编制依据 1、重客隆黄水综合市场项目施工图纸; 2、我公司的技术、机械设备装备情况及我公司的质量、环境、职业健康管理体系的要求; 3、严格遵守国家及政府有关部门在安全生产、文明施工、环境保护等方面的具体规定和技术标准,尊重施工区域周边单位和民众多年来的生活、学习、工作习惯。 4、国家和行业现行的施工及验收规范。

大型商场菜市场施工组织设计

目录 第一章总体概述 一、施工组织总体设想 二、方案针对性 第二章施工现场平面布置和临时设置、临时道路布置 施工总平面图 第三章施工进度计划和各阶段进度的保证措施 一、施工进度计划 二、保证实现施工进度计划措施 三、主要施工机械、设备、劳动力需用量计划 四、计划开、竣工日期和施工进度网络图横道图 第四章各分部分项工程的施工方案和质量保证措施 一、各分部分项工程的施工方案 二、质量保证措施 第五章安全文明施工和环境保护措施 第一节文明施工管理 第二节环境保护措施 第六章项目管理班子的人员岗位职责、分工 第七章劳动力、机械设备和材料投入计划 主要劳动力需用量表 第八章关键施工技术、工艺及工程项目实施的重点、难点和解决方

案 第九章冬雨季施工、已有设施和管线的加固、保护等特殊情况下的施工措施 第十章施工现场扬尘专项防治方案 表一:拟投入本工程的主要施工设备表 表二:拟配备本合同工程主要的材料试验仪器设备表 表三:临时用地表

第一章总体概述 一、施工组织总体设想 若我公司有幸中标,我公司将进一步与业主、监理、设计等有关人员沟通,全面熟悉现场情况,制定更合理、更完善的施工组织设计,科学、有效地指导本工程的施工。动员全体施工人员,齐心协力,严格按设计图纸和国家颁发的施工验收规范的要求,认真做好施工全过程各项工作,按照相关规范、规程要求及公司质量体系和程序文件规定,严格把好材料、设备、成品、半成品的采购和检验关,使本工程施工管理全过程受控。认真按照业主的管理目标和要求,以安全生产为中心,以优质、高效为目标进行施工管理运作。 1、积极与业主、监理及本工程建设管理单位密切配合,项目实施将完全按照国际标准《质量管理体系》(ISO9000:2001)等有关规范要求,使施工质量全过程受控,以安全生产为中心,以优质、高效为目标进行工程施工,确保工程质量达到一次性验收“合格”标准(符合国家质量验收标准)。 2、我公司深知本工程建设是一项极其重要的工程,将本工程列为公司重点建设项目,本着“充分与业主合作,真诚为业主服务”的精神,以高度严谨和负责任的态度,以高起点、高标准的施工指导思想,挑选我公司优秀的项目经理,配备素质高,业务强,业绩丰厚的项目班子和组织一支思想作风过硬、专业施工能力强、纪律严明善打硬仗的施工队伍进行精心施工、倾情打造,将本工程建成一个精品工程、标志性工程。

钢结构施工组织设计中新技术

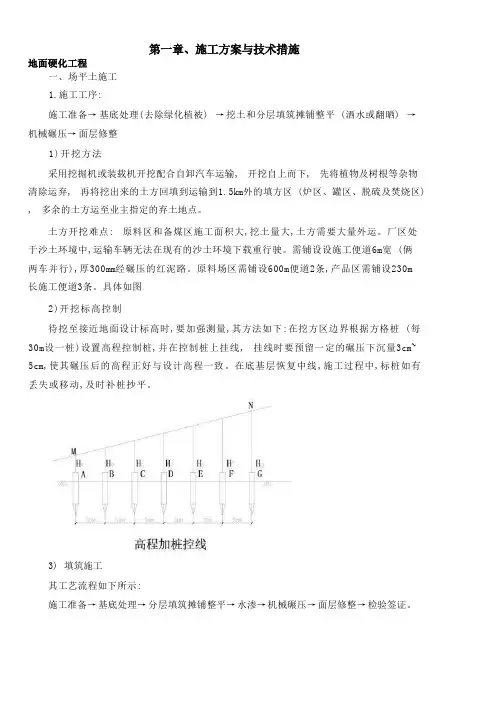

第五章、新技术、新工艺、新材料的应用 5.1屋面防漏水施工措施 安装屋面板、墙面板的难点在于漏水,为了达到雨雪天不漏水,堵头、密封条不能缺漏,特别要按照施工工艺的要求进行安装,贴密封条处要干净、干燥,温度要达到要求。拿到工地现场的密封条保证一天的工作量,其余放在荫凉干燥处。密封条敷设后,将保护纸留在原位,等待板的安装。打眼处要特别注意,错打、多打处要及时补掉。眼孔要打直。紧固件安装要松紧适当,不 要过分拧紧。可以用目测法即看垫板周围的橡胶是否被轻微挤出。 5.2屋面开洞施工措施 首先将屋面开口支撑结构安装在设计位置。安装屋面板(如锁缝板则锁缝 后安装)后在屋面板上切割出安装开口支座的洞口,将支座的板置于开口处屋面板之下,支座底板与屋面板之间铺设连续密封胶带。用紧固螺钉在预钻孔处 固定。四周硅胶打掉,之后清理外露的硅胶,保证不积水,并清除周围所有的金属屑。注意密封胶带在转角处剪成45度角(不要撕扯),在每个板的高肋处安装金属堵头。 5.3采光板施工及防范冷凝水的措施 ⑴根据图示位置确定采光板的位置和流水坡度要求。 ⑵采光板的安装与屋面板同时进行。 ⑶为避免冷凝水的产生,通常采用双层采光板,中间夹珍珠岩保温材料(具体做法按最终设计图施工)。 ⑷采光板的安装方案见下图

5.4门窗、设备等洞口防渗漏措施 ⑴根据安装图位置确定开洞口的位置和大小。⑵洞口 开设与墙面板施工同时进行。 ⑶开洞处防渗漏是通过收边来保证的 ⑷墙面洞口的具体安装方案见下图 断71询口酣滲頼理—迹油脱副 CL-J .L- 'C 12n、时 一: .i I.I i 11 < ':■- i -擁(林)丄殺 耐gq H 側? F2H2-LENGTH

某菜市场施工组织设计

工程名称:某县菜市场建筑工程施工组织设计 二O一四年九月一日

目录 第一章工程概况 第二章施工组织机构的管理 第三章施工准备 第四章施工总平图布置及进度计划第五章主要项目工程施工方案及方法第六章保证施工质量措施 第七章保证施工安全措施 第八章文明施工及环境保护措施

第一章工程概况 工程项目名称:某县菜市场建筑工程 建设单位:县政府采购中心 预计工期:2个月 建筑面积:2000平方米。 建设内容:维修大棚,排污系统,硬化地面,改造照明和供水,制作菜台和鲜肉摊位60个,150平方米左右透明塑胶顶棚,防滑地砖,改造市场公厕,增加环卫设施等。 本工程地点为县原南门大仓,建筑面积约为2000平方米。 为政府民生工程,事关附近居民的日常生活的便利,故施工要求高,施工时间紧;且地理位置位于中心城区,市场四周为市民居住小区、学校医院等,地处交通繁忙地带,施工场地狭小,给材料运输,现场施工,临舍住宿都带来极大不方便,所以对施工队伍的要求就更高。

第二章施工组织机构的管理 一、施工组织机构的建立 (一)、施工管理体系 我公司将按标准化现场管理要求组织施工,在人、财、物方面保证,并做到技术上高度重视、组织上全面落实、管理上先进合理,保证本工程优质、安全、并在保证质量和安全的前提下提前交工。 我公司决定组建“某农贸市场工程项目经理部”,实行项目经理责任制。项目下设工长、质检员、安全员、预算员、内业技术员、材料员、劳资及财务员。并根据本工程结构特点,由公司总工程师牵头,成立一个专门技术小组,负责工程复杂部位和关键部位的控制。 按“项目法”施工要求,项目经理全权负责该工程的经营、技术、质量、安全、进度等管理工作。同时,公司的生产、技术、质量、安全等职能部门经常深入工地,协调施工单位与建设单位、监理单位等相关管理协作单位之间的相互配合关系,帮助项目解决施工中存在的技术、质量和安全等问题。 施工项目组织管理框架图见(表5-1)施工项目组织机构管理框架表 (二)、建立质量、安全保证体系

农贸市场施工组织设计

锦西奥林(营门口广场)农贸市场工程施工组织设计 第三节工程施工环境及地质气候条件................................. 第四节工程重、难点............................................... 第三章施工部署.................................................... 第一节部署的原则.................................................

第二节施工顺序................................................... 第三节施工总体部署............................................... 第四节主要材料进场部署........................................... 第五节主要机械设备部署........................................... 第八章施工进度计划及工期保证措施................................... 第一节工程开、竣工日期及施工进度计划.............................. 第二节工期保证措施................................................

第九章主要工程项目的施工方法...................................... 第一节施工测量................................................... 第二节基础工程................................................... 第三节主体分部工程............................................... 第一节组织管理措施............................................... 第二节技术保证措施............................................... 第三节职业健康保证措施...........................................

农贸市场施工组织设计新

农贸市场施工组织 设计新 1

工程施工组织设计 一、工程概况 工程名称: 曹庵农贸市场 建设单位: 淮南市田家庵区曹庵镇人民政府 设计单位: 中铁工程设计院有限公司 工程建设地点: 淮南市田家庵区曹庵镇境内 工程质量等级要求: 合格 建筑面积: 约2100㎡ 结构类型: 门架式钢结构 工程工期: 60日历天。 该工程荷载: ①屋面恒荷载: 0.30KN/㎡( 即屋面板加保温) ②屋面静荷载: 0.30KN/m2(计算檩条荷载) ③风荷载: 0.40KN/㎡ ④雪荷载: 0.50KN/㎡ ⑤抗震设防强度: 7度 ⑥生产类别: 丁类 ⑦建筑物安全等级: 二级 ⑧耐火等级为二级 有二台吊车( 5T、 10T吊车) 主材均采用Q235B钢, 檩条、采用Q235B冷弯薄壁型钢( 檩条热浸镀锌防腐, 镀锌量大于250g/㎡) 焊条为E50、 E43系列。 土建结构基础: 2

1.基槽开挖时应采取完善的支护措施确保边坡稳定和周围建筑物、道路的安全, 基槽采用机械开挖时, 只挖至基槽设计标高以上300, 余下由人工开挖, 以保证基地置于未扰动的土层。 2.基础施工过程中应防止基坑水浸和暴晒, 基础回填土须及时在施工上部结构以前进行, 按规定分层压实。, 压实系数大于等于0.94。 3. 混凝土独立基础。强度等级为C25, 梁、柱为C25, 垫层为C15。 4.基础垫层施工前, 必须经过有关部门验槽, 验收合格后方可进行基础的施工。 二、编制依据: 1、《建筑结构设计统一标准》GBJ68-84 2、《建筑物荷载规范》GB50009- 3、《钢结构设计规范》GBJ17- 4、《冷弯薄壁型钢结构技术规范》GBJ18-87 5、《钢结构工程施工及验收规范》GB50205- 6、《建筑结构抗震设计规范》GB50011- 7、《建筑结构荷载规范》GB5000- 8、《钢结构工程质量检验评定标准》GBJ50221-95 9、《建筑钢结构焊接规程》JGJ81-91 10、《钢结构高强螺栓连接的设计、施工验收规范》JGJ82-91 11、《钢结构工程质量检验评定标准》GB50221-95 12、《防腐标准》ISO/ZH12944 13、《钢铁结构构件防腐保护涂层应用指南》BS5493: 1997 14、《多功能钢铁表面处理液通用技术条件》GB/T13612-1990 3

施工组织设计的重要性及国内外发展趋势(施工组织现状和趋势)

施工组织设计的重要性及国内外发展趋势 郑妍 (福建信息职业技术学院,福建,福州350000)摘要随着社会经济不断迅猛发展,建筑工程承包市场的规模、范围和开放度在不断扩大,工程项目向大型化和复杂化发展,竞争越来越激烈;国际投资商和业主对建筑承包商的要求和期望也越来越高,从而对建筑工程项目施工中的组织设计提出了更高的要求。 关键词施工组织;建筑工程;管理;发展;优化 0 引言 施工组织设计的任务是在技术上解决建筑物高耸、大跨度、深基础的施工方案选择问题;在安装技术上如何配备现代化的通信、监控、自动控制等系统的施工新趋势;在施工质量上如何按照重量标准体系高效优质的施工;在文明施工上怎样做到无污染、无噪声、无公害,创造文明、整洁、美观的施工现场。总之,它就是国家的建设方针、指导政策下,从施工的全局出发,根据拟建工程的各种具体条件,拟定工程施工方案,安排施工进度,进行现场布置;把设计和施工、技术和经济、企业的全局活动和工程的施工组织设计,把施工中各单位、各部门、各工种、各阶段以及各项目之间的关系等更好地协调起来,使施工建立在科学、合理的基础之上,从而做到人尽其力、物尽其用,优质、安全、低耗、高效地完成工程施工任务,取得最好的经济效益和社会效益。 1 建筑施工组织的重要性 由于建筑产品的单一性,一成不变的施工组织设计难以适用于所有的建筑工程项目,所以,如何根据各建筑工程项目不同特点编制相应的施工组织设计则成为施工管理中的重要一环。多年来,受计划经济思想的影响,在施工组织设计的编制和执行过程中,存在许多问题,如在工程招投标过程中、签订施工承包合同时,为应付建设单位的审查,不得不编一个书面的施工组织设计(不具备现场操作性),具体施工时完全凭经验组织施工,想到哪,做到哪,造成大量的窝工、浪费、效率低下,一些施工单位的管理人员,不熟悉也不钻研施工组织设计的编制业务,使一些新工艺、新技术、新材料得不到及时的应用和推广,更没有结合建筑工程项目的具体情况进行优化施工方案、降低工程成本、质量安全措施制定等;有些施工组织设计在编制时,没有结合建设单位提出的要求和合同条款,片面地考虑现场施工方便,从而造成后期施工上的被动;特别是只重视施工组织设计的技术性,而忽视其质量,安全,经济性,以致影响了施工组织设计作用的发挥,直接影响工程质量和施工企业的经济效益。 随着我国社会主义市场经济体制的迅速发育,在施工组织管理方面也出现了许多新的情况和变化:招投标制和建筑监理制的健全完善,以政府指导价和市场价相结合的建筑市场价格改革与以“鲁布革经验”、“FIDIC《施工合同条款》”等为代表的国际惯例的接轨,包括推行功法制度在内的企业技术发展体制的改革和以计算机管理为核心的现代管理模式的发展等。从而给施工组织设计提出一系列新的要求和新的课题。施工企业不仅要重视施工组织设计,

某菜市场施工组织设计

工程名称:某县菜市场建筑工程施工组织设计

0—四年九月一日

第一章工程概况 第二章施工组织机构的管理 第三章施工准备 第四章施工总平图布置及进度计划 第五章主要项目工程施工方案及方法第六章保证施工质量措施 第七章保证施工安全措施 第八章文明施工及环境保护措施 第一章工程概况 工程项目名称:某县菜市场建筑工程

建设单位:县政府采购中心 预计工期:2个月 建筑面积:2000平方米。 建设内容:维修大棚,排污系统,硬化地面,改造照明和供水,制作菜台和鲜肉摊位60个,150平方米左右透明塑胶顶棚,防滑地砖,改造市场公厕,增加环卫设施等。 本工程地点为县原南门大仓,建筑面积约为2000平方米。 为政府民生工程,事关附近居民的日常生活的便利,故施工要求高,施工时间紧;且地理位置位于中心城区,市场四周为市民居住小区、学校医院等,地处交通繁忙地带,施工场地狭小,给材料运输,现场施工,临舍住宿都带来极大不方便,所以对施工队伍的要求就更高。

第二章施工组织机构的管理 一、施工组织机构的建立 (一)、施工管理体系 我公司将按标准化现场管理要求组织施工,在人、财、物方面保证,并做到技术上高度重视、组织上全面落实、管理上先进合理,保证本工程优质、安全、并在保证质量和安全的前提下提前交工。 我公司决定组建“某农贸市场工程项目经理部”,实行项目经理责任制。项目下设工长、质检员、安全员、预算员、内业技术员、材料员、劳资及财务员。并根据本工程结构特点,由公司总工程师牵头,成立一个专门技术小组,负责工程复杂部位和关键部位的控制。 按“项目法”施工要求,项目经理全权负责该工程的经营、技术、质量、安全、进度等管理工作。同时,公司的生产、技术、质量、安全等职能部门经常深入工地,协调施工单位与建设单位、监理单位等相关管理协作单位之间的相互配合关系,帮助项目解决施工中存在的技术、质量和安全等问题。 施工项目组织管理框架图见(表5 —1)施工项目组织机构管理框架表 (二)、建立质量、安全保证体系 项目经理

菜市场施工组织设计

菜市场施工组织设计 This manuscript was revised on November 28, 2020

黔江区南海城菜市场 临时经营场地工程 施 工 组 织 设 计 施工组织设计 第一章工程概况 本工程为黔江区南海新城菜市场临时经营场地施工工程,位于黔江烟厂对面原停车场位置,规划单位政府专项组织机构。该工程为地面开敞设施,为钢架结构,钢架施工面积约2600平方米,总施工面积约6500平米。设计使用期限为2-3个月。

原有约15000立方基础土方工程已开挖,深度约5M,组织有关人员进行验槽,符合勘察报告后方可施工,具体方法:填入建筑碎石及泥土约,找平及夯实。钢管架着力点处理:填入大块坚石作为支撑点。钢管架安装:采用建筑钢管架及扣件连接、支接,间距不大于1M,分三层连接固定。面层处理:采用钢模拼装、锁扣连接,形成平整的钢结构地表层。 第二章施工组织结构及职责 一、施工组织结构见下图: 2、严格履行企业与建设单位签订的承包合同,确保合同目标的实现,承担因管理不善造成的经济责任、行政责任乃至法律责任。 3、组建精干高效项目班子,搞好项目机构设置、人员选取调用,具体职责分工。 4、对现场各项工作负有直接的指挥、协调、服务、指导与监督的职能。

5、科学组织施工,及时正确地组织编制项目实施方案,进度计划安排、重大技术措施、资源调配方案,提出合理化建议与设计变更等重大决策。 6、建立严格的经济责任制,强化管理,推动科技进步,搞好工作质量、安全、成本控制,提高综合经济效益。 7、沟通项目内外联系渠道,妥善处理好内外关系,保证项目施工顺利进行。 8、认真执行上级的命令,接受建设单位和上级业务部门的监督指导,及时向上级和建设单位汇报工作。 项目副经理 1、协助项目经理对现场的各项工作进行指挥、协调、服务、指导与监督的职能。 2、对现场施工生产管理、质量、安全、设备等工作进行指挥,协调、指导与监督。 3、沟通项目内外联系渠道,妥善处理好内外关系,保证项目施工顺利进行。 4、认真执行上级的命令,接受建设单位和上级业务部门的监督指导,及时向上级和建设单位汇报工作。 项目工程师 1、认真贯彻上级有关计量法规管理制度,组织设施国家、行业的技术规范,质量标准及作业指导书在项目施工中的应用。

2020年施工组织设计开题报告范文

选题的目的和意义 随着建筑行业强烈的市场竞争和我国加入世界贸易组织,建筑工程施工组织设计已经不单是工程投标及建设的技术性文件,而且还是指导工程项目成本控制及实施的经济性文件。施工组织设计编制的深度及广度在建筑工程施工生产管理过程中对经济效益起着举足轻重的作用。施工组织设计产生于计划经济年代,是施工企业对施工项目进行技术管理的文件。如今,建筑市场依照国际惯例,工程施工的发包和承包实行工程招标投标制和合同管理制,工程的管理实行业主责任制、项目经理责任制和工程建设监理制等。新制度的实行,使项目管理的模式也相应发生了变化,而工程施工环境和技术环境的变化,使施工组织设计的地位和作用发生了根本性的变化。因此,施工组织设计的创新是施工企业必须面对和重视的问题。 哈尔滨水木兰亭小区4号住宅楼工程施工组织设计,该设计题目符合专业培养目标的要求,通过该设计使自己能够综合学习和理解大学四年所学的各科专业知识,培养自己综合运用理论知识和专业技能解决实际工程的能力。掌握建设工程施工组织编制的内容、方法,根据不同的施工项目,合理的选择施工方案,制定合理的施工技术措施,编制合理的进度计划、劳动力、资源需要量计划,用以指导工程施工。 通过对一个实际工程的设计,使自己能综合运用所学的专业理论知识去解决实际的工程应用问题。为今后走上工作岗位打下坚实的基础,努力成为为工程建

设领域的高级技术应用型人才。,结合实践,理解和掌握所学的各科知识,培养综合运用理论知识和专业技能的能力,学会分析和解决工程各项施工中所遇到的各种实际问题,熟悉工作程序和方法,为今后打下坚实的理论和技术基础。根据以往工程实践经验,合理的编制施工组织设计,能准确反映施工现场实际,节约各种资源,在满足建设法规规范和建设单位要求的前提下,有效地提高施工企业的经济效益。 文献综述课题研究现状及分析 1施工组织设计编制的由来及现状 施工组织设计师前苏联经济体制下的产物。在20世纪60—70年代,我国个施工企业均为计划经济体制下的企业,所以对施工组织设计重视不够,当时只将施工组织作为一本技术性文件,职能单一,与整个项目管理项目组织无关。在进入80年代,随着市场经济的深入,施工组织设计业在不断改变自己的角色,在施工组织加 入了项目管理的一些职能,施工组织设计由原来的纯技术性文件改变为技术管理性文件。随着项目法在全国的大面积推广和我过招投标工作的发展,作为施工组织设计已经不单纯事一个技术组织文件了,它不仅指导项目的技术实施,而且在质量管理、安全管理、进度管理、季节性管理、项目组织、、项目协调等方面做了大量文章。近几年,在施工组织设计中又增加了关于降低成本与新技术开发

农贸市场施工组织设计方案

儋州乐民农贸市场(张近)工程 施 工 组 织 设 计 编制人: 审核人: 审批人: 编制单位: 2014年06月06日

目录 第一章工程概况 --------------------------------------------------------------------------------1 第二章施工总体安排 ------------------------------------------------------------------------1 第一节组织机构及指挥系统 ------------------------------------------------------1 第二节方针目标治理 -------------------------------------------------------------------6 第三节施工总体安排 -------------------------------------------------------------------7 第四节施工进度打算安排 -----------------------------------------------------------7 第三章施工预备

--------------------------------------------------------------------------------7 第一节技术预备 ---------------------------------------------------------------------------7 第二节施工组织预备 -------------------------------------------------------------------8 第三节施工机械的选择配备 -------------------------------------------------------9 第四节总平面布置 -----------------------------------------------------------------------10 第五节临时用电 ---------------------------------------------------------------------------11 第六节临时用水 -------------------------------------------------------

施工组织设计开题报告

开题报告 1.选题的目的和意义 随着建筑行业强烈的市场竞争和我国加入世界贸易组织,建筑工程施工组织设计已经不单是工程投标及建设的技术性文件,而且还是指导工程项目成本控制及实施的经济性文件。施工组织设计编制的深度及广度在建筑工程施工生产管理过程中对经济效益起着举足轻重的作用。施工组织设计产生于计划经济年代,是施工企业对施工项目进行技术管理的文件。如今,建筑市场依照国际惯例,工程施工的发包和承包实行工程招标投标制和合同管理制,工程的管理实行业主责任制、项目经理责任制和工程建设监理制等。新制度的实行,使项目管理的模式也相应发生了变化,而工程施工环境和技术环境的变化,使施工组织设计的地位和作用发生了根本性的变化。因此,施工组织设计的创新是施工企业必须面对和重视的问题。 哈尔滨水木兰亭小区4号住宅楼工程施工组织设计,该设计题目符合专业培养目标的要求,通过该设计使自己能够综合学习和理解大学四年所学的各科专业知识,培养自己综合运用理论知识和专业技能解决实际工程的能力。掌握建设工程施工组织编制的内容、方法,根据不同的施工项目,合理的选择施工方案,制定合理的施工技术措施,编制合理的进度计划、劳动力、资源需要量计划,用以指导工程施工。 通过对一个实际工程的设计,使自己能综合运用所学的专业理论知识去解决实际的工程应用问题。为今后走上工作岗位打下坚实的基础,努力成为为工程建设领域的高级技术应用型人才。,结合实践,理解和掌握所学的各科知识,培养综合运用理论知识和专业技能的能力,学会分析和解决工程各项施工中所遇到的各种实际问题,熟悉工作程序和方法,为今后打下坚实的理论和技术基础。根据以往工程实践经验,合理的编制施工组织设计,能准确反映施工现场实际,节约各种资源,在满足建设法规规范和建设单位要求的前提下,有效地提高施工企业的经济效益。2.文献综述课题研究现状及分析 2.1施工组织设计编制的由来及现状 施工组织设计师前苏联经济体制下的产物。在20世纪60—70年代,我国个施工企业均为计划经济体制下的企业,所以对施工组织设计重视不够,当时只将施工组织作为一本技术性文件,职能单一,与整个项目管理项目组织无关。在进入80年代,随着市场经济的深入,施工组织设计业在不断改变自己的角色,在施工组织加

施工组织设计的针对性、完整性

12、施工组织设计的针对性、完整性 12.1新技术运用 在本工程中,强化科技进步和科技推广工作,成立以项目总工为领导的“科技进步与推广小组”,本工程拟采用以下新技术、新材料、新工艺、新设备。12.1.1智能张拉技术 预应力张拉采用智能张拉系统控制施工。 预应力筋按设计长度下料,并按设计要求根数绑扎编束。编束时,每隔1~1.5m绑扎一道铁丝,铁丝扣向里,绑好的钢绞线束编号挂牌堆放。成束穿拉钢绞线束。钢绞线束使用智能穿束机进行穿束。 当梁砼强度达到设计要求后,启动张拉系统,精确施加应力,进行同步张拉。张拉采用双控,以钢束伸长量进行较核。 张拉全过程由智能系统负责操控,保证施工精度,保障作业人员人身安全。 12.1.2粗直径钢筋直螺纹机械连接技术 本工程直径20mm以上钢筋,全部采用直螺纹机械连接。该钢筋连接技术质量稳定,方便操作。 直螺纹连接是采用滚压机将钢筋两端直接滚压出螺纹(或剥肋后再滚出螺纹),再用直螺纹套筒使钢筋连接起来的一种先进的机械连接技术。其技术优点为:对钢筋无特殊要求;接头可靠性好;操作简单;施工速度快;可全天候施工;可连接任意方向的钢筋。 12.1.3建筑企业信息化管理技术 信息化管理技术有助于提高企业的管理水平,提高企业的综合竞争力。我们将采用国际先进的P3E/C管理软件,推行全面计划动态管理,控制工程进度,建立主要形象进度控制点,运用网络计划跟踪技术和动态管理方法,做到周保旬,旬保月,坚持月平衡,周调度、工期倒排,确保总进度计划实施。 12.2信息化施工管理 信息化施工就是利用计算机技术、网络技术,并采用相关的软件搜索、整理、传送、处理和反馈施工过程和管理过程中的信息,从而及时、准确的实施决策,并通过合理配置和优化组合生产要素,确保工程管理目标的实现。 (1)文档和合同管理系统

农贸市场施工组织设计

施工组织设计目录 第一章质量目标............................................................................................ - 2 -第二章工程概况............................................................................................ - 2 -第三章施工部署................................................................................................ - 2 -第四章特殊过程施工方案.............................................................................. - 6 -第五章一般过程施工方案.................................................................................. - 9 -第六章质量保证措施...................................................................................... - 35 -第七章安全保护措施:(详见安全施工组织设计) ....................................... - 47 -第八章环境保护措施(见安全施工组织设计) ............................................. - 48 -第九章人、机、料需用量及进场计划:........................................................ - 48 -第十章工程竣工后的回访与保修...................................................................... - 49 -第十一章季节性施工措施................................................................................ - 49 -第十二章施工总平面布置图............................................................................ - 50 -第十三章施工进度计划................................................................................ - 50 -

施工组织设计开题报告

施工组织设计开题报告 开题报告是指开题者对科研课题的一种文字说明材料。这是一种新的应用写作文体,这种文字体裁是随着现代科学研究活动计划性的增强和科研选题程序化管理的需要应运而生的。如下是网给大家整理的,希望对大家有所作用。 施工组织设计开题报告: 1.选题的目的和意义 随着建筑行业强烈的市场竞争和我国加入世界贸易组织,建筑工程施工组织设计已经不单是工程投标及建设的技术性文件,而且还是指导工程项目成本控制及实施的经济性文件。施工组织设计编制的深度及广度在建筑工程施工生产管理过程中对经济效益起着举足轻重的作用。施工组织设计产生于计划经济年代,是施工企业对施工项目进行技术管理的文件。如今,建筑市场依照国际惯例,工程施工的发包和承包实行工程招标投标制和合同管理制,工程的管理实行业主责任制、项目经理责任制和工程建设监理制等。新制度的实行,使项目管理的模式也相应发生了变化,而工程施工环境和技术环境的变化,使施工组织设计的地位和作用发生了根本性的变化。因此,施工组织设计的创新是施工企业必须面对和重视的问题。 哈尔滨水木兰亭小区4号住宅楼工程施工组织设计,该设计题目符合专业培养目标的要求,通过该设计使自己能够综合学习和理解大学四年所学的各科专业知识,培养自己综合运用理论知识和专业技能解决实际工程的能力。掌握建设工程施工组织编制的内容、方法,根据不同的施工项目,合理的选择施工方案,制定合理的施工技术措施,编制合理的进度计划、劳动力、资源需要量计划,用以指导工程施工。 通过对一个实际工程的设计,使自己能综合运用所学的专业理论知识去解决实际的工程应用问题。为今后走上工作岗位打下坚实的基础,努力成为为工程建设领域的高级技术应用型人才。,结合,理解和掌握所学的各科知识,培养综合运用理论知识和专业技能的能力,学会分析和解决工程各项施工中所遇到的各种实际问题,熟悉工作程序和方法,为今后打下坚实的理论和技术基础。根据以往工程实践,合理的编制施工组织设计,能准确反映施工现场实际,节约各种资源,在满足建设法规规范和建设单位要求的前提下,有效地提高施工企业的经济效益。 2.文献综述课题研究现状及分析 2.1施工组织设计编制的由来及现状

某农贸市场施工组织设计方案

目录 一﹑编制依据、原则、依据 (1) 二﹑工程概况 (4) 三﹑项目管理目标………………………………………………………………………7 四、项目组织机构 (8) 五、机械设备需用计划 (9) 六、劳动力需用计划…………………………………………………………………13 七、施工进度计划(工期网络图) …………………………………………………15 八、材料需用计划 (19) 九﹑施工现场平面布置图 (21) 十﹑分部分项施工方案 (25) 1﹑施工测量 (25) 2﹑基础工程施工……………………………………………………………30 3﹑模板工程施工方案 (37) 4﹑钢筋工程施工方案 (41) 5﹑砼工程施工方案.....................................................................49 6﹑砌砖工程施工方案 (54) 7﹑楼地面工程施工方案………………………………………………………55 8﹑内外装饰工程施工方案……………………………………………………60 9﹑门窗工程施工方案…………………………………………………………76 10﹑脚手架施工方案…………………………………………………………79 11﹑水﹑电安装工程施工方案 (91) 12﹑屋面工程施工方案 (97) 十一、质量、安全、工期保证措施 (99) 十二﹑质量、安全薄弱环节的预防措施……………………………………………113 十三、职业健康及文明施工环保措施………………………………………………117 十四、现场应急措施 (119) 十五、冬、雨季施工措施……………………………………………………………120 十六、节能降耗措施…………………………………………………………………123

相关主题
文本预览
相关文档 最新文档
