农贸市场改造施工组织设计

农贸市场改造施工组织设计
农贸市场改造施工组织设计

施工组织设计

第一章、工程概况及施工特点分析

一、工程概况及施工特点

1、工程名称:农贸市场安全整治二期工程(界山口市场)工程

2、建设单位:石首市住房和城乡建设局

3、施工特点分析:本工程为政府民生工程,事关附近居民的日常生活的便利,故施工要求高,施工时间紧;且地理位置位于绣林大道中心城区,市场四周为市民居住小区、学校医院等,地处交通繁忙地带,施工场地狭小,给材料运输,现场施工,临舍住宿都带来极大不方便,所以对施工队伍的要求就更高。

界山口市场始建于1990年,占地3512m2,门店73间,摊位80个,钢棚面积1500 m2,满足近500人就业,辐射周边约一公里,方便近2万人买菜。目前,界山口市场破烂不堪,钢棚严重锈蚀变形,瓦面残缺不齐,设施毁损严重,安全隐患十分突出。为预防公共安全事故发生,市政府决定对界山口市场安全进行全面整治,打造环境舒适、设施安全、功能齐全的高品位市场。安全整治工程包括钢棚拆除用C型钢重建1500m2,修建下水道600米,地面修整铺设广场砖1800 m2,大门及墙面贴釉面砖500 m2,铝合金窗拆除安装100 m2,粘土瓦屋面改造500 m2,卷材防水改造1650 m2,水电整治、消防整治、公厕维修、摊位拆除重

建等。安全整治到位后固定摊位增加到100个,临时摊位80个,为700多人提供就业岗位,10年不落后,取得社会与经济双重效益。

第二章、施工技术方案和施工措施

一、施工部署

(1)配备严密的两级管理组织机构,施工现场组成一套充满活力,刻苦钻研,承担过类似工程施工,具有丰富施工经验,并能吃苦耐劳的项目经理部管理班子及施工队伍,对整个施工全过程进行科学管理。(2)在施工全过程中,从施工准备,技术方案选定,垂直运输,平面布置等直到竣工,应从施工承包人的角度出发,站在各专业配套施工如风管及防水施工单位的立场进行全面、综合考虑,并从工程项目管理和施工现场标准化入手。

(3)由于建筑投入材料、设备、劳动力较多,涉及面较广,所以每一施工环节必须仔细考虑,并对初步的施工组织设计方案进行深化,针对本工程的特点就上部施工过程中各项技术措施的实施及设备安装、装修工程施工等关键部位编制详细、可指导具体施工的施工组织设计或施工方案。

(4)根据本工程为现代化新型菜市场的特点,合理安排施工顺序,抓住关键线路,有效地从平面、空间等特点上进行平等流水及作业,减少关键线路上的施工时间,确保工程按期完成。

(5)为确保工程质量及施工的连续性,各专业工种之间应高度统一、

相互配合、相互衔接、平等流水、交叉作业。整个施工过程应遵循“先装饰;后安装”的总原则进行。

二、施工程序

钢结构主体工程施工→内、外装修工程施工→摊位工程施工→室外总体施工→下水道及检查井施工→广场砖施工→竣工验收。(安装工程配合同步或穿插施工)

三、施工安排

本工程施工时,先地下后地上,室内室外同时并行,需合理安排施工和程序,紧密穿插可能插入的工序和项目如:上下水、电、照明暗管安装等,门窗框安装可在粉刷前进行。

四、组织机构

工程实行项目法施工,现场成立项目经理部,全面履行合同,对工程进行组织、指挥、管理、协调和控制。项目经理部本着科学管理、精干高效、结构合理的原则,组建强有力的施工队伍进行施工,同时接受业主、监理的监督,以确保质量和工期。

五、施工现场总平面布置

1、生活、办公区临时设施布置根据招标文件规定,本工程现场临时办公设施,生活设施设在在场外由招标方统一规划安排,具体见平面

布置图。

2、施工用电、用水布置:与相关部门联系就近搭接。

六、施工方法:

编制依据

《建筑装饰装修工程质量验收规范》(GB50210—2001)

《建筑地面工程施工质量验收规范》(GB50209—2002)

1、钢结构构件的制作

(1)利用专业机械设备,在现场内制作完成。

(2)生产前的技术准备工作。

审图:做到脑子里始终有安全防护通道的施工图中相应的对位,对每个疑点组织全组人员讨论,遇到图纸不清问题找甲方联系。

2、钢结构制作

严格按照设计要求和规范要求制作。主托架分单元在现场制作。

3、钢构件的除锈

A、钢构件的除锈应在制作前进行。

B、除锈方法采用人工除锈,除锈等级St3。

4、钢构件的涂装

A、钢构件的涂装应在制作安装完毕后进行。

B、结构件喷涂两遍灰防锈底漆。涂装应均匀,无明显起皱、流挂,

附着应良好。

质量标准及依据

1、钢构件加工前要认真体会业主及设计单位的设计意图,搞懂设计图纸尺寸、荷载、支撑情况。图纸没有问题后,技术人员应对图纸彻底理会。

2、原材料应组织专人采购,明确责任,钢管、钢板均要有材质证,并符合设计要求。

安装组织设计:施工准备方案为保证钢结构吊装的顺利进行,并达到要求的质量、工期和经济效益,按照已选用的吊装方案,充分做好构件吊装前的各项技术、施工准备。

构件进场前一周内必须完成以下工作。

A、安装现场项目经理部正常运转。

B、施工现场的“三通一平”。

C、解决安装人员的食宿问题。

D、对混凝土基础复测完毕。

(1)技术准备

A、认真细致学习,全面熟悉掌握有关的施工图纸、技术变更、技术要求、吊装方案等有关资料,核对构件空间就位尺寸和相互间的联系,掌握结构的高度、宽度、构件的型号、数量、几何尺寸,主要构件的重

量及构件间的连接方法。

B、掌握吊装场地范围内的地面、地下、高空的环境情况。

C、了解已选定的起重及其它机械设备的性能及使用要求。

(2)安装前准备工作

A、首先派技术员,对基础进行复测,对每个基础纵横轴线进行弹线。

B、再次检测钢构件的外观质量,是否有裂缝、扭曲、侧弯现象,以便及时修复。

C、校正钢构件的轴线、标高和垂直度,划出基础上的纵横十字线。

(3)吊装准备工作

A、清理机械行走道路、平整场地,加围铺垫,接通焊接机具所需电源。

B、机具检查,包括吊装机具的起重量、起重高度、索具及转动是否损坏,运转是否灵活,各种吊装配套机具是否齐全,性能是否良好。

C、钢构件检查,工程上所需种类,钢构件是否齐全,几何尺寸是否正确,各节点板、空洞位置尺寸、数量是否正确,堆放是否按吊装顺序架空堆放。

D、根据构件重量及安装高度,严格选用吊装机械、吊索,吊车司机与指挥人员,安装人员必须统一指挥信号。

E、所有构件必须按图示,划上代号,各种钢柱还要在基础承面上标上代号,以便对号入座。

F、对所有施工人员进行技术交底,让每个人了解图意,防止出现指挥错误与操作错误。

G、准备好构件起吊,绑扎用的绳索和就位后临时固定装置,校正用的缆风绳、测量标记、脚手杆等工具。

施工方法及注意事项

确定吊车开行路线,吊车开行路线的合理与否,直接影响了吊装速度和吊装成本,选吊车最佳开行路线,是施工组织设计的关键。

吊装方法:

1、因钢构件的柱的韧性大,即变形范围大,每根单柱在一定的时间内不会有应力变形,所以钢构件的按装可以采用分件吊装法,施工顺序为:基础复查—划中心线—按顺序工件搬运到位—柱安装—防护通道托架—防护通道顶面檩条—顶面木板—木板顶部防尘布。

2、位置和吊装:绑扎位置在柱的上部,采用垂直法起吊就位。钢柱就位后柱子的两个方向垂直度经过经纬仪校正后,应再复查一次平面位置和标高,满足要求的允许偏差范围之内,柱脚与地面预埋钢板焊接,以免在风力的作用下柱子的偏动。

3、防护通道托架的拼装要有拼装支架,拼装结束后,用钢尺复核

轴线尺寸,用丝线复核托架的挠度。

4、防护通道托架的吊装选用从中心相向单机选转法吊装,吊装时绳索与构件之间要避免磨损,起吊要慢、稳,确保安全。在梁的两端各系一根棕绳用以控制梁的方向,梁离开柱顶距离为10—20㎝时再旋转吊臂使梁就位,等构件安装就位后,即用电焊固定。托架就位后,即用防护通道檩条固定相邻的托架。

5、檩条安装

安装前必须按图纸要求及有关规定做防锈、防腐处理。檩条安装必须严格按照檩条布置图安装,并应先检查檩条支托正确性。

6、木板安装

木板在防护通道檩条上面用铁丝固定于檩条上,第二块与第一块板对接,依次类推。在安装过程中应轻拿轻放,防止磕碰,严禁拖拉,以免损坏板材。

7、防尘布安装

防尘布铺盖在最顶层木板上用自钻丝与木板固定,要求防尘布胶顶层木板全部盖到,防尘布之间有搭接部分以防铺盖不严密。

3、装修改造内容:拆除釉面砖外墙工程、地面摊位做基层、摊位贴面砖、顶棚乳胶漆、地面面砖、摊位不锈钢玻璃安装、灯具安装、灭火器安装室外项目搭建脚手架、拆除墙地砖、外墙面砖、外墙真石漆

室外地砖、拆除脚手架

4.水电、土建交圈审图:为避免专业之间不交圈出现的工程返工,装修前,由公司总工主持,公司及项目各专业人员参加,进行专业交圈审图,用计算机将在同一位置的所有设备、洞口、装置等绘制在一张图纸上,如有不交圈现象,在装修前提前解决。

5、工长结合本施工方案,编制具有可操作性的施工技术交底,指导工人施工。

6、为工人操作准备适宜的工作面,有交叉作业的工作面,任务下达由项目部技术负责人协调先后顺序,并统一安排施工通道、运输工具、运输顺序、作业面清理和交接,本工程工期紧、质量要求高,决不能出现各工种专业不配合、各自为政的现象,一旦发生,追究当事人责任,严肃惩处。

7、地面铺装工艺流程:原地面拆除后,根据墙面上的+50cm水平线,量出地面面层的水平线,弹在四周墙面上,并要与室外的楼道、其它门面房间的标高相呼应,贯通一致;先将灰尘清扫干净,然后将粘在基层上的浆皮铲掉,用碱水将油污刷掉,最后用清水将基层冲洗干净;在操作前—天对基层表面进行洒水湿润;刷结合层、浇筑细石砼:将搅拌好的细石砼铺在地面结合层上,用2m刮杠顺着标筋刮平然后用平板振捣器振实,直到面层出现泌水现象为止,撒—层干拌1:1(水泥:砂)

拌合料,要撒匀,再用2m长杠尺刮平;

8、蔬菜柜面层做法:当蔬菜柜面墙按图纸高度砌好后,用模板支护,按图纸要求放人钢筋,再浇捣拌合的混凝土,用铁抹子轻轻抹压一遍直到出浆为止;不得漏压:把所有抹纹压平压光达到面层表面密实光洁后拉毛,面层抹压完24小时后进行浇水养护。

9、墙面:

1)本工程外墙为800mm釉面砖,将墙面起皮及松动处清除干净,并用水泥砂浆补抹,将残留灰渣铲干净,然后将墙面扫净。

修补墙面:用水石膏将墙面磕碰处及坑尘缝隙等处找平,干燥后用砂纸将凸出处磨掉,将浮尘扫净。用水石膏将墙碰处及坑洼缝隙等处找平,干燥后用砂纸将凸出处磨掉,将浮尘扫净。

(1)主要机具:

空气压缩机0.5~0.8 Mpa四台;高压气管十根;CY83型手持喷枪八支;手提区电动搅拌器五把;遮档板、毛辊、毛刷等数套。

(2)施工工艺

施工艺流程:基层处理贴外墙砖。

基层处理:扫除浮土,用水泥砂浆处理阴阳角窗口及不平的部位。划分格线,贴胶条:首先根据设计要求进行吊垂直,套方找规矩,弹分格线

宽度为3cm.此项工作必须严格按标高控制好必须保证建筑物四周交圈,分格必须平直、光滑、粗细一致等。阴阳角为平涂宽度为3cm。施工缝与施工段:由上往下进行,根据墙体的特点每一垂直面为一个施工段水平缝留在分格缝上,垂直缝留在阴阳角处。有室外电梯部分留在阴阳角处。

3).质量要求

(1)材料的质量、色彩必须符合设计要求。

(2)必须与基层粘接牢固。

(3) 施工1~2小时内避免雨淋,应加强天气预报工作,下雨天不准施工。

(4) 室内施工时一律不准从窗口往外倾倒垃圾。

(5)安全施工措施

(6)高空作业必须系好安全带。

(7)严格按照吊篮施工要求操作。

(8)五级风以上停止作业。

(9)严禁高空落物。

4)外墙贴面砖

(1)、工艺流程:清理基层、弹线→吊垂直、套方、找规矩、贴灰饼→打底层灰及抹面→弹控制线→抹结合层→贴外墙面砖→揭纸→勾缝

(擦缝)。

(2)、基层清理:将基层上的杂物清理掉,混凝土表面要凿毛,并用錾子剔掉砂浆落地灰,用钢丝刷刷净浮浆层。如基层有油污时,应用10%火碱水刷净,并用清水及时将其上的碱液冲净。墙面要进行“毛化处理”,素水泥浆掺108胶甩在墙面上,终凝后撒水养护直到水泥砂浆点固结在墙面上,以便增强底层灰的粘结度。

(3)、吊垂直、找方、找规矩、贴灰饼:外墙面要吊好垂直线,分层设点、做好灰饼,水平线以楼层为水平基准线进行交圈控制,并要注意找好突出腰线、窗台、雨棚待饰面的流水坡度。

(4)、打底层灰及抹面:底层灰用12厚1:3水泥砂浆分两次打底糙,另外根据图纸要求还需进行8厚1:2水泥砂浆抹面。底层灰需控制好垂直度、平整度。

(5)、弹贴砖控制线(地面砖):按设计要求和砖的规格弹出分隔线及放出施工大样,根据墙面的高度弹出若干条水平控制线,弹水平线时,应计算外墙砖的块数,使两线之保持整砖数。外墙分格线采用10*10PVC 型材。

(6)、选砖、浸泡:镶贴前,应挑选颜色、规格一致的砖;浸泡砖时,应将砖面清扫干净,放入水中浸泡2小时以下,取出待表面晾干或擦净

后方可使用。

(7)、抹粘结层:根据设计要求,外墙面砖的结构层采用3厚JCTA-300粘合剂,在涂抹时需涂抹均匀。

(8)、贴外墙面砖:放敢时自上而下进行镶贴。粘贴时,在弹好的水平线的下口支垫尺,一般三人一组进行操作,一人在前抹粘接层,另一人将外墙砖铺在木托板上,在面砖上再薄薄抹一层粘接剂一张张传给第三人,第三人两手执住面砖上面,在支好的垫尺上面由下往上贴,缝子对齐,要注意按已弹好的横竖线粘贴,粘贴后用木锤敲击一遍使其粘实。分格贴完一组,将厘米尺子放在上口线继续贴第二组。

(9)、揭纸:待粘结剂达到一定强度后,用软毛蘸水刷护纸湿透,约20~30分钟后便可揭纸。然后检查缝口,不均匀者用开刀拨匀,垫木板轻轻敲平,脱落者及时补上,随后用刷子带水将缝里的多余粘结剂刷出,用棉丝擦干净。

(10)、勾缝、擦缝:面砖铺贴应在24小时内进行擦缝工作。勾缝(擦缝)按图纸要求用JCTA-300粘合剂进行勾缝工作,若表面有严重污染时,可用稀盐酸刷洗,清水冲净。

(五)质量标准

1、保证项目

(1)各种面层所用的板块品种、质量必须符合设计要求;

(2)面层与基层的结合(粘结)必须牢固,无空鼓等缺陷。

2、基本项目

(1)各种砖面层的表面要洁净,色泽一致,接缝均匀,周边顺直,瓷砖无裂纹、掉角和缺棱等现象;

(2)地漏处或带有坡度的地面,坡度应符合设计要求,不到泛水,无积水,与地漏结合处严密、无渗漏;

(3)踢脚板表面洁净,接缝平整均匀,高度一致,结合牢固,出墙厚度适宜,基本一致;

(4)楼梯踏步台阶的铺贴缝隙宽度一致,相邻两步高差不超过10mm;

(5)各种面层邻接处的镶边、用料尺寸符合设计要求和施工规范的规定,边角整齐、光滑;

(6)流水坡向正确,滴水线(槽)顺直;

(7)用整面砖大部割吻合,边缘整齐,阴阳角处压向方正,非整砖的使用部位适宜。

4)立面、墙、柱贴面工程

墙面和柱面贴面,应先找平,分块弹线,按弹线尺寸予拼并编号;

再固定好钢筋网,随即进行面板的修边打眼,穿好18号铜丝。每块面板安装,需认真按规范平整、垂直、缝宽均匀一致的要求,用靠尺检查调整,固定牢靠,即可用泡沫塑料条堵严两侧缝隙,进行分层灌浆,每层灌浆高度不大于200毫米,并需仔细插捣密实,第一层灌浆后,需待1-2h检查板面位置情况,若有移动错位,应拆除重装;若无移动,方可灌注上层砂浆。每块最上层砂浆灌注高应留出50-100毫米高度余量,作为上一块板灌浆的接槎。最后用和板面相同颜色的水泥擦填抹缝,表面清洗干净,最后清洗晾干后,打腊擦亮。

5)下水道施工方案

a、管道施工程序

管道施工顺序:先深后浅、先干线后支线的原则。本工程管径小规格多,结合土建施工情况,要进行分段施工。

施工准备→放样定位→沟槽开挖→支撑护壁→井点布置→基础施工→排管按管→砼窨井施工→磅水验收→坞塝→回填→拆模回填。

b、施工技术措施

管道施工要求:管道工程的施工测量、降水、开槽、沟槽支撑和管道交叉处理应符合施工规范执行。

管道应铺设在原状土地基或经开槽后回填处理密实的地基土上。管道应直线敷设,尤其是两井之间。当遇到特殊情况,需利用柔性接口转

角进行折线敷设时,其允许偏角应由厂方提供。

1)测量放样

根据管道总平面图,对已布控制网,分别在管线施工段的地点,转折点,终点处订出管线中线、控制点。同时要做好在每节施工段两端点,根据管内底标高埋设高程样板并要经常复核,确保失误。

2)开挖沟槽

沟槽开挖前,首先要根据施工现场平面图。在施工现场测出管位,然后根据管径大小,埋置深度及施工工艺,确定开挖断面。

本工程下水道净空为600*700,当挖土到距沟底0.2-0.3m时,人工清底严格控制基底高程,不能扰动基面,如有超挖换填碎石并夯实。如遇有软土或流沙层,必须采用轻型井点降水,降水面控制在0.5m以下才可开挖。则应时刻注意保护周边建筑物的安全。

若沟底在流砂层内,采用沟底明排,在每一节井位两端设二只集水坑,沟边侧开一排30×30cm排水明沟,并设坡度利用坑内水泵,及时排水,确保沟槽内无积水。

3)基础施工

基底铺设15cm厚C15垫层混凝土。再按照图纸要求用M5水泥砂浆砌筑墙体,粉刷20mm厚1:2.5防水砂浆,沟底浇筑30mm厚C15混凝土,

上面盖500*100*820的预制板。

沟渠两边土方回填时沟槽内应无积水。

6)检查井施工方案

一、施工准备

1、明挖管道铺设接口强度达到设计强度80%;

2、选定好砂、石子、水泥、砖、钢筋等原材料,送样到试验室作原材料试验,依据图纸要求进行试配,现场按照试验室提供的配合比根据现场砂石含水量确定施工配合比。

二、施工方法

(一)、检查井砌筑

1、井底基础与管道基础同时浇筑。

2、流槽一定与检查井壁同时砌筑。表面用砂浆分层压实抹光,流槽与上下游管道接顺,管内底高程符合混凝土管道基础及安装的允许偏差。

3、砌筑井室,用水冲净基础后,先铺一层砂浆,再压砖砌筑,做到满铺满挤,砖与砖间灰缝保持1cm。

4、与检查井接连的所有管道端头,要经过凿毛处理并要清理干净,保证管道与检查井井壁结合牢固。

5、砂浆拌合均匀,保证砌筑砖含水量为10~15%,砌体不得有竖向通缝,必须为上、下错缝,内外搭接。如井身不能一次砌完,在二次砌筑时,将原砖面上的泥土杂物清理干净,然后用水清洗砖面并浸透。

6、砖砌圆形检查井时,随时检测直径尺寸,当需要收口时,如为四面收进,则每次收进不大于30mm;如为三面收进,则每次收进不大于50mm。砌筑检查井的内壁应用原浆勾缝,有抹面要求时,内壁抹面应分层压实,外壁用砂浆搓缝并严实。

7、检查井接入圆管的关口应与井内壁平齐,当接入管径大于300mm 时,砌砖圈加固。管子穿越井室壁或井底,留有30~50mm的环缝,用油麻-水泥砂浆,油麻-石棉水泥或粘土填塞并捣实。

8、砌筑井内踏步时,随砌随安,位置正确。踏步安装后,在砌筑砂浆或混凝土未达到规定抗压强度前不得踩踏。混凝土井壁的踏步在预制或现浇时安装。

7)广场地面铺装工程施工方法

本工程施工工艺流程是施工准备、砂浆摊铺、广场砖铺贴、灌缝。

(1)、清理基层:将混凝土层(水稳层)表面的积灰及杂物等清理干净。如局部不平,应将高的凿平,底的补平。

(2)、找平、弹线、拉线:按照设计图纸标高控制点内近引标高及平面轴线。首先根据设计图纸放出中线和边线,在中心线上每隔10m设

一中心桩,同时在胀缝和纵坡转折点设中心桩,相应在路边各设一对边桩,并把设计标高标在桩上。

(3)、每个5Mⅹ5M方格开铺前,先根据位置和高程在四角各铺一块基准砖,此基础工业上两侧各铺一条基准砖。经测量检查,高程与位置无误后,再进行大面积铺砌。

(4)、试拼和试排:铺设前对每一砖,按方位、角度进行试拼。试拼后按两个方向,然后按编号排放整齐。为检验板块之间的缝,核对板位置与设计是否相符合。

(5)、铺贴地砖

①在铺贴前按设计要求撒素水泥并加适量清水作为广场砖的结合面,边铺砌边撒水泥粘接。

②由于南、北屋面合计铺设面积达1500 m2,故采取划分区格、铺定位带的做法。先按排版图将铺设面积划分为几个大的单元区格,然后在区格内沿纵横方向上每隔15m铺一行,形成控制带,,最后在控制带内铺设中间位置的广场砖。

③依照单元区格的大小确定铺砌的面积,且每次铺砌面积不宜过大,以半小时能铺砌完成的砖量为准。

④铺设时按照控制弹线的线位及水平线先铺几列纵砖,找好位置及标高,由外向中心、在区格内由里往外,逐排、逐列退着铺贴,使不踩

临时菜市场工程施工组织设计

临时菜市场工程施工组织设计

XX区XX城菜市场临时经营场地工程 施 工 组 织 设 计

施工组织设计 第一章工程概况 本工程为XX区XX新城菜市场临时经营场地施工工程,位于XX烟厂对面原停车场位置,规划单位政府专项组织机构。该工程为地面开敞设施,为钢架结构,钢架施工面积约2600平方米,总施工面积约6500平米。设计使用期限为2-3个月。 原有约15000立方基础土方工程已开挖,深度约5M,组织有关人员进行验槽,符合勘察报告后方可施工,具体方法:填入建筑碎石及泥土约 1.5M,找平及夯实。钢管架着力点处理:填入大块坚石作为支撑点。钢管架安装:采用建筑钢管架及扣件连接、支接,间距不大于1M,分三层连接固定。面层处理:采用钢模拼装、锁扣连接,形成平整的钢结构地表层。

第二章施工组织结构及职责 一、施工组织结构见下图: 二、组织结构中各管理人员职责如下: 项目经理 1、认真贯彻执行党和国家的路线、方针、政策和法律、法规。

2、严格履行企业与建设单位签订的承包合同,确保合同目标的实现,承担因管理不善造成的经济责任、行政责任乃至法律责任。 3、组建精干高效项目班子,搞好项目机构设置、人员选取调用,具体职责分工。 4、对现场各项工作负有直接的指挥、协调、服务、指导与监督的职能。 5、科学组织施工,及时正确地组织编制项目实施方案,进度计划安排、重大技术措施、资源调配方案,提出合理化建议与设计变更等重大决策。 6、建立严格的经济责任制,强化管理,推动科技进步,搞好工作质量、安全、成本控制,提高综合经济效益。 7、沟通项目内外联系渠道,妥善处理好内外关系,保证项目施工顺利进行。 8、认真执行上级的命令,接受建设单位和上级业务部门的监督指导,及时向上级和建设单位汇报工作。 项目副经理 1、协助项目经理对现场的各项工作进行指挥、协调、服务、指导与监督的职能。 2、对现场施工生产管理、质量、安全、设备等工作进行指挥,协调、指导与监督。 3、沟通项目内外联系渠道,妥善处理好内外关系,保证

老旧小区改造项目施工组织设计大学论文

目录 第一章、编制依据及原则 第二章、工程概况 第三章、施工目标 第四章、施工准备 第五章、主要施工方案 第六章、质量管理组织控制体系 第七章、安全生产保证措施 第八章、文明施工质量管理措施 第九章、工程进度措保证施 第十章、雨期施工措施 附表一:拟投入本工程的主要施工设备表 附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表 附表四:计划开、竣工日期和施工进度网络图附表五;施工总平面图 附表六:临时用地表

第一章编制依据及原则 1、编制依据 1.1招标单位提供金凤区2016年老旧小区改造项目施工一标段施工招标文件。 1.2金凤区2016年老旧小区改造项目施工一标段施工图纸及清单。 1.3金凤区2016年老旧小区改造项目施工一标段招标公司组织的现场勘察和交底答疑。 2、技术规范项目的招标文件。 国家、宁夏回族自治区有关的建筑安装工程施工验收规范及有关的标准、规定。 GB50003-2011砌体结构设计规范 GB50203-2011砌体工程施工质量验收规范 GB50207-2012屋面工程质量验收规范 GB50208-2011地下防水工程质量验收规范 GB50209-2010建筑地面工程施工质量验收规范 GB50210-2001建筑装饰装修工程质量验收规范 GB50300-2001建筑工程施工质量验收统一标准 GB50326-2006建筑工程项目管理规范 GB50345-2012屋面工程技术规范 GB50411-2007建筑节能工程施工质量验收规范 GB50656-2011施工企业安全生产管理规范 GB50666-2011混凝土结构工程施工规范 GB50668-2011节能建筑评价标准 JGJ107-2010钢筋机械连接通用技术规程 JGJ132-2009居住建筑节能检验标准 JGJ151-2008建筑门窗 21JGJ162-2008建筑施工模板安全技术规范 JGJ188-2009施工现场临时建筑物技术规范 JGJ196-2010建筑施工塔式起重机安装、使用、拆卸安全技术规程 3、银川市文明施工管理规定。 4、本企业质量、环境、安全体制运行机制。 5、编制原则 以设计图纸及有关规范为依据,紧密结合现场实际情况,编制出经济科学、切实可行的施工方案,做到施工部署、施工方案、施工方法及工艺先进、科学。 6、编制目的

房屋加层工程施工组织设计

目录 一、编制依据 二、工程概况 三、施工部署 技术准备 四、文明施工措施 五、工程质量保证措施 六、安全保证措施

一、编制依据 1.工程中标文件; 2.工程答疑文件; 3.工程设计图纸; 4. 《建筑法》、《建设工程质量管理条例》、《工程建设标准强制性条文》; 5. 国家、地区颁发的有关工程建设的法律、法规、规定及标准; 6. 建筑业推广应用的十项新技术; 7.公司资质手册、程序文件及其它相关管理文件。

二、工程概况 本工程位于叶榭镇张泽社区警务所内 内容如下 1、办公楼加层133.17㎡ 2、门卫屋顶加层面28.08㎡ 3、围墙47.5m 4、大门口、砼路面112.33㎡ 5、大门电动门1个

三、施工部署 技术准备 1. 在本施工组织设计的指导下,按设计要求,根据工程特点,结合现场环境及本单位情况,进一步细化编制分部分项工程的施工方案,采用行之有效的施工方法,科学、合理地编制施工组织设计,做到质量优、工期短、无重大事故。施工组织设计经公司技术负责人审核后报总监理工程师审查批准后实施。 2. 根据建设单位提供的图纸和地质资料,配备必要的标准图集和规范、规程,项目技术负责人主持组织有关人员熟悉图纸,充分了解设计意图,提出问题,做好施工图纸会审的准备工作,并编制技术作业指导书、施工方案,明确岗位责任制。 3. 在项目技术负责人组织下,按照ISO9001标准的要求,编制项目质量计划,明确各分部分项工程所达到的质量目标,使质量在每个分项上达到具体量化,确定特殊工序和关键工序,编制切实可行的各分项工程作业指导书,明确各项责任和程序及质量标准,使质量目标得以实现。 4. 根据图纸设计要求,提前做好砼、砂浆配合比设计申请,钢材、水泥的化验试验工作、钢筋对焊接头等材料的试验检测。

农贸市场改造施工组织设计

施工组织设计 第一章、工程概况及施工特点分析 一、工程概况及施工特点 1、工程名称:农贸市场安全整治二期工程(界山口市场)工程 2、建设单位:石首市住房和城乡建设局 3、施工特点分析:本工程为政府民生工程,事关附近居民的日常生活的便利,故施工要求高,施工时间紧;且地理位置位于绣林大道中心城区,市场四周为市民居住小区、学校医院等,地处交通繁忙地带,施工场地狭小,给材料运输,现场施工,临舍住宿都带来极大不方便,所以对施工队伍的要求就更高。 界山口市场始建于1990年,占地3512m2,门店73间,摊位80个,钢棚面积1500 m2,满足近500人就业,辐射周边约一公里,方便近2万人买菜。目前,界山口市场破烂不堪,钢棚严重锈蚀变形,瓦面残缺不齐,设施毁损严重,安全隐患十分突出。为预防公共安全事故发生,市政府决定对界山口市场安全进行全面整治,打造环境舒适、设施安全、功能齐全的高品位市场。安全整治工程包括钢棚拆除用C型钢重建1500m2,修建下水道600米,地面修整铺设广场砖1800 m2,大门及墙面贴釉面砖500 m2,铝合金窗拆除安装100 m2,粘土瓦屋面改造500 m2,卷材防水改造1650 m2,水电整治、消防整治、公厕维修、摊位拆除重

建等。安全整治到位后固定摊位增加到100个,临时摊位80个,为700多人提供就业岗位,10年不落后,取得社会与经济双重效益。 第二章、施工技术方案和施工措施

一、施工部署 (1)配备严密的两级管理组织机构,施工现场组成一套充满活力,刻苦钻研,承担过类似工程施工,具有丰富施工经验,并能吃苦耐劳的项目经理部管理班子及施工队伍,对整个施工全过程进行科学管理。(2)在施工全过程中,从施工准备,技术方案选定,垂直运输,平面布置等直到竣工,应从施工承包人的角度出发,站在各专业配套施工如风管及防水施工单位的立场进行全面、综合考虑,并从工程项目管理和施工现场标准化入手。 (3)由于建筑投入材料、设备、劳动力较多,涉及面较广,所以每一施工环节必须仔细考虑,并对初步的施工组织设计方案进行深化,针对本工程的特点就上部施工过程中各项技术措施的实施及设备安装、装修工程施工等关键部位编制详细、可指导具体施工的施工组织设计或施工方案。 (4)根据本工程为现代化新型菜市场的特点,合理安排施工顺序,抓住关键线路,有效地从平面、空间等特点上进行平等流水及作业,减少关键线路上的施工时间,确保工程按期完成。 (5)为确保工程质量及施工的连续性,各专业工种之间应高度统一、

小区室外道路改造工程施工组织设计方案

株洲市荷塘区棚户区改造工程 ---煤田小区 道路改造施工方案 编制人: 审核人: 审批人: 株洲市基础设施建设 日期:2016年08月31日

煤田小区道路路基工程施工方案 一、工程概况 煤田小区主要车行道路砼改沥青,排水井盖和井篦等改造提升,道路宽度为2.0-10米不等,路面破损位置破除后C25砼浇筑,本次路面改造面积约2万平方,主干道约6000平方。 二、编制依据 1、《设计文件》 2、《施工组织设计》 3、《城市道路工程施工技术规》 三、施工准备及主要施工方法 3.1施工测量前准备 3.1.1校对测量仪器,本工程使用全站仪、自动安平水准仪、钢尺等测量仪器及工具经国家计量单位检验校准,保证测量仪器的精度。 3.1.2对施工现场影响施测的障碍进行处理。 3.1.3对施测用辅助材料:如标高控制桩油漆、麻线等提前准备到位。 3.1.4定位 依据总平面定出本工程的横竖轴控制线,并依此分别定出其余轴线,并将总控制轴线作出永久性标识,做好保护,便于以后使用。 轴线控制网布设,根据当地地形的实际情况,依据《工程测量规程》进行控制网布设,布设原则以施工测量方便、容易核验为原则。

控制轴线网施测后,由施测人员自检,自检合格后由工长复检,再由专职质检员专检,确认无误后报监理验线。 3.1.5施工轴线测量 控制网轴线的精度等级及测量方法依据《工程测量规程》执行。本工程轴线控制网的测角中误差不超过12”,边长相对中误并不大于1/15000。 3.1.6施工高程测量 水准点引测:根据业主提供的设置的水准点引测现场施工用水准点,采用高精度水准仪进行数次往返闭合,误差符合规要求后,敷设现场施工用水准点。现场水准点布置数量不少于个(根据现场总平面图合理确定水准点个数),以便于相互校核和满足分段施工的需要。 3.1.7现场水准点精度及测量方法 根据《工程测量规程》高程控制网拟采用四等水准测量方法测定。 3.2拆除道路工程 3.2.1挖除砼路面 (1)首先将要挖除的旧路面围,用人工撒灰线标示,然后进行旧路面挖除的施工。小面积的混凝土块采用风镐等小型机械破碎的方法予以破除,确保保留部分不受损伤;大面积混凝土板采炮机破除。 (2)施工中应特别注意对相邻保留板的影响,使用炮机破除的路段应保留板块50cm围,该50cm围采用人工凿除;在进行挖除作业前,首先确定位置和围,是否有管线等,注意对这些管线进行保护;当破碎混凝土块凿除后,立即进行创面的清理,破碎的混凝土块用装载机装车,自卸车运输到指定地点。 (3)施工工序:采用风镐或其他路面开凿机械将旧混凝土板块破碎,清除碎

改造加固工程施工组织设计方案完整

*********综合业务楼改造工程(加固) 施 工 组 织 设 计

*************** 五年三月二十四日00二 目录 一、责任表 二、工程概况 三、编制依据 四、施工准备 五、施工组织设计计划 1、分部分项工程施工方案及技术措施 2、施工机械进场 3、材料进场计划 4、雨季施工措施 5、施工安全、文明施工、减少扰民、降低污染和噪音措施 六、重难点部位施工注意问题及处理措施 七、施工平面布置图 八、施工进度计划 九、工程总进度计划与加固施工组织设计相适应措施 十、项目管理体系

十一、质量保证措施 十二、施工总平面布置图 十三、施工进度计划横道图 十四、施工网络计划图 责任表 ****** 编制人: ******

审核人: ******批准人: 一、工程概况 本工程为********综合业务楼改造工程(加固),该项目位于 **********,工程规模约15000㎡,原结构为十五层框架剪力墙结构(其中塔楼三层),现浇楼板,桩基础。现通过加层改造,增加为二十层(其中塔楼四层)。因荷载发生变化,为满足其使用功能,*******对该结构的改造加固进行设计。我公司根据施工图及现场实际情况对其提出合理的加固施工组织设计。本工程加固内容主要包括:2-13层(5~11)/D轴和(6~11)/D轴范围核心筒楼面改造、1~12层剪力墙开洞改造、1~12层卫生间楼盖改造、1~12层柱加固、2~13层楼面梁加固、承台顶~46.465处观光电梯井墙柱改造加固等。

二、编制依据 1.《*********综合业务楼加层改造》 2.《混凝土结构加固技术规范》(CECS 25:90) 3.《混凝土结构工程施工质量验收规范》(GB50204-2002) 4.《碳纤维片材加固混凝土结构技术规程》(CECS146:2003) 5.《喷射混凝土加固技术规程》(CECS161:2004) 三、施工准备 (一)技术准备 1、开工前应组织项目有关人员对现场实际情况进行了解及工人食宿的安 排。 2、图纸会审:组织专业技术人员认真阅读图纸,做好图纸疑点记录会同有关部门进行图纸交底。组织施工技术人员、班组长消化图纸。 3、进行施工组织设计的细化。 4、在工程开工前,项目部要召开生产技术会议,按经审批的施工组织设计进行交底,贯彻施工组织设计的要求。 5、组织技术交底:从项目经理部到专业分队,并以书面形式表达。施工队伍接受交底后要认真贯彻施工意图,牢记施工细节,一有疑点

某农贸市场改造工程施工组织设计

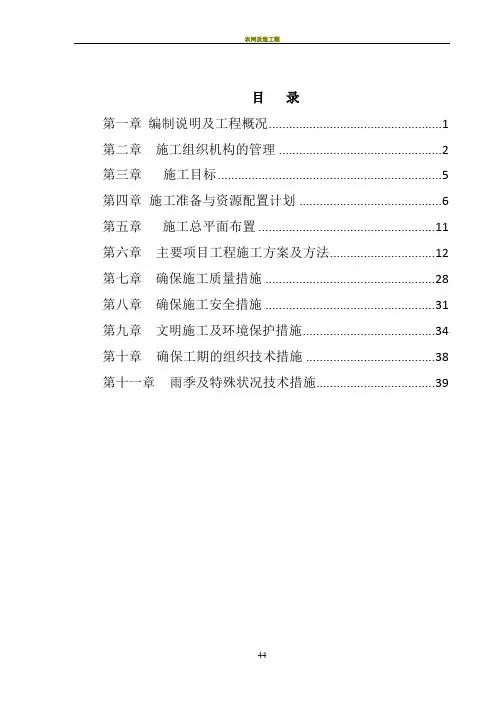

目录 第一章编制说明及工程概况 (1) 第二章施工组织机构的管理 (4) 第三章施工目标 (8) 第四章施工准备与资源配置计划 (9) 第五章施工总平图布置 (14) 第六章主要项目工程施工方案及方法 (15) 第七章确保施工质量措施 (35) 第八章确保施工安全措施 (39) 第九章文明施工及环境保护措施 (42) 第十章确保工期的组织技术措施 (44) 第十一章风雨季及特殊状况技术措施 (47) 附表一拟投入的主要物资计划表 (48) 附表二拟投入的主要机械计划表 (49) 附表三劳动力计划表 (50) 附表四施工总进度表或施工网络图 (51) 附表五施工总平面布置图 (53)

第一章编制说明及工程概况 1.1 编制说明 1、本施工组织设计是根据招标单位发给的本工程招标文件、设计图,按国家颁布的现行施工及验收规范、施工规程和有关工艺标准进行编制的。它体现了我公司对本工程施工的总体构思和部署。如能中标,我公司将按中标通知书指定的时间和地点与建设单位协商,签订本工程施工承包合同,做好人员、材料和施工机械的组织、进场等施工准备工作,按时开工。 2、在此基础上,开工前我公司将根据会审后的施工图以及建设单位、监理单位对本投标方案提出的修改意见等,对本工程的施工组织设计做进一步的完善细化,编制更为详尽的施工组织设计和分项工程施工方案,确保本工程施工的顺利进行和各项目标的实现。 3、严格遵守国家及政府有关部门在安全生产、文明施工、环境保护等方面的具体规定和技术标准,尊重施工区域周边单位和民众多年来的生活、学习、工作习惯。 4、国家和行业现行的施工及验收规范。 1.2 编制依据 1、重客隆黄水综合市场项目施工图纸; 2、我公司的技术、机械设备装备情况及我公司的质量、环境、职业健康管理体系的要求; 3、严格遵守国家及政府有关部门在安全生产、文明施工、环境保护等方面的具体规定和技术标准,尊重施工区域周边单位和民众多年来的生活、学习、工作习惯。 4、国家和行业现行的施工及验收规范。

大型商场菜市场施工组织设计

目录 第一章总体概述 一、施工组织总体设想 二、方案针对性 第二章施工现场平面布置和临时设置、临时道路布置 施工总平面图 第三章施工进度计划和各阶段进度的保证措施 一、施工进度计划 二、保证实现施工进度计划措施 三、主要施工机械、设备、劳动力需用量计划 四、计划开、竣工日期和施工进度网络图横道图 第四章各分部分项工程的施工方案和质量保证措施 一、各分部分项工程的施工方案 二、质量保证措施 第五章安全文明施工和环境保护措施 第一节文明施工管理 第二节环境保护措施 第六章项目管理班子的人员岗位职责、分工 第七章劳动力、机械设备和材料投入计划 主要劳动力需用量表 第八章关键施工技术、工艺及工程项目实施的重点、难点和解决方

案 第九章冬雨季施工、已有设施和管线的加固、保护等特殊情况下的施工措施 第十章施工现场扬尘专项防治方案 表一:拟投入本工程的主要施工设备表 表二:拟配备本合同工程主要的材料试验仪器设备表 表三:临时用地表

第一章总体概述 一、施工组织总体设想 若我公司有幸中标,我公司将进一步与业主、监理、设计等有关人员沟通,全面熟悉现场情况,制定更合理、更完善的施工组织设计,科学、有效地指导本工程的施工。动员全体施工人员,齐心协力,严格按设计图纸和国家颁发的施工验收规范的要求,认真做好施工全过程各项工作,按照相关规范、规程要求及公司质量体系和程序文件规定,严格把好材料、设备、成品、半成品的采购和检验关,使本工程施工管理全过程受控。认真按照业主的管理目标和要求,以安全生产为中心,以优质、高效为目标进行施工管理运作。 1、积极与业主、监理及本工程建设管理单位密切配合,项目实施将完全按照国际标准《质量管理体系》(ISO9000:2001)等有关规范要求,使施工质量全过程受控,以安全生产为中心,以优质、高效为目标进行工程施工,确保工程质量达到一次性验收“合格”标准(符合国家质量验收标准)。 2、我公司深知本工程建设是一项极其重要的工程,将本工程列为公司重点建设项目,本着“充分与业主合作,真诚为业主服务”的精神,以高度严谨和负责任的态度,以高起点、高标准的施工指导思想,挑选我公司优秀的项目经理,配备素质高,业务强,业绩丰厚的项目班子和组织一支思想作风过硬、专业施工能力强、纪律严明善打硬仗的施工队伍进行精心施工、倾情打造,将本工程建成一个精品工程、标志性工程。

老旧小区改造项目施工组织设计

徐州市铜山区老旧小区 综合整治工程三标段 施工组织设计方案 江苏省建筑工程集团有限公司 2017年10月1日

施工方案审批表

第一章编制说明 1、编制依据 依据中国建筑标准设计研究院的改造施工图 2、编制原则 严格遵守国家、地方的技术规范、施工规程和质量评定与验收标准;坚持技术先进性、科学合理性、经济适用性与实事求是相结合。 第二章工程概况 1、工程概况简介: 工程名称:徐州市铜山区老旧小区综合整治工程三标段 工程地点:徐州市铜山区 设计单位:苏州立诚建筑设计院有限公司 本工程为了居民停车方便,休闲娱乐方便服务,为小区居民提供更好的生活环境,对小区进行地面、路面、花园、道板砖、外墙涂料、屋面渗水等部分工程设施进行改造。 第三章施工部署 1、项目组织机构及项目管理模式 我们施工组织的指导思想是以质量为中心,立工程质量保证

体系,编制项目质量计划,选配高素质的项目经理及专业工程技术管理人员。积极推广应用新技术、新设备、新工艺。项目部将成为一支充满活力、具有多专业、全面管理能力的领导班子。见项目管理组织机构图: 安全部门主要负责人: 组长—李文(负责协调工作) 副组长—李家彪(技术总部署)

安全员—胡传明(现场施工总指挥) 2、项目管理模式: 本公司将按照多年来积累的成功项目管理经验来运行和管理本项目,形成以项目经理负责制为核心,以项目合同管理和成本、进度、质量控制为主要内容,以科学系统管理和先进技术为手段的项目管理机制。 为规范本项目管理工作,项目部严格执行集团颁发的《质量手册》、《管理制度》,同时现场场区管理严格遵守西安市施工现场标准化管理的有关规定。 2、实施目标 工期目标: 为使本工程早日竣工,为业主提供服务,项目部应在人员组织、施工工艺、材料供应等方面进行精心布置。 确保合格,争创优质工程 现场管理目标: 为保持施工现场周围清洁的环境,我们将设专人打扫清洁等措施,做到物流有序、施工顺畅文明施工。确保现场管理达到文明施工样板现场。 安全目标: 完善安全措施,提高安全意识,杜绝死亡和重伤事故发生,工伤频率控制在2﹪以下。 服务目标: 服务周到、业主满意、重视建议、信守合同,认真协调与有

钢结构加层工程施工组织设计

一编制依据 1、提供的防水屋面钢架布置图。 2、业主提供的招标文件。 3、对施工现场及周围环境的调查。 4、国家有关建筑安装工程施工及验收规范、建筑安装工程质量检验评定标准和安徽省施工现场管理及有关法规文件要求。 5、ISO9000族质量管理和质量保证标准。

二工程概况 本工程位于______________,是_____________综合楼的加层。原建筑为二层钢筋砼框架结构,现因该屋顶防水层产生漏水,故决定在原平屋面上加钢结构防水屋面。 工程特点: 1、建设面积共658m2, 2、所加钢结构防水屋面层高为1.6m。 3、新加钢结构防水屋面钢结构为起脊两坡面排水,屋顶面层为0.5mm 厚单板彩钢瓦,双面彩漆内白外红,钢架、立柱为钢钢,檀条为C型钢件,设有排水管沟系统。

三施工部署 (一)工程目标: 1、质量目标:优良。 2、安全文明施工目标:争创文明安全工地。 3、工期目标:合理划分施工流水段,科学安排工序,确保合同工期。 4、管理目标:规范项目管理行为,充分调动项目经理部全体成员的积极因素,利用我单位在施工、经营、技术管理中的优势,实现现代化管理。保证工程在管理、质量、文明、作风上创出一流水平,让用户放心和满意。 (二)组织机构: 1、组织机构:该工程按项目法组织施工,组建办公教学楼加层项目经理部。施工现场配备专业技术人员、领工员、安全员、质量检查员,分别负责技术管理、施工管理、安全防护、质量检查各项工作。配有丰富实践经验和较高水平的老工人负责主体、装修质量关。项目经理部管理人员均在现场办公,及时解决施工过程中出现的问题。 (1)领导班子:由项目经理、项目副经理、项目总工程师组成,负责对工程的领导、指挥、协调、决策重大事宜,对工程进度、成本、质量、安全和现场文明施工等负全部责任。 (2)技术室:负责贯彻工程施工组织设计,并在施工过程中进行动态管理,完善施工方案,对施工工序进行技术交底,组织技术培训,办理工程变更,汇集整理工程技术档案,组织材料检验、试验和施工试验,检查监督工序质量,调整工序设计,并及时解决施工中出现的技术问题。

某菜市场施工组织设计

工程名称:某县菜市场建筑工程施工组织设计 二O一四年九月一日

目录 第一章工程概况 第二章施工组织机构的管理 第三章施工准备 第四章施工总平图布置及进度计划第五章主要项目工程施工方案及方法第六章保证施工质量措施 第七章保证施工安全措施 第八章文明施工及环境保护措施

第一章工程概况 工程项目名称:某县菜市场建筑工程 建设单位:县政府采购中心 预计工期:2个月 建筑面积:2000平方米。 建设内容:维修大棚,排污系统,硬化地面,改造照明和供水,制作菜台和鲜肉摊位60个,150平方米左右透明塑胶顶棚,防滑地砖,改造市场公厕,增加环卫设施等。 本工程地点为县原南门大仓,建筑面积约为2000平方米。 为政府民生工程,事关附近居民的日常生活的便利,故施工要求高,施工时间紧;且地理位置位于中心城区,市场四周为市民居住小区、学校医院等,地处交通繁忙地带,施工场地狭小,给材料运输,现场施工,临舍住宿都带来极大不方便,所以对施工队伍的要求就更高。

第二章施工组织机构的管理 一、施工组织机构的建立 (一)、施工管理体系 我公司将按标准化现场管理要求组织施工,在人、财、物方面保证,并做到技术上高度重视、组织上全面落实、管理上先进合理,保证本工程优质、安全、并在保证质量和安全的前提下提前交工。 我公司决定组建“某农贸市场工程项目经理部”,实行项目经理责任制。项目下设工长、质检员、安全员、预算员、内业技术员、材料员、劳资及财务员。并根据本工程结构特点,由公司总工程师牵头,成立一个专门技术小组,负责工程复杂部位和关键部位的控制。 按“项目法”施工要求,项目经理全权负责该工程的经营、技术、质量、安全、进度等管理工作。同时,公司的生产、技术、质量、安全等职能部门经常深入工地,协调施工单位与建设单位、监理单位等相关管理协作单位之间的相互配合关系,帮助项目解决施工中存在的技术、质量和安全等问题。 施工项目组织管理框架图见(表5-1)施工项目组织机构管理框架表 (二)、建立质量、安全保证体系

老旧小区改造项目施工组织设计

西安市老旧小区改造项目 习武园二号改造工程 外立面改造 施工组织设计方案 西安华越建筑工程有限公司 2013年5月1日

施工方案审批表 工程名称西安市老旧社区改造工程习武园二号院改造工程 改造面积1#楼四周,2#楼四周,4#楼西侧 建设单位 审批人:年月日监理单位 审批人:年月日项目部 审批人:年月日编制单位 西安市华越建筑工程有限公司 2013年5月1日

第一章编制说明 1、编制依据 依据中国建筑标准设计研究院的改造施工图 2、编制原则 严格遵守国家、地方的技术规范、施工规程和质量评定与验收标 准;坚持技术先进性、科学合理性、经济适用性与实事求是相结 合。 第二章工程概况 1、工程概况简介: 工程名称:西安市老旧社区改造工程习武园二号院改造工程 工程地点:西安市莲湖区习武园二号院 设计单位:中国建筑标准设计研究院 本工程为外立面改造工程,1#,2#楼都为6层,4#楼为8层,都为住宅。内容包括:原建外墙面进行清除,墙面做保温,刷涂料。 以及统一更换窗子,楼梯道内改造。 第三章施工部署 1、项目组织机构及项目管理模式 我们施工组织的指导思想是以质量为中心。建立工程质量保证体 系,编制项目质量计划,选配高素质的项目经理及专业工程技术 管理人员。积极推广应用新技术、新设备、新工艺。项目部将成 为一支充满活力、具有多专业、全面管理能力的领导班子。见项 目管理组织机构图:

安全部门主要负责人: 组长—王洪武(负责协调工作) 副组长—姚华军(技术总部署) 安全员—姚鹏洲(现场施工安全) 安全员—姚鹏洲(现场施工总指挥) 2、项目管理模式: 华越建筑将按照多年来积累的成功项目管理经验来运行和管理 项目经理 技术负责人项目副经理 技术质检部经营部财务部 土 建 工 程 处安装过程处装饰工程处 供应部

农贸市场施工组织设计新

农贸市场施工组织 设计新 1

工程施工组织设计 一、工程概况 工程名称: 曹庵农贸市场 建设单位: 淮南市田家庵区曹庵镇人民政府 设计单位: 中铁工程设计院有限公司 工程建设地点: 淮南市田家庵区曹庵镇境内 工程质量等级要求: 合格 建筑面积: 约2100㎡ 结构类型: 门架式钢结构 工程工期: 60日历天。 该工程荷载: ①屋面恒荷载: 0.30KN/㎡( 即屋面板加保温) ②屋面静荷载: 0.30KN/m2(计算檩条荷载) ③风荷载: 0.40KN/㎡ ④雪荷载: 0.50KN/㎡ ⑤抗震设防强度: 7度 ⑥生产类别: 丁类 ⑦建筑物安全等级: 二级 ⑧耐火等级为二级 有二台吊车( 5T、 10T吊车) 主材均采用Q235B钢, 檩条、采用Q235B冷弯薄壁型钢( 檩条热浸镀锌防腐, 镀锌量大于250g/㎡) 焊条为E50、 E43系列。 土建结构基础: 2

1.基槽开挖时应采取完善的支护措施确保边坡稳定和周围建筑物、道路的安全, 基槽采用机械开挖时, 只挖至基槽设计标高以上300, 余下由人工开挖, 以保证基地置于未扰动的土层。 2.基础施工过程中应防止基坑水浸和暴晒, 基础回填土须及时在施工上部结构以前进行, 按规定分层压实。, 压实系数大于等于0.94。 3. 混凝土独立基础。强度等级为C25, 梁、柱为C25, 垫层为C15。 4.基础垫层施工前, 必须经过有关部门验槽, 验收合格后方可进行基础的施工。 二、编制依据: 1、《建筑结构设计统一标准》GBJ68-84 2、《建筑物荷载规范》GB50009- 3、《钢结构设计规范》GBJ17- 4、《冷弯薄壁型钢结构技术规范》GBJ18-87 5、《钢结构工程施工及验收规范》GB50205- 6、《建筑结构抗震设计规范》GB50011- 7、《建筑结构荷载规范》GB5000- 8、《钢结构工程质量检验评定标准》GBJ50221-95 9、《建筑钢结构焊接规程》JGJ81-91 10、《钢结构高强螺栓连接的设计、施工验收规范》JGJ82-91 11、《钢结构工程质量检验评定标准》GB50221-95 12、《防腐标准》ISO/ZH12944 13、《钢铁结构构件防腐保护涂层应用指南》BS5493: 1997 14、《多功能钢铁表面处理液通用技术条件》GB/T13612-1990 3

房屋改造工程施工组织设计方案

精选范文、公文、论文、和其他应用文档,希望能帮助到你们! 2019年房屋改造工程施工组织设计方案 目录 第一章质量目标 (3) 第二章工期目标 (3) 第三章工程概况 (4) 第四章施工组织机构 (4) 第五章施工部署及主要部位形象进度 (5) 第六章施工准备及人力、设备、材料计划 (6) 第一节技术准备 (6) 第二节材料准备 (6) 第三节施工用电 (6) 第四节施工用水 (6) 第五节劳动力准备 (7) 第六节设备准备 (7) 第七节施工现场准备 (8) 第七章主要项目施工方法及技术措施 (9) 第一节测量放线 (9) 第二节基础工程 (9) 第三节主体工程施工方法 (9) 第四节楼地面工程施工方法 (10) 第五节门窗工程施工方法 (10) 第六节装饰工程施工方法 (10) 第七节屋面工程施工方法 (11) 第八节管道工程施工方法 (11) 第九节电照工程施工方法 (11) 第八章工程质量保证措施 (12) 第九章主要安全施工方案 (13) 第十章安全保证措施 (15)

第十一章工期保证措施 (16) 第十二章现场文明施工措施 (18) 第十三章原材料质量保证措施 (19) 第十四章成品与半成品保护措施 (19) 第十五章屋面卫生间地面及管道重要部位防渗漏技术措施 (20) 第十六章创优质工程质量保证措施及制约措施 (20) 第十七章创市级文明工地措施 (21) 第十八章农忙季节、节假日连续施工措施及违约承诺 (22) 第十九章创无质量通病工程措施 (23) 第二十章技术管理措施 (24) 第二十一章雨季施工措施 (25) 第二十二章停水停电保证连续施工措施 (26) 第二十三章环境保护措施 (26) 第二十四章回访保修措施及维修承诺 (27) 第二十五章降低燥音,减少污染的具体措施 (27) 第二十六章现场消防措施 (28) 第二十七章协调友临关系,保证施工现场的安定团结措施 (29) 第二十八章创优工程保工期制约措施 (29)

农贸市场施工组织设计

锦西奥林(营门口广场)农贸市场工程施工组织设计 第三节工程施工环境及地质气候条件................................. 第四节工程重、难点............................................... 第三章施工部署.................................................... 第一节部署的原则.................................................

第二节施工顺序................................................... 第三节施工总体部署............................................... 第四节主要材料进场部署........................................... 第五节主要机械设备部署........................................... 第八章施工进度计划及工期保证措施................................... 第一节工程开、竣工日期及施工进度计划.............................. 第二节工期保证措施................................................

第九章主要工程项目的施工方法...................................... 第一节施工测量................................................... 第二节基础工程................................................... 第三节主体分部工程............................................... 第一节组织管理措施............................................... 第二节技术保证措施............................................... 第三节职业健康保证措施...........................................

某菜市场施工组织设计

工程名称:某县菜市场建筑工程施工组织设计

0—四年九月一日

第一章工程概况 第二章施工组织机构的管理 第三章施工准备 第四章施工总平图布置及进度计划 第五章主要项目工程施工方案及方法第六章保证施工质量措施 第七章保证施工安全措施 第八章文明施工及环境保护措施 第一章工程概况 工程项目名称:某县菜市场建筑工程

建设单位:县政府采购中心 预计工期:2个月 建筑面积:2000平方米。 建设内容:维修大棚,排污系统,硬化地面,改造照明和供水,制作菜台和鲜肉摊位60个,150平方米左右透明塑胶顶棚,防滑地砖,改造市场公厕,增加环卫设施等。 本工程地点为县原南门大仓,建筑面积约为2000平方米。 为政府民生工程,事关附近居民的日常生活的便利,故施工要求高,施工时间紧;且地理位置位于中心城区,市场四周为市民居住小区、学校医院等,地处交通繁忙地带,施工场地狭小,给材料运输,现场施工,临舍住宿都带来极大不方便,所以对施工队伍的要求就更高。

第二章施工组织机构的管理 一、施工组织机构的建立 (一)、施工管理体系 我公司将按标准化现场管理要求组织施工,在人、财、物方面保证,并做到技术上高度重视、组织上全面落实、管理上先进合理,保证本工程优质、安全、并在保证质量和安全的前提下提前交工。 我公司决定组建“某农贸市场工程项目经理部”,实行项目经理责任制。项目下设工长、质检员、安全员、预算员、内业技术员、材料员、劳资及财务员。并根据本工程结构特点,由公司总工程师牵头,成立一个专门技术小组,负责工程复杂部位和关键部位的控制。 按“项目法”施工要求,项目经理全权负责该工程的经营、技术、质量、安全、进度等管理工作。同时,公司的生产、技术、质量、安全等职能部门经常深入工地,协调施工单位与建设单位、监理单位等相关管理协作单位之间的相互配合关系,帮助项目解决施工中存在的技术、质量和安全等问题。 施工项目组织管理框架图见(表5 —1)施工项目组织机构管理框架表 (二)、建立质量、安全保证体系 项目经理

老旧小区改造施工组织设计

施工组织设计

目录 第一章、编制依据及原则 1、编制依据 2、技术规范 3、文明施工管理规定。 4、本企业质量、环境、安全体制运行机制 5、编制原则 6、编制目的 第二章、工程概况 1、工程概况 2、施工内容 3、注意事项 第三章、施工目标 1、质量目标 2、工期目标 3、安全施工目标 4、环境保护目标 第四章、施工准备 1、施工用路及交通导行 2、临时设施

3、临时用电 4、临时用水 5、生产准备 6、技术准备 7、人员准备 8、机械准备 9、材料准备 第五章、主要施工方案 1、道路及管网工程 2、门窗更换工程 3、节能改造工程 4、屋面工程 5、装饰装修工程 第六章、冬、雨期施工措施 第七章、质量目标和质量保证措施 第八章、安全防护及文明施工管理措施 第九章、环境保护措施 第十章、成本降低措施 第十一章、资料管理保证体系 第十二章、工程进度与计划保障措施 第十三章、履约保证措施 第十四章、成品保护及工程质量回访、保修制度

附表一:拟投入本工程的主要施工设备表 附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表 附表四:计划开、竣工日期和施工进度网络图附表五:临时用地表 附表六:施工平面布置图

第一章编制依据及原则 1、编制依据 1.1招标单位提供2014XXXX市老旧住宅小区综合整治工程项目施工招标文件。 1.2XXXX宿舍楼施工图纸及清单。 1.3XXXX招标公司组织的现场勘察和交底答疑。 2、技术规范 GB50210-2001 《建筑装饰装修工程质量验收规程》 14GB50345-2004 《屋面工程技术规范》 GB50300-2001 《建筑工程施工质量验收统一标准》 JGJ129-2000 《既有采暖居住建筑节能改造技术规程》 JGJ132-2001 《采暖居住建筑节能检验标准》 JGJ144-2004 《外墙外保温工程技术规程》 DBJ01-26-2004 《建筑安装分项工程施工工艺规程》 DB22/T278-2005 《聚苯乙烯(EPS)板外墙外保温工程施工及验收规程》 DBJ01-63-2002 《外墙外保温用聚合物砂浆质量检验标准》DB22/T164-2007 《居住建筑节能设计标准(节能50%)》 DBJ01-79-2004 《住宅建筑门窗应用技术规范》 DBJ01-97-2004 《居住建筑节能保温工程施工质量验收规程》DBJ01-602-2004 《居住建筑节能设计标准》

维修改造工程施工组织设计[001]

目录 第一章综合概述 第二章施工方案与技术措施 第三章质量管理体系与措施 第四章安全、文明管理体系与措施 第五章工程进度计划与措施 第六章主要施工机械和主要测量、质检仪器设备第七章环境保护管理体系与措施 第八章成品与半成品的保护措施 第九章施工总平面布置图 附表一:拟投入本工程的主要施工设备表 附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表 附表四、劳动力曲线图 附表五、施工进度横道图 附表六、施工总平面图

第一章综合概述 本施工组织设计主要编制依据如下: (一)、维修改造项目第一标段工程招标文件 (二)、施工现场实际情况和周围情况 (三)、工程测量规范 (四)、工程测量基本术语标准 (五)、《广东省维修改造项目暂行办法》 (六)、《广东省维修改造技术规范(修订)》 (七)、《广东省维修改造技术规程》 (八)、雨棚平面图(施工图) (九)、平面图(施工图) (十)、设备动力平面图(水泵房施工图) (十一)、动力平面图(水泵房施工图) (十二)、工艺流程图 (十三)、国家现行其他相关规范、规程、标准 本工程为广东省环市西苑片区进行微改造,包括维修路面、修补绿化、疏通下水道、重新布置三线、解决水压不足等问题,总改造面积约4500平方米(祥见图纸及工程量清单)。包工、包料、包工期、包质量、包安全、包文明施工总包干的形式承包。 。

第二章施工方案与技术措施 一、门窗拆除 (一)拆除准备工作 门窗拆除工作开始前,技术人员对操作工人要进行全面的安全、技术交底。使每一位施工人员都能掌握门拆除施工中应注意的各种注意事项。 场地搭设:为方便前期旧门窗拆除及后期新门窗安装,我司已经在施工现场搭设好了脚手架及安全防护网,以便于旧门窗的拆除工作及保护拆除人员安全问题。 (二)人员布置 人员准备:拆除人员预计在30人左右。拟派经验丰富的拆除班组进行拆除,以确保拆除进度及对现场成品保护。拆除人员在门窗拆除前统一进场,进行统一调度。 (三)安全防护 1、施工前,先清除拆除倒塌范围内的物资、设备;将电线、燃气道、水管、供热设备等干线与该建筑物的支线切断或迁移:检查周围危旧房,必要时进行临时加固;向周围群众出安民告示,在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场 2、搭设脚手架:为确保拆除人员及拆除成品保护,在施工现场搭设脚手架及安全网,以保证人员及路人的安全。 (四)拆除流程

菜市场施工组织设计

菜市场施工组织设计 This manuscript was revised on November 28, 2020

黔江区南海城菜市场 临时经营场地工程 施 工 组 织 设 计 施工组织设计 第一章工程概况 本工程为黔江区南海新城菜市场临时经营场地施工工程,位于黔江烟厂对面原停车场位置,规划单位政府专项组织机构。该工程为地面开敞设施,为钢架结构,钢架施工面积约2600平方米,总施工面积约6500平米。设计使用期限为2-3个月。

原有约15000立方基础土方工程已开挖,深度约5M,组织有关人员进行验槽,符合勘察报告后方可施工,具体方法:填入建筑碎石及泥土约,找平及夯实。钢管架着力点处理:填入大块坚石作为支撑点。钢管架安装:采用建筑钢管架及扣件连接、支接,间距不大于1M,分三层连接固定。面层处理:采用钢模拼装、锁扣连接,形成平整的钢结构地表层。 第二章施工组织结构及职责 一、施工组织结构见下图: 2、严格履行企业与建设单位签订的承包合同,确保合同目标的实现,承担因管理不善造成的经济责任、行政责任乃至法律责任。 3、组建精干高效项目班子,搞好项目机构设置、人员选取调用,具体职责分工。 4、对现场各项工作负有直接的指挥、协调、服务、指导与监督的职能。

5、科学组织施工,及时正确地组织编制项目实施方案,进度计划安排、重大技术措施、资源调配方案,提出合理化建议与设计变更等重大决策。 6、建立严格的经济责任制,强化管理,推动科技进步,搞好工作质量、安全、成本控制,提高综合经济效益。 7、沟通项目内外联系渠道,妥善处理好内外关系,保证项目施工顺利进行。 8、认真执行上级的命令,接受建设单位和上级业务部门的监督指导,及时向上级和建设单位汇报工作。 项目副经理 1、协助项目经理对现场的各项工作进行指挥、协调、服务、指导与监督的职能。 2、对现场施工生产管理、质量、安全、设备等工作进行指挥,协调、指导与监督。 3、沟通项目内外联系渠道,妥善处理好内外关系,保证项目施工顺利进行。 4、认真执行上级的命令,接受建设单位和上级业务部门的监督指导,及时向上级和建设单位汇报工作。 项目工程师 1、认真贯彻上级有关计量法规管理制度,组织设施国家、行业的技术规范,质量标准及作业指导书在项目施工中的应用。
