建设项目(工程)竣工验收办法

竣工验收,是全面考核建设工作,检查是否符合设计要求和工程质量的重要环节,对促进建设项目(工程)及时投产,发挥投资效果,总结建设经验有重要作用。为了搞好建设项目(工程)竣工验收工作,特制定如下办法:

一、竣工验收范围。凡新建、扩建、改建的基本建设项目(工程)

和技术改造项目,按批准的设计文件规定的内容建成,符合

验收标准的,必须及时组织验收,办理固定资产移交手续。

二、竣工验收依据。批准的设计任务书、初步设计或扩大初步设

计、施工图和设备技术说明书以及现行施工技术验收规范以

及主管部门(公司)有关审批、修改、调整文件等。

从国外引进新技术或成套设备的项目以及中外合资建设项目,还应按照签订的合同和国外提供的设计文件等资料,进行验收。

三、竣工验收的要求

进行竣工验收必须符合以下要求:

1、生产性项目和辅助性公用设施,已按设计要求建完,以满

足生产使用;

2、主要工艺设备配套设施经联动负荷试车合格,形成生产能

力,能够生产出设计文件所规定的产品;

3、必要的生活设施,已按设计要求建成;

4、生产准备工作能适应投产的需要;

5、环境保护设施、劳动安全卫生设施、消防设施已按设计要

求与主体工程同时建成使用。

有的建设项目(工程)基本符合竣工验收标准,只是零星土建工程和少数非主要设备未按设计规定的内容全部建成,但不影响正常生产,亦应办理竣工验收手续。对剩余工程,应按设计留足投资,限期完成。有的项目投产初期一时不能达到设计能力所规定的产量,不应因此拖延办理验收和移交固定资产手续;

有些建设项目或单项工程,已形成部分生产能力或实际上生产方面已经使用,近期不能按原设计规模续建的,应从实际情况出发,可缩小规模,报主管部门(公司)批准后,对已完成的工程和设备,尽快组织验收,移交固定资产。

国外引进设备项目、按合同规定完成负荷调试、设备考核合格后,进行竣工验收。其他项目在验收前是否要安排试生产阶段,按各个行业的规定执行。

已具备竣工验收条件的项目(工程),三个月内不办理验收投产和移交固定资产手续的,取消企业和主管部门(或地方)的基建试车收入分成,由银行监督全部上交财政。如三个月办理竣工验收确有困难,经验收主管部门批准,可以适当延长期限。

四、竣工验收程序。

1、根据建设项目(工程)的规模大小和复杂程度,整个建设

项目(工程)的验收可分为初步验收和竣工验收两个阶段

进行。规模较大、较复杂的建设项目(工程);应先进行初

验,然后进行全部建设项目(工程)的竣工验收。规模较

小、较简单的项目(工程),可以一次进行全部项目(工程)的竣工验收。

2、建设项目(工程)在竣工验收之前,由建设单位组织施工、

设计及使用等有关单位进行初验。初验前由施工单位按照

国家规定,整理好文件、技术资料,向建设单位提出交工

报告。建设单位接到报告后,应及时组织初验。

3、建设项目(工程)全部完成,经过各单项工程的验收,符

合设计要求,并具备竣工图表、竣工决算、工程总结等必

要文件资料,由项目(工程)主管部门或建设单位向负责

验收的单位提出竣工验收申请报告。

五、竣工验收的组织

大中型和限额以上基本建设和技术改造项目(工程),由国家计委或由国家计委委托项目主管部门、地方政府部门组织验收。小型和限额以下基本建设和技术改造项目(工程),由项目(工程)主管部门或地方政府部门组织验收。

竣工验收要根据工程规模大小,复杂程度组成验收委员会或验收组应由银行、物资、环保、劳动、统计、消防及其它有关部门组成。建设单位、接管单位、施工单位、勘察设计单位参加验收工作。

验收委员会或验收组,负责审查工程建设的各个环节,听取各有关单位的工作报告,审阅工程档案资料并实地察验建筑工程和设备安装情况,并对工程设计、施工和设备质量等方面作全面的评价。不合格的工程不予验收;对遗留问题提出具体解决意见,限期落实完成。

六、竣工决算的编制。

所有竣工验收的项目(工程)在办理验收手续之前,必须对所有财产和物资进行清理,编好竣工决算,分析预(概)算执行情况,考核投资效果,报上级主管部门(公司)审查。

竣工项目(工程)经验收交接后,应及时办理固定资产移交手续,加强固定资产的管理。

七、整理各种技术文件材料,绘制竣工图纸。建设项目(包括单

项工程)竣工验收前,各有关单位应将所有技术文件材料进

行系统整理,由建设单位分类立卷,在竣工验收时,交生产

单位统一保管,同时将与所在地区有关的文件材料交当地档

案管理部门。以适应生产、维修的需要。

八、各部门(公司)、各地区可根据本办法,结合具体情况制定

实施细则,并报国家计委备案。

九、本办法自发布之日起施行。

一九九0年八月十八日

交通部关于发布

《公路工程竣工验收办法》的通知

交公路发[1995]1081号

各有关单位:

现发布《公路工程竣工验收办法》,自1996年1月1日起施行。

附件:《公路工程竣工验收办法》

主题词:发布公路工程验收办法通知

公路工程竣工验收办法

第一章总则

第一条为了搞好公路工程竣工验收工作,根据《中华人民共和国公路管理条例》和国家计委颁布的《建设项目(工程)竣工验收办法》的有关规定,制定本办法。

第二条本办法适用于中华人民共和国境内的新建和改建的公路工程。大修和改善工程可参照执行。

第三条公路工程验收的依据:

1、批准的工程可行性研究报告;

2、批准的工程设计、概算、预算文件;

3、批准的变更设计文件及图纸;

4、批准或确认的招标文件及合同文本;

5、上级机关对工程的指示文件;

6、交通部颁布的公路工程标准、规范及国家有关规定等。

第四条公路工程验收分为交工验收和竣工验收两个阶段。

交工验收由建设单位主持,主要是检查施工合同的执行情况和监理工作情况,提出工程质量等级建议。

竣工验收由交通部或批准工程初步设计文件的地方交通主管部门主持,主要是全面考核建设成果,总结经验教训,对建设项目进行综合评价,确定工程质量等级。

小型工程或简易工程项目,经主持竣工验收单位批准可合并为一次竣工验收。

第五条分段完成的路段或单项工程,具有独立使用价值,可分段交工,经交工验收后交付使用,全部完成后统一进行竣工验收。

第六条工程质量和建设项目均采取评分法确定等级。其等级分为优良、合格和不合格。

综合评分85分及以上者为优良;70分以上、不足85分者为合格;70分以下者(不含70分)为不合格。

第七条未经交工验收的工程不得交付使用。交工验收不合格的工程不得报请竣工验收。

第八条公路工程建设项目建成后,施工、监理、建设单位应负责编制工程竣工文件、图表,资料、并装订成册,其编制费用分别由施工、监理、建设单位承担。

验收工作所需的费用由建设单位承担。

第九条验收工作必须严肃认真,实事求是。通过验收对工程质量和建设项目作出恰当的评价。对有争议的问题,要从全局出发,充分协商,合理解决。

第二章交工验收

第十条交工验收必须具备以下条件:

1、工程已按施工合同和设计文件要求建成,具有独立使用价

值;

2、按附录A第三、四部分要求编制完成竣工文件;

3、设计、施工、监理等单位已准备好总结报告材料;

4、质量监督部门已完成工程质量检测、检验并编写完成了工

程质量鉴定书。

第十一条施工单位在全面完成所承包的工程经监理工程师同意后,应向建设单位提出申请,建设单位核实具备交工验收条件时,应及时组织验收。

交工验收由建设、设计、施工、监理、接管养护、质量监督、造价管理等单位代表参加组成交工验收组,对工程质量进行全面验收。

第十二条工程质量检验由质量监督部门负责组织,按以下规定分标段进行全面检查:

一、路线:最小平曲线半径、最大纵坡和坡长、最小视距的路段

应逐一检查;其他路段的半径、纵坡、视距应检查总数的20%

以上。

二、路基路面:高填深挖(填挖高度大于6米)和水文地质不良

地段,对其稳定性、压实度、中心线、宽度、厚度、路拱、

边坡、边沟、排水设施等,应逐一检查;其他路段每公里抽

查1~2处,路面工程应每公里抽查一个断面,检验其厚度、

压实度。

三、大桥和隧道:要求对各部尺寸、标高、各部结构的施工质量、

引道和导流、防护工程等应逐一检查量测。

中桥应抽查总数的50%以上。小桥抽查总数的20%以上。

大桥和特大桥必要时应进行荷载试验。

四、涵洞、挡土墙及防护工程:应抽查总数的20%以上。其中,

高度在4米以上的挡土墙和孔径在2米以上的涵洞应抽查总

数的30%以上。

五、互通式立交工程应按路基、路面、桥涵、挡土墙和交通安全

设施逐一检查。分离式立交及其他交叉工程应抽查总数的

50%以上。

六、交通安全设施应抽查总数的30%以上。

七、沿线服务管理和养护设施、环境保护工程应检查总数的50%

以上。

八、隐蔽工程和建成后不易检测的分项、分部工程、应审查施工、

监理单位的原始资料。

九、对竣工图表、资料、文件、工程决算应全面检查核对。

第十三条按照《公路工程质量检验评定标准》对受检单位工程评分,按单位工程平均得分确定标段工程质量评分值,再按标段工程质量评分值采用加权平均法对建设项目的工程质量进行评分。即:

∑(标段工程质量评分值×该标段投资额)

工程质量评分值=

建设项目总投资额(建安工程费总额或合同工程价款总额)

第十四条交工验收组应认真听取和审议以下报告:

1、建设单位关于工程项目执行情况的报告;

2、设计单位关于工程设计情况的报告;

3、施工单位关于工程施工情况的报告;

4、监理单位关于工程监理(含变更设计)情况的报告;

5、质量监督部门关于工程质量检验评定情况的报告。

交工验收组在听取报告、审查资料和实地察看的基础上,对质量监督部门提出的工程质量鉴定意见和评分进行审议和确认。

第十五条通过交工验收的工程必须写出交工验收报告(其内容见附录B),由建设单位按隶属关系报请上级交通主管部门或竣工验收主持单位核定。

对交工验收合格以上的工程,应安排养护管理。

对于交工验收不合格或有缺陷的工程及未完工程,应由原承包单位限期修复、补救、完成,其费用自理。

第三章竣工验收

第十六条竣工验收必须具备以下条件:

1、经过交工验收各标段均达到合格以上的工程;

2、对未完工程或交工验收时提出的修复、补救工程已处理完

毕,并经监理工程师和质量监督部门检验合格;

3、按国家《基本建设项目档案资料管理暂行规定》和附录A

要求已编制完成竣工文件;

4、按规定已编制好工程竣工决算;

5、施工、监理、设计、建设、监督等单位已编写完成汇报材

料。

第十七条竣工验收主持单位收到建设单位申请验收报告后,应及时核查交工验收的工程及竣工文件,符合竣工验收条件的应及时组织验收。

竣工验收委员会由验收主持单位、建设单位、交工验收组代表、接管养护、质量监督、造价管理、有关银行、土地管理、环境保护等有关单位的代表组成。大中型项目和技术复杂的工程,应邀请有关专家参加验收工作。国防公路应邀请军队代表参加。

第十八条竣工验收委员会为全面掌握工程建设情况,应认真听

取和审议如下报告:

1、建设单位关于工程项目执行情况的报告;

2、设计单位关于工程设计情况的报告;

3、施工单位关于工程施工情况的报告;

4、监理单位关于工程监理情况(含变更设计)工作的报告;

5、质量监督部门关于工程质量监督工作的报告;

6、交工验收组(代表)关于工程交工验收情况的报告。

以上各单位报告中应对建设管理、设计、施工、监理单位的工作情况作出综合评价。

第十九条竣工验收委员会在全面听取报告及检查有关资料、现场察看的基础上,对工程质量和建设、设计、施工、监理等单位按附录C表中所列项目进行综合评分。

第二十条工程质量的总评分值为100分,其中交工验收组确认的工程质量评分占70%、验收综合评分占30%(见附录C表1)。按第六条规定确定工程质量等级。

建设项目的总评分值为100分,其中工程质量总评分占70%,建设管理、设计质量、监理工作、施工管理等综合评分的平均值占30%(见附表C表2—表5)。按第六条规定确定建设项目的等级。

第二十一条竣工验收委员会对合格以上的建设项目签发《公路工程竣工验收鉴定书》(其内容和格式见附录D),由主持验收单位负责印发各有关单位。

经竣工验收的工程,各标段《工程质量鉴定书》由工程所在地公路工程质量监督部门签发。

第四章附则

第二十二条按照国家《基本建设项目档案资料管理暂行规定》和《国有资产管理暂行办法》的要求,由建设单位负责向档案管理部

门和公路管理机构办理档案资料和资产移交手续。

第二十三条各省(市、自治区)及计划单列市交通厅(局)可依据本办法制定实施细则。

第二十四条本办法由交通部负责解释。

第二十五条本办法自一九九六年一月一日起施行,交通部(88)交公路字577号文件颁布的《公路工程竣工验收办法》同时废止。

关于印发《交通基本建设项目竣工

决算报告编制办法》的通知

各省、自治区、直辖市、计划单列市、新疆生产建设兵团交通厅(局、委),天津市、上海市市政工程局,双重领导港口,部属各单位:为规范、指导交通基本建设项目竣工决算报告编制工作,根据国家有关法律法规,结合交通基本建设项目的实际情况,我们制定了《交通基本建设项目竣工决算报告编制办法》,现印发给你们。请结合本地区、本单位的实际情况予以落实。部1992年第42号令同时废止。

二000年四月二十一日

主题词:建设项目决算办法通知

抄送:财政部、国家发展计划委员会。

交通基本建设项目竣工决算报告编制办法

第一条为严格执行基本建设项目竣工验收制度,正确核定新增资产价值,全面反映投资者的权益,根据国家有关规定,结合交通部门的实际情况,制定本办法。

第二条交通基本建设项目是指列入国家和地方交通基本建设投资计划的公路、水运及其他基本建设项目。

第三条竣工决算报告是考核交通基本建设项目投资效益、反映建设成果的文件,是确定交付使用财产价值、办理交付使用手续的依据。

建设单位要有专人负责有关资料的收集、整理、分析、保管工作。项目完建后,要组织工程技术、计划、财务、物资、统计等有关部门的人员共同编制项目竣工决算报告。设计、施工、监理等单位应积极配合建设单位做好竣工决算报告的编制工作。

第四条交通基本建设项目竣工后,应按照国家有关规定及本办法编制竣工决算报告。

没有编制竣工决算报告的项目不得进行竣工验收。

第五条竣工决算报告应当依据以下文件、资料编制:

(一)经批准的可行性研究报告、初步设计、概算或调整概算、变更设计以及开工报告等文件;

(二)历年的年度基本建设投资计划;

(三)经审核批复的历年年度基本建设财务决算;

(四)编制的施工图预算、承包合同、工程结算等有关资料;

(五)历年有关财产物资、统计、财务会计核算、劳动工资、审计及环境保护等有关资料;

(六)工程质量鉴定、检验等有关文件,工程监理有关资料;

(七)施工企业交工报告等有关技术经济资料;

(八)有关建设项目附产品、简易投产、试动营(生产)、重载负荷试车等产生基本建设收入的财务资料;

(九)有关征地拆迁资料(协议)和土地使用权确权证明;

(十)其它有关的重要文件。

第六条竣工决算报告由以下四部分组成:

(一)竣工决算报告的封面、目录;

(二)竣工工程平面示意图;

(三)竣工决算报告说明书;

(四)竣工决算表格。

第七条竣工决算报告说明书是竣工决算报告的重要组成部分,主要内容包括:工程项目概况及组织管理情况;工程建设过程和工程管理工作中的重大事件、经验教训;工程投资支出和财务管理工作的基本情况(包括主要会计事项处理原则,财产物资清理及债权清偿情况;基建结余资金、基本收入等的上交分配情况;主要技术经济指标的分析、计算情况等);工程遗留问题等。

第八条竣工决算报告表式分为决算审批表、工程概况专用表和财务通用表。

(一)竣工决算审批表(交建竣1表)

(二)工程概况专用表

1、公路建设项目工程概况表(交建竣2-1表);

2、桥梁隧道建设项目工程概况表(交建竣2-2表);

3、内河航运建设项目工程概况表(交建竣2-3表);

4、港口(码头)建设项目工程概况表(交建竣2-4表);

5、其它建设项目工程概况表(交建竣2-5表)。

(三)财务通用表

1、建设项目竣工财务决算总表(交建竣3-1表);

2、资金来源情况表(交建竣3-2表);

3、待核销基建支出及转出投资明细表(交建竣3-3表);

4、工程造价和概算执行情况表(交建竣4表);

5、外资使用情况表(交建竣5表);

6、基本建设项目交付使用资产总表(交建竣6-1表);

7、基本建设项目交付使用资产明细表(交建竣6-2表);

第九条竣工决算报告按照建设项目类型分公路建设项目、桥梁隧道建设项目、内河航运建设项目、港口(码头)建设项目和不能归入上述四类的其它建设项目等分别编报。编制竣工决算报告时,必须填制本类项目工程概况专用表全套财务通用表。

第十条建设项目完建时的收尾工程,建设单位可根据概算所列的投资额或收尾工程的实际情况测算投资支出列入竣工决算报告。但收尾工程投资额不得超过工程总投资的5%。

第十一条对列入竣工决算报告的基本建设收入,基建结余资金等财务问题,建设单位应按国家规定进行相应处理。

第十二条建设项目完建时,建设单位要认真做好各项帐务、物资、财产、债权债务、投资资金到位情况和报废工程的清理工作,做到工完料清,帐实相符。各种材料、物资、设备、施工机具等要逐项清点核实,妥善保管,按照国家规定处理,不准任意侵占。

第十三条建设单位编制的竣工决算报告在审计部门提出审计意见后,方可组织竣工验收。未经竣工验收委员会认定的竣工决算报告不得上报。

第十四条中央级大中型基本建设项目,其项目竣工决算报告经省级交通主管部门或部属一级单位签署意见后报部备案(一式四份)。

竣工决算报告在竣工验收委员会审查同意后三个月内报出。

第十五条竣工验合格的基本建设项目其正式交付使用时间由竣工验收委员会确定。

第十六条对编报竣工决算报告工作认真负责,上报及时的,上级交通主管部门可以给予表彰。对不按本办法编制和报送竣工决算报告的,上级交通主管部门可以通报批评;情节严重的,可暂停拨付建设资金、停批新建项目,并按有关规定对单位负责人及直接责任人给予行政处分和行政处罚。

第十七条本办法由交通部负责解释。

第十八条本办法由发布之日起施行。

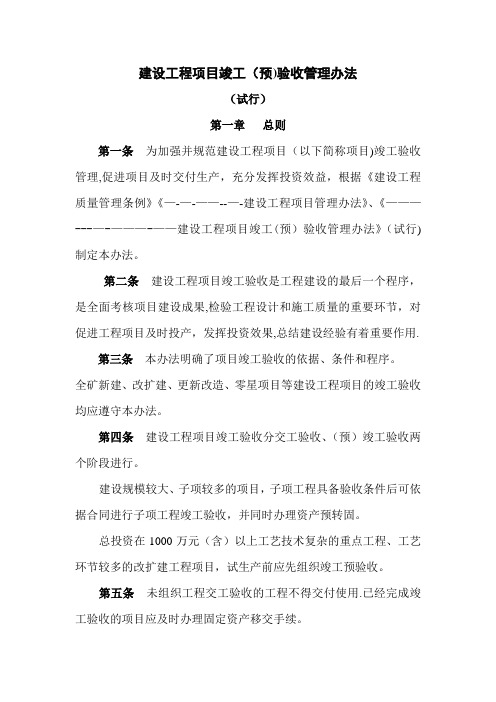

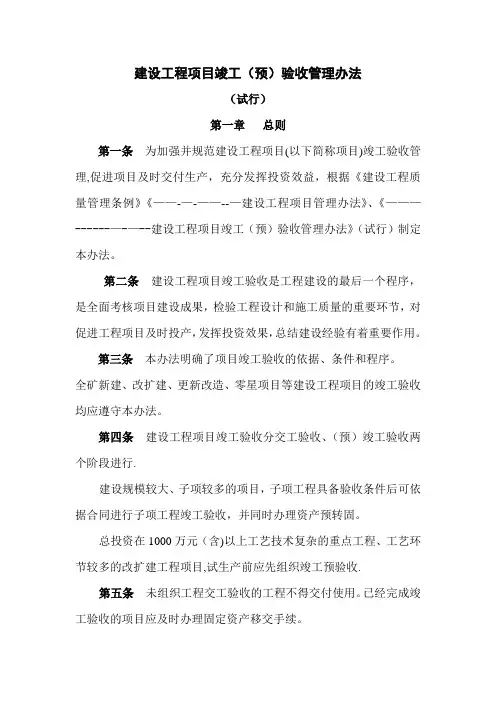

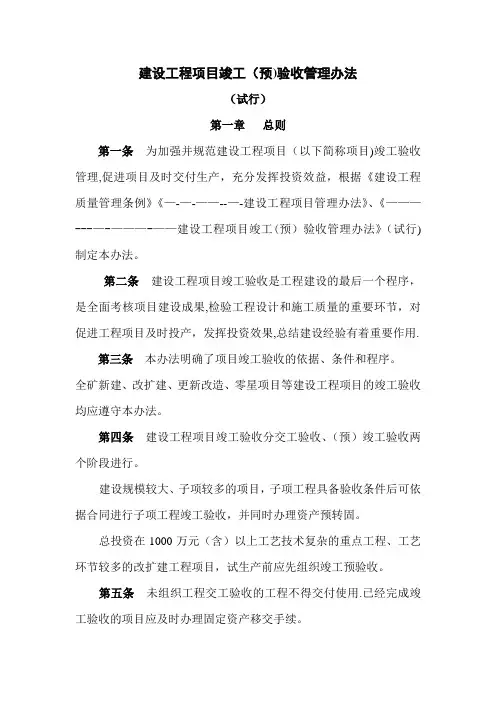

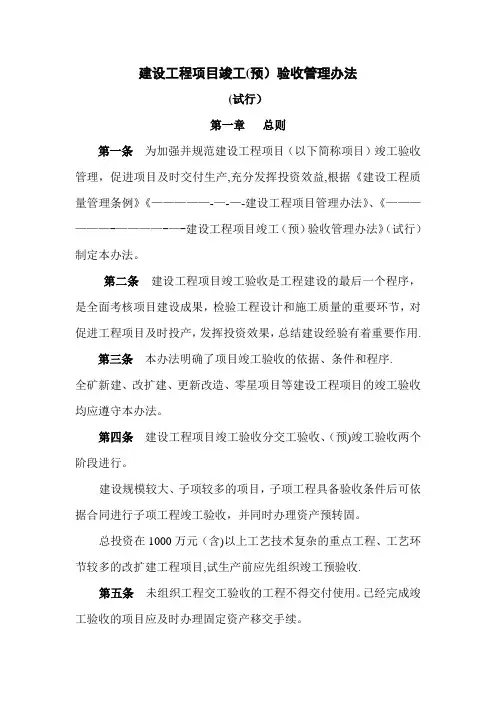

基本建设项目竣工验收管理办法

基本建设项目竣工验收管理办法 第一章总则 第一条根据国家《建设项目(工程)竣工验收办法》、《国务院关于投资体制改革的决定》、《国家能源局关于印发煤矿建设项目竣工验收管理办法的通知》等法规和地方、行业有关规定,结合陕西煤业化工集团有限责任公司基本建设项目竣工验收管理办法及公司实际,特制定本办法。 第二条本办法适用于公司新建项目、改扩建、资源整合等项目的验收工作。 第三条本办法所称基本建设项目竣工验收是指基本建设项目建成后,按照规定的程序和要求,进行全面检查考核并办理固定资产移交手续的活动。项目竣工验收阶段包括试生产验收、专项验收和综合竣工验收。 第四条凡符合竣工验收条件的基本建设项目,必须及时组织竣工验收。未经竣工验收或竣工验收不合格的项目,不得交付使用。 第二章竣工验收组织和管理 第五条基本建设项目竣工验收工作遵循谁批准谁验收的原则。凡公司审批的基本建设项目,由公司负责项目竣工验收。

第六条公司成立项目验收领导小组,负责基本建设项目竣工验收工作的管理、指导、协调和监督。领导小组组长由公司总经理担任,分管副总经理担任副组长,下设项目验收办公室,办公室设在工程部,成员由公司领导班子其他副职,工程部、规划部、综合部、审计部、机电部、企管部、安全部、物资管理部、调度指挥中心、生产部、地测防治水部、通风部、财务部、征地办、信息中心、人力资源部负责人、项目公司党政负责人组成。 第七条项目验收办公室负责项目竣工验收日常管理工作,牵头组织项目竣工验收阶段的各项工作。负责编制项目验收年度、月度计划及项目验收各种文件制度,负责验收例会的组织召开,负责落实项目验收例会安排的各项工作,负责与省局有关部门的接洽工作。 第八条公司有关部门依据本部门监督管理的验收工作,有责任要求项目公司按照专项设计、有关法律法规做好验收的各项准备工作,协助项目公司取得验收批文,各部门负责监督管理的项目验收工作如下: (一)工程部负责监督管理项目联合试运转、工程质量认证、消防设施验收、项目综合竣工验收; (二)安全部负责监督管理矿井安全设施、环境保护设施、水土保持设施验收; (三)综合部负责监督管理档案验收;

建筑工程施工验收规范

代建工程项目竣工验收方案 代建工程项目竣工验收方案(草案) 为切实加强和规范政府投资代建项目管理,根据《中华人民共和国建筑法》、《建设工程质量管理条例》、xxx 号代建文以及相关法律、法规、《工程代建委托合同》《建设工程监理合同》《建设工程施工合同》等的规定,本着有利操作、、、有利监控、职责、程序明确、提高办事效率的原则,结合工程实际情况,现就工程竣工验收有关事宜制订如下方案:一、组织安排、分工职责(一)、组织与安排由东恒国际集团代建办(以下简称代建办)牵头并组织安排竣工验收工作,拟定参加工程竣工验收的单位有:省发、省财、代建办、行业主管部门、项目使用单位(海关)、勘察单位、设计单位、工程质量监督机构、监理单位、施工单位等。(二)、分工及职责工程竣工验收分为现场验收和资料验收,相关单位分别安排专业技术人员或专业人员参加竣工验收。 1、现场验收组现场验收组由代建办、行业主管部门、勘察、设计、工程质量监督机构、监理单位(总监理工程师)等专业技术人员组成,由代建办的工作人员任组长。其职责是按国家、省、市有关法律、法规及标准对工程设计和合同约定的各项内容的质量实施检查验收,并按规定出具评审、整改意见。 2、资料验收组资料验收组由代建办、省发、省财、审计部门等单位派遣专业人员组成,由代建办工作人员任组长。其职责是按工程决算、审计、存档等有关规定审查验收工程竣工验收所需要的资料(按工程性质的区别,准备不同资料)是否符合要求,重点审查工程计量书、隐蔽工程验收记录、工程验收主审材料、产品(材料)质量证明文件、检验批质量验收记录、检验(测)报告、实验报告等资料,并按规定出具评审、整改意见。二、工程竣工验收的条件及程序(一)、工程竣工验收条件: 1、完成工程设计和合同约定的各项内容。 2、施工单位在工程完工后对工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,并提出工程竣工验收申请报告。工程竣工验收申请报告应经项目经理和施工单位有关负责人审核签字。 3、监理单位对工程进行了质量评估,具有完整的监理资料,并提交工程质量评估报告。工程质量评估报告应经总监理工程师及监理单位有关负责人审核签字。 4、勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行了检查,并提出质量检查报告。质量检查报告应经该项目勘察、设计负责人和勘察、设计单位有关负责人审核签字。 5、有完整的技术档案和施工管理资料。 6、有主要建筑材料、建筑构配件和设备的进场试验报告。 7、已按合同约定支付工程款 8、有施工单位签署的工程质量保修书。 9、城乡规划行政主管部门已对该工程是否符合规划设计要求进行了检查,并出具认可文件。 10、有公安消防、环保等部门出具的认可文件或者准许使用文件。 11、建设行政主管部门及其委托的工程质量监督机构等有关部门责令整改的问题已全部按要求整改完毕。(二)、工程竣工验收程序: 1、工程完工后,施工单位先进行自检。在自检时,施工单位应充分听取监理、使用单位(主管部门)等的整改意见。完成初验存留问题的整改或达成一致意见后,施工单位向代建办提交工程竣工验收申报告,申请工程竣工验收。工程竣工验收申请报告须经总监理工程师签署意见。 2、东恒代建办收到工程竣工验收申请报告后,对符合竣工验收要求的工程,组织勘察、

湖北省建设工程联合竣工验收暂行办法

湖北省建设工程联合竣工验收暂行办法 第一条为贯彻落实《国务院办公厅关于全面开展工程建设项目审批制度改革的实施意见》(国办发〔〕号)、《省人民政府办公厅关于印发湖北省工程建设项目审批制度改革实施方案的通知》(鄂政发〔〕号)等文件精神,结合我省实际,制定本办法。 第二条本办法适用于我省行政区域内的新建、改建、扩建的房屋建筑和市政基础设施工程联合竣工验收(下称“联合验收”)工作。 第三条本办法所称联合验收,是指房屋建筑和市政基础设施工程完工后,由工程建设单位申请相关行政主管部门(下称“职能部门”)实施“统一时间、集中组织、一次验收”的验收模式。 第四条联合验收事项 (一)规划条件核实 (二)土地出让合同或国有土地使用权划拨决定书约定事项履行情况核实 (三)建设工程消防验收或备案 (四)人防工程竣工验收备案 (五)项目配套绿化工程竣工核实验收及园林绿化工程竣工验收备案 (六)建设工程竣工档案验收

(七)竣工验收质量监督 第五条省住房和城乡建设厅是联合验收工作的省级牵头部门,主要负责联合验收的指导与监督。省级自然资源、人防等部门依职责对本行业的验收事项开展指导与监督。 各市(州)、县(区)住建主管部门是本级联合验收工作的牵头部门,负责联合验收协调工作,并具体负责职责范围内的消防、城建档案、竣工质量验收监督等验收事项。各市(州)、县(区)自然资源、人防、城管(园林和林业)等部门依职责分别负责规划、土地、人防、市政园林等验收事项。环保、防雷验收按现行法律法规规定进行。 第六条各市(州)、县(区)水务、经信、城管、通信等部门按照职责分工,负责督促供水、供电、燃气、热力、排水、通信等市政公用服务单位在施工许可证核发后及时受理报装手续,在工程施工阶段同步完成相关设施建设, 相关设施完工后由建设单位组织验收,在联合验收前达到接入条件。 第七条对联合验收涉及的勘验、测绘工作,实行“一次委托、统一测绘、成果共享”。建设单位应当事前委托家有相应资质的测绘机构完成验收所需各项测绘工作,各职能部门不得要求建设单位委托相关测绘机构单独进行专项测绘。 各职能部门应明确并公开所需测绘工作的内容和技术标准,测绘质量管理部门据此统一对测绘成果进行验收。 第八条各市(州)、县(区)应当设立工程建设项目

化工项目竣工验收实施办法正式版

Through the joint creation of clear rules, the establishment of common values, strengthen the code of conduct in individual learning, realize the value contribution to the organization.化工项目竣工验收实施办 法正式版

化工项目竣工验收实施办法正式版 下载提示:此管理制度资料适用于通过共同创造,促进集体发展的明文规则,建立共同的价值观、培养团队精神、加强个人学习方面的行为准则,实现对自我,对组织的价值贡献。文档可以直接使用,也可根据实际需要修订后使用。 一、竣工验收范围和内容 凡新建、扩建、改建的基本建设和技术改造项目,按批准的设计文件所规定的内容建成,具备投产和使用条件,符合验收标准的,必须及时组织竣工验收,办理固定资产移交手续。 二、竣工验收依据 批准的可行性研究报告,初步设计和施工图设计,现行施工技术验收规范以及上级主管部门批准的变更、调整文件等。 从国外引进新技术、成套设备或单机设备以及中外合资建设项目,还应按照签

定的合同和国外提供的设计文件等资料,进行验收。 三、竣工验收标准 (一)生产性装置和公用、辅助性公用设施,已按设计内容要求建成,能满足生产使用。 (二)能够生产出设计文件规定的产品。经考核,生产能力、工艺指标、产品质量、主要原材料消耗、主要设备、自控水平等经济技术指标达到设计要求。 (三)按国家环保要求,严格执行国家规定的“三同时”制度。在项目建成投产的同时,“三废”治理工作按设计规定的内容同时建成投产。劳动保护、工业卫生、安全消防设施等符合设计要求。

《建设项目工程验收管理细则》

建设项目指挥部 建设项目工程验收管理细则(试行) 一、总则 (一)为了加强建设项目质量管理和合同管理,确保施工过程工程质量中间验收、专项验收和竣工验收达到设计与合同要求及国家有关验收规范、标准,特制订本细则。 (二)本细则适用于建设项目建筑工程(土建、建筑设备)、市政、水利、绿化、体育设施、路灯、供配电、安保监控、人防、规划、消防和环保等有关工程的验收工作。 (三)本细则依据现行国家有关工程质量的法律、法规、工程质量验收规范、验收统一标准、建设项目指挥部(以下简称指挥部)工程质量管理规定,并结合指挥部实际情况编制。 (四)工程验收是指建设工程在施工单位自行检查评定的基础上,参与建设活动的有关单位,根据本办法的有关验收程序,共同对检验批、分项(工序)、分部(部位)、单位工程及整个合同内工程质量及完成情况进行检查、抽样复验,根据相关标准及合同约定的要求以书面形式对工程质量达到合格与否、对工程项目的施工是否满足合同要求做出评价的活动。 (五)指挥部工程管理部负责工程验收的组织实施,并对不合格工程形成书面整改意见,指挥部分管领导负责工程验收的指导、监督和主持。 二、验收范围 — 1 —

设计文件规定和合同约定的建设内容。 三、验收依据 (一)《建设工程质量管理条例》(国务院令第279号); (二)《建设工程项目管理规范》(GB/T50326-2006); (三)《建设工程监理规范》(GB50319-2000); (四)《工程建设标准强制性条文》(房屋建筑部分)(建标[2002]219号); (五)《工程建设强制性条文》(公路工程部分)(建标[2002]99号); (六)《工程建设标准强制性条文》(水利工程部分)2004年版; (七)《建筑工程施工质量验收统一标准》(GB50300-2001); (八)《建设工程施工质量评价标准》(GB/T50375-2006); (九)《市政道路工程质量检验评定标准》(CJJ1-90) (十)《市政桥梁工程质量检验评定标准》(CJJ2-90) (十一)《市政排水管渠工程质量检验评定标准》(CJJ3-90)(十二)《玻璃幕墙工程质量检验标准》(JGJ139-2001); (十三)《自动喷水灭火系统施工及验收规范》(GB50261-2005); (十四)《火灾自动报警系统施工及验收规范》(GB50166-2007); (十五)《气体灭火系统施工及验收规范》(GB50263-2007); — 2 —

水利水电建设工程验收规程完整

水利水电建设工程验收规程 中华人民共和国水利行业标准 SL 223—2008 2008-06-03 实施 中华人民共和国水利部发布 前言 依据水利部《水利工程建设项目验收管理规定》(水利部令第30 号)等有关文件,按照《水利技术标准编写规定》(SL 1—2002)的要求,对《水利水电建设工程验收规程》(SL223—1999)进行修订。 《水利水电建设工程验收规程》共9 章15 节146 条和25 个附录,主要内容有:——验收工作的分类; ——验收工作的组织和程序; ——验收应具备的条件和验收成果性文件; ——验收所需报告和资料的制备; ——验收后工程的移交和验收遗留问题处理。 对SL 223—1999 进行修订的主要内容为: ——对验收工作的名称重新进行划分和归类; ——对规程结构进行调整; ——增加工程验收的监督管理章节; ——调整单位工程验收内容; ——增加合同工程完工验收内容;

——调整阶段验收内容,增加引(调)排水工程通水验收、部分工程投入使用验收;——调整竣工验收内容,取消初步验收,增加竣工验收自查、工程质量抽样检测、竣工验收技术鉴定以及竣工技术预验收; ——增加工程移交以及遗留问题处理章节。 本标准所替代标准的历次版本为: ——SL 184—86 ——SL 223—1999 本标准批准部门:中华人民共和国水利部 本标准主持机构:水利部建设与管理司 本标准解释单位:水利部建设与管理司 本标准主编单位:中水淮河工程有限责任公司(水利部淮委规划设计研究院) 本标准参编单位:水利部水利建设与管理总站 中水淮河安徽恒信工程咨询有限公司 水利部淮委水利水电工程技术研究中心 四川省紫坪铺开发有限责任公司 本标准出版、发行单位:中国水利水电出版社 本标准主要起草人:唐涛韦志立司毅军伍宛生江瑞勇何建新 宋崇能王韶华宋彦刚邓良胜张忠生 本标准审查会议技术负责人:何文垣 本标准体例格式审查人:窦以松 目次

建设项目工程验收管理办法

建设工程项目验收管理办法 第一章总则 第一条为切实加强建设工程投资管理,规范运作,促进项目按时交工验收、竣工达产达效,根据国家《建筑法》、《建设工程质量管理条例》等有关规定,结合公司实际,制定本办法。 第二条凡属集团有限公司投资建设的工程项目(包括小型技改和民建项目)均须及时办理工程交工、竣工验收手续。其中投资在5000万元以上、由上级主管部门批准立项的,在达到竣工验收条件后一年内办理竣工验收手续;投资额在5000万元以内,由公司项目主管部门批准立项的,根据项目性质及投资规模,可以由交工验收代替竣工验收。 第三条竣工验收的主要综合性资料包括:经主管部门批准的项目可行性研究报告、环境影响环评报告、初步设计、施工单位中标通知书、设备中标通知书、施工合同、技术设备合同和说明书、有相应资质的工程造价咨询有限公司出具的竣工决算审计报告、国家有关标准规范等相关文件。国债专项资金项目还须有国家重点技术改造项目批文和资金计划。 第四条施工主管部门负责项目交工验收;规划部负责项目竣工验收、项目后评估的组织、考核等管理工作;各有关部门应严格按规定按时完成各项任务。

第二章交工验收 第五条交工验收条件 项目或项目的子项按施工图纸内容全部实施完成后,必须在技术竣工(含单体试车)、无负荷联动试车和负荷联动试车成功后组织该项目(子项)的交工验收。 第六条交工验收期限 项目(项目的子项)交工验收期限为具备验收条件后六个月以内。 交工验收合格后,施工主管部门将项目移交给使用单位(移交的手续),使用单位原则上应无条件接收,项目实施单位仍有义务承担合同范围内的整改任务。交工验收后投资原则上不再进入工程成本。确须增加项目投资进行整改的内容,报规划部审查,经公司主管领导批准后实施;项目资产已移交机动设备部的,单独立项。 第七条交工验收组织 交工验收由施工主管部门(技改指挥部或机动设备部等)组织,相关单位参加。 第八条交工验收的一般程序 (一)检查和验收交工技术资料; (二)鉴定工程质量; (三)处理交工验收中的有关问题; (四)签署交工验收证书; (五)组织交工验收阶段工作总结。

《铁路建设项目竣工验收交接办法》(铁建设〔2008〕23号)

铁路建设项目竣工验收交接办法 第一章 总 则 第一条 为加强铁路建设项目管理,做好铁路建设项目的竣工验收交接工作,全面考核建设工作成果,根据国家有关规定,制定本办法。 第二条 本办法所称竣工验收交接,是指铁路建设项目按批准的设计文件内容建成,由验收机构对其进行综合评价考核,移交接管使用单位的整个过程。 第三条 本办法适用于新建、改建国家铁路和国家参与的合资铁路。铁路客运专线竣工验收执行客运专线验收办法。 地方铁路、专用铁路和铁路专用线等参照本办法执行。 第四条 铁路建设项目按照本办法组织竣工验收后,方可正式移交接管使用单位运营。未经验收或验收不合格的建设项目一律不得交付,接管使用单位不得接管使用。 第五条 达到竣工验收条件的建设项目应及时进行验收;验收合格的建设项目,接管使用单位应及时接管并办理有关手续。 第二章 竣工验收依据和条件  第六条 铁路大中型建设项目竣工验收分为静态验收、动态验收、初步验收、安全评估和正式验收等五个阶段。改建项目、简单建设项目和小型建设项目可适当合并简化验收阶段。 建设项目一般按整个项目进行验收。在确保运输安全的前提下,经批准后可分期、分段,并按批准的阶段组织验收,工程全部完工后,再办理整个项目的验收。 第七条 竣工验收的依据: 1.国家有关法律、法规以及国家颁布的建设标准; 2.国家和铁道部颁布的设计规范、工程施工质量验收标准; 3.经批准的项目建议书、可行性研究报告; 4.经批准的初步设计文件(含批准的修改初步设计); 5.审核合格的施工图(包括经批准的变更设计文件);

6.设备技术说明书(从国外引进新技术或成套设备的,还应包括外方提供的设计文件和新技术或成套设备的国家标准等); 7.经铁道部批准的相关补充标准、技术条件、暂行规范等,以及建设单位补充且经铁道部认可的相关技术标准等。 第八条 验收条件 (一)静态验收应具备的条件: 1.主体工程及其配套工程(包括外部配套工程及设备安装)已按设计文件建成; 2.环境保护设施、水土保持设施与主体工程同步建成; 3.劳动、安全、卫生及消防设施与主体工程同步建成; 4.承包人按有关规范、标准对工程质量和系统功能自检合格; 5.监理单位及咨询单位(如果有)对工程质量评定合格; 6.除领取《国有土地使用证》外的其他征地工作基本完成; 7.竣工文件编制已按规定的内容和标准基本完成。 (二)动态验收应具备的条件: 1.静态验收合格; 2.《动态验收实施方案》已经批准; 3.动态检测准备工作完成。 (三)初步验收应具备的条件: 1.静态验收、动态验收合格,工程质量和系统功能满足有关标准要求; 2.静态验收及动态验收遗留问题整改完毕; 3.环境保护设施、水土保持设施、土地复垦工作经相关主管部门检查合格; 4.劳动、安全、卫生及消防设施经相关部门检查合格; 5.通过试运行,达到临管运营的条件; 6.申请领取《国有土地使用证》的准备工作基本完成; 7.竣工文件按规定编制完成,施工过程中的管理文件和招标投标

阶段验收及竣工验收实施办法

天津市建筑工程质量阶段验收和竣工验收实施办法 第一章总则 第一条为规范我市建筑工程质量阶段验收和竣工验收工作行为,建立科学公正、真实有效、责任清晰的工程质量验收机制。依据《建设工程质量管理条例》、《天津市建设工程质量管理条例》、《房屋建筑和市政基础设施工程竣工验收规定》(住房城乡建设部建质[2013]171号),以及有关规定,结合工作实际,制定本办法。 第二条本市行政区域内从事新建、改建、扩建的建筑工程的阶段验收和竣工验收(以下简称阶段验收或竣工验收)等有关活动,以及对建筑工程质量实施监督管理,应当遵守本办法。 第三条建筑工程质量阶段验收和竣工验收,应当遵循组织合规、程序严谨、内容齐全和结论明确的原则。第四条本办法所称阶段验收是指建筑工程的地基、基础、主体结构和建筑节能工程阶段完工后,在施工单位、工程监理单位按照《建筑工程施工质量验收统一标准》验收合格的基础上,由建设单位组织的验收活动。 地基阶段验收是指基础垫层施工前的验收。 基础阶段验收是指基础承台、基础梁或者底板施工完成,下步施工前的验收。 主体结构验收是指承重结构施工完成,二次结构或者装饰装修施工前的验收。主体结构可以根据工程实际情况,划分为若干个子阶段进行验收。 第五条建设单位成立的验收组应当具备下列条件: 验收人员由建设单位、勘察单位、设计单位、施工单位、工程监理单位的专业人员组成,并可以成立若干个验收小组进行验收; 验收组组长及小组组长由建设单位人员或者其聘请的专业人员担任,并应具备相关专业的高级工程师以上职称,或者国家注册监理工程师资格,或者相关专业国家一级注册资格; 验收人员应当专业齐全,有工程师以上职称; 有相应的检测人员和检测设备。 第六条地基、基础、主体结构工程未经阶段验收或者阶段验收不合格的,施工单位不得进入下一阶段施工。建筑节能工程未经阶段验收或者阶段验收不合格的,建设单位不得组织工程竣工验收。 阶段验收 第七条建筑工程阶段验收应当具备以下条件: (一)已完成设计和合同约定的相关内容,施工图设计文件已经图审备案。 (二)施工、工程监理单位阶段自检验收合格,确认工程质量符合有关法律法规和工程建设强制性标准,分别出具阶段验收自评报告(附表一)和阶段验收评估报告(附表二)。 (三)质量控制资料及监理资料完整。施工过程中工程质量监督机构责令整改的问题有完整的整改记录,影响结构的重大质量缺陷处理情况资料齐全,并应有影像资料。 勘察单位出具地基阶段质量证明文件(附表三)。工程地质情况与勘察报告相符,不相符的已处理,并满足勘察要求。 设计单位出具质量证明文件(附表四),确认施工图符合现行规范、规定的要求,工程按图审合格的图纸施工。重大设计变更经重新图审并备案。 桩基验收时应有桩基检测报告,桩位偏移和桩顶标高复测记录、桩位竣工图等。工程应标识桩位控制线,桩标高控制点或线。 (七)结构(子结构)验收时现场无验收障碍,模板已全部拆除,单线平面图、实测实量数据在自查处标识、标明水平及纵向控制线等工作。 建筑节能验收时,有关建筑节能的设备应调试运行正常,标识清楚,具备使用条件。

建设工程材料检查验收管理规定(标准版)

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 建设工程材料检查验收管理规 定(标准版) Safety management is an important part of production management. Safety and production are in the implementation process

建设工程材料检查验收管理规定(标准版) 1、建设工程材料(包括钢材、工厂配置的钢制卷管、钢筋、焊条、高强螺栓、烟囱用耐酸胶泥、水泥、黄砂、石子、商品砼、预制砼构件、墙体材料和管道、门窗、防水材料等)的质量,对确保电厂安全可靠和经济运行具有决定性意义,必须十分重视,按各方相应的职责和责任层层把关。 2、建设单位、施工承包商应当采购具有生产许可证或者建设工程材料准用证的建设工程材料;应当采购符合设计文件和合同要求的建设工程材料;如果工程设计对建设工程材料的使用有配套要求的,应当采购符合设计要求的配套材料。 3、施工承包商必须按照工程设计文件要求、施工技术标准和合同约定,对建设工程材料进行进货检验和质量检测。检验应当有书面记录和专人签字,未经检验或者检验不合格的建设工程材料,不得在工程中使用。

3.1施工承包商自行检测建设工程材料,应取得相应的资质;未取得相应资质的,应当委托具有相应资质的检测机构进行检测。 4、监理单位应当审查建筑工程材料供货商的资质,并监督、检查施工承包商对建设工程材料的质量检测;未经监理工程师签字认可的建设工程材料不得在建设工程中使用或安装,施工承包商不得进行下一道工序的施工。 4.1监理单位须检查进入现场的主要建设工程材料的采购、入库、保管、领用等管理制度及其执行情况。监理人员参加进入现场的主要建设工程材料和构配件的检验。 4.2用于工程的主要建设工程材料,进场时施工承包商应按4.6条核查无误后,填报“主要建设工程材料供货商资质报审表”和“主要建筑工程材料报审表”并按国家、行业和地方有关规定提供正式的生产许可证或准用证,出厂合格证和材质化验单及试验报告,经监理单位审查合格后方可在工程中使用。 建设工程材料进场使用前施工承包商要按验收标准复验,这些证件应经监理单位复核;经复核不合格的建设工程材料,不具备上

《水利水电建设工程验收规程》SL223-2008_条文说明

《水利水电建设工程验收规程》SL223-2008_条文说明 水利水电建设工程验收规程

目次 1 总则 (88) 3 分部工程验收 (88) 4 单位工程验收 (89) 5 合同工程完工验收 (89) 6 阶段验收 (89) 6.1 一般规定 (89) 6.2 枢纽工程导(截)流验收 (90) 6.3 枢纽工程下闸蓄水验收 (90) 6.5 水电站(泵站)机组启动验收 (90) 6.6 部分工程投入使用验收 (91) 86

附录Q 竣工验收主要工作报告内容格式 (94) Q.1 工程建设管理工作报告 (94) Q.3 工程施工管理工作报告 (95) Q.4 工程设计工作报告 (95) Q.5 工程建设监理工作报告 (96) Q.6 工程运行管理工作报告 (96) Q.7 工程质量监督报告 (96) Q.8 工程安全监督报告 (97) 附录T 竣工验收鉴定书格式 (97) 87

1 总则 1.0.1《水利水电建设工程验收规程》(SL223—1999)颁布以来,在规范水利水电建设工程验收行为,保证验收工作质量方面发挥了重要作用。随着《招标投标法》、《建设工程质量管理条例》、《建设工程安全生产管理条例》等一系列法律法规的颁布,水利工程建设管理体制的不断深化,验收工作面临新的形势和要求。2006年水利部颁发了《水利工程建设项目验收管理规定》,该规定第四十七条要求“水利工程建设项目验收应具备的条件、验收程序、验收主要工作以及有关验收资料和成果性文件等具体要求,按照有关验收规程执行”。按上述要求对原规程进行修订,形成本规程。 1.0.2本规程的适用范围虽限定在财政参与投资的大中型水利水电建设工程,但其他水利水电建设工程可参照执行。 水利水电建设工程大中小型具体划分标准执行《水利水电工程等级划分及洪水标准》(SL252—2000)的有关规定,或按照国家依据工程投资规模划分大中小型工程的标准执行。 小型工程在参照执行时,验收资料制备可以适当简化,或将有关报告内容合并,在保证验收质量的前提下提高效率。 1.0.3按验收主持单位进行验收工作的分类,主要是为了落实验收责任,保证验收工作质量。 1.0.4项目法人作为施工合同主体,其验收工作应以施工合同作为依据。 1.0.5 比原规程增加了检查工程投资控制和资金使用的要求。 1.0.9现实中,不按有关规定进行验收就将工程投入使用,造成重大事故的实例时有发生,给人民的生命财产造成了重大损失。为了防止类似事件的出现,及时发现和解决有关问题,本条强调必须要经过验收方可投入使用或进行下阶段施工。 1.0.12 提供资料是指需分发给所有技术验收专家组专家和验收委员会委员的资料;备查资料是指按一定数量准备,放置在验收会场,由专家和委员根据需要进行查看的资料。 1.0.13原规程关于验收资料的纸张规格为16开。按国务院《国家行政机关公文处理办法》,本条明确采用国际标准A4的纸张规格。 3 分部工程验收 3.0.1本条与原规程的主要变化是,为明确工程参建单位对工程质量负责,将工程运行管理单位由必须参加验收,改为自愿参加验收。 88

建设项目工程竣工验收办法(doc15)(1)

欢迎共阅 国家计委关于印发 《建设项目(工程)竣工验收办法》的通知 计建设[1990]1215号 国务院各部门、直属机构,各省、自治区、直辖市及计划单列市委(计经委)、经委、建委、建设厅): 按照国务院国颁发(83)83号文的要求,在清理建国以来至1987年由我 一、 二、 竣工验收依据。批准的设计任务书、初步设计或扩大初步设计、施工 图和设备技术说明书以及现行施工技术验收规范以及主管部门(公司)有关审批、修改、调整文件等。 从国外引进新技术或成套设备的项目以及中外合资建设项目,还应按照签订的合同和国外提供的设计文件等资料,进行验收。

三、竣工验收的要求 进行竣工验收必须符合以下要求: 1、生产性项目和辅助性公用设施,已按设计要求建完,以满足生产 使用; 2、主要工艺设备配套设施经联动负荷试车合格,形成生产能力,能 够生产出设计文件所规定的产品; 3、 4、 5、 续; 工验收。其他项目在验收前是否要安排试生产阶段,按各个行业的规定执行。 已具备竣工验收条件的项目(工程),三个月内不办理验收投产和移交固定资产手续的,取消企业和主管部门(或地方)的基建试车收入分成,由银行监督全部上交财政。如三个月办理竣工验收确有困难,经验收主管部门批准,可以适当延长期限。 四、竣工验收程序。

1、根据建设项目(工程)的规模大小和复杂程度,整个建设项目(工 程)的验收可分为初步验收和竣工验收两个阶段进行。规模较大、较复杂的建设项目(工程);应先进行初验,然后进行全部建设项目(工程)的竣工验收。规模较小、较简单的项目(工程),可以一次进行全部项目(工程)的竣工验收。 2、建设项目(工程)在竣工验收之前,由建设单位组织施工、设计 3、 五、 关部门组成。建设单位、接管单位、施工单位、勘察设计单位参加验收工作。 验收委员会或验收组,负责审查工程建设的各个环节,听取各有关单位的工作报告,审阅工程档案资料并实地察验建筑工程和设备安装情况,并对工程设计、施工和设备质量等方面作全面的评价。不合格的工程不予验收;对遗留问题提出具体解决意见,限期落实完成。

建设项目(工程)竣工验收办法

国家计委关于印发 《建设项目(工程)竣工验收办法》的通知 计建设[1990]1215号 国务院各部门、直属机构,各省、自治区、直辖市及计划单列市委(计经委、经委、建委、建设厅): 按照国务院国颁发(83)83号文的要求,在清理建国以来至1987年由我委或以我委为主与有关部门联合颁发的法规以及原国家建委颁发的法规时,我委曾明令废止了不适应新形势的基本建设竣工验收方面的主要法规。根据新的情况,为使项目竣工验收工作有章可循,经过一年多的研究和征求意见,我们制订了《建设项目(工程)竣工验收办法》,现印发给我你们,请结合实际情况贯彻执行,并将执行中的问题和意见告我委。 一九九0年九月十一日 建设项目(工程)竣工验收办法 竣工验收,是全面考核建设工作,检查是否符合设计要求和工程质量的重要环节,对促进建设项目(工程)及时投产,发挥投资效果,总结建设经验有重要作用。为了搞好建设项目(工程)竣工验收工作,特制定如下办法: 一、竣工验收范围。凡新建、扩建、改建的基本建设项目(工程) 和技术改造项目,按批准的设计文件规定的内容建成,符合 验收标准的,必须及时组织验收,办理固定资产移交手续。 二、竣工验收依据。批准的设计任务书、初步设计或扩大初步设 计、施工图和设备技术说明书以及现行施工技术验收规范以 及主管部门(公司)有关审批、修改、调整文件等。 从国外引进新技术或成套设备的项目以及中外合资建设项目,还应按照签订的合同和国外提供的设计文件等资料,进行验收。 三、竣工验收的要求

进行竣工验收必须符合以下要求: 1、生产性项目和辅助性公用设施,已按设计要求建完,以满 足生产使用; 2、主要工艺设备配套设施经联动负荷试车合格,形成生产能 力,能够生产出设计文件所规定的产品; 3、必要的生活设施,已按设计要求建成; 4、生产准备工作能适应投产的需要; 5、环境保护设施、劳动安全卫生设施、消防设施已按设计要 求与主体工程同时建成使用。 有的建设项目(工程)基本符合竣工验收标准,只是零星土建工程和少数非主要设备未按设计规定的内容全部建成,但不影响正常生产,亦应办理竣工验收手续。对剩余工程,应按设计留足投资,限期完成。有的项目投产初期一时不能达到设计能力所规定的产量,不应因此拖延办理验收和移交固定资产手续; 有些建设项目或单项工程,已形成部分生产能力或实际上生产方面已经使用,近期不能按原设计规模续建的,应从实际情况出发,可缩小规模,报主管部门(公司)批准后,对已完成的工程和设备,尽快组织验收,移交固定资产。 国外引进设备项目、按合同规定完成负荷调试、设备考核合格后,进行竣工验收。其他项目在验收前是否要安排试生产阶段,按各个行业的规定执行。 已具备竣工验收条件的项目(工程),三个月内不办理验收投产和移交固定资产手续的,取消企业和主管部门(或地方)的基建试车收入分成,由银行监督全部上交财政。如三个月办理竣工验收确有困难,经验收主管部门批准,可以适当延长期限。 四、竣工验收程序。 1、根据建设项目(工程)的规模大小和复杂程度,整个建设 项目(工程)的验收可分为初步验收和竣工验收两个阶段 进行。规模较大、较复杂的建设项目(工程);应先进行初 验,然后进行全部建设项目(工程)的竣工验收。规模较

化工建设项目竣工验收实施办法

化工建设项目竣工验收实施办法 发布部门:工业中华人民共和国化学工业部发布文号: 分类导航:所属类别:部委行业规章 发布日期:1997-04-10关键字: 【阅读全文】 竣工验收工作是全面总结和考核建设成果,检验设计、施工质量的重要建设程序,对促进建设项目及时交付生产,充分发挥投资效益,提高化工建设的管理水平有着重要作用。根据国家计委“关于印发《建设项目(工程)竣工验收办法》的通知”精神(计建设[1990]1215号 ),结合化工行业的特点,特制定本办法。 一、竣工验收范围和内容 凡新建、扩建、改建的基本建设和技术改造项目,按批准的设计文件所规定的内容建成,具备投产和使用条件,符合验收标准的,必须及时组织竣工验收,办理固定资产移交手续。 二、竣工验收依据 批准的可行性研究报告,初步设计和施工图设计,现行施工技术验收规范以及上级主管部门批准的变更、调整文件等。 从国外引进新技术、成套设备或单机设备以及中外合资建设项目,还应按照签定的合同和国外提供的设计文件等资料,进行验收。 三、竣工验收标准 (一)生产性装置和公用、辅助性公用设施,已按设计内容要求建成,能满足生产使用。 (二)能够生产出设计文件规定的产品。经考核,生产能力、工艺指标、产品质量、主要原材料消耗、主要设备、自控水平等经济技术指标达到设计要求。

(三)按国家环保要求,严格执行国家规定的“三同时”制度。在项目建成投产的同时,“三废”治理工作按设计规定的内容同时建成投产。劳动保护、工业卫生、安全消防设施等符合设计要求。 (四)技术文件、档案资料齐全、完整。 (五)生活福利实施按设计要求基本建成,能够适应投产初期的需要。 (六)化学矿山建设按设计内容完成采矿试生产和选矿试运转。 (七)引进装置的验收标准按合同规定执行。 四、竣工验收时间及要求 (一)生产装置经试车考核,已达到设计能力,要及时向国家上报新增生产能力,并办理竣工验收。化工建设项目,从化工投料试车出产品时起一般安排三个月的试生产。在试生产期间选择适当时机对生产装置进行生产考核(一般为72小时)。完成生产考核后即办理竣工验收,办理 交付使用资产手续。 (二)生产装置经试车考核证明能生产出合格产品,但确实达不到设计能力的,由主管部门组织有关单位进行核定,可按实际考核能力核定新的生产能力,并以此为依据进行工程竣工验收。 (三)生产装置经试车考核,能生产出合格产品,也能达到设计生产能力,但由于原料、燃料、销路及经济效益等原因投产后不能达产,甚至要发生亏损的项目,也应分析原因按期组织验收,新增生产能力仍按设计能力计算。 (四)少数项目建成后,经化工投料试车发生工艺技术和设备缺陷等问题,使生产装置试车不正常或不能生产合格产品的,由建设单位组织设计、施工等单位进行鉴定,分析原因,提出责任报告。对存在问题提出整改完善方案,经主管部门批准后实施,尽快达标达产。整改完善时间一般不得超过两年。待条件具备后即办理工程竣工验收,办理交付使用资产手续。

建设项目竣工环境保护验收管理办法(13号令)

附件: 建设项目竣工环境保护验收管理办法 第一条为加强建设项目竣工环境保护验收管理,监督落实环境保护设施与建设项目主体工程同时投产或者使用,以及落实其他需配套采取的环境保护措施,防治环境污染和生态破坏,根据《建设项目环境保护管理条例》和其他有关法律、法规规定,制定本办法。 第二条本办法适用于环境保护行政主管部门负责审批环境影响报告书(表)或者环境影响登记表的建设项目竣工环境保护验收管理。 第三条建设项目竣工环境保护验收是指建设项目竣工后,环境保护行政主管部门根据本办法规定,依据环境保护验收监测或调查结果,并通过现场检查等手段,考核该建设项目是否达到环境保护要求的活动。 第四条建设项目竣工环境保护验收范围包括: (一)与建设项目有关的各项环境保护设施,包括为防治污染和保护环境所建成或配备的工程、设备、装置和监测手段,各项生态保护设施; (二)环境影响报告书(表)或者环境影响登记表和有关项目设计文件规定应采取的其他各项环境保护措施。 第五条国务院环境保护行政主管部门负责制定建设项目竣工环境保护验收管理规范,指导并监督地方人民政府环境保护行政主管部门的建设项目竣工环境保护验收工作,并负责对其审批的环境影响报告书(表)或者环境影响登记表的建设项目竣工环境保护验收工作。 县级以上地方人民政府环境保护行政主管部门按照环境影响报告书(表)或环境影响登记表的审批权限负责建设项目竣工环境保护验收。 第六条建设项目的主体工程完工后,其配套建设的环境保护设施必须与主体工程同时投入生产或者运行。需要进行试生产的,其配套建设的环境保护设施必须与主体工程同时投入试运行。 第七条建设项目试生产前,建设单位应向有审批权的环境保护行政主管部门提出试生产申请。 对国务院环境保护行政主管部门审批环境影响报告书(表)或环境影响登记表的非核设施建设项目,由建设项目所在地省、自治区、直辖市人民政府环境保护行政主管部门负责受理其试生产申请,并将其审查决定报送国务院环境保护行政主管部门备案。

新版建筑工程施工质量验收标准规范

新版建筑工程施工质量验收标准规范 1、新版标准规范编制提出“验评分离,强化验收,完善手段,过程控制”的十六字方针。 2、为了加强建筑工程质量管理,统一建筑工程施工质量的验收,保证工程质量,制订了《建 筑工程施工质量验收统一标准》。 3、检验批:按同一的生产条件或规定的方式汇总起来供检验用的,由一定数量样本组成的检 验体。 4、主控项目:建筑工程中对安全、卫生、环境保护和公共利益起决定性作用的检验项目。 5、一般项目:除主控项目以外的检验项目。 6、抽样检查:按照规定的抽样检查,随机地从进场的材料、构配件、设备或建筑工程检验项 目中,按检验批取一定数量的样本所进行的检验。 7、抽样方案:根据检测项目的特性所确定的抽样数量和方法。 8、观感质量:通过观测和必要的测量所反映的工程外在质量。 9、施工现场质量管理应有相应的施工技术标准,健全的质量管理体系、施工质量检验制度和 综合施工质量水平评定考核制度。 10、涉及结构安全的试块、试件以及有关材料,应按规定进行见证取样检测。 11、工程的观感质量应由验收人员通过现场检测,并应共同确认。 12、检验批的质量检验,应根据检测项目的特点在下列抽样方案中进行选择:对重要的检测 项目当(尚)可采用简易快速的检测方法时,可选用全数检验方案。经实践检测的有效的抽 样方案。 13、建筑规模较大的单位工程,可将其能形成独立使用功能的部分分为一个单位工程。 14、分项工程应按主要工种、材料、施工工艺、设备类别等进行划分。 15、检验批可根据施工及质量控制和专业验收需要按楼层、施工段、变形缝等进行划分。 16、室外工程可根据专业类别和工程规模划分单位(子单位)工程。 17、检验批合格质量应符合下列规定:1、主控项目和一般项目的质量经抽样检验合格。2、具有完整的施工操作依据、质量检查记录。 18、分项工程质量验收应符合下列规定:1、分项工程所含的检验批均应符合合格质量的规定。 2、分项工程所含检验批质量验收记录应完整。 19、分部(子分部)工程质量验收合格应符合下列规定:1、分部(子分部)所包含的分项工 程的质量均应验收合格。2、质量控制资料完整。3、地基和基础、主体结构和设备安装等分 部工程有关安全及功能检验和抽样检测结果应符合有关规定。4、观感质量验收应符合要求。20、单位(子单位)工程质量验收合格应符合下列规定:1、单位(子单位)工程所含分部(子分部)工程的质量均应验收合格。2、质量控制资料应完整。3、单位(子单位)工程所包含 分部工程有关安全和功能的检测资料应完整。4、观感质量验收应符合要求。 21、当建筑工程质量不符合要求时,应按下列规定进行处理:1、经返工重做或更换器具、设 备的检验批,应重新进行验收。2、经由资质的检测单位检测鉴定能够达到设计要求的检验批, 应予以验收。3、经由资质的检测单位检测鉴定达不到设计要求,但经原设计单位核算认可能 够满足结构安全和使用功能的检验批,应予以验收。4、经返修或加固的分项、分部工程,虽 然改变外形尺寸但仍能够满足安全使用要求,可按技术处理方案和协商文件进行验收。 22、通过返修或加固处理仍不能满足安全使用要求的分部工程、单位(子单位)工程,严禁 验收。 23、当参加验收各方对工程质量验收意见不一致时,可请当地建设行政主管部门或工程质量 监督机构协调处理。

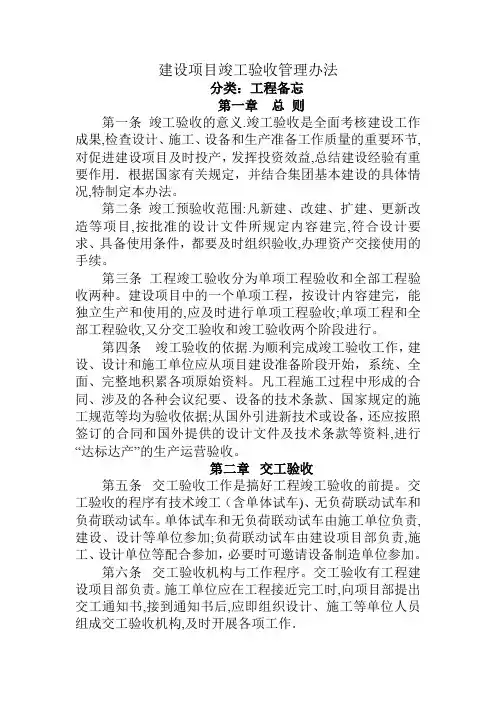

建设项目竣工验收管理办法

建设项目竣工验收管理办法 第一章总则 第一条工程建设项目的竣工验收是项目建设的最后一道程序,是全面考核工程建设成果,检查设计和工程质量的重要环节。做好工程竣工验收工作,对于认真总结工程建设经验,不断提高工程建设管理水平,顺利移交固定资产,及早发挥投资效益都具有重要作用。为做好此项工作,根据《中国石油天然气集团公司炼油化工建设项目(工程)竣工验收手册》,并结合公司的实际情况,制定本办法。 第二条本办法适用于公司新建、改建、扩建和技术改造等项目的验收管理。 第二章竣工验收管理体系和职责 第三条公司建设项目竣工验收工作由工程项目管理部组织实施。 第四条工程项目管理部职责: 1、按照合同条款、施工规范及验收标准及时组织单项(单位)工程投料试车前的预验收、中间交接或正式验收,并办理相应交接手续。 2、组织检查、指导施工单位对交工技术资料的整理和移交归档工作。 3、在建设项目投料试车和生产考核结束并满足设计要求后,组织、协调有关部门完成建设项目竣工验收工作。根据项目

建设规模和竣工验收级别的不同,分别做好如下工作: ㈠国家级和股份公司(部)级验收。 ⑴组织成立建设项目竣工验收准备工作领导小组; ⑵组织协调有关部门完成建设项目的档案、消防、环保、劳动安全卫生、工业卫生和竣工决算审计的专项预验收;⑶组织设计、施工、物资采购、建设监理、使用单位等相关单位和部门完成竣工验收资料的编制; ⑷向上级主管部门提出竣工验收申请,做好竣工验收的其它准备工作; ⑸做好竣工验收资料的发放和归档工作。 ㈡上级公司委托地区公司和地区公司级验收。 ⑴组织成立项目竣工验收工作领导小组或验收委员会; ⑵参照国家级和股份公司(部)级的验收,验收程序和内容可适当简化; ⑶组织设计、施工、物资采购、建设监理、使用单位等相关单位和部门完成竣工验收资料的编制; ⑷组织召开竣工验收会议,向上级主管部门报送竣工验收资料和验收意见; ⑸做好竣工验收资料的发放和归档工作。 ㈢其它小型项目的验收。 ⑴组织设计、施工、物资采购、使用单位等相关单位和部门编写项目建设总结。
