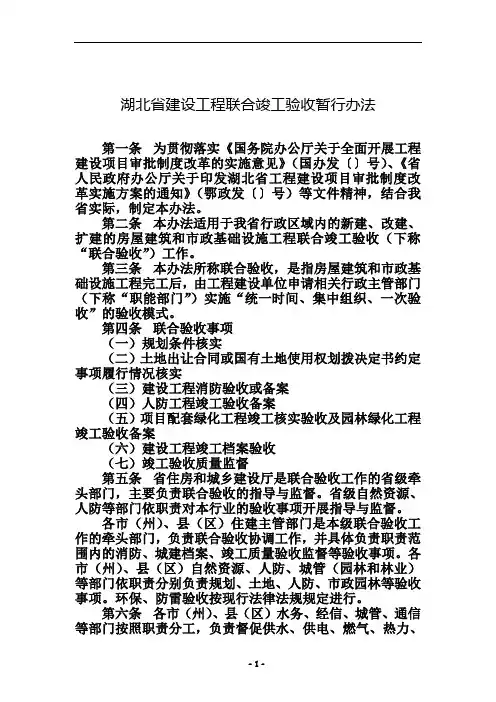

湖北省建设工程联合竣工验收暂行办法

湖北省建设工程联合竣工验收暂行办法
湖北省建设工程联合竣工验收暂行办法

湖北省建设工程联合竣工验收暂行办法

第一条为贯彻落实《国务院办公厅关于全面开展工程建设项目审批制度改革的实施意见》(国办发〔〕号)、《省人民政府办公厅关于印发湖北省工程建设项目审批制度改革实施方案的通知》(鄂政发〔〕号)等文件精神,结合我省实际,制定本办法。

第二条本办法适用于我省行政区域内的新建、改建、扩建的房屋建筑和市政基础设施工程联合竣工验收(下称“联合验收”)工作。

第三条本办法所称联合验收,是指房屋建筑和市政基础设施工程完工后,由工程建设单位申请相关行政主管部门(下称“职能部门”)实施“统一时间、集中组织、一次验收”的验收模式。

第四条联合验收事项

(一)规划条件核实

(二)土地出让合同或国有土地使用权划拨决定书约定事项履行情况核实

(三)建设工程消防验收或备案

(四)人防工程竣工验收备案

(五)项目配套绿化工程竣工核实验收及园林绿化工程竣工验收备案

(六)建设工程竣工档案验收

(七)竣工验收质量监督

第五条省住房和城乡建设厅是联合验收工作的省级牵头部门,主要负责联合验收的指导与监督。省级自然资源、人防等部门依职责对本行业的验收事项开展指导与监督。

各市(州)、县(区)住建主管部门是本级联合验收工作的牵头部门,负责联合验收协调工作,并具体负责职责范围内的消防、城建档案、竣工质量验收监督等验收事项。各市(州)、县(区)自然资源、人防、城管(园林和林业)等部门依职责分别负责规划、土地、人防、市政园林等验收事项。环保、防雷验收按现行法律法规规定进行。

第六条各市(州)、县(区)水务、经信、城管、通信等部门按照职责分工,负责督促供水、供电、燃气、热力、排水、通信等市政公用服务单位在施工许可证核发后及时受理报装手续,在工程施工阶段同步完成相关设施建设, 相关设施完工后由建设单位组织验收,在联合验收前达到接入条件。

第七条对联合验收涉及的勘验、测绘工作,实行“一次委托、统一测绘、成果共享”。建设单位应当事前委托家有相应资质的测绘机构完成验收所需各项测绘工作,各职能部门不得要求建设单位委托相关测绘机构单独进行专项测绘。

各职能部门应明确并公开所需测绘工作的内容和技术标准,测绘质量管理部门据此统一对测绘成果进行验收。

第八条各市(州)、县(区)应当设立工程建设项目

审批服务窗口(下称“审批服务窗口”),并向社会公告。审批服务窗口主要负责受理申请、收件、发件等。

第九条建设单位应根据施工许可管理权限,向具有管理权限的市(州)、县(区)审批服务窗口提出联合验收申请。

建设工程完工并具备验收条件后,建设单位方可向审批服务窗口提出联合验收申请。联合验收期间,建设单位应做好与审批服务窗口、各职能部门的工作衔接。建设单位应组织勘察、设计、施工、监理等相关单位在约定时间到场配合现场查验工作。

第十条对于体量大、工艺复杂、技术难度高以及特别重要的工程,建设单位可邀请职能部门在联合验收之前开展单项预验收,以提高联合验收的一次通过率。预验收由建设单位向职能部门提出申请,预验收以指导和服务为主,旨在预先发现并将问题解决在联合验收之前。在预验收过程中如发现项目涉嫌违反国家强制性规范(标准)要求、可能危害基础和主体结构安全、严重影响工程使用功能和人员健康的问题,应按照相关规定进行处理。

第十一条审批服务窗口收到建设单位联合验收申请材料(见附件、附表)后应予以登记,并在当日分发到各职能部门。各职能部门应在个工作日内向审批服务窗口提交申请材料预审意见单(见附表)。预审意见分为材料齐全、材料不齐全两类。各职能部门预审意见均认为材料齐全,审批

服务窗口于当日出具联合验收受理决定书(见附表)反馈给建设单位, 同日出具联合验收告知函(见附表)反馈给各职能部门。职能部门预审意见认为材料不齐全,应出具一次性补正(整改)告知单(见附表)连同预审意见单一并提交给审批服务窗口,审批服务窗口收齐全部一次性补正(整改)告知单后,统一反馈给建设单位。职能部门限期内未向审批服务窗口提交申请材料预审意见单的,审批服务窗口可视同该职能部门预审意见认为材料齐全。

建设单位根据一次性补正(整改)告知单要求,将补正材料提交给审批服务窗口,由审批服务窗口分别转给相应的职能部门补充审查。对补充审查通过的,由职能部门将预审意见单提交给审批服务窗口,审批服务窗口收齐全部补充审查通过意见单后,审批服务窗口于当日出具联合验收受理决定书反馈给建设单位, 同日出具联合验收告知函反馈给各职能部门。

第十二条联合验收按照“统一时间、集中组织、一次验收”的原则进行;对确实无法实施一次验收的,可在规定时限内分批开展验收。收到审批服务窗口受理决定书后,各职能部门应在个工作日内进行现场踏勘,开展验收或验收监督工作,提出验收或监督意见并向审批服务窗口提交验收意见单(见附表)。验收意见分为通过、未通过两类。验收意见为通过的,由职能部门向审批服务窗口提交验收意见单及文书。验收意见为未通过的,职能部门应将验收意见单连同联

合验收一次性补正(整改)告知单提交给审批服务窗口,审批服务窗口收齐补正(整改)告知单后,统一反馈给建设单位。建设单位完成整改工作后,及时向审批服务窗口申请整改复查。整改复查通过的,由职能部门向审批服务窗口提交验收意见单及文书。审批服务窗口收齐各职能部门验收通过意见单后,在个工作日内办理联合验收结果告知单(见附表)并通知建设单位领取。

自联合验收补正(整改)要求告知之日起,建设单位等相关各方在个月内未能完成全部整改工作,未申请整改复查,也未作出情况说明的,职能部门可认定为验收事项验收未通过。

第十三条对通过本办法第四条(一)(七)验收事项的工程,建设单位应按工程备案管理的相关规定,整理工程备案材料,并在规定时间内向审批服务窗口申请办理工程竣工验收备案。对备案材料齐全的,在个工作日内办理工程竣工验收备案手续,并反馈给建设单位;对备案材料不齐全的,出具联合验收一次性补正(整改)告知单,在个工作日内反馈给建设单位。

第十四条自收到建设单位联合验收申请表之日起,联合验收和竣工验收备案在个工作日内完成(不含建设单位补正和整改时间)。

第十五条对于职能部门未按本办法规定的时限、要求完成相关工作的,由审批服务窗口及时将情况抄告有关部门

按规定处理。

第十六条各验收事项涉及的表格、文书、证照等材料的样式及填写要求,按相应的法律法规规章等要求执行。

第十七条建设单位负责联合验收申请材料和验收资料(包括电子和纸质文件)的收集、整理,统一向建设工程项目所在地城建档案管理机构移交。

第十八条联合验收系统上线运行后,相关流程、材料清单等将根据实际需要进行调整。

第十九条本办法自印发之日起施行。

附件:.建设工程联合验收申请材料清单

.附表

附件

建设工程联合验收申请材料清单

一、由申请单位提供的材料

(一)共性材料

.工程建设项目联合验收申请表(原件份);

.委托他人办理申请手续的提供由法定代表人出具的委托书(原件份);

.竣工报告(原件份,办理园林验收、消防验收、质量监督验收需要)。

(二)专项材料

.规划土地验收申请材料

建设工程规划条件核实竣工测量成果报告书(原件份)。

.土地出让合同或国有土地使用权划拨决定书约定事项履行情况核实申请材料

土地出让合同或国有土地使用权划拨决定书及约定事项履行情况(提供复印件,原件核实)

.建设工程消防验收或备案申请材料

()经图审机构盖章确认的建设工程消防设计施工图纸(纸质版和电子版):①消防设计专篇:含封面、扉页、设计文件目录、设计说明书,文档存光盘;②纸质竣工图纸:建筑总平面(以规划最终确认的为准)和建施(平面、立面、剖面);③电子版消防竣工图纸:建筑总平面(以规划最终

确认的为准)、建施(平面、立面、剖面)、水施、电施、暖通,应为格式,存光盘;

()消防产品质量合格证明文件,具有防火性能要求的建筑构件、建筑材料、装修材料符合国家标准或者行业标准的证明文件及与消防工程有关的隐蔽工程记录(原件份);

()消防设施检测合格证明文件(原件份);

()施工、工程监理、检测单位的合法身份证明和资质等级证明文件(复印件份);

()所在建筑原有消防设计审核或竣工验收、备案抽查文件(复印件份);

()建设工程消防竣工验收(备案)统计表,建设工程消防竣工验收基本情况登记表(原件份);

()施工(消防、装修、保温、检测)合同和消防产品(保温材料、装修材料)购销合同(复印件份);

()消防设施维修保养合同(装修改造工程提供,复印件份)。

.人防工程竣工验收备案申请材料

()监理单位出具的人防工程监理报告(原件份);

()人防工程全套竣工图(原件份);

()防护设备质量验收表(原件份);

()临战转换技术措施(原件份);

()人防工程登记表(原件份);

()人防工程隐蔽工程验筋会议纪要及检查记录(原件

份);

()施工单位出具的人防工程竣工验收质量自评报告(原件份);

()人防工程质量保修书、人防防护设备保修书、己安装人防防护设备清单及暂缓安装人防防护设备清单、由第三方检测机构出具的人防防护设备质量安装检测综合报告(原件份)。

.项目配套绿化工程竣工核实验收及园林绿化工程竣工验收备案申请材料

()绿地测量成果图及格式;

()配套绿化工程竣工验收报告;

()配套绿化工程竣工总平面图。

.建设工程竣工档案验收申请材料

()建设工程竣工档案移交清单及归档说明;

()归集编制符合标准规范要求的建设工程竣工实体档案(原件)或建设工程档案预审意见单。

.竣工验收质量监督申请材料

()验收监督通知单(原件份)。

以下申请材料由验收部门现场核查,申请单位不用提交窗口:

()建筑工程竣工验收方案;

()施工单位提交的工程质量竣工报告;

()监理单位提交的工程竣工质量评估报告(委托监理

的项目);

()勘察、设计单位提交的工程质量检查报告;

()住宅工程类别项目需提交《住宅工程分户验收汇总表》、《住宅质量保证书》和《住宅使用说明书》;

()建设单位与施工单位签订的工程质量保修书;

()工程质量终身责任信息表。

二、由职能部门通过电子证照库等系统自行调用的材料,申请人仅需携带原件供窗口或职能部门核验

(一)建设工程规划许可证(办理规划条件核实、档案验收需要);

(二)总平面图(办理规划条件核实、人民防空工程竣工验收备案、档案验收、房屋建筑工程竣工质量验收监督需要);

(三)经红线放线、灰线检测及红线验线合格后的建设工程红线定位册、核位红线图(办理规划条件核实、档案验收需要);

(四)国有建设用地使用权不动产权证(土地证)及附图(办理规划条件核实、档案验收需要);

(五)建设用地规划许可证及附图、规划设计条件(办理规划条件核实、档案验收需要);

(六)园林验收意见(办理规划条件核实、档案验收、房屋建筑工程竣工质量验收监督需要);

(七)人防历次审批意见(办理人民防空工程竣工验收

备案、档案验收、房屋建筑工程竣工质量验收监督需要);

(八)规划条件核实证明(办理档案验收、房屋建筑工程竣工质量验收监督需要);

(九)消防部门按消防管理规定出具的消防验收意见或消防验收备案有关凭证(办理档案验收、房屋建筑工程竣工质量验收监督需要);

(十)施工图审查合格书(办理建设工程消防竣工验收及备案抽查、档案验收、房屋建筑工程竣工质量验收监督需要);

(十一)企业法人工商执照;

(十二)法人代表身份证明和受委托人身份证明。

附表

联合验收申请表

项目代码:申请编号:

填表说明:项目代码为省投资项目在线审批监管平台统一生成的项目代码。申请编号由联合验收窗

口填写。采取窗口申请时,联合验收申请表原件交联合验收窗口,联合验收窗口签字、盖章后的复印件交申请人作为回执。

联合验收告知函

(一式两联,审批服务窗口和职能部门各存一联)

项目代码:

局(委):

(单位)已采取□窗口申请□网上申请方式申请项目(验收联系人姓名、电话:)联合验收。根据《湖北省建设工程联合竣工验收暂行办法》的规定,请在个工作日内,到审批服务窗口领取验收申请材料,完成预审工作,并将预审意见提交审批服务窗口。预审意见认为申请材料不齐全的,你单位应出具一次性补正(整改)告知单连同预审意见一并提交给审批服务窗口。对在限期内未向审批服务窗口提交申请材料预审意见的,审批服务窗口可视同你部门预审意见认为申请材料齐全,并启动后续工作流程。

□规划条件核实

□土地出让合同或国有土地使用权划拨决定书约定事项履行情况核实

□建设工程消防验收或备案

□人防工程竣工验收备案

□项目配套绿化工程竣工核实验收及园林绿化工程竣工验收备案

□建设工程竣工档案验收

□竣工验收质量监督

附件:申请材料

(盖章)

年月日

经办人(审批服务窗口):联系电话:

签收人(职能部门):日期:联系电话:

联合验收申请材料预审意见单(一式两联,职能部门和审批服务窗口各存一联)

联合验收一次性补正(整改)告知单(一式三联,职能部门、审批服务窗口和申请单位各存一联)

联合验收受理决定书

(一式两联,审批服务窗口、申请单位各存一联)

基本建设项目竣工验收管理办法

基本建设项目竣工验收管理办法 第一章总则 第一条根据国家《建设项目(工程)竣工验收办法》、《国务院关于投资体制改革的决定》、《国家能源局关于印发煤矿建设项目竣工验收管理办法的通知》等法规和地方、行业有关规定,结合陕西煤业化工集团有限责任公司基本建设项目竣工验收管理办法及公司实际,特制定本办法。 第二条本办法适用于公司新建项目、改扩建、资源整合等项目的验收工作。 第三条本办法所称基本建设项目竣工验收是指基本建设项目建成后,按照规定的程序和要求,进行全面检查考核并办理固定资产移交手续的活动。项目竣工验收阶段包括试生产验收、专项验收和综合竣工验收。 第四条凡符合竣工验收条件的基本建设项目,必须及时组织竣工验收。未经竣工验收或竣工验收不合格的项目,不得交付使用。 第二章竣工验收组织和管理 第五条基本建设项目竣工验收工作遵循谁批准谁验收的原则。凡公司审批的基本建设项目,由公司负责项目竣工验收。

第六条公司成立项目验收领导小组,负责基本建设项目竣工验收工作的管理、指导、协调和监督。领导小组组长由公司总经理担任,分管副总经理担任副组长,下设项目验收办公室,办公室设在工程部,成员由公司领导班子其他副职,工程部、规划部、综合部、审计部、机电部、企管部、安全部、物资管理部、调度指挥中心、生产部、地测防治水部、通风部、财务部、征地办、信息中心、人力资源部负责人、项目公司党政负责人组成。 第七条项目验收办公室负责项目竣工验收日常管理工作,牵头组织项目竣工验收阶段的各项工作。负责编制项目验收年度、月度计划及项目验收各种文件制度,负责验收例会的组织召开,负责落实项目验收例会安排的各项工作,负责与省局有关部门的接洽工作。 第八条公司有关部门依据本部门监督管理的验收工作,有责任要求项目公司按照专项设计、有关法律法规做好验收的各项准备工作,协助项目公司取得验收批文,各部门负责监督管理的项目验收工作如下: (一)工程部负责监督管理项目联合试运转、工程质量认证、消防设施验收、项目综合竣工验收; (二)安全部负责监督管理矿井安全设施、环境保护设施、水土保持设施验收; (三)综合部负责监督管理档案验收;

建筑工程施工验收规范

代建工程项目竣工验收方案 代建工程项目竣工验收方案(草案) 为切实加强和规范政府投资代建项目管理,根据《中华人民共和国建筑法》、《建设工程质量管理条例》、xxx 号代建文以及相关法律、法规、《工程代建委托合同》《建设工程监理合同》《建设工程施工合同》等的规定,本着有利操作、、、有利监控、职责、程序明确、提高办事效率的原则,结合工程实际情况,现就工程竣工验收有关事宜制订如下方案:一、组织安排、分工职责(一)、组织与安排由东恒国际集团代建办(以下简称代建办)牵头并组织安排竣工验收工作,拟定参加工程竣工验收的单位有:省发、省财、代建办、行业主管部门、项目使用单位(海关)、勘察单位、设计单位、工程质量监督机构、监理单位、施工单位等。(二)、分工及职责工程竣工验收分为现场验收和资料验收,相关单位分别安排专业技术人员或专业人员参加竣工验收。 1、现场验收组现场验收组由代建办、行业主管部门、勘察、设计、工程质量监督机构、监理单位(总监理工程师)等专业技术人员组成,由代建办的工作人员任组长。其职责是按国家、省、市有关法律、法规及标准对工程设计和合同约定的各项内容的质量实施检查验收,并按规定出具评审、整改意见。 2、资料验收组资料验收组由代建办、省发、省财、审计部门等单位派遣专业人员组成,由代建办工作人员任组长。其职责是按工程决算、审计、存档等有关规定审查验收工程竣工验收所需要的资料(按工程性质的区别,准备不同资料)是否符合要求,重点审查工程计量书、隐蔽工程验收记录、工程验收主审材料、产品(材料)质量证明文件、检验批质量验收记录、检验(测)报告、实验报告等资料,并按规定出具评审、整改意见。二、工程竣工验收的条件及程序(一)、工程竣工验收条件: 1、完成工程设计和合同约定的各项内容。 2、施工单位在工程完工后对工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,并提出工程竣工验收申请报告。工程竣工验收申请报告应经项目经理和施工单位有关负责人审核签字。 3、监理单位对工程进行了质量评估,具有完整的监理资料,并提交工程质量评估报告。工程质量评估报告应经总监理工程师及监理单位有关负责人审核签字。 4、勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行了检查,并提出质量检查报告。质量检查报告应经该项目勘察、设计负责人和勘察、设计单位有关负责人审核签字。 5、有完整的技术档案和施工管理资料。 6、有主要建筑材料、建筑构配件和设备的进场试验报告。 7、已按合同约定支付工程款 8、有施工单位签署的工程质量保修书。 9、城乡规划行政主管部门已对该工程是否符合规划设计要求进行了检查,并出具认可文件。 10、有公安消防、环保等部门出具的认可文件或者准许使用文件。 11、建设行政主管部门及其委托的工程质量监督机构等有关部门责令整改的问题已全部按要求整改完毕。(二)、工程竣工验收程序: 1、工程完工后,施工单位先进行自检。在自检时,施工单位应充分听取监理、使用单位(主管部门)等的整改意见。完成初验存留问题的整改或达成一致意见后,施工单位向代建办提交工程竣工验收申报告,申请工程竣工验收。工程竣工验收申请报告须经总监理工程师签署意见。 2、东恒代建办收到工程竣工验收申请报告后,对符合竣工验收要求的工程,组织勘察、

湖北省建设工程联合竣工验收暂行办法

湖北省建设工程联合竣工验收暂行办法 第一条为贯彻落实《国务院办公厅关于全面开展工程建设项目审批制度改革的实施意见》(国办发〔〕号)、《省人民政府办公厅关于印发湖北省工程建设项目审批制度改革实施方案的通知》(鄂政发〔〕号)等文件精神,结合我省实际,制定本办法。 第二条本办法适用于我省行政区域内的新建、改建、扩建的房屋建筑和市政基础设施工程联合竣工验收(下称“联合验收”)工作。 第三条本办法所称联合验收,是指房屋建筑和市政基础设施工程完工后,由工程建设单位申请相关行政主管部门(下称“职能部门”)实施“统一时间、集中组织、一次验收”的验收模式。 第四条联合验收事项 (一)规划条件核实 (二)土地出让合同或国有土地使用权划拨决定书约定事项履行情况核实 (三)建设工程消防验收或备案 (四)人防工程竣工验收备案 (五)项目配套绿化工程竣工核实验收及园林绿化工程竣工验收备案 (六)建设工程竣工档案验收

(七)竣工验收质量监督 第五条省住房和城乡建设厅是联合验收工作的省级牵头部门,主要负责联合验收的指导与监督。省级自然资源、人防等部门依职责对本行业的验收事项开展指导与监督。 各市(州)、县(区)住建主管部门是本级联合验收工作的牵头部门,负责联合验收协调工作,并具体负责职责范围内的消防、城建档案、竣工质量验收监督等验收事项。各市(州)、县(区)自然资源、人防、城管(园林和林业)等部门依职责分别负责规划、土地、人防、市政园林等验收事项。环保、防雷验收按现行法律法规规定进行。 第六条各市(州)、县(区)水务、经信、城管、通信等部门按照职责分工,负责督促供水、供电、燃气、热力、排水、通信等市政公用服务单位在施工许可证核发后及时受理报装手续,在工程施工阶段同步完成相关设施建设, 相关设施完工后由建设单位组织验收,在联合验收前达到接入条件。 第七条对联合验收涉及的勘验、测绘工作,实行“一次委托、统一测绘、成果共享”。建设单位应当事前委托家有相应资质的测绘机构完成验收所需各项测绘工作,各职能部门不得要求建设单位委托相关测绘机构单独进行专项测绘。 各职能部门应明确并公开所需测绘工作的内容和技术标准,测绘质量管理部门据此统一对测绘成果进行验收。 第八条各市(州)、县(区)应当设立工程建设项目

《建设项目工程验收管理细则》

建设项目指挥部 建设项目工程验收管理细则(试行) 一、总则 (一)为了加强建设项目质量管理和合同管理,确保施工过程工程质量中间验收、专项验收和竣工验收达到设计与合同要求及国家有关验收规范、标准,特制订本细则。 (二)本细则适用于建设项目建筑工程(土建、建筑设备)、市政、水利、绿化、体育设施、路灯、供配电、安保监控、人防、规划、消防和环保等有关工程的验收工作。 (三)本细则依据现行国家有关工程质量的法律、法规、工程质量验收规范、验收统一标准、建设项目指挥部(以下简称指挥部)工程质量管理规定,并结合指挥部实际情况编制。 (四)工程验收是指建设工程在施工单位自行检查评定的基础上,参与建设活动的有关单位,根据本办法的有关验收程序,共同对检验批、分项(工序)、分部(部位)、单位工程及整个合同内工程质量及完成情况进行检查、抽样复验,根据相关标准及合同约定的要求以书面形式对工程质量达到合格与否、对工程项目的施工是否满足合同要求做出评价的活动。 (五)指挥部工程管理部负责工程验收的组织实施,并对不合格工程形成书面整改意见,指挥部分管领导负责工程验收的指导、监督和主持。 二、验收范围 — 1 —

设计文件规定和合同约定的建设内容。 三、验收依据 (一)《建设工程质量管理条例》(国务院令第279号); (二)《建设工程项目管理规范》(GB/T50326-2006); (三)《建设工程监理规范》(GB50319-2000); (四)《工程建设标准强制性条文》(房屋建筑部分)(建标[2002]219号); (五)《工程建设强制性条文》(公路工程部分)(建标[2002]99号); (六)《工程建设标准强制性条文》(水利工程部分)2004年版; (七)《建筑工程施工质量验收统一标准》(GB50300-2001); (八)《建设工程施工质量评价标准》(GB/T50375-2006); (九)《市政道路工程质量检验评定标准》(CJJ1-90) (十)《市政桥梁工程质量检验评定标准》(CJJ2-90) (十一)《市政排水管渠工程质量检验评定标准》(CJJ3-90)(十二)《玻璃幕墙工程质量检验标准》(JGJ139-2001); (十三)《自动喷水灭火系统施工及验收规范》(GB50261-2005); (十四)《火灾自动报警系统施工及验收规范》(GB50166-2007); (十五)《气体灭火系统施工及验收规范》(GB50263-2007); — 2 —

水利水电建设工程验收规程完整

水利水电建设工程验收规程 中华人民共和国水利行业标准 SL 223—2008 2008-06-03 实施 中华人民共和国水利部发布 前言 依据水利部《水利工程建设项目验收管理规定》(水利部令第30 号)等有关文件,按照《水利技术标准编写规定》(SL 1—2002)的要求,对《水利水电建设工程验收规程》(SL223—1999)进行修订。 《水利水电建设工程验收规程》共9 章15 节146 条和25 个附录,主要内容有:——验收工作的分类; ——验收工作的组织和程序; ——验收应具备的条件和验收成果性文件; ——验收所需报告和资料的制备; ——验收后工程的移交和验收遗留问题处理。 对SL 223—1999 进行修订的主要内容为: ——对验收工作的名称重新进行划分和归类; ——对规程结构进行调整; ——增加工程验收的监督管理章节; ——调整单位工程验收内容; ——增加合同工程完工验收内容;

——调整阶段验收内容,增加引(调)排水工程通水验收、部分工程投入使用验收;——调整竣工验收内容,取消初步验收,增加竣工验收自查、工程质量抽样检测、竣工验收技术鉴定以及竣工技术预验收; ——增加工程移交以及遗留问题处理章节。 本标准所替代标准的历次版本为: ——SL 184—86 ——SL 223—1999 本标准批准部门:中华人民共和国水利部 本标准主持机构:水利部建设与管理司 本标准解释单位:水利部建设与管理司 本标准主编单位:中水淮河工程有限责任公司(水利部淮委规划设计研究院) 本标准参编单位:水利部水利建设与管理总站 中水淮河安徽恒信工程咨询有限公司 水利部淮委水利水电工程技术研究中心 四川省紫坪铺开发有限责任公司 本标准出版、发行单位:中国水利水电出版社 本标准主要起草人:唐涛韦志立司毅军伍宛生江瑞勇何建新 宋崇能王韶华宋彦刚邓良胜张忠生 本标准审查会议技术负责人:何文垣 本标准体例格式审查人:窦以松 目次

《铁路建设项目竣工验收交接办法》(铁建设〔2008〕23号)

铁路建设项目竣工验收交接办法 第一章 总 则 第一条 为加强铁路建设项目管理,做好铁路建设项目的竣工验收交接工作,全面考核建设工作成果,根据国家有关规定,制定本办法。 第二条 本办法所称竣工验收交接,是指铁路建设项目按批准的设计文件内容建成,由验收机构对其进行综合评价考核,移交接管使用单位的整个过程。 第三条 本办法适用于新建、改建国家铁路和国家参与的合资铁路。铁路客运专线竣工验收执行客运专线验收办法。 地方铁路、专用铁路和铁路专用线等参照本办法执行。 第四条 铁路建设项目按照本办法组织竣工验收后,方可正式移交接管使用单位运营。未经验收或验收不合格的建设项目一律不得交付,接管使用单位不得接管使用。 第五条 达到竣工验收条件的建设项目应及时进行验收;验收合格的建设项目,接管使用单位应及时接管并办理有关手续。 第二章 竣工验收依据和条件  第六条 铁路大中型建设项目竣工验收分为静态验收、动态验收、初步验收、安全评估和正式验收等五个阶段。改建项目、简单建设项目和小型建设项目可适当合并简化验收阶段。 建设项目一般按整个项目进行验收。在确保运输安全的前提下,经批准后可分期、分段,并按批准的阶段组织验收,工程全部完工后,再办理整个项目的验收。 第七条 竣工验收的依据: 1.国家有关法律、法规以及国家颁布的建设标准; 2.国家和铁道部颁布的设计规范、工程施工质量验收标准; 3.经批准的项目建议书、可行性研究报告; 4.经批准的初步设计文件(含批准的修改初步设计); 5.审核合格的施工图(包括经批准的变更设计文件);

6.设备技术说明书(从国外引进新技术或成套设备的,还应包括外方提供的设计文件和新技术或成套设备的国家标准等); 7.经铁道部批准的相关补充标准、技术条件、暂行规范等,以及建设单位补充且经铁道部认可的相关技术标准等。 第八条 验收条件 (一)静态验收应具备的条件: 1.主体工程及其配套工程(包括外部配套工程及设备安装)已按设计文件建成; 2.环境保护设施、水土保持设施与主体工程同步建成; 3.劳动、安全、卫生及消防设施与主体工程同步建成; 4.承包人按有关规范、标准对工程质量和系统功能自检合格; 5.监理单位及咨询单位(如果有)对工程质量评定合格; 6.除领取《国有土地使用证》外的其他征地工作基本完成; 7.竣工文件编制已按规定的内容和标准基本完成。 (二)动态验收应具备的条件: 1.静态验收合格; 2.《动态验收实施方案》已经批准; 3.动态检测准备工作完成。 (三)初步验收应具备的条件: 1.静态验收、动态验收合格,工程质量和系统功能满足有关标准要求; 2.静态验收及动态验收遗留问题整改完毕; 3.环境保护设施、水土保持设施、土地复垦工作经相关主管部门检查合格; 4.劳动、安全、卫生及消防设施经相关部门检查合格; 5.通过试运行,达到临管运营的条件; 6.申请领取《国有土地使用证》的准备工作基本完成; 7.竣工文件按规定编制完成,施工过程中的管理文件和招标投标

建设工程材料检查验收管理规定(标准版)

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 建设工程材料检查验收管理规 定(标准版) Safety management is an important part of production management. Safety and production are in the implementation process

建设工程材料检查验收管理规定(标准版) 1、建设工程材料(包括钢材、工厂配置的钢制卷管、钢筋、焊条、高强螺栓、烟囱用耐酸胶泥、水泥、黄砂、石子、商品砼、预制砼构件、墙体材料和管道、门窗、防水材料等)的质量,对确保电厂安全可靠和经济运行具有决定性意义,必须十分重视,按各方相应的职责和责任层层把关。 2、建设单位、施工承包商应当采购具有生产许可证或者建设工程材料准用证的建设工程材料;应当采购符合设计文件和合同要求的建设工程材料;如果工程设计对建设工程材料的使用有配套要求的,应当采购符合设计要求的配套材料。 3、施工承包商必须按照工程设计文件要求、施工技术标准和合同约定,对建设工程材料进行进货检验和质量检测。检验应当有书面记录和专人签字,未经检验或者检验不合格的建设工程材料,不得在工程中使用。

3.1施工承包商自行检测建设工程材料,应取得相应的资质;未取得相应资质的,应当委托具有相应资质的检测机构进行检测。 4、监理单位应当审查建筑工程材料供货商的资质,并监督、检查施工承包商对建设工程材料的质量检测;未经监理工程师签字认可的建设工程材料不得在建设工程中使用或安装,施工承包商不得进行下一道工序的施工。 4.1监理单位须检查进入现场的主要建设工程材料的采购、入库、保管、领用等管理制度及其执行情况。监理人员参加进入现场的主要建设工程材料和构配件的检验。 4.2用于工程的主要建设工程材料,进场时施工承包商应按4.6条核查无误后,填报“主要建设工程材料供货商资质报审表”和“主要建筑工程材料报审表”并按国家、行业和地方有关规定提供正式的生产许可证或准用证,出厂合格证和材质化验单及试验报告,经监理单位审查合格后方可在工程中使用。 建设工程材料进场使用前施工承包商要按验收标准复验,这些证件应经监理单位复核;经复核不合格的建设工程材料,不具备上

《水利水电建设工程验收规程》SL223-2008_条文说明

《水利水电建设工程验收规程》SL223-2008_条文说明 水利水电建设工程验收规程

目次 1 总则 (88) 3 分部工程验收 (88) 4 单位工程验收 (89) 5 合同工程完工验收 (89) 6 阶段验收 (89) 6.1 一般规定 (89) 6.2 枢纽工程导(截)流验收 (90) 6.3 枢纽工程下闸蓄水验收 (90) 6.5 水电站(泵站)机组启动验收 (90) 6.6 部分工程投入使用验收 (91) 86

附录Q 竣工验收主要工作报告内容格式 (94) Q.1 工程建设管理工作报告 (94) Q.3 工程施工管理工作报告 (95) Q.4 工程设计工作报告 (95) Q.5 工程建设监理工作报告 (96) Q.6 工程运行管理工作报告 (96) Q.7 工程质量监督报告 (96) Q.8 工程安全监督报告 (97) 附录T 竣工验收鉴定书格式 (97) 87

1 总则 1.0.1《水利水电建设工程验收规程》(SL223—1999)颁布以来,在规范水利水电建设工程验收行为,保证验收工作质量方面发挥了重要作用。随着《招标投标法》、《建设工程质量管理条例》、《建设工程安全生产管理条例》等一系列法律法规的颁布,水利工程建设管理体制的不断深化,验收工作面临新的形势和要求。2006年水利部颁发了《水利工程建设项目验收管理规定》,该规定第四十七条要求“水利工程建设项目验收应具备的条件、验收程序、验收主要工作以及有关验收资料和成果性文件等具体要求,按照有关验收规程执行”。按上述要求对原规程进行修订,形成本规程。 1.0.2本规程的适用范围虽限定在财政参与投资的大中型水利水电建设工程,但其他水利水电建设工程可参照执行。 水利水电建设工程大中小型具体划分标准执行《水利水电工程等级划分及洪水标准》(SL252—2000)的有关规定,或按照国家依据工程投资规模划分大中小型工程的标准执行。 小型工程在参照执行时,验收资料制备可以适当简化,或将有关报告内容合并,在保证验收质量的前提下提高效率。 1.0.3按验收主持单位进行验收工作的分类,主要是为了落实验收责任,保证验收工作质量。 1.0.4项目法人作为施工合同主体,其验收工作应以施工合同作为依据。 1.0.5 比原规程增加了检查工程投资控制和资金使用的要求。 1.0.9现实中,不按有关规定进行验收就将工程投入使用,造成重大事故的实例时有发生,给人民的生命财产造成了重大损失。为了防止类似事件的出现,及时发现和解决有关问题,本条强调必须要经过验收方可投入使用或进行下阶段施工。 1.0.12 提供资料是指需分发给所有技术验收专家组专家和验收委员会委员的资料;备查资料是指按一定数量准备,放置在验收会场,由专家和委员根据需要进行查看的资料。 1.0.13原规程关于验收资料的纸张规格为16开。按国务院《国家行政机关公文处理办法》,本条明确采用国际标准A4的纸张规格。 3 分部工程验收 3.0.1本条与原规程的主要变化是,为明确工程参建单位对工程质量负责,将工程运行管理单位由必须参加验收,改为自愿参加验收。 88

建设项目(工程)竣工验收办法

国家计委关于印发 《建设项目(工程)竣工验收办法》的通知 计建设[1990]1215号 国务院各部门、直属机构,各省、自治区、直辖市及计划单列市委(计经委、经委、建委、建设厅): 按照国务院国颁发(83)83号文的要求,在清理建国以来至1987年由我委或以我委为主与有关部门联合颁发的法规以及原国家建委颁发的法规时,我委曾明令废止了不适应新形势的基本建设竣工验收方面的主要法规。根据新的情况,为使项目竣工验收工作有章可循,经过一年多的研究和征求意见,我们制订了《建设项目(工程)竣工验收办法》,现印发给我你们,请结合实际情况贯彻执行,并将执行中的问题和意见告我委。 一九九0年九月十一日 建设项目(工程)竣工验收办法 竣工验收,是全面考核建设工作,检查是否符合设计要求和工程质量的重要环节,对促进建设项目(工程)及时投产,发挥投资效果,总结建设经验有重要作用。为了搞好建设项目(工程)竣工验收工作,特制定如下办法: 一、竣工验收范围。凡新建、扩建、改建的基本建设项目(工程) 和技术改造项目,按批准的设计文件规定的内容建成,符合 验收标准的,必须及时组织验收,办理固定资产移交手续。 二、竣工验收依据。批准的设计任务书、初步设计或扩大初步设 计、施工图和设备技术说明书以及现行施工技术验收规范以 及主管部门(公司)有关审批、修改、调整文件等。 从国外引进新技术或成套设备的项目以及中外合资建设项目,还应按照签订的合同和国外提供的设计文件等资料,进行验收。 三、竣工验收的要求

进行竣工验收必须符合以下要求: 1、生产性项目和辅助性公用设施,已按设计要求建完,以满 足生产使用; 2、主要工艺设备配套设施经联动负荷试车合格,形成生产能 力,能够生产出设计文件所规定的产品; 3、必要的生活设施,已按设计要求建成; 4、生产准备工作能适应投产的需要; 5、环境保护设施、劳动安全卫生设施、消防设施已按设计要 求与主体工程同时建成使用。 有的建设项目(工程)基本符合竣工验收标准,只是零星土建工程和少数非主要设备未按设计规定的内容全部建成,但不影响正常生产,亦应办理竣工验收手续。对剩余工程,应按设计留足投资,限期完成。有的项目投产初期一时不能达到设计能力所规定的产量,不应因此拖延办理验收和移交固定资产手续; 有些建设项目或单项工程,已形成部分生产能力或实际上生产方面已经使用,近期不能按原设计规模续建的,应从实际情况出发,可缩小规模,报主管部门(公司)批准后,对已完成的工程和设备,尽快组织验收,移交固定资产。 国外引进设备项目、按合同规定完成负荷调试、设备考核合格后,进行竣工验收。其他项目在验收前是否要安排试生产阶段,按各个行业的规定执行。 已具备竣工验收条件的项目(工程),三个月内不办理验收投产和移交固定资产手续的,取消企业和主管部门(或地方)的基建试车收入分成,由银行监督全部上交财政。如三个月办理竣工验收确有困难,经验收主管部门批准,可以适当延长期限。 四、竣工验收程序。 1、根据建设项目(工程)的规模大小和复杂程度,整个建设 项目(工程)的验收可分为初步验收和竣工验收两个阶段 进行。规模较大、较复杂的建设项目(工程);应先进行初 验,然后进行全部建设项目(工程)的竣工验收。规模较

建设项目竣工环境保护验收管理办法(13号令)

附件: 建设项目竣工环境保护验收管理办法 第一条为加强建设项目竣工环境保护验收管理,监督落实环境保护设施与建设项目主体工程同时投产或者使用,以及落实其他需配套采取的环境保护措施,防治环境污染和生态破坏,根据《建设项目环境保护管理条例》和其他有关法律、法规规定,制定本办法。 第二条本办法适用于环境保护行政主管部门负责审批环境影响报告书(表)或者环境影响登记表的建设项目竣工环境保护验收管理。 第三条建设项目竣工环境保护验收是指建设项目竣工后,环境保护行政主管部门根据本办法规定,依据环境保护验收监测或调查结果,并通过现场检查等手段,考核该建设项目是否达到环境保护要求的活动。 第四条建设项目竣工环境保护验收范围包括: (一)与建设项目有关的各项环境保护设施,包括为防治污染和保护环境所建成或配备的工程、设备、装置和监测手段,各项生态保护设施; (二)环境影响报告书(表)或者环境影响登记表和有关项目设计文件规定应采取的其他各项环境保护措施。 第五条国务院环境保护行政主管部门负责制定建设项目竣工环境保护验收管理规范,指导并监督地方人民政府环境保护行政主管部门的建设项目竣工环境保护验收工作,并负责对其审批的环境影响报告书(表)或者环境影响登记表的建设项目竣工环境保护验收工作。 县级以上地方人民政府环境保护行政主管部门按照环境影响报告书(表)或环境影响登记表的审批权限负责建设项目竣工环境保护验收。 第六条建设项目的主体工程完工后,其配套建设的环境保护设施必须与主体工程同时投入生产或者运行。需要进行试生产的,其配套建设的环境保护设施必须与主体工程同时投入试运行。 第七条建设项目试生产前,建设单位应向有审批权的环境保护行政主管部门提出试生产申请。 对国务院环境保护行政主管部门审批环境影响报告书(表)或环境影响登记表的非核设施建设项目,由建设项目所在地省、自治区、直辖市人民政府环境保护行政主管部门负责受理其试生产申请,并将其审查决定报送国务院环境保护行政主管部门备案。

新版建筑工程施工质量验收标准规范

新版建筑工程施工质量验收标准规范 1、新版标准规范编制提出“验评分离,强化验收,完善手段,过程控制”的十六字方针。 2、为了加强建筑工程质量管理,统一建筑工程施工质量的验收,保证工程质量,制订了《建 筑工程施工质量验收统一标准》。 3、检验批:按同一的生产条件或规定的方式汇总起来供检验用的,由一定数量样本组成的检 验体。 4、主控项目:建筑工程中对安全、卫生、环境保护和公共利益起决定性作用的检验项目。 5、一般项目:除主控项目以外的检验项目。 6、抽样检查:按照规定的抽样检查,随机地从进场的材料、构配件、设备或建筑工程检验项 目中,按检验批取一定数量的样本所进行的检验。 7、抽样方案:根据检测项目的特性所确定的抽样数量和方法。 8、观感质量:通过观测和必要的测量所反映的工程外在质量。 9、施工现场质量管理应有相应的施工技术标准,健全的质量管理体系、施工质量检验制度和 综合施工质量水平评定考核制度。 10、涉及结构安全的试块、试件以及有关材料,应按规定进行见证取样检测。 11、工程的观感质量应由验收人员通过现场检测,并应共同确认。 12、检验批的质量检验,应根据检测项目的特点在下列抽样方案中进行选择:对重要的检测 项目当(尚)可采用简易快速的检测方法时,可选用全数检验方案。经实践检测的有效的抽 样方案。 13、建筑规模较大的单位工程,可将其能形成独立使用功能的部分分为一个单位工程。 14、分项工程应按主要工种、材料、施工工艺、设备类别等进行划分。 15、检验批可根据施工及质量控制和专业验收需要按楼层、施工段、变形缝等进行划分。 16、室外工程可根据专业类别和工程规模划分单位(子单位)工程。 17、检验批合格质量应符合下列规定:1、主控项目和一般项目的质量经抽样检验合格。2、具有完整的施工操作依据、质量检查记录。 18、分项工程质量验收应符合下列规定:1、分项工程所含的检验批均应符合合格质量的规定。 2、分项工程所含检验批质量验收记录应完整。 19、分部(子分部)工程质量验收合格应符合下列规定:1、分部(子分部)所包含的分项工 程的质量均应验收合格。2、质量控制资料完整。3、地基和基础、主体结构和设备安装等分 部工程有关安全及功能检验和抽样检测结果应符合有关规定。4、观感质量验收应符合要求。20、单位(子单位)工程质量验收合格应符合下列规定:1、单位(子单位)工程所含分部(子分部)工程的质量均应验收合格。2、质量控制资料应完整。3、单位(子单位)工程所包含 分部工程有关安全和功能的检测资料应完整。4、观感质量验收应符合要求。 21、当建筑工程质量不符合要求时,应按下列规定进行处理:1、经返工重做或更换器具、设 备的检验批,应重新进行验收。2、经由资质的检测单位检测鉴定能够达到设计要求的检验批, 应予以验收。3、经由资质的检测单位检测鉴定达不到设计要求,但经原设计单位核算认可能 够满足结构安全和使用功能的检验批,应予以验收。4、经返修或加固的分项、分部工程,虽 然改变外形尺寸但仍能够满足安全使用要求,可按技术处理方案和协商文件进行验收。 22、通过返修或加固处理仍不能满足安全使用要求的分部工程、单位(子单位)工程,严禁 验收。 23、当参加验收各方对工程质量验收意见不一致时,可请当地建设行政主管部门或工程质量 监督机构协调处理。

《铁路建设项目竣工验收交接办法》(2008)23

铁路建设项目竣工验收交接办法 第一章总则 第一条为加强铁路建设项目管理,做好铁路建设项目的竣工验收交接工作,全面考核建设工作成果,根据国家有关规定,制定本办法。 第二条本办法所称竣工验收交接,是指铁路建设项目按批准的设计文件内容建成,由验收机构对其进行综合评价考核,移交接管使用单位的整个过程。 第三条本办法适用于新建、改建国家铁路和国家参与的合资铁路。铁路客运专线竣工验收执行客运专线验收办法。 地方铁路、专用铁路和铁路专用线等参照本办法执行。 第四条铁路建设项目按照本办法组织竣工验收后,方可正式移交接管使用单位运营。未经验收或验收不合格的建设项目一律不得交付,接管使用单位不得接管使用。 第五条达到竣工验收条件的建设项目应及时进行验收;验收合格的建设项目,接管使用单位应及时接管并办理有关手续。 第二章竣工验收依据和条件 第六条铁路大中型建设项目竣工验收分为静态验收、动态验收、初步验收、安全评估和正式验收等五个阶段。改建项目、简单建设项目和小型建设项目可适当合并简化验收阶段。

建设项目一般按整个项目进行验收。在确保运输安全的前提下,经批准后可分期、分段,并按批准的阶段组织验收,工程全部完工后,再办理整个项目的验收。 第七条竣工验收的依据: 1. 国家有关法律、法规以及国家颁布的建设标准; 2. 国家和铁道部颁布的设计规范、工程施工质量验收标准; 3. 经批准的项目建议书、可行性研究报告; 4. 经批准的初步设计文件(含批准的修改初步设计); 5. 审核合格的施工图(包括经批准的变更设计文件); 6. 设备技术说明书(从国外引进新技术或成套设备的,还应包括外方提供的设计文件和新技术或成套设备的国家标准等); 7.经铁道部批准的相关补充标准、技术条件、暂行规范等,以及建设单位补充且经铁道部认可的相关技术标准等。 第八条验收条件 (一)静态验收应具备的条件: 1. 主体工程及其配套工程(包括外部配套工程及设备安装)已按设计文件建成; 2. 环境保护设施、水土保持设施与主体工程同步建成; 3. 劳动、安全、卫生及消防设施与主体工程同步建成; 4.承包人按有关规范、标准对工程质量和系统功能自检合格; 5. 监理单位及咨询单位(如果有)对工程质量评定合格; 6. 除领取《国有土地使用证》外的其他征地工作基本完成; 7. 竣工文件编制已按规定的内容和标准基本完成。

建设工程交工验收管理办法

工程交工验收管理办法 第一章总则 第一条为规范公司(以下简称公司)技改工程交工验收工作,保障公司生产有效运营,根据国家标准《建筑工程施工质量验收统一标准》,及相关施工、验收规范,制定本办法。 第二条本办法适用于公司新建、扩建、改造技改工程交工验收活动。 第三条公司技改工程应按本办法进行交工验收,未经验收或者验收不合格的,不得交付使用。 第四条交工验收是检查施工合同的执行情况,评价工程质量是否符合技术标准及设计要求,是否可以移交用户单位使用,对施工单位工作进行初步评价的基本条件。 第五条交工验收的依据是: (一)设计施工图及变更设计文件; (二)批准的招标文件及合同文本; (三)行政主管部门的有关批复、批示文件; (四)国家及省市有关部门的工程技术标准、规范相关的法律、法规、规章等。 第六条交工验收由工程部(或项目部)负责组织验收。 第七条交工验收工作应当做到公正、真实和科学。 第二章交工验收 第八条交工验收应具备以下条件: (一)合同约定的各项内容已完成,满足生产使用要求,申请交工验收的建设工程有尾留工程的,尾留工程不得是主体工程,不得影响工程使用效果和生产正常运行; (二)施工单位按《建筑工程质量检验评定标准》及相关规定的要求对工程质量自检合格; (三)实施监理的监理工程师对工程质量的评定合格; (四)主要工艺设备或者设施调试以及联动测试均已完成,主要技术参数达到设计要求;

(五)竣工文件已按规定的内容编制完成。 第九条技改工程符合交工验收条件后,经甲方施工员及监理工程师同意,由施工单位向工程部及项目部提出申请,工程部及项目部应及时组织对该工程进行交工验收。 第十条交工验收的主要工作内容是: (一)检查合同执行情况; (二)检查施工单位自检报告及施工资料; (三)检查监理单位独立抽检资料、建立工作报告及质量评定资料; (四)检查工程实体、审查有关资料,包括主要产品质量的抽(检)测报告; (五)核查工程完工数量是否与批准的设计文件相符,是否与工程计量数量一致; (六)对合同是否全面执行、工程质量是否合格作出结论,按公司规定的格式签署合同段交工验收证书; (七)对设计单位、监理单位、施工单位的工作进行初步评价; (八)移交使用、维护维修单位的交接资料:设备随机图纸、文字资料(复印件);操作、使用、维护手册;必要的施工图。 第十一条项目部负责组织工程的设计、监理、施工、使用单位、维护维修单位等参加交工验收。参加验收单位的主要职责是: (一)工程部及项目部负责组织工程施工单位完成交工验收工作的各项内容,总结合同执行过程中的经验,对工程质量是否合格作出结论。 (二)设计单位负责检查已完成的工程是否与设计相符,是否满足设计要求。 (三)监理单位负责完成监理资料的汇总、整理(无施工单位的,由项目部负责),协助工程部及项目部检查施工单位的合同执行情况,核对工程数量,科学公正地对工程质量进行评定。 (四)使用单位负责检查工程是否满足生产工艺使用要求,工程能否正常投入生产运行。 (五)维护维修单位检查工程设备、仪器仪表能否正常运行。 (六)施工单位负责提交工程资料,完成交工验收准备工作。 第十二条交工验收提出的工程质量缺陷等遗留问题,由施工单位限期完成。

建设项目工程验收管理办法

建设工程项目验收管理办法 第一章总则 第一条为切实加强建设工程投资管理,规范运作,促进项目按时交工验收、竣工达产达效,根据国家《建筑法》、《建设工程质量管理条例》等有关规定,结合公司实际,制定本办法。 第二条凡属集团有限公司投资建设的工程项目(包括小型技改和民建项目)均须及时办理工程交工、竣工验收手续。其中投资在5000万元以上、由上级主管部门批准立项的,在达到竣工验收条件后一年内办理竣工验收手续;投资额在5000万元以内,由公司项目主管部门批准立项的,根据项目性质及投资规模,可以由交工验收代替竣工验收。 第三条竣工验收的主要综合性资料包括:经主管部门批准的项目可行性研究报告、环境影响环评报告、初步设计、施工单位中标通知书、设备中标通知书、施工合同、技术设备合同和说明书、有相应资质的工程造价咨询有限公司出具的竣工决算审计报告、国家有关标准规范等相关文件。国债专项资金项目还须有国家重点技术改造项目批文和资金计划。 第四条施工主管部门负责项目交工验收;规划部负责项目竣工验收、项目后评估的组织、考核等管理工作;各有关部门应严格按规定按时完成各项任务。

第二章交工验收 第五条交工验收条件 项目或项目的子项按施工图纸内容全部实施完成后,必须在技术竣工(含单体试车)、无负荷联动试车和负荷联动试车成功后组织该项目(子项)的交工验收。 第六条交工验收期限 项目(项目的子项)交工验收期限为具备验收条件后六个月以内。 交工验收合格后,施工主管部门将项目移交给使用单位(移交的手续),使用单位原则上应无条件接收,项目实施单位仍有义务承担合同范围内的整改任务。交工验收后投资原则上不再进入工程成本。确须增加项目投资进行整改的内容,报规划部审查,经公司主管领导批准后实施;项目资产已移交机动设备部的,单独立项。 第七条交工验收组织 交工验收由施工主管部门(技改指挥部或机动设备部等)组织,相关单位参加。 第八条交工验收的一般程序 (一)检查和验收交工技术资料; (二)鉴定工程质量; (三)处理交工验收中的有关问题; (四)签署交工验收证书; (五)组织交工验收阶段工作总结。

房屋建筑工程验收标准

建筑工程验收标准 为统一园区所有房屋建筑工程竣工验收标准,加强施工过程中的质量管理,提高工程观感质量,依据《建筑工程施工质量验收统一标准》(GB50300-2001)和建筑工程各专业工程施工质量验收规范,制定本交房标准。 各房屋工程竣工验收除应满足国家现行质量验收及合同约定的标准外,还应达到如下标准: 一、建设完成标准 见交房标准。 二、楼地面 1、水泥砂浆(或混凝土)面层的强度达到设计要求。 2、地面方正,误差不超过10㎜;阴阳角线顺直整齐;各功能房间标高符合设计要求;表面平整度允许偏差控制在3㎜以内。 3、卫生间:楼地面坡度、坡向合理,符合设计要求,不得有倒泛水和积水现象;卫生间与相连接(无防水要求)的楼地面之间的高差满足设计要求且不得小于30㎜,高差线应顺直。 4、相邻房间楼地面之间有高差的,其高差线应顺直。 5、面层表面拉毛,要求色泽纹理一致;面层密实,无空鼓、裂纹、起砂及粘结污染,表面整洁。 6、室内洁净无垃圾、无异味。 三、室内墙面、顶棚 1、抹灰层无空鼓、起砂,面层无裂缝、爆灰、污染现象且强度符合设计要求。 2、顶棚、墙面的表面平整度及墙面的立面垂直度允许偏差控制在3㎜以内,达到高级抹灰要求(二次吊顶的空间除外);房间净高满足设计要求,其同一房间内的高低差控制在10㎜以内;同一自然间内房间应方正,其房间长宽两端尺寸偏差应控制在10㎜以内。 3、各阴阳角方正、顺直,无破损、无明显修补现象;各护角、空洞、槽、盒周围的表面平整、界面线条顺直;管道后面的抹灰层表面平整。 4、卫生间面层:水泥砂浆表面拉毛,要求颜色均匀、抹纹一致。 5、除卫生间以外的其他房间,面层为混合砂浆原浆收面(或以图纸设计、售房合同为准),要求表面颜色均匀、无抹纹。外墙、顶棚不得有渗水现象。 四、门窗工程

建设项目竣工验收管理办法

建设项目竣工验收管理办法 第一章总则 第一条工程建设项目的竣工验收是项目建设的最后一道程序,是全面考核工程建设成果,检查设计和工程质量的重要环节。做好工程竣工验收工作,对于认真总结工程建设经验,不断提高工程建设管理水平,顺利移交固定资产,及早发挥投资效益都具有重要作用。为做好此项工作,根据《中国石油天然气集团公司炼油化工建设项目(工程)竣工验收手册》,并结合公司的实际情况,制定本办法。 第二条本办法适用于公司新建、改建、扩建和技术改造等项目的验收管理。 第二章竣工验收管理体系和职责 第三条公司建设项目竣工验收工作由工程项目管理部组织实施。 第四条工程项目管理部职责: 1、按照合同条款、施工规范及验收标准及时组织单项(单位)工程投料试车前的预验收、中间交接或正式验收,并办理相应交接手续。 2、组织检查、指导施工单位对交工技术资料的整理和移交归档工作。 3、在建设项目投料试车和生产考核结束并满足设计要求后,组织、协调有关部门完成建设项目竣工验收工作。根据项目

建设规模和竣工验收级别的不同,分别做好如下工作: ㈠国家级和股份公司(部)级验收。 ⑴组织成立建设项目竣工验收准备工作领导小组; ⑵组织协调有关部门完成建设项目的档案、消防、环保、劳动安全卫生、工业卫生和竣工决算审计的专项预验收;⑶组织设计、施工、物资采购、建设监理、使用单位等相关单位和部门完成竣工验收资料的编制; ⑷向上级主管部门提出竣工验收申请,做好竣工验收的其它准备工作; ⑸做好竣工验收资料的发放和归档工作。 ㈡上级公司委托地区公司和地区公司级验收。 ⑴组织成立项目竣工验收工作领导小组或验收委员会; ⑵参照国家级和股份公司(部)级的验收,验收程序和内容可适当简化; ⑶组织设计、施工、物资采购、建设监理、使用单位等相关单位和部门完成竣工验收资料的编制; ⑷组织召开竣工验收会议,向上级主管部门报送竣工验收资料和验收意见; ⑸做好竣工验收资料的发放和归档工作。 ㈢其它小型项目的验收。 ⑴组织设计、施工、物资采购、使用单位等相关单位和部门编写项目建设总结。

建设单位竣工验收管理办法

某公司工程建设项目竣工验收管理办法 目录 第一章总则 第二章机构与职责 第三章竣工验收管理 第四章验收申请 第五章验收工作组 第六章验收会议 第七章罚则 第八章附则 第一章总则 第一条为加强某公司有限公司(以下简称某公司)工程建设项目竣工验收管理,规范竣工验收工作,根据国家工程建设有关法律、法规和《某公司工程建设管理规定》,特制订本办法。 第二条竣工验收重要性 (一)竣工验收工作是建设全过程的最后一道程序,是考核建设成果、检验设计和工程质量的重要环节,是项目由建设转入生产或使用的一个标志,是促进建设项目及时投产、发挥投资效益的重要一环,

是办理固定资产移交的必要程序,是总结工程建设经验的重要步骤,也是批准新项目的前提条件。 (二)任何建设项目未经竣工验收或竣工验收不合格的不得投入使用。 第三条本办法适用于某公司具有实际控制权企业的新建、改建、扩建、迁建项目。某公司参股企业可参照执行。 第四条除执行本办法外,建设项目还应满足建设、规划、环保、消防、安全、卫生、档案等相关政府主管部门要求。 第五条本办法未尽事宜,应按照国家相关法规、行业、某公司相关制度和规定执行。 第二章机构与职责 第六条工程管理部负责制定完善本单位的验收管理制度,编制本单位年度竣工验收工作计划,组织本单位项目工程建设项目竣工验收会议。负责审批竣工验收方案,视情况安排人员参加一般项目验收会议,受理项目竣工验收报告备案。 第七条项目建设单位负责编制竣工验收方案,落实工程建设项目竣工验收前置条件,提出项目竣工验收申请,筹备验收会议,组建竣工验收组,实施建设项目竣工验收工作;竣工验收组由建设、勘察、设计、监理、施工等单位以及相关政府主管部门共同组成。

相关主题
文本预览
相关文档 最新文档
