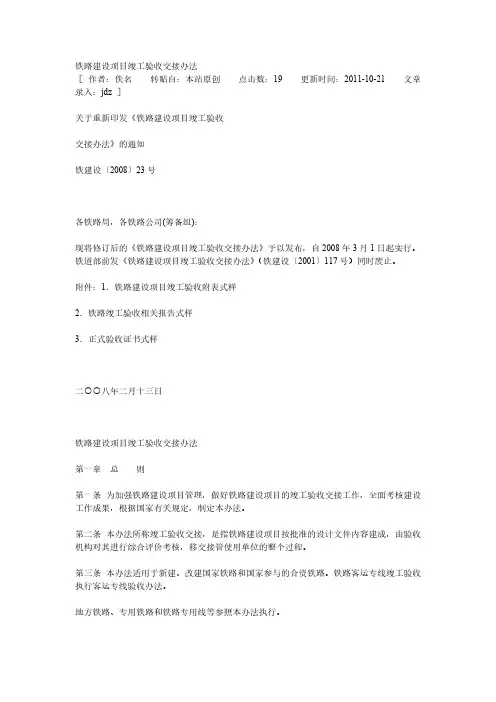

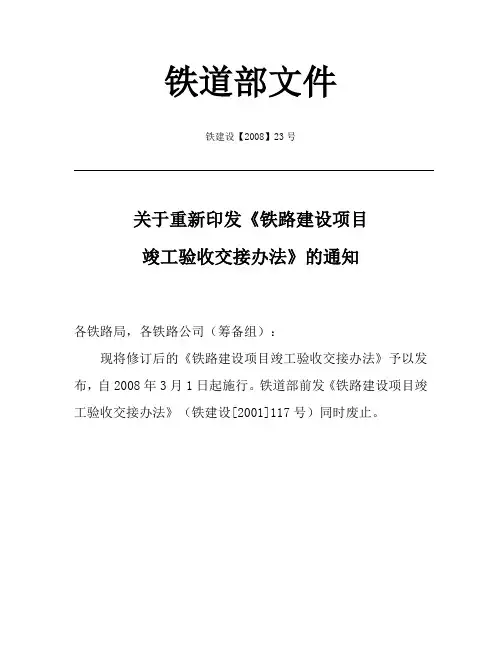

铁路建设项目竣工验收交接办法

第一章 总 则

第一条 为加强铁路建设项目管理,做好铁路建设项目的竣工验收交接工作,全面考核建设工作成果,根据国家有关规定,制定本办法。 第二条 本办法所称竣工验收交接,是指铁路建设项目按批准的设计文件内容建成,由验收机构对其进行综合评价考核,移交接管使用单位的整个过程。

第三条 本办法适用于新建、改建国家铁路和国家参与的合资铁路。铁路客运专线竣工验收执行客运专线验收办法。

地方铁路、专用铁路和铁路专用线等参照本办法执行。

第四条 铁路建设项目按照本办法组织竣工验收后,方可正式移交接管使用单位运营。未经验收或验收不合格的建设项目一律不得交付,接管使用单位不得接管使用。

第五条 达到竣工验收条件的建设项目应及时进行验收;验收合格的建设项目,接管使用单位应及时接管并办理有关手续。

第二章 竣工验收依据和条件

 第六条 铁路大中型建设项目竣工验收分为静态验收、动态验收、初步验收、安全评估和正式验收等五个阶段。改建项目、简单建设项目和小型建设项目可适当合并简化验收阶段。

建设项目一般按整个项目进行验收。在确保运输安全的前提下,经批准后可分期、分段,并按批准的阶段组织验收,工程全部完工后,再办理整个项目的验收。

第七条 竣工验收的依据:

1.国家有关法律、法规以及国家颁布的建设标准;

2.国家和铁道部颁布的设计规范、工程施工质量验收标准;

3.经批准的项目建议书、可行性研究报告;

4.经批准的初步设计文件(含批准的修改初步设计);

5.审核合格的施工图(包括经批准的变更设计文件);

6.设备技术说明书(从国外引进新技术或成套设备的,还应包括外方提供的设计文件和新技术或成套设备的国家标准等);

7.经铁道部批准的相关补充标准、技术条件、暂行规范等,以及建设单位补充且经铁道部认可的相关技术标准等。

第八条 验收条件

(一)静态验收应具备的条件:

1.主体工程及其配套工程(包括外部配套工程及设备安装)已按设计文件建成;

2.环境保护设施、水土保持设施与主体工程同步建成;

3.劳动、安全、卫生及消防设施与主体工程同步建成;

4.承包人按有关规范、标准对工程质量和系统功能自检合格;

5.监理单位及咨询单位(如果有)对工程质量评定合格;

6.除领取《国有土地使用证》外的其他征地工作基本完成;

7.竣工文件编制已按规定的内容和标准基本完成。

(二)动态验收应具备的条件:

1.静态验收合格;

2.《动态验收实施方案》已经批准;

3.动态检测准备工作完成。

(三)初步验收应具备的条件:

1.静态验收、动态验收合格,工程质量和系统功能满足有关标准要求;

2.静态验收及动态验收遗留问题整改完毕;

3.环境保护设施、水土保持设施、土地复垦工作经相关主管部门检查合格;

4.劳动、安全、卫生及消防设施经相关部门检查合格;

5.通过试运行,达到临管运营的条件;

6.申请领取《国有土地使用证》的准备工作基本完成;

7.竣工文件按规定编制完成,施工过程中的管理文件和招标投标

文件等整理完毕,达到档案验收标准。

(四)安全评估应具备的条件:

1.初步验收中存在的影响运营安全的问题全部得到解决;

2.临管运营的各项准备工作已经完成。

(五)正式验收应具备的条件:

1.初步验收一年后;

2.临管运营情况良好,经检测各项指标已达到建设目标;

3.《国有土地使用证》、《无线电台站执照》已经全部领取;

4.环境保护设施、水土保持设施、建设项目档案经相应行政主管部门验收合格;

5.竣工财务决算已经编制完成,并通过审查;

6.建设资金已按工程进度全部到位,收尾配套工程已全部完成,除质量保证金外与建设工程各方按合同完成资金结算,结余资金已全额上交。

第三章 竣工验收任务和内容

第九条 竣工验收的主要任务:

1.对项目建设执行国家法律、法规和铁道部规章情况进行检查; 2.对项目的建设规模、建设标准、建设内容、工程质量、资金使用等情况进行全面检查;

3.对建设项目形成的资产进行审核;

4.对建设项目能否按规定交付临管运营或正式运营作出评价。

第十条 铁路建设项目竣工验收主要内容:

1.检查工程是否按铁路技术管理规程、设计规范、批准的设计文件(包括批准的修改初步设计、变更设计)建成,配套辅助项目是否与主体工程同步建成;

2.检查工程质量是否符合国家和铁道部颁布的工程施工质量验收标

准;

3.检查建设程序执行情况和变更设计管理情况;

4.检查工程设备配套及设备安装、调试情况,主要设备联调联试及试运转情况,以及国外引进设备合同完成情况;

5.检查概算执行情况,材料、设备购置是否合理,工程其他支出是否符合规定;审查财务竣工决算;

6.检查动态检测、试运行情况,是否具备临管运营或运营条件; 7.检查环保、水保、劳动、安全、卫生、消防等设施是否按批准的设计文件建成并合格,地质灾害整治及建筑抗震设防是否符合规定; 8.检查工程竣工文件编制完成情况,建设项目批准文件、设计文件、施工过程管理文件及招投标文件、监理文件、竣工文件等资料是否齐全、准确,并按规定归档;

9.检查建设用地权属来源是否合法,面积是否准确,界址是否清楚,手续是否齐全;

10.审计、检查、监察等发现问题的整改情况。

第四章 验收组织机构

第十一条 竣工验收采用建设单位组织专家检查、政府验收的方式。

建设单位或由委托的单位组成验收工作组进行静态验收和动态验收;安全机构进行评估,政府验收包括初步验收和正式验收。

第十二条 建设单位验收工作在铁道部建设、运输主管部门指导下实施。

建设单位在工程基本完工前,应向铁道部建设主管部门提出申请验收报告,申请报告包括工程完成情况、验收建议计划、验收工作组组成建议等。验收工作组一般由建设单位、使用接管单位以及专家组成。 建设单位依据批准的申请验收报告成立验收工作组具体负责静态验

收和动态验收工作,落实初步验收和正式验收条件,提出初步验收和正式验收的实施建议。验收工作组人员名单报铁道部建设管理司和运输局核备。

第十三条 初步验收由铁道部或铁道部委托的单位组织实施。验收单位在收到初验申请并确认项目达到初验条件一个月内,成立初步验收委员会进行初步验收。初步验收委员会由有关业务部门、接管使用单位、验收工作组正副组长及部分专家,以及勘察设计单位负责人组成。 委托初步验收的,验收委员会名单、初步验收报告报铁道部建设管理司和运输局核备。

第十四条 正式验收一般由项目审批部门组织,国家审批项目由国家主管部门(或委托铁道部)组织正式验收,铁道部审批项目由铁道部(或委托铁路管理机构)组织正式验收。铁道部建设管理司在收到正式验收申请并确定项目达到正式验收条件一个月内,提出验收方案报铁道部。负责验收的部门按相关规定成立正式验收委员会,具体负责正式验收工作。

第十五条 验收委员会职责

1.贯彻国家法律法规和铁道部规章制度、验收标准和规定;

2.制订验收计划和工作安排;

3.组织审查竣工验收相关资料;

4.必要时组织现场检查;

5.明确验收结论;

6.初验委员会提出初验报告,正式验收委员会签发正式验收证书。

第十六条 铁道部或国家主管部门组织验收的铁路建设项目,工程质量安全监督机构应先期对现场验收情况进行检查,抽检工点,向验收委员会提交工程质量安全监督报告,并参加工程验收工作。

铁道部委托铁路管理机构组织验收的铁路建设项目,工程质量安全监督机构负责对验收过程进行监督,并向铁道部提交工程验收监督报

告。

第五章 静态验收

第十七条 静态验收是指由建设单位(或委托单位)组织验收工作组,对建设项目进行检查,确认工程是否按设计完成且质量合格,系统设备是否已安装并调试完毕。

静态验收包括专业现场验收和静态综合系统验收。

第十八条 静态验收程序:

1.承包单位按照设计文件和合同约定完成全部工程和设备安装、调试并经自检合格后,向建设单位申请专业工程验收,报送《专业工程验收申请表》(附件1)并签署意见;

2.验收工作组研究确认达到专业工程验收条件后,由验收工作组分专业进行现场验收;

3.验收工作组应在30个工作日内完成检查,对存在问题提出处理意见、整改期限、复检时间等,对整改问题进行复查,合格后填写《专业工程验收记录表》(附件1)并签署验收意见;

4.专业工程验收合格后,承包单位向建设单位申请静态综合系统验收并报送《静态综合系统验收申请表》(附件1);

5.验收工作组确认达到静态综合系统验收条件后,在综合调试具备条件的基础上进行静态综合系统验收;

6.验收工作组对存在的问题提出处理意见、整改期限、复检时间等,对整改问题复查合格后填写《静态综合系统验收记录表》(附件1)并签署意见。

第十九条 完成专业工程验收和静态综合系统验收后,建设单位应编写《静态验收报告》。《静态验收报告》应包括项目专业工程验收以及静态综合系统验收过程、存在问题及整改情况、验收结论等内容,并附相关数据和试验报告。

第二十条 静态验收工作在铁道部建设部门指导下实施。

第六章 动态验收

第二十一条 动态验收是指铁路建设项目静态验收合格后,由建设单位(或委托单位)组织整个系统验证性综合调试,并委托专业机构进行动态检测,验收工作组对工程安全运行状态进行的全面检查和验收。动态验收内容执行铁道部相关规定。

建设项目综合调试和模拟试运行的主要原则执行铁道部有关规定,实车运行条件下动态检测执行铁道部动态检测相关标准。

第二十二条 动态验收程序:

1.建设单位(或委托单位)应在静态验收完成20日前拟定详细的《动态验收实施方案》,报初步验收单位批准。《动态验收实施方案》应包括动态验收组织形式、综合调试计划、试运

行和动态检测方案、拟投入主要设备仪器、安全保证措施等内容。

2.建设单位(或委托单位)按照批复的《动态验收实施方案》组织动态验收。

3.建设单位(或委托单位)组织专业机构按批复的《动态验收实施方案》进行动态检测,并形成动态检测报告。动态检测工作由铁道部批准的专门机构负责。

4.验收工作组按《动态验收实施方案》进行检查,对动态检测中发现的问题进行研究并提出整改意见,整改问题复查合格后,填写《动态验收记录表》(附件1)并签署意见。

第二十三条 动态验收过程中,建设项目所在铁路局及相关部门应积极配合建设单位,按照铁道部规定做好综合调试和模拟试运行工作。 第二十四条 动态验收合格后,建设单位(或委托单位)组织编写《动态验收报告》,其中应包括动态验收组织及人员、动态检测过程及结果、试运行过程及结果、存在问题及整改情

况、验收结论等内容,并附相关数据和试验报告。

第二十五条 动态验收工作在铁道部建设、运输部门指导下实施;动态验收的试运行工作在铁道部运输、建设部门指导下实施,接管使用单位参与。

第七章 初步验收及安全评估

第二十六条 初步验收是指建设项目动态验收合格后,由初步验收单位对静态验收、动态验收结果进行检查和确认。

第二十七条 初步验收程序:

1.建设单位完成动态验收工作后,应及时向初步验收单位报送《初步验收申请表》(附件1)、《动态验收报告》、初步验收申请报告。

2.初步验收单位在收到《初步验收申请表》、《动态验收报告》、初步验收申请报告,以及《质量安全监督报告》(政府组织验收时附)后,确认是否符合初步验收条件。符合初步验收条件的,成立初步验收委员会。

3.初步验收委员会组织召开初步验收会议,必要时组织现场检查,提出《初步验收报告》,明确验收结论。

第二十八条 初步验收合格后,由铁路安全监察部门组织或委托具有资质的第三方机构进行安全评估,就建设项目临管运营提出安全评价意见,并责成建设单位、接管使用单位完善安全措施。

第二十九条 建设项目安全评估合格并经批准后进行临管运营。建设单位及接管使用单位在临管运营期间必须进一步做好观测、测试工作。

第三十条 初步验收合格后,建设单位应在3个月内按规定完成竣工财务决算的编制工作,并上报铁道部相关部门;铁道部相关部门组织审查。

第八章 正式验收

第三十一条 正式验收是指铁路建设项目初步验收一年后,由项目

审批部门对铁路建设项目进行整体验收和综合评价。

第三十二条 正式验收程序:

1.对具备正式验收条件的铁路建设项目,建设单位应向铁道部建设管理司提出申请,上报《正式验收申请表》(附件1)和正式验收申请报告,报请正式验收。

2.铁道部建设管理司在收到《正式验收申请表》、正式验收申请报告,以及《质量安全监督报告》后,会同有关部门进行确认,经确认申报项目符合正式验收条件的,提出正式验收建议报铁道部,由铁道部安排验收。

3.正式验收委员会组织召开验收会议,必要时组织现场检查,对建设项目工程质量、线路运行状况、环境协调性等建设成果以及初步验收结论进行整体评价,形成《正式验收证书》,明确验收结论。

第三十三条 分期、分段组织竣工验收的,比照上述规定或按批准的申请验收报告进行验收,初步验收合格后由接管使用单位接管并负责维修养护,全部工程竣工后按本办法规定办理竣工验收手续。

第九章 竣工文件编制

第三十四条 竣工文件的编制工作由建设单位负责组织,施工单位负责编制,接管使用单位档案部门协助指导。建设单位要督促各参建单位按档案部门要求做好文件材料的形成和积累工作,竣工验收前将文件图纸按专业和单位工程进行汇总整理。由建设单位组织各有关参建单位编制竣工文件并向有关单位移交。

第三十五条 竣工文件要如实反映铁路建设项目施工技术状况和工程竣工的现状。如发现竣工文件与实际不符,应追究原施工、监理单位及人员的责任。

竣工文件内容及提交份数执行铁道部相关规定。

第三十六条 正式验收前,建设单位应按照有关法律法规的规定,组织施工单位会同接管单位(部门)向地方县级以上人民政府统一办理国有土地使用证书。《国有土地使用证》随建设用地竣工文件一并移交接

管单位的铁路用地管理部门。

第十章 附则

第三十七条 本办法由铁道部建设管理司负责解释。

第三十八条 本办法自2008年3月1日起施行。铁道部前发《铁路建设项目竣工验收交接办法》 (铁建设[2001]117号)同时废止。

建设工程费用标准

总说明 一、辽宁省建设工程计价依据《辽宁省建设工程费用标准》(以下简称费用标准)是工程量清单计价、编制招标控制价或拦标价的依据;是编制建设工程估算、设计概算、施工图预算、竣工结算的依据;是调解处理工程造价纠纷、鉴定工程造价的依据;是投标报价和衡量投标报价合理性的基础;是编制投资估算指标、概算(定额)指标的基础。 二、本费用标准与2008年辽宁省建设工程计价依据《A建筑工程计价定额》、《B装饰装修工程计价定额》、《C安装工程计价定额》《D市政工程计价定额》及《E园林绿化工程计价定额》配套使用。 三、本费用标准中的企业管理费、安全文明施工措施费,投标人在投标报价时,可根据企业管理水平和工程实际适当调整,但不得低于本费用标准的90%。 四、本费用标准的规费,按核定的施工企业规费计取标准执行。 五、工程量清单计价中的综合单价,应按本费用标准的“工程费用取费程序表”中的管理费费和利润计算方法并考虑风险组成综合单价。 六、使用1996年《全国统一房屋修缮工程预算定额辽宁省单位估价表》、1993年《全国统一市政工程预算定额辽宁省单位估计表(市政维修)》、1988年《全国统一仿古建筑预算定额》的工程,可按2008年相应计价的人工、材料、机械单价进行换算,按照本费用标准相应标准计取各项费用。 七、2008年辽宁省建设工程计价依据计价定额材料费中不包括材料检验试验费。招标工程由投标人人在投标报价时自行确定;非招标工程,工程结算时按实际发生计入其他项目费。 八、本费用标准中的“xxx以上”,“不包括xxx本身”“xxx以下”,包括xxx本身。 第一部分建设工程费用组成 根据建设部、财政部建标2003206号文件《关于印发<建筑安装工程费用项目组成>的通知》精神,结合我省实际情况,确定建设工程费用项目组成如下: 建设工程费用由直接费、间接费、利润和税金组成。 一、直接费 直接费由计价定额分部分项工程费和措施项目费组成。 (一)计价定额分部分项工程费:由直接工程费和技术措施费组成。 直接工程费:是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费。 1.人工费:是指直接从事建筑安装工程施工的生产工人开支的各项费用,内容包括: (1)基本工资:是指发给生产工人的基本工资。 (2)工资性津贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。 (3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月内的工资及产、婚、丧假期的工资。 (4)职工福利费:是指按规定标准计提的职工福利费。 (5)生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费等。 2.材料费:是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。内容包括: (1)材料原价(或供应价格)

河北省关于完善质量保障体系 提升建筑工程品质的若干措施

关于完善质量保障体系 提升建筑工程品质的若干措施 为不断创新工程建设组织模式,推进绿色建造方式,完善质量保障体系,提升建筑工程 品质,根据《国务院办公厅转发住房城乡建设部关于完善质量保障体系提升建筑工程品质指 导意见的通知》(国办函〔2019〕92号)精神,制定如下措施。 一、严格执行工程质量终身责任制。工程项目开工建设前,各方参建主体均须签署工程 质量终身责任承诺书、法人授权书,建立工程质量信息档案,实现质量责任可追溯。工程项 目建设过程中,实施质量责任标识制度,现场公示各方参建企业和项目负责人信息,关键工序、关键部位、隐蔽工程实施举牌验收,落实工程质量责任。工程项目在竣工验收时须设立 永久性工程质量标牌,在交付使用前须设立质量保修责任单位信息公示牌,接受社会监督。(省住房城乡建设厅负责) 二、严格落实各方责任主体质量责任。建设单位对工程质量负首要责任,应加强工程建 设全过程质量管理,严格履行基本建设程序和项目法人责任制度,不得违法违规发包工程, 保证合理工期和造价。建设单位与各方主体签订工程合同时,应考虑因不可抗力等因素导致 停工对工期和造价的影响,并在合同中约定。施工单位对施工质量负责,应完善现场质量管 理体系,严格执行工程质量安全手册制度,推行施工现场工程质量管理标准化和建筑工人实 名制管理,加强施工记录和验收资料管理,实现质量责任可追溯,并依法履行职工教育培训 和建筑工人工伤保险责任,保障建筑工人合法权益,不得转包、违法分包工程。强化勘察、 设计、监理、检测单位的主体责任,严格落实项目负责人质量责任。(省住房城乡建设厅、省 发展改革委、省人力资源社会保障厅、省财政厅负责) 三、强化工程招投标管理。完善招标人决策机制,进一步落实招标人自主权,在评标定 标环节探索建立能够更好满足项目需求的制度机制。简化招标投标程序,取消不合理的投标 报名等环节,推行电子招标投标和异地远程评标,严格评标专家管理,加强对评标专家的标 后评价工作,建立健全评标专家信用评价机制。强化招投标各方主体责任追溯,严厉打击围标、串标和虚假招标等违法行为。强化标后合同履约监管,进一步完善合同履约跟踪管理, 建立合同履约联合监管机制。(省政务服务管理办公室、省住房城乡建设厅、省市场监管局 负责) 四、强化工程设计源头把控。贯彻“适用、经济、绿色、美观”的建筑方针,促进建筑设 计理念的融合和升华。设计单位要从设计源头把控工程质量水平,精心设计方案、精选建筑 做法、优选建筑材料。鼓励建筑师向城市设计、前期策划和后期项目管理“两端”延伸服务, 确保设计意图在项目实施中得到充分实现。严禁政府投资项目超标准建设。严格控制超限高 层建筑建设,加强超限高层建筑抗震、消防、节能等管理,强化超限高层建筑抗震专项审查,落实抗震设防标准,推广应用减震隔震技术。(省住房城乡建设厅、省发展改革委负责) 五、强化建筑市场信用评价机制。加强全省建筑市场信息化建设,加快建筑市场监管公 共服务平台和建筑工人实名制、分账制管理平台建设,加强信息归集,将人员、企业、项目 和信用信息联通,并与全国建筑市场监管服务平台实现数据互联共享,加强施工现场数字化 监管。健全违法违规行为记录制度,建立建筑市场主体“黑名单”制度,扩大信用信息在招标 投标环节的应用范围,对违法违规的市场主体实施联合惩戒,将工程质量违法违规等记录作

建设工程质量监督主要职责

建设工程质量监督主要职责 一、认真贯彻执行国家、本地区有关工程质量管理的法律、法规、工程建设强制性标准和有关规定,严格遵守监督的各项规章制度,积极做好质量监督工作。对其监督工程项目的质量负监督责任,对所承揽监督业务的工作质量负责。 二、认真审阅、熟悉监督项目的施工图设计文件及有关资料,掌握受监项目的监督难点和重点,提出质量监督工作要点;结合监督工程的性质、技术特点和设计要求等,按照本站制订的有关细则、措施、规定等编制监督项目的质量监督计划;在施工前向建设、监理、施工单位进行监督交底,并按照监督计划实施监督管理工作。 三、审查受监项目的组织设计、施工合同、施工许可证等技术文件的内容和审批手续的合法性是否符合相应管理法规 要求。 四、经常深入施工现场,检查监理、施工企业在施工现场建立的质量保证体系是否健全和有效运行,质量保证措施是否有效。监督、检查参建单位的内部质量检查验收制度(如:材料与构配件的进场检查和复验制度、隐蔽工程检查验收制度等)是否落实。检查施工企业是否严格按技术标准、施工及验收规范、设计文件要求组织施工,生产工人是否严格按操作规程进行具体操作。抽查工地所使用的原材料、半成品、成品的质量特性是否完全满足有关设计文件、技术标准、施

工及验收规范的要求。对地基基础、主体结构等部位实施重点监督。 对隐蔽工程进行监督抽查。督促、检查施工单位按照“齐全、完整、准确、及时”原则,收集整编质量保证资料。 五、负责对分管理项目实施监督抽查,发现严重工程质量问题应督促责任方迅速消除质量隐患,并及时向站领导汇报。监督检查工程竣工验收的组织形式、验收程序以及在验收过程中的有关资料和形成的质量评定文件是否符合有关规定,实体质量是否存在严重缺陷,工程质量是否符合有关的质量验收标准。 六、接受施工单位提交的“施工质量事故报告”,参加受监项目质量事故的调查取证和分析处理工作。 七、认真填写监督记录,及时报告在建工程质量情况,参与起草受监项目的工程质量监督报告,完成监督的项目应将质监员资料分工程整理归档,存档案室。 八、自觉参加政治、业务学习,不断提高自己的思想、业务素质,按时提交业务考核总结。

2008清单计价规范

附件2 建设工程工程量清单计价规范(GB50500-2008) 计价表式 一、计价表格的组成 我省工程量清单及计价表格包括封面、总说明、汇总表、分部分项工程量清单表等共32张,具体如下: 1 封面 1.1 工程量清单:封-1 1.2 招标控制价:封-2 1.3 投标总价:封-3 1.4 竣工结算总价:封-4 2 总说明 3 汇总表 3.1 工程项目招标控制价汇总表表-01 3.2 单位工程招标控制价汇总表:表-02 3.3 工程项目投标报价汇总表:表-03 3.4 单位工程投标报价汇总表:表-04 3.4 工程项目竣工结算汇总表:表-05 3.5 单位工程竣工结算汇总表:表-06 4 分部分项工程量清单表 4.1 分部分项工程量清单及计价表:表-07 4.1.1 工程量清单综合单价计算表:表-07-1 4.1.2 工程量清单综合单价工料机分析表表-07-2 5 措施项目清单表 5.1 措施项目清单与计价表(一):表-08 5.2 措施项目清单与计价表(二):表-09 5.2.1 措施项目清单综合单价计算表:表-09-1 5.2.2 措施项目清单综合单价工料机分析表表-09-2 6 其他项目清单表

6.1 其他项目清单与计价汇总表:表-10 6.1.1 暂列金额明细表:表-10-1 6.1.2 材料暂估单价表:表-10-2 6.1.3 专业工程暂估价表:表-10-3 6.1.4 计日工表:表-10-4 6.1.5 总承包服务费计价表:表-10-5 6.2 索赔与现场签证计价汇总表:表-11 6.2.1 费用索赔申请(核准)表:表-11—1 6.2.2 现场签证表:表-11—2 7 人工、材料、机械价格表 7.1 主要工日价格表:表-12 7.2 主要材料价格表:表-13 7.3 主要机械台班价格表:表-14 8 安全防护、文明施工措施项目费分析表:表-15 9 工程款支付申请(核准)表:表-16

2008定额取费标准

建筑、安装、市政、装饰装修工程 及其包工不包料工程费用标准 一、建筑工程费用标准 (一)费用标准适用范围 1.一般建筑工程费用标准:适用于工业与民用的新建、改建、扩建的各类建筑物、构筑物、厂区道路等建筑工程。 2.建筑工程土石方、建筑物超高、垂直运输、特大型机械场外运输及一次安拆费用标准:适用于工业与民用建筑工程的土石方(含厂区道路土方)、建筑物超高、垂直运输、特大型机械场外运输及一次安拆等工程项目。 3.桩基础工程费用标准:适用于工业与民用建筑工程中现场灌注桩和预制桩的工程项目。 (二)建筑工程费用标准(包工包料) 1.一般建筑工程费用标准(见下表)。 2.建筑工程土石方、建筑物超高、垂直运输、特大型机械场外运输及一次安拆费用标准(见下表) 3.桩基础工程费用标准(见下表)

(三)建筑工程类别划分及说明 1.一般建筑工程类别划分(见下表) 2.桩基础工程类别划分标准。 (1)现场混凝土灌注桩为桩基础一类工程。 (2)预制混凝土桩为桩基础二类工程。 3.接层工程的工程类别划分:在计算檐口高度和层数时,连同原建筑物一并计算。 4.斜通廊以最高檐口高度,按单层厂房标准划分。 (四)工程类别使用说明 1.以单位工程为类别划分单位,在同一类别工程中有几个特征时,凡符合其中之一者,即为该类工程。 2.一个单位工程有几种工程类型组成时,符合其中较高工程类别指标部分的面积若不低于工程总面积的50%,该工程可全部按该指标确定工程类别;若低于50%,但该部分面积又大于1500㎡,则可按其不同工程类别分别计算。 3.高度系指从设计室外地面标高至檐口滴水的高度(有女儿墙的算至女儿墙顶面标高)。4.跨度系指结构设计定位轴线的距离,多跨建筑物按主跨的跨度划分工程类别。

山西省住房和城乡建设厅关于印发山西省工程质量安全提升行动工作

山西省住房和城乡建设厅关于印发山西省工程质量安全提升 行动工作方案的通知 【法规类别】工程质量监督 【发文字号】晋建质字[2017]57号 【发布部门】山西省住房和城乡建设厅 【发布日期】2017.03.27 【实施日期】2017.03.27 【时效性】现行有效 【效力级别】XP10 山西省住房和城乡建设厅关于印发山西省工程质量安全提升行动工作方案的通知 (晋建质字〔2017〕57号) 各市住房城乡建设局(建委),太原市城乡管理委员会、大同市市政管理委员会、晋中市规管局,阳泉市、晋城市规划局,山西建筑工程(集团)总公司、中央驻晋建筑施工企业、各有关施工单位: 为贯彻落实《国务院办公厅关于促进建筑业持续健康发展的意见》(国办发〔2017〕19号)和《住房城乡建设部关于印发工程质量安全提升行动方案的的通知》(建质〔2017〕57号)要求,进一步提升工程质量安全水平,确保人民群众生命财产安全,促进建筑业持续健康发展,我厅决定开展全省工程质量安全提升行动。现将《山西省工程质量安全提升行动工作方案》印发给你们,请遵照执行。

附件:山西省工程质量安全提升行动工作方案 山西省住房和住房城乡建设厅 2017年3月27日 山西省工程质量安全提升行动工作方案 根据《住房城乡建设部关于印发工程质量安全提升行动方案的的通知》,为进一步提升工程质量安全水平,确保人民群众生命财产安全,促进建筑业持续健康发展,结合我省实际,特制定本工作方案。 一、指导思想 贯彻落实《国务院办公厅关于促进建筑业持续健康发展的意见》(国办发〔2017〕19号)、《住房城乡建设部关于印发工程质量安全提升行动方案的的通知》(建质〔2017〕57号)精神和省委、省政府关于安全生产的决策部署,巩固工程质量治理两年行动成果,紧紧围绕“落实主体责任”和“强化政府监管”两个重点,坚持企业管理与项目管理并重、企业责任与个人责任并重、质量安全行为与工程实体质量安全并重、深化建筑业改革与完善质量安全管理制度并重,严格监督管理,严格责任落实,严格责任追究,统筹推进,着力构建质量安全长效机制,全面提升工程质量安全水平。 二、总体目标 通过开展工程质量安全提升行动(以下简称提升行动),用三年左右时间,进一步完善工程质量安全管理制度,落实工程质量安全主体责任,强化工程质量安全监管,提高工程项目质量安全管理水平,提高工程技术创新能力,使全省工程质量安全总体水平得到明显提升。

建设工程质量监督站用表格

表一 建筑工程质量监督注册登记表

表二 建筑工程质量监督通知书 : 你单位报监时提交的文件和资料经审查,符合规定,同意办理该工程质量监督注册手续。我站安排为项目监督负责人,与 组成项目监督组,对该工程实施质量监督管理工作,并按《建设工程质量管理条例》第七章条款履行责任和义务。 监督注册号: 联系电话: 联系地点: (章) 年月日 注:此表一式四份,建设、监理、施工各一份、监督站存档一份。

表三 建筑工程质量监督工作方案 工程名称: 监督机构: 编制人: 审批人: 年月日

根据监督注册号,由我站对工程实施质量监督,为了保证质量监督工作的顺利实施,使监督工作有序开展,依据有关规定,针对工程特点,制定如下监督方案: 一、监督组织 由以下人员组成该工程的监督小组: 二、监督依据 1、《中华人民共和国建筑法》 2、《建设工程质量管理条例》(国务院第279号令) 3、《湖北省建筑市场管理条例》 4、《房屋建筑和市政基础设施工程质量监督管理规定》(住房和城乡建设部令第5号) 5、《湖北省房屋建筑和市政基础设施工程质量监督管理暂行办法》 6、设计文件及现行规范、规程、标准和规范性文件。

三、监督内容 监督机构实施行为监督和实物监督并重的原则,具体监督内容由以下组成: 1、抽查工程质量责任主体和质量检测单位履行质量责任和义务的情况。 2、抽查涉及工程结构安全和主要使用功能的建筑材料、建筑构配件的质量。 3、抽查涉及主体结构安全和主要使用功能的工程实体质量。 4、抽查重要分部(子分部)工程质量验收情况。 5、对工程竣工验收进行监督。 6、依法对违反工程建设质量管理法律、法规和工程建设强制性标准的行为实施处罚。 四、监督方法 1、实行集体监督制度 (1)重要分部(子分部)工程质量验收监督、竣工验收监督至少2人以上。 (2)监督机构下发各类文书经两人以上同时签署才有效。 2、实行重点控制的原则 监督人员监督抽查的重点是地基基础、主体结构和其它涉及结构安全、使用功能的重要部位和关键工序。根据工程特点,设置必检质量控制点部位,当施工至规定必检质量控制点部位

《建设工程工程量清单计价规范》(GB50500-2008)

附件1 《建设工程工程量清单计价规范》(GB50500-2008) 浙江省补充条款 一、采用工程量清单计价方式的工程建设项目,除应执行《建设工程工程量清单计价规范》GB50500-2008,还应执行本省的补充规定。 二、工程造价文件的编制与核对,如由造价员承担时,应具备相应专业的造价员资格证书。建设项目各方应拒绝未按规定签字盖章的工程造价文件。 三、招标人委托工程造价咨询人或招标代理机构编制工程量清单,其编制工作时间应根据工程建设项目的实际情况,在保证编制质量的前提下由双方在咨询合同中协商约定。 四、工程造价咨询人或招标代理机构及其工程造价专业人员应对其编制的工程量清单(或招标控制价)质量负责,并在委托合同中约定相关责任条款。 五、编制工程量清单出现附录中未包括的项目,编制人应作补充,并在所属的分部列项。 六、措施项目清单编制应体现工程特点和招标要求,需补充的措施项目,清单编制人可参照省建设行政主管部门颁发的计价依据补充或自行补充。 文明施工与环境保护、临时设施、安全施工是必须保证的措施项目,投标报价时应根据招标文件要求提供分析表。具体编制可参照安全防护、文明施工措施项目分析表,并结合招标工程的特点列项。 建设工程检验试验费、建筑工程超高施工增加费作为措施项目,分别列入组织或技术措施项目清单。 七、可以计算工程量的措施项目清单,在确定项目名称、特征描述、计量单位和工程量计算规则等时,应满足投标人按本省计价依据进行报价的需要。 八、专业工程暂估价一般以“项”为单位编制。暂估价材料如遇本省计价依据中无相类似的材料时,投标人应该在投标文件中明确该暂估价材料的损耗率。 九、规费项目由规费1、规费2、规费3组成,具体内容如下: 1、规费1,包括: (1)工程排污费; (2)社会保障费:包括养老保险费、失业保险费、医疗保险费;

工程质量提升方案

工程质量提升方案 编制人: 编制单位: 编制日期: 目录

一、编制依据 (3) 二、工程概况 (4) 三、房建工程施工质量提升措施 (4) 1 质量管理目标 (4) 2 质量管理方法 (4) 3 质量控制体系 (5) 4为确保质量所采取的检测试验手段及措施 (7) 5 技术保证措施 (8) 6 原材料质量保证措施 (10) 四施工过程中的质量控制 (10) 1 基础工程施工质量保障 (10) 2 主体工程施工质量保障 (13) 3 装饰工程施工质量保障 (25) 4 门窗工程施工质量保障 (30) 5 安装工程施工质量保障 (31) 6 主要分项工程防止质量通病的措施 (34) 7 质量控制环节及职能分工 (40) 8 施工期间对隐蔽工程的质量保证措施 (42)

一、编制依据 1)本工程的施工设计图纸、审图报告及图纸答疑纪要。 2)上海岩土工程勘察设计研究院有限公司提供的同原江北鸿恩寺四期南岩土工程详勘报告。 3)国务院颁发的《建设工程质量管理条例》和《建设工程安全生产管理条例》。工程建设标准强制性条文(2002年版)。 4)有关施工验收规范、技术标准、规程: 1.《建筑工程施工质量验收统一标准》GB50300—2001 2.《建筑地基基础工程施工质量验收规范》GB50202-2002 3.《地下防水工程质量验收规范》GB50208—2011 4.《混凝土结构工程施工质量验收规范》B50204—2002(2011版) 5.《建筑地面工程施工质量验收规范》GB50209—2010 6.《砌体工程施工质量验收规范》GB50203—2011 7.《蒸压加气混凝土建筑应用技术规程》JGJ/T17-2008 8.《通风与空调工程施工及验收规范》GB50243—2012 9.《钢筋焊接及验收规范》JGJ18-2010 10.《钢筋机械连接通用技术规程》JGJ107-2010 11.《建筑装饰装修工程质量验收规范》GB50210-2001 12.《屋面工程质量验收规范》GB50207-2012 13.《建筑给水排水及采暖工程施工质量验收规范》GB20242—2002 14.《建筑电气安装工程施工质量验收规范》GB50303—2011 15.《工程测量规范》GB50026-2007 16.《建筑桩基技术规范》JGJ94-2008 17.《混凝土外加剂应用技术规范》GB50119-2003 18.《混凝土强度检验评定标准》GBJ/T50107-2010 19.《高层建筑混凝土结构技术规程》JGJ3-2010 20.《建筑工程冬期施工规程》JGJ/T104-2011 21.《建筑变形测量规程》JGJ8-2007

建设工程质量监督站作用之我见

建设工程质量监督站作用之我见 摘要:本文作者分析了分析当前建设工程质量监督站的指导职能现状,提出了建设工程质量监督站指导职能的重要性, 关键词:建筑工程;质量监督站;作用 Abstract: The author analyzes the analysis of the current construction engineering quality supervision station guidance functions of the status quo, the importance of the function of the construction engineering quality supervision station guidance Keywords: construction; Quality Supervision Station; role 建设工程作为一种特殊的产品,在其制造过程中涉及的人员众多。这就要求在每一个生产环节中,每一个参与制造的人员要切实提高质量意识,监管人员要充分发挥管理职能,各尽所能,各负其责。本着对人民生命财产负责的态度将建设工程产品制造成合格的产品。政府对建设工程质量阶段监督管理从整体上看,是从建设工程质量形成的先后顺序描述政府对其形成过程的各阶段质量行为和活动结果的监督管理,是以建设工程的实体质量是否形成为界线将其分为施工前的质量监督管理、施工中的质量监督管理和竣工后的质量监督管理三个方面,是实现全面、全过程质量监督管理思想的具体体现。在具体监督过程中自始至终贯穿事前、事中、事后控制监督相结合的思想,把质量投入要素、质量转化过程和质量的过程产出、中间产出、最终产出的监督结合,以投入监督和转化过程监督为重点,保证产出品质量,体现事前主动控制的监督思想,并且着重是对公众和社会可能产生不利影响因素的预控监督和中间监督。 在过去的几年里,为了避免建筑工程项目建设施工中质量问题的出现,我国建筑管理部门不断提高检查与监督的力度,却没有取得良好的效果。追根溯源,就是因为建筑工程施工企业质量管理水平的不足,对建筑工程施工质量的提高乃至建筑工程施工企业的发展都起到了限制作用。在此前提条件下,建设工程质量监督站要对自身指导职能的重要性有一个清楚地认识,在建设工程质量监督站的指导职能作用下,不断提高施工企业的质量管理水平,以便让建筑工程的施工质量得到保障。 1 分析当前建设工程质量监督站的指导职能现状 在过去,建设工程质量监督站的指导职能大多都被其内部建筑工程质量监督人员忽略了,在实际工作中,更多的是体现检查与监督的职能,并希望通过这些职能使建筑工程的质量得到保障。然而,现实情况却是,因为施工企业自身管理水平有限,使得建筑工程施工企业的质量管理水平也不高,对施工质量产生了不利影响。这样,即使有质量监督站内部监督人员的检查和监督,提高建筑施工质

2008清单计算规则

2008清单计算规则

2008清单计算规则 一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。 2、平整场地计算公式 S=(A+4)×(B+4)=S底+2L外+16 式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。 该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。 二、基础土方开挖计算 开挖土方计算规则 (1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算公式: (1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。. 其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。 基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。 三、回填土工程量计算规则及公式 1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。 式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积 2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积 主墙间净面积=S底-(L中×墙厚+L内×墙厚) 式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。 回填土厚度指室内外高差减去地面垫层、找平层、面层的总厚度,如右图:四、运土方计算规则及公式: 运土是指把开挖后的多余土运至指定地点,或是在回填土不足时从指定地点取

2008年辽宁省建设工程费用标准

2008年辽宁省建设工程费用标准 总说明 一、辽宁省建设工程计价依据《辽宁省建设工程费用标准》(以下简称费用标准)是工程量清单计价、编制招标控制价或拦标价的依据;是编审建设工程投资估算、设计概算、施工图预算、竣工结算的依据;是调解处理工程造价纠纷、鉴定工程造价的依据;是投标报价和衡量投标报价合理性的基础;是编制投资估算指标、概算(定额)指标的基础。 二、本费用标准与2008年辽宁省建设工程计价依据《A建筑工程计价定额》、《B装饰装修工程计价定额》、《C安装工程计价定额》、《D市政工程计价定额》、《E园林绿化工程计定额》配套使用。 三、本费用标准中的企业管理费、安全文明施工措施费,投标人在投标报价时,可根据本企业管理水平和工程实际适当调整,但不得低于本费用标准的90%。 四、本费用标准中的规费,按核定的施工企业规费计取标准执行。 五、工程量清单计价中的综合单价,应按本费用标准的“工程费用取费程序表”中的管理费和利润计算方法并考虑风险组成综合单价。 六、使用1996年《全国统一房屋修缮工程预算定额辽宁省单位估价表》、1993年《全国统一市政工程预算定额辽宁省单位估价表(市政维修)》、1988年《全国统一仿古建筑预算定额》的工程,可按2008年相应计价定额的人工、材料、机械单价进行换算,按照本费用标准相应标准计取各项费用。 七、2008年辽宁省建设工程计价依据计价定额材料费中不包括材料检验试验费。招投标工程由投标人在投标报价时自行确定;非招标工程,工程结算时按实际发生计入其他项目费。 八、本费用标准中“×××以上”,不包括其本身,“×××以下”,包括其本身。 第一部分建设工程费用组成 根据建设部、财政部建标[2003]206号文件《关于印发<建筑安装工程费用项目组成>的通知》精神,结合我省实际情况,确定建设工程费用项目组成如下: 建设工程费用由直接费、间接费、利润和税金组成。 一、直接费 直接费由计价定额分部分项工程费和措施项目费组成。 (一)、计价定额分部分项工程费:由直接工程费和技术措施费组成。 直接工程费:是指施工过程中耗费的构成工程实体的各项费用。包括人工费、材料费、施工机械使用费。 1、人工费:是指直接从事建筑安装工程施工的生产工人开支的各项费用,内容包括: (1)基本工资:是指发放给生产工人的基本工资。

建设工程质量标准化

心之所向,所向披靡 基本建设工程质量标准化管理办法常兴煤业有限公司基建部

二O一一年三月 基本建设工程质量标准化管理办法 一、总则 为进一步加强公司矿区基本建设工程进度、质量、安全管理,不断提升基建部和施工单位综合管理水平。使国家、行业、地方、企业制定和颁布施行的建设工程法律、法规、规章制度、标准、规范在基本建设工程中能够得到更好的贯彻和执行,最大限度的满足基本建设的高要求,使基本建设工程管理更加规范化、标准化、程序化,对基本建设工程的进度、质量、安全监督管理更加有力、有效,特制定本办法。 二、术语 1、不合格:指建筑产品不符合设计图纸、国家质量检查验收标准、用户要求或用户隐含要求。分不合格、严重不合格、重大质量事故。 2、进度偏差:指建设工程形象进度与批准的计划进度产生的不符合。分不符合、严重不符合。 3、安全事故:指非自然原因、不可抗力或人为因素造成的人员伤亡和国家财产损失。分轻伤、重伤、死亡、安全、重大安全事故。 4、质量 4.1、不合格:建筑产品产生的不符合经返修或简单返工可以达到设计图纸要求、国家质量检查评定标准、用户要求。经济损失在二千元以内(含二千元)。 4.2、严重不合格:建筑产品产生的不符合需经返工处理,简单加固补强、局部建筑结构截面扩大后可以达到设计图纸、国家质量检查标准、用户要求或需经第三方有资质的监测部门认定,虽与原要求不符,但可以满足使用要求。返工损失在二千元至一万元的(含一万元)。 4.3、重大质量事故:指不能返工、维修或虽经加固、补强仍达不到原质量标准,必须拆除、报废的建设工程,经济损失在一万元以上的。 5、进度 5.1、不符合:指未受到自然、社会、不可抗力影响,工程形象进度晚于批准工程计划进度2天以内(含2天)。

工程质量安全提升行动实施方案

马鞍山领秀国际公馆二期工程 工程质量安全三年提升 行动实施方案 湖北海厦建设有限公司 马鞍山领秀国际公馆二期工程项目经理部 2017年8月

工程质量安全三年提升行动方案 百年大计,质量第一;安全生产,人命关天。为进一步提升工程质量安全水平,确保人民群众生命财产安全,促进本公司持续健康发展,特制定本行动方案。 一、指导思想 认真贯彻落实《国务院关于进一步加强城市规划建设管理工作的若干意见》、《国务院办公厅关于促进建筑业持续健康发展的意见》(国办发[2017]19号)、《马鞍山市工程质量安全三年提升行动方案》,巩固工程质量治理三年行动成果,围绕“落实主体责任”重点,坚持企业管理与项目管理并重、企业责任与个人责任并重、质量安全行为与工程实体质量安全并重,着力构建质量安全提升长效机制,全面提升工程质量安全水平。 二、总体目标 通过开展工程质量安全提升行动,用3年左右时间,进一步完善工程质量安全管理制度,落实工程质量安全主体责任,强化工程质量安全监管,提高工程项目质量安全管理水平,提高工程技术创新能力,使工程质量安全管理水平得到明显提升。并通过人、机、料、法、环等一系列的管理和控制,全面提升工程质量,确保提升行动如期完成,达到质量提升效果。加强安全生产工作和扎实开展安全生产标准化建设,提升安全生产标准化建设水平,强化安全生产基层基础建设,推进安全生产科学管理,提升本质安全水平。 三、质量提升行动实施

1、成立质量督查小组 组长:朱衍伯(项目经理) 副组长:潘玉龙(项目技术负责人) 成员:俞先廷(施工员)、林友仕、葛善炜(质量员)、李虎、刘信勤、陈盛(安全员) 2、阶段性工作开展 (1)自查自纠工作(2017年8月20日至2017年8月31日) (2)质量提升工作(2017年9月1日至2019年12月31日) (3)工作总结(2020年1月10日) 3、自查自纠工作 从8月20日起,对领秀国际二期工程项目全面开展工程质量的自查自纠,由项目技术负责人组织项目管理人员对工程质量全面开展排查工作,排查范围为在建工程;排查重点:混凝土强度、钢筋保护层、模板支撑系统、保温节能等。对查出的问题进行一系列原因分析。确保在今后的工作当中采取手段和方法进行有效控制,确保工程质量;并对查出的问题制定处理措施,及时处理,积极和业主及用户沟通,取得谅解,减少投诉事件。 4、落实主体责任 (1)质量提升从一线作业人员开始,加强质量提升的宣传工作,强化质量意识。质量工作落实到实处。 (2)落实质量主体责任和责任追究工作,至项目经理以下,本工程部每个管理人员、施工人员为一个主体,每个专业分包班组、劳务分包班组

《建设工程工程量清单计价规范》GB50500-2008讲解

《建设工程工程量清单计价规范》GB50500-2008讲解 背景提示: 2008年7月9日,建设部发布了《建设工程工程量清单计价规范》GB50500-2008(以下简称08规范),并将在2008年12月1日施行。08规范在03规范做了补充和完善,不仅较好地解决了清单计价从2003年执行以来存在的主要问题,而且对清单计价的指导思想进行了进一步的深化,在“政府宏观调控、企业自主报价、市场形成价格”的基础上提出了“加强市场监管”的思路,以进一步强化清单计价的执行。 上期我们从总体上谈了GB50500-2008的主要变化(详见《数字造价》2008年第六期热点话题栏目),为了便于造价朋友深入地了解08规范,能更快地应用08规范进行计价工作,本期我们将详细介绍08规范在计价方面的变化,包括编制工程量清单,编制投标报价,编制招标控制价。 一、工程量清单的组成 08规范: 3.1.4 工程量清单应由分部分项工程量清单、措施项目清单、其他项目清单、规费项目清单、税金项目清单组成。 03规范: 3.1.3 工程量清单应由分部分项工程量清单、措施项目清单、其他项目清单。 主要区别: 编制工程量清单时,需要提供规费项目清单、税金项目清单。 二、工程量清单的要求

08规范:3.1.2 采用工程量清单方式招标,工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。 03规范:3.1.2 采用工程量清单方式招标,工程量清单必须作为招标文件的组成部分。 主要区别: 1、强调招标人需要对工程量清单的准确性和完整性负责,不得利用业主身份把这部分责任转嫁给投标人; 2、上升为强制性条款。 三、分部分项工程量清单内容 08规范:3.2.1 分部分项工程量清单应包括项目编码、项目名称、项目特征、计量单位和工程量。 03规范:3.2.1 分部分项工程量清单应包括项目编码、项目名称、项目特征、计量单位和工程量。 主要区别: 1、在原有四统一的基础上增加项目特征,变为现在的五个要件; 2、上升为强制性条款。 四、分部分项工程量清单项目编码 08规范:3.2.3 分部分项工程量清单的项目编码,应采用十二位阿拉伯数字表示。一至九位应按附录的规定设置,十至十二位应根据拟建工程的工程量清单项目名称设置,同一招标工程的项目编码不得有重码。

建设工程质量安全监督站关于建设工程质量安全的调研报告

建设工程质量安全监督站关于建设工程质 量安全的调研报告 自XX年8月以来,我站组织监督人员对县区和市本级监督的工程项目进行了调研,全市房屋建筑和市 政基础设施工程质量安全处于受控状态,工程结构安全,未发现重大质量安全隐患。工程地基基础、主体 结构实体质量满足设计和工程质量验收规范要求,工 程质量和施工安全保证资料基本完整。各责任主体均 建立有工程质量安全管理组织机构和制度,工程质量 安全责任制落实较好,措施基本到位,工程质量安全 水平均衡发展。但也还有一些质量安全问题仍然存在,亟待解决。 一、存在的主要问题及原因 工程质量方面 1、现浇钢筋混凝土楼板,因商品混凝土材料的多样性、温度变化、施工荷载过早加载、施工工艺的复 杂性以及混凝土的固有特性等因素,在施工过程中和 后期使用时出现不同程度的裂缝。装饰装修工艺不当,装修材料集中堆放,在墙上随意开槽打洞及振动造成 后期使用时出现裂缝。 2、填充墙与梁、柱、剪力墙交接面因抗裂措施不

当,温差变化,不同材料收缩变形不一致,出现裂缝;施工工艺不到位造成墙面抹灰层空鼓、裂缝;部分填 充墙体材料自身收缩变形量大引起的裂缝。 3、施工工艺不到位,造成厨房、卫生间、屋面、墙面及窗周局部渗水。 4、施工控制措施把关不严,造成墙面垂直度、平整度、室内门窗洞口几何尺寸误差偏大等。 5、企业对从业人员培训教育不够,技术交底不到位,从业人员施工水平参差不齐,质量意识不高。 建筑施工安全方面 1、部分临边洞口无可靠有效防护措施,导致高空坠落事故时有发生。 2、深基坑、高截坡工程未按规范程序施工,导致基坑变形,周边地面开裂,坡体滑移等隐患。 3、施工临时用电未严格执行“三相五线制”,临时线路保护措施差,漏电保护装置缺失。 4、脚手架搭设不规范,方案与现场实际搭设脱离,检查验收执行不好。如钢管壁厚偏薄,安全目数不满 足要求、材质耐久性差,悬挑脚手架钢梁锚固段长度 不够等常见问题屡禁不止。 5、起重机械安拆违规操作,导致安全事故。 市场行为方面

2008清单计算规则.

2008清单计算规则 一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。 2、平整场地计算公式 S=(A+4)×(B+4)=S底+2L外+16 式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。 该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。 二、基础土方开挖计算 开挖土方计算规则 (1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算公式: (1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。. 其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。 基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。 三、回填土工程量计算规则及公式 1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。 式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积 2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积 主墙间净面积=S底-(L中×墙厚+L内×墙厚) 式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。 回填土厚度指室内外高差减去地面垫层、找平层、面层的总厚度,如右图:四、运土方计算规则及公式: 运土是指把开挖后的多余土运至指定地点,或是在回填土不足时从指定地点取土

关于执行《建设工程工程量清单计价规范》(GB50500-2008)若干意见的通知

关于执行《建设工程工程量清单计价规范》(GB50500-2008)若干意见的通 知 日期: 2009年4月 30日 【文字大小:大 中 小】【打印】【关闭】 通知 京造定〔2009〕7号 各有关单位: 为了促进建筑市场各方主体贯彻执行国家标准《建设工程工程量清单计价规范》(GB50500-2008)(以下简称计价规范),规范我市建设工程工程量清单计价行为,根据《关于贯彻实施<建设工程工程量清单计价规范>(GB50500-2008)的通知》(京建市〔2009〕24号)。现结合我市工程造价管理的有关规定及2001年《北京市建设工程预算定额》(以下简称预算定额),将执行计价规范中若干意见的通知发给你们,请遵照执行。 一、规费 发包方在编制招标文件以及发承包双方签订施工合同时,不得将规费作为竞争性费用。 招标人在编制招标控制价时,应按照“关于调整2001年《北京市建设工程预算定额》规费计算方法的有关规定”(京造定〔2009〕6号)中的相关规定计算。

投标人在投标报价时,应根据有关文件规定结合本企业缴费情况自行确定。 二、漏项及新增项目综合单价确定的原则 漏项是指在合同承包范围内的工作内容,且计价规范中有单独列项的要求,或按计价规范要求应当单独列项,但工程量清单中没有单独列项的项目。 对于漏项及新增项目等需要重新确定的综合单价(合同中没有适用或类似的综合单价),发、承包双方必须在合同中对以下内容进行约定:消耗量确定的依据;人工、材料、机械单价的确定原则;综合单价中管理费、利润、风险费的取费标准等作出明确约定。若合同中未作约定时,漏项或新增项目综合单价按以下原则确定: 1.消耗量:可依据现行定额相关项目及有关规定的消耗量确定。 2.人工、材料、机械价格:按发、承包双方确认的市场价格或参照施工期《北京工程造价信息》中的价格确定。 3.综合单价中各项取费标准:按相应项目原投标费率确定。 三、综合单价中一定范围内风险及幅度的约定 1.风险范围和幅度的确定。 采用工程量清单计价的工程,应在招标文件或合同中明确风险内容及其范围、幅度,不得采用无限风险、所有风险或类似语句规定风险范围及幅度。主要材料以及人工和机械风险幅度在±3%~±6%区间内考虑。 2.风险幅度变化确定原则。 变化幅度应以《北京工程造价信息》中的市场信息价格(以下简称造价信息价格)为依据,造价信息价格中有上、下限的,以下限为准,造价信息价格中没有的,按发、承包人共同确认的市场价格为准。 施工期市场价格以发、承包人共同确认的价格(以下简称确认价格)为准。若发、承包人未能就共同确认价格达成一致,可以参考造价信息价格。

相关主题
文本预览
相关文档 最新文档
