发表时间:2016-12-06T15:41:21.183Z 来源:《基层建设》2016年22期作者:任锐帮

[导读] 摘要:目前我国超高层建筑越来越多,铝合金模板以其施工方便、结构成形美观等优点得到迅速推广。

深圳市越众(集团)股份有限公司

摘要:目前我国超高层建筑越来越多,铝合金模板以其施工方便、结构成形美观等优点得到迅速推广。大连某项目采用防漏浆全新铝合金早拆模板施工技术,不仅继承铝合金模板轻质高强、结构成形美观的特点,而且创造性地将防漏浆技术和快拆技术融入到施工工艺中,保证结构施工质量和施工安全性,大大加快施工进度。

关键词:防漏浆;铝合金模板;早拆体系;剪力墙

绪论:

目前我国超高层建筑采用铝合金模板已成为一种趋势,其优点是轻质高强、施工方便,周转次数可达200次:铝合金模板施工结构成形美观,基本达到清水混凝土的效果,可实现免抹灰。大连某工程为保证结构施工质量和加快施工进度,采用防漏浆全新铝合金早拆模板施工工艺。对墙体底部和楼板边缘等易发生混凝土漏浆部位采用柔性橡胶条、K板,从竖向和水平两个方向进行防漏浆处理,同时配以快拆头和竖向钢管组成的快拆体系,加快铝合金模板周转效率,实现4天一个结构层的施工速度。下面就此施工技术具体内容及应用情况作一下介绍。

1、工程概况

本工程为大连某项目,地上C、D两座超高层公寓,共53层,标准层层高3.3米,建筑主体高度182.15米;地上会所3层,高度为17.8米,总建筑总建筑面积223952㎡;塔楼结构形式为混凝土剪力墙结构,地上裙房结构形式为混凝土框架结构。

本工程C、D两座塔楼采用防漏浆全新铝合金早拆模板施工,模板表面涂刷特有隔离层涂料,配置铝合金模板1套,楼面支撑3套,梁底支撑4套,悬挑支撑6套。铝合金模板配以快拆头和竖向钢管组成的快拆体系,加快模板周转效率,可实现4天一个结构层的施工速度。由墙模板底部柔性胶条和外围墙体上部K板的防漏浆体系,保证结构竖向和水平方向混凝土不漏浆。

2、适用范围

本施工工艺主要适用于剪力墙结构超高层建筑模板施工。

3、工艺特点

本施工工艺主要特点是:铝合金模板拼装快速,施工速度快。利用早拆体系支撑梁、板,提前拆除的模板配合另一套快拆体系用于下层结构施工,可实现4天施工一个结构层,大大缩短工期。模板表面辅以特有隔离层涂料,拆模后混凝土成形整洁美观,基本达到清水混凝土效果,表面不用抹灰,大大节约成本。铝合金模板的防漏浆体系,保证混凝土浇筑不污染已有楼板、墙表面,避免混凝土浇筑造成施工垃圾,无需剔凿、清运,满足绿色施工和安全文明施工的相应要求,美观节约。

4、工艺原理

模板早拆工艺原理。梁、墙、柱等侧模板在保证表面及棱角不因拆模而受到损伤的情况下,一般混凝土浇筑完一天后就可以拆除,梁底模板、板底模板在混凝土强度达到设计强度的75%、50%时,可以拆除。梁、板由快拆头和立杆组成的竖向支撑体系支撑,直到混凝土强度达到设计强度的100%后,再进行拆除。提前拆除的梁、墙、柱、板模板周转到上一层,配合第二套竖向支撑使用,以此类推,模板快速周转,可实现4天施工一个结构层的速度。

防漏浆工艺原理。在内墙模板底部安装防漏浆柔性橡胶条,模板安装时受到压力与楼板贴合紧密,在混凝土浇筑过程中防止有混凝土从底部漏出来。在外围墙模板顶部和底部各安装一套K板,外围墙顶部K板高出结构楼板面5cm,通过预埋螺栓和对拉螺杆固定,防止楼板浇筑过程中有混凝土溢出楼板污染墙面。

5、全铝合金模板施工工艺

5.1工艺流程

放线→安装墙模板→安装梁模板→安装楼板模板→安装平模外围起步板(K板)→整体校正、加固→混凝土浇筑→铝合金模板拆除→模板转运、

5.2操作要点

5.2.1墙体钢筋验收合格后,开始安装墙模板。墙模板安装前表面清理干净,涂抹适量的脱模剂。依据墙定位控制线,从端部封板开始,两边同时逐件安装墙板。对拉螺杆外套PVC套管,混凝土浇筑后回收对拉螺杆。

5.2.2安装临时固定支撑。墙板安装完毕后,需用临时支撑固定,再安装两边背楞加固,拧紧对拉螺杆。对拉螺杆的螺母拧紧力应适度,以保证墙身厚度。前一层楼板浇筑时预埋可调斜拉杆的锚环。安装可调节斜杆固定模板,并校核墙面垂直度,可调节拉杆的上端安装

2铝合金模板施工工法(修2014.10.10)

铝合金模板施工工法 上海家树建筑工程有限公司 2014年

目录 1前言 (3) 2工法特点 (3) 3适用范围 (4) 4工艺原理 (4) 5施工工艺流程及操作要点 (4) 5.1 施工工艺流程 (4) 5.2 操作要点 (5) 6材料、机具及劳动力 (12) 6.1材料 (12) 6.2 铝模的安装工具 (15) 6.3机械设备 (16) 6.4劳动力组织 (16) 7质量控制 (16) 7.1工程质量控制标准 (16) 7.2 铝合金模板施工质量保证措施 (19) 8安全措施 (19) 9环保措施 (20) 10效益分析 (20) 11应用实例 (21)

铝合金模板施工工法 上海家树建筑工程有限公司 1前言 随着我国的经济高速发展,国内的高层建筑遍地开花,传统的木模板工艺对森林资源的过度依赖已不能适应时代的发展。 随着低碳、节能的理念越来越被社会所重视,人们便把眼光投向了前景很好的金属模板,如全钢模板,全铝模板等,全铝合金模板因其自重比全钢的模板轻、装配与周转方便,结构成型的效果好被更多的施工企业所接受。在欧美等国家铝模板已成功的推广了十多年,在我国的港澳地区铝模板也得到了广泛应用,近年来在我国的广东正蓬勃发展。 上海家树建筑工程有限公司引进了铝合金模板施工体系,通过在南京金域蓝湾等项目的实践运用,总结经验,取得了新的成果。本工法采用拼装式快拆体系、电脑软件配模,提高了混凝土成型精度,达到了内外墙免抹灰,降低了工程成本,加快了施工进度,效果显著。 2工法特点 2.1本工法采用电脑软件配模,减少了人工操作造成的错漏现象,杜绝了施工出错。 2.2本工法采用铝合金单元板块和边角板块连接,板底及梁底采用独立钢管可调支撑形成整体铝合金模板体系,结构简单合理。 2.3 模板成型精度高,墙面垂直平整度均能控制在3mm之内,外墙滴水线条、窗边砼反坎、砼窗套等均可一次成型,可达到普通清水混凝土标准。 2.4构件之间的连接主要采用销接,安装、拆卸操作简单,便于掌握,有效降低了模板施工的劳动强度,提高了工效。 2.5 铝合金模板采用整体挤压成型的铝合金型材制作,周转使用达120次以上,有效降低了工程成本。 2.6 采用铝合金材料代替传统木模,减少对木材的耗用,节能环保。

铝合金模板施工方案

R-10.2(2)-07 城际新苑(万科环球 村)二期工程 铝合金模板 专项施工方案 编制人员: 上海建工五建集团有限公司 2014年07月

目录 一、工程概况 (2) 1.1 工程名称 (2) 1.2 工程地址 (2) 1.3 建设单位 (2) 1.4 设计单位 (2) 1.5 监理单位 (2) 1.6 施工单位 (2) 1.7 工程概况 (2) 二、编制依据 (2) 三、编制说明 (3) 四、前期准备 (3) 五、铝合金模板技术特点 (4) 六、具体的工艺要求和施工方法 (4) 七、铝合金模板的拆除 (7) 八、质量保证措施 (8) 九、安全及环保措施 (9) 十、注意事项 (10) 十一、铝模节点图片 (11) 铝合金模板施工方案

工程概况 1.1 工程名称城际新苑(万科环球村)二期工程 1.2 工程地址 本工程位于长沙市雨花区劳动东路北侧,万科环球村一期以东 1.3 建设单位 湖南湘诚壹佰置地有限公司 1.4 设计单位 广东华玺建筑设计有限公司 1.5 监理单位 深圳市邦迪工程顾问有限公司 1.6 施工单位 上海建工五建集团有限公司 1.7 工程概况 本工程4栋34层高层住宅楼,总建筑面积102945.49m2,其中地上部分面积86307.72 m2,地下室面积16637.77m2。本工程建筑土0.000相当于绝对标高为+38.300叶9-12#楼2层--34层为铝模施工。 (6)基坑等级:本工程基坑安全等级三级,环境保护等级三级. 二、编制依据 业主提供的城际新苑(万科环球村)二期9-12#栋及地下室工程施工图纸 城际新苑(万科环球村)二期9-12#栋及地下室工程《施工组织设计》建筑结构荷载规范》GB 50009-2012 混凝土结构设计规范》GB 50010-2011 混凝土结构工程施工质量验收规范》GB 50204-2011 建筑工程施工质量验收统一标准》GB 50300-2011 建筑施工高处作业安全技术规范》JGJ 80-91 建筑施工安全检查标准》(JGJ59-2011)模板早拆体系施工技术规程》(DB11/694-2009) 万科集团《质量标准及实测实量方法》 三、编制说明 全铝合金模板有利于环保,节约木材,保护树林,可多次再利用,符合国家节能减排政策,且铝模具有自重轻,承载力高,施工容易,维护费用低,施工效率高,混凝土表面质量好,

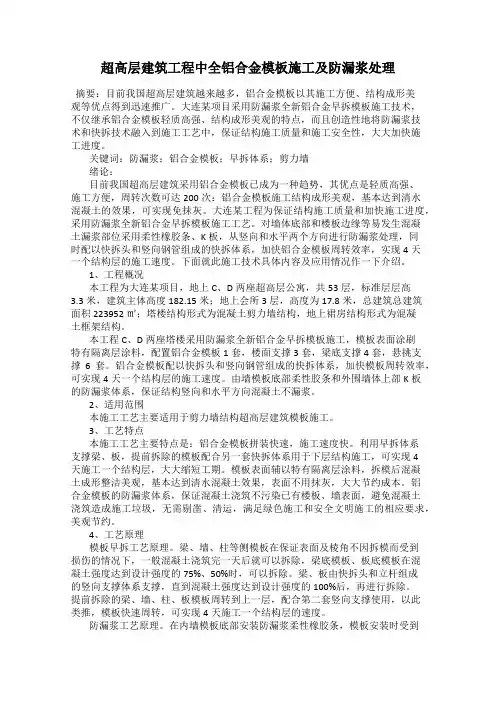

超高层建筑工程中全铝合金模板施工及防漏浆处理

超高层建筑工程中全铝合金模板施工及防漏浆处理 发表时间:2016-12-06T15:41:21.183Z 来源:《基层建设》2016年22期作者:任锐帮 [导读] 摘要:目前我国超高层建筑越来越多,铝合金模板以其施工方便、结构成形美观等优点得到迅速推广。 深圳市越众(集团)股份有限公司 摘要:目前我国超高层建筑越来越多,铝合金模板以其施工方便、结构成形美观等优点得到迅速推广。大连某项目采用防漏浆全新铝合金早拆模板施工技术,不仅继承铝合金模板轻质高强、结构成形美观的特点,而且创造性地将防漏浆技术和快拆技术融入到施工工艺中,保证结构施工质量和施工安全性,大大加快施工进度。 关键词:防漏浆;铝合金模板;早拆体系;剪力墙 绪论: 目前我国超高层建筑采用铝合金模板已成为一种趋势,其优点是轻质高强、施工方便,周转次数可达200次:铝合金模板施工结构成形美观,基本达到清水混凝土的效果,可实现免抹灰。大连某工程为保证结构施工质量和加快施工进度,采用防漏浆全新铝合金早拆模板施工工艺。对墙体底部和楼板边缘等易发生混凝土漏浆部位采用柔性橡胶条、K板,从竖向和水平两个方向进行防漏浆处理,同时配以快拆头和竖向钢管组成的快拆体系,加快铝合金模板周转效率,实现4天一个结构层的施工速度。下面就此施工技术具体内容及应用情况作一下介绍。 1、工程概况 本工程为大连某项目,地上C、D两座超高层公寓,共53层,标准层层高3.3米,建筑主体高度182.15米;地上会所3层,高度为17.8米,总建筑总建筑面积223952㎡;塔楼结构形式为混凝土剪力墙结构,地上裙房结构形式为混凝土框架结构。 本工程C、D两座塔楼采用防漏浆全新铝合金早拆模板施工,模板表面涂刷特有隔离层涂料,配置铝合金模板1套,楼面支撑3套,梁底支撑4套,悬挑支撑6套。铝合金模板配以快拆头和竖向钢管组成的快拆体系,加快模板周转效率,可实现4天一个结构层的施工速度。由墙模板底部柔性胶条和外围墙体上部K板的防漏浆体系,保证结构竖向和水平方向混凝土不漏浆。 2、适用范围 本施工工艺主要适用于剪力墙结构超高层建筑模板施工。 3、工艺特点 本施工工艺主要特点是:铝合金模板拼装快速,施工速度快。利用早拆体系支撑梁、板,提前拆除的模板配合另一套快拆体系用于下层结构施工,可实现4天施工一个结构层,大大缩短工期。模板表面辅以特有隔离层涂料,拆模后混凝土成形整洁美观,基本达到清水混凝土效果,表面不用抹灰,大大节约成本。铝合金模板的防漏浆体系,保证混凝土浇筑不污染已有楼板、墙表面,避免混凝土浇筑造成施工垃圾,无需剔凿、清运,满足绿色施工和安全文明施工的相应要求,美观节约。 4、工艺原理 模板早拆工艺原理。梁、墙、柱等侧模板在保证表面及棱角不因拆模而受到损伤的情况下,一般混凝土浇筑完一天后就可以拆除,梁底模板、板底模板在混凝土强度达到设计强度的75%、50%时,可以拆除。梁、板由快拆头和立杆组成的竖向支撑体系支撑,直到混凝土强度达到设计强度的100%后,再进行拆除。提前拆除的梁、墙、柱、板模板周转到上一层,配合第二套竖向支撑使用,以此类推,模板快速周转,可实现4天施工一个结构层的速度。 防漏浆工艺原理。在内墙模板底部安装防漏浆柔性橡胶条,模板安装时受到压力与楼板贴合紧密,在混凝土浇筑过程中防止有混凝土从底部漏出来。在外围墙模板顶部和底部各安装一套K板,外围墙顶部K板高出结构楼板面5cm,通过预埋螺栓和对拉螺杆固定,防止楼板浇筑过程中有混凝土溢出楼板污染墙面。 5、全铝合金模板施工工艺 5.1工艺流程 放线→安装墙模板→安装梁模板→安装楼板模板→安装平模外围起步板(K板)→整体校正、加固→混凝土浇筑→铝合金模板拆除→模板转运、 5.2操作要点 5.2.1墙体钢筋验收合格后,开始安装墙模板。墙模板安装前表面清理干净,涂抹适量的脱模剂。依据墙定位控制线,从端部封板开始,两边同时逐件安装墙板。对拉螺杆外套PVC套管,混凝土浇筑后回收对拉螺杆。 5.2.2安装临时固定支撑。墙板安装完毕后,需用临时支撑固定,再安装两边背楞加固,拧紧对拉螺杆。对拉螺杆的螺母拧紧力应适度,以保证墙身厚度。前一层楼板浇筑时预埋可调斜拉杆的锚环。安装可调节斜杆固定模板,并校核墙面垂直度,可调节拉杆的上端安装

铝模板工程标准做法

1目的: 明确铝模板施工工艺控制流程,提升混凝土工程实测实量以及观感质量。 2适用范围: 适用于佛山公司所有在建及新建项目。 3编制说明 3.1本标准做法要求所有在建及新建项目均按此做法执行。 3.2铝模型材采用6061-T6型材; 4、铝模应用流程 4.1铝模从深化设计到试拼装验收完成的标准工期75天; 4.2向铝模厂提供的图纸及方案包括:建筑图、结构图、装修图、水电图、外架方案、放线孔位、布料机位等;图纸应由项目部下发,有相关签发记录;

4.3深化图完成后,铝模厂将图纸发项目部、设计部、工程部、墙板厂、总包等单位,项目部负责组织各单位参加联合会审确认; 4.4铝模加工试拼装完成后项目部、总包、监理应对铝模节点、加固体系、尺寸偏差、窗边(梁、墙)部位压槽等进行验收确认,对存在的问题要通过邮件形式提出,并发相关人员; 4.5模板编号由总包完成,铝模厂要建立自己的编号图及编号; 4.6模板移交必须办理三方验收单,模板移交资料:配模图、模板编号图、模板背楞加固图、模板清单、三方验收单、模板施工技术交底等; 5、铝模板标准做法 4.1模板配模体系 4.1.1常规模板编码规则 Δ ΔΔ ΔΔΔ 4.1.2模板示例 K 板 P 板(墙板) L 板(梁模) J 板(角铝) 梁支撑板 B 背楞 单支顶撑 长度尺寸说明,单位为cm ,不足位用0代替 宽度尺寸说明,单位为cm ; 产品类别说明,详见《常规模板类别说明表》

A1墙模:分为平面板(P)、端板、压槽板、K板、阴角模、阳角铝条、背楞、背楞连接器、斜支撑; A2梁模板:分为梁底模、侧模、压槽板、转角板、顶托;

铝合金模板施工流程及安装技术要求

铝合金模板施工流程及安装技术要求 1.1.1.工艺流程: 验线→墙身垂直参照线及墙角定位→安装墙板及校正垂直度→楼面梁模板安装及校正→安装楼面模板龙骨→安装楼面梁模板及调平→整体校正、加固检查及墙模板底部填灰→检查验收→混凝土浇筑 1.1.1.1.验线 (1)、复核放线人员投射的轴线和墙线是否正确。 (2)、目测墙身钢筋是否在墙线内,并留有相应的保护层,超出范围的钢筋马上处理。 (3)、使用水平仪测量本层标高是否在控制范围内,超过设计标高10mm范围(设计时内侧墙身板提高10mm),需要做相应的找平处理。 1.1.1. 2.墙身垂直参照线及墙角定位 (1)、根据校核后的墙线将对应控制线投绘在墙线外150mm处,作为墙身垂直定位参照线。 (2)、在剪力墙竖向钢筋离板面50mm、间隔500mm焊接与剪力墙身宽窄相同的Ф14钢筋定位,剪力墙墙头焊接两根,该工序直接影响墙面的垂直度,应专人检查。 1.1.1.3.安装墙板及校正垂直度 (1)、项目部通知钢筋验收合格后,在钢筋上纵向间距每根穿墙螺杆位置,横向间距每根穿墙螺杆位置与墙体相同

宽度的内撑,严格要求内撑表面上、下方向水平,左、右方向与墙线成直角,该工序直接影响墙面的平整度、垂直度,应专人检查。 (2)、墙板安装前做好表面清理干净,涂抹适量的脱模剂。 (3)、依据墙定位控制线,从端部封板开始,两边同时逐件安装墙板。 (4)、楼板浇筑时预埋可调斜拉杆的固定板。并按照模板图纸所示安装可调节斜杆,可调节拉杆的上端安装在第三道方钢高度,如下图所示: (5)、安装过程中遇到墙拉杆位置,需要将胶管及杯头套住拉杆,两头穿过对应的模板孔位。 (6)、墙板安装完毕后,需用临时支撑固定,再安装两

(完整版)铝模板施工工艺

为什么建筑施工中要用铝合金模板? 1、混凝土表面质量平整光滑,可达到免抹灰的效果。 2、铝合金建筑模板强度高、精度高,板面拼缝少。 3、施工方便,铝合金建筑模板组装方便,可以由人工拼装,或者拼装成片后整体由机械吊装。 4、规范施工,周转次数高,正常使用可达到300次。 5、应用范围广。铝合金建筑模板墙体模板、水平楼板、柱、梁、爬模等模板的使用。 6、重量轻,每平方米重量不足19kg。 7、建筑工期短,比一般模板施工快40%-50%。 8、承载力大,铝合金模板每平方可承载30kN。 9、回收价值高,铝合金建筑模板残值高,均摊成本优势明显。 铝模板施工全过程如下: 一、施工前的工具准备

二、认识铝模的材料

三、进行铝模施工测量放线 操作流程 1、测量员根据轴线引测出墙柱所有边线及200mm(或250mm)控制线,根据边线,焊工在2小时内完成定位钢筋。 2、现场测量员根据控制线复核墙柱边线和定位钢筋的位置是否正确。 3、使用水平仪测量本层标高是否在控制范围内,宜低不宜高,超出一公分需要做相应的找平处理。

四、定位钢筋的焊接 操作流程 1、焊定位筋,控制在不小于2mm以内的定位钢筋应留有相应的保护层,超出范围的钢筋马上处理。钢筋使用直径为不小于12mm的钢筋。 2、在墙柱根部离地约50mm,间距不大于700mm焊接定位钢筋。封口的位置。焊井字形,阴角部位也焊接定位钢筋。 五、安装外墙K板 操作流程 安装外墙K板时要在K板表面孔的中心位置加装套。

六、吊装模板 操作流程 1、按区域把模板分区分房间整齐摆放,或者会产生窝工现象劳务自行承担。首层安装每户型需安排分料人员。 2、卸车按墙板,铁配件,节点,梁底梁侧分堆码放整齐放入指定的区域。 3、未按要求吊装的后果,现场无法找板。

铝合金模板专项施工方案

*************铝合金模板 施 工 方 案

铝合金模板专项施工方案 一、编制依据 《建筑结构荷载规范》(GB50009-2001)中国建筑工业出版社; 《混凝土结构设计规范》(GB50010-2002)中国建筑工业出版社; 《建筑施工计算手册》江正荣著中国建筑工业出版社; 《建筑施工模板安全技术规范》(JGJ162-2008)中国建筑工业出版社; 《建筑施工手册》第四版中国建筑工业出版社; 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)中国建筑工业出版社; 《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社; 二、工程概况 工程概况表 工程名称*************73#楼 工程地点 建设单位 设计单位 监理单位 施工单位 南京**********73栋,塔楼标准层层高,塔楼标准层(3层墙柱4层梁板至30层墙柱31层梁板)的梁、板、柱、墙模板拟采用铝合金模板系统。该铝合金模板系统为铝框组合模板,铝合金模板系统具有模板

安装、拆模施工方便,平整度、垂直度、砼成型基本可达到清水模板砼效果。模板周转次数可达120多次。铝合金模板系统是建设部推广的节能、环保产品。 相对于传统作业的胶合模板,铝合金模板具有以下的特点: 1、利于环保,节约木材,保护森林 2、模板可多次再利用,良好的表面成形 3、尺寸误差最小 4、杂物较少,易于堆放 5、施工产生的垃圾少,利于文明施工 三、施工难点及施工流程 (一)施工难点 1、本系统属于新型工艺材料代替传统的作业方法,施工的重点在于确保模板架体的强度、刚度和稳定性。 2、合理选用支撑体系,保证结构施工安全。 3、严格控制施工荷载,确证结构处于受控状态。 4、严格控制拆模时间,保证混凝土的成型质量。 (二)铝合金模板的主要构造 楼面系统结构主要包括楼面板,楼面龙骨,转角型材和支顶。墙身系统结构主要包括墙身板,穿墙螺丝,钢背楞,K架板。 铝型材(型号6063);钢背楞(Q235)

高层住宅楼铝模板安装施工方案

目录 第一章:编制依据及原则 (1) 1.1 编制依据 (1) 1.2 、编制原则 (1) 第二章:工程概况 (2) 第三章:施工部署 (2) 第四章:施工前期准备工作 (3) 4.1、交接准备 (3) 4.2、技术准备 (3) 4.3、材料准备 (3) 4.4、劳动力准备 (3) 4.5 、机械设备准备 (4) 第五章:铝模板施工工艺与方法 (4) 5.1、确定铝模板方案 (4)

第一章:编制依据及原则 1.1编制依据 1.2、编制原则 (1)认真贯彻国家工程建设的法律、法规、规程、方针和政策。 (2)严格执行工程建设程序,坚持合理的施工程序、施工顺序和施工工艺。 (3)采用现代建筑管理原理、流水施工技术,组织有节奏、均衡和连续地施工。 (4)科学确定施工方案;认真编写各项实施计划,严格控制质量、进度、成本和安全施工。 (5)改善劳动条件,提高生产率。 (6)坚持“安全第一、预防为主、综合治理”的方针,编制安全文明施工和生态环境

保护措施。 (7)科学规划施工平面,减少施工用地。 (8)优化现场物资存放量,合理确定储存方式,尽量减少库存和物资损耗。 (9)坚持“四节一保”、“绿色施工”的原则。 第二章:工程概况 本工程建筑建筑面积约23.68万平方米,地上部分建筑面积18。01万平米,地下部分建筑面积5.67万平米,包括10栋高层住宅(1#~3#、5#~10#、21#楼)及A1-A3、S1-S3、单层裙房架空层等。 本次铝模主要使用在正荣·金融财富中心B地块一期工程的1#、2#、3#、5#、6#、7#、8#、9#、10#,21#楼的四层以上(包含四层),标准层层高3.0m(2#楼标准层层高为3.15m)。 标准层主要构件尺寸如下; 第三章:施工部署 1.针对本工程单体层数高、工期紧、任务重的特点,充分发挥我司的优势,组织精兵强将,利用我司的管理、技术、设备、资金、劳动力等优势,把本工程建设成业主满意的优质

铝合金模板施工工艺及注意事项大全

铝合金模板施工工艺及注意事项 一 施工流程 放墙柱位线→标高抄平→安装墙柱模板→安装梁模板→安装楼板模板→检查垂直度→检查平整度→检查销子是否正确地楔入→移交绑扎钢筋→墙柱加固→混凝土浇筑 二 模板安装 1、安装模板

初始安装模板时,可把50mm x 18mm的木条用钉子固定在混凝土面上直到外角模内侧,以保证模板安装对准放样线。所有模板都是从角部开始安装,这样可使模板保持侧向稳定。 安装模板之前,需保证所有模板接触面及边缘部已进行清理和涂油。当角部稳定和内角模按放样线定位后继续安装整面墙模。为了拆除方便,墙模与内角模连接时销子的头部应尽可能的在内角模内部。 封闭模板之前,需在墙模连接件上预先外套PVC 管,同时保证套管与墙两边模板面接触位置要准确,以便浇注混凝土后能收回对拉螺丝。当外墙出现偏差时,必须尽快调整至正确位置,这只需将外墙模在一个平面内轻微倾斜,如果有两个方向发生垂直偏差,则要调整两层以上,一层调整一个方向。不要尝试通过单边提升来调整模板的对齐。 2、墙柱板的安装 安装墙柱模板有两种方法,即“双模”及“单模”安装。外围墙体和大面积区域通常采用双模法安装,中间间墙等小面积区域采用单模法安装。 1)在“双模安装”方法,即成对的模板先用对拉螺丝和销子连接,后一组模板用销子、楔子与前一组相连。其优点: a没有重复性工作; b两个装配工可以始终在墙模板两边交流,避免了盲目操作。 2)单模安装较之双模安装的优点: a单边模板闭合成方形空间,有错误时调整单面模板比调整双面模板要方便。 B若钢筋挡住对拉螺丝,因为可以看见,所以易于纠正,不耽误模板安装。 c当模板封闭时,能够第一时间开始楼板模的安装。 要特别注意电梯井处,因为其四周的模板必须正确地安装在下层的平模外围护板上,保证平模外围护板水平以不影响电梯井的垂直度。然而,对面与它配合的模板所在的混凝土可能不平,如果有的地方混凝土太高,则它可能影响电梯井四边的校准所以必须铲除超出允许的水平范围。必须确保砼特别是钢筋不因过量或疏忽使用脱模剂而造成污染。墙的端部和门洞开口处模板应用木条定位在混凝土板上,墙模板需要用穿线保持直线并且用木板定位在混凝土地板以挤紧其底部;进行这些操作时,也需要用铅垂检查门洞开口部的垂直度,如有可能,门洞处安装定位工具。

铝模板施工工艺

SGBZ-02铝模板工程施工技术标准 依据标准 《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-2011 《建筑施工安全检查标准》 JGJ59-2011 《建筑施工高处作业安全技术规范》 JGJ80-91 《工程测量规范》 GB50026-2007 《组合钢模板技术规范》GB50214-2001 1、范围 本工艺标准适用于工业与民用建筑现浇混凝土框架(包括框架剪力墙)、剪力墙及筒体结构铝模板施工 2、施工准备 2.1 铝模板的材料准备 根据工程结构特点和现场实际情况,应配备模板体系选型如下表: 2.3铝模板的配套材料 2.1流水段划分:可按工程量的大小划分流水段。 3、操作工艺流程 铝模板工艺流程: 墙柱定位放线→墙柱扎筋及验收→墙柱支模→梁板支模→楼面板支模→钢筋安装及验收→浇砼、过程控制→模板拆除

3.1墙柱定位放线 3.1.1墙线控制线的测量放线 墙线控制线的测设,要求墙墨线需超出剪力墙墙边100mm以上,以便于模板安装后调整位置。控制线允许偏差≤3mm。如图3.1.1 图3.1.1 3.1.2 标高线及板厚控制线的测设 3.1.2.1下层砼浇筑完毕后,须及时将1m标高线需在每道剪力墙钢筋上标识出,每道剪力墙角边钢筋均需给出标高点,墙体长度超过3米须在墙中部钢筋添加一个标高点,每个标高点间距为1.5m~2m,以便于楼板厚度的检查控制。如图3.1.2.1 图3.1.2.1砼楼面板厚控制钢筋图 3.1.2.2板厚控制线需按楼层标高在钢筋上做出标识,标识须控制在低于楼面板下5mm 处,剪力墙每面要求测放三个及三个以上楼面标高点,墙体长度超过3米须在墙中部钢筋添加一个标高点,每个标高点间距为1.5m~2m,在控制点处焊接板厚控制钢筋,板厚控制钢筋横向距离小于等于800mm,并在控制钢筋上拉φ3铁线控制砼楼面预浇筑距离,浇砼以覆盖铁线为准,楼面厚度误差要求控制在-5mm内。如图3.1.2.2 图3.1.2.2板厚控制钢筋放大图 3.1.3墙厚定位钢筋的安装

铝合金模板施工工法

铝合金模板施工工法 天元建设集团有限公司 *** 1、前言 模板在建筑工程行业中是使用最多的周转材料,目前是以木质模板居多,随着近几年社会的低碳环保、节能降耗,铝合金模板逐步推向市场,应用各大小工程。从而提高了施工进度及工程质量的保证,减少了木材损耗与资源的浪费。 铝合金模板目前在河南省郑州恒大雅苑5#楼工程施工中引进使用,获得了良好的效益。通过工程实践并不断总结完善,形成了一套铝合金模板施工工法。 2、特点 2.1 铝合金模板由厂家根据施工图纸进行深化配板生产,采用铝板及铝合金型材制作而成,其自重轻,模板受力好,不易变形走样,便于施工。 2.2 铝合金模板拆装时操作简便,拆卸安装速度快。模板与模板之间采用定型的销钉固定,安装便捷。因模板体系采用早拆设计,水平构件模板在36小时后即可拆除。模板安装时设有便于移动的多级操作平台,确保安拆人员的施工安全。 2.3 铝合金模板拆除后混凝土表面质量好。按照本工法施工,可确保模板安装平整、牢固,确保混凝土表面能达到清水混凝土效果。 2.4 铝合金模板技术含量高、实用性强、周转次数多(理论上能达到300次),可以由人工拼装,或者拼装成片后整体由塔吊吊装。能显著降低工程模板费用,缩短工程施工工期。 2.5回收价值高,铝合金建筑模板残值高,均摊成本占到明显优势。 3、适用范围 本工法适应用所有结构类型的高层建筑以及建筑构件混凝土表观质量要求达到清水混凝土效果的主体模板工程。

4、工艺原理 采用铝合金材料通过厂家设计生产,以铝合金型材与铝板组成定型的铝合金模板,模板与模板使用销钉固定,立杆采用?48的普通钢管,钢管与板模固定处为早拆头,可以实现模板的早拆条件。由梁板与墙柱模板组成了具有一定强度的整体,因此该模板的支撑体系可以无需设置水平支撑杆,同时减少了支撑,节约了成本。 因铝合金模板稳定性好、刚度高,在混凝土浇筑的过程中基本上不会有变形,浇筑完后尺寸精确,表观成型质量好,完全能达到清水混凝土的效果。 图4-1 铝合金模板体系图 5、工艺流程及操作方法 5.1、施工准备 墙柱钢筋均应绑扎完成、各项工作的预埋及安装应提前完成并通过隐蔽验收。墙柱根部混凝土面层应平整且符合标高要求,否则会导致模板无法安装;

铝合金模板施工组织设计铝模施工方案铝合金模板施工方案

铝合金模板工程 xx二期x楼地上主体使用铝合金模板。 (一)、设计原则 1、重量轻,强度高。铝合金模板每平方米的重量仅为20-25Kg,承载能力高,每平方米可达30KN以上(试验荷载每平方米60KN不破坏)。 2、铝合金模板施工简便。不依赖木工(技术工人),只要熟练工人(经过短期培训即可)。使用铝合金模板可以使安装工人的来源更加广泛,解决工人(木工)短缺的问题。 3、支撑简单:铝合金模板只采用独立支撑,操作空间大,人员通行、材料搬运畅通,现场易管理。 (二)、进场模板及要求 在铝模安装作业前,对加工和购进的构配件及材料等进行全面的检查和验收。检查验收内容包括:原材料的检验,构配件结构尺寸,焊缝检查以及支撑构件,配合件的各项功能的检查,符合设计要求后,方可使用。 模板平面平整度,用2m直尺检查不大于5mm。 支承面高度误差,允许偏差±5mm。 (三)、涂刷隔离剂 涂刷隔离剂有利于模板拆除,使模板不粘连砼,拆模后的砼表面光滑平整、表观良好,支设模板前将模板表面的砼清理干净,涂刷隔离剂,隔离剂应对砼及模板无有害作用,选用LB—T水溶性隔离剂。 (四)、模板质量控制 1、剪力墙支模前,先在基底弹线校正钢筋位置,并为合模后检查位置提供准确的依据,另外再弹距剪力墙表皮200mm的控制线,以便检查。 2、为防止胀模、跑模错位造成断面尺寸超差,位置偏离,漏浆造成蜂窝麻面,模板及支撑应符合模板设计要求。为固定剪力墙底盘,采用焊制定位筋方法确保定根位置。在墙柱模板支设后混凝土浇筑前用1:2水泥砂浆找平模板部位,但不吃入剪力墙砼内,剪力墙模板支设校正完毕后,用水泥砂浆封堵根部缝隙,防止跑浆造成烂根。 3、对模板拼缝,节点位置模板支搭情况,认真检查,防止漏浆及缩颈现象,具体措施如下:检查楼面板底和梁底板支撑杆垂直,支撑杆有没有垂直方向的松

铝合金模板施工工艺方案

铝合金模板施工工艺方案 第一节主要施工工艺流程 第二节详细施工说明 1.放墙柱定位线 总包需放出的线:A、墙柱线及相关控制线 B、楼面向上1m标高线,需放

在相对较为固定的位置,保证该层模板施工时标高线不会出现沉降 C、楼面向上钢筋上50cm标高线,以检测混凝土浇筑质量。 切定位钢筋:根据墙柱尺寸切好定位筋(定位筋长度=墙柱尺寸-2mm,定位筋直径为10mm--12mm)。 焊定位筋:根据所放线两头各收进1mm垂直墙柱线焊接定位钢筋,定位筋焊接高度距楼面60mm,间隔400mm焊接一根定位钢筋。 2.标高超平 根据50cm标高线检查混凝土浇筑质量,要求±10mm过低会导致楼面板厚偏小,引起模板下部漏浆,过高时墙柱板无法安装就位,需总包协调混凝土班打凿。 检查钢筋是否超出墙柱线以外,超出墙柱线则模板无法安装就位,需总包协调钢筋班处理。 检查外安全脚手架支撑点是否阻碍铝模板安装就位,如影响铝模板安装需总包协调脚手架板进行修改。 检查上一层墙柱位置、截面尺寸情况,如出现偏位或涨模需进行打凿,一面影响下一层模板安装。 查所有放线是否准确放线误差要求±5mm,且不能出现累积误差。 3.安装墙、柱模板 在墙身板安装之前应检查板面混凝土标高,如遇板面混凝土涨模引起墙身板无精确就位需在安装墙身板前进行打凿。 将传上来的模板进行清理,刷上脱模剂,板侧边和正面都要刷到位(头三层拼装刷油性脱模剂,以后刷水性脱模剂)。 按照放线位置及定位筋位置准确的将外墙板安装到位,同时注意顶撑加固以避免墙身板倒塌伤人。 在安装内墙板前钢筋应进行验收,以免墙板安装好后钢筋无法验收。 安装内墙板时注意有背楞孔位置需逐一将胶杯胶管安装好并穿好螺杆。同时适当添加等于墙柱截面尺寸水泥内撑条。 在墙身板安装好后即可进行楼梯边龙骨、楼梯底板、楼梯侧板的安装。 楼梯底板、侧板安装完成后协调钢筋工绑扎楼梯钢筋 首层外墙板拼装时由于没有k板,需在模板底部垫方木并结合步步紧构建加

铝合金模板施工管理.doc

铝合金模板施工管理 1、施工前期准备工作 项目策划:在总包招标时,应在招标文件中要求总包单位在28 层以上高层使用铝合金模板(展示区和首期货量的使用不作强制要求)。招标完成后按集团要求和项目开发顺序对铝合 金模板的使用进行前期策划。 厂家确定 区域按集团要求组织考察确定厂家,总包自行选定的须经甲方考察同意。 合同需对下列专用条款进行解释说明: 1承包范围; 2工期; 3明确铝合金型号、铝合金模板进入施工现场日期及产品质量; 4明确图纸会审交付时间、深化设计及生产周期; 5明确报价书中支撑、加固体系; 6提供脱模油及对拉螺杆套管数量; 7承诺重复使用次数;提供厂家专业指导及工人交底、培训; 8发生变更铝模板修改费用;铝合金模板使用完后回收部分材料堆放; 9阶段性资金付款比例; 10建筑成品验收; 11铝合金模板保修的范围和期限等。 施工图设计 铝合金模板厂家确定后,由厂家根据原设计图提出设计意见与设计院进行沟通,结 构有较大调整时由设计院进行满足免抹灰铝合金模板施工工艺的施工图设计。 需进行抹灰、外墙贴砖或总包单位自愿选择使用时,不另进行铝合金模板工艺的施工图设计。 施工图确定后不能随意变更。 深化设计:由铝合金模板厂家根据施工图和铝合金模板的施工工艺特点对细部节点进行深 化设计并进行铝合金模板排产图设计和编制施工方案。模板生产及试拼装: 铝合金模板厂家根据模板排产图组织生产。铝合金模板在厂家生产过程中,总包需派专业管理人 员进行驻厂监造,及时将其生产质量、进度及试拼装效果反馈项目部。 模板生产完毕,组织技术工人进行试拼装和对拼装完成的每一块模板进行编码, 同时铝合金模板厂家技术人员对技术工人进行培训和交底。 运输、验收和首层标准层施工: 铝合金模板在运至施工现场前,组织施工方相关人员对试拼装的铝模板体系进行验收, 然后根据现场施工总平面及施工蓝图、安装顺序等,分类分户进行打包、标识后方可装车。 铝合金模板运输进场,经过现场验收后及时吊装到首层标准层进行现场第一次安装, 铝合金模板厂家技术人员通过第一层的安装再次对技术工人进行培训和交底。 2、施工管理: 铝合金模板实施进度: 准备阶段:从施工总包招标、厂家选定、施工图设计 30~45 个工作日,厂家收到正式施工图开 58 始设计优化( 10 天)、组织生产 (30 天 )、试拼装及验收( 15 天)、出厂运输( 3 天共约个工作日。准备阶段考虑预留至少 3 个月的准备时间。

高层建筑工程中的铝模板施工技术分析 李世名

高层建筑工程中的铝模板施工技术分析李世名 发表时间:2018-10-23T15:57:13.517Z 来源:《防护工程》2018年第21期作者:李世名[导读] 我国建筑行业的发展速度已经变得越来越快了,我国的很多建筑施工技术都已经变得越来越先进了,建筑施工技术的科技含量也开始变得越来越高了。黑龙江省七建建筑工程有限责任公司摘要:我国建筑行业的发展速度已经变得越来越快了,我国的很多建筑施工技术都已经变得越来越先进了,建筑施工技术的科技含量也开始变得越来越高了。其中最典型的就是中铝膜板施工技术,其对建筑行业发展有着非常重要的作用,不仅让建筑结构变得更加坚固, 也进一步的提高了建筑企业的经济效益,让建筑企业在建筑市场竞争中占据非常重要的位置。本文就高层建筑工程中的铝膜板的施工技术进行研究,希望能够更进一步的提高建筑的施工质量,解决城市人口密度过大的问题,让人们生活环境的质量能够得到提升。 关键词:高层建筑,铝模板,施工质量,环保 近几年来我国建筑行业发展的速度已经变得越来越快了,很多的高新科已经被越来越多的运用到建筑施工中了,其中建筑铝膜板施工技术就是其中之一,铝膜板施工技术不仅提高了建筑本身的质量,同时也缩短了建筑施工的工期。现在我国的建筑铝膜板施工技术仍旧处于发展的初级阶段,但是在我国很多的高层建筑施工过程中仍旧得到了非常广泛的应用。在建筑施工过程中我们如果想要应用铝膜板施工技术就必须要注意以下两个要点,第一是必须要结合我国建筑的发展现状,第二就是不需要做到取其精华,去其糟粕,只有这样铝膜板施工技术才能够起到促进我国建筑行业发展的作用。 1铝模板的特点 铝膜板建筑施工技术在我国建筑施工过程中应用的是非常广泛的,这主要是是因为铝膜板的承载力要优于传统的木模板,同时相比较而言铝膜板的质量也要轻于铝模板,铝膜板在进行浇筑的过程中不仅可以让混凝土表面保持平整,同时还可以让混凝土加固成形的质量得到更好地保证,通过上述对比我们可以知道相比较于传统的模板,铝膜板要更符合现代建筑对的需求,铝膜板不仅可以提高建筑的经济效益,同时相比较钢模板而言铝膜板的质量要轻很多,在使用价值上更具有优越性,同时在建筑施工的过程中铝膜板相比较于传统的模板而言也要更受建筑施工单位的欢迎,我们也可以发展铝膜板在建筑市场中未来发展潜力也是非常好的。 1.1技术上的优势 铝模板与钢模板相比,具有较轻的质量,仅为18.2kg/m,其密度大概是刚密度的1/4,但是铝模板与木模板相比,具有较好的承载力,约为60kN/m2,因此铝模板更加适合机械化施工操作。在高层建筑当中,针对同一种类型的构件,能够混合使用标准板,这就给铝模板的拼装解除了限制,满足铝模板的任意组合拼装,通用性较好。对于不同规格的铝模板可以使用销钉进行连接,因此具备了安装简单和拆卸简单的特点。在水平构件的焊台设计中,所需的时间较短,能够极大程度上加快工程进度。在铝模板的安装过程中,能够有效地运用多级操作平台,极大程度上降低了施工的风险,提高了施工的安全性。 1.2经济方面的优势 在建筑的经济价值上铝膜板的经济价值也是非常高的,并且铝膜板也不易变形相比较而言也要更加坚固一些,并且铝膜板还可以回收并且重复使用,也样就使得铝膜板相对于其他两种模板而言使用得寿命要高一些,这也使得铝膜板的经济效益整体上要优于传统的模板铝模板,通过在建筑工程中的模板施工,我们可以知道铝膜板的经济效益是非常高的,在使用周期和使用次上,铝膜板也有着非常大的优势,这几点在建筑施工的过程中表现的最为明显,在高层建筑施工过程中使用铝膜板,不仅可以提高建筑的施工效率,同时也可以让建筑施工的周期得到提前,减少了在魔板施工过程中对大型设备的使用费用,这不仅让建筑施工单位的经济效益得到了更好地保证,同时也在一定程度上优化了建筑本身的结构,让建筑结构的表面形成一种非常平整的效果。在运用铝模板进行施工时,能够使得结构的表面呈现出清水混凝土的效果,这就极大程度上节省了装修过程当中的整平和抹灰操作环节,也在一定程度上减少了施工成本,确保了个人的经济效益。 2铝模板的组成 在高层建筑中运用的铝模板,需要专业的人员根据建筑结构的施工图进行系统化的设计,在设计的过程中,需要对铝模板体系当中的剪力墙模、梁模、板模、柱模、顶模、支撑、楼梯模进行系统一体化,从而确保设计方案的可行性,在设计的过程中往往会遇到特殊构件和不规则构件的个别设计情况,这就需要做到与标准构件的统一联合,满足其在高层建筑当中的设计要求,在铝模板构件系统中,主要由模板系统支撑系统兼顾系统和附件系统组成,下面就针对这些模板子系统进行进一步的说明: 2.1模板系统 模板系统的目的是为了使混凝土浇筑过程当中形成所需要的形状,其主要是由楼板铝模板、墙体铝模板、柱铝模板、梁铝模板、顶板铝模板、楼梯铝模板及其他特殊构件的铝模板构成。 2.2支撑系统 支撑系统是为了有效地保证铝模板系统的稳定性而产生的构件,对于墙体的支撑有对拉螺杆连接的背楞和两边对拉的斜撑组成,可调节高度的单力杆组成楼板模和梁模的支撑。对于铝模板系统的早拆工艺,往往由试铝模板构成早拆体系,早拆支撑结构需要合理地布置在楼板模和梁模之下,并且需要合理地利用带顶撑头。 4铝模板技术在高层建筑施工中的具体应用 4.1工程概况 某高层建筑位于城市的主干道旁边,建筑的类型为全剪力墙结构,采用钢混现浇顶板,在工程的设计规范里面计划采用木模板和钢模板进行浇筑施工,但是相关的技术部门采用铝模板进行方案比选之后,发现木模板和钢模板的施工工艺不能够满足业主对成本和工期的要求,因此经过多次商定之后,决定采用铝模板进行施工。 4.2施工的工艺流程

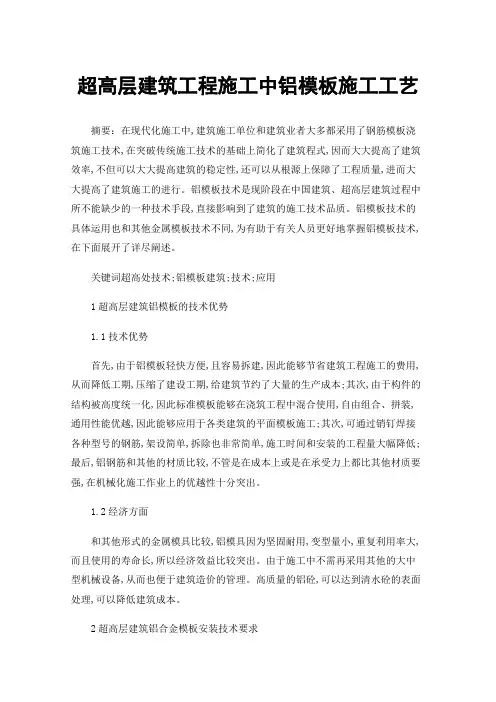

建筑工程铝合金模板体系施工工法

建筑工程铝合金模板体系施工工法 江西中耀建设有限公司江西中联建设集团有限公司 崔剑、王玉环、万海涛、余新华、周越 一、前言 模板作为建筑工程中使用最多的周转材料,目前以木质模板居多,随着低碳、节能越来越被社会所重视,如何在不影响施工进度的情况下,减少对木质模板的使用是人们广泛思考并亟待解决的一个问题。于是人们把眼光投向了金属模板,如全钢模板等,全钢模板解决了对木材的损耗并在一定程度上加快了施工速度,但全钢模板自重大、对垂直运输体系依赖大,操作不方便等缺点影响了其推广的范围。铝合金模板的出现很好的解决了这个问题,它自重轻、装配周转方便,结构成型效果好。 二、工法特点 2.1重量轻、强度高 实验检验数据证明了铝合金抗弯曲强度为普通木模板三倍,建筑用铝模板每平方米只有25KG,为现有金属建筑模板中最轻,施工过程中无需借助吊装等机械设备。 2.2各类规格型号齐全、精度高 施工图纸一次设计成型,结构、施工严密,误差小、精度高,非常适合标准层高层、超高层建筑以及多栋同户型建筑。 2.3拼装、分拆,简单易学 克服了传统模板的装、拆困难,不依赖具有长期经验的模板技术工人,普通员工经简单培训,很容易学会拼装、分拆,即可上岗独立操作。 2.4循环使用次数多、均摊成本低 铝模板系统全部配件均可重复使用,在正常使用、规范施工情况下,铝模板循环使用次数可达300次以上,平均摊派的使用成本则相应较低。 2.5应用范围广、承载能力强 精确设计的用铝制成的模板系统,适用于所有建筑构件,如承重墙、柱、梁、楼板、楼梯、阳台等,都可以使用水泥浇铸来完成,这样的建筑能有质量保证并且有准确的尺寸公差,铝模板允许均布荷载和可承受混凝土侧压可达到钢模板的标准。 2.6施工效果质量好、免抹灰 使用铝模板浇筑的混凝土,可以达到饰面及清水的技术要求,混凝土表面的平整度及光洁度是其他类型模板根本无法比拟的!可减少抹灰甚至无需进行抹灰,封顶后即可装修甚至可以上面边建下面边装修,因此不但节省了批荡费用,更加快了施工进度、缩短了整体建筑工期。 2.7施工效率高、建筑周期短

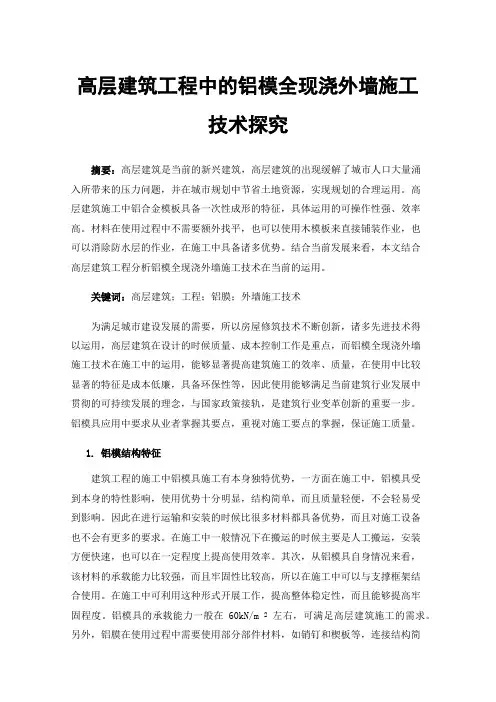

超高层建筑铝模板施工技术研究及应用

超高层建筑铝模板施工技术研究及应用 步入新世纪以来,我国的经济开始进入了发展的黄金阶段。随着城市化进程的快速推进,建筑行业抓住了快速发展壮大的契机,不断进行施工技术方面的创新,产生了大批建筑施工方面的技术成果,模板技术就是其中之一。本文通过对铝模板在超高层建筑施工中的优势进行分析,列出了施工技术方面的注意事项,以推广铝模板在超高层建筑中的应用。 标签:超高层建筑;铝模板;施工技术 引言: 在超高层的建筑工程中,铝模板具有绿色、环保和低成本的优势,随着当前社会对低碳、节能环保观念的重视,铝模板必将成为建筑工程施工中应用最广泛的模板技术。铝模板主要有模板系统、紧固系统、附件系统和支撑系统四个部分组成,其主要制作材料为高强度铝合金,跟同类型的模板技术相比具有极大优势,所以铝模板在超高层的建筑工程中应该得到全面的推广和应用。 1、铝模板的特点及优势 模板技术在当前的超高层建筑中已经有了较为广泛的应用,但由于其材料和制作成本的限制,在实际的建筑施工中仍存在很大难题。随着社会上环保观念的盛行,铝模板由于其较大的优势逐渐进入建筑行业的视线,目前由中建八局承建的丽泽平安项目就已全面应用这一施工技术。应用过程中,铝模板以其质量轻便、承受力强、结构稳定、拆建简单和成本低廉等优点获得了一致好评。 1.1经济优势 首先,铝模板的制作材料全部采用高强度的铝合金,制作成本较低,而且其坚固耐用、不易变形,可重复使用,增加了模板的使用寿命,直接节约了建筑中对模板的资金投入;其次,铝模板的使用简单,降低了对大型设备的依赖型,节约了租用大型设备的资金。铝模板的经济优势就体现在制作成本和使用寿命上,在保证了建筑施工质量安全的前提下,铝模板这种具有较大经济优势的模板技术无疑是建筑行业最为明智的选择。 1.2技术优势 首先,铝模板轻快便捷,易于拆建,可以节约工程施工的时间,减少工程量,缩短建筑工期,为建筑工程节省了预算成本;其次,铝模板的操作平台设置科学,安全性较高,施工安全有所保障,有效降低了施工的强度和风险;最后,铝模板与其他模板材料相比,不管是在成本上还是在承受力上都比其他材料强,在机械化施工操作中的优势尤为明显[1]。

首铝铝模板施工作业

铝模板施工作业指导书 铝模板 施工作业指导书 北京首铝模板租赁有限公司 二零一六年三月 (此作业指导书仅作为施工劳务人员指导性参考文件(含图片),具体施工作业时以现场实际情况或公司售后工程师现场指导为准)

一、适用范围 本作业指导书适用于北京首铝模板租赁有限公司租赁、销售铝合金模板现场施工。 二、产品编码(代号) 首铝模板代号表

三、工程概况: 本工程层高4000mm,外墙500mm,变400mm,内墙厚200mm,顶板厚110mm、130mm、100mm 各楼顶板有降板,外墙梁为1000mm,内墙400mm。 铝模板与模板采用销钉、销片连接,穿墙连接为对拉片对拉,模板规格:宽度主要有、500、400、350、300、200、150、100mm等,高度主要有主板2500mm,接高1200mm,调整高度按施工楼层高度调顶板阴角高,顶板主板主要有为600*1200。 各楼没设出料口,需跟没顶板处转料,放线口、泵管口施工方现场定位,烟道口按甲方要求大于图纸纸尺寸,水电工需顶板开孔的必须经我司现场负责人同意方可进行,只允许一次开孔,不得二次开孔。

四、铝模板标准板图: 本项目墙板、顶板、梁板、电梯井承接板(K板)采用标准板结合非标板进行配置,受力系统采用对拉片体系 + 穿墙螺栓体系结合加固。墙板和顶板标准板图纸如下: 顶板标准板图纸:本工程 顶板标准板规格为 600*1200mm。 顶板安装时按照施工图 编号进行安装。 墙板标准板图纸:本工程墙板标准板规格为 500*2500mm,接高板标准板规格为500*1200mm。 墙板安装时必须分清楚上下,不得调头安装,有 拉片槽位置必须安装拉片;内墙板接角铝,外墙板(含 电梯井墙板)无角铝。 上:7-9等多个孔,拉片槽间距600mm;
