美丽乡村道路监理实施细则

美丽乡村道路监理实施细则
美丽乡村道路监理实施细则

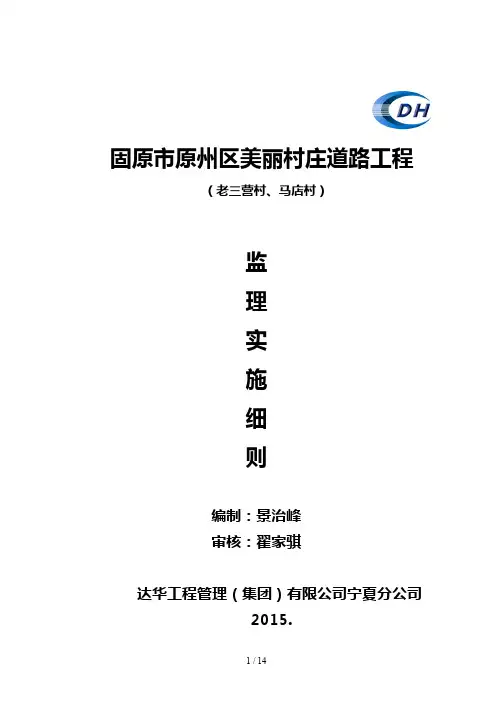

固原市原州区美丽村庄道路工程

(老三营村、马店村)

编制:景治峰

审核:翟家骐

达华工程管理(集团)有限公司宁夏分公司

2015.

目录

一、专业工程特点

1.工程概况

2.编制依据

3.工程特点及要求

二、质量控制流程

1.监理工作措施

2.本工程控制的具体值及要点

三、进度控制流程

1.施工进度监理制度

2.工期目标的分解及风险分析

3.工期分险分析

4.进度控制要点和控制进度风险措施

四、投资控制流程

1.投资监理制度

2.组织措施

3.经济措施

4.技术措施

5.合同措施

五、合同管理制度

1.施工阶段监理工程师的主要合同管理工作

2合同争议调解

3违约处理

六、安全文明生产及环境保护控制

1.安全方面

2.环保方面

3.安全文明生产及环境保护具体实施内容

七、监理工作的方法及措施

1、组织措施

2、技术监理的工作方法与措施

3、质量监理的工作方法与措施

4、合同及投资控制工作的方法措施

5、安全及进度的监理工作措施

根据监理规划和道路施工的专业特点及监理工程师在各分项、分部工程中的具体要求,做法和签证手续等工作内容,编写监理实施细则且对其不断地细化和丰富,为工程上的顺利实施提供服务。

一、专业工程特点

1、工程概况

1.1工程名称:固原市美丽乡村建设道路工程(马店村、老三营)

1.2工程地点:原州区三营镇老三营,头营镇马店村

1.3工程内容:创建“美丽村庄”是改善农村人居环境,提升社会主义新农村建设水平的需要,我国新农村建设取得了令人瞩目的成绩,但是总体而言广大农村地区基础设施依然薄弱,人居环境脏乱差现象仍然突出。因此原州区共建5.7公里四级水泥混凝土路改善农村环境道路情况;老三营1.7公里,造价人才网马店村4公里。路基宽度分别有3m、3.5m、4m、5m;厚度18cm。级配砂砾基层20cm;路肩为50cm宽、8cm厚的砂砾填筑;10个直径为40cm 的钢管涵;部分边沟及若干过户板。

工程投资金额:300万元(分三个合同管理)

1.4工程工期计划:201 年月日~201 年月日

1.5工程质量等级:优良等级

1.6承建单位:

建设单位:固原市原州区交通和乡镇建设环保局

设计单位:固原市公路勘测设计院

监理单位:达华工程管理(集团)有限公司宁夏分公司

2、编制依据

2.1《市政工程质量统一验收标准》(GB50300—2001)

2.2《工程测量规范》(GB50026—93)

2.3《工程建设标准强制性条文》公路工程部分

2.4《公路工程质量检验评定标准》(JTGF80/1-2004)

2.5《道路施工合同》

2.6《公路工程技术标准》(JTJB01—2003)

2.7道路施工图纸

3、工序特点及要求

3.1路基、路面工程

⑴.原路面清表:按道路施工规范及设计图纸要求进行清除原地表土;对地基进行加固处理。清表深度按设计要求不小于20㎝,清表之后路基压实度按设计压实度为95﹪,直接作为路床顶,工程监理上部直接填筑20cm级配砂砾基层,18cm水泥混凝土路面,其设计抗拉弯强度不小于4 MPa。

二、质量控制流程

1、监理工作的措施

1.1质量的事前控制

1.1.1确定质量标准,明确质量要求

1.1.2现场定位轴线的测量、验收、保护

1.1.3审查施工单位是否按投标书承诺的主要技术人员到位。审查分包单位资质

1.1.4督促承包单位建立完善的质量保证体系

1.1.5检查工程使用的原材料、半成品

1.1.6对施工机械的质量控制

1.1.7审查施工单位提交的施工组织设计或施工方案

1.2质量的事中控制

1.2.1施工工艺过程质量控制:现场检查、量测、试验

1.2.2工序交接检查:坚持上道工序不检查验收不得进入下道工序的原则,检查合格并经专

业监理工程师签署认可后才能进行下道工序

1.2.3隐蔽工程检查验收

1.2.4做好设计变更及技术核定的处理工作

1.2.5行使质量监督权,下达停工指令(要事先同甲方协调)。为保证工程质量,出现下述

情况之一者,总监理工程师有权指令施工单位立即停工整改:

①未经检验即进行下一道工序作业者

②工程质量下降经指正后,未采取有效整改措施或采取一定的整改措施,但效果不好

继续作业者

③项目采用未经许可或检验的材料

④擅自变更设计图纸的要求

⑤擅自转包工程

1.2.6严格工程开工报告和复工报告的审批制度

1.2.7对工程进度款的支付签署质量认证意见

1.2.8组织现场质量协调会,建立质量监理日志

1.2.9定期向监理公司和建设单位报告有关工程质量动态情况

1.3质量的事后控制

1.3.1组织单位、单项工程竣工验收

1.3.2组织或参与对工程项目质量的评定

1.3.3审核竣工图及其他技术类资料

1.3.4整理工程技术类资料并编目建档

1.3.5对于工程质量予以全面总结

1.4质量控制要点

对本工程质量控制。结合本工程特点,工序的重要程度,将工序分为A、B、C三级。A 级为建设单位、监理单位、施工单位共检工序;B级为监理单位、施工单位共检工序;C级为施工单位自检的工序。监理严格按照质量控制要点进行控制。

2.本工程控制的具体值及要点

2.1关于土方路基检查项目

2.2路基清表的质量和验收特点:

⑴挖方作业应符合图纸规定或监理工程师确定的线向,标高和横断面,应避免超挖

⑵按施工图纸所示的开挖尺寸进行开挖剖面进行测量放样成果的检查

⑶按照施工图纸的要求检查开挖的坡度和平整度

⑷按照施工图纸检查路基开挖面的平面尺寸、标高和场地平整度

2.4道路铺筑前基础面的质量检查和验收要点:

⑴要求对基础面进行检查清理后,应保证基础面的平整度,不使基础面土壤受扰动。

⑵作为永久的基础开挖路基面,在道路铺筑前应清除表面的松软土层。

⑶路面底基层表面应平整坚实,且有规定的合格高程,宽度和横坡等没有松散材料和软

弱点,并以监理工程师检验合格为准。

2.5土石方填筑的质量检查和验收重点:

⑴填筑路基前,应对原地面进行清基和压实,所有填方作业均严格按照图纸、招标文件

等技术要求进行严格检查。路基基底及路堤每层填土未经监理工程师检查合格,不得进行填土及上一层的填土施工。

⑵路基填料中石料含量等于或大于70﹪时,应按填石路堤施工;小于70﹪时,应按填

土路堤施工。监理严于检查。

⑶土石方填筑必须按照路面平行线分层控制填土标高;填方作业应分层平行摊铺;保证

路基压实度

⑷要求每层填料铺设的宽度,每侧应超出设计路堤宽度30㎝,以保证修整路基边坡后

的路堤边缘有足够的压实度。

⑸要求压实设备无法压碎的大块硬质材料,应予以清除或破碎。破碎后的硬质材料最大

尺寸不大于压实厚度的2/3,并应均匀分部,以便达到要求的压实度。

2.6路面工程质量检查及验收要点:

路面的石屑面层厚度、平整度、摊铺面要满足设计要求。监理工程师随时进行跟踪检查。

三、进度控制流程

本工程于年月日开工,年月日竣工,计划工期天。时间紧,

任务重,必须加大进度控制力度。严格按规范,实行程序化操作。通过监理的监督、检查、审批、控制、协调实现对工程的间接动态控制,最终按照计划高质量完成工期。

1、施工进度监理制度

⑴督促承建单位按合同工期要求及时编制施工总计划进度和季、月等阶段施工计划,并

报项目监理部和建设单位审批

⑵专业监理工程师监督承建单位严格按照合同规定的计划进度组织实施,出现偏差时。

应及时采取纠偏措施

⑶审查施工单位的施工组织设计,要突出重点,并使各单位、各工序进度密切衔接

2、工期目标的分解和风险分析

工期目标分解对照网络图和施工(监理)经验,同类工程的实际工期,分析合同总工期与定额工期的差距,结合工期特点,编制工期进度图并分解,对总承包单位报送的施工总进度计划进行分析比较,提出审批意见。

3、工期风险分析

⑴高温雨季施工增加了施工难度

⑵材料运输困难(运输道路长)

⑶大风大雨天气多

4、进度控制要点和控制进度风险的措施

根据风险分析采取如下措施:

⑴按工程情况和设计要求编制进度控制横道图和网络计划图

⑵认真审核施工单位编制的施工进度计划,组织各专业监理人员认真研究网络进度计

划,并由项目总监理工程师审批施工单位报送的施工总进度计划及月进度计划,在工程施工过程中,对工程进度计划进一步优化。

⑶组织专业监理工程师进行进度计划实施情况进行检查、分析。当实际进度符合计划进

度时,要求承包单位编制下一期进度计划;当实际进度落后于计划进度时,由专业监理工程师书面通知承包单位并会同承包单位有关负责人员分析进度滞后原因,督促承包单位采取纠偏措施并监督其实施。当实际进度严重滞后于计划进度时,由总监理工程师与建设单位商定采取相应措施。

⑷根据工程完成情况,通过对关键工作持续时间的压缩,缩短工期,督促施工单位通过

合理的组织搭接或平行作业缩短工期。

四、投资控制流程

本工程投资控制的目标是实现工程合同价批准的工程总投资计划。实现工程投资目标,

首要任务是搞好工程进度控制。充分利用建设单位授权和监理义务,严格把好工程进度款的拨付。我公司项目部将采取组织、技术、经济、合同多方面措施,根据工程进展情况及材料,设备等物流所需资金的动态,及时为建设单位提供投资控制决策信息,同建设单位密切配合,做好投资控制工作。

1、投资监理制度

⑴对重大设计变更,或因采用新材料、新技术而增减较大投资的工程,监理部应及时

掌握并向甲方代表汇报

⑵对施工方报已完工程量应会同甲方代表及时共同计量

⑶对未经检验或检验不合格的工程量不予计量

2、组织措施

⑴在项目监理部设专职造价人员,由总监理工程师落实任务分工、职能分工和工作责

任目标,制定奖罚措施,以确保投资控制工作的目标落实。

⑵编制与本项目建设施工阶段相对应的投资控制工作计划和详细的工作流程图

⑶使用直方图等统计手段,随时对工程投资中出现的偏差进行分析、对比,并针对问

题制定纠偏控制措施

3、经济措施

⑴项目监理部将依据甲方授权范围,安排专业造价监理工程师对施工单位上报的施工

图预算及时进行审核,并结合施工进度网络计划审核施工单位编制的工程项目各阶段及月度资金使用计划

⑵对施工方所做的已完工项目质量及时审核。已达到符合合同条件的标准,工程变更

需要有设计单位的变更通知,甲方和监理工程师要认真审核施工单位的付款清单,并现场计量后,才可鉴证并转建设单位审核认可。对不符合合同规定的工程量,监理人员有权不予签证

⑶对施工过程进行投资跟踪控制。重点控制工程量不明确、易突破;单价不明确;设

计变更与洽商;费用索赔等。主要采取以下措施:

①严格按《工程建设监理规范》中规定的设计变更,洽商管理的基本程序办理设计

变更、洽商。对将突破合同款的设计变更、洽商在签认前与建设单位商量。

②对一些不明确或不可预见的工程量,监理应会同甲方和施工方共同进行计量

③对涉及费用增加的变更,必须报总监理工程师和甲方代表签字认可,否则无效。

4、技术措施

⑴认真审查施工图纸设计文件,尽量减少工程设计变更,对设计变更进行技术、经过

多方面比较,严格控制设计变更,尤其是对施工单位因为施工方法、施工工艺提出的设计变更,要认真谨慎的进行技术分析,对此,报甲方审批,只有经过甲方同意后才能认可。

⑵对于设计外发生的经济签证,坚持三方会签的原则,及甲方代表、监理人员施工人

员共同现场实测实量,共同签证。

5、合同措施

⑴按我公司ISO9002程序文件要求,认真管好监理工作记录,保存各种文件图纸。特别是注意实际施工变更情况的图纸,积累原始凭证、资料,为正确处理发生的索赔和反索赔提供真实、可靠的文字依据。

⑵参与合用的变更、补充工作,在确保工程质量和进度的前提下,着重考虑对投资控制的影响

五、合同管理流程

监理工程师在进行三大目标控制所依据的文件主要就是勘察设计合同、施工承包合同、委托监理合同等有关工程建设的合同文件和监理大纲及监理规划,合同管理在整个管理过程中始终处于核心地位。同时,合同管理还是一个综合目标的管理,并且贯穿整个监理过程。因此,监理工程师在勘察设计合同涉及双方权利、义务、责任条款和施工合同涉及到有关工期、质量、索赔、设计变更、洽商、工期延期等有关条款方面应采取预先分析、调查的方法经常跟踪合同执行情况和施工中出现的问题,及时通过《监理工程师通知单》和《工作联系单》督促和纠正承包单位不符合合同约定行为和提前向建设单位和承包单位发出预示,防止偏离合同的约定事件发生。

1、施工阶段监理工程师的主要合同管理工作

1.1合同工期管理

本工程工期紧张,为了使工程如期竣工,在施工合同履行过程中应采取余下相应措施:

⑴按施工合同规定,要求承包方在工程开工前提出包括分月、分段进度计划的施工总

进度计划,并加以审核批准。

⑵按照分月、分段进度计划,由专业监理工程师进行实际检查

⑶对影响进度计划的因素进行分析。属于建设单位的原因,应汇报并协助及时主动解

决;属于施工单位原因,应督促其采取相应对策及时解决

⑷在同意施工单位修改进度计划时,审批承包方修改的进度计划

1.2质量管理

为了确保本工程达到合同规定的优良等级,监理工程师应行使如下质量检验权:

⑴检验工程使用的材料、设备质量及其质量证明文件

⑵按合同规定的规范、规程监督检验施工质量

⑶按合同规定的程序检查验收隐蔽工程和中间需要验收工程的质量

⑷参与验收单项竣工工程质量

1.3投资管理

⑴认定工程质量和进度,按甲方授权范围认定和计算合格工程量,并签署付款凭证

⑵按工程加宽结算办法和施工合同规定的结算程序,参与工程竣工结算

1.4设计变更、洽商的管理

设计变更、洽商记录必须经过甲方代表和总监理工程师签认后,施工单位方可执行。内容应符合有关规定、规程和技术标准。填写的内容必须表达准确、图示规范。设计变更、洽商的内容要及时反映在图纸上。分包工程的设计变更经洽商后通过总承包单位办理,变更、洽商的工程完成并经监理工程师验收合格后,按正常的支付程序办理变更工程费用的支付手续

1.5工程暂停及复工的管理

在下列情况发生时,总监理工程师可以签发《工程暂停令》,但签发前应征求建设单位的意见。签发《工程暂停令》后,监理工程师应协同有关单位按合同约定,处理好因工程暂停所诱发的各种问题。

⑴应建设单位要求,工程需要暂停施工时

⑵由于工程质量问题,必须暂停处理时

⑶为避免安全隐患发生,造成工程质量事故,损失或危机人身安全时

⑷发生必须暂停施工的紧急事件时

在工程经过暂停处理达到可以继续施工时

⑴如工程暂停是由于建设单位原因或非承包单位原因时,监理工程师应在暂停原因消

失,具备条件时,及时签发《监理工程师通知单》,指令承包单位复工

⑵如工程暂停是由于承包单位原因,承包单位在具备复工条件时,填写《复工报审表》

报项目监理部审批,有总监理工程师签发审批意见

⑶承包单位自接到复工指令后,继续施工

1.6工程延期的管理

⑴项目监理部应对合同规定的下列原因造成的工程延期事件予以处理:

非承包单位原因使工程不能按原定工期开工;工程量变化和设计变更;不可抗力事件;建设单位同意工期顺延的其他情况;

⑵项目监理部只有在下列情况下接受承包单位提出的工程延期申请:

工程延期事件发生后,承包单位在合同约定期限内提交工程延期意向报告,承包单位按照合同约定提交有关工程延期的详细资料和证明文件,工程延期事件终止后,承包单位在合同约定的期限内递交了《工程延期申请表》

⑶在工程延期后,项目总监理工程师应做好以下工作:

向建设单位转发承包单位提交的工程延期意向报告;对工程延期事件随时搜集资料,并做好详细记录;对工程延期事件进行分析研究,对减少损失提出建议。监理工程师在处理工程延期过程中,还应通知承包单位采取相应措施,减少对工程影响程度。

⑷监理工程师审查承包单位提交的《工程延期申请表》

申请表填写齐全。签字、印章手续完备,证明资料真实、齐全。

⑸监理工程师评估延期的原因

工程延期事件属实,工程延期依据的合同条款准确,工程延期事件必须发生在被批准的进度网络计划的关键路上

⑹最终评估出的延期天数,经与建设单位协商一致后,由总监理工程师签发《工程延

期审批表》

1.7费用索赔的管理

监理工程师索赔管理的主要任务:

⑴对导致索赔的原因有充分的预测和防范

⑵通过有力的合同管理防止发生索赔干扰事件

⑶对发生的干扰事件及时采取措施,减少损失

⑷参与索赔处理过程,审核索赔报告,剔出施工单位不合理的索赔要求或索赔要求中的不合理部分,使索赔得到圆满解决

⑸协助甲方做好索赔工作

2、合同争议调解

⑴合同争议发生后,争议一方可书面通知项目监理部,请予以调解

⑵项目监理部收到争议通知后,应在合同规定的期限内进行调查和取证,于双方协商后作出决定

⑶决定以《监理工程师通知单》的形式发出,争议双方自觉执行

⑷不同意项目监理部的决定可按合同约定的程序处理

⑸在争议解决的过程中,项目监理部仍应采取积极的措施督促承包单位继续施工。

3、违约处理

违约处理的原则:

⑴在监理过程中发现可能违约时,应及时提醒有关各方,防止或减少违约事件的发生

⑵对已发生的违约事件,要以事实为依据,以合同约定条款为准,公平处理

⑶自理违约事件应在认真听取各方意见与双方充分协商的基础上确定解决

六、安全文明生产及环境保护控制

1、安全方面

安全管理目标

不发生重伤及以上事故

不发生一般及以上机械损坏事故

不发生负主要责任的一般及以上交通事故

不发生环境污染事故

不发生火灾、爆炸事故

2、环保方面

⑴全面实行施工全过程中的安全健康、环境保护、文明施工控制程序

⑵实行全天候、全过程、全方位的环境保护监察与管理

3、安全文明生产与环境保护具体实施内容

⑴监督施工单位现场文明施工,要求建设单位建立健全控制人为噪声制度。

⑵检查施工单位管理人员、操作人员佩戴徽章、胸牌等明显标志

⑶要求施工单位加强纪律教育,做到深入人心,规规矩矩办事,做文明职工

⑷提倡文明用语,拒绝打斗现象

⑸现场各种标牌齐全

⑹检查现场的环境卫生管理,严格执行有关环境卫生的标准和要求

⑺监督并协助施工单位根据建设单位文明工地等有关规定创建文明工地,并在施工组

织设计中详细阐明文明施工措施。经总监审批后作为施工及监理的依据

⑻督促施工单位在施工期间做好工地宣传、班组建设、治安管理工作,并组织有关人员学习贯彻。同事督促协助施工单位做好外包队伍的管理,加强对其人员进行法制,规章制度、消防知识等教育

⑼督促施工单位将场内的材料堆放整齐,并采取安全防卫措施。场内道路平整,场容场貌整齐、整洁、有序

⑽督促施工单位做好施工标牌设置,管理人员必须持证上岗

⑾督促施工单位落实专人经常维护和保持场内道路及施工沿线单位,居民的出入口和

道路的畅通

⑿检查督促工地的排水设施和其他应急设施保持畅通、有效、安全。生活区内做到排水通畅,无污水外流或堵塞排水沟现象

⒀检查督促施工单位派专人管理工地卫生。生活垃圾要有容器放置,并有规定的地点定时清理

⒁督促施工单位建立工地卫生管理制度,每周检查执行情况,同时检查按规定配置的工地卫生设施

七、监理工作的方法及措施

1、组织措施

⑴加强管理人员的职业道德、业务素质的培训工作。经常进行系统的业务学习,不断提高监理人员的业务水平

⑵编制可依据的各种规划、制度等,做到有章可循

⑶按工程,分专业定人定岗。落实各岗位责任分工及责任制度

⑷坚守工作岗位,做到事事有人管,层层有控制

2、技术监理的工作方法与措施

⑴做好材料供货单位的选择工作。

⑵审核施工单位施工组织设计和专项施工方案,重视和加强工程的组织协调工作,按合同工期、最佳方案组织施工

⑶组织和要求施工单位,做好图纸自审和会审工作。

⑷严格事前、事中和事后控制。要通过样板示范,重点工序专项审查。样品检验、旁站监理。严格验收,确保工程质量

⑸做好保证项目资料的落实、审核把关,保证资料不全的、缺项的、不符合要求的一律不准开工和使用。做到报验、审核、签发手续齐全

3、质量监理的工作方法与措施

⑴要求承包单位编制重点部位、关键工序的施工工艺,并严格审查,达到切实可行,确保工程质量

⑵承包单位写出质量保证措施和通病防治措施,监理认真审查并监督实施

⑶未经监理人员验收或验收不合格的工程材料、设备等监理人员拒绝签字,并限期对其进行整改

⑷施工中经常对施工用料进行检查,如发现不合格材料禁止使用,并清出场。追究责任,已用到工程必须返工,并进行惩罚

⑸隐蔽工程验收根据实际情况,在施工前、施工中、施工后分别进行。经检查合格后方可隐蔽。未经检验或检验不合格的必须重新验收,不合格的必须返工,否则不予签发隐蔽记录,不予进行工程验收

4、合同及投资控制工作的方法措施

⑴确定工程建设优质优价的合同原则,对不符合合同规定质量要求的拒付工程款

⑵严格按工程形象进度支付工程预付款,并有现场监理按时签发。总监理工程师审核后方可支付

⑶不按程序施工,不按规范操作,质量达不到标准的监理已提出,没整改或未整改玩的不予付款

⑷监理要积极对设计和施工方案提出合理化建议。对能缩短工期,提高工程质量,节约投资的要鼓励

5、安全及进度的监理工作措施

⑴要求承包方编制总体进度计划和月进度计划,监理要经常按计划和实际进行进度检查分析和督促

⑵加强对施工单位的施工组织和施工人员的管理,核对施工人员是否满足施工要求。

⑶加强调度合理安排,监理要检查组织协调各施工单位、各工种、各工序间的交叉作业安全情况,确保安全施工的可靠控制

⑷加强材料供用协调,保证各种材料按期到货。做到勤访问、勤督促,有检查、有落实,防止缺料少设备延误工期

⑸监理督促施工单位,落实各种安全设施及要求,做到有组织有落实,事事有人负责

⑹现场没有安全警句、安全标志、安全防护等不许施工

⑺建立要对现场的安全工作进行监督检查,对违反安全操作规程的坚决予以制止

⑻施工单位应根据规定设专职安全员。安全员应在施工现场负责安全管理工作。非施工人员未经允许,禁止进入现场工作。

⑼要求该工程必须建立“三个制度”,加强三项安全管理。即安全管理制度,外来人员的管理制度,外来车辆的管理制度

按照监理规划和监理细则等有关技术文件的方法及措施,加强动态监理,提前“预控”。不断适用计划的变化,使计划在调整中进行。原则性与灵活性相结合不断丰富与细化监理工作的方法及措施,从而为工程顺利圆满的完成提供更好的专业监理服务。

道路安全监理实施细则

安全监理实施细则 一、前言党和政府历来对安全生产都予以高度重视,改革开放以来,随着社会主义建设事业大规模发展的需要,先后颁布了《中华人民共和国安全生产法》,《建设工程安全生产管理条例》等法律、法规文件,给各行各业在安全生产方面提出了明确的要求。 需要特别指出的是:2003年11月24日国务院393号文件(《建设工程安全生产管理条例》以下简称“条例” )颁发之前,对从事建设工程监理的工程师们来说,对建设工程安全生产中出现的安全事故、问题不负具体的责任。但在“条例”颁布之后,监理职责与范围就截然不同了,“条例”中明确指出:工程监理单位和监理工程师应当按照法律、法规和工程建设强制性标准实施监理,并对建设工程安全生产承担监理责任。 二、总则 1、安全生产是党和政府一贯的方针政策,是保障工程安全可靠、劳动者安全、健康,社会安定和谐,公司社会效益、经济效益头等重要的大事。 2、各项目监理部在施工监理过程中,应贯彻执行“安全第一,预防为主”和“管工程监理必须管安全生产”的原则,根据本细则结合工程实际编制监理大纲、监理规划制定有关规章制度,和审查施工单位安全、质保体系,施工组织设计、施工方案、开工报告等。 3、监理组织机构中应设置安全领导小组,各级监理人员必须遵守 本细则的有关规定,做到监理工作和安全生产同时计划、布置、检查、总结和评比。 4、本细则适用于公路工程、市政工程的新(扩)建和改建。

5、在实施中,除应符合本细则规定外,尚应符合国家和交通行业中有关的标准和规定。 三、监理准备工作阶段 1、工程开工前,项目监理机构必须详细核对设计文件,特别是重点、难点的工程和部位,熟悉工程的地形、地质、水文、气象、施工现场的电力线路和人居环境等资料和情况。 2、在建立监理质量保证体系的同时,要建立监理安全生产保证体系,坚持两手都要抓,两手都要硬。 3、检查施工单位驻地建设、质保体系的同时,要检查驻地是否处在危险区域(如悬崖、陡坡、泥石流、汛情范围等)和具体的消防间距和消防措施。易燃、易爆品仓库应和生活、生产区分开,安全距离要满足有关规定。 4、在有暴风雪和有汛情的区域施工时,检查施工单位是否设立专职或兼职的气象及汛情预报人员,是否和当地水文站建立正常的联系。 5、开工前应对施工单位的便道作一次全面的检查:便桥的通行能力是否满足设计和工程的实际需要,便道的宽度是否满足安全会车的要求,便道路基是否稳定可靠,便道的高度是否处在施工期供水位之上。检查便道各类警示标志(如限载、限速、指向标志)等。 6、在检查施工单位进场人员、设备履约情况的同时,尚要检查设备的 完好情况,是否存在不安全的因素。对从事特殊工种,如高空作 业的人员,尚需施工单位出具该类人员的健康证明,有无不利于该作业的疾病(如心脏病、高血压、恐高症等)。并按规定要求上岗。 7、施工中若采用新技术、新工艺、新材料、新设备时,监理人员必须事

农村公路监理实施细则

第一章总则 1.1 监理实施细则的编制目的 为加强海南省农村公路交通扶贫六大工程琼中县自然村通硬化路(六标)驻地监理部所监理工程的质量管理,控制工期和工程费用,提高投资效益及工程管理水平,使监理工作标准化、规范化、程序化,并通过工程的全过程监理,最终实现工程质量、进度、投资、安全及环保各目标,特制定本工程施工监理实施细则,供施工单位和监理单位共同遵照执行。 1.2 监理工作原则 监理单位和监理人员本着“严格监理、优质服务、公正科学、廉洁自律”的原则,认真贯彻执行有关施工监理的各项方针、政策、法规,制定详细工作计划,明确岗位职责,严格检查制度;依据海南省农村公路交通扶贫六大工程琼中县自然村通硬化路(六标)建设项目工程合同条款和各种技术规范,利用监理合同赋予监理工程师的职责、权力和义务,对工程进行全过程、全方位的监督,努力做好各项监理工作。 1.3 监理依据 1.3.1. 国家法律和根据有关技术、经济法规和技术标准而订立的施工合同文件及附件、设计文件、工程理清单及说明。 1.3. 2. 本项目施工招标文件及技术规范 1.3.3.《公路工程施工监理规范》(JTG G10-2016)、《公路工程质量检验评定标准》(土建工程)(JTG F80/1-2012)、《公路工程国内招标文件范本》(2009年版)、《公路工程技术标准》(JTG B01-2014)、现行公路工程技术标准、规范。 1.4 工程概况 琼中县自然村通硬化路道路总全长18.3KM,共计11条通村硬化道路(16号路乌石茶厂路口-茶厂,17号路乌石一队-乌石一区部,18号路乌石21队路口-绿橙基地,19号路乌石20队-乌石23队,20号路乌石27队-金光林基地,21号路阳江六区-2队,22号路农场21队路口-六区部,23号路乌那线11KM-30队,24号路阳江六区部-3队,25号路阳江六区部-5队,26号路农场路口-22队),现状道路为2-3M 宽的沙土道路,坡度较陡,每逢雨天,寒冬腊月,道路泥泞,行走困难。为解决当地农民的经济落后局面和提高生活水平,政府给以经费改造道路。 1.4.2 气象、水文 琼中境内域位于热带海洋季风区北缘,雨水充沛,气候温和,四周群山环抱,有独特的山区气候特点。年平均气温22度,1月份平均气温16度,绝对最低气温为

道路工程安全监理细则

利民路(德隆街-明福街)工程 安 全 监 理 规 划 编制:_____________ 审核:_____________ 安阳市三维建设工程咨询监理有限责任公司 利民路工程监理部 二〇一六年四月 目录 一、工程项目概况及编制依据

二、监理安全生产监督保证体系 三、监理安全生产监督职责 四、安全监理工作工作程序 五、安全生产监督管理措施 六、安全生产监理工作内容 七、主要监理方法和手段 八、施工用电安全监理细则 九、吊装安全监督管理规定 十、交通安全及文明施工监理细则 十一、安全施工监理要点 附件:安全文明施工监理制度 一、工程项目概况及编制依据 1、项目名称:利民路(德隆街-明福街)道路工程 2、监理工作范围和内容: 本工程监理是施工阶段监理,为本次利民路工程的道路,工程包括道路工程、雨水工程、照明、给水、绿化工程及交通等多项工作内容。对施工阶段全过程的工程质量、工期、投资进行控制,对施工安

全进行监督,并做好各协作单位的组织协调工作。 3、本工程安全生产工作特点: (1)本工程工作面广、点多、且部分工程在不中断交通的情况下施工,沿线交通条件较复杂,故作业面安全防护工作是本工程的重点和难点。 (2)临时用电的组织是安全施工的重点。 (3)吊装难度大,路灯、交通标志、信号灯等吊装在交通条件复杂的道路环境下施工,周围地下和地上管线复杂,吊装安全是本工程安全控制重点。 (4)地下管线较多,埋深不同,沟槽开挖过程中,必须保证高压电杆等地上杆线和已敷设的管道、燃气管道、自来水管道等地下管线的施工安全。 (5)交通组织难度大:沿线单位及居民的出入量大,且部分管段与路面施工单位的施工交叉作业,交通干扰较大,施工难度大,必须保证进出人员及运输安全。 (6)安全、文明施工程度要求高:施工现场处于城中心区域,需保证行人及车辆的过往安全,同时减少施工噪音、渣土、污水等对周边环境的影响。 4、本规划(细则)编制依据 (1)国务院393号令《建设工程安全生产管理条例》 (2)建设部建质【2004】213号《建筑施工企业安全生产管理机构设置及专职安全生产管理人员配备办法》、《危险性较大工程安全专

美丽乡村道路监理实施细则

固原市原州区美丽村庄道路工程 (老三营村、马店村) 监 理 实 施 细 则 编制:景治峰 审核:翟家骐 达华工程管理(集团)有限公司宁夏分公司 2015、 目录 一、专业工程特点 1.工程概况 2.编制依据 3.工程特点及要求 二、质量控制流程 1.监理工作措施 2.本工程控制的具体值及要点 三、进度控制流程 1.施工进度监理制度 2.工期目标的分解及风险分析

3.工期分险分析 4.进度控制要点与控制进度风险措施 四、投资控制流程 1.投资监理制度 2.组织措施 3.经济措施 4.技术措施 5.合同措施 五、合同管理制度 1、施工阶段监理工程师的主要合同管理工作 2合同争议调解 3违约处理 六、安全文明生产及环境保护控制 1.安全方面 2.环保方面 3.安全文明生产及环境保护具体实施内容 七、监理工作的方法及措施 1、组织措施 2、技术监理的工作方法与措施 3、质量监理的工作方法与措施 4、合同及投资控制工作的方法措施 5、安全及进度的监理工作措施 根据监理规划与道路施工的专业特点及监理工程师在各分项、分部工程中的具体要求,做法与签证手续等工作内容,编写监理实施细则且对其不断地细化与丰富,为工程上的顺利实施提供服务。 一、专业工程特点 1、工程概况 1、1工程名称:固原市美丽乡村建设道路工程(马店村、老三营) 1、2工程地点:原州区三营镇老三营,头营镇马店村 1、3工程内容:创建“美丽村庄”就是改善农村人居环境,提升社会主义新农村建设水平的需要,我国新农村建设取得了令人瞩目的成绩,但就是总体而言广大农村地区基础设施依然薄弱,人居环境脏乱差现象仍然突出。因此原州区共建5、7公里四级水泥混凝土路改善农村环境道路情况;老三营1、7公里,造价人才网马店村4公里。路基宽度分别有3m、3、5m、4m、5m;厚度18cm。级配砂砾基层20cm;路肩为50cm宽、8cm厚的砂砾填筑;10个直径为40cm 的钢管涵;部分边沟及若干过户板。 工程投资金额:300万元(分三个合同管理) 1、4工程工期计划:201 年月日~201 年月日 1、5工程质量等级:优良等级

挂篮施工安全监理实施细则

宁波市轨道交通工程建设项目 承包单位:中国铁建大桥工程局集团有限公司合同号:JS2-2-JL-15001 监理单位:宁波市斯正项目管理咨询有限公司编号:J2212/B005/ 0002/1703 B-005 2、本表与审核单同时使用。 3、本表由监理单位呈报两份,批准后建设单位、监理单位各留一份。

宁波市轨道交通工程建设项目 宁波市轨道交通2号线二期土建工程TJJL2212标段 监理实施细则 (挂篮施工) 内容提要: 工程概况 编制依据 监理工作控制目标及控制要点 监理工作方法及措施 监理单位(章): 专业监理工程师: 总监理工程师: 日期:

目录

一、工程概况 1.工程简介 宁波市轨道交通2号线二期工程高架段位于镇海区,线路自2号线一期工程终点站后向东南沿宁镇公路路中继续敷设,于金丰路口西侧设高架站临江站。出临江站后沿宁镇公路向东北继续沿路中高架敷设,于大运路和俞范东路之间由高架转入地下,高架与地下以U型槽连接。高架段(含U型槽及明挖暗埋段)设计起始里程K28+,设计终点里程(明挖暗埋段终点里程)K32+(起止点里程均以上行线为代表),全长约米。 2.挂篮施工区域环境 挂篮施工主要位于清水铺站-五里牌站区间起点:K28+、终点:K30+、该区间全长:,现浇简支梁、连续梁、连续刚构呈东西走向。 其中挂篮施工部位为跨绕城高速段,也即A32-A33墩柱。周边主要环境为沿宁镇公路路中向东前行,绕城高速以西段,线路两侧有零星的厂房;绕城高速以东段,有蛟川街道,线路两侧有密集的居民局宅区、厂房,下穿500kv高压线、铁环北路线。 二、编制依据 (1)《中华人民共和国安全生产法》 (2)《建筑工程安全生产管理条例》 (3)《建筑施工安全检查标准》(JGJ59-2011) (4)《施工现场临时用电技术规范》(JGJ46-2005) (5)《建筑施工高处作业安全技术规程》(JGJ80-91); (6)《城市轨道交通工程安全质量管理暂行办法》(建质[2010]5 号文) (7)宁波市轨道交通2号线二期土建工程施工图设计; (8)宁波市轨道交通2号线二期土建工程岩土工程勘察报告; (9)关于进一步做好危险性较大的分部分项工程管理工作的若干意见(甬建发〔2009〕162号); (10)《危险性较大的分部分项工程安全管理办法》(建质[2009]87 号文) (11)《宁波市轨道交通工程安全文明施工标准化手册(

美丽乡村道路监理实施细则

固原市原州区美丽村庄道路工程 (老三营村、马店村) 监 理 实 施 细 则 编制:景治峰 审核:翟家骐 达华工程管理(集团)有限公司宁夏分公司 2015.

目录 一、专业工程特点 1.工程概况 2.编制依据 3.工程特点及要求 二、质量控制流程 1.监理工作措施 2.本工程控制的具体值及要点 三、进度控制流程 1.施工进度监理制度 2.工期目标的分解及风险分析 3.工期分险分析 4.进度控制要点和控制进度风险措施 四、投资控制流程 1.投资监理制度 2.组织措施 3.经济措施 4.技术措施 5.合同措施 五、合同管理制度 1.施工阶段监理工程师的主要合同管理工作 2合同争议调解 3违约处理 六、安全文明生产及环境保护控制 1.安全方面 2.环保方面 3.安全文明生产及环境保护具体实施内容 七、监理工作的方法及措施 1、组织措施 2、技术监理的工作方法与措施 3、质量监理的工作方法与措施 4、合同及投资控制工作的方法措施 5、安全及进度的监理工作措施

根据监理规划和道路施工的专业特点及监理工程师在各分项、分部工程中的具体要求,做法和签证手续等工作内容,编写监理实施细则且对其不断地细化和丰富,为工程上的顺利实施提供服务。 一、专业工程特点 1、工程概况 1.1工程名称:固原市美丽乡村建设道路工程(马店村、老三营) 1.2工程地点:原州区三营镇老三营,头营镇马店村 1.3工程内容:创建“美丽村庄”是改善农村人居环境,提升社会主义新农村建设水平的需要,我国新农村建设取得了令人瞩目的成绩,但是总体而言广大农村地区基础设施依然薄弱,人居环境脏乱差现象仍然突出。因此原州区共建5.7公里四级水泥混凝土路改善农村环境道路情况;老三营1.7公里,造价人才网马店村4公里。路基宽度分别有3m、3.5m、4m、5m;厚度18cm。级配砂砾基层20cm;路肩为50cm宽、8cm厚的砂砾填筑;10个直径为40cm 的钢管涵;部分边沟及若干过户板。 工程投资金额:300万元(分三个合同管理) 1.4工程工期计划:201 年月日~201 年月日 1.5工程质量等级:优良等级 1.6承建单位: 建设单位:固原市原州区交通和乡镇建设环保局 设计单位:固原市公路勘测设计院 监理单位:达华工程管理(集团)有限公司宁夏分公司 2、编制依据 2.1《市政工程质量统一验收标准》(GB50300—2001) 2.2《工程测量规范》(GB50026—93) 2.3《工程建设标准强制性条文》公路工程部分 2.4《公路工程质量检验评定标准》(JTGF80/1-2004) 2.5《道路施工合同》 2.6《公路工程技术标准》(JTJB01—2003) 2.7道路施工图纸 3、工序特点及要求 3.1路基、路面工程

市政道路工程安全监理实施细则

庞公路延伸段(庞公祠路--向阳路) 道路排水工程 安全文明施工监理细则 编制: 审核: 中协成建设监理有限责任公司 2017年 1 月 25日

安全监理工作细则 一、项目工程特点 1、庞公路延伸段为庞公片区南北向主干道,本次设计起点为现状庞公路终点(庞公祠路),途中与主干道(庞鱼路、江华路、环路、向阳路)、规划次干路、支路等13条路相交,由南止于向阳路。 2、庞公路沿线路口交叉均为平交,由于交叉口通行能力小于路段,并且相交道路较多,为满足交通需求,提高交叉口通行能力,针对不同等级道路采用不同平交方式,主干路相交采用十字交叉,对路口进行扩宽渠化,次干路采取普通平交,不展宽渠化。 3、沿线有许多居民住宅区和菜地,对文明施工的要求高。 4、线路区分布少量水塘及灌溉蓄水池,含少量地表水。 5、据现场考察,道路沿线地势平坦、交通便利、水、电充足,能满足工程需要。 二、安全监理工作流程 监理部成员熟悉图纸┈以总监为组织者,各专业监理工程师分工编制安全监理细则┈监理部审核施工单位的施工组织设计、专项施工方案、安全应急救援预案┈监理部,核查施工单位的安全生产许可证,检查施工单

位的安全生产管理体系是否健全,并检查施工单位的安全规章制度、特殊工种上岗证、安全技术交底┈各专业监理工程师检查施工单位的施工机具的合格证及保养情况┈各专业监理工程师检查施工操作人员的安全教育培训资料┈监理部检查施工现场的机具布置等是否与总平面图相符┈监理部巡视检查现场施工安全工作,检查施工用电是否规,并针对情况发出联系单、通知单等及时督促施工单位整改,督促施工单位安全管理体系有效运转┈施工单位拒绝按照监理要求进行整改或停止施工的,监理部及时向当地主管部门进行报告┈整理安全资料,进行归档。 三、监理工作控制要点及目标 3.1安全管理方针 “安全第一,预防为主”。安全生产应以人的管理核心,即消除人的不安全行为,严格控制违章作业行为,施工过程中一切作业必须服从安全。 安全管理重点容:检查施工单位安全管理体系是否健全,专职安全员配置是否符合要求,审查施工单位安全管理资料是否及时、齐全、真实,施工组织设计、施工方案中安全技术措施是否可靠、可行;对施工组织设计、施工方案、施工安全技术措施、安全防护用品的使用情况进行检查,对施工中存在的安全隐患应严格按《安全生产管理条例》第十四条规定行使监理的安全职责,并应及时与施工方沟通,动之以情,晓之以理,督促施工单位整改、消除安全隐患,充分体现监理工作的预控性和协调性。 基础施工阶段施工安全控制要点:挖土机械作业安全;边坡防护安全;

美丽乡村建设监理实施细则

XXXXXX村美丽乡村建设工程 监 理 细 则

编制:_____________ 审核:_____________ XXX工程管理有限公司 XXX 年XXX月 目录 一、工程项目概况 ................................... 4?… 二、监理工作的依据和容 ............................. 4… (一)......................... 、施工阶段监理工作依据… (二)........................................... 、施工阶段监理工作容......................................... 5- 三、监理工作程序细则 .................................. 7… (一)................................. 、监理工作程序7… (二)............................................ 、监理工作流程图:........................................... 11- 1、监理机构及业主、承包人的关系................ ..11 2、工程设计变更程序流程....................... :/12 3、开工准备阶段质量监理工作流程................ ..13 4、材质核定的监理工作流程..................... .:14 5、隐蔽工程监理工作流程 (14) 6、施工阶段分部与分项工程质量监理工作流程...... ..15

路面工程监理安全实施细则(2021)

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 路面工程监理安全实施细则 (2021)

路面工程监理安全实施细则(2021)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。 总则 1.1严格执行《中华人民共和国安全生产法》、《建筑工程安全生产管理条例》、《公路水运工程安全生产监督管理办法》、《河北省公路工程安全生产、文明施工安全规定》,总监办文件《关于做好安全生产和环境保护措施的通知》,贯彻执行国家现行的安全生产的法律法规、建设行政主管部门的安全生产的规章制度和建设工程强制性标准。 1.2驻地办在施工监理过程中,应贯彻执行“安全第一,预防为主”和“管工程监理必须管安全生产”的原则,认真审查施工单位上报的安全保证体系、施工组织设计、专项施工方案、开工报告等。 1.3督促施工单位落实安全生产的保证体系,建立健全安全生产责任制;督促施工单位进行安全生产知识教育及分部分项工程的安全技术交底; 1.4检查并督促施工单位按照建筑施工安全技术标准和规范要求,

农村公路养护管理考核细则

长沙市农村公路养护管理考核细则 文章来源:办公室发布日期:2011-08-17 第一章总则 第一条为加强农村公路的养护管理,维护农村公路的使用功能,延长农村公路的使用寿命,根据《湖南省农村公路养护管理办法》和长沙市交通运输局、长沙市财政局和长沙市发展和改革委员会联合发布的长交办[2009]173号文件(关于印发《长沙市农村公路管理养护实施细则》的通知)的精神,特制定此细则。 第二条考核范围和对象:农村公路管理机构统计口径内的县道、乡道和村道,管理养护工作包括日常保养、小修、中修、大修、绿化和灾害性防治、危旧桥梁改造、安全保障及路政管理等工作。 第三条市农村公路局成立考核小组,由局长任组长,主管养护的副局长任副组长,考核小组办公室设县乡科。考核小组全面负责对全市农村公路养护管理工作的考核,按100分制进行计算,考核分五个方面:养护质量考评(40分)、养护规章制度(10分)、养护工程管理(20分)、资金和计划管理(15分)、路政管理(15分)。 第二章养护质量考评 第四条农村公路养护质量的基本要求是:保持路面整洁、横坡适度;路肩平整坚实、边坡稳定、排水畅通;桥涵、构造物完好;交通标志、防护设施完好;绿化协调美观。逐步实施GBM(文明路)工程,力争构成畅、洁、绿、美的农村公路交通环境。 第五条农村公路日常保养要按照《公路养护技术规范》(JTG H10-2009)、《公路技术状况评定标准》(JTG H20-2007)及其他相关规定、操作规程组织实施,按照路面、路基、桥涵构造物和沿线设施四项养护质量内容评定分等。农村公路养护质量路况评定县、乡道以优良率为考核指标,村道以好路率为考核指标。市级实行目标考核,县级实行量化考核。 一、各县(市)、区按要求上报公路技术状况自检评定表(5分) 二、县道和乡道按优良率评定(25分) 三、村道按好路率评定(10分) 县乡道优良率低于目标值不得分,达目标值得20分,每增加1个百分点加1分,最多加5分;村道达目标值得7分,每增加3个百分点加1分,最多加3分。年终优良率抽查与上报结果不一致,等级下降的,每发现1公里扣1分,扣完为止。各级农村公路管理机构应确保本级农村公路优良率目标值全面完成。 第三章养护规章制度 第六条各县(市、区)对现有农村公路管理机构进行规范,对机构级别、人员编

交通安全设施监理细则(2011版)[1]

工程 交通安全设施监理实施细则 编制: 审核: 批准: 昆明建设咨询监理有限公司 项目监理部 2011 年月日

目录 一、工程概况 (1) 二、监理工作依据 (1) 三、监理质量控制原则 (2) 四、质量目标分解 (2) 五、施工难点及监理要点 (3) 六、预控要点 (11) 七、适用规范 (14) 注: 1、根据工程监理规范进行《监理实施细则》的编写,市政工程一般参照住建部市政规范标准,如需要参照交通部公路规范标准时,请监理工程师在实施监理前,各方必须明确采用规范和检验评定标准。 2、GB表示国家强制性标准,GB/T表示的是国家标准推荐类型。强制性标准企业必须执行,推荐性标准企业可以参考执行,也可以不执行!但是企业采用了推荐性标准,就必须满足其标准要求。

昆明呈贡新区乌龙片区B地块配套市政道路工程 交通安全设施监理实施细则 一、工程概况 (一)项目名称:昆明呈贡新区乌龙片区B地块配套市政道路(古滇路、外网路网、内部路网)交通设施工程 (二)业主单位:昆明新投建设项目管理有限公司 (三)承包单位:广东省阳江市建安集团有限公司 (四)设计单位:上海市政工程设计研究总院 (五)项目概况:呈贡新城白龙潭居住区-B地块置换用地位于昆明市呈贡新城,昆玉高速公路以西,呈贡县城以南约5公里,南中央大道以南,老昆洛路和呈贡军用机场西侧,南临七星山,西侧临环湖路,与滇池生态湿地相望。新B地块周边规划的主要道路有环湖路(40米),南中央大道(40米),古滇路(60米)及乌龙10号路(40米)。乌龙片区现状有老昆洛公路南北穿过,方便联系城市主城和玉溪,三铝公路东西联系雨花片区和吴家营中心片区。乌龙片区局昆明主城20KM,距呈贡吴家营中心区4KM,具有优越的交通区位条件,是呈贡新城的重要组成部分。 昆明呈贡新区乌龙片区B地块配套市政道路(古滇路、外网路网、内部路网)交通设施工程15552.79 工程位置、里程及投资、工期计划。 (六)设计要求 1.交通标志 (1)交通标志细部要求及尺寸 (2)标志支撑形式 (3)钢构件防锈处理 (4)交通标志施工要求 2.路面标线 (1)交通标线设计内容 (2)交通标线材料要求 (3)交通标线施工要求 3.护栏

【最新版】建筑工程监理实施细则范本

仓前街道联具塘村美丽乡村建设工程 监 理 实 施 细 则 编制: 审核: 浙江禾城工程管理有限公司 2020年12月

目录 一、工程项目概况 (4) 二、监理工作的依据和内容 (4) (一)、施工阶段监理工作依据 (4) (二)、施工阶段监理工作内容 (5) 三、监理工作程序细则 (7) (一)、监理工作程序 (7) (二)、监理工作流程图: (11) 1、监理机构及业主、承包人的关系 (11) 2、工程设计变更程序流程 (12) 3、开工准备阶段质量监理工作流程 (13) 4、材质核定的监理工作流程 (14) 5、隐蔽工程监理工作流程 (14) 6、施工阶段分部与分项工程质量监理工作流程 (15) 7、进度控制工作流程 (16) 8、投资控制工作流程 (17) 9、竣工验收阶段质量监理工作 (18) 四、监理工作控制目标及控制要点 (19) (一)、监理工作控制目标 (19) (二)、监理工作控制细则及要点: (19)

1、道路工程监理要点 (19) 2、雨、污水管道监理控制要点 (30) 3、砌体工程监理控制措施 (38) 4、装饰工程的质量控制措施 (49) 5、人行道工程监理要点 (53) 6、种植土及地形工程质量控制要点 (60) 7、植物材料种植工程质量控制要点 (64) 8、大树或特大树木种植、移植工程质量控制要点 (70) 9、草花、地被种植工程控制要点 (71) 10、养护管理阶段的管理 (72) 11、土方回填质量控制要点 (74) 五、监理工作方法及措施 (78) (一)、质量控制的方法及措施 (78) (二)、进度控制的方法及措施 (79) (三)、投资控制的方法及措施 (79) (四)、合同管理的方法及措施 (80) (五)、信息管理的方法及措施 (80) (六)安全管理及文明生产措施 (81) (七)、组织与协调 (81) 六、测量控制监理细则 (81) (一)、平面控制 (81)

监理实施细则93148

目录 一、工程概况 二、编制依据 三、监理工作流程 四、监理控制措施 五、质量、安全控制措施及要点 六、安全文明施工监理

一、工程概况 1、建设工程名称:重庆市江津区四面山白岩嘴危岩排危处置工程 2、建设单位:重庆市江津区地质灾害整治中心 3、建设工程地点:该工程位于江津区四面山白岩嘴 4、承包人:重庆市二零八建设工程公司 5、设计单位:重庆市地质灾害防治工程勘查设计院 6、工程概况:本工程位于重庆市江津区马家坪官家坝白岩嘴,目前凹腔已经形成,在降雨作用下随时有垮塌的可能。斜坡坡脚有有水泥乡村公路通过,但危岩地处高程较高,脚手架、混凝土等材料及施工机具需要采用索道运输陡崖区,场地交通不便,治理难度较大。 7、建设工程内容:本工程对危岩采用爆破+人工清理坡面+C25混凝土支撑封闭泥岩凹腔+被动网的综合治理方法。共爆破清除W1、W2危岩体方量约20500m3;人工清理坡面松动碎石5000 m3;坡面清理26390 m3,C25混凝土嵌补封闭凹腔500 m3;脚手架26390 m2;弃方39200 m3。 二、编制依据: 1、施工单位经论证审批通过的相关专项施工方案; 2、重庆市江津区崩岩山滑坡治理工程设计图; 3、《建筑边坡工程技术规范》(GB50330-2013); 4、《爆破安全规程》(GB 6722—2014); 5、《混凝土结构工程施工质量验收规范》GB50204—2015; 6、《建筑工程施工质量验收统一标准》GB50300—2013;

7、《建设工程监理规范》(GB503l9-2013); 8、《地质灾害防治工程监理规范》(DZ/T 0222-2006); 9、《公路边坡柔性防护系统构件》(JTT 528-2004); 10、《工程建设标准强制性条文》; 11、其他国家、行业部门颁发的各种规范、评定标准等; 12、已被批准的监理规划。 三、监理工作的流程:(见监理规划) 审查施工单位资质及人员执业资格审查施工技术方案及作业准备情况对所用材料质量按规定要求控制 对工序质量按规定报验程序检查收集、整理资料 对完成分部工程组织检查评定验收 四、监理控制措施 (一)安全措施 1、审查施工单位技术安全资质等级和安全许可是否符合要求。 2、审核施工技术方案及有关安全施工措施是否符合要求。 3、检查安全施工规章制度及作业程序落实情况,尤其安全作业交底是否到位。 4、按规定对施工用机具设备报验进行检查验收。 5、施工人员认真学习安全操作规程,提高安全意识,重点很抓违章操作的现象,坚持做到每道工序有安全交底。

路面施工安全监理实施细则(精编版)

路面施工安全监理实施细则 Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:___________________ 日期:___________________

路面施工安全监理实施细则 温馨提示:该文件为本公司员工进行生产和各项管理工作共同的技术依据,通过对具体的工作环节进行规范、约束,以确保生产、管理活动的正常、有序、优质进行。 本文档可根据实际情况进行修改和使用。 1、根据施工工艺的需要, 在不同的施工现场设置相应的安全警示标牌。 2、基层施工消解石灰时, 不得在浸水的同时边投料、边翻拌。加水闷料后, 作业人员应戴草帽、口罩防护用品进行翻拌。装卸、洒铺及翻拌粉状材料时, 操作人员应在上风侧进行操作, 运输车辆应采用蓬布遮盖。 3、基层施工的拌和料场, 装卸机不得在料堆上空心掏料, 应视料堆现场情况先作放坡处理后, 再行装料;装运基层混合料的运输车不得随车载人, 人工清理粘贴在自卸翻斗汽车内的混合料时, 应有专人指挥汽车司机。 4、沥青路面施工时, 沥青操作人员应事先进行体检, 凡患有结膜炎、皮肤病及对沥青有过敏反映者, 不应从事沥青作业。 5、沥青洒布机作业时应事先检查设备及洒布装置、防护、防火设备是否齐全有效;喷洒沥青时, 如发现喷头堵塞或其他故障, 应立即关闭阀门, 再行修理。 6、沥青拌和楼控制室须配备灭火器材, 沥青混合料拌和设备的启动、运转、停机必须事先进行检查, 并按规定的程序进行。液化气点火装置, 必须有减压阀及压力表。燃烧器点燃后, 必须关闭总阀门;连续式拌和设备的燃烧器熄火时应立即停止喷射沥青, 工作时如遇烘干拌合筒着火, 应立即关闭燃烧器鼓风机及 排风机, 并停止供给沥青, 可再用含水量较高的细骨料投入烘干拌合筒, 并在外

交通安全设施监理细则

连云港新海至徐圩港区公路建设项目工程 交通安全设施 监理实施细则 编制: 审核: 批准: 江苏东南交通工程咨询监理有限公司 连云港新海至徐圩港区公路建设项目XX-JL总监办 2014年1月1日

目录 一、工程概况 (1) 二、监理工作依据 (2) 三、监理质量控制原则 (2) 四、质量目标分解 (2) 五、施工难点及监理要点 (2) 六、预控要点 (11) 七、适用规范 (12)

连云港新海至徐圩港区公路建设项目工程 交通安全设施监理实施细则 一、工程概况 本项目起点连云港市云台农场,终点为海堤公路,全长约26km。设计为一级公路标准。设计速度为100km/h。 根据道路规划调整,标准路段采用双向4车道。设计内容有:交通标志、交通标线、护栏、防眩设施、轮廓标及里程碑等。 (一)交通标志 标志类型:本项目交通标志主要包括警告、禁令、指示、指路等。 标志结构:全线交通标志主要设计为单柱式标志、单悬臂式标志、双悬臂式及附着式,具体形式主要根据道路条件和交通标志类型选择确定。 标志设计原则:交通标志的设置尽可能不偏设、不漏设、不多设,严禁错设。标志位置恰当,信息简洁、明确。 标志板材料:所有标志板面均采用铝合金板、合成树脂类材料,版面面积大于10平方米的标志,底板厚δ=3mm外,,版面面积小于10平方米的标志,底板厚δ=2mm。 标志反光材料:根据有关规定,并结合不同位置标志视认性的差异,本设计中的所有标志均采用二级反光膜。 标志版面颜色:指路标志版面颜色均为蓝底白图案,告示标志:一般为白底、黑字、黑图案、黑边框。警告、禁令、辅助标志及百米桩、公路界碑等按相关规范执行。 标志版面尺寸设计原则: 指路标志尺寸为*;单立柱标志尺寸为*,*等。 (二)交通标线 (1)标线材料采用热熔型加玻璃珠2号涂料。使具有良好的耐磨性、可见性、防滑性、干燥性、无毒性。标线设置情况: (2)道路交通标线的色度应符合GB/T16311的规定; (3)路面标线的技术要求应符合JT/T280、GN47、GN48的要求; (4)地面标线施工前必须加划底漆(下粘剂),标线涂层厚度±,材料用量按4kg/㎡控制。标线表面撒玻璃珠,应分布均匀,含量~㎡。 (5)减速振动标线颜色为白色,其基础部分厚度为2mm,凸起部分厚度为5±1mm,

监理实施细则模板

监理实施细则模板

目录 一、工程概况 二、编制依据 三、监理工作流程 四、监理控制措施 五、质量、安全控制措施及要点 六、安全文明施工监理

一、工程概况 1、建设工程名称:重庆市江津区四面山白岩嘴危岩排危处理工程 2、建设单位:重庆市江津区地质灾害整治中心 3、建设工程地点:该工程位于江津区四面山白岩嘴 4、承包人:重庆市二零八建设工程公司 5、设计单位:重庆市地质灾害防治工程勘查设计院 6、工程概况:本工程位于重庆市江津区马家坪官家坝白岩嘴,当前凹腔已经形成,在降雨作用下随时有垮塌的可能。斜坡坡脚有有水泥乡村公路经过,但危岩地处高程较高,脚手架、混凝土等材料及施工机具需要采用索道运输陡崖区,场地交通不便,治理难度较大。 7、建设工程内容:本工程对危岩采用爆破+人工清理坡面+C25混凝土支撑封闭泥岩凹腔+被动网的综合治理方法。共爆破清除W1、W2危岩体方量约20500m3;人工清理坡面松动碎石5000 m3;坡面清理26390 m3,C25混凝土嵌补封闭凹腔500 m3;脚手架26390 m2;弃方39200 m3。 二、编制依据: 1、施工单位经论证审批经过的相关专项施工方案; 2、重庆市江津区崩岩山滑坡治理工程设计图; 3、《建筑边坡工程技术规范》(GB50330- ); 4、《爆破安全规程》(GB 6722— );

5、《混凝土结构工程施工质量验收规范》GB50204—; 6、《建筑工程施工质量验收统一标准》GB50300—; 7、《建设工程监理规范》(GB503l9- ); 8、《地质灾害防治工程监理规范》(DZ/T 0222- ); 9、《公路边坡柔性防护系统构件》(JTT 528- ); 10、《工程建设标准强制性条文》; 11、其它国家、行业部门颁发的各种规范、评定标准等; 12、已被批准的监理规划。 三、监理工作的流程:(见监理规划) 审查施工单位资质及人员执业资格审查施工技术方案及作业准备情况对所用材料质量按规定要求控制 对工序质量按规定报验程序检查收集、整理资料 对完成分部工程组织检查评定验收 四、监理控制措施 (一)安全措施 1、审查施工单位技术安全资质等级和安全许可是否符合要求。 2、审核施工技术方案及有关安全施工措施是否符合要求。 3、检查安全施工规章制度及作业程序落实情况,特别安全作业交底是否到位。

农村公路监理计划

义马市2015年农村公路工程项目 监理工作计划 濮阳市汇民公路工程监理有限公司 二O一五年九月 目录 第二节 第一章工程概述 义马市2015年农村公路建设项目主要任务为:Y003线南河桥改造工程、C012线河口桥改造工程、Y003线大路(G310)至竹园沟公路大修及安保工程、Y003线竹园沟至石门段公路道路新建或改建工程。

具体情况如下: 1.南河桥:义马市Y003线南河桥改造工程位于义马市东区南河村境内,设计桥梁全长米,工程造价:万元。计划开竣工日期2015年9月至2015年12月。 2.河口桥:义马市C012线河口桥改造工程位于义马市东区河口村境内,设计桥梁全长米,工程造价:万元。计划开竣工日期2015年9月至2015年12月。 3.义马市Y003线大路(G310)至竹园沟公路大修及安保工程:该公路原路面为水泥混凝土路面,修建于2004年,路基宽7米,路面宽6米,路基宽度均能达到四级公路标准。由于原路修建标准低,部分路段平纵线形严重超标,存在很大的行车安全隐患,对该路进行改建。在利用老路的基础上,对K8+660-K9+段、K9+920-K10+030段、K10+660-K11+段改线,改线路段路面结构为:18cm厚石灰粉煤灰稳定土底基层+18cm厚石灰粉煤灰稳定碎石+20cm厚水泥混凝土面层;全线增设波形梁护栏及路基防护工程。全长公里。计划开竣工日期2015年9月至2015年12月。 4.义马市Y003线竹园沟至石门段公路改建工程第Ⅰ、Ⅱ标段:乡道Y003线竹园沟至石门段公路改建工程,起于县道X004线K15+028处,向西经过竹园沟村,终止于石门村乡道Y006线,路线全长公里.第一标段为K0+000~K1+400,全长公里.第二标段为K1+400-K2+,全长公里。路面宽米,路面横坡%。路面结构层为:16cm厚石灰稳定土底基层+16cm厚石灰粉煤灰稳定碎石+16cm厚水泥稳定碎石基层+5cm厚中粒式沥青混凝土(AC-16),双侧均采用土路肩,宽度米,横坡2%。全长公里。计划开竣工日期2015年9月至2015年12月。 第二章监理工作总目标、范围、及内容 第一节监理宗旨、监理工作指导思想 1、监理宗旨:以目标管理(质量、进度、费用、安全、环保)为中心,坚持“严格监理、优质服务、公正科学、廉洁自律”的方针,认真贯彻执行有关施工监理的各项政策、法规,制定详细的工作计划,明确岗位职责,严格检查制度,通过目标规划与动态的目标控制,努力做好施工监理工作,使得本监理合同段的计划目标得以实现。 2、监理工作指导思想:监理工作是以动态的运行机制,健全的组织管理机构和人员配备,完善的管理制度,规范化的监理工作程序,先进的工作手段,良好的企业信誉和一丝不苟的工作作风,按照监理委托合同的规定,站在公正的立场上对工程项目进行全面的监督和管理,根据我国监理行业的文件法规和业主与承包商签订的施工承包合同文件,督促和证实承包人是否严格按照合同承诺实施合同工程,对项目进行工程质量、进度、费用、安全、环保控制和合同管理。

道路维修安全监理实施细则

2018年市级城市道路路面维修养护工程 监 理 安 全 细 则 武汉七星工程建设监理有限责任公司 年月

安全施工监理细则 本工程安全施工的重点:鲁磨立交和三环线天兴洲大桥至和平立交段是工程安全文明施工的重点部位,以上两个施工位置车流量大,交通疏导方案实施特别复杂。施工时市民出行会受到一定影响,社会的反映较大。 本工程安全施工的难点:本工程多为路面与桥面沥青混凝土的维修,这些维修点比较分散,施工时不易于管理。施工的时间短,交通导流设施安置频繁,工人会产生麻痹思想,同时夜晚施工时路上行车速度快。所以特别容易发生交通事故。 1安全施工监理的目标 督促承建商贯彻“安全第一,预防为主”的方针,建立健全安全生产责任制和安全生产组织保证体系,确保安全生产无事故,协助发包人、承包人共同创建文明工地。 2 安全监理管理体系 2.1安全监理管理的组织体系 项目总监理工程师是工程安全监理工作的总负责人,现场监理人员应在总监理工程师的领导下认真履行各自的职责。 2.2安全监理方案 根据国家和我公司的关于安全管理的有关规定,在总监理工程师主持下编制的监理规划中应根据法规、委托安全监理约定的要求以及工程项目特点、施工现场的实际情况,明确项目监理机构的安全监理工作目标,确定安全监理工作制度、方法和措施,以作为对安全监理工作的指导性文件,列入监理规划中的一个独立章节。 2.3安全监理实施细则 根据国家、湖北省和我公司的关于安全管理的有关规定,对危险性较大的

分部分项工程必须在施工开始前编制专项安全监理实施细则。由专业监理工程师编写,并经总监批准,是针对工程项目中安全监理工作的操作性文件。 3 安全监理的任务 3.1审查专项安全文明施工组织设计方案并签署意见; 3.2把安全生产作为日常监理工作的重要内容,及时纠正施工单位在安全生产中的违规行为; 3.3严格执行监理工作制度,重要施工环节确保做到旁站和24小时平行巡检; 3.4对危及工程安全的施工,按照监理权限下达停工指令; 3.5组织建设主体各方的安全检查活动,并书面记录检查结果和事故隐患的整改情况; 3.6及时向建设行政主管部门或安全监督机构报告拒不整改安全隐患的行为; 3.7对施工方案的安全性和施工单位的安全生产管理做出评价,并列入竣工验收资料; 3.8协调建设单位落实安全技术措施费用。 4 安全监理的内容及措施 安全监理的内容 安全监理工作内容是监理组根据法律、法规以及相关文件规定,结合工程特点、确定安全监理的具体工作,便于安全监理人员开展工作规范化、制度化,有利于与建设单位和施工方沟通与配合协调。安全监理要突出体现事前预控和事中监控的要求,按照安全监理工作开展的先后阶段,(即施工准备阶段监理和施工过程监理),必须坚持监理工作“先审核后实施,先验收后施工(下道工序)”的基本原则。具体内容有: 按照施工安全法规和安全规范,检查与监督施工的安全防护设施和安全管

农村饮水安全工程监理细则

六安市金安区2017年农村饮水 安全巩固工程 监理实施细则 编制人: 审批人: 江苏荣威项目管理咨询有限责任公司

二○一七年五月十日 目录 第一章概述 1.工程基本情况 (1) 2.监理工作范围 (1) 3.监理工作目标 (2) 4.监理工作依据 (4) 5.监理工作方法 (5) 6.监理组织 (6) 7.监理职责 (6) 8.各阶段工作安排与技术管控 (7) 第二章工程的质量控制 1.管道安装监理细则………………………………………………1 0

2、土方开挖回填 (13) 3、统现场水压试验和冲洗消毒……………………………………1 7 第三章工程的进度控制…………………………………………1 9 第四章投资控制 (10) 第五章竣工验收 (20) 六安市金安区2017年农村饮水安全巩固工程 施工监理实施细则 第一章概述 1.1、工程基本情况: 本工程为2017年农村饮用水安全巩固提升工程,工程范围涉及金安区11个乡镇18个行政村,解决农村居民饮水不安全人口4万人。(1)横

塘岗乡百子庵村管网延伸工程;(2)横塘岗乡周庵村管网延伸工程;(3)东桥镇何山村管网延伸工程;(4)翁墩乡四清桥村管网延伸工程;(5)翁墩乡孔树村管网延伸工程;(6)木厂镇孟岗村管网延伸工程;(7)三十铺镇太平村管网延伸工程;(8)淠东乡黄圩村管网延伸工程;(9)木厂镇潘新村管网延伸工程;(10)张店镇松岭岗管网延伸工程;(11)先生店乡松店村管网延伸工程;(12)椿树镇高岗村管网延伸工程;(13)椿树镇李圩村管网延伸工程;(14)先生店乡陈大庄子村管网延伸工程;(15)张店镇柽树俺村管网延伸工程;(16)椿树镇长堰村管网延伸工程;(17)施桥镇三口堰村管网延伸工程;(18)毛坦厂镇八角塘村管网延伸工程。建设单位为六安市金安区水利局;设计单位为六安市水利局勘测设计室;监理单位为江苏荣威项目管理咨询有限责任公司;施工单位:安徽省恒鑫建筑工程有限公司、安徽楚宸建设工程有限公司、安徽惠农建设集团有限公司。 1.2监理工作范围 按照监理合同中规定的六安市金安区2017年农村饮水安全巩固工程建设项目监理范围内开展对本工程施工阶段进行全方位的管理和控制。其主要项目有: 1.管沟开挖及管材安装工程、调试、回填、试运行的全过程监理,以及保修期内的监督和质量反馈。 2.管材采购:给水管道及管件采购管材标准质量、规格型号进行复检,对管道及其配件的物理、化学指标是否符合国家饮用水卫生标准送有检验资质单位进行检验。 1.3、监理工作目标
