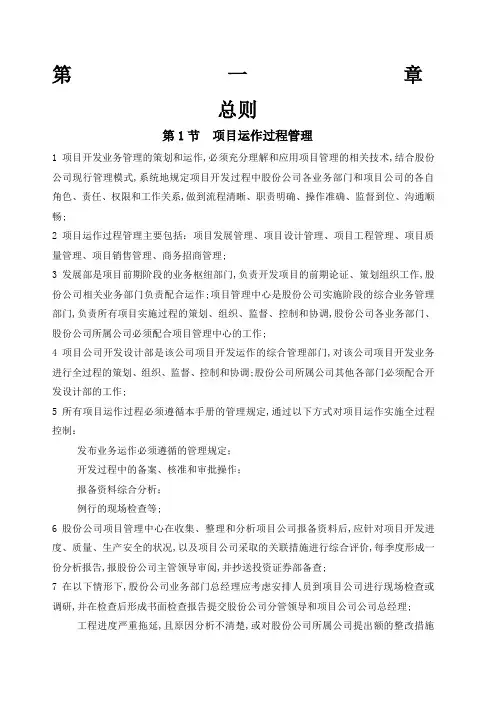

第一章

总则

第1节项目运作过程管理

1项目开发业务管理的策划和运作,必须充分理解和应用项目管理的相关技术,结合股份公司现行管理模式,系统地规定项目开发过程中股份公司各业务部门和项目公司的各自角色、责任、权限和工作关系,做到流程清晰、职责明确、操作准确、监督到位、沟通顺畅。

2项目运作过程管理主要包括:项目发展管理、项目设计管理、项目工程管理、项目质量管理、项目销售管理、商务(招商)管理。

3发展部是项目前期阶段的业务枢纽部门,负责开发项目的前期论证、策划组织工作,股份公司相关业务部门负责配合运作。项目管理中心是股份公司实施阶段的综合业务管理部门,负责所有项目实施过程的策划、组织、监督、控制和协调,股份公司各业务部门、股份公司所属公司必须配合项目管理中心的工作。

4项目公司开发设计部是该公司项目开发运作的综合管理部门,对该公司项目开发业务进行全过程的策划、组织、监督、控制和协调。股份公司所属公司其他各部门必须配合开发设计部的工作。

5所有项目运作过程必须遵循本手册的管理规定,通过以下方式对项目运作实施全过程控制:

发布业务运作必须遵循的管理规定;

开发过程中的备案、核准和审批操作;

报备资料综合分析;

例行的现场检查等。

6股份公司项目管理中心在收集、整理和分析项目公司报备资料后,应针对项目开发进度、质量、生产安全的状况,以及项目公司采取的关联措施进行综合评价,每季度形成一份分析报告,报股份公司主管领导审阅,并抄送投资证券部备查。

7在以下情形下,股份公司业务部门总经理应考虑安排人员到项目公司进行现场检查或调研,并在检查后形成书面检查报告提交股份公司分管领导和项目公司公司总经理。

工程进度严重拖延,且原因分析不清楚,或对股份公司所属公司提出额的整改措施缺乏信心;

发生严重质量,安全事故;

项目成本标准预备费使用将超过70%;

对工程质量有重大影响的新材料,新工艺应用;

发生严重顾客投诉,或媒体的大量负面报导;

完成例行检查(约半年一次);

股份公司领导指示,或股份公司其他相关业务部门提出建议。

8非商业项目工程完成住户如火、商业项目完成商场开业后,项目公司应对项目开发过程中的规划设计、施工、招商(商务),销售、成本等方面工作进行系统总结和评价,详细回顾和分析项目开发过程的得失,并提出必要的改进建议,经项目公司总经理签署后报股份公司项目管理中心,股份公司主管领导审阅。

第2节项目运作要素管理

1项目运作要素管理是项目开发的重要保证,是贯穿于整个项目开发过程的基础业务工作,股份公司各业务归口部门应承担其管理责任,确保项目开发的顺利进行,实现股份公司效益的最大化。

2股份公司建立的项目运作要素管理制度将根据项目开发运作的实际需要,不断地进行补充和完善。项目运作要素管理工作包括,但不限于:

项目经验目标管理;

项目计划管理;

项目成本管理;

招标(采购)管理;

经济合同管理。

3各项目公司运作要素管理(基础业务工作)必须遵循股份公司发布的管理规定,股份公司尚未发布管理规定的业务工作,由项目公司自行制定和执行,股份公司对项目公司的管理制度进行备案审查。

4各项基础业务管理制度均清晰规定与该项业务管理有关的影响因素,包括:

该项业务管理的目的和基本原则;

该项业务的范围界定;

责任、权限和工作关系(主管部门、参与部门);

业务操作的方法和要求;

执行规定操作应形成的记录形式。

5股份公司对各项公司基础业务管理的监督方式包括:

审查项目公司基础业务管理制度;

在监督项目开发运作过程中坚持基础业务工作的执行情况;

必要时对项目公司现场的监督检查。

第3节项目管理的审批时限

股份公司各业务部门和项目公司在项目运作过程中应进行密切配合,所有本手册中规定的备案、核准和审批事项应及时作出报告或回应。

1项目管理中心

对于项目公司或股份公司各部室提交项目管理中心的审批事宜,只要符合相关制度要求且文件内容齐全,项目管理中心将及时予以办理,并在以下规定的时限内完成审批工作:需项目管理中心内部单一部门独立负责审批的事宜,该部门应在2个工作日内完成审批;对于需项目管理中心多个部门审批的事宜,由经办部门牵头,需在3个工作日内完成审批;

对于项目管理中心经办,且需项目中心以外的股份公司其他部室审批的事宜,由项目中心经办部门牵头并跟踪,需在5个工作日内完成审批;

对于需会议研究后办理事项,在3个工作日内完成,最多不超过6个工作日,需提报总裁会审批事项审批时间另行决定;

紧急或特殊情况需特殊处理的事项,可根据实际情况需要特殊处理。

2特别说明

股份公司各部室及项目公司除特殊业务外,须使用OA系统审批或上报相关文件;

项目公司所有人员每天必须登录OA系统进行办公,并要求在上报审批文件时,应在联络事宜一栏中注明待审批事项摘要;

项目公司应严格按制度要求上报相关审批文件,避免上报非制度要求审批文件;

股份公司各部室所有人员必须每天登录OA系统进行审批,原则当日文件当日完成审批。

第4节权责界面图例说明

为保证项目管理制度各章中涉及的权责界面表达完整、简介,2010版制度采用权责表方式对各项业务工作的职责、权限进行规定。其中,图例如下:

第二章

项目发展管理

第2章项目发展管理

1总则

为有效规避项目开发风险,保证项目开发的效益和效率,所有拟开发项目必须按制度进行科学论证和决策。

股份公司发展部是负责项目发展的专职管理部门,对于项目发展工作进行统筹管理。发展部依据股份公司确定的发展计划开展项目发展工作。

项目公司为所在城市项目发展公司的主要责任部门,新项目发展业绩作为公司、总经理及领导班子成员的考核指标,并以此作为考核的依据之一。

项目发展工作中涉及的部门和项目公司,应注意对所接触和了解的有关决策信息的保密工作。

权责界面

2项目选址阶段

股份公司发展部应系统性的充分调动和利用各种有效渠道资源发掘项目信息。

对已有项目公司的城市,项目选址的前期工作由项目公司负责,股份公司发展部督促协调。项目公司有责任充分调动各地资源优势和渠道,定期主动拜访当地市区级政府领导和相关部门(招商、规划和土地部门等),建立良好联系,寻找项目机会获取有价值的项目信息。

对于向政府的项目发展推介和介绍,应熟悉使用股份公司PPT幻灯介绍、发展宣传DVD、股份公司画册和月刊等宣传资料。

信息分析整理

对于没有项目公司城市的项目信息,由股份公司发展部负责对项目信息进行考察调研,并按要求完成调查文件的分析整理工作。

对于有项目公司城市的项目信息,首先由项目公司负责对项目信息进行考察调研和分析(具体要求参见附表《项目立项建议书》(发表1)、《项目市调信息表》(发表2)、《项目规划交底单》(发表3)、《项目阶段信息要点表》(发表4),并附:红线图、城市地图、现场照片、政府报价及优惠条件等),汇总后通过股份公司OA系统及时上报股份公司发展部、项目管理中心和分管发展副总裁,由发展部和项目公司进行论证做出综合评价,上报股份公司审批。为加快项目沟通效率,项目公司应尽量与股份公司发展部当面沟通研讨项目信息。

对于项目公司上报的项目信息,股份公司发展部在收到OA上报后七日内给予反馈建议。

项目信息评估和股份公司发展部立项

股份公司发展部及时对项目信息分析整理,上报由分管发展副总裁和发展部召开的项目信息评估会,对所获得的项目信息进行分析评估,填批项目立项建议书,获得通过的项目信息视为股份公司发展部立项项目。

项目推进

对于通过股份公司发展部立项的项目,发展部和项目公司应积极推进,进一步洽谈落实有关条件,发出投资意向函和考察邀请函,协调安排政府领导和对方高层参观考察已开业项目,加深对万达的了解和信心,并可安排双方高层人员的沟通互访进一步明确意向。

这一阶段需进一步明确项目的各方面条件,并取得政府或对方的正式报价和商务条件。

3评审可研阶段

合同要点原则

在通过股份公司发展部立项后,由发展部明确项目合同要点原则,积极与政府或对方进行洽谈沟通达成一致。

问题清单调查和市政条件调查

待项目合同原则条件已基本达成一致后,项目所涉及前期相关技术指标问题,由发展部和项目公司落实操作手册问题清单。

由发展部形成落实后的“前期技术事项落实成果说明”,主要对问题清单落实情况加以说明,由分管副总裁签署后,作为股份公司挂牌文件等相关文件会签时的附件,对于逐步深化落实的情况,在每个阶段可予以更新。

转让项目尽职调查审计

对于转让项目,在签订合同前需对项目和对方公司进行项目尽职调查审计,股份公司发展部、法律事务部、财务部和投资部参加,必要时可以聘请专业机构。

前期规划设计条件交底

在项目通过股份公司发展部立项、取得初步红线图、项目符合万达选址原则要求后,发展部报经股份公司分管发展副总裁同意,股份公司商业规划研究院开始进行项目规划方案设计。

在进行项目规划方案设计前,股份公司发展部应按要求整理相关资料文件与商业规划研究院进行前期规划交底,介绍说明有关项目情况并移交资料文件,交底文件需发展部总经理、商务规划研究院院长签字确认并报股份公司分管发展副总裁。设计条件和资料发生变化或更新的,发展部应及时与商业规划研究院更新和交底。

交底和补充交底流程为:发展部提交交底→发展部总经理审批→规划院院长审批→分管发展副总裁审批→规划院。

在进行项目规划设计前,规划院应进行项目现场考察和调研,发展部协调配合。

规划设计成果交底

股份公司商业规划研究院形成的规划设计成果(图纸和指标),应由商业规划研究院院长签字后及时交底给发展部,以作为项目评估和谈判的依据。设计成果发生更新的,商业规划研究院应及时与发展部交底。

当规划指标发展变化调整后,商业规划研究院应及时交底给股份公司发展部,股份公司发展部对变化指标进行测算评估以作为对规划指标变化调整的决策参考。

项目前期规划方案汇报

根据需要并经过股份公司分管发展副总裁同意,项目前期规划方案可以与政府或对方进行正式沟通汇报。发展部应协调组织策划好有关汇报会议安排,提前做好计划和相关准备工作。商业规划研究院负责按计划要求完成有关汇报规划文本和规划演示文件的准备工作。

项目经济测算

立项通过后,由发展部填写测算内联单并附落实后的问题清单,由分管发展副总裁签批后,交成本部进行测算,由分管成本副总裁签批后提交分管发展副总裁、总裁、董事长。

经济测算流程:吗,

发展部提出测算内联单→分管发展副总裁签批→成本部进行测算→分管成本副总裁签批→提交分管发展副总裁、总裁、董事长。

商管公司意见

根据需要项目要征询主力店商家选址意见的,由股份公司发展部提供项目信息和资料给商管公司,商管公司在十日内负责给予选址反馈意见和设计要求以供决策。

酒店公司意见

根据需要项目要征询酒店选址意见的,由股份公司发展部提供项目信息和资料给股份公司酒店建设公司并交底,酒店建设公司在十日内负责给予选址反馈意见和酒店设计要求以供决策。

项目公司意见

根据需要项目要征求销售指标意见的,由项目管理中心营销部组织人力进行现场调研,并在十日内给出书面意见给股份公司领导,以供领导决策。

项目可研报告

当项目通过股份公司立项并合同原则条件已基本达成一致后,由股份公司发展部负责协调组织相关部门、项目公司编写项目可行性研究报告,其中股份公司商业规划

研究院负责规划指标,股份公司项目管理中心、项目公司负责项目中销售产品的市场调研和售价预测,股份公司成本控制部、项目公司负责项目成本测算,其它部门积极配合。

对于招拍挂项目,应在土地摘牌前完成项目可研报告;对于非招拍挂项目,应在签订正式项目合同前,完成项目可研报告。

4合同谈判阶段

股份公司发展部根据股份公司决策指示,协调组织法律事务部、项目公司进行项目合同谈判工作,其它部门根据需要参与谈判工作或给予相关建议。

项目有关合同协议文稿(含意向书、框架协议等)由股份公司法律事务部和发展部负责起草,向政府或对方发出的合同文稿需经股份公司分管发展副总裁批准。

项目合同协议或框架协议的签订,经股份公司发展部、项目管理中心、成本部、财务部、规划院、投资部、酒店公司(如需要)、商管系统(如需要)等部门会签意见后报分管酒店副总裁(如有酒店)、分管项目副总裁、分管发展副总裁、法律事务部总经理、总裁和股份公司董事长批准。各部门会签意见要求在一周内完成。

会签流程如下:

提出会签流程→发展部总经理签批→股份公司项目管理中心、成本部、财务部、规划院、投资部等相关部门会签→分管酒店副总裁(如有酒店)、分管项目副总裁、分管发展副总裁→法律事务部总经理→总裁→董事长

项目合同存档

项目合同签订后股份公司发展部及时送法律事务部、项目管理中心、财务部和档案室存档交底,其中财务部和档案室留存合同原件,同时将合同中涉及规划内容部分转规划院。

项目合同协议签订当日或次日上午向投资证券部书面报送项目情况描述、合同重要条款摘要、合作意向书及项目合同副本等相关文件存档。

5土地摘牌阶段

项目合同协议签订后,有项目公司或已成立项目公司的,由项目公司负责协调督促政府或对方积极履行合同,实施和完成项目用地转让或土地招拍挂涉及的相关手

续,确保顺利取得项目土地,发展部和法律事务部给予督促支持。对于没有项目公司的城市,由发展部负责上述工作。

对于非招拍挂项目,股份公司发展部、法律事务部和项目公司应根据合同协议约定和有关政策法规规定及时完成有关法律手续的转移,得到政府和土地部门的批准和认可。

对于招拍挂项目,需进行以下工作:

5.3.1挂牌规划指标和挂牌条件确认

股份公司发展部、项目公司应积极沟通协调政府对土地挂牌规划指标和挂牌条件进行落实确认,在政府正式认定或确认这些指标和条件前应提前协商沟通,并报分管发展副总裁确认。

5.3.2挂牌公告和摘牌会签

在取得正式项目挂牌文件后,由股份公司发展部组织项目挂牌公告和摘牌会签,针对公告文件、挂牌文件、挂牌文件中已公示的土地出让合同(若有)和项目可研报告进行评审会签,获得董事长批准后,方可参加土地摘牌。各部门会签意见要求在一周内完成。

项目挂牌公告和摘牌会签流程如下:

提出会签流程→发展部总经理签批→股份公司项目管理中心、成本部、财务部、规划院、投资部等相关部门会签→分管酒店副总裁(如有酒店)、分管项目副总裁、分管发展副总裁→法律事务部总经理→总裁→董事长

5.3.3摘牌准备

批准参加摘牌的项目,项目公司发展部应及时协调组织相关部门和项目公司认真准备有关摘牌文件资料和资金,相关部门给予积极配合。

项目摘牌当日或次日上午向投资证券部书面报送项目情况描述更新、土地挂牌出让通知、中标通知书、成交确认书副本等文件存档。

土地出让合同

在土地摘牌后,股份公司发展部、法律事务部和项目公司依据已签订的有关合同协议和挂牌文件,积极协调政府签订土地出让合同。土地出让合同签订前,发展部组织评审会签,要求在一周内完成,后上报分管发展副总裁、法律事务部总经理和股份公司总裁批准后签订。

如果土地出让合同已在挂牌文件中公示并已经通过摘牌会签的,签订土地出让合同时报分管发展副总裁、法律事务部总经理和总裁批准。

土地出让合同存档

土地出让合同签订后,股份公司发展部或项目公司及时存档,并送法律事务部、财务部、成本控制部、项目管理中心存档交底,其中项目公司留存土地出让合同原件,同时将合同中涉及规划内容部分转规划院。

土地出让合同签订当日或次日上午向投资证券部书面报送土地出让合同重要条款摘要、合同副本存档。

6交底跟踪阶段

摘牌后或项目合同签订后信息通报

摘牌后(招拍挂项目)或项目合同签订后(非招拍挂项目)一个工作日内,股份公司发展部应将摘牌信息(成交确认书)通报投资部,三个工作日内,股份公司发展部应将摘牌信息通报商业规划研究院、酒店建设公司(如有酒店)、商业管理公司、成本控制部、项目管理中心、财务部和人力资源部等部门。

摘牌后或项目合同签订后规划交底

项目摘牌后(招拍挂项目)或项目合同签订后(非招拍挂项目),股份公司发展部及时与商业规划研究院进行摘牌后规划条件和有关资料交底。交底后项目规划的有关协调工作由商业规划研究院和项目公司负责。

摘牌后或项目合同签订后项目交底

项目摘牌后(招拍挂项目)或项目合同签订后(非招拍挂项目),股份公司发展部及时组织项目交底会,项目管理中心、项目公司、商业规划研究院、酒店建设公司(若有酒店)、商业管理公司、成本控制部、财务部和人力资源部等部门参加。

交底会上,股份公司发展部向项目管理中心和项目公司进行项目前期工作和有关资料文件的完整移交并签署工作移交单,移交后项目的有关管理和协调工作由项目管理中心和项目公司负责,发展部和法律事务部保持配合跟踪。交底会上发展部同时向其他参会部门介绍项目情况以便于相关部门下一步工作的开展。

对于前述已签订的项目合同和土地出让合同,在就有关合同资金进行支付时,股份公司发展部参与审批。

若项目发展在某一阶段确认终止,发展部应在三日内由分管副总裁确认后,正式通知规划院、项目管理中心、财务部、成本部、人力资源部。

7附件

《项目立项建议书》模板

《项目市调信息表》模板

《规划交底单》模板

《项目阶段信息要点表》模板

《审批会签表》模板

项目立项建议书模板

项目立项建议书

项目市调信息表

项目市调信息表项目地块名称所属城市日期:制表人:

1、宏观经济和房地产市场指标

3、项目周边销售产品调查(指项目用地周边1公里范围内的主要楼盘特点情况,产权70年的住宅公寓、写字楼、产权40或50年的SOHO公寓,及底商和车位。若周边缺乏可比项目请参考同类可比区域项目并注明)

必须注明本项目和调研项目的位置图,要求带距离比例尺。

房地产经营管理工作的经典案例

房地产经营管理工作的认 房地产经营是从是房地产业的人房地产项目进行的经济营建,主要表现了房地产企业与房地产市场的经济关系,而房地产管理是房地产企业内部的资源,方案进行人性化,科学化,经济化的优化操作和操作和整合,其实,房地产开发已经贯穿房地产的经营与管理中,或者说房地产经营与管理涵盖在房地产的整个流程,通过合理有效的房地产经营与管理达到房地产企业利润最大化,风险最小化资源郑和最优化,最终实现社会责任化。 我本人从事地产经营管理10年,几年来总结了一些经营管理经验,总体来房地产经营管理工作水平的高低是决定企业经济效益的一个重要因数素,同时也是企业综合素质和核心竞争能力的具体体现,近几年,企业经过市场经济的洗礼,在房地产经营管理思想、理念及管理方式、方法、手段等方面都有了较大进步,但与现代企业管理要求还有一定距离,现就房地产经营管理工作,谈几点粗浅认识。 理论上的认识: 1、房地产经营管理是房地产的高层领导人在现代市场经营观念的 指导下,为构建和维持长久的竞争优势,通过对外部环境和内 部条件的全面估量和分析,从企业发展全局出发而作出长时期 的总体性和谋化和行动钢领。 2、房地产经营管理战略的作用因人而异。 通常在项目管理中除了项目的资金措施之外,人们关心项目的市场前景,尤其是短期经济效益。但要获取这一经济或者保证这一目标实现,

就必须有强大的项目管理班子或者项目操作主体。从众多的事例分析中,同样的项目、同样的资金,如果由不同的人操作,结果有时完全不一样。这一规律同样适用房地产经营管理战略的实施,从系统工程的角度来说,更复杂,也就是说要求更高。 房地产经营管理战略的作用因人而异是个带普遍意义的问题,经营管理战略作用的基础一个是企业战略本人,另一个则主要是企业领导实施企业经营管理战略的控制能力。从这层意义上说,提高企业领导战略实施控制能力是一项带普遍性的十分重要的工作。 3、房地产经营管理战略作用的发挥大对外依赖于行业及市场的准 确预测和把握房地产经营管理战略的目的就是企业在未来发展 的途径上如何适应市场,将企业所具有的资质如何配置,并形 成和加强自身的独特的核心竞争力,实现预期目标。从这一目 的来看,首先就必须解决好企业所在行业的发展阶段、发展周 期、发展空间等,进行正确预测产品市场,分析产品市场走向、产品发展趋势、市场竞争程度、忠诚度、客户的需求爱好以及 区域、国家的宏观经济发展等。真正做好行业及市场的准确预 测,就能较清晰地看清楚未来市场及产品发展趋势,为企业发 展指明方向,企业经营战略才有了坚实的基础,因此经营管理 战略作用发挥对外依赖于行业及市场的准确预测和把握。 4、房地产经营管理作用的发挥内依赖企业全体员工深刻理解和共 同努力,房地产经营管理战略作用的发挥,不仅仅是由一个部 门的力量起作用,更多地依赖于参与企业经营管理战略的全体

房地产项目管理系统目标体系管理方法和融资管理样本

资料内容仅供您学习参考,如有不、"|之处,请联系改正或者删除。 房地产项目管理系统、目标体系、管理方法和融资管理 —、房地产项目管理系统 房地产项目不但是一个相互联系、相互影响的多目标体系,而且系统内各目标之间必须保持一定的均衡性和合理性。因此房地产项目管理在各个内容之间严密逻辑性的作用下,共同构成一个完整的系统。可是不同的视觉,对项目管理系统有不同的描述:(1)按系统工程理论,结合管理工作的一般流程 可将项目管理系统地描述为:”预测一一决策一一计划一一控制一一反馈……修正决策一一计划”等职能的结合体。这一系统结构,主要经过内部的逻辑关系,不断地对目标系统进行修正,营造一种良好的环境系统,使项目各参与者能高效地完成既定的项目任务,实现项目的总目标。 (2)按项目实施过程,项目管理系统可描述为下列几个阶段: 1)项目的定义.目标设计和可行性研究。 2)项目的系统分析,包括项目的外部系统(环境)调查分析和内部系统(项目 结构)分析等。 3)项目的计划管理,包括项目的实施方案及总体计划、工期计划、成本(投 资)计划.资源计划以及它们的优化。 4)项目的组织管理,包括项目组织机构设置、人员组成、各方廂工作与职责的分配、项目管理规程的制定。 5)项目的信息管理,包括项目信息系统的建立.文档管理等。 6)项目的实施控制,包括进度控制、成本控制、质量控制、风险控制.变更管理等。

7)项目的后期管理,包括项目验收、移交、运行准备、项目后评价与总结、

项目使用管理(物业管理),以及目标实现的程度、存在的问题分析等。 (3)按照项目管理的工作任务,项目管理系统可描述为下列几个方面: 1)成本管理,包括工程估价(即工程的估算.概算.预算人成本计划、支付计划、成本控制(包括审查监督成本支出、成本核算、成本跟踪和诊断)、工程款结算和审核。 2)工期管理,这方面工作是在工程量计算、实施方案选择、旋工准备等工作基础上进行的,包括工期计划、资源供应计划和控制、进度控制。 3)质量控制,包括工程质量策划和过程的质量管理等。 4)现场管理,包括现场物流的管理、场地使用管理以及现场安全管理等。 5)组织和信息管理。组织管理包括组织机构的建立、人事安排、管理班子的选择、管理工作流程的制定、各方面责权利的落实、管理规范的制定、内部与外部关系的协调、争执的解决等,信息管理包括信息系统的建立、信息流的确定、信息处理过程的控制,还有信息形式、内容、传递方式、存档时间的确定等。 6)合同管理,包括招标投标的合同策划、招标工作的准备、招标文件的起草. 合同的审查和分析.合同保证体系的建立、合同实施的控制、合同变更的管理、索赔管理等。 7)风险管理,包括风险识别、风险计划和控制。 房地产项目管理系统: 房地产成本管理系统是以合同管理为中心,围绕工程项目运营的进度、资源、质量、成本等管理要素,对工程项目进行综合动态管理,全面实现项目进度-资源-成本的集成控制。同时经过项目的综合检测与分析,为项目决策人员提供多方位的价值评佶与分析,解决高层领导最关心的宏观总体问题。

房地产项目管理规定完整版

房地产项目管理规定完整 版 The Standardization Office was revised on the afternoon of December 13, 2020

第一章 总则 第1节项目运作过程管理 1项目开发业务管理的策划和运作,必须充分理解和应用项目管理的相关技术,结合股份公司现行管理模式,系统地规定项目开发过程中股份公司各业务部门和项目公司的各自角色、责任、权限和工作关系,做到流程清晰、职责明确、操作准确、监督到位、沟通顺畅。 2项目运作过程管理主要包括:项目发展管理、项目设计管理、项目工程管理、项目质量管理、项目销售管理、商务(招商)管理。 3发展部是项目前期阶段的业务枢纽部门,负责开发项目的前期论证、策划组织工作,股份公司相关业务部门负责配合运作。项目管理中心是股份公司实施阶段的综合业务管理部门,负责所有项目实施过程的策划、组织、监督、控制和协调,股份公司各业务部门、股份公司所属公司必须配合项目管理中心的工作。 4项目公司开发设计部是该公司项目开发运作的综合管理部门,对该公司项目开发业务进行全过程的策划、组织、监督、控制和协调。股份公司所属公司其他各部门必须配合开发设计部的工作。 5所有项目运作过程必须遵循本手册的管理规定,通过以下方式对项目运作实施全过程控制: 发布业务运作必须遵循的管理规定; 开发过程中的备案、核准和审批操作; 报备资料综合分析; 例行的现场检查等。 6股份公司项目管理中心在收集、整理和分析项目公司报备资料后,应针对项目开发进度、质量、生产安全的状况,以及项目公司采取的关联措施进行综合评价,每季度形成一份分析报告,报股份公司主管领导审阅,并抄送投资证券部备查。 7在以下情形下,股份公司业务部门总经理应考虑安排人员到项目公司进行现场检查或调研,并在检查后形成书面检查报告提交股份公司分管领导和项目公司公司总经理。 工程进度严重拖延,且原因分析不清楚,或对股份公司所属公司提出额的整改措施缺乏信心;

房地产项目管理工作总结

房地产项目管理工作总结 房地产项目管理工作总结【一】 在xxx地产公司领导的带领下,xxx项目在拿到地块后很快就进入到实施阶段,这开辟了xxx地产的飞速发展模式和加快了项目管理改革的步伐。我从今年x月份到达这个项目,根据公司对项目提出的改革要求,努力配合公司相关部门做好幸福堡项目前期的各项工作,为打造精品项目做好基础工作。从管理组织的认识上、从人员的工作热情和意识形态上、从打造精品工程项目管理的细节上、从服务形态的意识上、从团队建设的内部组织安排上、从养成不断积累总结学习态度上、从工作责任意识上着手安排项目的管理工作,紧跟公司发展的步伐,加快项目人才的培养和锻炼。现将这一阶段的工作做一总结,以便不断积累,为今后项目管理工作的不断改进和调整,凝聚有益的财富。 项目从进驻开始截至目前完成项目内部地下构筑物清理工作、完成项目围墙、大门施工及亮化工程、完成项目内部水网与市政管网对接的改造、完成项目用电配套设施、完成了项目小区的绿化方案和景观示范区的绿化方案、完成1#楼一层封顶任务,为节前三层封顶创造有利条件,也为项目销售提供可靠的保障,希望通过我们的努力使项目真正成为精品项目,给销售提供更多的卖点,创造销售的神

话,为公司创造可观的经济效益和社会效益,为公司的可持续型发展做好基础工作。 理顺项目管理的思路,有目标、有依据,只有这样才能切实有效地开展工作。统一思想、统一认识,我们在创造中前进,我们在改革中发展,幸福堡项目是公司在项目工程管理改革道路上的试点,为打造无以伦比的精品工程质量目标和优秀的管理模式探索前进。根据对项目的改革要求,给xxx项目配置了强有力的项目管理组织队伍,从人员素质到不同专业的合理配置,考虑的非常周全,为打造精品项目做好了人力资源的配置工作,也给项目管理改革提供很好的人力保障。我们幸福堡项目管理部的目标就是:精品生活就在幸福堡;锻炼和培养一批全面发展的、高素质的管理型人才,使之成为一分公司发展的人才基地。 在项目管理人员的工作热情和意识形态上,紧跟项目的要求,激发工作热情,每一个人都在为这个项目能做些什么在思考,今天我在做些什么,今天我学到了什么、今天我处理了 那些问题、今天我还有哪些做的不很到位、明天我需要注意些什么……说到底,今天我在为自己以后发展做了什么有益的工作。工作热情加上意识形态的建立,是一种文化,也是一种习惯,更是一种进步。使我们每一个管理人员有一个存在项目的必要性和不可或缺性。有了项目内部沟通学习这样的形式,使大家在一种轻松的环境中

项目管理手册知名地产公司成本分册

项目专业手册 (成本分册) 新城控股集团有限公司 二〇一四年五月 (内部资料?注意保密)

第八部分成本分册 第一章项目开发前期管理 1. 目标成本管理 1.1目的 (1)项目管理中心成本管理条线:负责项目建安成本(可研版)的归集并提交财务中心; 项目公司成本部负责建安成本(方案版、施工图版)的归集提交财务中心; (2)财务管理中心:可研版由财务管理中心负责土地契税、土地使用税、期间费用及其他 税费的归集。土地成本应由战投提供。方案版由项目公司财务部负责土地契税、土地使用税、财务管理及其他税费的归集,行政部负责管理费用测算,营销部负责销售费用测算; (3)战略投资中心、设计研发中心:提供与相关的成本信息和数据,如:土地信息、周边 配套等,编制填写可研阶段《总体规划指标》。报批报建费根据集团战略投资中心提供的

《报批报建费用清单》,负责前期工程费。 1.5关键活动描述 (1)目标成本测算表的构成 1)目标成本测算表共有9大类表格组成:《填报指引》、《产品定位》、《销售收 入》、《投资计划表》、《差异分析》、《面积指标》、《成本测算汇总表》、《单体建安造价》、《单体综合造价》。 2)其中《成本测算汇总表》由具体项目业态来定,如可分为:购物中心、商业地下 (4)目标成本测算表的编制 1)目标成本测算必须应用公司统一测算表格,见《项目目标成本测算表》,并体现 量价分离的原则。 2)目标成本的制订以项目的规划指标、建造标准以及各部门共同确定的销售交楼标 准/商业交房标准为基础,目标成本测算表必须附详细的产品建造标准及部品标准(施工图预算阶段)说明书。 3)成本测算表中各成本项目的工程量,应根据已竣工的相似工程的结算分析得出的 关联系数,由项目规划的基本指标(如建筑面积、基底面积、户数、单元等)推算得

关于如何做好房地产项目管理的看法

浅谈做好房地产项目管理的策略 房地产项目开发是一个投入资金大、整合资源多、开发投资回报风险大的投资开发过程。项目开发根本目标是适合市场的项目,实现销售赢利。房地产项目开发包括资源整合、投资分析、土地决策、价值研判、营销主题、规划设计、建筑施工、市场推广、物业管理这十个方面。 按照建设程序,房地产项目分为六个阶段:项目建议书可行性研究阶段、设计阶段、施工准备阶段、施工实竣工验收及保修阶段。属于施工实施阶段的前期工作有:建议书和可行性研究的决策阶段;确定设计方案设计、技术设计、施工图设计等设计阶段;规划、监等报建阶段;勘察、监理、施工、采购招标等施段。销售策划工作随同项目开发进度展开。如何做好房地产项目管理,达到效益多、进度好、投资省的效果呢?本文结合开封福兴家园的一个商业住宅项目的管理体 验,谈谈几点看法。 健全项目部,做好项目开发安排 选拔一位精通项目开发工作的、具有管理能力的人担任项目经理,并选派投资、设计、合约、营销、采购、工程等作为项目管理成员,共同组成一个公司领导下的、以项目经理为中心的、决策能力好、执行能力强的项目部。明确项目部成员的责、权、利,做好任务分工、工作流程、将各项工作落到实处。公司各相 关部门要配合好项目管理工作。 项目部要做好项目开发计划安排。编制和落实项目发展售策划等网络计划。 首先要做好前期工作,开发适合市场销售的房地产项目前期工作决定了90%以上的成本,它对项目的投资、进度、质量、销售影响很大。前期工作中,项目定位至关重要。项目定位将决定楼房的价格预期。因此,在前期工作中,营销策划部作了详细客观的市场调研,认为该项目为于开封新老城区结合部,既有较完善的基础设施,又有便利的交通条件,且周边上也教育设施较为齐全,该项目的开发定位为除部分拆迁回楼安置外,主要给市内企业家、金领人士、公务员等高收入阶层提供售价每平米2500元至3000元的二至四房住宅户型,同时建设部分汽车车位、商铺对外租售。在设计上,为方案的更合理化,邀请四家知名设计单位进行设计投标,且在中标的基础上进行进一步优化。将沿街地上两层设计为商铺,且层高较大,便于空间有效利用,地下一层设计成设备房及地下车库,地上三层及以上为三栋塔式住宅。外立面采用塑钢窗、玻璃阳台栏杆和外墙砖装饰。整个设计风格新颖、时尚。施工招标阶段采用了土建安装工程总包、其他专业工程独立分包的方式,都是由专业施工单位承包工程。既降低了造价,又确保了质 量和进度。 其次,要控制好施工实施、竣工验收及保修阶段。施工实施阶段是一个投入大量资金、施工工期长、形成工程实体质量的阶段。竣工验收阶段是进行工程质量的全面检查验收。工程保修阶段是交付使用后提供质量保修服务。 再次,要做好销售策划工作。项目销售具有很大的风险,是需要精心策划的。只有销售得好,开发的商业住宅楼才算是被市场认可,项目的赢利目标才能够实 现。 进度控制 进度控制的目标是确保实现项目开发总工期。这就要求编制好网络进度计划,控制好关键工作和关键路线,提前或按期实现节点工期目标。首先,要了解完成项目各阶段工作所需的时间,制订项目总进度计划、控制性节点进度计划、操作

房地产项目管理手册

目录 第一部分手册说明 (3) 一、手册的目的 (3) 二、手册的基本内容 (3) 三、手册的发布 (4) 四、手册的调整和修订 (4) 五、关键词、特定用语说明 (4) 第二部分项目公司组织架构 (4) 第三部分项目公司组织职能 (5) 一、项目工程管理 (5) 二、项目营销管理 (7) 三、项目报批报建管理 (7) 四、项目财务管理 (10) 五、项目综合管理 (11) 第四部分项目管理权限 (11) 一、人事管理 (11) 二、财务管理 (12) 三、工程项目招投标管理 (13) 四、合同管理及合同履约监督管理 (13) 五、法律事务管理 (13) 六、设计管理 (13) 七、档案印章管理 (13)

八、预结算管理 (14) 九、营销管理 (14) 十、计划管理 (15) 十一、综合管理 (15) 第五部分项目总经理管理办法 (15) 一、项目总经理的职责 (15) 二、项目总经理的权利 (16) 三、项目总经理的利益及奖惩 (16) 第一部分手册说明 一、手册的目的 XXX项目实行矩阵式项目管理制,为进一步明晰项目主要职能以及权限,保证XXX项目安全、优质、高效的完成,特制订本手册。 二、手册的基本内容 本手册用以说明XXX项目公司组织架构、组织职能以及项目管理权限等内容,该手册共包括四部分: 第一部分手册说明; 第二部分项目公司组织架构; 第三部分项目公司组织职能; 第四部分项目公司管理权限; 第五部分项目总经理管理办法。

三、手册的发布 本【手册】经集团董事长审批后发布实施。 四、手册的调整和修订 本【手册】的发布、更新、解释由人力资源中心负责。 人力资源中心应根据公司战略发展规划、项目发展以及内外部环境变化的要求,适时组织对本【手册】的适用性、有效性做出评价,并根据评价结果适时提出调整修订方案。当集团的战略、组织架构、部门设置或业务流程发生变化时,应及时修订本手册。 五、关键词、特定用语说明 1.组织名称用语 1)负责:由项目公司承担责任的工作,同时可能需要其他各中心/项目部参与或配合; 2)组织:需要项目公司与其他中心/项目部共同完成的工作,由项目公司负责协调有关资源,并承担主要责 任; 3)参与:不承担主要职责,但必须在负责部门领导下参与此项工作并承担相关责任; 4)配合:为工作开展组织提供相应支持,确保其客观可实施; 5)监控:根据工作计划或制度对执行过程是否偏离工作目标进行检查和纠正。 第二部分项目公司组织架构

房地产项目管理方案

房地产项目管理方 案 1 2020年5月29日

xx科技房地产项目管理信息系统 应用建议书 目录

一、项目背景介绍..................................................................... 错误!未定义书签。 二、地产开发公司常见的管理要求 ........................................ 错误!未定义书签。 三、PM2的系统框架思路介绍 ............................................... 错误!未定义书签。 四、PM2项目管理系统应用方案介绍 ................................... 错误!未定义书签。1.领导总览控制管理............................................................ 错误!未定义书签。2.工作计划与总结管理........................................................ 错误!未定义书签。3.年度开发计划管理............................................................ 错误!未定义书签。4.项目计划成本、动态成本管理........................................ 错误!未定义书签。5.项目进度节点管理............................................................ 错误!未定义书签。6.项目合同管理.................................................................... 错误!未定义书签。7.资金管理............................................................................ 错误!未定义书签。8.楼盘销售管理.................................................................... 错误!未定义书签。9.甲供材(物资)管理 ............................................................. 错误!未定义书签。10.招标管理.......................................................................... 错误!未定义书签。 10.1招标基础资料设置.......................................................... 错误!未定义书签。 10.2招标过程操作 .................................................................. 错误!未定义书签。11.业务往来单位管理.......................................................... 错误!未定义书签。12.办公、业务审批.............................................................. 错误!未定义书签。 2 2020年5月29日

房地产公司项目管理办法(详细).

***房地产开发有限公司 项目管理办法 项目管理办法的说明 1、项目部是公司针对某一项目下设的业务执行部门。旨在对于项 目的专属管理和协同操作,强调项目操作的一贯性和专业性, 保证项目在公司的控制和监督下,提高项目开发的效率,实现 项目的管理目标和经营效益。 2、本办法是在项目部门中实行的劳动纪律和各项规章制度,目的 在于控制和规范项目部门的系统化管理和业务操作。 3、本办法是依照公司的制度和操作规章而设立的,其内容应该依 照公司的各项制度。其中若有与公司规定相矛盾的部分,应依 照公司的规定执行。 4、本办法参考了其他房地产企业的行之有效的经验和制度,并根 据公司的实际情况而制定的。 5、本办法一经公司审核通过,应形成文件,严格执行。今后在实 际操作中出现某些条款不适应工作的开展、不利于公司对项目 部门工作的控制和监督等情况,应组织相关人员对本办法进行 修改和补充,增补和修改的部分应以文件形式通知公司各部门,遵照执行。

项目部工作范围 1、项目部的工作范围只要是指项目部围绕公司项目开发意图实现 的所有实质性业务工作,主要包括:项目前期筹划、项目设计 审批、项目具体实施、项目完成总结和项目控制管理等。 2、项目前期筹划主要指项目选址、项目用地取得、市场调研、可 行性分析、项目组织协调、项目建议等前期筹划性工作。 3、项目设计审批主要指项目方案设计、初步设计、施工图设计委 托授予和协调完成、图纸会审、项目建设手续报批等经营性工 作,以及相关的文物、勘察和项目开发的商务性工作。 4、项目具体实施主要指项目的招标签约、组织施工、周边环境协 调、材料设备供应、现场施工管理、销售管理、宣传策划实施、财务协调等工作。 5、项目完成总结主要指项目竣工验收、办理交接、办理相关权属 证明、项目资料整理和上交归档等工作。 6、项目控制管理主要是指项目运作各阶段目标控制、方法控制、 质量控制、风险控制、计划控制和投资控制等工作。 7、项目部的工作范围还包括与公司管理性协调、与其他相关单位 的业务协作等工作。 项目部组织架构和人员组成 1、项目部经理和总工程师由公司任命,项目部经理作为项目部行 政业务主管,直接向公司负责;总工程师作为技术主管,在行 政上隶属项目部,同时兼有业务监督职能。

房地产项目开发成本控制措施[1].doc

房地产项目开发成本控制措施 前言 随着经济的发展和房地产市场的开放,房地产建设市场的竞争越来越激烈。国家宏观调控也在进一步加强,在开发项目过程中,以最低的成本获取最大的社会效益和经济效益成为房地产开发企业走向成功的关键。房地产开发项目成本管理与控制的目的是:在确保工程质量、开发周期的前提下以合理的最佳成本完成一个特定的建筑产品,其管理必须是全过程、全方位的,排除多种干扰因素进行全面成本管理与控制。怎样有效地控制成本,我想从以下方面进行浅述: 一、成本控制的意义 房地产开发项目的基本特点是:产品的一次性、多变性和不确定性。所谓一次性是指每次开发的项目均有不同的地域环境,风格类型和使用要求,一次设计仅适用于一个特定开发项目。而就一个特定的环境和项目而言又有多种风格的建筑和结构类型可供选择,形成多变性和不确定性。因此要使开发项目的成本达到最低,其成本管理则是一个十分复杂系统的工程。要完成这个系统工程必须由信息工程、专业技术、营销策划、经济分析造价控制、统筹各方协同配合方能实现。 房地产项目的开发一体化程序为:选址、征地、策划、设计、工程、销售、售后服务六个阶段;但就项目开发建设分四个阶段:一是策划阶段;二是设计阶段;三是施工阶段;四是保修服务阶段。 二、房地产项目的主要成本构成 房地产企业虽不同于一般企业,但也有其共同点。下面就具体分析一下房地产开发项目的成本构成。 1.项目前期阶段的成本。 这一阶段主要是在市场调研的基础上,对项目进行可行性研究分析,综合论证和决策。具体工作包括房地产项目的构思与定位、目标设计、可行性研究和报批立项,这期间直接发生的各项支出,对于整个项目来说是基础性阶段,非常重要。但是这一阶段的成本占总成本的比例较低,一般不会超过4%。此阶段的成本主要是指项目开发前的市场调研、可行性研究等开发费用,为了保证项目的成功,应加强此阶段的工作。2.土地、土建、设备费用。

房地产开发项目管理职责和内容

房地产开发项目管理职 责和内容 WTD standardization office【WTD 5AB- WTDK 08- WTD 2C】

工程项目管理职责和内容 一、工作概述 根据公司对工程开发项目的总体计划,在公司和上级部门的领导下,负责完成该项目在整个开发过程总的各个不同阶段的工程管理工作及相关配合事务的协调处理工作,负责控制该项目不同阶段的工程计划和进度、工程质量、工程成本、工程竣工验收及相关事务等主要经济技术指标。 工程项目管理的主要职责和范围可分为以下三个阶段: 1、前期工作准备阶段 2、工程施工管理阶段 3、工程竣工验收阶段 二、工程项目管理工作职责和范围 (一)、前期工作准备阶段 1、对项目所处的地理位置、周边环境、场地及交通情况进行现场踏勘,收集第一手原始资料; 2、配合动迁、开发部门对接收地块进行验收、提出整改意见; 3、配合开发部门,接收建设用地红线桩,设置测量控制桩,做好桩点的保护工作; 4、掌握建设用地内及周边的地下障碍物、底下管线、建筑物、构筑物等情况;

5、配合或主管落实建设用地的临水、临电、临时道路、临时围墙及现场办公场所; 6、配合或主管落实市政、管线协调工作; 7、现场落实地质勘察工作; 8、参与扩初及施工图的会审工作,结合工程实际情况提供意见或建议; 9、参与监理、总包、分包的招投标工作; 10、配合开发部门办理前期各项证照; 11、负责编制、审核、调整项目建设进度计划,包括: (1)总体工程进度计划 (2)开工准备计划 (3)地下围护结构、土方及基础施工计划; (4)主体工程施工计划; (5)内外装饰、机电工程施工计划; (6)甲供材料、设备的进场计划; (7)室外总体配套工程的报建、委托、设计、施工及验收计划; (8)竣工验收及交付使用进度计划等。 12、审定总体施工组织设计。 (二)工程施工管理阶段 该阶段的管理以签定的各项合同为指导和依据,切实代表公司担负起合同规定的各项权利和义务。

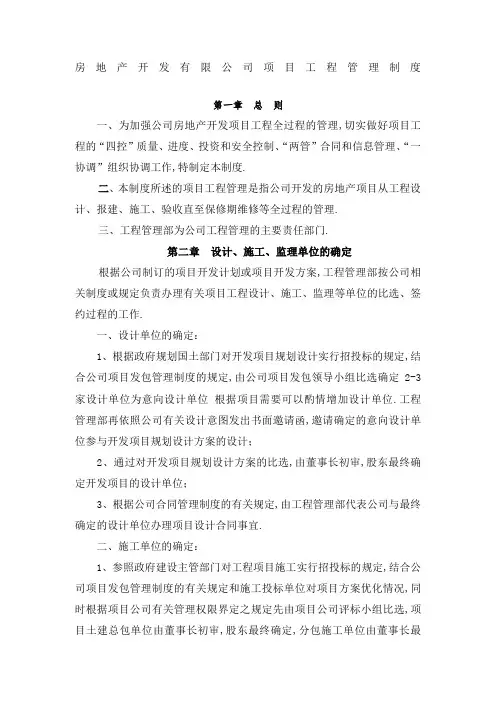

房地产开发管理条例

青岛市城市房地产开发经营管理条例 青岛市人民代表大会常务委员会公告 《青岛市城市房地产开发经营管理条例》,业经青岛市第十五届人民代表大会常务委员会第三十四次会议修订,并报经山东省第十二届人民代表大会常务委员会第二十一次会议批准,现予公布,自2016年7月1日起施行。 2016年5月26日 山东省人民代表大会常务委员会关于批准《青岛市城市房地产开发 经营管理条例》的决定 2016年5月26日山东省第十二届人民代表大会常务委员会第二十一次会议通过 山东省第十二届人民代表大会常务委员会第二十一次会议经过审查,决定批准《青岛市城市房地产开发经营管理条例》,由青岛市人民代表大会常务委员会公布施行。 第一章总则 第一条为了规范房地产开发经营行为,维护房地产开发经营活动当事人的合法权益,促进房地产业持续健康发展,根据有关法律、法规的规定,结合本市实际,制定本条例。 第二条在本市城市、镇规划区内的国有土地上进行房地产开发经营,实施房地产开发经营管理,应当遵守本条例。 第三条市城乡建设行政主管部门负责全市房地产开发的管理工作,具体工作由市房地产开发管理机构承担;市房屋行政主管部门负责全市房地产经营的管理工作。 区(市)城乡建设、房屋行政主管部门按照规定的职责,分别负责本行政区域内房地产开发、经营的管理工作。 发展改革、规划、土地、城市管理、工商、财政、价格等有关部门和金融监管机构应当按照各自职责,做好房地产开发经营管理的有关工作。 第四条房地产开发经营应当遵守城市风貌保护、文物保护和风景名胜区管理等法律、法规,保护生态环境和历史文化遗产,体现城市地域特征和风貌。 房地产开发建设应当符合海绵城市建设要求。推广海绵型建筑与小区。 鼓励开发绿色建筑和装配式建筑,突出建筑使用功能以及节能、节水、节地、节材和环保。 第二章房地产开发企业 第五条房地产开发应当由依法设立并取得资质证书的房地产开发企业进行。 第六条新设立的房地产开发企业,应当向市城乡建设行政主管部门申请暂定资质,

房地产工程系统化管理体系的建立与实施资料

房地产工程系统化管理体系的建立与实施 内容一:房地产工程核心理念介绍 1、一个房地产工程项目是由不同的工程管理主体(比如:承建单位、监理单位、房地产企业、政府建设主管部门、设计院等)共同管理完成的。由于这些工程管理主体对房地产工程项目所承担的社会责任或所站的角度不同,他们所采用的工程管理方法也是不同的。 2、作为甲方的房地产企业,采取什么样的工程管理模式才是科学合理的呢?目前,国内对房地产企业工程管理模式的研究几乎是空白。 3、房地产工程管理职业经理人卢卫东先生,运用现代项目管理理论,结合多年在品牌地产企业和民营地产企业的房地产工程管理实操经验,突破承建单位“工艺质量、工艺进度、成本控制”的工程管理思路,建立起“产品质量、经营进度、投资控制”的房地产企业工程管理体系,以建筑产品为中心、真正做好客户服务工作,全新演绎房地产工程“系统协调”(落实营销与设计意图、把好工程业务关、协助调配资金)管理模式。 4、近期,运用现代项目管理九大体系(范围管理、集成管理、风险管理、时间管理、成本管理、质量管理、沟通管理、人力资源管理、采购管理)的思路,对提升房地产工程管理水平比较适用。 5、房地产企业与承建单位对“铁三角”认识的区别,详见链接。 6、房地产工程管理全程策划案例,详见链接。 7、中国房地产未来的工程管理方向,详见链接。 8、房地产工程管理实战体会,详见链接。 8.1 三个要素: 工程管理资源环境;工程管理理念是否统一;工程管理系统化。 8.2 房地产工程管理九大技巧: 运用现代项目管理九大体系(范围管理、时间管理、成本管理、质量管理、集成管理、风险管理、沟通管理、人力资源管理、采购管理)的思路,详见房地产工程管理全程策划案例。

房地产开发项目管理的含义

一、房地产开发项目管理的内涵与意义 (一)房地产开发项目管理的含义 房地产开发项目管理是以高效率地实现项目目标为最终目的,以项目经理负责制为基础,运用系统工程的观点、理论和方法,开发项目建设的全过程按其内在运行规律进行有效的计划、组织、协调、监督和控制的管理系统。 具体讲,房地产项目开发建设要实现的目标主要包括成果性目标和约束性目标。成果性目标指投资回报率、销售利税率、自有资金利润率等投资效益指标,以及项目的内外部功能要求;约束性目标指建设工期、投资限额、质量标准等。除此之外,房地产开发项目还受城市规划、土地利用规划等条件制约。房地产开发涉及投资方、监理方、勘察、规划、设计、施工、建材、设备、市政、交通、供电、电讯、银行、文教、卫生、消防、商业、服务、环境等几十个部门,近百个单位,以及最终用户消费者的相互制约和相互影响,因此,房地产项目开发建设是一项复杂的系统工程,必须要有一整套完整、规范和科学的管理保证体系,来统筹和协调开发项目的全过程和确保总体目标的实现。 (二)房地产开发项目管理的意义 房地产项目管理的意义主要体现在计划、组织、协调和控制四个方面等。 1.房地产开发项目的计划管理。对房地产开发项目进行计划管理,能使项目的开发建设有计划、按顺序有条不紊地展开。这就是说,通过使用一个动态计划管理,将工程项目全过程和全部开发活动纳入计划轨道,项目有序地达到预期总目标。 2.房地产开发项目的组织管理。这是指通过职责划分、授权、合同的签订与执行,以及根据有关法律法规,建立各种规章制度,形成一个高效率的组织保障体系,使项目的各项目标得以最终实现。 3.房地产开发项目的协调管理。其意义是为开发项目提供协调和谐的公共环境,保证项目开发建设顺利进行。协调管理的主要任务是对开发项目与外部环境、项目各子系统之间,以及项目不同阶段、不同部门、不同层次之间的关系进行沟通与协调。这种沟通与协调将更有利于睦邻公

房地产工程管理体系的建立与实施

房地产工程管理体系的建立与实施 第一讲:房地产工程核心理念介绍暨房地产工程管理人才观 1房地产工程管理行业现状分析 1.1房地产工程管理行业现状背景 1.1.1一个房地产工程项目是由不同的工程管理主体(比如:承建单位、监理单位、房地产企 业、政府建设主管部门、设计院等)共同管理完成的。 1.1.2由于这些工程管理主体对房地产工程项目所承担的社会责任或所站的角度不同,他们所 采用的工程管理方法也是不同的。 1.1.3高校的工程管理教育,基本上是站在施工单位的角度讲工程管理。 1.2作为甲方的房地产企业,采取什么样的工程管理模式才是科学合理的呢?目前,国内对房地产 企业工程管理模式的研究几乎是空白。 1.3中国房地产企业工程管理现状分析 1.3.1现状情况:各个房地产企业,因经营差异、背景区别、阶段不同等原因,采用的工程管 理方法不尽相同,可谓五花八门,没有统一的标准和规范,相互学习与借鉴难度大! 1.3.2中国房地产企业工程管理现状也有共同的地方共同的特点 1.4房地产工程管理存在的普遍问题 1.5房地产企业做成了总承包或建筑施工总承包在房地产项目中无法胜任“总承包”的原因 2房地产工程管理核心理念剖析 2.1房地产工程管理职业经理人卢卫东先生,运用现代项目管理理论,结合多年在品牌地产企业和 民营地产企业的房地产工程管理实操经验,突破承建单位“工艺质量、工艺进度、成本控制” 的工程管理思路,建立起“产品质量、经营进度、投资控制”的房地产企业工程管理体系,以 建筑产品为中心、真正做好客户服务工作,全新演绎房地产工程 “系统协调”(落实营销与 设计意图、把好工程业务关、协助调配资金)管理模式。 2.2房地产企业与承建单位对“铁三角”认识的区别,详见链接。 2.3近期,运用现代项目管理九大体系(范围管理、集成管理、风险管理、时间管理、成本管理、 质量管理、沟通管理、人力资源管理、采购管理)的思路,对提升房地产工程管理水平比较适 用。 2.4房地产工程管理全程策划案例,详见链接。 3中国房地产未来的工程管理方向 3.1非核心业务外包是方向! 3.2未来房地产工程管理方向:各类投资模式下的供方管理。 4房地产工程管理实战体会,详见链接。 4.1三个要素:工程管理资源环境、工程管理理念是否统一、工程管理系统化。 4.2房地产工程管理九大技巧:运用现代项目管理九大体系(范围管理、时间管理、成本管理、 质量管理、集成管理、风险管理、沟通管理、人力资源管理、采购管理)的思路,详见房地 产工程管理全程策划案例。 4.3房地产工程管理四个延伸:建筑产品人性化功能开发 、建筑产品高新技术应用 、建筑产品 质量缺陷维修 、员工与供应商培训。 5中国工程管理研究课程探讨 6房地产工程管理人才观 6.1合格的工程师——熟悉本专业的技术、工序,基本了解本专业的社会工程资源,有一定的沟 通、协调能力,可以胜任一般工程师的要求。 6.2优秀的工程师——熟悉本专业的技术、工序,了解本专业的社会工程资源,了解相关专业基

11 项目管理手册前言

前言 专业致远,持之以恒 规范化、专业化是万通新形势下大发展的一个重要保障。专业化管理、精细化经营,是万通树立核心竞争力、实现长期经营发展目标的重要努力方向。 万通又开始了新一轮快速拓展,作为上市公司,股东给管理也提出了更高的 要求。在快速发展中如何保证新设立的项目公司不走样,并保有万通的全部属性?如何避免扩张中不再出现过去曾经发生的问题?如果在快速扩张前不解决这些问题,我们就无法保证高质量的快速发展和股东的要求。而规范化、专业化是成功复制万通管理模式的有效途径,即建立和健全一整套标准化的管理制度,通过一套可以复制的标准化开发流程,保证万通所有项目公司都能在一个完整的框架内运作。所以制度的完善和拷贝也就顺理成章地成为万通2008年设计、采购、工程和成本管理工作的重要内容。 房地产开发涉及万通的许多部门,本次我们从规范化和专业化角度对设计、工程、成本和采购专业作了系统优化,形成的成果内容包括:万通的业务流程图、管理规程、各节点工作要求、操作指引、管理表单、示范文本等,我们将这些成果称为《万通项目管理手册》。本次专业化体系的构建,不仅是对万通十多年房地产成功的管理经验的总结和提炼,同时也对万通地产10多年发展中的经验教训进行了总结,也借鉴了业内的先进管理经验,可谓千头万绪,浩繁琐碎。经过万通总部四个中心的共同的努力,终于形成了《万通项目管理手册》阶段性的成果文件。但是,这仅仅是万通专业化发展的开始,学习、领悟、掌握、执行才是专业化道路上更艰苦的工作。 万通在过去遇到过各种问题,在将来还会遇到各种问题,我们可以付学费,

但我们不可以为同样的问题支付第二笔学费。《万通项目管理手册》是避免重犯错误、提高员工专业能力的重要工具。制度是纲,但是赢在执行,请万通的员工在各自工作中认真执行相关的业务流程规定,并在实践中不断丰富和完善万通专业化业务流程体系。 唯有持之以恒,方能专业致远。 北京万通地产股份有限公司董事总经理 许立

房地产工程项目管理手册资料

工程项目管理 手册

目录 一二 三项目管理员工一般行为准则 员工工作责任范围 1、总则 2、工程部经理 3、工程部专业工程师 4、安全员 5 、资料信息员 工程管理 1 总则 2 项目管理责任级别 3 项目公司发出文件分类及签发权限 4 收到外来文件的处理 5 项目档案分类及管理规定 6 工程质量控制 7 工程进度管理 8 工程成本控制 9 自行订购(甲供)设备及材料的管理 10 工程竣工 11 工程完工移交使用经营方/管理方 12 工程完工保修期内应注意的事项 附件: 附件1:工程变更审批流程 附件2:设计变更审批流程 附件3:承包单位深化图纸审批流程 附件4:乙供材料审批流程 3-4 5-10 5 5-6 6-7 7-8 8-10 10 11-44 11 11 11 11 11-18 18-25 25-29 29-40 40-41 41-42 42-43 43-44

附件5:施工质量管理流程 附件6:隐蔽工程验收流程 附件7:竣工验收流程 附件8:住宅项目公共区域及每户模拟验收流程 附件9:现场签证单 附件10:项目机电设备接管验收表 附件11:项目公共配套设施接管验收表(一)(二)附件12:项目房屋套内接管验收表 附件13:项目物业接管验收整改项目汇总表 附件14:项目接管验收提交清单 附件15:工程款支付表格

一、工程部员工行为准则 1.遵守国家法律和公司各项管理制度,敬业爱岗,举止规范,尽心尽责,具备企业荣誉感。 2、认真严格执行国家及部门行业的质量、安全标准、规范与规程、按图纸设计 要求,忠实诚心地代表业主履行职责,严禁有损工程质量及公司形象的任何 行为。 3、认真负责完成工程部的各项工作职能,注重过程检查落实,完成时总结反馈, 扬长避短,减少工作中的不必要差错。 4.维护公司利益,不泄露公司及工程需要保密的事项。 5.对非职权范围内的事情,不得越权处理。 6、下级服从上级,上级积极关心下级,相互尊重,关心团结,善于沟通与协作, 善于听取别人好的意见与建议,分工协作,杜绝一切不利于工作和团结的言论和行为,充分发挥整体团队的能量。 7、加强内部沟通,相互间工作积极配合,上下级间应时常检查、汇报工作,对 工作中出现的问题互相支持,积极寻找解决办法。 8.积极配合监理单位及施工单位的工作事务。杜绝工作的任何刁难行为。严禁利用公司赋予的职权或工作之便收受他人利益或财物;不得单独擅自接受施工单位的宴请,因业务需要接受对方宴请,须事先征得领导同意。 9、严格控制工程的一切费用,工程拨款付、工程签证、结算必须按公司规章及 程序进行。 10、认真学习业务知识,提高业务水平,发挥自身业务专长,积极主动协调解 决施工中出现的问题,倡导合理化建设,为公司的经营效益的提高出谋献策。11.按时上、下班,工作时间因私外出必须取得上级批准及办理请假手续。 12. 未经批准,不得擅自休假。 13. 不在工作时间内从事非工作事宜。因公外出需主管批准。 14. 上班时间不串岗、聊天、打瞌睡、玩电脑游戏及胡乱上网等。 15. 工作中遇到不知如何处理的情况及时向主管报告。

房地产项目管理

房地产项目开发管理 一、房地产开发项目管理的内涵与意义 (一)房地产开发项目管理的含义 房地产开发项目管理是以高效率地实现项目目标为最终目的,以项目经理负责制为基础,运用系统工程的观点、理论和方法,开发项目建设的全过程按其内在运行规律进行有效的计划、组织、协调、监督和控制的管理系统。 具体讲,房地产项目开发建设要实现的目标主要包括成果性目标和约束性目标。成果性目标指投资回报率、销售利税率、自有资金利润率等投资效益指标,以及项目的内外部功能要求;约束性目标指建设工期、投资限额、质量标准等。除此之外,房地产开发项目还受城市规划、土地利用规划等条件制约。房地产开发涉及投资方、监理方、勘察、规划、设计、施工、建材、设备、市政、交通、供电、电讯、银行、文教、卫生、消防、商业、服务、环境等几十个部门,近百个单位,以及最终用户消费者的相互制约和相互影响,因此,房地产项目开发建设是一项复杂的系统工程,必须要有一整套完整、规范和科学的管理保证体系,来统筹和协调开发项目的全过程和确保总体目标的实现。 (二)房地产开发项目管理的意义 房地产项目管理的意义主要体现在计划、组织、协调和控制四个方面等。 1、房地产开发项目的计划管理。对房地产开发项目进行计划管理,能使项目的开发建设有计划、按顺序有条不紊地展开。这就是说,通过使用一个动态计划管理,将工程项目全过程和全部开发活动纳入计划轨道,项目有序地达到预期总目标。 2、房地产开发项目的组织管理。这是指通过职责划分、授权、合

同的签订与执行,以及根据有关法律法规,建立各种规章制度,形成一个高效率的组织保障体系,使项目的各项目标得以最终实现。房地产开发项目的协调管理。其意义是为开发项目提供协调和谐的公共环境,保证项目开发建设顺利进行。协调管理的主要任务是对开发项目与外部环境、项目各 3、房地产开发项目的协调管理。其意义是为开发项目提供协调和谐的公共环境,保证 项目开发建设顺利进行。协调管理的主要任务是对开发项目与外部环境、项目各子系统之间,以及项目不同阶段、不同部门、不同层次之间的关系进行沟通与协调。这种沟通与协调将更有利于睦邻公共关系,吸纳融通资金,寻找材料设备供货渠道,广揽优秀设计和施工队伍,获得市场竞争优势,促进产品销售。在各种协调之中,人际关系协调最为主要,项目经理在人际关系协调过程中处于核心地位。 4、房地产开发项目的控制管理。其意义是有利于对项目的质量、 工期和成本进行控制,并获得最大的综合效益。控制管理主要是通过计划、决策、反馈和调整等手段,采用项目分解,各种指标、定额、阶段性目标的贯彻执行与检验等措施,对开发项目的工程质量、施工工期、资金使用、成本造价等进行有效控制,以确保开发项目用最少的投入,获得最大的经济效益、社会效益和环境效益。 二、房地产开发项目的工程管理 房地产开发项目的工程管理是指从项目开工准备到竣工验收的全过程所进行的管理。由于房地产开发项目建筑施工与安装任务通常是委托承包给建筑施工单位来完成的,所以开发项目的工程管理,主要是以合同管理为手段,运用计划、组织、协调、控制、检查、验收等方法,对开发项目施工建设中的技术活动和经济活动,按照国家标准、规范和合同规定的目标,进行严格监督、控制和管理,以确保开发项目总体目标的最终实现。
