电气架空线路施工安全技术交底
工程名称:
交底内容:
1.一般要求
1安装工作宜从上至下进行,避免立体交叉作业,防止伤人和损坏设备;
2凡两人以上安装或操作同一设备时,应建立呼唤应答制;
3设置或就位设备时,不应将脚放在设备的下方,防止压伤;
4使用扳手时,不准套上管子;
2.架设电线路必须有专人指挥,明确信号;所使用的机具如绞车、滑车、绳索、拨杆等须经
计算和检验后方可使用;
3.在六级以上的大风及精神不振、酒后、雷雨、浓雾时,禁止立杆及杆上作业;
4.杆塔组立
1地面组装杆塔时,先选好场地,适当垫平,是杆塔不得滚动;
2在坑内放入电杆时,应使用带槽的滑板,不得用锹镐、棍棒等物代替;
3坑内有人工作时不准移动或转动电杆;
4起立杆塔离地面~1m时,暂停起立进行检查,特别注意绳扣的连接部分;确认无问题后方
可继续起立,当即立好,中途不得停下;杆塔起立到70时应减缓牵引速度,工地人员均应站在
距起立杆塔高度的倍以外;
5不得使用锹镐、棍棒等不适宜的工具立杆,不的将叉杆、支杆等支撑在身体上;
6在市区、地方狭小或路堑、高岗、斜坡等地势不好的位置立杆时,应当增加人员,并采取设
木桩或用拉绳绑杆等措施,防止电杆倾倒或由坡上滚下;
7竖立杆塔时埋设的地锚,应根据不同地质及受力情况埋设牢固;利用树桩等代替的锚时,应详
细检查确认坚牢没有拨出的危险方可能;主牵引地锚、杆塔中心、扒杆顶及制动地锚四点须在一线上;
8在带电的架空电力线路和供电设备附近或撤杆时,必须保证表1的安全距离;如不能保证安全
距离,应先停电,并在线路两端接地后在进行施工;
表1 立杆时与带电体的最小安全距离

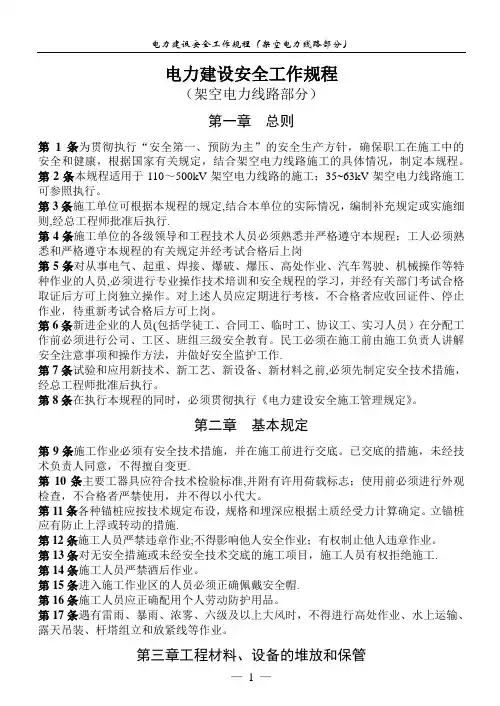

注:参考文献11
交底内容:针对工程施工中应该注意的安全问题进行技术交底,要求各个施工班组将施工中可能出现的安全问题放在整天工程的首要位置,严格贯彻执行“安全第一,预防为主”的施工方针,坚决与“违章、麻痹、不负责任”作斗争,树立一个良好的企业形象,并将如下要求贯彻到施工中,确保工程安全、质量、快捷完成;
一、基本要求:
1、施工作业前必须认真勘查施工现场,针对施工作业危险点,编制并报审相
关的安全施工方案,得到相关部门审批后方可施工,且必须在施工前组织现场安全交底;
2、施工班组所有人员必须熟悉并遵守十个规定动作凭票工作、凭票操作、穿工作服、戴安全帽、系安全带、停电、验电,挂接地线,挂牌装遮拦、现场交底;
3、进入施工现场应正确佩戴安全帽,穿纯棉衣服;施工过程不得穿拖鞋、不得喝酒、
不得喧哗;施工过程做到“三不伤害“;
4、施工人员严禁违章作业,不得影响他人安全作业,有权制止他人违章作业;
5、每天工作前,工作班组负责人召开工前会强调安全,讲解当日相关工作内
容及安全注意事项,施工前必须落实保证安全的组织措施、技术措施和安全防护措
施到位,工作班组负责人应在施工现场,若有急事需离开,应指定能胜任工作的一人作为临时工作负责人;
6、做好生产班组“安全日”活动的记录,每月上报工程部;
二、电缆敷设:
1、电缆敷设前应先清理管道,防止砂、石或杂物划伤电缆外套;
2、在敷设电缆时,应在钢丝网套靠电缆端加装防捻器;
3、在室外切割电缆或制作电缆头时,应采取防雨措施;
4、敷设电缆时,拐弯处的施工人员应站在电缆的外侧;
5、保持电缆沟、施工现场的整洁,道路畅通;掀起的电缆沟盖板,下班前应回盖好; 交底内容:
主要危险点分析及防护措施:
1.地处商业闹市区,车辆行人众多,施工环境复杂,多处跨越市政道路、国道、村道,维护交通秩序,防止车辆交通事故,保证行人安全是本工程安全工作的重点; 一、防护措施
1穿越行政道路、国道处必须事先与交通、路政部门协调,办理施工许可手续后方可施工;开挖交通要道必要时请交警部门安排专人指挥;
2道路开挖前,离施工路段50米处必须专设“前面施工,车辆慢行”警示牌,并在施工区域附近专设可靠的安全围栏,并有交通防护标志;
3道路开挖施工前,所做安全防护措施必须经监理、交通、路政管理相关部门检查,符合要求后方可施工;
4车辆、行人高峰期,施工区域附近交通路口必须设专人指挥,防止交通事故或交通阻塞;
5道路开挖必须分段进行,及时回填;保障车辆和行人通行;特殊情况无法及时恢复的必须装设可靠的安全围栏并做好防护标示,围栏周围装设红色警示灯,以防夜间车辆人跌落;
2.本项目工程为10KV架空线路改为电缆和绝缘架空线接线工程,原有运行线路带电运行且负载转接点多,防止人身触电是另一安全工作重点;
二、防护措施
1施工前,必须由运行部门技术负责人在现场进行交底,交代明显带电区域或临近带电的危险区域;
2安全距离不够或转接负荷需停电者,必须到相关部门办理电气工作票,并严格按照工作票上所列安全措施实施、检查验电,得到许可后方可施工;
3加强临时施工用电管理,接拆临时电源必须由有经验的持证上岗电工作业人员进行;并由专人负责,定期进行检查,及时更换不合格元件;
4临近带电区域必须装设可靠的安全围栏,并悬挂“止步,高压危险“警示牌,必要时设专人监护;
3.本工程土建施工过程中分接箱、电缆手井坑侗挖多,防止行人小孩、自行车等跌落是另一种危险因素;
三、防护措施:
1未及时回填的坑洞必须设置临时盖板;并有安全警示围栏;
2道路中间坑洞不得防碍交通,及时盖好手井盖板,未回填或盖盖板的必须设置警示围栏,夜间挂红色警示灯;
4.本工程沿线地下管线密布,容易伤及地下管线是另一种危险因素;
四、防护措施
1电缆沟开挖前,必须与相关的自来水管,煤气管道,通讯光缆等相关主管部门联系,确认无危险后方可开挖;
2机械开挖时,必须由有经验的专人指挥,机械操作员必须是操作熟练并有经验者,挖掘时应格外小心;
与地下油管、煤气管、国防光缆等交叉区域开挖严禁使用机械,必须人工用砂铲小心施工,施工过程中严禁使用明火,使用金属工具避免产生火花;。
