筏板大体积混凝土施工方案

中祥大厦工程基础为筏板基础,板厚1.9 m 、2.0m ,局部电梯基坑厚度达2.7m、2.9m、3.1m、3.7m,属于典型的大体积混凝土。整体混凝土工程量约为21000m3,筏板尺寸约为77米×37米,混凝土强度等级C35S8,分四个阶段浇筑,其中最大施工段筏板Ⅲ要求连续浇筑量约为7000 m3。这种大体积混凝土底板施工具有水化热高、收缩量大、容易开裂等特点,故底板大体积混凝土浇筑做为一个施工重点和难点认真对待。大体积混凝土施工重点主要是将温度应力产生的不利影响减少到最小,防止和降低裂缝的产生和发展。因此考虑采取如下施工措施。

一、优化混凝土配合比

考虑到水泥水化热引起的温度应力和温度变形,在混凝土配合比及施工过程中要注意如下问题:

(1)选用三德P.O32.5R 普通硅酸盐水泥,中粗砂,5~40mm碎石。

(2)外加剂采用银桥生产YQ-H防水剂,在混凝土中掺入水泥重量2%,初凝时间控制在10~12h。

(3)掺入粉煤灰,以替代部分水泥用量,推迟混凝土强度的增长,采用R60=35N/mm2代替R28=35N/mm2,从而减少水泥水化热的不利影响。采用漳州后石电厂Ⅰ级粉煤灰,细度应符合国家现行标准的规定。掺量应通过厦门三航混凝土有限公司试验室确定。具体配合比如下:

砼强度水泥

品种

用量

(kg)

泥用量

(kg)

煤灰用

量(kg)

YQ

-H用量

(kg)

用量

(kg)

石用量

(kg)

外加剂

用量(kg)

C 35P8

三德

P.O32.5R

1

80

31

3

78

7.8

3

75

9

10

06

5.98 (4)施工期间,要根据天气及材料等实际情况,及时调整配比,并且应

避免在雨天施工。

(5)提高混凝土抗拉强度,保证骨料级配良好。控制石子、砂子的含泥量不超过1%和3%,且不得含有其他杂质。

(6)混凝土坍落度控制在90mm~130mm。

二、温度控制

为控制好混凝土内部温度与表面温度之差不超过25℃,施工中主要采取如下措施:

1.尽量降低混凝土入模浇筑温度,必要时用湿润麻袋遮盖泵管。

2.为防止混凝土表面散热过快和表面脱水,避免内、外温差过大和干缩而产生裂缝,混凝土终凝后,立即进行保温保湿养护,保温养护时间根据测温控制,当混凝土表面温度与大气温度基本相同时,可缓缓撤掉保温养护层。保湿养护不得少于14d ;保湿保温养护措施:混凝土表面采用一层湿麻袋+一层塑料薄膜+二层麻袋+一层塑料薄膜+一层麻袋,确保保温厚度达50mm ;混凝土侧面采用18mm 厚模板+一层湿麻袋+塑料薄膜;筏板内集水坑和电梯基坑采用灌满水保温(坑内侧模板不拆除)。

3.混凝土热工计算:

底板混凝土施工在2004年12月份下旬,大气平均气温(T q )取150C 。 (1) 混凝土拌合温度Tc

Tc=65825/2725=24.20C

(2) 混凝土出罐温度T I 因搅拌机棚为敞开式,取T I = Tc=24.20C (3)

混凝土浇筑温度Tj

混凝土装卸料两次:A1=0.032×2=0.064

混凝土运输时间30分钟:A2=0.0017×30=0.051 浇捣完毕需1小时:A3=0.003×60=0.18

A=A1+A2+A3=0.064+0.051+0.18=0.295

Tj=Tc+( T q -Tc)×0.295=24.2+(15-24.2)×0.295=21.50C (4)

混凝土绝热温升

三德普通水泥P.O32.5R 每公斤28天水泥发热量取377KJ/kg(3天为223 KJ/kg ;7天为270.5 KJ/kg),计算龄期7天的绝热温升:

C e C Q m T m c 07362.0777.46)718.21(2400

97.0377

313)1(=-??=-=

?--ρ (5) 混凝土内部最高温度Tmax

混凝土浇筑块厚度取3.7米,取71.0=ξ。

C T Tj T 07max 6.5471.07.465.21=?+=?+=ξ

(6) 混凝土表面温度Tb

混凝土表面保温层采用:一层湿麻袋+一层塑料薄膜+二层麻袋+一层塑料薄膜+一层麻袋,确保保温厚度达40mm 。

04.323

114.004.01

11=+=+=

∑q i i βλδβ

取K=0.666,33.2=λ 混凝土虚铺厚度:51.004

.333.2666.0'=?==βλK

h 混凝土计算厚度:H=h+2h ’=3.7+0.51×2=4.72米

C Tq T T 06.39156.54m ax )7(=-=-=?

混凝土表面温度:

C T h H h H Tq Tb 02

23.306.39)51.072.4(51.072

.44

15)7()'('4)(=?-??+=?-+=τ 所以:

混凝土中心最高温度与表面温度之差:C Tb T 03.243.306.54)(m ax =-=-τ,未超过250C 。

混凝土表面温度与大气温度之差:C Tq Tb 03.15153.30)(=-=-τ,未超过250C 。

因此混凝土表面不需要采取其它措施,可保证混凝土质量。 (7)

混凝土侧表面温度Tb

混凝土侧表面保温层:采用18mm 厚模板+一层湿麻袋(厚10mm )+20mm 厚泡沫塑料板。

混凝土浇筑块厚度取2.0米,取54.0=ξ。

C T Tj T 07max 7.4654.07.465.21=?+=?+=ξ

62.123

1047.002.014.001.023.0018.01

11=+++=+=

∑q i i βλδβ

取K=0.666,33.2=λ 混凝土虚铺厚度:96.062

.133.2666.0'=?==βλK

h 混凝土计算厚度:H=h+2h ’=2+0.96×2=3.92米

C Tq T T 0)7(7.31157.46max =-=-=?

混凝土侧面温度:

C T h H h H Tq T b 02

)7(2)7(4.387.31)96.092.3(96.092

.34

15)'('4=?-??+=?-+= 所以:

混凝土中心最高温度与表面温度之差:C T T b 0)7(3.84.387.46max =-=-,未超过250C 。

混凝土表面温度与大气温度之差:C Tq T b 0)7(4.23154.38=-=-,未超过250C 。

因此混凝土侧面不需要采取其它措施,可保证混凝土质量。 4.混凝土温度、收缩应力计算 (1)

混凝土收缩变形不同条件影响修正系数

M1=1.0 M2=1.13 M3=1.0 M4=1.50 M5=1.0 M6=1.11 M7=1.0 M8=0.72 M9=1.0 M10=0.97 (2)

各龄期混凝土收缩当量温差

使用公式:

)1(1026.4)1(41010)(bt bt y t y e M M e ----?=????-=εε 4

1024.3-?=y ε

α

ε)

()(t y t y T =

5101-?=α

(3)

各龄期混凝土降温的综合温差△T (t ):使用公式:△T (t )

=2.5+T y(t+3)-T y(t)

取各时间段平均温度起始值与终止值差为2.50C (每天降约10C )

(t)0-0.09t 04

(5)

各龄期地基约束系数:

使用公式:)

(2

1)(t x x t E h C C ?+=

β

取C x1=0.03 h=2.0米,最长L=77米,37米宽,172根桩

3

6

341142

1146342

/0048.0172

10

7737)104.11015.34130010(104.11015.34172107737)

4(4mm N EI D K EI F Q C n

x =

???????????=???==-

(7)

各龄期的混凝土收缩温度应力

使用公式:))

(1

1()()()()()(L

ch S T E t t t t t ?-?????=βασ

(8)

总降温和混凝土收缩产生的最大温度应力

Mpa

t t 32.112.115

.011

11

30

3

)(max

=?-=

-=∑=σνσ

5.121.132

.16

.1max ≥==

=

δt

f K ,满足要求。 (9)

各龄期混凝土极限拉伸值:

使用公式:28

ln ln 10)1.0(5.74)(t

d

f t t p ?

?+

=-μ

ε 4.01002000

15023.615100=???=?=

c a F F μ , d=28,f t =1.6 t t p ln 10412.04)(-?=ε

(10) 混凝土平均整浇长度 使用公式:)

()()()()(5

.1t p x

t t cp t T t T arch

C E h L εαα-??????=

)

()()

()()()()(360)()(0348

.020005

.1t p t t p t t cp t T t T arch

E t T t T arch

E L εααεαα-??????=-??????=

三、 浇筑方案

(一)本工程地下室底板、筏板砼施工按后浇带分四个阶段顺序进行,施工顺序为底板、筏板Ⅳ→Ⅲ→Ⅱ→Ⅰ。本工程地下室底板、筏板尺寸较大,为防止冷缝出现,采用泵送商品混凝土,施工时采取斜面分层、依次推进、整体浇筑的方法,使每次叠合层面的浇筑间隔时间不得大于8h,小于混凝土的初凝时间。

混凝土浇筑方法为斜面分层布料方法施工,即“一个坡度、分层浇筑、循序渐进”。在各自范围内,汽车泵和地泵采取“一”字形行走路线,各台泵浇筑范围约12米宽。汽车泵浇筑速度40m3 /h,地泵浇筑速度30m3 /h。混凝土初凝时间为10~12h。

膨胀加强带混凝土标号C40与筏板混凝土标号不一致,因此膨胀加强带的混凝土运输要单独进行。膨胀加强带长向与混凝土浇筑方向相同的采用塔吊运输

C40混凝土;与混凝土浇筑方向相垂直的采用单独的混凝土泵管(膨胀加强带边上一条管)进行输送C40混凝土。在用泵管泵送C40混凝土时要求确保管内C35混凝土已全部泵送入非膨胀加强带内,才能向膨胀加强带内泵送C40混凝土。膨胀加强带内的混凝土同样采用斜面分层浇筑法施工,每层均紧随非加强带后一层施工,要确保非加强带混凝土不溢入膨胀加强带内,并且要把握好浇筑时间避免非加强带混凝土与膨胀加强带混凝土形成冷缝。

混凝土采用机械振捣棒振捣。振捣棒的操作,要做到“快插慢拔”,上下抽动,均匀振捣,插点要均匀排列,插点采用并列式和交错式均可;插点间距为300~400mm ,插入到下层尚未初凝的混凝土中约50~100mm,振捣时应依次进行,不要跳跃式振捣,以防发生漏振。每一振点的振捣延续时间30s,使混凝土表面水分不再显著下沉、不出现气泡、表面泛出灰浆为止。为使混凝土振捣密实,每台混凝土泵出料口配备4 台振捣棒(3 台工作,1 台备用),分三道布置。第一道布置在出料点,使混凝土形成自然流淌坡度,第二道布置在坡脚处,确保混凝土下部密实,第三道布置在斜面中部,在斜面上各点要严格控制振捣时间、移动距离和插入深度。

大体积混凝土的表面水泥浆较厚,且泌水现象严重,应仔细处理。对于表面泌水,当每层混凝土浇筑接近尾声时,应人为将水引向低洼边部,处缩为小水潭,然后用小水泵将水抽至附近排水井。在混凝土浇筑后4~8h 内,将部分浮浆清掉,初步用长刮尺刮平,洒少许的干净的细碎石,然后用木抹子搓平压实。在初凝以后,混凝土表面会出现龟裂,终凝要前进行二次抹压,以便将龟裂纹消除,注意宜晚不宜早。

(五)突发事件的处理(略)

四、混凝土测温及监控

大体积混凝土浇筑后,必须进行监测,检测混凝土表面温度与结构中心温度。以便采取相应措施,保证混凝土的施工质量。当混凝土内部与表面温度差超过

250C 时,每超过约1.50C 应紧急增加覆盖一层麻袋(厚10mm ),控制温差。计算如下:

5.223

114.005.01

11=+=+=

∑q i i βλδβ

取K=0.666,33.2=λ 混凝土虚铺厚度:62.05

.233.2666.0'=?==βλK

h 计算厚度:H=h+2h ’=3.7+0.62×2=4.94米

C Tq T T 0)7(6.39156.54max =-=-=?

混凝土表面温度:

C T h H h H Tq T b 02

)7(2)7(4.326.39)62.094.4(62.094

.44

15)'('4=?-??+=?-+=

因此保温层厚5CM 与厚6CM 保温效果相比,混凝土表面温度差:32.4-30.3=2.10C

测温点布置:常规测温方法需留设测温孔和本工程面积较大的工程实际情况,本工程取具有代表性的测温点采用电子测温仪测温。电梯基坑混凝土厚度最大,混凝土中心温度最高的地方也在电梯基坑处,所以只要保证电梯基坑处混凝土中心温度与表面温度差不超过250C 即可保证混凝土质量,因此测温重点放在电梯基坑。测温点平面位置:1、 每个电梯基坑内均布置两个点位,同时在电子测温点边上还布设两处预留测温孔采用温度计测温,以便于校验;2、沿筏板边缘每隔15米布置1个点位;3、在两个电梯基坑相邻中间布置1个点位;4、在筏板边缘及转角处电子测温点边上不均匀布设预留测温孔采用温度计测温,以便于校验;(具体测点布置详测点平面布置示意图)。每个点位分别在混凝土厚度方向布置四个测点(局部电梯基坑内布置五个测点(厚≤3100)和六个测点

(厚>3100)),以测量底板内部及表面温度。筏板边缘测点距筏板边缘≤500mm ,但大于50mm 。

经采取上述措施,实际温差控制在200C 左右,混凝土未出现裂缝,达到保证质量安全的效果。

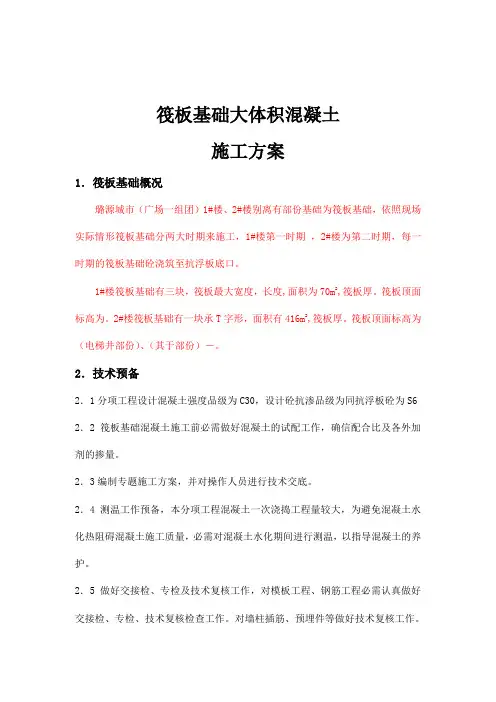

筏板基础大体积混凝土施工方案(改)

基础筏板大体积混凝土施工方案 一、编制依据: 《大体积混凝土施工规范》(GB 50496-2009) 《施工图纸》 《高层建筑施工手册》(第二版) 二、施工准备 (一)人员准备: 筏板基础混凝土施工为本工程关键部位,故项目部将筏板基础混凝土工序作为重点工序施工。以项目经理为组长,项目技术负责人为副组长,项目技术员、施工员、质检员、材料员、试验员、混凝土班组长为成员的领导小组。 生产人员安排如下,施工班组负责人2名,钢筋、模板值班工人各2人,摊料接管10人,混凝土振捣6人,混凝土刮平、搓毛、压光6人,电工、修理工各1人。 (二)机械设备及工具准备: 机具、工具设备计划汽车混凝土泵1台、砼运输车14辆、插入式振动器12台(2台备用)铝合金刮尺10根、塑料薄膜2000㎡、阻燃毡帘2000 ㎡、草帘2000㎡、抗压试模10组、抗渗试模3组、塌落度筒1套,温度计20支、照明箱及照明灯具6套,木抹子12把,平锹15把。 (三)材料准备: 本工程混凝土均采用商品混凝土,由秦皇岛通阔混凝土有限公司供应,已签订混凝土供应合同。供货方必须满足混凝土强度等级及大体积混凝土

施工的要求,负责提供质量保证资料,保证及时供应混凝土,要有充分的后勤保障能力。混凝土的供应在施工过程中必须保证连续不间断。 (四)其他准备: (1)浇筑混凝土之前,要先通知建设、监理、设计、监督站等有关部门对筏板基础钢筋、模板进行验收,验收合格后进行混凝土浇筑。(2)做好测温孔的固定工作以及后浇带的留槎等工作。 (3)做好预防天气变化的覆盖材料(塑料布、雨衣)及降水、排水准备。(4)组织项目工程技术管理人员学习施工规范、新的验收评定标准,熟悉施工图纸,编制详细的施工技术交底,引测+50cm水平标高控制线。 三温度计算、防裂措施: (一)温度计算 1、砼内部的绝热温升按《高层建筑施工手册》(5-6-5)公式 Tτ=(W·C·Q/ρ)·0.83+FA/50 =(280×0.97×490/2418)×0.83+50/50 =46.7oC W-每立方米砼的水泥用量(kg/m3) Q-每立方水泥的水化热(kj/kg)可查《手册》5-6-3 C-砼的比热,计算时选0.97kg/kg·K。 P-砼的密度,取2418 kg/m3 FA-每立方米砼中粉煤灰掺量(kg/m3) τ-砼的龄期(d) 2.砼的拌合平均温度:浇筑天气10 oC

筏板基础基础施工方案

王家官庄旧村改造项目二期 筏 板 基 础 施 工 方 案 施工单位:江苏茂盛建设有限公司 编制:黄正传 审核:崔盛庆 日期:二〇一一年十二月二日 1.编制依据 1.设计施工图纸; 3.《11G101-1》图集; 4.《11G101-2》图集; 5.《11G101-3》图集; 9.《建筑地基基础工程施工质量验收规范》GB50202-2002; 10.《混凝土结构工程施工质量验收规范》GB50204-2002;(2011年版)

11.《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011; 12.《建筑电气工程施工质量验收规范》GB50303-2002; 13.《钢筋机械连接技术规程》JGJ107-2010; 2.工程概况 本工程包含18#~23#楼,总建筑面积133222.73平方米。 18#楼32层、建筑面积为210656.14.平方米, 19#楼32层、建筑面积为20707.36平方米, 20#楼32层、建筑面积为16933.56平方米, 21#楼34层、建筑面积为38981.02平方米,22#楼32层建筑面积17420.33平方米,23#楼建筑面积17420.33平方米。基础为梁式筏板基础,主体为框剪结构。设计使用年限为三类50年,抗震设防裂度为6度。 基础垫层为C15混凝土,筏板为上反梁式筏板基础混凝土为C40P8内掺占水泥用量的0。21%的减缩型混凝土防水密实剂FS102, 18#、19#、20#楼基础筏板高为0.7/0.85米,混凝土约556m3,21#楼基础筏板高为0.7/0.85米,有后浇带分为二段每段混凝土约为550 m3,22#、23#楼基础筏板高为0.7/0.85米混凝土约为680 m3 设计抗震等级:抗震等级为三级。 3.施工工艺流程 测量定位放线——基槽开挖——地基钎探——地基处理——测量定位放线——垫层施工——测量定位放线——筏板基础底部钢筋绑扎——筏板基础侧模安装——上返梁底部钢筋绑扎——上返梁顶部钢筋绑扎——筏板基础顶部钢筋绑扎——柱插筋——验收——筏板基础混凝土浇注——混凝土养护防雷接地应随着筏板基础施工随着进行。 4.主要分项工程施工方案 4.1测量定位放线 1.定位点依据:根据业主提供的控制点坐标、标高及总平面布置图、施工图纸进行定位。 2.场区内控制网布置:在各单体工程测量定位放线之前,在场区内布置好测量控制点控制网(包括坐标控制点和高程控制点)。 3.测量工具:

筏板基础(大体积)混凝土施工方案

大石坝国有工矿棚户区改造项目 二标段 高层住宅筏板基础(大体积)混凝土 施工方案 审批: 审核: 编制: 云南建投第六工程有限公司 二0一三年十月 目录 1.编制依据 (2) 2.概况 (2) 3.施工安排 (4) 3.1施工管理目标 (4) 3.2施工管理组织机构 (5) 3.3施工顺序及施工区段的划分 (5) 3.4本分项工程施工的重点及难点 (6) 3.5新技术推广应用 (7) 4.施工进度计划 (7) 5.施工准备 (8) 5.1技术准备 (8) 5.2现场准备 (9) 5.3材料准备 (10)

5.4劳动力准备 (10) 6.施工方法及工艺要求 (10) 6.1原材料优选、原材料进厂检验 (10) 6.2配合比设计 (11) 6.3制备运输 (11) 6.4混凝土主要施工设备和现场总平面布置 (12) 6.5大体积混凝土浇筑工艺(整体分层连续浇筑或推移式连续浇筑)、振捣.. 13 6.6取样与试件留置 (15) 6.7混凝土养护(保温和保湿养护) (16) 6.8温控施工的现场监测与试验(温控监测设备和测试布置图) (17) 6.9施工缝以及后浇带处理措施 (17) 6.10特殊气候条件下的施工 (18) 7.质量管理计划 (18) 7.1大体积混凝土结构质量保证措施 (18) 7.2成品保护 (19) 8.安全、环保、文明施工 (20) 8.1组织管理措施 (20) 8.2浇灌运输道搭设、输送机具及泵管的安全措施 (20) 8.3模板及支架检查 (21) 8.4临时用电安全措施 (21) 8.5混凝土机具使用安全措施 (22) 9.文明施工措施 (23) 9.1噪音控制 (23) 9.2扬尘控制 (23) 9.3污水排放 (24)

筏板大体积混凝土施工方案

一、工程概况 红太阳花园系一栋地上33层地下二层,钢筋混凝土剪力墙结构,基础采用筏板基础。 本工程该工程地上33层,地下二层,总建筑面积为40650.035平方米。建筑高度(顶层结构板面)99.45米,长度98.74米,宽20.20米,全高107.25米。 筏板长100.34m,宽21.8m,筏板厚0.8m,肋梁0.8~1.2m高、0.8m 宽,混凝土体积共约1388.6m3。混凝土强度等级C40,抗渗等级为S6。因筏板的厚度大,连续浇筑的混凝土量大,应按大体积混凝土组织施工。重点控制三项内容:第一,混凝土浇筑后的内外温差,防止裂缝产生。第二,合理组织浇筑顺序,防止产生冷缝。第三,所用水泥品种、外加剂品种的选用与合理的配比,满足大体积防水混凝土的施工要求。 该基础为工程的主要结构之一,基础施工阶段将受到各种状态下的约束,如施工方法不当,资源(人、机、物资)准备不足都有可能造成构件产生有害裂缝,甚至出现工程达不到使用要求,为此,地下筏板工程在施工阶段必须通过科学计算、精心组织、高度重视,方可得到满意的质量要求。 二、施工前期准备工作 根据城市要求,采用商品混凝土,在施工前先挑选一至两家在质量管理、设备及以往施工业绩较好的供应商。两家配合比及原材料选用相同厂家和产地,浇筑时采用泵送至浇筑点,机械振捣。 2、1混凝土各种材料要求

水泥:选用42.5级普通硅酸盐水泥。 细骨料:选用良好中粗砂,含泥量不大于3%,泥块含量不得大于1.0%,其它指标符合GB/T14684-2001规范要求。 粗骨料:级配碎石5~25㎜,级配范围符合规范要求,含泥量≤1%,泥块含量不得大于0.5%,其余指标符合GB/T14684-2001规范要求。 外加剂:适当掺入复合型高效减水剂等掺合料,并按要求掺入微膨胀剂,洛阳热电厂生产的Ⅰ级粉煤灰,各项指标均符合相应规范之要求。 水:饮用水。 2.2混凝土的搅拌 2.2.1混凝土搅拌采用二次投料工艺,即选加水和水泥搅拌一分钟加骨料搅拌,待混凝土搅拌均匀,颜色一致后方可卸料,时间不少于2分钟。 2.2.2混凝土外加剂(按配合比要求) 1、减水剂为北京慕湖外加剂有限公司生产的粉状高效减水剂,可和搅拌用水同时加入,掺量较少时,宜先用水稀释后再掺入,以便掺和均匀。 2、膨胀剂为建苑工程材料有限公司生产的JYU-EA膨胀剂,宜在加入水泥、水搅拌时加入。 2.2.3混凝土拌和要求 1、坍落度12~14㎝(或按配合比) 2、缓凝时间≥18 h 3、投入材料允许偏差:水泥±2%,砂石土3%,水、外加剂±2%。

筏板基础混凝土施工方案

第一章筏板基础混凝土施工概况 1.1工程概况 1.1.1总体概况 XXXXXXXX保障性住房项目位于XX市XX镇,地块被周边四条道路所包围,分别是XX 路、XX路、XX路、XX街(待建)。总用地面积50146.8平方米,拟建建筑面积215673.5 平方米。在本地块范围内拟建4栋27层、2栋28层的住宅小区。本项目分两个总承包标段,1-4#楼(包括地下室)为I标段,5-6#楼为II标段,本施工方案针对第II标段。 此项目为XX市住宅产业化试点小区,采用工业化技术,按B级体系实施。5#~6#楼(27层)按B级建造。B级体系说明:外墙、楼梯、阳台预制,结构主体现浇混凝土,即内浇外挂体系。 工程名称 XXXXXXXX保障性住房项目总承包二标段工程工程地点 建设单位 代建总承包单位 设计单位 监理单位 施工单位 结构类型外墙、楼梯、阳台预制,结构主体现浇混凝土,即内浇外挂体系 结构层数 地上 27层/ 地下1 层 结构高度m 81 层高(m)地下室3.6、5、5.6,地上标准层高2.8用地面积m24000建筑面积m260000相对标高±0.000 相当于绝对标高83.25m

建筑结构安全等级二级耐火等级一级 抗震抗震设防烈度为七度 1.1.2 筏板概况本工程5#楼A段有筏板基础,面积750㎡,筏板厚度为1500mm,砼总量为1125m3,属于大体积混凝土,在筏板砼浇筑施工时,按附图一布置,由两个砼输送点自东向西浇筑砼。 1.2 现场分析 在筏板基础砼施工时,重点要考虑解决两个问题:一是大体积混凝土的浇灌的施工组织,通过合理的组织,保证砼的浇灌质量,避免出现结构冷缝;二是大体积筏板混凝土一次性浇灌防止开裂的问题,5#楼筏板基础面积约为750㎡,连续面积很大,在组织施工时,我们将砼浇灌时对内外温差的控制,作为防止砼开裂的重点。我公司重点从两个方面来考虑并解决以上问题:一方面通过掺加外加剂及精心设计混凝土配合比,以达到从根本上降低水化热、优化混凝土性能的目的;另一方面通过加强混凝土浇灌过程的组织管理及质量控制。 第二章混凝土配合比设计 2.1 设计要求 承台筏板混凝土的强度等级为C35,抗渗等级为S6。 2.2 混凝土配合比控制 根据现场的实际情况,我司将在筏板混凝土中掺STD-1减水剂,以达到将泵送混凝土的坍落度控制在14-16cm范围内。 2.2.1水灰比的选择: 从工程的防开裂的角度出发,水灰比控制在0.35左右最为理想,但由于大面积施工要满足泵送的需要,坍落度有一定的要求,坍落度选择为14~16cm,根据此坍落度及混凝土的强度等级C35(P6),控制混凝土中的水灰比在0.45左右。 2.2.2砂率的选择: 砂率控制在40%以下,既可保证混凝土的泵送性能,又对混凝土的抗裂较为有利。 2.2.3 水泥的选择: 选择水泥的原则是:水泥的水化热尽量比较低,水泥的强度发展时间较长,同时该品牌水泥的质量相对稳定,选用42.5MP普通硅酸盐水泥,控制好水泥的单方用量。 2.2.4骨料的选择: 砂子选择偏中砂,含泥量控制在1%以下。碎石选择级配较好、粒径为5~30mm的的石子,同时要控制石子的含泥量在0.8%以内。 2.2.5 外加剂的选择: 本工程使用天地STD-1外加剂。通过外加剂的减水作用,可在满足泵送的前提下,尽量减小水灰比;缓凝作用不仅便于施工,还使得混凝土的水化热的释放过程得以延缓,使混凝土的温升的峰值降低,有利于防止裂缝的产生;使用外加剂的混凝土获得≥0.02%的膨胀率,也对防止混凝土的开裂有一定的好处。 2.2.6 掺合料的选择: 选用一级粉煤灰作为掺合料,其用量控制合理,不仅可提高混凝土的泵送性能,还可通过部分替代作用,减少水泥用量,达到降低混凝土的水化热的综合效果。 第三章混凝土生产、运输及输送质量控制

基础筏板大体积混凝土施工测温方案

一、混凝土浇筑施工方案 1、工程概况 福佳斯·南湖花园B-7#楼位于泰安市南关街与南湖大街交叉口东北侧。本工程地下2层储藏室,地上18层均为住宅,层高均为2.9m;东西长52.15m,南北宽18.20m;地上部分采用抗震缝分为两个结构单元。建筑总高度为52.65m,总建筑面积为15976.2㎡。 钢筋混凝土基础筏板全长55.05m,宽20.9m,厚1.2m,需浇注的混凝土量约计1260m3,强度等级为C35P6。 因筏板的厚度大,连续浇注的混凝土量大,按大体积混凝土组织施工。重点控制三项内容: 第一、混凝土浇注后的内外温差,防止裂缝产生。 第二、合理组织浇注顺序,防止产生冷缝。 第三、所用水泥品种、外加剂品种的选用与合理的配比,满足大体积防水混凝土的施工要求。 2、施工部署 (1)混凝土供应方法:全部使用商品混凝土,为防止出现意外和满足供应能力,与生产厂家协商两条生产线同时供应统一调配。 (2)浇注机械:采用两台(HTB-80)拖式泵浇注混凝土,浇注范围为筏板基础。 (3)浇注能力:拖式泵正常浇注能力30m3/h,共计42h。两台泵车,预计36小时完成。

(4)浇注顺序:整体自西向东浇注,以斜面分层形式向前推进,每层厚度≤500mm;保证“薄层浇注、一个坡度、一次到位”的十六字方针。 坍落度为140—160mm的混凝土最大斜面宽度约7m,混凝土量约80m3,可在3小时内完成,小于缓凝时间4—6小时,满足不出现冷缝的施工要求。(5)工艺流程 3、人员组织 在整个筏板浇注期间,分两班作业,每班12小时。 (1)成立临时协调小组:其中,总协调1人,组长1×2=2人,调度1×2=2人,要求小组人员有独立作业能力。 (2)主要作业人员:振捣手4×2=8人,找平、覆膜等6×2=12人。拖式泵管拆装6人,机械修理1×2=2人,泵车操作1×2=2人,电工1×2=2人,辅助作业人员若干。 4、操作方法: (1)根据每段混凝土泵送时自然的斜面,在浇注段的上、中、下分别布置三个振捣器,沿浇注方向平行推进,以保证混凝土内部的交接密实。 (2)振捣手操作振动器要做到“快插慢拔”,振动过程中应将振动棒上下略为抽动,使上下振动均匀,在振捣每一层混凝土时,应插入下层5cm左右,以消除两层之间的接缝,同时振捣上层混凝土时,应在下层混凝土初凝前进行。 (3)振捣手操作振动器插入要均匀排列,可采用“行列式”或“交错式”

筏板基础施工工艺方法

筏板基础施工 本工程的筏板厚度为1300mm,为大体积混凝土。 1、钢筋工程 本工程钢筋需要量大,规格多,形式复杂,对钢筋工作作如下安排布置: (1)钢筋采购:钢筋采购应严格对供方考核与提出供货要求,特别就是在用于纵向受力钢筋的部位,其钢筋在满足有关国家标准的基础上,还应满足GB50204-2002《混凝土结构工程施工质量验收规范》关于抗震结构的力学性要求。 (2)钢筋材质检验:钢筋进场时材质证明必须齐全,并按试验规定取样进行力学性能,复试合格方可加工使用。 (3)钢筋加工:钢筋加工以在场外集中加工为主,少量可在现场加工棚内集中加工,严格按钢筋翻样图纸执行。钢筋加工包括闪光对焊连接、盘条调直与除锈,断料与成型。 (4)钢筋的加工制作 1)箍筋:箍筋一般都用细钢筋,加工时一般都用人工的方法折弯。这些钢筋切断时可用切断机、钢筋大剪或砂轮锯,切断后应将不同的样式、型号、规格分别放置。成型时,每个样式的箍筋先做一个样板,然后校核各部位尺寸及角度,无误后批量生产。 2)主箍:主筋的加工制作应按图示规格尺寸与规范的规定,端部的锚固应符合要求。光圆钢筋应有弯钩。 3)钢筋的代换:在施工过程中常常遇到钢筋的品种、规格、型号与设计不相符合,可以通过技术部门经过计算,征得设计同意后进行代换。 (5)底板钢筋绑扎 1)底板钢筋开始绑扎之前,基础底线必须验收完毕,特别在柱插筋位置、梁或墙边线等位置线,应用油漆在墨线边及交角位置画出不小于50mm宽,150mm长标记。厚度大于1m的底板,在上层钢筋绑完后,应由放线组用油漆二次确认插筋位置线。 2)底板钢筋施工时,先铺作业面内的底筋,然后再铺上层筋。 3)为保证底板钢筋保护层厚度准确,墙、柱、梁等部位采用特制的砼垫块。因底板钢筋自重大,与保护层等厚度钢筋头作为垫块将底铁垫起,垫块间距为1

筏板大体积混凝土浇筑方案

筏板大体积混凝土浇筑方案 一、工程概况 曹县亿联世家8#楼主楼部分基础为筏板基础,筏板厚度1.3 m,属于大体积混凝土。整体混凝土工程量约为850m3,混凝土强度等级c35p6,进行一次性整体浇注。这种大体积混凝土底板施工具有水化热高、收缩量大、容易开裂等特点,故底板大体积混凝土浇筑做为一个施工重点和难点认真对待。 二、混凝土性能 1、混凝土采用矿渣硅酸盐水泥,严格控制沙石骨料的含泥量。拌制混凝土时掺入粉煤灰,缓凝剂,改善混凝土的黏塑性。粉煤灰的掺量可取水泥用量的20%-25% 2、在混凝土中掺入聚丙烯抗裂纤维,掺量为0.9kg/m3 三、混凝土浇筑 (一)浇注方法 本工程地下室筏板尺寸较大,为防止冷缝出现,采用泵送商品混凝土,施工时采取斜面分层、依次推进、整体浇筑的方法,使每次叠合层面浇筑间隔时间不得大

于8h,小于混凝土的初凝时间。 1、在底板混凝土浇筑过程中,我们将采取“分区定点,一个坡度、分层浇筑、循序推进、逐步到顶”的方法。即混凝土从一端向另一端,以同一坡度一次到顶向前连续浇筑。 采取合理的分层浇筑方式,每层厚度约650mm,并任其斜向流动,层层推移,必须保证第一层混凝土初凝前进行第二层混凝土浇筑。 2、混凝土采用机械振捣棒振捣。振捣棒的操作,要做到“快插慢拔”,上下抽动,均匀振捣,插点要均匀排列,插点采用并列式和交错式均可;插点间距为300~400mm ,插入到下层尚未初凝的混凝土中约50~100mm,振捣时应依次进行,不要跳跃式振捣,以防发生漏振。每一振点的振捣延续时间25s,使混凝土表面水分不再显著下沉、不出现气泡、表面泛出灰浆为止。为使混凝土振捣密实,每台混凝土泵出料口配备4 台振捣棒(3 台工作,1 台备用),分三道布置。第一道布置在出料点,使混凝土形成自然流淌坡度,第二道布置在坡脚处,确保混凝土下部密实,第三道布置在斜面中部,在斜面上各点要严格控制振捣时间、移动距离和插入深度。 3、浇筑混凝土时先化分浇筑区域,每台泵车负责本区域的混凝土浇筑。浇筑时先在一个部位进行,直至达到浇筑厚度,混凝土形成扇形向前推进,然后在坡面上继续浇筑,循序推进。这种自然流淌形成斜坡混凝土的浇筑方法能较好地适应泵送工艺,避免泵管经常拆除冲洗和接长,提高泵送效率,简化混凝土的泌水处

筏板基础大体积砼浇筑方案设计

力上桃花源A、B区(10#~16#楼)及车库工程混凝土工程施工方案 编制人: 审核人: 审批: 市常青建筑安装工程力上桃花源项目部

1、编制依据 1.1 《混凝土结构工程施工质量验收规》(GB 50204-2002) 1.2 《普通混凝土设计规程》(JGJ 55-95)。 1.3 工程施工图 1.4 力上桃花源施工组织设计 1.5 《高层建筑施工手册》(第二版)。 1.6 《建筑施工手册》(第四版) 1.7 本公司有关施工、施工质量、安全生产、技术管理等文件。 2、工程概况、特点 力上桃花源工程10#~16#楼工程基础为筏板基础, 混凝土为C35,抗渗等级均为P6。筏板厚除12#楼为1000mm外,其它均为1100mm厚,单栋楼混凝土总方量约475~950m3,属大体积混凝土,施工要求混凝土一次浇筑完毕,以保证筏板的整体性和刚度,不允许出现有害裂缝。施工时间为八月,底板混凝土厚,强度等级高,又在炎热季节施工,无疑增加了施工难度。施工过程中要采取部降温、外部保温及温度监测等相应措施,以控制混凝土温升和温降速度,避免底板出现温度裂缝和较大的温度应力。 控制裂缝是大体积混凝土施工的关键。控制裂缝的产生,重点控制水泥的水化热和降低混凝土部和表面温差。本工程大体积混凝土采用低水化热42.5级矿渣硅酸盐水泥,并掺加二级粉煤灰,在保证混凝土强度的前提下,减少水泥用量,降低水泥的水化热。 组织本次大体积基础底板混凝土浇筑必须从:汽车泵、混凝土汽车泵、混凝土运输罐车的配备,商品混凝土供货速度,混凝土罐车进场运输路线,浇筑小分队及振捣手、振捣机具安排,混凝土浇筑分区、分层设计等方面做细致、认真的布置,确保混凝土每小时浇筑量达到60~70m3,475m3混凝土在9个小时连续作业,950m3混凝土在15个小时浇筑完成。 3、施工部署 3.1劳动力(人员)安排 为保证基础底板混凝土的连续浇筑,浇筑475m3混凝土时配备一个浇筑小组,浇筑950m3时配备两个浇筑小组,具体人员配备如下(其他工种配合) 具体人员配备表3-1

筏板基础大体积混凝土施工方案

目录No table of figures entries found.

***筏板基础大体积混凝土 施工方案 2.编制依据 1.钢筋混凝土高层建筑结构设计与施工规程JGJ7-91; 2.高层建筑箱形与筏板基础技术规程JGJ6-99; 3.混凝土结构工程施工质量验收规范GB50204-2002; 4.地下防水工程质量验收规范GB50208-2002; 5.混凝土质量控制标准GB50164-92; 6.大体积混凝土施工规范GB50496-2009 7.设计图纸及相关技术规程。 3.技术准备 1.分项工程设计混凝土强度等级为C30,设计抗渗等级为P6。 2.筏板基础混凝土施工前必须做好混凝土的试配工作,确定配合比及 各外加剂的掺量。 3.编制专题施工方案,并对操作人员进行技术交底。 4.测温工作准备,本分项工程混凝土一次浇捣工程量较大,为防止混 凝土水化热影响混凝土施工质量,必须对混凝土水化期间进行测温,以指导

混凝土的养护。 5.做好交接检、专检及技术复核工作,对模板工程、钢筋工程必须认真做好交接检、专检、技术复核检查工作。对墙柱插筋、预埋件等做好技术复核工作。确保符合设计及施工规范要求。 4.材料设备准备 1.本项目筏板基础的混凝土由太胜混凝土工程有限公司提供。 2.搅拌站要求:供应量确保每小时不小于120 m3。 3.混凝土输送泵要求:本次筏板砼浇注考虑配备2台60m的混凝土天泵输送,一台混凝土地泵输送。为防止混凝土输送泵输送过程中出现意外情况,混凝土搅拌站自有两台泵车亦作为本分项工程施工备用输送泵。 4.混凝土运输车辆:由混凝土浇拌站配备7台混凝土运输车,其中5台用于混凝土浇筑运输,另外2台作为备用运输车。 5.振动棒:本分项工程施工采用直径为50毫米混凝土振动棒,本分项工程施工配备十二台振捣器,每台振捣器不少于两根振动棒,每台泵配置四台振动器同时振捣。安排机修工二十四小时值班。 6.混凝土养护及保温材料:混凝土浇筑前按计划准备好用于混凝土养护及保温用的塑料薄膜,按覆盖面积,塑料薄膜需准备1000m2。 7.混凝土测温:混凝土测温采用A48的钢管导管测温(包括温度计)。有关用品由材料部门负责落实。需在混凝土浇筑前埋设A48的钢管导管。5.施工现场要求 1.底板钢筋绑扎完成,预埋件及避雷接地焊接完成。底板钢筋绑扎工序应经:班组自检---项目质量检查员专检---监理及建设单位隐蔽验收检查完成。各专业工序复核检查完成。 2.墙、柱插筋的位置确定必须在底板钢筋上层筋上根据测量控制网放出墙、柱边线,并在钢筋上用红油漆标注。墙、柱插筋绑扎完成,剪力墙板插筋用梯字筋固定好,柱子插筋用柱子定位框固定好,特别强调墙柱插筋定位箍检查和框架柱插筋垂直度检查。 3.在筏板基础浇筑前,首先布置好不少于10根A48的钢管,长度为1500mm,底部封闭焊紧,高出底板面200mm。墙、柱插筋上根据标高控制

承台、筏板、基础施工方案

承台、筏板基础施工方案 一、工程概况 本工程基础采用人工挖孔桩,桩承台下沉式整体筏板基础,筏板面标高±0.00,(A区局部-1.50),筏板底标高-0.900m,局部筏板底标高为-2.400m,其中下沉的承台底标高在-1.300m至-3.200m之间,共计389个;在基础四周为条形深基础,底标高为-2.500m(在G~K/1轴线之间为-3.200m)。在G—H/35—5轴之间和A—P/4—5轴之间为底标高为-2.000m的条形深基础。筏板总面积约15000m2,共设置有6条后浇带(纵2两条,横向4条),宽1000mm。 二、施工部署 根据工程的关键路线工作安排,以B区的主体结构工程为主导工作,结合现场地形及施工平面布置。施工流向见图。 土方施工采用机械挖填碾实筏板地基,先施工B区5轴~35轴,后开挖1轴~4轴A区部分。对外围及1/G轴的条形深基础,采用机械挖槽,其修坡采取小型反铲挖机配合人工作修整。单桩承台的开挖采取人工开挖。 承台与筏板的基础的模板形式采取砖胎模为主,高于地面部分辅以木模。砖胎模的砌筑顺序应遵循先深后浅、即挖即砌的原则,防止基坑土壁坍塌。为减少施工技术间歇,砖胎模应该随砌随抹,并作砼垫层封闭基底。木模板在钢筋绑扎基本成型后进行封模加固。

防潮层的施工采用SBS卷材铺贴,施工以后浇带分区保证逐区流水施工以便后续工序能及早插入。施工过程中分区验收,浇筑砼保护层。 钢筋绑扎的施工程序为先承台后筏板,先深后浅,逐区成型,方便分区浇筑砼,以后浇带隔断划分施工区。 砼浇筑,大面积砼地坪随捣随抹,一次成型。对砼质量与劳力组织、技术要求比较高,采取样板制。施工时按后浇带分区浇筑,考虑工期因素,按同时浇注使用4台混凝土输送泵的高峰进行生产组织安排。 三、施工方法 1、土方施工方法:详土方开挖回填方案; 土方工程在人工清土至设计标高后,桩头的凿截工作紧跟在土方挖开阶段,密切配合施工,在浇捣垫层前桩头基本上凿截完成,少量可在垫层浇捣后再作修整,垫层施工应紧跟其后进行施工。垫层浇捣完成后,对桩头进行重新修正以达到设计和施工规范要求。 凿桩由人工进行,配备足够空压机、冲击风镐钻和人员作业,确保垫层及时施工,根据设计要求,桩嵌入基础底板内100mm。 人工灌注桩头凿截程序:划出桩留设标高位置,凿除主筋外砼,去除箍筋,中部桩体破碎后,剥离出桩头锚筋。凿除桩头由人工及时清理出场外,统一外运。 基础土方机械挖除后,用人工清土至设计标高,立即组织有关单位进行验槽,办理隐蔽工程记录签证,随后浇捣混凝土垫层,减少基坑体暴露时间,垫层浇捣要严格控制标高平整度,垫层表面要抹平压光后进行养护,然后再施工。垫层上基础轴线弹线完毕后,会同桩基施工单位及时测出桩位偏差情况,并绘制桩位竣工图,资料归档。桩基须经质监站验收合格后,方可进入下道工序。 2、基础模板施工方法:(详基础模板技术交底) 模板主要采用砖胎模,外周边自然地坪较底部位采用木模板和吊模。砖胎模高度在800内时砌120厚,800外砌240厚。 ⑴土层清理、夯实:根据图纸设计尺寸基坑开挖放出砖胎模及粉刷、防潮与保护层厚度,240MM厚砖胎模每边放大265MM(120MM厚砖胎模每边放大145MM)。机械挖至垫层底标高上100MM,然后进行人工清理浮土,打夯机夯实至垫层底标高。砖胎模达到强度后背面填土夯实。余土清运或在筏板底标高范围内铺平夯实。 ⑵尺寸放线:根据现场的控制网格线,利用经纬仪放出各条轴线,根据图纸设计尺寸将桩台及深基础的尺寸每边放大25mm作为砖胎模的内边线,利用轴线放出砖胎模的内边线。 ⑶胎模的砌筑、粉刷:砖胎模的砌筑与粉刷均采用1:3的水泥沙浆。砖胎模高度小于800MM(含800MM)砖胎模厚度为120MM,大于800MM砖胎模厚度为240MM。砖胎模采用1:3的水泥砂浆粉刷15MM厚,在防潮层面粉刷10MM厚1:3水泥砂浆作为保护层,砖胎模的具体砌筑如详图。

筏板基础混凝土施工方案(大体积混凝土)

筏板基础混凝土施工方案 编制: 初审: 审核: 批准: 监理审批: 代建单位审批: 保障性住房项目总承包工程二标段项目部 二○一一年二月十九日

目录 第一章大体积混凝土施工概况 (1) 1.1工程概况 (1) 1.1.1总体概况 (1) 1.1.2 筏板概况 (2) 1.2现场分析 (2) 第二章混凝土配合比设计 (2) 2.1设计要求 (2) 2.2混凝土配合比控制 (2) 2.2.1水灰比的选择: (2) 2.2.2砂率的选择: (2) 2.2.3 水泥的选择: (3) 2.2.4骨料的选择: (3) 2.2.5 外加剂的选择: (3) 2.2.6 掺合料的选择: (3) 第三章混凝土生产、运输及输送质量控制 (3) 3.1施工前的资料准备 (3) 3.2混凝土的运输 (3) 3.3混凝土输送泵管架立要求 (4) 第四章筏板混凝土浇灌安排 (4) 4.1机械安排 (4) 4.2浇灌布置及线路安排 (4) 4.3混凝土施工的有关技术措施 (4) 第五章混凝土测温及养护 (5) 5.1混凝土测温 (5) 5.2混凝土温控的应急措施 (6) 5.3养护 (7) 第六章安全保证措施 (7) 第七章、文明施工措施 (8) 附图一: (9) 附图二: (10) 附图三: (10) 附表一: (11)

保障性住房项目总承包工程二标段 筏板基础混凝土施工方案 第一章筏板基础混凝土施工概况 1.1工程概况 1.1.1总体概况 XXXXXXXX保障性住房项目位于深圳市宝安区龙华镇,地块被周边四条道路所包围,分别是玉龙路、白龙路、金龙路、八宝街(待建)。总用地面积50146.8平方米,拟建建筑面积215673.5平方米。在本地块范围内拟建4栋27层、2栋28层的住宅小区。本项目分两个总承包标段,1-4#楼(包括地下室)为I标段,5-6#楼为II标段,本施工方案针对第II标段。 此项目为深圳市住宅产业化试点小区,采用工业化技术,按B级体系实施。5#~6#楼(27层)按B级建造。B级体系说明:外墙、楼梯、阳台预制,结构主体现浇混凝土,即内浇外挂体系。

大体积筏板基础砼施工方案

一、工程概况: 本工程东西长42.8 m南北长14.8 m,筏板基础厚1.2 m,砼强度等级C30,抗渗等级S6,混凝土中掺入10﹪UEA。设0.8米宽膨胀加强带一道,埋置高度距筏板基础底0.6 m,膨胀加强带混凝土在两侧混凝土浇筑三天后浇筑补偿收缩混凝土,砼强度等级C35,内掺加膨胀纤维。混凝土浇筑量约820m3,属于典型的大体积混凝土施工。 二、施工准备工作: 大体积混凝土的施工技术要求比较高,特别在施工中要防止混凝土因水泥水化热引起的温度差产生温度应力裂缝。因此需要从材料选择上、技术措施等有关环节做好充分的准备工作,才能保证基础底板大体积混凝土顺利施工。 1、材料选择 (1)水泥:本工程采用为42.5#普通硅酸盐水泥,,通过掺加合适的外加剂来改善混凝土的性能,提高混凝土的抗渗能力。 (2)粗骨料:采用碎石,粒径20-40mm,含泥量不大于1﹪。选用粒径较大、级配良好的石子配制的混凝土,和易性较好,抗压强度较高,同时可以减少用水量及水泥用量,从而使水泥水化热减少,降低混凝土的温升。 (3)细骨料:采用中砂,平均粒径大于0.5mm,含泥量不大于3﹪。选用平均粒径较大的中、粗砂拌制的混凝土比采用细砂拌制的混凝土可减少用水量10%左右,同时相应减少水泥用量,使水泥水化热减少,降低混凝土温升,并可减少混凝土收缩。 (4)外加剂:外加剂有减水剂、膨胀剂、粉煤灰。由于混凝土的浇筑方式为泵送混凝土,为了改善混凝土的和易性便于泵送,考虑掺加适量的粉煤灰。按照规范要求,粉煤灰的掺量控制在2﹪以内,采用外掺法,按配合比要求计算出每立方米混凝土所掺加粉煤灰量。掺加减水剂、膨胀剂对降低水化热峰值、混凝土的收缩有补偿功能,可提高混凝土的抗裂性。 2、混凝土配合比

筏板基础施工方案

筏板基础施工方案 Prepared on 22 November 2020

金鼎花园A区筏板基础施工方案 (4-1轴~4-28轴) (1)基础结构设计概况 4-1轴~4-28轴为筏板基础。 (2)施工条件概况 本工程工程钢筋及混凝土体量大、质量要求高,工期非常紧张且场地狭小。为了保证基础有充裕的时间施工,保证按期完成施工任务,应该综合考虑各方面的影响因素,充分酝酿任务、资源、时间、空间的总体布局。 (3)工艺流程及流水施工组织 配合基槽基坑的土方开挖、清理→设置降水点(井) →土方(基坑)夯实→基础砼垫层→砌砖胎模→设置排水沟、集水坑→底板素砼垫层→找平层→结构外防水层→作细石砼保护层→独立基础、筏板基础、框架柱钢筋绑扎、定位→基础梁、底板、剪力墙钢筋绑扎定位→模板支撑(预埋件、预留洞) →止水带钢板安装、焊接→底板、基础梁、剪力墙-4.85m以下(地下室底板上300)的砼浇筑 基础工程的施工流程图

(4)主要分项工程施工方法 1. 施工测量(详工程测量、放线 方案) 2.土方工程采用机械开挖与人工 修槽相结合的方法,在开挖的过程中 严格控制,不得超挖,不得欠挖。在 槽外侧围以土堆并开挖水沟,防止地面水流入。 3.垫层及防水施工 本工程在机械挖土的同时,增加人力进行基坑、基槽的土方清理转运,从(28)轴至(1)轴边清土边施工垫层,垫层砼标号为C15,厚度100mm,当每一个部位土方清理完毕后迅速浇筑该部分垫层砼,垫层施工完后进行防水施工。 4. 钢筋工程施工方案 (1)钢筋加工 a. 钢筋进场时,材料验收员应分批验收。外观检查时,要求该批钢筋表面不得有裂缝、结疤和折叠。外观验收合格后,应对每批钢筋抽样送国家建设工程质量检验一级试验室进行力学性能试验,抽样方法和质量标准应符合《砼结构工程施工质量验收规范》 (GB50204—2002)标准规定。然后填写申报表及相关资料,报监理认可后才能进行加工和用于工程上。其它材料也应按上述程序进行验收。

基础筏板大体积混凝土浇筑方案

混凝土强度等级见下表: 混凝土强度等级 施工部署 本工程现场不设搅拌站,混凝土均采用商品混凝土,选择距施工现场近的有实力的搅拌站,保证工程混凝土供应。本工程分三个施工段。主要采用地泵浇筑,汽车泵配合。

(1)混凝土浇筑以前,应做好钢筋、模板的检查与验收工作,并将整理好的各项技术资料上报监理工程师进行验收,合格后方可进行下道工序。 (2)将基础工作面内的杂物清理干净。

(3)仔细校正钢筋的位置、保护层的厚度以及模板等,必要时用铁丝、钢筋、架管等加以固定。 (4)用钢管、脚手板在筏板基础上空架设马道,以便于施工时站立,同时可防止作业时踩踏钢筋、模板。 (5)提前通知混凝土搅拌站,所需的各种混凝土标号及准确的供应方量,以便于其做好准备工作。施工前要求混凝土搅拌站及时、充分的作准备:材料部门应确保水泥、砂、石等其它附加材料的供应。基础混凝土将采用同一品种水泥、掺合料、外加剂和同一配比,严禁中间作调换。 (6)要求商品混凝土搅拌站对所有材料定期、定量进行检验。试验结果(含配合比和开盘鉴定)在进行混凝土浇筑时,提前4~8小时交我施工单位并报监理审查。 (7)为确保混凝土的质量,由施工单位、监理单位共同对搅拌站的材料等进行现场检查。 (8)施工前,由施工员进行详细的书面技术交底。 (9)后浇带两侧使用双层钢丝网和木板材固定牢固,保证不位移,从而保证后浇带位置不动。 (10)搭设泵管专用架设通道,通道支撑不得与模板支撑连在一起,以免造成模板位移。 (11)混凝土泵送施工时,必须规定联络信号,并配备对讲机等通讯设施;混凝土泵送现场、混凝土罐车与搅拌站之间必须随时保持联络,不得中断。 (12)提前与施工现场供电部门做好联系,保证施工时间段内不停电。 (13)现场准备一台崭新HBT60混凝土输送泵进行水平运输,保证混凝土浇筑的正常进行。 (14)建立健全基础大体积防水混凝土浇筑质量管理领导小组,做到责任到人,分工明确。 三.施工准备 1、组织机构及岗位职责 a. 成立基础大体积混凝土工程施工指挥小组 b. 岗位职责: 生产经理:负责混凝土工程全面管理工作。 技术负责人:负责混凝土工程技术管理工作及方案、相应纠正措施的审批。

筏板基础大体积混凝土降温施工

筏板基础大体积混凝土浇筑降温施工方案 一、编制依据 《建筑工程施工质量验收统一标准》GB50300-2001 《建筑地基基础工程施工质量验收规范》GB50202-2002 《混凝土结构工程施工规范》GB50666-2011 《普通混凝土用砂质量标准及检验方法》JGJ52-92 《普通混凝土用碎石和卵石质量标准及检验方法》GJ53-92 《混凝土膨胀剂》GB23439-2009 《混凝土外加剂应用技术规范》GB50119-2003 《普通混凝土配合比设计规程》JGJ55-2011 《大体积混凝土施工规范》GB50496-2009 《高层建筑筏形及箱形基础技术规范》JGJ6-2011 二、工程概况 本工程3#主楼基础为筏板基础,板厚1.8m,属于大体积混凝土。筏板整体混凝土工程量约为3400m3 ,混凝土强度等级C30;挡水板和挡土墙砼为C30.P6。外加膨胀抗裂防水剂。这种大体积混凝土底板施工具有水化热高、收缩量大、容易开裂等特点,故底板大体积混凝土浇筑应作为一个施工重点和难点认真对待。大体积混凝土施工重点主要是将温度应力产生的不利影响减少到最少,防止和降低裂缝的产生和发展。因此我项目部考虑采取如下施工措施。 三、混凝土配合比 考虑水泥水化热引起的温度应力和温度变形,在混凝土级配及施工

过程中要注意如下问题: 1、优先采用低水化热的矿渣硅酸盐水泥矿渣硅酸盐水泥比普通硅酸盐水泥水化热低,收缩小,导温效果好,对防止混凝土收缩裂缝有利。 2、骨料:粗细骨料不得含有有机杂质,应选用10m—30mm粒径的粗骨料且级配良好,含泥量不大于1%,细骨料的含泥量不大于3%,粗骨料采用连续级配,控制最佳空隙率以减少泌水。 3、掺加粉煤灰,以降低水化热提高抗渗性能,选用Ⅱ级优质粉煤灰,要求主要性能指标应符合以下:细度:0.080MM方孔筛余量不大于8% 烧失量:不大于8% 三氧化硫:不大于3% . 4、混凝土采用微膨胀混凝土,混凝土内掺水泥用量8%-10%的膨胀剂,膨胀剂应为低碱型,同时减少水泥用量,降低水化热。掺加高效减水剂以及高强聚丙烯抗裂纤维。 5、施工期间要根据天气及材料等实际情况,及时调整砼水灰比,控制好砼的坍落度,并且应避免在雨天施工。 四、混凝土浇筑方案 4.1、混凝土施工 本工程主楼筏板尺寸较大,为防止冷缝出现,我们采用商品混凝土,两台汽车泵输送浇筑,施工时采取斜面分层、依次推进、整体浇筑的方法,使每次叠合层面的浇注间隔时间不大于2h,小于混凝土的终凝时间,施工过程中,不得因人员、机械等原因停止施工或在砼终凝前再次留施工缝。要求施工班组准备两组人员,结合现场具体浇筑实

新编基础筏板大体积混凝土施工方案

新编基础筏板大体积混凝土施工方案

湖北信产通信服务有限公司科研楼 基 础 筏 板 大 体 积 砼 施 工 方 案 九城建设集团有限公司

湖北信产通信服务有限公司科研楼基础筏板大体积混凝土施工方案 编制人 审核人 审批人 2013年5月

目录 1、工程概况 2 2、编制依据2 3、施工条件 3 4、施工设计 3 5、混凝土搅拌和浇筑 8 6、质量保证措施 10 7、安全保证措施 10 8、主要施工机具及材料计划 11 9、关键部位处理措施 12 10、控制收缩裂缝的技术措施 12 11、现浇混凝土允许偏差 12、施工中不可遇见性事发措施 14

基础筏板大体积混凝土施工方案 一、工程概况 本工程位于武汉市东湖高新技术开发区(光谷大道与创业街交叉路口),工程总用地面积(规划)6529.62㎡,总建筑面积:15979㎡,其中地下:2339.76㎡,地上:13639.24㎡。地下一层、地上十七层;局部十八层,建筑总高度73.60米(室外地坪至屋面高度),为现浇框架剪力墙结构体系,采用筏板基础。基础长:59.9m;宽44.7m;厚:筏板一:1.7m;筏板二0.8m,地基基础设计等级:甲级,筏板砼:C45抗渗砼、抗渗等级0.8MPa,采用C15、100厚砼垫层。筏板一配筋:Ⅱ级25钢筋、@120双层双向。筏板二配筋:Ⅱ级20钢筋、@180双层双向。图中未注明为筏板二。 本工程由湖北省信产通信服务有限公司兴建,中建三局建设工程股份有限公司设计,中南勘察设计研究院(湖北)责任有限公司进行地质勘察,湖北东泰建设管理咨询有限公司监理,湖北九城建设工程有限公司总承包施工。 二、编制依据 1、《中华人民共和国工程建设标准强制性条文(房屋建筑部分)》 2、《建筑工程施工质量验收统一标准》(GB50300—2001) 3、《建设工程项目管理规范》(GB/T50326—2001) 4、《建筑地基基础施工质量验收规范》(GB50202—2002) 5、《混凝土结构工程施工质量验收规范》(GB50204-2002) 6、《砼强度检验评定标准》(GBJ107—87) 7、《混凝土泵送施工技术规范》(JGJ/T10-95) 9、《建筑电气安装工程施工质量验收规范》(GB50303—2002) 8、《工程测量规范》(GB50206-93) 9、《建筑施工安全检查标准》(JGJ59-2011) 10、《施工现场临时用电安全技术规范》(JGJ46-2005)

筏板基础钢筋施工方案

新华丽住宅建设项目35#楼 筏板基础 钢筋分项工程施工方案 编制:审核:审批: 湖北雅华建筑安装有限公司 2017年09月26日

一、工程概况 工程名称:新华丽住宅建设项目35#楼 建设单位:蕲春新华丽置业投资有限公司 施工单位:湖北雅华建筑安装有限公司 监理单位:黄石市建设监理有限公司 设计单位:深圳机械院建筑设计有限公司 勘察单位:湖北省地质勘察基础工程公司 监督单位:蕲春县建设工程质量与安全监督站 本工程全称为新华丽住宅建设项目35#楼,建设地点在蕲春县漕河镇,建筑结构为框剪结构,建筑设计使用年限50年,屋面防水等级Ⅰ级,耐用年限15年,建筑类别三类,耐火等级为二级,建筑抗震防裂度为基本设防烈度6度,建筑面积:32406.00平方米(为不计容建筑面积),31层,标准层层高3.00米,总高95.40米,为高层建筑。 二、编制依据 1、设计图纸及施工合同 2、相关技术标准、规范、规程 《工程测量规范》GB50026-2011 《建筑工程施工质量验收统一标准》GB50300-2013 《钢筋焊接及验收规程》JGJ18-2010 《施工现场临时用电安全技术规范》JGJ46-2005 《建筑施工安全检查标准》JGJ59-2011 《建筑机械使用安全技术规程》JGJ33-2001 工程建设标准强制性条文 3、其他相关规定 三、工艺流程 首先根据图纸要求的间距用墨斗弹出纵横方向的钢筋位置线→根据墨线布底部钢筋→底部纵横向钢筋绑扎→钢筋马凳设置→上部钢筋位置、间距标注→上部钢筋布置→上部钢筋绑扎。 四、作业条件 1、钢筋进场后检查是否有出厂材质证明、产品合格证书,完成复试,并按指定位置、规格、使用部位、编号等进行分类堆放。 2、钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位。 3、检查已加工好的钢筋规格、形状、数量是否正确。 4、做好抄平放线工作,弹好水平标高线、筏板基础外边线及控制线。 5、做好筏板垫层表面的清理工作。 五、施工工具

相关主题
文本预览
相关文档 最新文档
