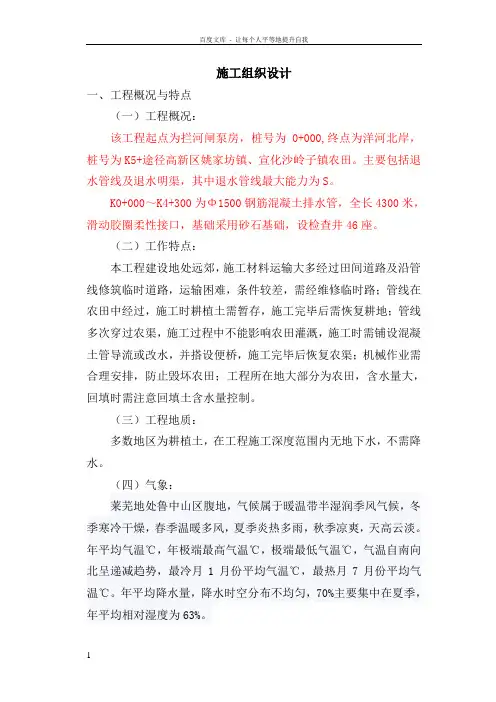

一、编制说明

1、 编制原则:

严格按照招标文件的规定和设计图纸、市政道路、排水工程施工规范 的要求;根据施工现场的地质、地貌、气候等实际情况 ,结合我单位的施

工力量和管理模式;本着高速、优质的原则编制的。

2、 指导思想:

(1) 遵循”项目法”,原则经过对劳力、资金、机械、材料、施工方案 的合理组织和安排,实现造价、工期、质量、安全的最佳组合完成工程任 务。

(2) 坚持先进性、科学性、适用性、全面性 ,可行性和针对性相统一的 原则,做到精心组织、统一管理、合理安排 ,以质量创信誉,工期树形象 安全作保证,管理创效益。

3、 编制依据:

1. 乌苏市九莲泉公园尾水与新区绿化管并网工程施工图 ;

2. 乌苏市九莲泉公园尾水与新区绿化管并网工程项目施工招标文件 ;

3. 现行的设计施工规范和工程质量检验评定标准。

(GBJ502680-97)

(GJJ3-97)

4. 现场踏勘、调查工地周边环境取得的调查资料、数据以及施工现场

的地质、地貌等具体情况。 文档仅供参考

3

2020年4月19日

5. 依据投标人的施工能力,现有机械设备、技术实力、工程管理水平和 从事道路排水工程实践积累的经验。

二、 工程概况

本招标工程项目已经乌苏市政府批准建设 ,建设单位为乌苏市园林环

卫管理局,该工程项目已具备招标条件 ,现对该工程项目的施工进行公开

招标;乌苏市九莲泉尾水引入绿化主管网工程。 1700米HDPE管dn200

0.8Mpa; 300 米HDPE管dn 160 0.8Mpa; 及相关辅材配件;管道埋深1.6 米.

三、 质量、工期承诺

若我公司中标,我们将投入一流的施工队伍,一流的机械设备,执行一 流的管理模式,全面确保工程质量及工期,郑重向业主承诺,把该工程作为 公司的形象工程,严格按照设计文件、施工规范和施工、监理管理奖惩办 法进行施工,对工程决不转包、分包,在工程完工验收时,一定以优良的质 量等级交付使用,争创优质工程。主要分项工程得分不低于 90分,保证在

四、计划工期

本合同段计划于 03月30日开工,于04月29日完工,总工期30无 根据招标文件精神和施工图设计内容,我公司工程技术人员重复多次论证 研究,制定了文档仅供参考

4

2020年4月19日

如下初步施工方案:

(一)设备、人员动员周期和设备、人员、材料运到现场的办法

① 我司在投标时,已确定了投入本合同段的主要管理人员 ,加强完 善了原项目经理部的组织机构 ,并进行了人员、设备的动员 ,积极为中标 后参战做充分准备,在动员期内我们将细化和充实项目经理部各部门和施

工作业组,建立健全各项规章制度,完善了质量责任制,组织参加管理、技 术、施工、试验、材料等各方面人员认真学习投标文件、设计图纸 ,领会

设计意图,进行层层技术交底,制定了详细的施工组织计划,使全体参工人 员掌握本合同段的工程特点和工程技术标准、施工要点及验收标准 ,为本

合同段开工做好准备工作和为工程施工奠定坚实基础。

② 施工队伍,我司决定抽调多年市政工程施工经验的施工队伍承担

本标段的施工任务。该队伍具有丰富的施工经验。同时 ,为施工队伍抽调

各种熟练的技术工,组成一支专业性的施工班组,承担本合同段的施工任 务。

③ 根据招标文件的要求,投入本工程的机械设备,均为我司自有设备, 在冬闲时均进行了保养、维修,始终保持机械的完好率在 95%以上。

④ 材料准备。根据 <技术规范 >要求的各类外购材料、自采加工材料均需取样检验 , 报监理工程师批准后方能采购、进货 , 为此, 一旦我司接到 中标通知 , 将立即组织材料采购人员、试验人员进行取样检验 , 报请监理 工程师批准后 , 根据工程进度安排 ,自行组织车辆采购运输。 文档仅供参考

5

2020 年 4 月 19 日

综上所述 , 我们现已在人员、设备、材料等各方面做好了充分准备 , 接到中标通知后 , 按业主指定的进场时间内 , 自备交通 , 准时或提前进入施 工现场 , 进行施工准备工作。

( 二 ) 分项工程工期计划

1、线路恢复 : 在进行生产、生活设施建设的同时 , 项目经理部组织各 专业技术、质量管理、施工管理人员进行线路恢复和复测工作。完成线 路中桩、中线、水准点的恢复和复测 , 并对永久性固定点加固固定 , 做到 准确无误。此项工作计划 5 天内完成。

2、施工放样 : 在开工之前 , 按图纸要求对井位几管道基础具体位置进 行放样 , 标明其轮廓 , 报监理工程师核查。此项工作计划用 3 天时间完

成。

3、土质、自采材料试验 : 土质试验在开工前对工程沿线及借土场取 有代表性的土样 , 按 JTJ501-93 标准试验方法 , 进行天然密实度、含水 量、液限、塑性指数等试验 , 对粗粒土进行颗粒分析 , 填方土样测定最大 干密度、最佳含水量 , 并将上述结果报监理工程师。自采材料试验对沿线 料场取具有代表性试样 ,

进行压碎值、筛分、含泥量等试验 , 并报监理工

程师批准后 , 方可进行开采加工。

4、材料采购及运输 :按照招标文件中规定 , 本标段工程所需外购材料 和自采材料 , 均由项目部自行采购、运输、保管。材料采购加工将完全按 照<招标文文档仅供参考

6

2020 年 4 月 19 日

件 >中技术规范条款规定和我司运行 IS09002 质量体系进行 , 按

试验规程进行试验 , 选取符合本工程材料标准的规格、品种 , 报监理工程 师批准后组织进货。所有运至工地的外购材料 , 具有出厂证明书 ( 标有厂 名、材料名称、规格和数量、出厂日期和批号、试验数据等 ) 。并有我方 复试报告 , 报监理工程师批准 , 按要求检验核收。材料采购加工将根据工 程进度计划 , 分阶段采购 , 加工做到安排合理、规范堆放、计划储运、分 别归类 , 此项工作计划用 3天时间完成。

5、管沟方工程。配用机械为 :挖掘机 2 台、翻斗车 10 辆, 调配使用 , 分段半幅施工 , 精心计划 , 合理安排 , 成型一段开工一段 , 保证往返车辆畅 通无阻 ,

填筑前对原有路面进行清理 , 若地基上的强度不符合图纸要求 , 应 进行填筑前碾压或加固处理 , 按照设计规定的取土坑合理调运土方 , 加强 路基各段的碾压 , 严格按设计文件、 <技术规范 >和招标文件中有关要求精 心组织施工 , 确保路基各项指标均达到设计及规范要求。同时将投入民工 20 人进行管基机械化施工时和成型管基整修交叉流水作业。各段由各作 业组分别施工。

6、天然砂砾垫层 : 根据本标段设计垫层料场进行取料 , 在管基施工中二个作业组首先完成的一个作业组 ,进行垫层料施工,依次另一作业组陆

续的投入施工,并不断抽调翻斗车进行充实,充分发挥机械利用率,此项工 作计划用15天时间完成。

7、管道铺设:根据本工程设计要求采购混凝土管 ,由于地下水位比较 文档仅供参考

7

2020年4月19日

低,在管道铺设施工中采用轻点降水 ,使水位不只妨碍施工,再进行管道的 铺设,完成之后立即进行下到工序,使管道基础不至于水侵泡或翻浆。

&管沟回填:根据设计规范进行回填,分层回填夯实,以免下雨或流 水侵泡,使管道走位及漏水等现象的发生。

9、整修养护和环境保护:主体工程等完成后,我们投入劳动力进行合 同段的整修、养护、环保工作。在整修养护期间 ,严格按设计规范及招标

文件要求进行,遵循我方制订的”线型顺畅、边线整齐、高程精确、平整 达标、结构稳定”的思想 ,全方位自检,严把质量关。对环保这一重点的 项目,我们将投入一定的劳动力,采取一定的措施进行彻底保护及维持 ,将

弃土、取土坑及生活垃圾进行处理 ,达到设计及招标文件规定 ,力求与路

线线型相协调。为了保护草原植被不受破坏 ,我们遵守在施工中严格控制

料场到路上桩号的便道。

五、组织机构

我公司对此标段十分重视 ,决定抽调历年承建施工的项目部 ,组建的

项目部领导班子均为具有多年市政工程施工经验的骨干 ,具有一定的专业

水平和施工方法,本标段计划投入40人,其中管理人员4人,技术工人10 人,普工26人。

项目部将严格按照项目法施工管理办法进行施工管理工作 ,实行项目

经理负责制,项目部下设四个作业组,由专人进行负责,即道路作业组和人 行道文档仅供参考

8

2020年4月19日

施工作业组及排水及电气安装施工作业组。详见组织机构图

六、施工总体安排

根据业主招标文件要求,本合同段总工期为 30天,从03月30日至

04月29日竣工,根据我公司实际施工能力和投入本工程的机械、技术及

管理力量,在重合同、守信誉、高质量、严要求的原则下 ,坚持文明施

工、合理安排、均衡生产,保证计划工期内完成本合同段的施工任务。

(一)各项目具体安排

根据本合同段工程量分布情况 ,将合同段各项工程的施工分为三个内

容段进行施工,道路与排水工程分为二段,由第一、第二两个作业组进行 施工,人行道工程由第三施工作业组专人负责进行全方位管理施工 ,计划

三个作业组同时开工,项目部统一管理加大人行道及排水施工的投入力度 以保证各项工作衔接有序,连续成型,避免造成现场管理上的混乱 ,从而扩 大工作面,保证全线贯通和尽量提前完工。

(二)雨季施工安排为了保证雨季施工质量 , 建施工便道及临时排水设施 , 保证雨季施工 的场地不被洪水淹没并能及时排除地面水。构造物用料加以掩盖、归 类、以防雨水、洪水浸湿。 文档仅供参考

9

2020 年 4 月 19 日

七、分项工程的施工顺序 , 施工方案及施工方法

( 一 ) 临时工程

临时工程主要包括为实现和完成本合同段工程及缺陷责任期中所需 的各种临时公用设施 , 如:施工人员、驻地监理工程师住房 , 生产用水以及 供水、供电、通讯、防火、防汛、医疗急救等提供安装、维修服务 , 修建 进场和施工运输临时道路 , 做好临时排水和其它临时设施 ,保证合同期内 的正常使用。合同结束后 ,对修建的所有临时工程 , 我们保证自费拆除运 走, 恢复修建前的原有状态 ,并使监理工程师满意 , 根据本合段工程项目的 分布情况 , 项目部驻地选择在施工现场附近处。详见 <施工总平面图 >。

( 二 ) 开挖前的排水措施

由于水是路基破坏的主要原因。在路基开工前 , 首先考虑排水系统的 布设,防止路基范围内积水 (包括地面水、雨水等 ), 及施工线路外的水流 入施工区 ,

保证施工顺利进行。

( 三 ) 排水工程施工

1、污水管道施工工艺流程 测量放线 T第一次土方开挖 T布置井点降水 T打设槽钢板桩 T 沟槽开挖及支护 T管道基础施工 T铺设管道 T污水井施工 T磅 水(闭水)试验 T 管道坞膀 T 沟槽回填

2 、 测 量 放 线
