地下室防水施工方案交底记录
- 格式:doc
- 大小:62.50 KB
- 文档页数:5
_x0001_ 页脚内容1 1.物资供应 项目物资部根据物资采购计划,选择多家合格分供方,通过对其材料、规格、性能、服务及价格等多方面考察或试验后,确定长期稳定的分供方。并严格按照IS09002质量认证体系中物资采购程序来操作,以保证进场材料的质量。
机具名称 规 格 数 量 用 途 扫帚 普通 40把 清理基层 钢丝刷 普通 30把 清理基层 扁铲或铲刀 40把 清理基层 羊毛滚刷 30把 涂刷基层处理剂 剪刀 普通 10把 裁剪卷材 壁纸刀 大号 40把 裁剪卷材 彩色粉袋 15个 弹基准线用 粉笔 10盒 做标记用 钢卷尺 5米 8把 度量尺寸 皮卷尺 50米 3把 度量尺寸 喷灯 3公斤 20把 烘烤卷材用 手锤 10把 刮板 20把
2.施工准备
2.1材料要求 2.1.1防水卷材:SBS防水卷材。必须有出厂质量合格证,有相应资质等级检测部门出具的检测报告、产品性能和使用说明书;进场后应进行外观检查,合格后按规定取样复试,并实行有见证取样和送检。
ARC耐根穿刺、SBS聚酯胎防水卷材物理性能
项目 性能要求 拉伸性能 拉力(N/50mm) ≥800(纵横向) 最大拉力时延伸率≥40(纵横向)
低温柔度(℃) ≤-25°,无裂纹
不透水性 压力0.3Mpa,保持时间30min,不透ARC耐根穿刺防水卷材应用性能表 _x0001_ 页脚内容2 项目 技术指标 耐根穿刺性能 通过 耐霉菌腐蚀防霉等级 0级或1级 拉力保持率% 80 尺寸变化率% ≤ 1.0
2.1.2底胶:SBS冷底子油。 2.2作业条件 根据本工程岩土工程勘察报告得知,该地区地下水位埋深-16.85m,低于大面区域垫层下部标高-6.98m、-7.08m和电梯井、集水坑(最深-10.18m)。属于安全施工范围内,不必人工降水。 铺贴防水层的基层表面应将尘土杂物清扫干净;表面残留的灰浆硬块及突出部分应清除干净,不得有空鼓、开裂、起砂和脱皮等现象。 基层表面应保持干燥,含水率不大于9%,并要平整牢固,阴阳角处应做成圆弧角。 防水层所用卷材、基层处理剂、应单独存放,远离火源,做好防火工作,操作时应通风,夜问有足够的照明。
3.施工程序
防水卷材施工采用“热熔铺贴法”。地下室底板采用点粘法,地下室外墙、顶板均采用满粘法施工。 3.1平面防水卷材工艺流程 基层检查清扫、修理→放线→变形缝处铺牛皮纸隔离层→刷基层处理剂(SBS冷底子油)→卷材加强层→满铺SBS防水卷材第一层→检查、验收→满铺SBS防水卷材第二层→检查、验收→80(60)厚C20细石混凝土保护层 3.2立面防水卷材工艺流程 基层检查清扫、修理→放线→变形缝处铺牛皮纸隔离层→刷基层处理剂(SBS冷底子油)→铺贴卷材加强层→满铺SBS防水卷材第一层→检查、验收→满铺SBS防水卷材第二层→检查、验收
4.卷材施工方法

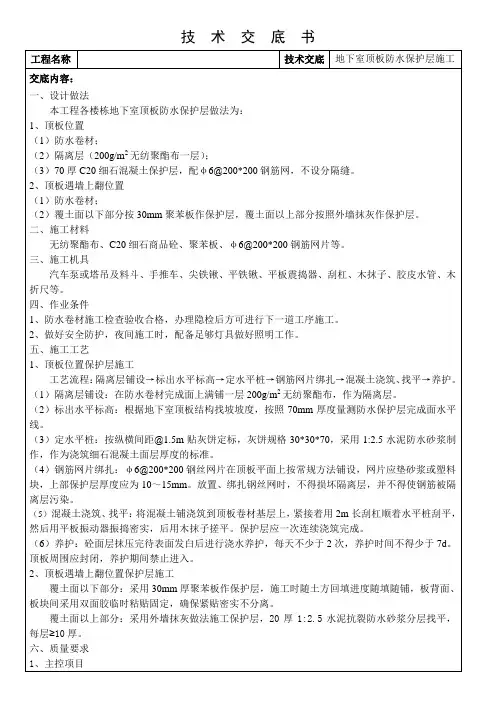

4.1.垫层混凝土及找平层施工 垫层混凝土厚度为100mm,找平层为20厚1:2.5水泥砂浆,为了减少施工工序并确保垫层混凝土与找平层结合良好,将混凝土垫层和找平层一起浇筑,表面压光找平。施工时按标高控制桩将混凝土振捣密实后,然后用大杠刮平,表面再用木抹子拍实搓平,随后进行压光处理。 4.2基层清理 清理基层时要有专人负责,在涂刷基层处理剂之前,必须将防水基层彻底打扫干净,清除一切杂物,棱角处的尘土吹净,并随时保持清洁。 _x0001_ 页脚内容3 4.3涂刷基层处理剂 在打扫干净的基层上涂刷基层处理剂,要求薄厚均匀一致,小面积或阴阳角等细部不易滚刷的部位,要用毛刷蘸基层处理剂认真涂刷,不得有麻点漏刷等缺陷,也切勿反复涂刷。 4.4卷材加强层铺贴 地下室底板的集水坑等阴阳角、管子根等薄弱部位要铺贴与卷材相同的加强层,宽度不小于500mm,一般多以满粘法施工;从底板折向立面的卷材与永久性保护墙的接触部位,应采用满粘法,以增加卷材防水层的抗裂作用。 4.5大面积防水卷材铺贴 4.5.1底板垫层混凝土卷材按规范采取采用点粘法施工,侧墙卷材必须采用满粘法,而且粘结得越牢固越好,防止卷材下滑或脱落;顶板卷材必须采用满粘法。 4.5.2无论是平面或立面上的卷材,铺贴时的长边、短边搭接宽度不小于100mm;上下两层和相邻两幅卷材的接缝要相互错开1/3~1/2幅宽,且上下两层卷材不得相互垂直铺贴。 4.5.3立面与平面的转角处,接缝留在平面上距立面不小于600mm位置;铺贴立面卷材防水层时,应采取防止卷材下滑的措施。 4.5.4喷灯加热基层和烘烤卷材时,喷灯嘴距离卷材面300mm左右,施行往复移动烘烤,至卷材底面胶层呈黑色光泽并伴有微泡,及时进行粘铺,同时用手持压辊对铺贴的卷材进行排气压实工序。 4.5.5卷材搭接处和接头部位应粘贴牢固,接封口应封严,溢出热熔的改性沥青。 4.6基础底板与外墙处防水做法 4.6.1永久保护墙内侧抹1:3水泥砂浆找平层,转角处抹成圆弧形。 4.6.2防水卷材应与垫层、永久保护墙粘贴牢固,而在临时保护墙上应将卷材临时帖附,并分层临时固定在保护墙最上端。顶面用泥浆保护、压砖。底板防水与外墙防水甩接茬。 4.6.3永久型保护墙上防水层施工完毕后,如立即进行底板施工,可用废旧多层板对防水层进行临时遮挡,底板混凝土浇筑前撤除。如底板不能立即施工,为防止防水卷材长时间暴露而老化,需进行保护层施工(抹20厚1:2.5水泥砂浆保护层)。 4.6.4墙体防水为外防水做法,待地下外墙结构施工完毕进行防水卷材施工前,并将卷材表面清理干净。
5.刚性防水的主要施工方法
地下室基础、地下室外墙、地下室顶板均采用刚性防水混凝土,抗渗等级为P6,外加剂按相关规定严格选取。 5.1原材料 水泥:唐山冀东水泥厂42.5RP·O散装水泥,不得使用过期或受潮结块水泥。 石子:粒径宜为5~25mm,泵送时其最大粒径不大于输送管径的1/4;吸水率不大于1.5%;含泥量不得大于1.0%,泥块含量不得大于0.5%。 砂:宜用中砂,含泥量不得大于3.0%,泥块含量不得大于1.0%。 拌制水:采用不含有害物质的洁净水或饮用水。 _x0001_ 页脚内容4 外加剂:UEA膨胀剂,技术性能符合国家或行业标准一等品及以上的质量要求。 粉煤灰:级别不低于二级,掺量不大于20%。 碱含量:不得使用碱活性骨料;每立方米防水混凝土中各类材料的总碱含量(Na2O当量)不得大于3Kg。 防水混凝土:配合比符合以下要求: 试配要求的抗渗水压值比设计值提高0.2Mpa; 掺有活性掺合料时,水泥用量不得少于280Kg/m3; 砂率为35%~45%,灰砂比为1:2~1:2.5; 水灰比不得大于0.55; 预拌防水混凝土,入泵坍落度宜为100~140mm,缓凝时间宜为6~8h。 (实际配合比以商品混凝土搅拌站出具为准) 5.2防水混凝土浇注时注意事项 5.2.1防水混凝土在到达现场后,若出现离析必须进行二次搅拌;若坍落度损失后不能满足施工要求时,必须加入减水剂进行搅拌,严禁直接加水。 5.2.2防水混凝土应连续浇注,尽可能少留施工缝。底板混凝土在每段施工时均一次浇筑,不设施工缝。 5.3施工缝处理 5.3.1本工程施工缝的留设原则为: (1)水平方向:外墙水平施工缝留在距底板面300mm高处;(2)竖向施工缝结合设计结构后浇带及施工后浇带位置留置。 5.3.2施工缝处施工注意事项: (1)施工前,施工缝处待已浇筑混凝土的抗压强度不小于1.2MPa时,才允许继续浇筑。 (2)在继续浇筑混凝土前,施工缝混凝土表面要剔毛,剔除浮动石子,将其表面浮浆和杂物清除,并用水冲洗干净后,先铺净浆,再铺30~50mm厚1:1水泥砂浆或涂刷混凝土界面剂。 (3)施工缝处浇筑混凝土时,应细致浇筑密实,使新旧混凝土结合密实。 5.3.3水平向施工缝设置遇水膨胀止水条,底板与外墙处施工缝留设在底板向上300mm处,设置3mm厚钢板止水带。 5.3.4外墙支模时采用带止水钢片的对拉螺栓,拆模后将对拉螺栓突出墙体的部分截断,防锈处理后再进行严格的防水处理。 5.3.5墙体内部的各种钢筋和绑扎用铁丝均不得接触模板。
6.质量保证措施
1卷材防水层所用卷材及主要配套材料必须符合设计要求。必须有出厂合格证、质量检验报告和现场抽样试验报告。 2防水卷材铺贴方向和搭接顺序、搭接宽度、粘结方法均要符合规定,卷材防水层的搭接缝应牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。 3附加层必须满贴,不翘边,不空鼓。 _x0001_ 页脚内容5 4附加层必须处理干燥,卷材烘烤,以免防水层空鼓。防止烘烤卷材后辊压不及时,在搭接边烘烤不到位,卷材加热温度太低及加热不均匀引起卷材翘边。 5防水卷材存放时应堆码整齐。 6卷材防水层及其转角处、变形缝、穿墙管道等细部做法均需符合设计要求。 7卷材防水层的基层应牢固,基层应洁净、平整,不得有空鼓、松动、起砂和脱皮现 8墙体卷材防水层的保护层与防水层须粘结牢固,结合紧密、厚度均匀一致。 9卷材搭接宽度的允许偏差为-10mm。
7.安全文明施工
1热溶施工时在点火及烘烤过程中严禁将火焰喷嘴对人。 2操作时应注意风向,防止风向操作人员烧伤,五级大风以上不得施工。 3汽油要远离操作点和其它正烘烤卷材的地点,一定要选择避风安全的地点。 4操作前要开安全用火证,并专人负责。在施工现场及材料堆放处严禁烟火。 5所有材料堆放及操作地点要备好、备齐消防用灭火器,消防通道要畅通。 6所有操作者必须经过安全三级教育培训并持有安全操作上岗证。 7操作面内要保证通风,通风不好的地方务必配好换气装置以防缺氧和中毒。 8辅助材料为工业汽油等,主要用于清洗工具以及汽油喷灯的燃料并作为稀释基层处理剂的稀料。防水卷材、基层处理剂、汽油,进厂后要分类设专门库房存放。存放地点要有明显防火标牌并设置消防器材。
