隧道地质超前预报方法
第一章、常用地质预报方法
目前在隧道施工期间采用的超前地质预报方法从专业技术方面可分为常规地质法和物探法两大类,具体有以下几种:(1)超前导坑;(2)正洞地质素描;(3)水平超前探孔;(4)声波测试;(5)红外探水;;(6)电磁波法。(7)弹性波法
第一节、超前导坑法
超前导坑法可分为超前平行导坑和超前正洞导坑。平行导坑的布置平行于正洞,断面小而且和正洞之间有一定的距离,在施工过程中对导坑中遇到的构造、结构面或地下水等情况作地质素描图,通过做地质素描图对正洞的地质条件进行预报。采用平行导坑预报的优点是:平行导坑超前的距离越长,预报也越早,施工中就有充分的准备时间,可以增加工作面,加快施工进度,还可以起到排水减压放水,改善通风条件和探明地质构造条件的作用。采用超前平行导坑进行预报比较直观,精度高,预报的距离长,便于施工人员安排施工计划和调整施工方案。超前正洞导坑布置在正洞中,其作用与平行导坑相比,效果更好。但是采用超前导坑法进行预报也有缺陷:一是成本太高,有时需要全洞进行平导开挖;二是在构造复杂地区准确度不高。
第二节、正洞地质素描
地质素描是对开挖面的地质情况如实而准确的反映。素描的主要内容包括地层岩性、构造发育情况(含断层、贯穿性节理、夹层或岩脉)、地下水的出水状态、围岩的稳定性及初期支护采用的方法等。正洞地质素描是利用所见到正洞已开挖段的地质情况预报前方可能出现的不良地质条件(断层等)。针对断层而言,又分断层露头作图法和断层前兆特征法。断层露头作图法对结构面向开挖后方倾斜的断层预报效果较好,因为断层先在隧道底出露,对岩体稳定性影响不大时就可以发现;对于向掌子面前方倾斜的结构面因为先在顶部出现,预报时效果相对较差。正洞地质素描的优点是不占用施工时间,设备简单,不干扰施工,出结果快,预报的效果好,而且为整个隧道提供了完整的地质资料;缺点是对与隧道夹角较大而又向前倾的结构面容易产生漏报。
超前地质预报培训资料
一、基本概念
1. 超前地质预报的定义:超前地质预报是根据地质资料和勘探资料,结合地质理论和方法,对地下地质构造和资源分布进行预测的工作。
2. 超前地质预报的特点:超前地质预报是一种综合性的地质研究工作,它需要综合运用地质地球物理、地球化学等多种学科知识和技术,以及大量的试验、观测和数据分析。在预测过程中,需要考虑诸多因素,如地质体系、地质构造、资源类型、地下水情况等,因此对预报人员的综合素质要求较高。
二、预报方法
1. 实地勘察:实地勘察是超前地质预报中的重要环节。通过勘察,预报人员可以了解和研究地质地貌、岩石地层、脉石矿物等基本地质情况,为后续的预报工作提供重要依据。
2. 地质调查:地质调查是收集和整理地质数据的过程,包括地质地貌、地球化学、地球物理等方面的调查工作。通过地质调查,可以了解目标区域的地质背景和资源分布情况,为超前地质预报提供准确的数据支持。
3. 地球物理勘测:地球物理勘测是超前地质预报的重要手段之一。通过地震勘探、电磁勘探、重力勘探等方法,可以获取地下的地质信息和物理属性,为地质预报提供重要的依据。
4. 地球化学分析:地球化学分析是预报过程中的另一个重要环节。通过采集岩石、矿物、土壤等样品,进行化学分析和测试,可以得到地下元素和矿物的分布情况,为地质勘探提供重要的信息。
5. 数据处理和分析:在获取地质数据之后,预报人员需要利用地质信息系统、地质统计学等技术,对数据进行处理和分析,从而得出地质构造和资源分布的预测结果。
三、技能培训
1. 地质知识:预报人员需要具备扎实的地质基础知识,包括地质学、岩石学、矿床学等方面的知识。只有掌握了地质学的基本理论和方法,才能更好地进行超前地质预报工作。
2. 地球物理技术:预报人员需要熟练掌握地球物理勘测技术,如地震勘探、电磁勘探、重力勘探等方法,以及地球物理仪器的使用和数据处理技能。
3. 地球化学分析:预报人员需要了解地球化学分析的基本原理和方法,熟练掌握采集样品、化学分析、实验操作等技能。
隧道工程超前地质预报与监控量测
5.1 超前地质预报
5.1.1 一般规定
1.超前地质预报是保证隧道施工安全的重要环节和重要技术手段。要将超前地质预报作为隧道施工的一道工序,纳入施工组织设计。根据隧道的长短和地质复杂程度,有针对性地编写超前地质预报方案。
2.隧道超前地质预报应达到下列主要目的:
(1)在施工前期地质勘察成果的基础上,进一步查明掌子面前方一定范围内围岩的地质条件,进而预测前方不良地质以及重大地质问题。
(2)为信息化设计和施工提供依据。
(3)为降低地质灾害发生风险提供预警。
(4)为编制交竣工文件提供地质资料。
3.超前地质预报应包含下列主要内容:
(1)地层岩性预测预报,特别是对软弱夹层、破碎地层、煤层及特殊岩土的预测预报。
(2)地质构造预测预报,特别是对断层、节理密集带、褶皱构造等影响岩体完整性的构造发育情况预测预报。
(3)不良地质预测预报,特别是对溶洞、暗河、人为坑洞、放射性、有害气体、高地应力、高地温等发育情况的预测预报。
(4)地下水预测预报,特别是对岩溶管道水及富水断层、富水褶皱轴及富水地层中的裂隙水等发育情况的预测预报。
4.超前地质预报按预报距离可分为3类,见表5-1。
5.超前地质预报分级见表5-19。
表5-1 超前地质预报按预报长度分类表
5.根据隧道工程地质与水文地质条件和复杂程度、地质因素对隧道施工影响程度、诱发环境问题程度等,针对不同类型地质问题,按本书选择不同方法和手段,分段、分级进行超前地质预测预报。
6.施工过程中应将开挖揭露的地质情况与多方法超前地质预测预报对比印证,提高预报准确率和精度,动态调整超前地质预测预报分级、方法、手段。
7.隧道超前地质预报的试验检测单位应具备交通运输部公路工程综合甲级或桥隧专项资质,超前地质预报从业技术人员应持隧道工程或桥隧工程试验检测专业职业资格证书,并掌握基本水文地质知识。仪器设备的种类、性能精度及效率应能满足预报和工期的要求。
.
. 2.3 超前地质预测预报的方法
为保证隧道的顺利施工,避免地下水发育地段突水、突泥的发生,防止地表水、地下水流失,确保隧道施工安全,需要采取有效措施对隧道掌子面地质情况进行较为准确的预测预报,根据隧道的具体情况,判定超前地质预报内容并纳入工序管理之中。

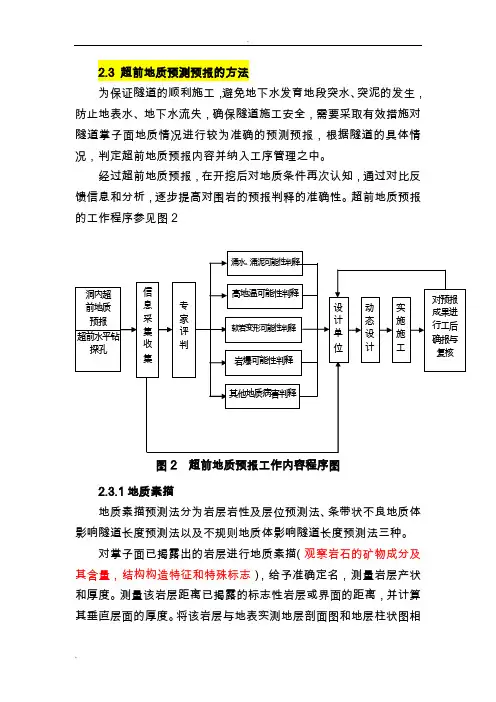

经过超前地质预报,在开挖后对地质条件再次认知,通过对比反馈信息和分析,逐步提高对围岩的预报判释的准确性。超前地质预报的工作程序参见图2
图2 超前地质预报工作内容程序图
2.3.1地质素描
地质素描预测法分为岩层岩性及层位预测法、条带状不良地质体影响隧道长度预测法以及不规则地质体影响隧道长度预测法三种。
对掌子面已揭露出的岩层进行地质素描(观察岩石的矿物成分及其含量,结构构造特征和特殊标志),给予准确定名,测量岩层产状和厚度。测量该岩层距离已揭露的标志性岩层或界面的距离,并计算其垂直层面的厚度。将该岩层与地表实测地层剖面图和地层柱状图相超前水平钻探孔
专家评判 信
息
采
集
收
集 涌水、涌泥可能性判释
软岩变形可能性判释 高地温可能性判释
其他地质病害判释 岩爆可能性判释 设计单位 动态设计 实施施工 对预报成果进行工后确报与复核 洞内超前地质预报 .
. 比,确定其在地表地层(岩层)层序中的位置和层位。依据实测地层剖面图和地层柱状图的岩层层序,结合TSP探测成果,反复比较分析,最终推断出掌子面前方一定范围内即将出现的不良地质在隧道中的位置和规模。
施工过程中,每次爆破后由地质工程师进行地质素描,内容包括掌子面正面及侧面稳定状态、岩层产状、岩性风化程度、节理裂隙发育程度(产状、间距、长度、充填物、数量)、喷射混凝土开裂、掉块现象、涌水情况、水质情况、水的影响、不良气体浓度等。同时定期对地表水文环境进行观测和监测记录,及时了解隧道施工对地表水的影响,确定施工控制措施,最终做出掌子面地质素描图和洞身地质展示图。
及时对洞内涌水进行水质分析和试验,提交分析和试验结果,对影响隧道衬砌结构的水质提出处理意见,上报技术部门,以利采取有效的防护措施。
