路基表土清理技术交底
The manuscript was revised on the evening of 2021
路基表土清理技术交底
在路基用地和取土坑范围内,认真清除地表植被、杂物、积水、淤泥和表土,处理坑塘,并对基底进行认真处理和压实,达到设计要求的密实度。
一、伐树、除根及表土处理
路堤填筑时若不清除结合面上的草木残株等有害于路堤稳定杂物,路堤形成后一旦杂物腐烂变质,地基将发生松软和不均匀沉陷等现象,为了预防这种情况,就必须在填土之前做好伐树、除根和表层土壤处理工作。
特别当路堤填筑高度小于时,应注意将路基范围内的树根、草丛全部挖除。伐树、除根和清除草丛作业可采用人工法或机械法。应注意的是是对草丛不能用火烧的方法。如基底的表层土系腐殖土,则须用挖掘机或人工将其表层土清除换填,厚度视具体情况而定,不小于30cm为宜,并予以分层压实,压实度符合规范要求。
如发现草炭层、鼠洞裂缝、溶洞等,都必须注意处理好。有些清除物,在路堤填筑后,可取回作为护坡保护层使用。

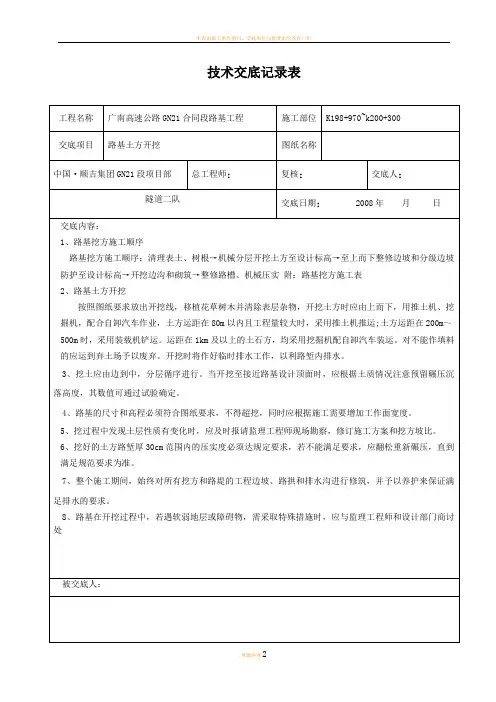

二、路堤基底处理的施工技术 稳定斜坡上的地基表层的处理:
(1)地埋面横坡缓于1:5,清除地表草皮、腐殖土序直接在天然地面上填筑路堤。
(2)地面横坡为1:5~1:时,在清除草皮杂物后,还应将原地面挖成台阶,台阶宽度不小于2m,高度为~,台阶顶面做成向内倾斜3%~5%的斜坡。当基岩面上的覆盖层较薄时,宜先清除覆盖层再挖台阶;当覆盖层较厚且稳定时,可予保留。
路堤基底为耕地或松土时,应先清除有机土、种植土,平整后按规定要求压实。在深耕地段,必要时,应将松土翻挖,土块打碎,然后回填、整平、压实。
在稻田、湖塘等地段,应视具体情况采取排水、清淤、晾晒、换填、加筋、外掺无机结合料等处理措施。当为软土地基时,应进行地基处理。
