蒸压加气混凝土砌块砌筑技术交底ppt课件
- 格式:ppt
- 大小:77.23 MB
- 文档页数:35

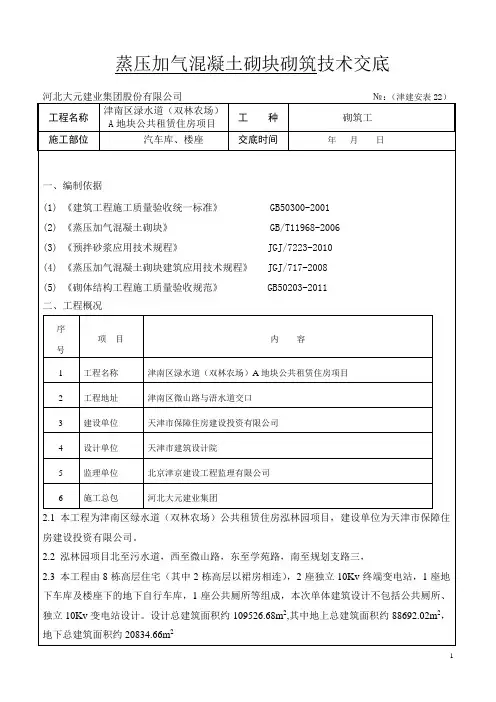

1 蒸压加气混凝土砌块砌筑技术交底
河北大元建业集团股份有限公司 №:(津建安表22)
工程名称 津南区渌水道(双林农场)A地块公共租赁住房项目 工 种 砌筑工
施工部位 汽车库、楼座 交底时间 年 月 日
一、编制依据
(1) 《建筑工程施工质量验收统一标准》 GB50300-2001
(2) 《蒸压加气混凝土砌块》 GB/T11968-2006
(3) 《预拌砂浆应用技术规程》 JGJ/7223-2010
(4) 《蒸压加气混凝土砌块建筑应用技术规程》 JGJ/717-2008
(5) 《砌体结构工程施工质量验收规范》 GB50203-2011
二、工程概况
序
号 项 目 内 容
1 工程名称 津南区渌水道(双林农场)A地块公共租赁住房项目
2 工程地址 津南区微山路与浯水道交口
3 建设单位 天津市保障住房建设投资有限公司
4 设计单位 天津市建筑设计院
5 监理单位 北京津京建设工程监理有限公司
6 施工总包 河北大元建业集团
2.1 本工程为津南区绿水道(双林农场)公共租赁住房泓林园项目,建设单位为天津市保障住房建设投资有限公司。
2.2 泓林园项目北至污水道,西至微山路,东至学苑路,南至规划支路三,
2.3 本工程由8栋高层住宅(其中2栋高层以裙房相连),2座独立10Kv终端变电站,1座地下车库及楼座下的地下自行车库,1座公共厕所等组成,本次单体建筑设计不包括公共厕所、独立10Kv变电站设计。设计总建筑面积约109526.68m2,其中地上总建筑面积约88692.02m2,地下总建筑面积约20834.66m2 2 三、施工部署
3.1 施工布置原则
3.1.1贯彻执行各项建设方针、政策、法规和规程,尤其是项目部颁布的程序文件和贯标文件,遵照合理的施工顺序,分别编制各项专项方案,做好施工准备、协调工作量减少施工过程中不必要的损害。
技 术 交 底 记 录
表C2-1 编 号
工 程 名 称 科研楼等9项(中国科学院北京纳米能源与
系统研究所园区建设项目) 交底日期 2017-07-29
施工单位 北京城建集团有限责任公司
微纳能源项目经理部 分项工程名称 二次结构工程
交底提要 二次结构技术交底
交底内容:
审核人 交底人 接受交底人
本表由施工单位填写。
第 1 页 共 11 页
一、材料要求
1.1加气混凝土砌块:
(1)非承重的外围护墙加气混凝土砌块尺寸为600*200*300,强度等级为A5.0,并有出厂证明、合格证及试验、检验报告单。砌块的产品龄期不应小于28d。
(2)建筑物的内隔墙加气混凝土砌块尺寸为600*200*200,强度等级为A5.0并有出厂证明、合格证及试验、检验报告单。砌块的产品龄期不应小于28d。
砌筑材料要提前进场,并进行原材料进场的数量及外观质量验收工作,按照不同的规格分别码放整齐。
1.2灰砂砖:200厚,采用MU20及以上强度等级。并有出厂证明、合格证及试验、检验报告单。砌块的产品龄期不应小于28d。
1.3砂浆:干拌预拌砂浆,非承重的外围护墙砂浆强度为M5、建筑物内隔墙砂浆强度为M5。灰砂砖水泥砂浆强度为M10。
1.4钢筋:φ6、φ8、10、12、14、16、18等,合格证、产品质量证明书、检测报告等资料齐全,并经现场复验合格。
1.5植筋胶:符合设计要求,质量证明文件齐全。
1.6混凝土:采用商砼,二次结构混凝土均为C20。
块材、水泥、钢筋、外加剂等尚应有材料主要性能的进场复验报告。材料进场时,厂家应提供资质证书、营业执照、产品的合格证和产品性能检测报告等齐全的资料,试验部门应按规范要求做好复试。
二、主要机具
电锤、直流电焊机、电动无齿锯、手电钻、线坠、靠尺、砌刀、托灰板、木抹子、铁抹子、瓦刀、灰斗、手推车、胶皮管、铁锹、灰桶、线坠、配电箱、小白线、卷尺、水平尺、砖夹子、灰槽、扫帚、手锯、靠尺板、木锤、电锯、大铲、刮板、毛刷、喷雾器、灰桶、手钻、振动棒等。
蒸压加气混凝土砌块墙体技术交底
一、 施工要求:
1、正负零以下采用MU5小型混凝土砌块砌筑,正负零以下6公分处设2公分厚1:2水泥防水砂浆防潮层一道,防水粉掺量按水泥用量的5%。正负零以上砌不小于20公分高的实心砖块。
2、蒸压加气混凝土块的运输、装卸要轻装轻卸,码放整齐一次到位,计算每道墙的用砖量如数码放,尽量减少多次搬运。砌筑时上墙含水率应控制在15-20%左右。含水率不宜过大或过小。
3、蒸压加气混凝土块砌筑前要先进行排活,灰缝应控制在12-15毫米之间。尽量减少现场切割量。砌块上下皮错缝设计,搭接长度不宜小于块长的1/3。当墙内有构造柱时应根据柱间尺寸排块,先排窗下墙,再排窗间墙,构造柱边应排成马牙槎,每边6公分先退后进上下垂直,2根¢6拉结钢筋600mm一道,每边进入墙体不小于700mm。
4、窗台下设8公分厚窗台板每边大于窗口60公分,直径¢8钢筋2根分布筋间距¢6间距200mm,填充墙超过4M时,在墙体半高处或门口上皮设一道墙宽乘180mm与柱连接的通长水平梁,纵筋4根¢12箍筋6间距250mm。
5、墙体与主体结构柱、要有可靠连的连接,预埋2¢6间距600,长度不小于700mm或到窗口边。
6、蒸压加气块砌筑前应先将砌筑面洒水湿润,以消除灰尘,深度5mm-10mm;墙体应分次砌筑,每次连续砌筑高度不大于1.5米,日砌筑高度不宜大于2.4米。砌到梁底或板底时预留5公分缝隙,一周后待墙体收缩稳定后,以膨胀混凝土填实
7、墙体转角交接处应同时砌筑。对不能同时砌筑又必须留置墙槎时,应留踏步槎,如留踏步槎的确有困难时,必须沿高度500-(600)mm内设置2¢6拉结筋,每边不小于700mm,墙体临时间断处不大于1.5米。接槎时应先清理基面,浇水湿润然后再接砌。
二、 质量要求:
1、不得有透明缝和瞎缝出现。墙面垂直度3毫米,平整度5 mm,门窗膀垂直度3mm,检查工具2米靠尺及锲形尺。每层垂直度5mm,上下层门窗洞口偏差不大于10mm,,用线坠或经纬仪检查。
1

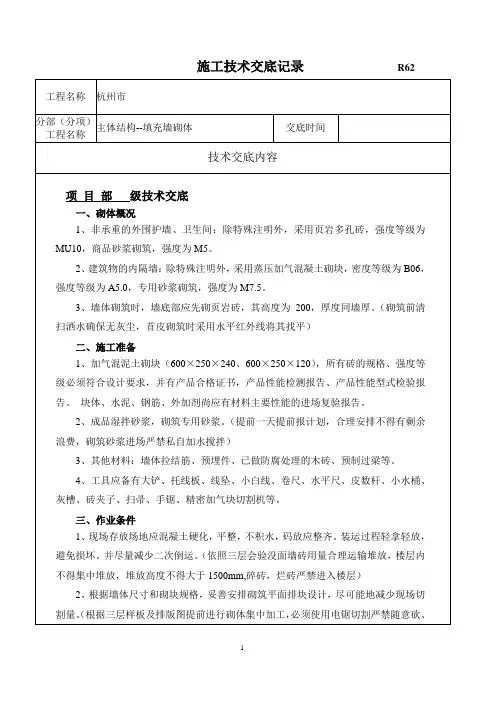

施工技术交底记录 R62
工程名称 杭州市
分部(分项)工程名称 主体结构--填充墙砌体 交底时间
技术交底内容
项 目 部 级技术交底
一、砌体概况
1、非承重的外围护墙、卫生间:除特殊注明外,采用页岩多孔砖,强度等级为MU10,商品砂浆砌筑,强度为M5。
2、建筑物的内隔墙:除特殊注明外,采用蒸压加气混凝土砌块,密度等级为B06,强度等级为A5.0,专用砂浆砌筑,强度为M7.5。
3、墙体砌筑时,墙底部应先砌页岩砖,其高度为200,厚度同墙厚。(砌筑前清扫洒水确保无灰尘,首皮砌筑时采用水平红外线将其找平)
二、施工准备
1、加气混泥土砌块(600×250×240、600×250×120),所有砖的规格、强度等级必须符合设计要求,并有产品合格证书,产品性能检测报告、产品性能型式检验报告。 块体、水泥、钢筋、外加剂尚应有材料主要性能的进场复验报告。
2、成品湿拌砂浆,砌筑专用砂浆。(提前一天提前报计划,合理安排不得有剩余浪费,砌筑砂浆进场严禁私自加水搅拌)
3、其他材料:墙体拉结筋、预埋件、已做防腐处理的木砖、预制过梁等。
4、工具应备有大铲、托线板、线坠、小白线、卷尺、水平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚、手锯、精密加气块切割机等。
三、作业条件
1、现场存放场地应混凝土硬化,平整,不积水,码放应整齐。装运过程轻拿轻放,避免损坏。并尽量减少二次倒运。(依照三层会验没面墙砖用量合理运输堆放,楼层内不得集中堆放,堆放高度不得大于1500mm,碎砖,烂砖严禁进入楼层)
2、根据墙体尺寸和砌块规格,妥善安排砌筑平面排块设计,尽可能地减少现场切割量。(根据三层样板及排版图提前进行砌体集中加工,必须使用电锯切割严禁随意砍、2
剁)根据砌块厚度与结构净空高度及门窗洞口尺寸切实安排好立面、剖面的排块设计,避免浪费。
3、砌加气混凝土块的部位在结构墙体上按+1000mm标高线分层划出砌块的层数,安排好灰缝的厚度。在相应的部位弹好墙身门洞口尺寸线,在结构墙柱上弹好加气混凝土墙的立面边线,标柱窗口位置。
