机电工程施与总包工界面划分
- 格式:doc
- 大小:170.50 KB
- 文档页数:5

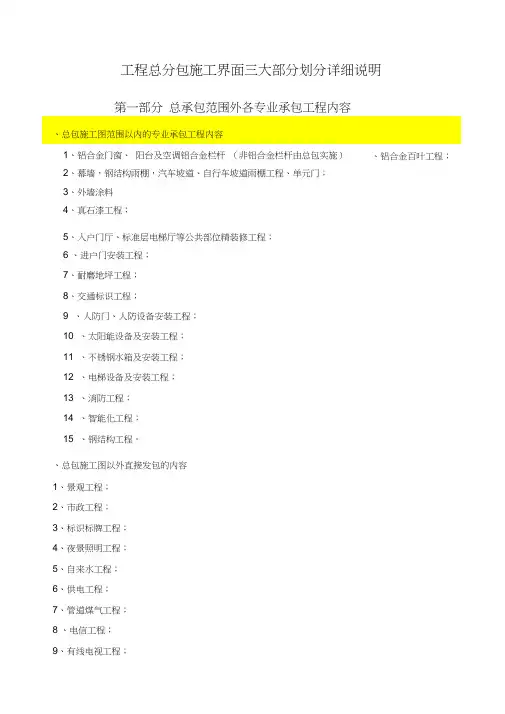

机电工程施工界面划分:
序号 工作内容 承包人
总承包人 消防 空调 弱电 精装修 电梯 市政
1 变配电、动力及照明工程
1.1 动力、照明设备电源控制柜(专业分包设备自带的电源控制柜的除外)
的安装 √
1.2 配电柜下口到所有设备的控制柜(箱)上口的电缆敷设及压接 √
1.3 设备电源控制柜(箱)下口到设备的电缆敷设及压接 (专业分包范围内的除外) √
1.4 供电局供电表安装 ●
1.5 竖井内配电箱安装 (有局供电表的,预留局供电表安装位置,并满足供电局要求) √
1.6 泛光照明管线结构预留 √
1.7 泛光照明电缆敷设(从配电柜到泛光照明电源控制箱) √
1.8 照明灯具及开关面板安装(非精装修部位) √
1.9 照明灯具及开关面板安装(精装修部位) √
1.10 应急照明及疏散指示(非精装修部分) √
1.11 应急照明及疏散指示(精装修部分) √
2 消防工程
2.1 消防电系统管路预留预埋 √
2.2 消防线槽的安装 P √
2.3 消防弱电设备与预留管、线槽的连接 √
2.4 消防线槽的土建收口和防火封堵 √ P
2.5 消防水泵的安装 √
2.6 消防水泵电缆敷设(控制柜到泵电机的)及泵自带控制柜安装。 √
2.7 消防水系统的预留预埋 √
2.8 孔洞与管道(或套管)之间及管道与凹槽穴隙之间的封堵与填塞 √
2.9 室外水泵结合器及室外消火栓 ●
2.10 室内消火栓系统 P √
2.11 自动灭火喷淋系统 P √
2.12 防火卷帘系统 P √
2.13 消防广播 √ P
2.14 消防报警联动系统 P √ P P P P
2.15 消防联动调试 P √ P P P P P
3 弱电工程
3.1 弱电工程的管路预留、预埋 √
3.2 弱电的线槽安装 P √
3.3 所有弱电设备与预留管线、桥架的连接 √
3.4 弱电系统的电缆敷设 √
3.5 弱电线槽的土建收口和防火封堵 √
3.6 楼宇自控系统的控制电缆敷设(从控 √
制设备的接线端子到DDC)
3.7 现场的DDC箱的电源接入 √
3.8 现场的DDC箱的安装调试 √
3.9 自动化控制的风、水阀的安装及单体调试(空调系统的除外) √ P P
3.10 自动化控制的风、水阀的安装及单体调试(空调系统) √ P
3.11 弱电中控室设备安装 P √
3.12 电视监控系统设备安装 P √ P
3.13 楼宇对讲设备 √
3.14 门禁系统的电子锁安装 P √
3.15 远传水表电气管线的预留预埋(如果采用远传水表) √
3.16 远传水表设备与预留预埋管线、线槽的连接 ●
3.17 电话网络系统 ●
3.18 有线电视 ●
4 给排水工程
4.1 自来水系统 √
4.2 排水系统 √
4.3 中水系统 √
4.4 水表安装 √ ●
4.5
5 暖通空调
5.1 换热站 ●
5.2 供热水系统 (换热站换热器二次水出口法兰至集分水器出口法兰,包含二次热水循环泵) √
5.3 办公楼空调热水系统 (集分水器出口法兰以下) √
5.4 商业采空调热水系统 (集分水器出口法兰以下) √
5.5 酒店采暖水系统 (从集分水器出口法兰到暖气片) √
5.6 送风、排风(烟)系统 √
5.7 空调风系统的孔洞预留预埋 √ P
5.8 空调风系统的孔洞预留预埋的位置确认 √ P
5.9 空调水系统的预留预埋 √
5.10 空调制冷水管路系统的安装 P √
5.12 空调系统的设备基础 √ P
5.13 空调系统的设备安装 P √
5.14 空调系统的设备电源控制柜(箱)安装 √
5.15 空调系统的设备控制柜上口到配电柜之间的电缆敷设及压接 √ P
5.16 空调系统的设备控制柜下口到设备之间的电缆敷设压接 P √
5.17 空调风系统的安装(包括风阀件等) P √
5.18 散热塔的安装 P √
5.19 空调系统安装完的土建收口 P √
5.20 空调系统的设备的调试 P √
5.21 空调系统的联动调试 P P √ P P

6 电梯工程
6.1 图纸确认 √ √
6.2 井道交接 √ P
6.3 脚手搭设 P √
6.4 电梯门洞口防护 √ P
6.5 调试安装电源 (提供到电梯控制柜所在位置)并提供三级箱 √ P
6.6 电梯安装 √
6.7 电梯安装完成后的土建收口 √
6.8 电梯调试验收 P √
“√”指提供、安装及调试
“●”甲供及市政厂商
“P”必须配合它方图纸确认、施作、及调试
