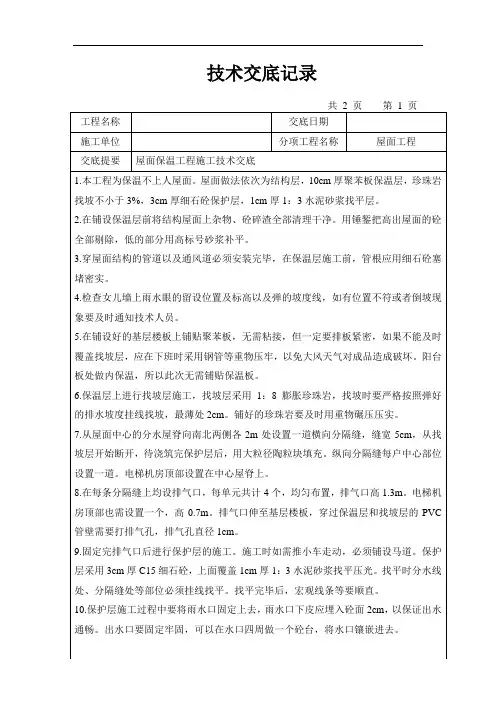

屋面工程施工技术交底1
- 格式:docx
- 大小:16.26 KB
- 文档页数:5
陕西省建筑工程施工质量验收技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕
ZTY-0019
工程名称 兰州军区西安小南门干休所改造工程 3#楼 交底日期
2007年3月12
日
交底项目 屋面工程施工技术交底 工程部位 屋面
交底提要 图纸设计要求、施工准备、材料要求、施工方法
内容:
一、 图纸设计要求:
本工程屋面设计分上人屋面和不上人屋面两种, 屋面防水等级均为n级, 防水层采用P( HDPE自粘
橡胶沥青防水卷材,两道设防,具体做法如下:
(1 )上人屋面(住宅屋面 :
钢筋混凝土面板 1:6 水泥焦渣找坡,最薄处 30厚200 厚加气混凝土块保温层 定5 厚
1:3
水泥砂浆找平层 一1.5 厚P( HDPE自粘橡胶沥青防水卷材防水两道 一〜3厚麻刀灰或纸筋灰隔离
层 25 厚1:3水泥砂浆(加建筑胶)找平层 8〜10厚铺地砖,用3厚1:1水泥砂浆粘贴,缝宽5mm 用1:1水泥砂浆(加建筑
胶)勾缝。
(2)不上人屋面(电梯机房屋面):
钢筋混凝土面板76 水泥焦渣找坡,最薄处 30 厚—200 厚加气混凝土块保温层—125 厚
1:3
水泥砂浆找平层 1.5 厚P ( HDPE自粘橡胶沥青防水卷材防水两道 2 〜3厚麻刀灰或纸筋灰隔离
层 2i5 厚1:3水泥砂浆(加建筑胶)找平层 20 厚1:2.5水泥砂浆保护层,每 1m见方半缝分隔。
二、 施工准备:
(1) 屋面施工前,主体结构分部工程必须通过验收,合格后方可进行屋面工程施工。
(2) 屋面放线孔、上料孔等与原设计无关的洞口均应封堵。出屋面管道、烟道、风机机座、设备及预埋 件等应在防水屋前
安装完毕。
(3) 屋面工程防水层施工,应由经资质审查合格的防水专业队伍进行施工,作业人员应持有建设行政主 管部门颁发的上岗
证。
三、 材料要求:
材料进场必须为同一厂家、同一类型、同一规格的产品材料,进场必须要有出厂合格证和复试报告。
(1)水泥和混凝土加气块应堆放在避免雨淋、潮湿的环境。
(2 )炉渣应用软质烟煤炉渣,其表面密度为 800kg/m3,炉渣内不应含有未燃尽的煤块和煤屑,其内含有
机物应尽量清除,其粒径不应大于
40mm
四、施工方法:
(1 )清理基层、吊洞:对线孔、上料孔等与设计无关的洞口均应封堵,吊洞时用钢丝刷把洞口周边清理 干净,钢筋上应除
锈,采用比原混凝土强度高一级的膨胀混凝土分二次浇筑、振捣密实,屋面清理过程
中应錾除屋面浮浆、混凝土块、杂物等,验收合格后方可进行下道工序。
对线孔、上料孔等与设计无关的洞口均应封堵,吊洞时用钢丝刷把洞口周边清理干净,钢筋上 应除锈,采用比原混凝
特别
注意
事项
交底人: 接父人: 技术负责人:
年 月曰 年 月曰 年 月曰
说明
一式三份,交底人接交人各一
份,存档一份归入技术资料
施工单位
陕西省建筑工程施工质量验收技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕
ZTY-0019
工程名称
兰州军区西安小南门干休所改造工程 3#楼 交底日期 2007年3月12日
交底项目 屋面工程施工技术交底 工程部位 屋面
交底提要 图纸设计要求、施工准备、材料要求、施工方法
内容:
(2) 炉渣铺设前应依图纸确
定分水线的位置,将分水线弹至结构板面屋面,坡度为
2%
(3) 在做灰时,沿分水线方向每 3m设灰饼1个,灰饼上的半径不应小于 10cm,要求灰饼表面平整、坚
实,防止架子车及人为损坏,其标高应按图纸测算后用水准仪控制灰饼的高差和标高。
(4) 找坡层设计为1:6水泥炉渣找坡,最薄处 30厚,上人屋面设6个内落水孔,找坡前内落水口处的 落水杯应安装到
位,落水口杯与基层接触处应留 20mm宽20mm深的凹槽,并嵌填密封材料,落水口周围 直径
500mm范围内的坡度不应小于 5%
炉渣拌制严格控制配合比,拌水不应过多,尽量减少找坡层含水量,铺设时由远至近,先高后低,分 段分区铺设,炉渣
铺设大面找平后,采用 3m刮杠找细平,经验收合格后再用平板震动器震捣密实,若遇
雨天应用塑料布或彩条布覆盖,防止雨水渗入找平层,对高出部位应剔除,低处应用炉渣镶平补实。
(5) 保温层施工前,基层应进行检查验收,确保基层平整、干燥、干净。保温层铺设紧贴在基层表面,
并应铺平垫稳,拼缝严密,找坡正确,保温层施工时,应按不大于 6mx 6m留设25mm宽的排气道,排气
道十字交叉处排气口设置成品不锈钢排气管。
(6) 在找平层施工中,设有间距不大于 6mx 6m分隔缝。冋保温层排气道分隔一致,要严格控制分隔条
平直度,将分隔缝的中心线弹到女儿墙上,作为以后施工拉线依据,石浆铺设要表面光滑、平整、不得 有裂缝、麻面、凸凹
不平现象,控制好找坡坡度,做好灰饼采用 3m刮杠刮平,木抹子收平,铁抹子压光
二边。铺设砂浆时应根据分隔缝分段分区铺设,水泥砂浆找平层应平整压光,不得有酥松、起砂、起皮
现象。
基层与突出屋面结构如:(女儿墙、排烟道、出屋面管道等)的交接处和基层转角处,找平层应做成 半径为50mni圆
弧形,且整齐平顺,内部排水的落水口周围,找平层应做成略低的凹坑。
(7) 砂浆找平层在铺设前应适当洒水再铺砂浆,待压光后表面用棉毡覆盖,防止屋面空气流动较大从而 加快屋面找平层
表面水分流失,而降低砂浆找平层的强度。
(8) 取出分隔条,嵌填密封材料,嵌填前分隔缝内应清理干净,内填粒径为 6〜8mm砾石或陶粒,嵌填 密实
材料的表面圆滑、平直、接头严密、不得少嵌、多嵌、断嵌,且应防止污染墙面、板面。
(9) 屋面施工严禁在雨天、雪天和五级风以上时施工。
(10) 屋面施工必须材料堆放整齐,材料归类,施工作业面必须做到工完场清,文明施工。
特别
注意
事项
基层与突出屋面结构如:(女儿墙、排烟道、出屋面管道等)的交接处和基层转角处,找平 层应做成半径为
50mm
圆弧形,且整齐平顺,内部排水的落水口周围,找平层应做成略低的凹 坑。
施工单位 说明
陕西省建筑工程施工质量验收技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕
ZTY-0019
工程名称
兰州军区西安小南门干休所改造工程 3#楼 交底日期 2006年10月23日
父底项目 工程部位
交底提要
内容:
特别
注意
事项
施工单位
说明
一式二份,父底人接父人各一
份,存档一份归入技术资料
父底人: 年 月曰 接父人: 年 月曰 技术负责人:
年 月曰
陕西省建设工程质量安全监督总站编印 • P •
交底人: 接父人: 技术负责人: 一式二份,父底人接父人各一
年 月曰 年 月曰 年 月曰 份,存档一份归入技术资料
陕西省建设工程质量安全监督总站编印 • P •
