墙改与建筑节能施工资料检查表 一、节能保温设计及施工备案 1、建筑节能设计审查备案登记 2、节能设计文件、及变更文件 3、节能工程热工计算书 4、节能工程施工企业资质、证件 5、招标施工合同 6、节能产品的备案情况 二、节能施工组织设计 1、施工组织设计(方案)审批表 2、施工组织设计(方案)及技术交底 外墙保温工程施工组织设计报验申批表 工程名称: 致:马鞍山迈世纪工程咨询有限公司 我单位已完成了 工程施工组织设计工作,现报上该工程报验申请表,请予以审查和验收。
承包单位(章)___________ 项 目 经 理______________ 日 期:______________
审查意见: 工程项目监理机构 :________________ 总/专业监理理工程师_______________ 日 期_______________ 三、各节能墙材出厂检测报告及认定证书 1、建筑用砖的认定证书及检测报告 2、节能门窗的备案证书及检测报告 3、外墙保温材料(笨板、网格布、砂浆、外墙漆等)认定证书及出厂检测报告 四、建筑节能材料进场检验记录及复检报告 1、外墙保温材料(笨板、网格布、砂浆、外墙漆等)的入场检验记录 2、由检测机构出具的外墙保温材料的复检报告 材料、构配件进场检验记录表 工程名称 检验日期 年 月1 日
序号 名称 规格型号 进场数量 生产厂家 检验项目 检验结果 备注 合格证
1 保温粘结砂浆 1×25KG ( )吨 常规 合格 已送检
2 保温抹面砂浆 1×25KG ( )吨 常规 合格 已送检
3 聚苯板 ( ) ( )㎡ 常规 合格 已送检
4 网格布 ( ) ( )㎡ 常规 合格 已送检
检验结论 符合设计及施工质量验收规范的要求 签字栏 建设(监理)单位 施工单位 专业质检员 专业工长 检验员 新材料新工艺施工记录 工程名称: 新材料新工艺名称:膨胀聚苯板外墙保温施工
序号 项目 工艺措施记录
1 基层处理 基层墙面必须清理干净,无污染物及妨碍粘结的物质。 基层墙面应保持平整。基层墙面 平整不符合要求时,应根据不同基层墙面,采取措施先行找平。找平层与墙面必须粘结牢固,无脱层、空鼓和裂缝。
基层墙面不宜过于干燥和光滑。粘贴保温板的外保温施工,如基层墙壁面过干革命或吸水性高,应先做粘贴检验并采取相应措施;对光滑的混凝土表面,涂刷界面剂。
2
3 4 5 6 年 月 日 新材料新工艺施工记录 工程名称: 新材料新工艺名称:膨胀聚苯板外墙保温施工
序号 项目 工艺措施记录
1 2 聚苯板陈化
聚苯板进场后放置通风、干燥遮光、防雨的环境中堆化(陈化)
30天后,才能上墙安装
3 聚苯板粘贴顺序及排列工艺 聚苯板粘贴应从外墙的下部(宜为散水水平线以上300处)或坚固的支撑处开始,自下而上逐排沿水平方向依次进行。每排板各
错缝1/2板长;在墙角转角处,垂直缝应交错排列。
4 聚苯板粘贴
聚本苯板粘贴采用点粘、条粘(用于平整度良好的墙面)或满粘,粘贴材料应涂在保温板上。采用点粘时,周边宽处应满涂;采用条粘时,粘贴材料应按面积均布;其涂抹面积与聚苯面积之比不应小于40%。具体操作方法可按《外墙外保温建筑构造---专威特外墙外墙外保温与装饰系统》[99ZJ05(二)]图集或(外墙外保温及防水系统应用技术规程)(DBJ/CT010);以及《外墙外保温应用技术规程》(DBJ14-035-2007)
5
6 2008年 月 日 新材料新工艺施工记录
工程名称: 新材料新工艺名称:膨胀聚苯板外墙保温施工
序号 项目 工艺措施记录
1
2 3
4 5 聚苯板辅助锚固 对于需要设置辅助锚固的膨胀聚苯板外保温工程,应按设计要求的位置用冲击钻或电外锤钻孔,钻孔直径75-80mm,锚固件在墙体基层的锚固深度不小于25mm。锚固件的数量为每平方米
4个,且每一单块聚苯板不少于2个;
6 年 月 日 五、建筑节能工程分部分项工程质量验收记录 1、节能施工分项工程质量验收记录(墙体、屋面、地面) 建筑节能工程分项工程质量验收记录

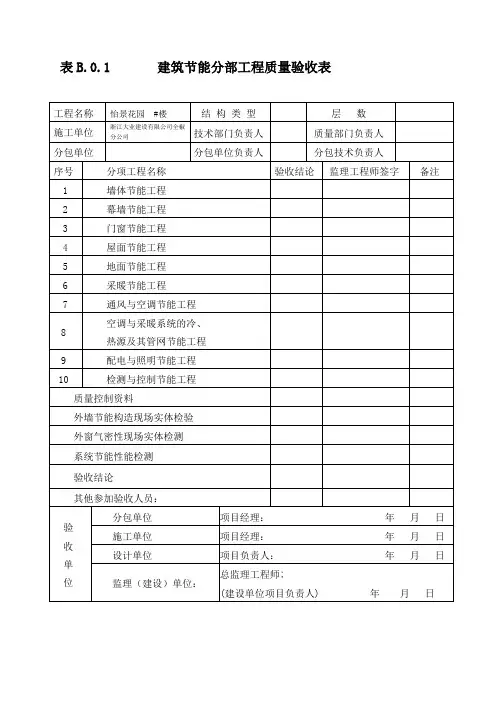

建筑节能 0 0 1 单位(子单位)工程名称 结构类型 砖混 层数 五层
施工单位 技术部门负责人 质量部门负责人
分包单位 分包单位负责人 分包技术负责人 序号 分项工程名称 验收结论 监理工程师意见及签字 备注
1 墙体节能工程 符合要求 通过验收 2 幕墙节能工程 3 门窗节能工程 符合要求 通过验收 4 屋面节能工程 符合要求 通过验收 5 地面节能工程 符合要求 通过验收 6 采暖节能工程 符合要求 通过验收 7 通风与空调节能工程
8 空调与采暖系统冷热原及管网节能工程 9 配电与照明节能工程 10 监控与控制系统节能工程 质量控制资料 符合要求 通过验收
系统节能性能检测 符合要求 通过验收 综合验收结论 符合要求 通过验收
验 收 单 位
分包单位 项目经理: 年 月 日 施工单位 项目经理: 2008年10月16日 设计单位 项目负责人: 2008年10月16日
监理(建设)单位 总监理工程师: (建设单位项目专业负责人) 2008年10月16日 建筑节能工程屋面工程分项工程质量验收记录 建筑节能 0 0 1 工程名称 检验批数量 1
设计单位 监理单位 施工单位 项目经理 项目技术负责人
分包单位 分包单位负责人 分包项目经理 序号 检验批部位、区段、系统 施工单位检查评定结果 监理(建设)单位验收结论
1 屋面 符合要求 通过验收
2 3 4 5
施工单位检查结论: 符合要求
项目专业质量(技术)负责人:
年 月 日
验收结论: 通过验收 监理工程师:
(建设单位项目专业技术负责人)
2008年10月10日 屋面节能工程质量验收记录表 建筑节能 0 0 1 单位(子单位)工程名称 分项工程名称 平屋面节能 验收部位 屋面 施工单位 项目经理 分包单位 分包项目经理 施工执行标准名称及编号 填施工企业标准或引用DBJ14-032-2004山东省《建筑工程施工工艺规程》
《建筑节能工程施工质量验收规范》GB50411-2007的规定 施工单位检查评定记录 监理(建设)单位验收记录
主控项目
1 材料进场
质量文件 第7.2.1条 符合要求
通 过 验 收
外观检查 符合要求 主要性能指标 第7.2.2条 符合要求 取样复检 第7.2.3条 符合要求
2 保温层 保温层厚度 第7.2.4条 符合要求 敷设方式及缝隙填充 符合要求 热桥部位的处理 符合要求
3 隔热架空层 架空高度 第7.2.5条 通风口位置及尺寸 安装方式 架空层浇筑
4 采光屋面
主要性能指标 第7.2.6条 安装牢固性能 坡度 第7.2.7条 封闭性能
5 隔汽层 隔汽层的位置 第7.2.8条 符合要求 隔气层的完整性和严密性 符合要求
通 过 验 收
一般项目
1 保温层 分层敷设 第7.3.1条 符合要求 压实质量 符合要求 表面平整度 符合要求 坡向 符合要求 配合比 符合要求 板材粘贴牢固性 符合要求
2 金属板保温夹蕊屋面 安装牢固性 第7.3.2条 接口处严密性 坡向
3 防潮层 防潮层的位置 符合要求 保护层的做法 符合要求 施工单位检查评定结果 主控项目全部合格,一般项目满足规范要求 项目专业质量检查员: 年 月 日 监理(建设)单位验收结论 专业监理工程师: 通过验收 (建设单位胡萝卜专业技术负责人) 年 月 日 建筑节能工程地面工程分项工程质量验收记录 建筑节能 0 0 1 工程名称 检验批数量
设计单位 监理单位 施工单位 项目经理 项目技术负责人
分包单位 分包单位负责人 分包项目经理 序号 检验批部位、区段、系统 施工单位检查评定结果 监理(建设)单位验收结论
1 一层1-19/A-H 符合要求 通过验收
2 二层1-19/A-H 符合要求 通过验收
3 三层1-19/A-H 符合要求 通过验收
4 四层1-19/A-H 符合要求 通过验收
5 五层1-19/A-H 符合要求 通过验收
施工单位检查结论: 符合要求
项目专业质量(技术)负责人:
2008年10月10日
验收结论: 通过验收 监理工程师:
(建设单位项目专业技术负责人)
2008年10月10日
