石质路堤填筑作业指导书
- 格式:doc
- 大小:23.00 KB
- 文档页数:3
石质路堤填筑作业指导书 文件编号 施工001
版 号
标题:石质路堤填筑 页 码 第 1 页共3页
1. 目的:指导石质路堤填筑作业人员进行石质路堤填筑作业
2. 适用范围:本作业指导书适用于石质路堤填筑作业
3. 石质路堤填筑基本条件
3.1 基底处理
3.1.1 路基范围内的树根须全部清除,坑、洞、墓、穴用原地土或砂性材料填平压实。
3.1.2 原地面表层的种植土、腐植土、有机土、草皮清除干净,清除深度一般不小于15cm。
3.1.3 基底原状土的强度达不到要求时,需进行换填处理。换填深度不小于30 cm。
3.1.4 基底处理完毕后予以压实,压实度达到规定要求方能正式填筑。
3.2 填筑材料
3.2.1 填石路堤的石料强度不小于15Mpa,用于护坡的强度不小于20 Mpa。
3.2.2 填石路堤石料最大粒径不超过层厚的2/3。
3.2.3 强风化或软质岩石作为填料填筑路堤时,视作土质路堤对填料加以控制。
4 石质路堤填筑

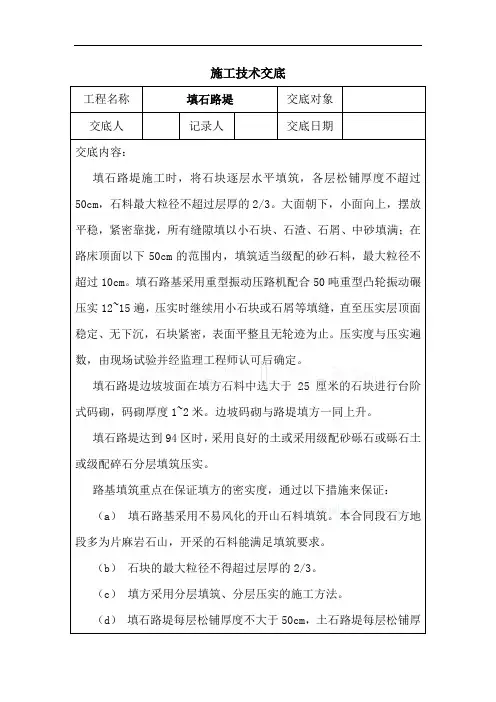

4.1 填筑方式及质量措施
4.1.1 填石路堤需分层填筑,分层压实,在陡峻山坡段施工特别困难或大量爆破移挖作填时,可采用倾填方式将石料填筑于路堤下部,但路床底面下不小于1m范围内仍需分层填筑压实。
4.1.2 填石分层松铺厚度一般为50cm左右,但填筑最大松铺厚度不得大于1m。
4.1.3 采用倾填方式填筑,路堤边坡坡脚需用粒径大于30 cm硬质材料砌
石质路堤填筑作业指导书 文件编号 施工001
版 号
标题:石质路堤填筑 页 码 第 2 页共3页
筑。无设计规定且路堤高度≤6 m,码砌厚度不小于1 m,路堤高度>6 m,码砌厚度不小于2 m。
4.1.4 采用分层填筑,按水平分层,先低后高,先两侧后中央卸料、大型推土机摊铺顺序施工。
4.1.5 当填筑石块之间空隙较大时,用石碴、石屑、中粗砂扫入空隙,压力水冲入下部,反复多次,使空隙填满。
4.1.6 人工铺填石料,当粒径大于25 cm时,先铺填大块石料,大面向下,小面向上,摆平放稳,再用小石块找平,石屑塞缝,最后压实;当粒径小于25 cm时,直接分层摊铺,分层碾压。
4.1.7 岩性相差较大的石质尽量分层或分段填筑,若混合填筑,其强度或粒径需符合3.2.条规定。
4.1.8 路床顶面以下30~50cm范围内,必须填筑符合路床要求的土并分层压实。
4.2 石质路堤压实
4.2.1 填石路堤在压实前 ,利用大型推土机摊铺平整,个别不平之处,用人工配合以细石屑找平。
4.2.2 常用压实石质路堤机具有工作质量12t以上重型振动压路机、工作质量2.5t以上的夯锤、2.5t以上的轮胎压路机、重型静载光轮压路机。
4.2.3 采用重型静载光轮压路机压实,需减少石料粒径和填石厚度。压实厚度不大于50 cm。
4.2.4 填石路堤压实,先压两侧后压中间,压实路线对于轮碾纵向相互平行反复碾压。对夯锤弧形夯锤,夯实密实后,再移动一夯锤位置。压实时做到行与行重叠40~50 cm,前后相邻区段重叠100~150 cm。
石质路堤填筑作业指导书 文件编号 施工001
版 号
标题:石质路堤填筑 页 码 第 3 页共3页
4.2.5 振动压路机碾压石质路堤,第一遍先静压,然后由慢后快,由弱振至强振,最大速度不超过4km/h。
4.2.6 为使石质路堤边缘充分压实,每侧加宽30~50cm ,压实完成后,按设计宽度和坡度以刷齐整平。
4.2.7 填石路堤压实紧密检验合格后方可进行下道工序施工。
