2020年二建《公路实务》真题答案解析
- 格式:pdf
- 大小:964.55 KB
- 文档页数:13


2020二级建造师考试《公路工程》真题答案(网友版1) 2020二级建造师考试《公路工程》真题答案(网友版1)公路多选21,ABD22,ABDE23,ACE24,ACDE25,DE26,ACDE27,AD28,ABD29,AD30,BDE二1 · 按长度划分,左480m,属于短隧道(L≤500m)右512m,属于中长隧道(5002·针对路面面层施工,5 和6不需要,只为危险性较大的爆破工缴纳保险费的做法是不准确的,项目部必须依法参加工伤保险,为施工人员缴纳工伤社会保险。
人力社会部规定:建筑工人必须缴纳工伤保险。
3·工艺流程图中工序A是摊铺砼,B是微构造处理,C是养护的名称4·明洞段路面面层摊捕后出现的裂缝属于干缩裂缝。
5·施工单位还有制定以下保护措施:组织保证、制度保证、技术保证、紧急预案、安全管理措施、危险源的控制、施工现场管理措施,机械设备管理、消防管理,环保文明施工、设备用具及防护设施管理技术措施,安全行为规范教育和安全技术交底,施工用电安全防护技术措施,防火防爆安全防护技术措施,隧道施工安全注意事项保护工作。
公路第四题1、A:路肩;B:右侧路缘带;C:中分带路缘带2、该段底基层工程量为22300m2,需要拌合数量为22300/1000*(151.15+10.1*3)=4046.34m3;材料费为:(1)水泥:用量为:(16.755+1.117*3)*22300/1000=4482.36 费用为:448.36*400=179344元(2)水:用量为(21+1*3)*22300/1000=535.2,费用为:535.2*4=2140.8元(3)岁时:用量为(220.32+14.69*3)*22300/1000=5895.89方,费用为5895.89*80=471671.76元共计材料费:三项之和653156.56元机械费为:(3m3内轮胎式装载机)(0.48+0.03*3)*22300/1000*1200=15253.2元300t/h以内稳定土厂拌设备:(0.24+0.02*3)*22300/1000*1500=10035元3、冬季施工增加费应记取,基数为冬季施工项目工料机费用高原地区施工增加费应计取,基数为人工费和机械使用费行车干扰费不需要计取4、(1)不准确,应采用稳定土摊铺机(2)不准确,应分两层摊铺基层,因厚度总厚度超过20cn,为保证压实效果,应分两层摊铺碾压(3)准确。
2024年二级建造师之二建公路工程实务题库附答案(典型题)单选题(共45题)1、深基坑四周距基坑边缘不小于()m处应设立钢管护栏、挂密目式安全网A.0.30B.0.50C.0.80D.1.00【答案】 D2、水泥砼路面施工时,按路面使用砼的()强度作配合比设计。
A.抗压B.弯拉C.抗剪D.抗拉【答案】 B3、挖孔桩施工的技术要求说法错误的是()。
A.挖孔施工应根据地质和水文地质情况,因地制宜选择孔壁支护方案B.孔口处应设置高出地面至少150mm 的护圈C.当桩孔间距小于3 倍间距时必须间隔交错跳挖D.桩孔必须挖一节、浇筑一节护壁,地质较好护壁高度一般为1m【答案】 B4、下列情况中应在沥青面层下铺筑封层的是()。
A.沥青路面的级配砂砾、级配碎石基层B.旧沥青路面层上加铺沥青层C.需加铺磨耗层改善抗滑性能的旧沥青路面D.位于多雨地区且沥青面层空隙较大【答案】 D5、采用小型机具施工水泥混凝土,关于振捣的说法错误的是()。
A.振捣棒在每一处的持续时间不宜少于30sB.振捣棒的移动间距不宜大于500mmC.振动板移位时应重叠100~200mmD.振捣棒应接触模板振捣【答案】 D6、关于明挖扩大基础施工的说法,错误的是()。
A.一般基底应比基础的平面尺寸增宽0.5~1.0mB.井点降水法适用于粉、细砂、地下水位较高、有承压水、挖基较深、坑壁不易稳定的土质基坑,在无砂的粘质土中不宜使用C.基坑排水遇到严重流沙现象采用集水坑排水法D.在基坑顶缘四周适当距离处设置截水沟,并防止水沟渗水【答案】 C7、隧道周边位移的测量仪器一般采用()。
A.收敛计B.测缝计C.声波仪D.水平仪【答案】 A8、在对进度计划进行工期和时间安排的合理性审查时,应重点审查()。
A.施工总工期的安排应符合合同工期B.主要骨干人员及施工队伍的进场日期已经落实C.各项施工方案和施工方法应与施工经验和技术水平相适应D.所需主要材料和设备的运送日期已有保证【答案】 A9、石灰粉煤灰稳定碎石基层实测项目中不包含()。

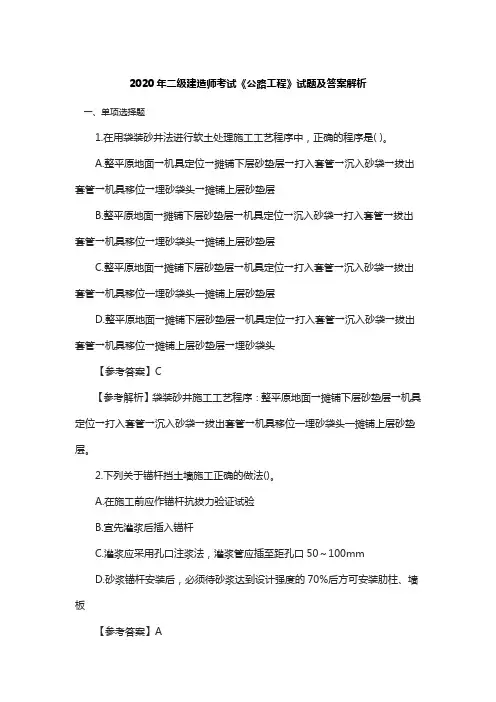

2020年二级建造师考试《公路工程》试题及答案解析一、单项选择题1.在用袋装砂井法进行软土处理施工工艺程序中,正确的程序是( )。
A.整平原地面→机具定位→摊铺下层砂垫层→打入套管→沉入砂袋→拔出套管→机具移位→埋砂袋头→摊铺上层砂垫层B.整平原地面→摊铺下层砂垫层→机具定位→沉入砂袋→打入套管→拔出套管→机具移位→埋砂袋头→摊铺上层砂垫层C.整平原地面→摊铺下层砂垫层→机具定位→打入套管→沉入砂袋→拔出套管→机具移位一埋砂袋头一摊铺上层砂垫层D.整平原地面→摊铺下层砂垫层→机具定位→打入套管→沉入砂袋→拔出套管→机具移位→摊铺上层砂垫层→埋砂袋头【参考答案】C【参考解析】袋装砂井施工工艺程序:整平原地面→摊铺下层砂垫层→机具定位→打入套管→沉入砂袋→拔出套管→机具移位一埋砂袋头一摊铺上层砂垫层。
2.下列关于锚杆挡土墙施工正确的做法()。
A.在施工前应作锚杆抗拔力验证试验B.宜先灌浆后插入锚杆C.灌浆应采用孔口注浆法,灌浆管应插至距孔口50~100mmD.砂浆锚杆安装后,必须待砂浆达到设计强度的70%后方可安装肋柱、墙板【参考答案】A【参考解析】锚杆挡土墙施工要求为:(1)按照设计要求,在施工前应作锚杆抗拔力验证试验。
(2)钻孔后应将孔内粉尘、石渣清理干净。
孔轴应保持直线,孔位允许偏差为±50mm,深度允许偏差为-10?+ 50 mm 。
(3)锚杆应安装在孔位中心。
(4)锚杆未插入岩层部分,必须按设计要求作防锈处理。
(5)有水地段安装锚杆,应将孔内的水排出或采用早强速凝药包式描杆。
(6)宜先插入锚杆然后灌浆,灌浆应采用孔底注浆法,灌浆管应插至距孔底50?100 mm, 并随水泥砂浆的注入逐渐拔出,灌浆压强宜不小于0.2MPa 。
(7)砂浆杆安装后,不得敲击、摇动。
普通砂浆锚杆在3 天内,早强砂浆锚杆在12 小时内,不得在杆体上悬挂重物。
必须待砂浆达到设计强度的75%后方可安装肋柱、墙板。
2020年二级建造师《公路工程》单项选择题及答案解析1、沥青路面按照组成结构分类,骨架一空隙结构的典型代表包括沥青碎石混合料和( )。
A、AC-I型沥青混凝土B、排水沥青混合料(OGFC)C、沥青碎石玛碲脂混合料(SMA)D、碎石沥青混凝土(SAC)参考答案:B参考解析:沥青路面按组成结构分类:(1)密实——悬浮结构。
工程中常用的AC-I型沥青混凝土就是这种结构的典型代表。
(2)骨架——空隙结构。
工程中使用的沥青碎石混合料和排水沥青混合料(OGFC)是典型的骨架空隙型结构。
(3)密实——骨架结构。
沥青碎石玛碲脂混合料(SMA)是一种典型的骨架密实型结构。
2、在灌注桩的清孔施工中,适用于各种钻孔方法的灌注桩,清孔较为彻底的方法是( )。
A、喷射清孔法B、掏渣法C、抽浆法D、用砂浆置换钻渣清孔法参考答案:C参考解析:清孔的方法有抽浆法、换浆法、掏渣法、喷射清孔法以及用砂浆置换钻渣清孔法等,应根据设计要求、钻孔方法、机具设备和土质条件决定。
其中抽浆法清孔较为彻底,适用于各种钻孔方法的灌注桩。
选项ABD错误。
因此,本题的正确选项是“C.抽浆法”。
3、某涵洞顶上面直接铺筑水泥混凝土路面,按洞顶填土情况划分,该涵洞为( )。
A、明涵B、暗涵C、无压涵D、压力涵参考答案:A参考解析:按洞顶填土情况涵洞可分为洞顶不填土的明涵和洞顶填土厚度大于50cm的暗涵两类。
按水力性能涵洞分为无压涵、半压力涵和压力涵。
选项CD 错误。
涵洞顶上面直接铺筑水泥混凝土路面,说明洞顶不填土,因此,本题的正确选项是“A.明涵”。
4、悬臂拼装施工相比悬臂浇筑施工具有更多有点,下列不属于悬臂拼装优点的是( )。
A、梁体的预制可与桥梁下部构造施工同时进行,平行作业缩短了建桥周期B、预制梁的混凝土龄期比悬浇法的长,从而减少了悬拼成梁后混凝土的收缩和徐变C、预制场或工厂化的梁段预制生产利于整体施工的质量控制D、悬臂拼装施工包括块件的预制、运输、拼装及合龙参考答案:D参考解析:悬臂拼装施工包括块件的预制、运输、拼装及合龙。
