.. . . .. 专业.专注 . XX省XXXXXXXXX XXXXXXXXX市政工程

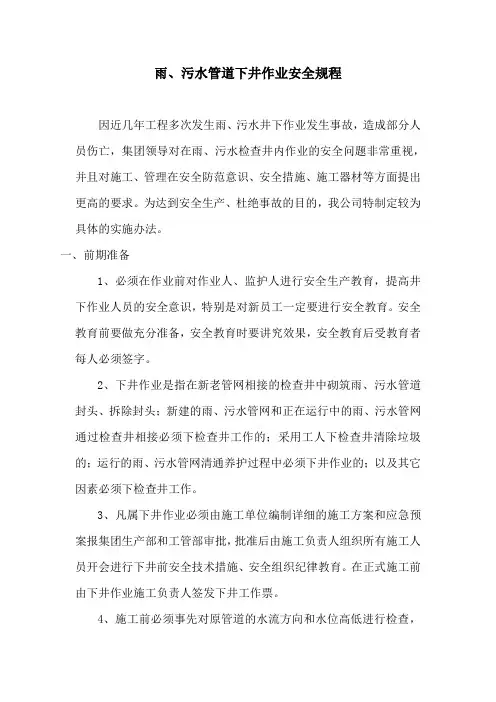

雨、污水管道井下有限空间作业 安全专项方案
编制: 审核: 审批:
XXXXXXXXXXXXXXXXX公司 年 月 日 .. . . ..
专业.专注 . 目 录 一、工程概况 ...................................................................................... 1 二、编制依据 ...................................................................................... 5 三、施工计划 ...................................................................................... 6 四、砸堵头及清理施工工艺技术 ........................................................ 8 五、施工安全保证措施 ..................................................................... 11 六、有限空间应急预案 ..................................................................... 21 七、附件 ........................................................................................... 29 .. . . ..
专业.专注 . .. . . ..
专业.专注 . 雨、污水管道井下作业安全专项方案 一、工程概况 XXXXXXX道路,全长6.241km,规划红线宽60m,属新建的城市主干道。 XXXXX段雨水主副管检查井共计73座,管道埋深3~7.4m,污水主副管检查井共计74座,管道埋深3~6.6m;施工过程中由于下游管道未通,管道内用砖砌的堵头(24墙)未砸除,近期下游管道陆续疏通,我们将对管道内69个堵头进行砸除,清理,并对检查井内杂物进行清理。 堵头情况详见下表: XXXXXX堵头情况统计
序号 井位 堵头情况 备注 1 13-2 北侧有堵头 1 2 13-6 北侧有堵头 1 3 13-8 北侧有堵头 1 4 13-11 北侧有堵头 1 5 28-2 南侧有堵头 1 .. . . ..
专业.专注 . XXXXXXXXX雨水堵头情况统计 序号 井位 堵头情况 备注 1 3 南北两侧均有堵头 2 2 4 南北两侧均有堵头 2 3 5 警示内有半堵头 1 4 6 南北两侧均有堵头 2 5 7 南北两侧均有堵头 2 6 9 井室北侧有堵头 1 7 10 井室南侧有堵头 1 8 20 井室南北两侧堵头已经破除,但砖块未清理。 9 21 南北两侧均有堵头 2 10 26 井室向南约8米位置有半堵头 1 11 28-30 可能存在堵头 12 30-31 存在半堵头 1 13 32 井室北侧有堵头 1 14 33 井室南侧有堵头 1 .. . . ..
专业.专注 . .. . . ..
专业.专注 . .. . . ..
专业.专注 . 对以上有堵头的位置,我方将进行井下砸堵头、堵头垃圾清理及井内杂物清理工作。 二、编制依据 1、《安全生产法》; 2、《建设工程安全生产管理条例》; 3、《建筑施工安全检查标准》; 4、《密闭空间作业职业危害防护规范》GBZ/T205-2007; 5、《缺氧危险作业安全规程》GB8958-2006 6、《呼吸防护用品的选择、使用与维护》GB/T18664-2002 .. . . .. 专业.专注 . 7、《工作场所有害因素职业接触限值》第1部分GBZ2.1-2007 8、《工作场所有毒气体检测报警装置设置规范》GBZT233-2009 9、《密闭空间直读式仪器气体检测规范》GBZT 206-2007 10、《密闭空间直读式气体检测仪选用指南》GBZT 222-2009 三、施工计划 本次检查井下作业,每个检查井计划1天时间完成砸堵头、清渣及井内杂物清理等内容。 1、 施工用电 井下施工作业用电项目主要为水泵抽水、通风系统及井内管内照明等,现场不具备临电条件的配备柴油发电机,接25mm2铜芯橡皮线至现场主配电柜,根据需要由主配电接各型号用电线至控制配电箱,保证一机一闸。为保证安全用电,过路用电线均采用穿φ48×3.5mm钢管进行保护,其余线缆采用塑料套管。 拟定布置20kW柴油发电机4台,总用电量约80kW·h。 2、机械布置 根据本工程施工进度计划需要,每个检查井拟配备2台水泵。配备4台离心通风机,用于对道路雨、污水管道进行不间断通风。同时配备4台四合一便携式气体检测报警仪,用于对井室及管道内.. . . .. 专业.专注 . 气体的检测。 3、照明和通讯 必须采用防爆型照明设备,其供电电压不得大于12V。井下作业面上的照度不宜小于50lX。井上、井下人员之间的联系采用wi84480型有线对讲机,以代替喊话或手势。 4、材料设备配置 施工材料设备资源配置表 序号 设备名称 型号 单位 数量 备注 1 柴油发电机 20KW 台 4 / 2 潜水泵 4寸 台 20 3 离心风机 9-19型 套 4 / 4 空气检测仪 四合一 套 4 / 5 正压式呼吸器 台 3 50罐氧气 6 防毒面具 套 10 / 7 安全带 条 10 / 8 安全绳 条 10 / 9 有线对讲机 wi84480 台 8 / 10 头灯 个 10 / 11 梯子 5m 个 5 / .. . . .. 专业.专注 . 序号 设备名称 型号 单位 数量 备注 12 手电 个 10 13 编织袋 个 500 14 皮尺 30m 个 5 15 路锥 个 40 16 路锥连接杆 根 40 17 2轮小推车 / 辆 6 18 GPS测量仪 / 台 1 19 担架 / 个 3 20 36V变压器 台 2 21 36V灯 套 6 22 12V变压器 台 2 23 12V灯 套 2 24 空压机 台 2 25 风镐 把 10 26 水钻 台 2
四、砸堵头及清理施工工艺技术 1、清渣施工流程方法 .. . . .. 专业.专注 . 本工程施工流程:施工交底→施工准备→检查井抽水→开井换气通风(强制通风)→安全检查→设备到位→堵头破除→吊运渣土→集中外运→清理现场。 2、施工准备 (1)在施工前进行安全技术交底,并对设备进行检查、维修,确保设备正常使用。 (2)在井周设置安全警示牌,警示过往行人车辆。加强安全保卫,禁止无关人员进入工作场所,防止无关人员进入有毒有害区域。 3、检查井抽水 现场应先根据检查井内水位深度及管段长度配备相应数量的抽水水泵,水泵接电应由专业的电工进行,接好水泵后,将水泵用绳子缓慢下入检查井内,严禁采用电缆下放水泵。 抽水时严禁任何人员下井,抽水人员随时观察水位下降情况,将水抽至抽不上时,应关掉水泵,留一台水泵,其余水泵用绳提升至路面备用,对检查井内进行通风。 4、换气通风 揭开井盖使大气中的氧气进入检查井中并使用9-19型离心通风机进行换气通风30分钟,使井内的有害气体挥发释放干净。 .. . . .. 专业.专注 . 9-19型高压离心通风机每小时最小送风量为1410m3,考虑相邻两检查井之间一段雨(污)水管最长73m,管径2.2m,气体量约277.356m3,因而揭开井盖使用该通风机通风30分钟过流的空气量能达到原管道内气体量的2.5倍,使原管道内有毒有害气体得到足够的稀释。 施工人员下井作业之前,要用四合一便携式气体检测报警仪检测有毒有害气体含量和含氧量,必须达到安全标准。进入污水井,需进行活体(鸡)试验,确保井内环境安全可靠后方可下井作业。 5、堵头破除 委派专业施工人员下井拆堵头时必须遵循“先下游、后上游”的原则,严禁同时拆除两只封头。拆除堵头前应做好抽水准备。拆除的杂物应全部清出井内,以防止出现杂物堵住井口,而导致排水不畅。 作业人员年龄不得超过50周岁,采用风镐配合水钻拆除24堵头,对于2m及2.2m的管道拆除时应先在中部位置采用水钻掏出一个0.5×0.5m的的方孔,将孔内墙体拆除,在拆除空洞上方的墙体,拆除时应注意上方砖块的掉落,避免砸伤,最后拆除下部墙体。 对于1.8m及以下管径的管道堵头,应先用风镐凿除圆形堵头.. . . .. 专业.专注 . 最顶端的的墙体,然后从上向下一次拆除。 每个堵头拆除清理完成后必须应留取影像资料。 6、清渣施工 施工一段管线前,需将上游管道封堵,并用潜水泵将上一个检查井内的水抽排至下一个检查井,井内水深不得超过20cm,保证施工段人员安全。 入井下进施工人员进行清渣施工。考虑到及管道内空间狭小,用短把铁锹在井内清渣,装入灰桶通过人工提升至井上,暂堆积于道路一侧,待堆积到一定量时,反铲装25t全密闭覆盖渣车外运。 鉴于管道内人工清渣施工难度大,工作面狭窄,施工过程务必引起高度重视,要求每次下井必须进行有毒有害气体检测,未检测的严禁下井清渣。清渣人员必须随身携带空气检测设备。 五、施工安全保证措施 (一)前期准备 1、必须在作业前对作业人、监护人进行安全生产教育,提高井下作业人员的安全意识,特别是对新员工一定要进行安全教育。安全教育前要做充分准备,安全教育时要讲究效果,安全教育后受教育者每人必须签字。 2、凡属下井作业必须由项目部位编制详细的施工方案和应急
