天花板水电站大坝碾压混凝土工艺试验
- 格式:pdf
- 大小:208.23 KB
- 文档页数:3

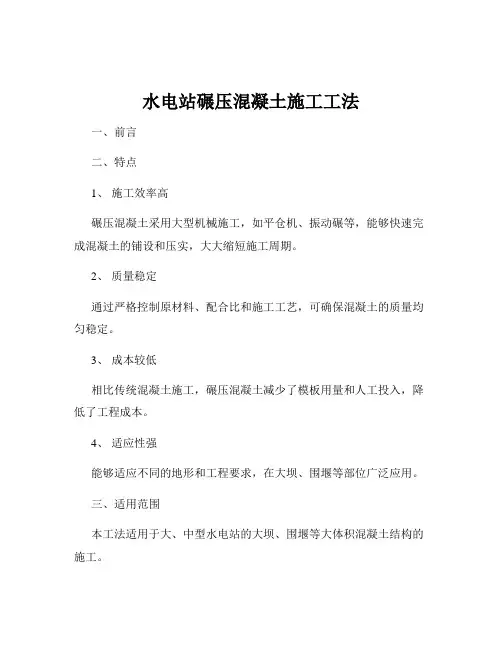

水电站碾压混凝土施工工法一、前言二、特点1、施工效率高碾压混凝土采用大型机械施工,如平仓机、振动碾等,能够快速完成混凝土的铺设和压实,大大缩短施工周期。
2、质量稳定通过严格控制原材料、配合比和施工工艺,可确保混凝土的质量均匀稳定。
3、成本较低相比传统混凝土施工,碾压混凝土减少了模板用量和人工投入,降低了工程成本。
4、适应性强能够适应不同的地形和工程要求,在大坝、围堰等部位广泛应用。
三、适用范围本工法适用于大、中型水电站的大坝、围堰等大体积混凝土结构的施工。
四、工艺原理碾压混凝土是一种通过振动碾压实的超干硬性混凝土。
其原理是利用振动碾的振动力,使混凝土中的骨料相互嵌挤,排出多余的空气和水分,形成密实的结构。
五、施工工艺流程及操作要点(一)施工工艺流程1、基础处理对基础进行清理、平整和验收,确保基础的承载力和平整度符合要求。
2、模板安装根据设计要求安装模板,保证混凝土的形状和尺寸准确。
3、混凝土拌制与运输(1)严格按照配合比进行拌制,确保混凝土的质量均匀。
(2)采用专用的运输设备,如自卸汽车等,将混凝土运输至施工现场。
4、混凝土摊铺使用平仓机将混凝土均匀地摊铺在施工面上,控制摊铺厚度。
5、碾压采用振动碾按照规定的碾压参数进行碾压,确保混凝土压实度。
6、层面处理对混凝土层面进行刷毛、冲洗等处理,保证层间结合良好。
7、养护及时进行养护,防止混凝土开裂。
(二)操作要点1、原材料控制(1)水泥:选择符合要求的水泥品种和强度等级。
(2)骨料:严格控制骨料的粒径、级配和质量。
(3)粉煤灰:选用质量稳定的粉煤灰。
2、配合比设计根据工程要求和原材料特性,设计合理的配合比,确保混凝土的性能满足要求。
3、混凝土拌制(1)准确计量原材料。
(2)控制搅拌时间,保证混凝土均匀。
4、混凝土运输(1)减少运输过程中的离析和泌水。
(2)采取保温、保湿措施,防止混凝土性能变化。
5、混凝土摊铺(1)控制摊铺速度和厚度。
(2)避免出现骨料堆积和漏铺现象。

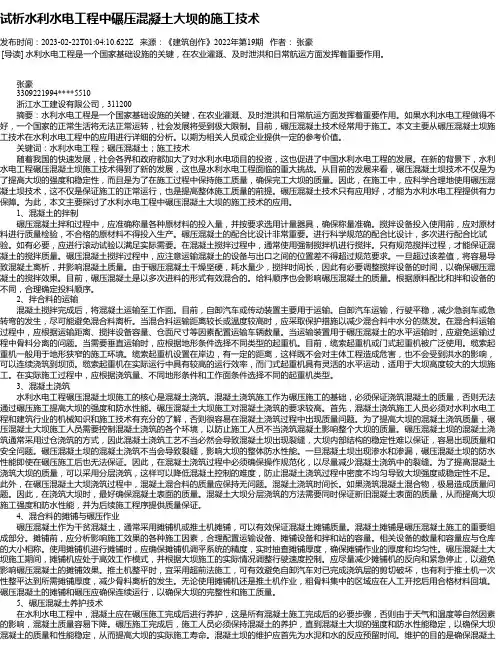

试析水利水电工程中碾压混凝土大坝的施工技术发布时间:2023-02-22T01:04:10.622Z 来源:《建筑创作》2022年第19期作者:张豪[导读] 水利水电工程是一个国家基础设施的关键,在农业灌溉、及时泄洪和日常航运方面发挥着重要作用。
张豪3309221994****5510浙江水工建设有限公司,311200摘要:水利水电工程是一个国家基础设施的关键,在农业灌溉、及时泄洪和日常航运方面发挥着重要作用。
如果水利水电工程做得不好,一个国家的正常生活将无法正常运转,社会发展将受到极大限制。
目前,碾压混凝土技术经常用于施工。
本文主要从碾压混凝土坝施工技术在水利水电工程中的应用进行详细的分析。
以期为相关人员或企业提供一定的参考价值。
关键词:水利水电工程;碾压混凝土;施工技术随着我国的快速发展,社会各界和政府都加大了对水利水电项目的投资,这也促进了中国水利水电工程的发展。
在新的背景下,水利水电工程碾压混凝土坝施工技术得到了新的发展,这也是水利水电工程面临的重大挑战。
从目前的发展来看,碾压混凝土坝技术不仅是为了提高大坝的强度和稳定性,而且是为了在施工过程中保持施工质量,确保完工大坝的质量。
因此,在施工中,应科学合理地使用碾压混凝土坝技术,这不仅是保证施工的正常运行,也是提高整体施工质量的前提。
碾压混凝土技术只有应用好,才能为水利水电工程提供有力保障。
为此,本文主要探讨了水利水电工程中碾压混凝土大坝的施工技术的应用。
1、混凝土的拌制碾压混凝土拌和过程中,应准确称量各种原材料的投入量,并按要求选用计量器具,确保称量准确。
搅拌设备投入使用前,应对原材料进行质量检验,不合格的原材料不得投入生产。
碾压混凝土的配合比设计非常重要。
进行科学规范的配合比设计,多次进行配合比试验。
如有必要,应进行滚动试验以满足实际需要。
在混凝土搅拌过程中,通常使用强制搅拌机进行搅拌。
只有规范搅拌过程,才能保证混凝土的搅拌质量。
碾压混凝土搅拌过程中,应注意运输混凝土的设备与出口之间的位置差不得超过规范要求。
探究水电站大坝碾压混凝土施工技术摘要:就水电站大坝的碾压混凝土施工技术中的要点进行分析,然后分别根据水电站大坝碾压混凝土的施工方案的确定、大坝碾压混凝土施工前原料等的技术要求、施工过程的技术要点进行了详细介绍。
关键词:水电站大坝;碾压混凝土;施工技术前言碾压混凝土技术是指使用振动碾在坝体上将干硬性混凝土进行铺筑、碾压成型的工艺过程。
这种技术是使用火山灰质、水泥等掺合料或者某些惰性的填料和水、砂以及粗骨料进行拌制,制成一种无塌落度的混凝土,然后运输到达大坝施工场,并使用振动碾进行分层压实。
使用这种技术建造的大坝具有混凝土的强度高、体积小、坝身可溢性、防渗功能好等优点,而且其施工过程简单、经济和快捷,因而在水电站等有关的大坝建设方面应用广泛。
[1]下面就对水电站大坝碾压混凝土施工技术的要点进行分析和介绍。
一、水电站大坝碾压混凝土的施工方案的确定由于地域、气候、温度、降雨量、湿度等的不同,对水电站大坝碾压混凝土的施工方案也不同,因而在进行施工前一定要进行实地考察,全面考虑当地的各种环境、气候等的特点,以便设计出更有针对性、性能更佳的水电站大坝。
碾压混凝土施工方案的确定主要是指大坝中哪一部位浇筑碾压混凝土,其面积是多少,浇筑强度是多少等,然后根据具体的情况确定施工的工艺流程等。
二、水电站大坝碾压混凝土施工前原料等的技术要求1.大坝碾压混凝土的原料大坝碾压混凝土所需的原材料几乎与一般的水泥混凝土一样,就是水泥、粗骨料、细骨料和掺合料等,然后将这些原材料和水按照一定的比例进行配置,这两种混凝土的差别就在于原料的配比不同。
大坝碾压混凝土中所需的掺合料有硅灰、粉煤灰和磨细的矿渣以及适量的外加剂等等。
[2]其中硅灰的作用是促凝,适用于坝面或者具有较强腐蚀性的结构中。
磨细矿渣的作用是自身硬化可以加强大坝碾压混凝土的干硬性。
外加剂主要是指减水剂、缓凝剂、早强剂和阻锈剂等,这些外加剂在拌入料之前需要对水泥、外加剂和掺合料之间做相容性实验,只有相容才能进行拌制。

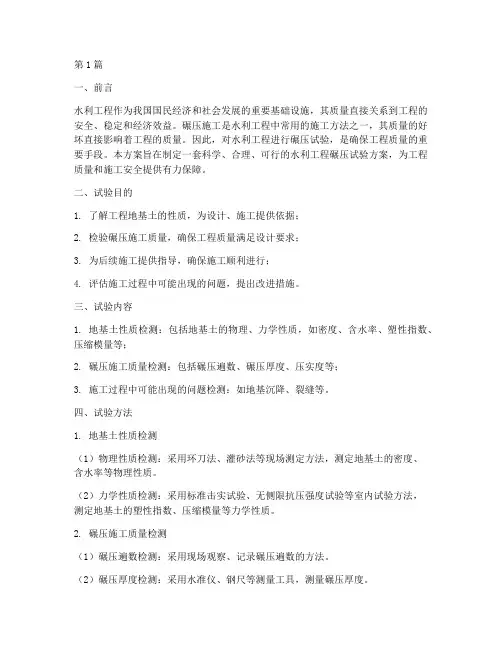

第1篇一、前言水利工程作为我国国民经济和社会发展的重要基础设施,其质量直接关系到工程的安全、稳定和经济效益。
碾压施工是水利工程中常用的施工方法之一,其质量的好坏直接影响着工程的质量。
因此,对水利工程进行碾压试验,是确保工程质量的重要手段。
本方案旨在制定一套科学、合理、可行的水利工程碾压试验方案,为工程质量和施工安全提供有力保障。
二、试验目的1. 了解工程地基土的性质,为设计、施工提供依据;2. 检验碾压施工质量,确保工程质量满足设计要求;3. 为后续施工提供指导,确保施工顺利进行;4. 评估施工过程中可能出现的问题,提出改进措施。
三、试验内容1. 地基土性质检测:包括地基土的物理、力学性质,如密度、含水率、塑性指数、压缩模量等;2. 碾压施工质量检测:包括碾压遍数、碾压厚度、压实度等;3. 施工过程中可能出现的问题检测:如地基沉降、裂缝等。
四、试验方法1. 地基土性质检测(1)物理性质检测:采用环刀法、灌砂法等现场测定方法,测定地基土的密度、含水率等物理性质。
(2)力学性质检测:采用标准击实试验、无侧限抗压强度试验等室内试验方法,测定地基土的塑性指数、压缩模量等力学性质。
2. 碾压施工质量检测(1)碾压遍数检测:采用现场观察、记录碾压遍数的方法。
(2)碾压厚度检测:采用水准仪、钢尺等测量工具,测量碾压厚度。
(3)压实度检测:采用灌砂法、环刀法等现场测定方法,测定压实度。
3. 施工过程中可能出现的问题检测(1)地基沉降检测:采用水准仪、钢尺等测量工具,测量地基沉降。
(2)裂缝检测:采用裂缝观测仪器,观察裂缝产生情况。
五、试验步骤1. 试验前准备(1)收集工程地质勘察报告,了解地基土性质。
(2)熟悉试验仪器、设备,确保其正常工作。
(3)制定试验计划,明确试验时间、地点、人员等。
2. 试验实施(1)地基土性质检测:按试验方法进行检测,记录检测结果。
(2)碾压施工质量检测:按试验方法进行检测,记录检测结果。
水库工程(大坝工程)大坝碾压试验专项方案水库工程一标项目部目录1.工程概况.......................................................错误!未定义书签。
2.坝体填筑碾压试验的依据、目的和内容............................................................错误!未定义书签。
2.1试验的依据..................................................错误!未定义书签。
2.2试验的目的 (1)2.3试验的容 (1)2.4 复核试验参考碾压数 (1)3. 试验场地及场次安排 (2)3.1试验场地和石料来源 (2)3.2试验场次安排 (2)4.碾压试验的机械组合及碾压机械的技术指标 (4)5.碾压试验人员组织............................................... 错误!未定义书签。
6.试验步骤及方法 (5)1.工程概况水库工程大坝为混凝土面板堆石坝,大坝坝顶宽6.0m,坝顶长度220m;河床趾板建基面高程667.01m,最大坝高60.41m,最大坝底宽295m;坝顶设4.43m 高U型钢筋混凝土防浪墙,墙底高程763.19m高于正常蓄水位760.00m;上游坝坡1∶1.3;下游坝坡1∶1.3,设2级马道,马道宽2m,高程分别为743.19m、723.19m;下游坝脚设排水棱体,采用超径石回填,平台高程703.19m,平台宽度2m,边坡1∶1.5。
大坝上游坝脚设粉土铺盖和石碴盖重,粉土铺盖顶高程为716.97m,顶宽5m,边坡为1∶2;石碴盖重顶高程717.97m,顶宽8m,边坡1∶2.5。
坝体填料从上游至下游依次分为上游粉土铺盖、混凝土面板、垫层区、过渡区、主堆石区、次堆石区、堆石棱体区及下游护坡等8个区。
根据合同工程量清单,大坝填筑主要工程量为:坝体垫层料、过渡料、特殊垫层料约36818m3,坝体堆石料填筑约386060m3。
碾压混凝土拌和工艺以及试验大纲居甫渡水电站工程碾压混凝土拌和工艺及试验大纲云南居甫渡水电站施工项目部试验室二零零五年十一月十一日编制:审核:批准:监理工程师:2.试验目的 (5)3.试验依据 (5)4.试验配合比 (5)5.试验规划 (7)5.1.试验部位 (7)5.2.试验内容 (7)5.3.试验场地平面布置 (7)5.4.拌和工艺参数试验 (7)5.4.1.原材料投料顺序试验 (9)5.4.2.拌和时间选定试验 (9)6.碾压砼各参数试验 (10)6.1.确定碾压砼的初凝和终凝 (10)6.2.变态混凝土加浆工艺试验 (10)6.3.不同工况的层间结合工艺试验 (11)6.4.碾压参数的确定 (12)6.4.1.Vc值损失和温度回升试验 (12)6.4.2.碾压混凝土室外凝结时间试验 (12)6.4.3.碾压混凝土间歇时间 (12)6.4.4.碾压层厚试验 (13)7.碾压混凝土性能检测 (13)8.原位抗剪试验方法 (14)8.1.试验件制备与养护 (14)8.3.加载程序 (15)8.4.试验成果分析整理 (15)9.变态砼的有关试验 (15)10.成果提交试验 (16)1.前言居甫渡水电站的拦河大坝为一座碾压砼重力坝,最大坝高95米,碾压砼浇筑方量约58.3万立方米,碾压砼的配合比设计试验完成后,必须通过现场室外试验来验证其成果,并由此获取相关参数,用来指导碾压砼的拌和生产与填筑施工,我部拟采用在上游围堰堰顶面板上选取一块场地模拟实际施工条件进行碾压砼试验的形式予以实施。
根据昆勘院2005年5月下发的《居甫渡水电站永久性建筑物施工技术要求》中关于碾压砼的设计要求结合其他施工单位的成功经验,根据居甫渡水电站工程的实际情况,编制本试验大纲。
2.试验目的2.1检验经试验确定的碾压混凝土施工配合比的性能。
2.2确定与配合比相适应的拌和工艺参数。
2.3通过生产性试验,选择与试验用配合比相适应的各项施工工艺参数。

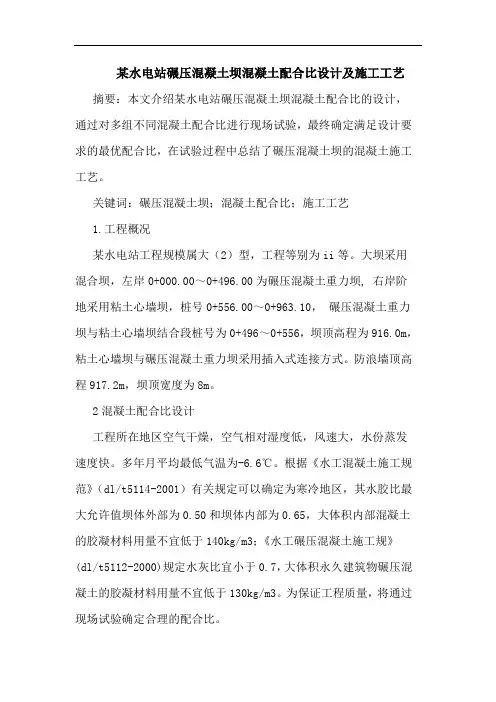

某水电站碾压混凝土坝混凝土配合比设计及施工工艺摘要:本文介绍某水电站碾压混凝土坝混凝土配合比的设计,通过对多组不同混凝土配合比进行现场试验,最终确定满足设计要求的最优配合比,在试验过程中总结了碾压混凝土坝的混凝土施工工艺。
关键词:碾压混凝土坝;混凝土配合比;施工工艺1.工程概况某水电站工程规模属大(2)型,工程等别为ii等。
大坝采用混合坝,左岸0+000.00~0+496.00为碾压混凝土重力坝, 右岸阶地采用粘土心墙坝,桩号0+556.00~0+963.10,碾压混凝土重力坝与粘土心墙坝结合段桩号为0+496~0+556,坝顶高程为916.0m,粘土心墙坝与碾压混凝土重力坝采用插入式连接方式。
防浪墙顶高程917.2m,坝顶宽度为8m。
2混凝土配合比设计工程所在地区空气干燥,空气相对湿度低,风速大,水份蒸发速度快。
多年月平均最低气温为-6.6℃。
根据《水工混凝土施工规范》(dl/t5114-2001)有关规定可以确定为寒冷地区,其水胶比最大允许值坝体外部为0.50和坝体内部为0.65,大体积内部混凝土的胶凝材料用量不宜低于140kg/m3;《水工碾压混凝土施工规》(dl/t5112-2000)规定水灰比宜小于0.7,大体积永久建筑物碾压混凝土的胶凝材料用量不宜低于130kg/m3。
为保证工程质量,将通过现场试验确定合理的配合比。
1)推荐0.60水灰配合比和掺48.3kg(石灰岩粉占胶凝材料总量30%,占粉煤灰掺量50%)石粉配合比时,出机口混凝土vc值控制为1~7s和1~3s,入仓后达到4~10s和2~7s,均出现骨料严重分离现象,花白料出现较快,碾压后层面泛浆困难。
2)掺70kg(取代10%砂子,改善细颗粒含量达17%)石粉配合比、掺98.3kg(在第一层配合比基础上减50kg砂子,加50kg石粉,砂率为28%)石粉掺量配合比、掺50kg(取代7%砂子,改善细颗粒含量达14%)石粉配合比时, vc值控制为1~3s,入仓后达到2~7s,均出现无骨料或少量分离现象,碾压后层面泛浆快且均匀,但弹性感不好。
水工建筑物碾压混凝土现场碾压工艺试验工法发布时间:2022-06-23T06:46:11.255Z 来源:《中国科技信息》2022年第33卷2月第4期作者:郭忠奇[导读] 水工建筑物碾压混凝土施工前进行现场试验郭忠奇中国水利水电第一工程局有限公司 130062摘要:水工建筑物碾压混凝土施工前进行现场试验,验证设计配合比、施工工艺流程、施工系统及施工设备的适应性,并确定施工工艺和参数。
通过现场碾压试验可以验证混凝土配合比设计的合理性;检验施工过程中原材料生产系统、混凝土制备系统、运输系统和平仓、碾压机具等的运行可靠性和配套性;通过试验确定合理的施工工艺和参数。
关键词:水工建筑物;碾压混凝土;工艺试验;工法1、工艺试验目的根据水工碾压混凝土施工规范(DL/T5112-2009)中要求和碾压混凝土工程实际施工经验,水工建筑物碾压混凝土施工前应进行现场试验,验证设计配合比、施工工艺流程、施工系统及施工设备的适应性,并确定施工工艺和参数[1]。
通过现场试验提出相应的施工技术措施、质量控制管理措施等,以指导即将进行的主体工程碾压混凝土施工。
2、工艺试验适用范围及内容本技术主要适用于水工建筑物的碾压混凝土现场施工试验,其他类似工程的碾压混凝土施工也可参照执行。

主要试验内容包括工艺试验场地处理及布置、拌和参数试验、碾压参数试验、碾压混凝土层间处理试验、校核试验和混凝土性能试验、变态混凝土工艺试验、碾压试验效果验证。
3、工艺试验规划3.1工艺流程原材料检测→混凝土配合比设计→试验仓面准备→混凝土拌合→汽车运输入仓→混凝土摊铺→混凝土碾压→变态混凝土加浆振捣→相对压实度检测→上一层铺料、碾压→混凝土养护→钻孔取芯→取样、评定3.2 总体布置规划3.2.1 场地布置试验场地应与主体工程碾压混凝土施工条件相近。
以某国际水电项目现场碾压工艺试验为例,试验需用场地总长91m,试验块尺寸20m×12m(长×宽),度2.1m,碾压试验块体积504m3。

研究水电站碾压混凝土大坝施工技术随着绿色环保理念的深入,促使各领域不断朝向生态环保方向发展。
水电站建设生态文明工程建设要从各方面与环节,做好环保控制,确保工程施工的质量,同时要减少工程对生态环境的破坏,因此加强工程施工技术的研究,有着必要性。
1 碾压混凝土概述碾压混凝土坝属于新坝型,被广泛的应用于水电站建设。
此坝型施工速度较快,而且施工质量较高,很少出现裂缝,对于降低水电站工程造价,有着显著的效果。
在施工过程中,要严格按照施工工序与技术要点,控制碾压混凝土施工的连续性与质量,积极的运用新设备以及技术等,来提高施工效率,确保施工质量。
2 水电站大坝碾压混凝土施工技术要点2.1 减水剂的选用现阶段,国内水电站大坝碾压混凝土建设,在进行碾压混凝土配置时,多选用萘系减水剂,包括JM-Ⅱ与ZB-RCC等,为了确保工程建设的质量,则需要优化配合比。
按照骨架需要使用的骨料量,最大限度密实充填,同时需要满足混凝土和易性与离析系数最小原则。
结合工程实际,可以选择热水泥、优质粉煤灰、聚羧酸减水剂,控制用水量,来实现胶凝材料用量的管控,通过对比试验研究,来确定配合比。
值得一提的是,虽然聚羧酸减水剂的应用效果较好,具有较强的分散性与触变性等,但是因为缺乏借鉴经验,所以需要合理的设计使用方案,考虑工程环境,比如湖南地区,则需要考虑到夏季温度较高,而且多雨潮湿,冬季温度较低而且温差变化大,并且考虑到碾压混凝土坝对保塑性与层间结合等的要求较高。
2.2 改造人工砂石在进行碾压混凝土坝施工建设时,需要使用大量的人工砂,考虑到人工砂含砂粉难以达到施工标准,即碾压混凝土含粉率16~20%、含水率6%。
为解决石粉产量问题,可以利用真空旋流器,来提高石粉回收效果,或者使用大型磨粉机,来进行石粉生产。
2.3 碾压混凝土入仓方式碾压混凝土坝施工中,常采取的碾压混凝土入仓方式,主要包括汽车运输与缆机、满管等,需要结合工程施工实际,来进行选择。
水电站大坝碾压混凝土施工技术研究摘要在水电站大坝施工中,不能忽视碾压混凝土技术的应用。
碾压混凝土技术操作简单,施工效率高,可以有效提高大坝的性能。
本文主要分析碾压混凝土施工技术的含义,对水电站大坝碾压混凝土的施工方案与技术要求进行分析,具体探讨了水电站大坝碾压混凝土施工过程中的技术要点。
关键词水电站;大坝;碾压混凝土;施工技术前言在水电站大坝施工中,有一种十分常见的技术——碾压混凝土技术。
碾压混凝土技术能够有效提高大坝的质量,提高大坝的强度与性能,而且施工比较简单,成本低,效率高,在水电站大坝施工中应用频率较高。
1 碾压混凝土施工技术简介在水电站大坝建设中,碾压混凝土技术是一项比较特殊的工艺。
该技术主要是将干硬性混凝土进行铺筑、碾压成型,其所采用的工具是振动碾。
碾压混凝土技术中的材料组成成分是火山灰质、水泥,或者带有惰性填料的水、砂、粗骨料等。
利用这些材料形成的混凝土强度高,防渗性能良好,没有坍塌度,将这些混凝土按照层次进行碾压,就可以有效提高大坝质量[1]。
2 水电站大坝碾压混凝土的施工方案与技术要求2.1 施工方案的确定施工方案可以指导水电大坝碾压混凝土施工顺利进行。
由于施工会受到环境等多方面因素的影响,因此,就需要建立有效的施工方案。
制定方案之前,要进行实地考察,对当地环境、气候特点了然于心。
制定方案时,要明确各项参数,数据,明确施工流程,从而设计出合格的水电站大坝。
2.2 技术要求(1)混凝土原料的选择与配置。
进行碾压混凝土施工时,要注意原材料的选择与配置。
通常会选择水泥、粗骨料、细骨料和掺和料。
常见的掺和料有硅灰、粉煤灰和磨细的矿渣以及适量的外加剂等。
将这些材料与水合理配置,严格按照碾压混凝土施工技术要求进行配比。
配置掺和料时,要根据水电站大坝的要求再配置,明确每种掺和料的用途。
比如,要确保大坝有较强的耐腐蚀性与强度,硅灰与磨细矿渣就是重要的掺和料。
配置外加剂时,则需要结对这些外加剂进行实验,确保其与其他原料能够相容。
水电站碾压式混凝土坝施工工艺及质量控制高歌摘要:随着绿色环保理念的深入,促使各领域不断朝向生态环保方向发展。
水电站建设生态文明工程建设要从各方面与环节,做好环保控制,确保工程施工的质量,同时要减少工程对生态环境的破坏,因此加强工程施工技术的研究,有着必要性。
关键词:水电站;碾压式;混凝土坝;施工工艺;质量控制1碾压混凝土概述碾压混凝土坝属于新坝型,被广泛的应用于水电站建设。
此坝型施工速度较快,而且施工质量较高,很少出现裂缝,对于降低水电站工程造价,有着显著的效果。
在施工过程中,要严格按照施工工序与技术要点,控制碾压混凝土施工的连续性与质量,积极的运用新设备以及技术等,来提高施工效率,确保施工质量。
2 水电站碾压式混凝土坝施工工艺某工地水电站的选址位于河流下游部位,总装机容量为2×3000KW,其地势地形条件相对比较平稳。
在左右岸坝段以及溢流坝段采用碾压式混凝土坝,具体的施工范围中,左岸坝段的长度为64.75m,右岸坝段长度75.69m。
在溢流坝段设置三个闸孔,总长度为179.44m,其中最大的坝高为57.4m,坝顶宽度为6m。
经技术人员勘测研究,施工过程中需要的碾压混凝土在8万m3左右。
为了保证水电站建设施工的质量,应在充分了解施工现场地质条件的基础上,合理的确定混凝土配合比。
2.1 施工前的准备工作2.1.1施工机械及原材料准备施工机械的利用能够在保证施工质量的同时有效的提高效率。
因此,需要根据施工现场的实际情况,确定所需机械设备的规格和数量,组织专业人员对设备的性能进行检测,确保机械设备在施工的过程中能够正常的运行。
同时,由于水电站施工的时间相对较长,在此过程中还需做好日常的保养和维修工作,及时排除潜在的机械故障。
碾压式混凝土坝施工中所需的原材料有水泥、活性掺合料等,应保证各项原材料的质量能够满足施工要求,禁止采用质量不合格的施工材料。
2.1.2仓位准备作业根据施工方案设计的要求,对施工范围内的各项参数进行测量,合理规划结构控制点的位置,并将其标示出来。
《河南水利与南水北调》2023年第5期试验与研究某水库大坝枢纽工程碾压混凝土现场碾压工艺试验研究姜功华贵州省水利投资(集团)有限责任公司,贵州贵阳550081摘要:开展现场碾压工艺试验是为水库大坝高质量施工提供科学支撑的重要途径,以此确定达标的碾压施工工艺参数。
为此,选取某水库大坝碾压混凝土现场碾压施工工艺开展试验研究。
在做好现场碾压试验基本内容和现场碾压试验准备的基础上,现场验证调整室内选定配合比,系统整理现场碾压试验工艺性试验成果,着重分析研究了碾压混凝土拌和工艺参数、碾压遍数参数等有关现场碾压施工参数的达标确定。
此外,现场施工过程的模拟,各施工系统协调衔接的磨合,也都由现场生产性试验提供了真实可靠的质量控制措施。
可为碾压混凝土大坝现场施工提供科学保障。
关键词:碾压混凝土重力坝;碾压混凝土;现场碾压工艺;试验研究中图分类号:TV6文献标识码:A文章编号:1673-8853(2023)05-0115-02Experimental Study on the Field Rolling Process of RCC in a Reservoir Dam Junction ProjectJIANG GonghuaGuizhou Water Conservancy Investment (Group )CO.LTD.,Guiyang 550081,ChinaAbstract:The experimental study on the field of RCC rolling process of reservoir dam provides scientific support for the high quality construction of reservoir dam.According to the rolling process test to determine the standard rolling process parameters.Therefore,the site rolling construction technology of a reservoir dam is selected to carry out experimental research.On the basis of making the basic contents of field rolling test and the preparation of field rolling test,field verification and adjustment of indoor selected mix ratio,systematic sorting of field rolling test process test results,focusing on the analysis and study of roller concrete mixing process parameters,rolling number parameters and other relevant field rolling construction parameters of the standard determination.In addition,the simulation of the fieldconstruction process and the running-in of the coordination and connection of each construction system are also provided with real and reliable quality control measures by the field production test.It can provide scientific guarantee for the field construction of RCC dam.Key words:RCC gravity dam;RCC;field rolling process;test research作者简介:姜功华(1974.10—),男,高级工程师,主要从事水利水电工程方面工作。
天花板水电站双曲碾压混凝土拱坝施工缪买和,倪红强,王晓莉(中国水利水电第十四工程局有限公司曲靖分公司,云南曲靖 655000)摘 要:混凝土大坝在国内外越来越普遍,特别是拱坝在材料上更加节省而受到更多的青睐。
拱坝的施工在体形模板、入仓方式、结构缝处理等方面都有更高的要求。
以云南省昭通境内的牛栏江上天花板电站碾压混凝土双曲拱坝的施工为例,总结双曲碾压混凝拱坝在施工过程中采取的施工方案和施工工艺。
主要解决由于拱坝体形和大坝不断上升中带来一系列的模板安装、碾压混凝土如何入仓、质量控制等问题。
关键词:碾压混凝土;拱坝;施工方案;施工工艺中图分类号:TV544+.921 文献标识码:B 文章编号:1006-3951(2012)06-0052-05DOI:10.3969/j.issn.1006-3951.2012.06.0160 引言世界上应用碾压混凝土筑坝的研究,是从二十世纪六十年代开始。
我国开始碾压混凝土坝研究是从1978年开始,分别在四川龚嘴、四川铜街子、福建沙溪口等水电站工程和福建厦门机场跑道进行了一系列试验研究。
1986年建成了我国第一座全碾压混凝土坝—福建坑口坝(坝高57m),形成了具有中国碾压混凝土技术特色—高掺、薄层、通仓连续碾压的施工工艺,大大地推动了碾压混凝土筑坝技术的发展。
到1993年我国在普定建成第一座碾压混凝土拱坝。
碾压混凝土坝的发展与研究,经过了国家“七五”、“八五”、“九五”等几次科技攻关研究,积累了丰富的经验,取得了明显的技术进步,成为世界上碾压混凝土坝最多的国家。
同时在坝的高度、施工速度与质量等方面均居世界前列。
碾压混凝土大坝在水电建造行业中越来越多的被采用,随着施工技术的不断提高,大量先进施工设备的使用,快速、有效的施工既满足现代社会对经济效益的要求,又符合对自然环境最小破坏的原则,对促进水电站建设的健康发展有十分重要的意义。
目前大多数水电站大坝多以混凝土坝、土石坝为主,拱坝是水利水电枢纽工程中重要的坝型之一,与其他坝型相比具有工程造价低、大大节省工程量的特点。
浅析碾压式沥青混凝土现场碾压工艺试验发布时间:2021-05-24T11:56:21.730Z 来源:《基层建设》2021年第2期作者:路鹏飞[导读] 摘要:近年来随着施工技术的不断进步与成熟,碾压式沥青混凝土防渗心墙非常适应作水工结果的防渗体。
中国水电建设集团十五工程局有限公司陕西省西安市 710065 摘要:近年来随着施工技术的不断进步与成熟,碾压式沥青混凝土防渗心墙非常适应作水工结果的防渗体。
在工程开工前必须在现场进行沥青混凝土配合比验证及拌和及碾压工艺试验,施工前验证配合比及拌和参数验证,在通过碾压试验确定施工技术参数、验证试验指标是否满足设计及规范要求和经济合理。
通过不同气候环境条件下现场碾压工艺试验,为沥青混凝土心墙坝填筑选择满足设计要求、经济合理的配合比、铺料厚度、碾压遍数、碾压施工机械等施工参数和研究沥青混凝土填筑施工工艺方法,对工程施工质量、进度、经济效益等方面有着重要的影响。
关键词:“沥青混凝土;碾压;工艺试验;研究” 1概述通过不同气候环境条件下现场碾压工艺试验,为沥青混凝土心墙坝填筑选择满足设计要求、经济合理的配合比、铺料厚度、碾压遍数、碾压施工机械等施工参数和研究沥青混凝土填筑施工工艺方法,对工程施工质量、进度、经济效益等方面有着重要的影响。
2适用范围适用于碾压式沥青混凝土坝施工中沥青混凝土拌和、铺筑、碾压施工参数的选择和填筑质量控制标准的确定。
3碾压工艺试验目的第一,根据施工参数选择适宜的试验场次(选择三个碾压遍数、三个铺料厚度、碾压顺序、温度控制等),优选合理的施工参数,再进行校核试验试验,对所得数据进行统计分析,检测各项指标是否达到设计要求,推荐控制标准和施工工艺方法。
第二,通过现场试验对室内设计配合比进行验证,择优选取该项目的沥青混凝土配合比。
第三,通过试验进一步掌握在施工中容易发生和暴露的质量问题,确定改进和处理方法,保证沥青混凝土心的施工质量能满足设计及规范指标要求。
水工碾压混凝土试验规程SL 48-94主编单位:中国水利水电工程总公司批准部门:中华人民共和国水利部目录1 原材料2 碾压混凝土拌和物3 碾压混凝土试验附录A 碾压混凝土配合比设计方法名词解释附加说明中华人民共和国水利部关于发布《水工碾压混凝土试验规程》SL 48—94的通知水建「1994」97号为适应我国水工碾压混凝土试验技术进步的需要,我部委托中国水利水电工程总公司为主编单位,对《水工碾压混凝土试验规程》SDJS10-86进行了修订。
经审查,现批准为中华人民共和国水利行业标准,其编号为SL48-94,自一九九四年七月一日起施行。
各地在执行中应注意总结经验,如有问题请函告水利部建设司和主编单位。
本规程由水利部建设司负责解释,水利电力出版社出版发行。
一九九四年三月三十一日1 原材料1.1 胶凝材料1. 1. 1 水泥试验方法。
水泥试验按有关国家标准及《水工混凝土试验规程》SD105-82的规定方法进行。
1.1.2 掺合料试验方法。
掺合料试验按《用于水泥和混凝土中的粉煤灰》GB1596-91和《水工混凝土试验规程》SD105-82的规定方法进行。
1. 1.3 胶凝材料水化热试验方法(直接法)。
1.1.3.1 目的及适用范围。
在热量计周围温度不变的条件下,直接测定热量计内胶凝材料胶砂温度的变化,计算热量计内积蓄和散失热量的总和,从而求得胶凝材料水化热。
本方法适用于7d内的胶凝材料水化热测定。
1.1.3.2 仪器设备。
(1)热量计。
1)保温瓶:可采用备有软木塞的2.27kg广口保温瓶,内深220mm,内径为85mm。
2)截锥形圆筒:用厚约0.5mm的黄铜(或白铁皮)制成,高170mm,上口直径75mm,底直径65mm,带盖,盖的中心有一个直径为8mm的小孔。
3)长尾温度计:0~50℃,刻度精确至0.1℃,温度计水银球至0℃的间距约150mm。
4)温度计套管:可用直径较温度计水银球大2mm,长约120mm 的玻璃管或同尺寸的铜管。
