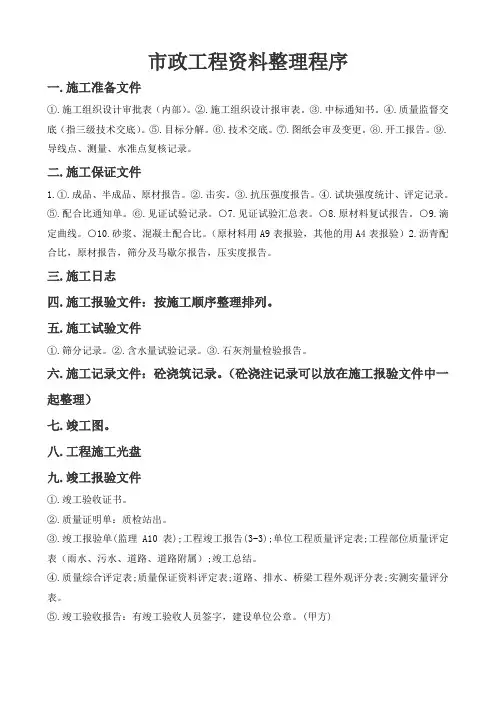

市政(排水)工程资料 一、 施工准备阶段 1、 专项施工方案及报审表 2、 施工组织设计(专项施工方案)审批表 二、 施工技术交底记录 三、 水准点复测记录 四、 报验申请表 五、 测量复测记录 六、 预检工程检验记录 七、 隐蔽工程检查(验收)记录 八、 检验批质量检验记录 九、 无压力管道严密性试验记录 十、 工程洽商记录 十一、 工程材料/构配件/设备报审表 十二、 材料、构配件检查记录 十三、 各种试验表 施工组织设计(方案)报审表 工程名称:酒泉市金塔县金鑫工业园区管理委员会金鑫工业园区拓展南区给排水工程及监理采购项目 编号:JTCB(2017)020 号
致:监理部 我方根据施工合同的有关规定完成了 酒泉市金塔县金鑫工业园区管理委员会金鑫工业园区拓展南区给排水工程及监理采购项目 工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。 附:排水工程施工组织设计
承 包 单 位: 甘肃宜鑫路政建设有限公司 项 目 经 理: 日 期:
专业监理工程师审核意见:
专业监理工程师: 日 期: 总监理工程师审查意见:
项目监理机构: 总监理工程师: 日 期: 工程技术文件报审表 表B1 编号: 工程名称 日 期 现报上关于( )的技术管理文件,请予以审定。 类 别 编 制 人 册 数 页 数 ■ 施工组织设计 □ 施工方案 □ □ 施工单位名称:甘肃宜鑫路政建设有限公司 技术负责人: 申报人:
总承包单位审核意见:
□有/□无 附页 总承包单位名称:甘肃宜鑫路政建设有限公司 审核人: 审核日期: 年 月 日 监理审定意见:
审定结论: □同意 □修改后报 □重新编制 监理单位名称:恩施州同欣工程建设监理咨询有限责任公司建始分公司 总监理工程师(签字): 日期: 年 月 日
本表由施工单位报填报,经监理单位审批后,建设单位、监理单位、施工单位、城建档案馆各存一份。 施工技术交底记录 日期:2014年8月26日 编号: 工程名称 分部工程 排水工程
分项工程名称 沟槽土方、沟槽施工地下管线的保护 交底内容: 沟槽土方 ⑴测定管道中线: 施工前可按设计给定的中线控制点,在现场测设出中线的起点、终点、平面折点、纵向折点及直线控制中心桩(用木桩顶钉中心钉设定),并在起点、终点平面折点的沟槽外适当位置,设置方向控制桩,并且通过丈量确定桩号。 ⑵建立临时水准点: 管道工程往往需增设临时水准点,应在稳固且不易被碰撞处设置,其间距为不大于30米为宜。临时水准点闭合差应符合规定标准。 ⑶沟槽开挖采用挖掘机开挖为主,人工清底为辅,雨水斗连接管及支管采用人工开挖。开挖过程中,注意观察土质变化,对有塌方迹象的路段采用支撑围护。 ⑷挖掘机开挖挖至槽底标高10cm左右,预留槽底土不挖,后由人工清除,修整槽底。人工清槽,认真检查槽底土壤有无扰动情况,如有扰动应做特殊处理。 ⑸在沟槽两侧,槽底以上1米处,对称设置高程桩,在其上钉等高的高程钉。在挖槽见底前及浇筑平整前,均应复测管渠中心线及高程桩的高程。 ⑹槽边单面堆土高度不大于2米,距沟槽边缘距离不小于1米。 沟槽施工地下管线的保护 先向有关部门要求管线交底,以明确地下设施的基本位置,必要时先开挖样洞,以探明准确位置,利于施工,并保证各种预埋管线的安全,施工过程中,对暴露的管线采用支撑保护措施。 交底单位 接收单位
交 底 人 接 收 人 施工技术交底记录 日期:2014年7月10日 编号: 工程名称 分部工程 排水工程
分项工程名称 砼垫层 交底内容: 砼垫层: 砼所用材料用前先进行检验,并做出配合比。采用商混拌合站拌合的方法以便控制其配比。施工时先在基层上洒水湿润并清除杂物。摊铺完用平板振动器振动两遍,用铝合金杆刮平,检查其高程,平整度、密实度、坡度是否符合要求,合格后的盖草袋洒水养护。
交底单位 接收单位 交 底 人 接 收 人 施工技术交底记录 日期:2006年6月26日 编号: 工程名称 分部工程 排水工程
分项工程名称 承插式钢筋砼安装 交底内容: 承插式钢筋砼管安装: 承插式钢筋砼管安装前应首先确定好中线及检查井的位置,检验基础高程合格后,开始从下游吊装下管,承口在上游。安装好第一节管道,并将其固定,然后再下第二节管,安装好橡胶圈,并清除尽承口内的泥沙。用吊车将插口插入承口内,然后调直管道,安装倒链,用钢丝绳扣挂住第二节钢筋砼管,用倒链慢慢拉紧,使插口全部插入承口内,经检查合格后拆除倒链,然后依次进行安装。柔性接口用的橡胶圈使用前须逐个检查,外观应粗细均匀,椭圆度在允许范围内,质地应柔软,不得有割裂、破损、气泡、大飞边等缺陷,安装时承口内工作面,插口外工作面应清洗干净,套在插口上的圆形橡胶圈应平直,无扭曲,安装时,橡胶圈应均匀滚动到位,放松外力后回弹不得大于10mm,就位后应在承插口工作面上。 闭水试验: 本工程的污水管道按规范要求必须做闭水试验,闭水试验在管道回填前进行,并应在管道灌满水后浸泡1—2昼夜再进行,具体做法如下: 将一个井距的两端管口封堵,并和上游检查井连接待堵墙达到一个强度后,由管道下游向上游注入饮用水,水位达到上游管顶以上2米时关闭进水口,经24小时待砼管充分渗透后,向上游检查井内加水施压,同时检查砼管接口有无渗漏情况,60分钟后取检查井内水位下降尺寸,以砼管道、接口无水漏水或严重渗水,符合渗水量规定要求为检验合格。 砼浇筑: 浇筑管座砼时,应清理基础表面垃圾,并冲刷干净,在管道两侧同时浇筑。管座护管砼与管壁结合应紧密,并且坚固稳定,特别注意管口处振捣密实,斜角表面拍平抹光。砼强度不低于设计要求。砼浇筑前,认真检查模板内几何尺寸(宽度、厚度)、高程、顺水坡等。 交底单位 接收单位
交 底 人 接 收 人 施工技术交底记录 日期:2006年6月26 日 编号: 工程名称 分部工程 排水工程
分项工程名称 砖砌检查井 交底内容: 砖砌检查井 井室砌筑用机制砖砌筑在整体水泥混凝土基础上,不应利用管道平基,再帮宽的办法作为井基。应在挖槽时,应计算好检查井的准确位置,浇筑管道混凝土平基时,应将检查井井基宽度一次浇够。井室内的流槽砌砖,应交错插入井墙,使井墙与流槽形成整体。不应先砌井墙,然后再推砌流槽,造成流槽与井墙分离。流槽应砌(砖)、抹(面)成 与上下游管径相同的半圆弧形,不应我流槽,也不应砌成梯形或矩形。同时,流槽过水断面不应小于上游和下游管径的过水断面。井底坡度和高程应符合设计要求。圆井的砌筑,应掌握井墙竖立度和圆顺度,砌筑砂浆应饱满(包括竖缝),特别是污水管道的检查井(包括雨污合流检查井),更应使砌缝饱满,防止井壁渗水,保证带井闭水成功。水泥砂浆抹面要掌握厚度、均匀、平整、密实。抹完后要封闭井口,以保证并室湿润养护,不使抹面造成裂缝、空鼓。 井室收口砌筑或井室盖板安装:砌并时随时掌握并内尺寸,三面收口时最大可收进5cm,并随时将挤出的砂浆抹平并将墙表面残余的砂浆及时清除干净。如果管道覆土较浅,检查井必须也浅,当井深尺寸不能满足收口高度,或满足了收口高度以后,井室缩小到难以使用时,可以采用四面收口,减少一半收口高度,来加大井室的办法。至于浅到什么程度可采用四面收口,可根据工程实际情况掌握。砌收口时,每收一层,变化一个直径,为了保证每层直径准确,第一块砖收进尺寸要均匀,每层缩小后的直径圆都要保持圆润,根据规范规定宜按每层收进40mm掌握。收口部分容易出现竖向通缝或鱼鳞缝(错缝尺寸小于1/4块丁砖),应打制六分砖块,以满足错缝要求,不使出现通缝或鱼鳞缝。收口收进部分的竖缝,为防止形成空缝,应在砌砖时,在砖的接砌一侧面挑上灰浆,将竖缝推挤严密。勾缝时再进一步填严抹平,保证收口部分的砖层能结合成整体受力。盖板的预制加工或采购,要控制配筋量的合理性(应符合设计要求),要控制钢筋网片垫块高度和密度,以保证各层厚度,不露筋。控制底模平整度,以保证板底光洁、平整、直顺、无安装板差,控制井室盖下的入孔圆润、规矩,以保证井筒砌砖易接顺、圆润美观。
交底单位 接收单位 交 底 人 接 收 人 施工技术交底记录 日期:2006年6月26日 编号: 工程名称 分部工程 沟槽及井侧回填
分项工程名称 沟槽回填土 交底内容: 沟槽回填土:
管道隐蔽工程验收合格后,沟槽应及时进行回填。沟槽回填前五天应对回填土取样送试验室做出实验,以取得回填土的最大干密度。沟槽回填时必须将沟槽内杂物、木料、草袋、积水等清除干净。穿越沟槽的其它管线及沟槽附近建筑物,根据有关规定认真加因处理。 当管道砼强度达到5MPa以上时进行回填土,槽底至管顶以上50cm范围内,不得含有有机物以及大于50mm的砖石等硬块,在抹带接口处、防腐绝缘层或电缆周围,应采用细粒土回填。回填土的含水量,宜按土类和采用的压实工具控制在最佳含水量附近。每层虚铺厚度不超过30cm。 沟槽回填时应符合下列规定:宜按土类和采用的压实工具控制在最佳含水量附近。每层虚铺厚度不超过30cm。 沟槽回填时应符合下列规定:回填土或其他回填材料运入槽内时不得损伤管节及其接口,并应根据每层虚铺厚度的用量将回填土运至槽内,不得在影响压实的范围内堆料,管道两侧和管顶以上50cm范围内的回填土,应由沟槽两侧对称运入槽内,不得直接扔在管道上,回填其他部位时,应均匀运入槽内,不得集中推入,需要拌和的回填材料,应在运入槽内前拌和均匀,不得在槽内拌和。 回填土压实应符合下列规定:回填土压实应逐层进行,且不得损伤管道。管道两侧和管顶以上50cm范围内,应采用轻夯压实,管道两侧压实面的高度不得超过30cm。管道基础为土弧基础时,管道与基础之间的三角区应填实。压实时,管道两侧应对称进行,且不得使管道位移或损伤。分段回填土压实时,相邻段的接茬应呈阶梯形,且不得漏夯。采用木夯、蛙式夯等压实工具时,应夯夯相连,采用压路机时,碾压的重叠宽度不得小于20cm。采用压路机、振动压路机等压实机械时,其行驶速度不得超过2km/h。管道沟槽位于路基范围内时,管顶以上25cm范围内回填土表层的压实度不应小于87%,其他部位回填土压实度也应符合规定要求。
交底单位 接收单位
交 底 人 接 收 人
