塑料排水板技术交底
- 格式:docx
- 大小:84.53 KB
- 文档页数:5
塑料排水板技术交底
一、编制依据
《公路路基施工技术规范》(JTG F10-2006)
《公路工程质量检验评定标准》(JTG F80-2004)
《公路路基施工技术规范》(JTG F10-2006)释义手册
二、适用范围
软土厚度大于4米的软基段落,一般采用塑料排水板处理。
三、交底内容
1、施工准备
1)审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
2)利用已批复的水准点、导线点定出路线边线、中线及标高控制点。
3)用全站仪在现场恢复和固定线路测量桩点,并设立标记,在施工过程中严格保护主要控制点。
4)根据实际编制实施性施工组织设计(施工技术方案、质量计划),编制中力求考虑周到,措施得力,便于操作。
并上报监理工程师批复。
在掌握现场情况的基础上,合理划分施工段、并制定详细的施工计划。
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
5)施工便道贯通,通电、通水、拆除障碍物,平整场地。
6)准备符合质量塑料排水板等材料,并已进场。
2、材质要求
材料要求:目前国内生产的塑料排水板,仅有企业标准,其测试项目不尽相同,试验方法也不完全一致。
应参照施工设计要求进行。

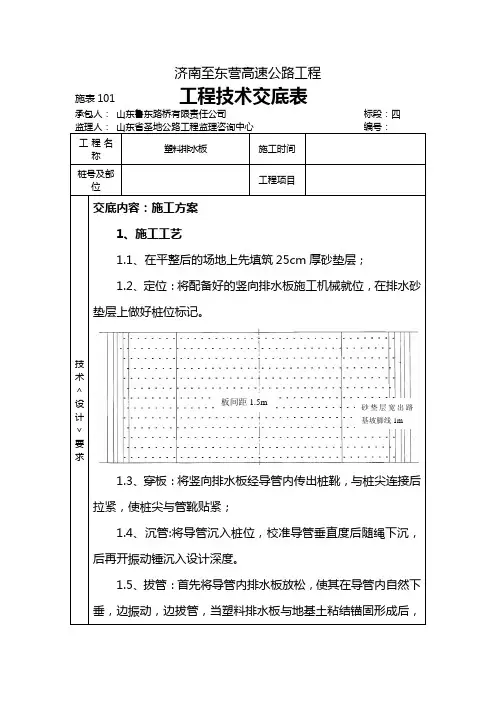

3、塑料排水板施工工艺流程:
塑料排水板施工工艺流程见图3。
四、施工要点
1选择合适的打设机械和管靴。
2管靴要与塑料板连接好,与套管扣紧,防止套管进泥。
3打设机上设有进尺标志,控制塑料排水板打设深度。
4地面上每个井位应有明显标志。
5塑料大施工完毕验收后,按要求埋入砂垫层。
6塑料排水板技术、质量指标应符合设计要求。
露天堆放应有遮盖,不得长时间曝晒。
7现场堆放的塑料排水板,应采取措施防止损坏滤膜。
8塑料排水板超过孔口的长度应能伸入砂垫层不小于500mm,预留段应及时弯折埋设于砂垫层中,与砂垫层贯通,并采取保护措施。
9塑料排水板不得搭接。
10施工中防止泥土等杂物进入套管内,一旦发现应及时清除。
11打设形成的孔洞应用砂回填,不得用土块堵塞。
图3 塑料排水板施工流程
五、质量检查及检验标准
施工后对已完工的塑料排水板质量进行现场检验,检验标准如下表:
塑料排水板施工质量标准
序号检查项目允许偏差检查方法和频率
1 板距(mm)±150 抽查3%
2 板长不小于设计值抽查3%
3 竖直度(%) 1.5 查施工记录
六、注意事项
1必须先铺砂垫层后再进行排水板施打。
且砂垫层横断面厚度一般为40-50cm,无硬壳层的软基段落,视软土含水量,软土厚度和填土高度不同,砂垫层厚度酌情加厚,砂垫层的砂应是中粗砂,含泥量不大于3%。
2塑料排水板应具有足够的抗拉强度和垂直排水能力。
其抗拉强度不小于1.5KN/10cm,纵向排水能力应不低于20cm3/S,(侧压为350Kpa时)或符合设计特殊要求,滤套应具有等效于0.025mm孔隙,并且其最小自由透水表面积为1500cm2/m,渗透系数应不小于10-2cm/s.
3对进场的板质量必须经过有检测资质的单位进行抽捡,送检样品应有足够代表性,认定合格后方可投入使用。
如有不同规格应附以标志,分别堆放,并注意保护,不得日晒雨淋。
4为了保证施工质量和进度,必面选用性能符合要求,且可打穿硬层、夹层的施工机械,如大门架铁轨式或履带式插板机械,严禁使用简陋插板机械,套管截面形状宜为矩形。
机械应有直观宜读的进尺装置。
5应根据现场地质情况,测定有代表性的回带量,根据回带量增加打入深度,保证板进入符合设计的土层中。
6在连续施打板时常遇着板的连接问题,考虑到由
于软土地基沉降及侧向位移较大,板受折弯和拉泻现象
较严重,而现场板接头的强度和滤膜包裹密封往往不符
合设计要求,所以不允许板接长。
7施打板时应采取有效措施防止滤膜破损,严禁使
用滤膜已破损或受污染的板。
塑料排水板及砂垫层示
意图
8当天施打的板,其板头应当天埋入砂垫层内不得小于20cm(距砂垫层顶面),长度不小于30cm,如右图所示,严防损坏或受污染。
9板应垂直路线方向一排一排施打,以利填土施工随后进行。
10涵洞、通道处的板施打应按设计要求待其基坑开挖并铺一层砂垫层后进行。
随后及时铺土工布和第二层砂。
不得先打板再开挖基坑,避免损坏和污染板头。
七、安全环保要求
1、安全要求
1)施工前应检查施工机械的运行状态、良好情况。
2)现场指挥人员及机械操作手应进行岗前培训及安全教育。
3)机械操作手工艺在施工操作时,必须听从指挥讯号,不得随意离开岗位。
应经常注意机械的运转情况,发生异常立即检查处理。
4)操作人员在工作中不得擅离岗位,不得操作与操作证不相符合的机械,不得将机械设备交给无本机种操作证的人员操作。
5)设备在施工现场停放时,应选择安全的停放地点,关闭好驾驶室(操作室),要拉上驻车制动闸。
坡道上停车时,要用三角木或石块抵住车轮。
夜间应有专人看管。
6)作好宣传和现场管理工作,非施工人员禁止入内。
2、环境保护
根据客观存在的粉尘、污水、噪声、废气和固体废物等环境因素,实施全过程污染预防控制,尽可能地减少或防止不利的环境影响。
⑴施工废水
a所有施工、生活废水在排放前必须取得相关部门的批准、同意。
b施工中产生的废弃泥浆必须经过沉淀池沉淀处理后,方可排入市政污水管,严禁直接排入市政污水管。
废浆沉碴必须用密封的槽车外运,送到指定地点处置。
c各类土方、建筑材料运输车辆在离开施工现场时,为保持车容清洗车辆轮胎及车厢,清洗废水接入施工现场的临时排水系统。
⑵施工噪音
在居民住宅区附近施工,早7:30时前,晚10时后不得桩作业。
