现浇连续箱梁施工技术及质量控制措施摘要:在我国道桥工程施工中,现浇连续箱梁施工技术得到广泛的应用,其具有良好的整体性、较强的刚性、坚固耐用、且具有极高的使用价值。
但是,现浇梁箱施工技术具有一定的复杂性,因此,施工单位及技术人员一定要科学分析技术要点,严格控制桥梁的施工质量,从而最大限度地保证公路桥梁的安全性和稳定性。
关键词:现浇连续箱梁;施工技术;质量控制一、现浇连续箱梁施工技术特点在现浇连续箱梁施工中,混凝土台座表面一般为竹胶板,为提升箱梁梁体的平整性,一般以此为底模,并在模台表面根据预压反馈的弹性变形数值设置合适的预拱度。
在开展预应力混凝土箱梁施工时,应以流水化作业为主,并对钢筋加工进行集中生产,这不仅能有效缩短工期,还不会过多占用空间。
因此,现浇连续箱梁主要特点可概括为施工周期较短、施工方法灵活、整体成本低等,也正是拥有这些优势,才使得该结构形式被广泛应用于市政、交通道路快速化改造中。
二、现浇连续箱梁施工中的质量问题1.支架搭设环节。
如果箱梁支架搭设过程中,支架的搭设存在质量控制不到位,支撑立杆不落地、纵横水平杆未连续设置、顶托偏心、扫地杆普遍设置过高等问题,就很容易导致桥梁工程承载力不强。
2.钢筋制作安装、支座安装、模板安装环节。
在钢筋加工中,所存在的各类问题也会使总体质量受到影响,如钢筋保护层厚度设置偏小、直螺纹未切头、弯钩长度不够、安装不符合要求等问题,会在拆模后的现浇混凝土结构表面反映出露筋、砼开裂现象;支座施工中的问题主要表现为横桥向与顺桥向位置偏差、支座脱空、标高不符合要求等;模板施工问题主要表现在安装方面,一旦模板安装出现问题,就会出现局部失稳,引发连锁反应。
失稳问题首先会发生在底、腹板连接处等薄弱环节,严重时会导致混凝土浇筑中发生坍塌问题。
3.混凝土浇筑环节。
在钢筋混凝土箱梁浇筑施工中,最为显著的问题就是开裂、气泡、麻面问题,而引发混凝土质量问题的主要诱因是漏振、振捣不实、漏浆、坍落度不够、表面缓凝等。
现浇箱梁少支架施工技术,难得这么详细!来源:桥梁施工技术如有侵权请联系删除1、工程概况:桥梁西侧起点桩号k0+895.0m,东侧终点桩号K1+735.0m,桥梁总长度840m,其中主桥长320m,东、西引桥各长200m,中间引桥长120m。
主桥上部结构采用整幅设计,主墩基础采用分离式群桩基础。
结构形式为独塔双索面预应力混凝土斜拉桥,主梁采用变高度分离式双箱截面,桥面宽41.5m,外悬臂2.5m。
桥面设置i=1.5%横坡。
塔梁采用固结体系。
索塔采用简洁明快的外观设计。
桥面采用横向双塔布置,塔身布置在非机动车道和机动车道之间,主塔桥面以上高34.21m,塔身截面顺桥向宽4m,横向宽2.5m。
2、施工方案选择:根据本工程施工特点及环境因素等各方面考虑,主桥箱梁梁体支架形式采用少支架施工方案。
•2.1 少支架施工方案是将钢管桩制作成排架形式,做为支架的支撑墩,利用钢管将贝雷片架立地面,构成支架,用搭设在贝雷片上的碗扣架作为标高调整构件。
充分利用钢管桩及贝雷架的特性,承载能力大,变形小。
该支架的特点是:利用贝雷片代替地基处理,材料周转利用率高,适用性强,安全可靠,支架材料重量轻,施工机械化程度高,可有效的节约工期。
•2.2 本桥梁主跨施工位于河床内,地下水位较高,汛期时不定因素较大。
满堂支架基础遇水浸泡后,地基承载力会明显下降,易造成不均匀沉降,沉降量不可控。
而少支架钢管桩的沉降量是可控的。
3、少支架结构设计托架具体的设计方案为:托架采用打设钢管桩,钢管桩采用Φ630、Φ529钢管,桩顶纵、横向布设双排I40工字钢垫梁;托架主桁采用贝雷梁,贝雷梁上拼装横向联接系,布置槽钢[ 16作为分配梁,刚度满足要求;槽钢上搭设碗扣架进行预拱度调整;碗扣架上铺方木,方木上安装底模,然后拼装侧模、端模。
少支架结构立面图及标准段断面图见下图:4、支架受力演算:•4.1钢管桩承载力计算4.1.1Φ529钢管桩承载力计算(按单桩40吨设计):据南工程地质勘查报告所提供资料,主桥施工支架采用Φ529钢管(壁厚不少于1cm)桩作为基础,使用激振力为90KN的振动锤击打。
现浇箱梁及预制箱梁施工关键技术摘要:现浇箱梁和预制箱梁是常见的桥梁施工技术,在桥梁工程中发挥着重要作用,现浇箱梁由于其灵活性和适应性,在复杂的工程条件下得到了广泛的应用;预制箱梁因其产业化程度高、质量可控而备受青睐。
本文旨在全面了解现浇箱梁和预制箱梁关键施工技术的特点、应用和挑战。
关键词:现浇箱梁;预制箱梁;施工关键技术;引言箱形截面在桥梁工程中具有抗扭强度高、结构稳定性好、有效抵抗正负弯矩等优点,然而,箱梁的使用也有一些缺点,最常见的是腹板位置出现不同的对角裂纹,底板和顶板出现纵向裂纹。
这些裂缝会影响桥梁的整体结构强度和刚度,导致钢材腐蚀,缩短桥梁的使用寿命,因此,需要对这些问题进行深入研究,以便更好地解决这些问题,提高桥梁的使用寿命。
1.现浇箱梁及预制箱梁施工技术概述现浇箱梁和预制箱梁施工技术主要通过钢和钢筋混凝土箱梁的施工来实现工程的稳定性和质量,现浇箱梁施工技术是指现场施工钢筋混凝土箱梁,预制箱梁施工工艺是指预制后安装钢筋混凝土箱梁,这两种技术都具有稳定性好、变形幅度小的优点,可以大大提高工程的整体性能和质量,其原理是通过施工过程中的水平和垂直应力来确保工程的稳定性和质量,从而达到预期的技术目标。
2.现浇箱梁施工关键技术2.1支架基础建造支架时需要注意的一些细节和步骤,场地初步平整后,应清理并压实表面,并铺设基层,这样可以避免地基沉降,保证地基稳定,对于地基中的淤泥和软土,要对其进行清理,以防止影响整个地基的稳定性,长期浸泡会导致路基软化和沉降,因此有必要避免这种情况,以确保地基上的应力平衡,在建造固定支架时,需要选择结构坚固的支架,并按照安装说明进行操作,以确保支架的稳定性和安全性,在整个施工过程中,应定期进行检查和维护,以确保支架的稳定性和安全性,在建造支架之前,需要测量和计算支架的高度、长度、宽度等参数,以确保支架的尺寸符合实际需要。
此外,还需要测量地形和风压,以确定支架的最大承载能力,并确保其在施工过程中的稳定性和安全性,支架下方需要铺设衬垫,以防止支架与地面直接接触,并避免由于地面不平或湿滑而使支架倾斜或移动,底板可由木板、钢板、橡胶板等制成,具体选择视实际需要而定,支架搭设时,应遵循先立后横、先稳后松的原则,具体来说,先安装支架的立杆,然后依次安装横杆、拉杆和斜撑,每次安装组件后,要检查其稳定性和安全性,以确保没有松动或偏斜的情况,碗扣式支架是一种特殊的支架结构,与传统的螺栓和焊接支架相比,具有安装方便、拆卸方便、可重复使用等优点,碗扣式支架的部件采用扣扣方式连接,可快速拆装,适用于需要临时支撑的各种场合,此外,碗扣式支架可根据实际需要灵活组合,满足不同场合的需求。

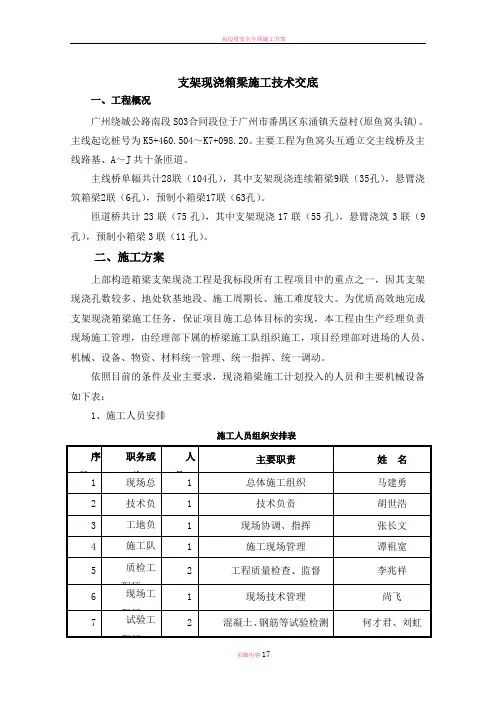

支架现浇箱梁施工技术交底一、工程概况广州绕城公路南段SO3合同段位于广州市番禺区东涌镇天益村(原鱼窝头镇)。
主线起讫桩号为K5+460.504~K7+098.20。
主要工程为鱼窝头互通立交主线桥及主线路基、A~J共十条匝道。
主线桥单幅共计28联(104孔),其中支架现浇连续箱梁9联(35孔),悬臂浇筑箱梁2联(6孔),预制小箱梁17联(63孔)。
匝道桥共计23联(75孔),其中支架现浇17联(55孔),悬臂浇筑3联(9孔),预制小箱梁3联(11孔)。
二、施工方案上部构造箱梁支架现浇工程是我标段所有工程项目中的重点之一,因其支架现浇孔数较多、地处软基地段、施工周期长、施工难度较大。
为优质高效地完成支架现浇箱梁施工任务,保证项目施工总体目标的实现,本工程由生产经理负责现场施工管理,由经理部下属的桥梁施工队组织施工,项目经理部对进场的人员、机械、设备、物资、材料统一管理、统一指挥、统一调动。
依照目前的条件及业主要求,现浇箱梁施工计划投入的人员和主要机械设备如下表:1、施工人员安排施工人员组织安排表2、施工机械设备根据施工进度情况,机械设备已从我公司或其它施工工地调入,施工机械设备均采用陆路运达施工现场。
进场施工机械设备见下表:主要机械设备表3、材料组织本工程主要材料有钢筋、钢铰线、水泥、砂、石料、及拌制混凝土用的各种外加剂等。
其中钢筋、水泥、钢铰线为甲供材料,我项目部根据阶段性施工计划安排,在单项工程开工前一个月向业主提出材料计划申请;地材等材料在本标段附近地区就近采购,以质量合格为选择标准。
4、其它配套设施施工便道,已修筑完成并正在使用;自来水为水源,已经过检验合格;三台500KVA的变压器作为接入电源,低压供电线路接到各施工点,满足现浇箱梁施工需要;钢筋加工场设在主线14#墩右侧,钢筋加工成型后采用平板车运送到各墩位处;砼集中拌和,拌和楼布置在I匝道内侧,砼采用罐车运输,卧泵输送入模。
5、进度计划安排本合同段现浇箱梁有26联共计90孔,计划于2009年6月开始,到2010年6月结束,详见箱梁总体施工进度计划安排。
