暖通空调工程施工方案(通用)
- 格式:docx
- 大小:94.70 KB
- 文档页数:19
目录 一、编制依据 ........................................................................ 1 二、工程概况 ........................................................................ 1 2.1 建筑概况 ................................................................... 1 三、施工准备及工作计划 .............................................................. 1 3.1 技术准备 ................................................................... 1 3.2 现场准备 ................................................................... 1 3.3 机具准备 ................................................................... 2 3.4 材料准备 ................................................................... 2 3.5 组织机构及人员的配备 ....................................................... 2 四、通风工程施工工艺 ................................................................ 3 4.1 镀锌钢板风管的制作 ......................................................... 3 4.2 风管制作工艺 ............................................................... 5 4.3 风管加固 ................................................................... 8 4.4 风管安装 ................................................................... 9 五、通风空调设备安装 ............................................................... 13 5.1 材料设备检查 .............................................................. 13 5.2 安装前的准备工作与安装要求 ................................................ 13 5.3 风机安装 ...................................................................
13
5.4 漏风量测试 ................................................................ 14 六、采暖系统安装 ................................................................... 14 6.1 材料要求及连接方式 ......................................................... 14 6.2 材料质量要求 ............................................................... 15 6.3 管道连接 .................................................................. 15 6.4 管道支架制作、安装 ........................................................ 15 6.5 管道安装 .................................................................. 15 6.6 阀门安装 .................................................................. 16 6.7 管道系统试压和清洗 ........................................................ 16 6.8 管道保温 .................................................................. 16 6.9 系统调试 .................................................................. 16 七、工期保证措施 ................................................................... 17 八、成品保护 ....................................................................... 17 九、安全文明施工 ................................................................... 18 一、 编制依据 本工程总承包合同;本工程施工图纸;国家、行业相关现行规范、规程;国 家相关法律法规;企业质量、安全、环境体系程序文件;延安地方相关标准、规程 等。 《通风与空调工程施工质量验收规范》(GB50243-2002 《建筑给排水及采暖工程施工质量验收规范》 (GB50242-2002 《通风与空调工程施工规范》(GB50738-2011)
《建筑安装工程施工及验收规范》(GB50300-2013) 《施工现场临时用电安全技术规范》 JGJ46-2005 《国家建筑标准设计图集》08K132
二、 工程概况 1、 工程名称:延安市新天地商业步行街(西区)工程
2、 工程地点:延安新区(北区)
3、 建筑面积:50865.60平方米,商业街
4、 结构类别:框架结构
5、 建设单位:延安市新区投资开发建设有限公司
6、 设计单位:清华大学建筑设计研究院有限公司
7、 承包范围:采暖系统、通风系统、防排烟系统
三、 施工准备及工作计划 3.1技术准备
3.1.1认真熟悉图纸,编制施工方案确定施工方法,配合图纸会审等相关内容做好准备 工作。
3.2现场准备
3.2.1根据施工总平面的布置和结合实际情况布置施工现场平面。
3.3机具准备
机具在人员进场之后,施工之前运入现场,按施工平面图布置定位,本工程所有 使用的主要机具名称、数量详见下表 5: 序号 机具名称 规格 数量 备注 1 电焊机 B0 200 5
台 2 氧、乙炔设备 4台 3 切割机 4台
4 套丝机 2台
5 台钻 2台
6 压力钳 2#、3# 8台 7 电锤 10把
8 管钳 450mm 600mm 1 6付 9 剪板机 1台
10 咬口机 2台
11 矩形风管生产线 川型 2套 12 螺旋风管成型机 1套
3.4材料准备
341在材料使用上,应提前一个月报出相应计划。
3.4.2材料有产品合格证明和检验报告,还应做好对不同材料的检验和试验工作。
3.4.3具体施工进度计划及材料采购计划见下表:
施工进度计划表 时间计划 施工进度计划及节点
2016.5-2016.10 现场预留洞核对及部分预留洞开凿
2016.10-2017.1 地下部分通风管道安装
2017.2-2017.4 通风支管安装
2017.5-2017.6 风机设备安装
2017.10-2017.11 系统调试及竣工验收工作
材料计划表 时间计划 材料计划
2016.10 镀锌铁皮及支吊架型材
2017.02 镀锌铁皮及支吊架型材 2017.05 风机设备进场
3.5组织机构及人员的配备
3.5.1项目部管理层负责人员
本工程按专业进行分工负责,在项目经理领导下,现场所有人员分工合作,共同完成 工程的各项任务。具体见下图: 工程施工管理组织架构表
现场暖通班组 1- 3.5.2劳动层管理人员及劳动力安排:
施工队设置施工工长一名全面协调并指导施工,下设班组长一名,负责通风专业。 根据工程量,工程特点,施工操作面等编制合理的劳动力配置计划及主要劳动力在各施 工阶段的配置计划,(见附表) 附表:6、工程工种劳动力需用量计划一览表

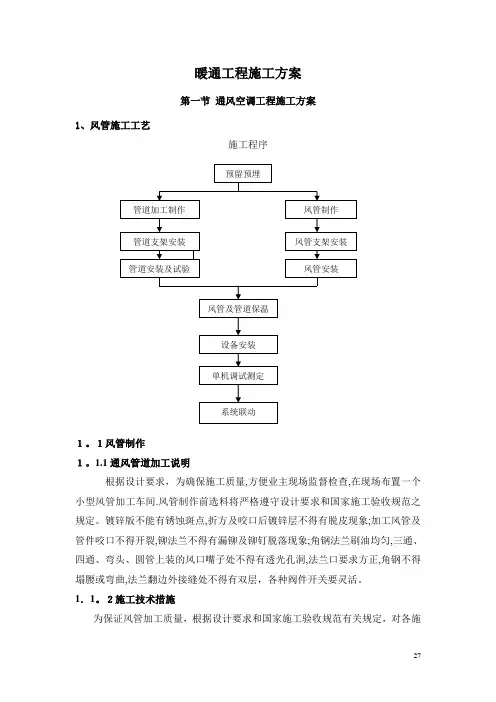

序号 工种名称 人数 1 通风、防排烟 18 四、通风工程施工工艺 4.1镀锌钢板风管的制作
4.1.1板材的选取
按照设计要求,通风管道采用镀锌钢板制作,排烟风管采用高压不锈钢板制作, 镀锌钢板的厚度及连接方式如表7所示: 表7镀锌钢板厚度及连接方式选用
项目总工程师 项目生产经理 项目经理 成 安 本 质
