土建防雷接地系统安装方案
- 格式:doc
- 大小:627.50 KB
- 文档页数:7
1.编制依据2.防雷接地系统概述根据GB50057-2010,本项目的预计年雷击次数为1.19次,属于二类防雷建筑。
但按照重庆地方标准,预计年雷击次数大于0.3次,建筑高度大于90米的,防直击雷要按一类防雷建筑设计。
建筑防雷系统包括防直接雷、侧击雷、雷电感应、雷电波的侵入及雷击电磁脉冲的防雷措施。
本项目采用各种接地子系统共用同一接地装置的共用接地方式,接地电阻不大于1Ω。
当实测不能满足设计要求时应增设人工接地极。
接地系统包括防雷接地、工作接地、保护接地、防静电接地。

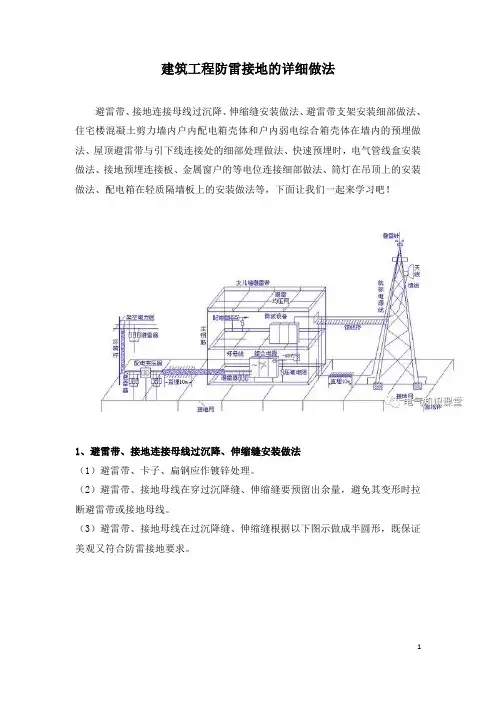

以下为防雷接地系统图例。
9玻璃幕墙预埋镀锌钢板100mm×100mm×6mm镀锌钢板3.防雷接地施工3.1.工艺流程防雷接地施工工艺流程图3.2.接地极安装本设计将利用基础内钢筋网作为接地体。
利用建筑物承台板内的两根直径不小于16mm的承台板面钢筋按平面图示作环形及网格通长焊接,建筑的灌注桩或钢筋混凝土桩内两根直径不小于16mm的主钢筋就近与接地网格或环形接地连接线连接。
接地网格,环形接地连接线及与之相连的桩内引下线共同构成共用接地体。
具体做法参看大样图。
为满足最不利点的防雷电阻值不大于1Ω的要求,在首层外围柱距地面30cm处预留40×4mm热镀锌扁钢作为人工接地极端子,施工过程中随时测量接地电阻,达不到要求时在首层外围增加人工接地极。
具体做法见下图。
圆钢(钢筋)与镀锌扁钢搭接大样图避雷引下线与接地网连接大样图3.3.测试端子在外墙引下线距室外地坪0.5m外设置测试卡子,焊出M12×50接地螺栓,(装在75×75的金属接线盒内,加盖面板,做出接地标志)供测量接地电阻之用。
3.4.防雷引下线安装防雷引下线将利用建筑物钢筋混凝土柱或剪力墙内直径不小于16mm的两根主钢筋作为引下线,引下线平均间距不大于12m,避雷带和主钢筋可靠焊接,利用建筑的桩基内钢筋及承台内基础板之钢筋做共享接地极,引下线和基础底盘钢筋焊接为一整体作为接地装置,并依需要在建筑外围补打接地钢钎,并与镀锌扁钢连接组成接地网以达到接地电阻值要求。
当柱子为混凝土钢结构柱时,利用混凝土钢结构柱内直径不小于16mm的两根主钢筋作为引下线。
引下线跨接示意图避雷带与引下线焊接DD3.5.均压环安装在地面30米及以上每层提供由镀锌扁钢组成的均压环,用作幕墙防雷接地之用。
将沿每层建筑物四周的玻璃幕墙的每个金属支架,与该楼层楼板内的两根直径不小于16mm的主钢筋焊接成一体具有可靠的电气连接后再与防雷引下线焊接,防雷接闪器附近的电气设备的金属外壳均应与防雷装置可靠焊接。
建筑物上的金属门窗等较大金属物,金属构件均与防雷引下线或均压环连接,玻璃幕墙的金属框架应有良好的接地性能,玻璃幕墙的金属框架应能起到防侧击雷的作用,玻璃幕墙应做雷击试验。
每层引下线及均压环焊接完后,作好隐蔽记录及标记以便下道工序施工。
详细做法见下图:圈梁内两主筋联接示意图3.6.避雷带及接闪器安装本工程在屋顶以及裙楼天面女儿墙上设置避雷带,并在适当位置设置避雷短针,凡突出屋面的所有金属构件,如卫星天线基座、电视天线金属杆、金属通风管屋、屋顶风机、擦窗机,金属栏杆等均应与避雷带可靠连接。
突出屋面的金属物体应处在直击雷防护区域内,特别需保护的设备(如航空障碍灯等)另外采用避雷短针进行保护。
塔楼屋顶避雷带采用水平明敷方式,支架间距不大于1m,转弯处不大于0.5m,避雷带高100mm,避雷带采用直径为14mm的不锈钢圆钢,支架规格可采用25mm×4mm热浸锌扁钢,同时在屋面内用40mm×4mm的热浸锌扁钢暗敷设置成不大于5m×5m或6m×4m的网格。
裙房天面避雷带采用水平贴装方式,避雷带采用40mm×4mm热浸锌扁钢,用25mm×4mm 热浸锌扁钢做固定避雷带用,同时在屋面内用40mm×4mm的热浸锌扁钢暗敷设置不大于5m×5m 或6m×4m的网格。
将在裙房天面易受雷击位置设置400mm高的避雷短针。
在隔热层内的避雷网在土建屋面保温施工前完成,并随时检查土建施工期间的损坏情况,及时修正和处理。
以施工进行层、段为单位进行接地电阻测试,合格后再进行下层、段的接地施工,全部完工后,进行总体的接地电阻测试。
最终接地电阻测试值不得大于1Ω。
具体做法如下图所示:屋面局部平面女儿墙明装壁雷带支持卡子做法:支持卡子3.7.工作接地3.7.1.变配电所、柴油发电机房的接地利用40×4镀锌扁钢将接地点引至相应机房内,机房内引出点离所在地面300mm 高,采用40×4镀锌扁钢距地300mm作一圈接地装置,供设备基础、金属构架、金属门等金属物接地。
3.7.2.空调机房、水泵房等设备房接地利用40×4镀锌扁钢将接地点引至相应机房内,机房内引出点离所在地面300mm 高,机房内采用40×4镀锌扁钢距地300mm作一圈接地装置,供设备基础、金属构架、金属门等金属物接地;各风机房内采用40×4镀锌扁钢距地300mm作一圈接地装置,供设备基础、金属构架、金属门等金属物接地。
3.7.3.电梯接地在电梯井底坑内预留接地点,引出点距底坑300mm高,每三层预留接地点作电梯轨道重复接地用,利用两根电梯垂直钢轨作为电梯接地线,并利用电梯的垂直钢轨焊接一根40×4的镀锌扁钢引上至电梯机房,在机房地面上300mm引出后用40×4镀锌扁钢在机房内距地300mm 作一圈接地装置。
3.7.4.空调管井、给排水管井等的接地竖向每三层预留接地端子板,竖向管道每三层与端子板连接一次。
做法见下图:预埋接地端子板安装大样图从柱主筋上引出铜带的安装大样图3.7.5.弱电间及消防控制室的接地本工程的在弱电间和消防控制室安装等电位端子箱,为机房内的设备提供可靠的接地。
3.7.6.强、弱电井的接地根据接地系统示意图,在强电井内每层设置一个LEB箱,采用40×4的镀锌扁钢,从每区的强电MEB接出后垂直引上至每层与LEB连接。
强电井内的设备接地接至LEB箱。
垂直引上的套筒预埋如下图所示:镀锌扁钢明敷穿楼板预埋套管大样图镀锌扁钢明敷穿楼板预埋套管(带止水环)大样图3.7.7.等电位联结本工程采用总等电位联接,总等电位板由紫铜板制成。
采用BV-1×25mm2铜导线作为连接线穿PV32管暗敷设从等电位端箱引出,将建筑物内的保护干线、设备进线总管、建筑物金属构件进行等电位联结。
地库在结构柱内引出两根φ12热镀锌圆钢至设置在各楼层各部位的局部等电位联结端子箱,并将局部等电位端子箱箱距地30cm ,暗装在墙内。
主楼采用从等电网引出-25×4镀锌扁钢,高度为0.3m ,预留长度200mm 。
所有设备房、管井、电梯井均预留出连接端子。
等电位连接线采用BV-1×6mm 2的铜芯线穿塑料管暗敷。
在便于检测位置设置局部等电位,箱内等电位端子板与等电位联结线相连。
金属管道的等电位连接示意图如下:金属管道等电位联结图符号说明123651236541 M10×30镀锌螺栓2 法兰或仪表3 镀锌扁钢-25×4 4 接线鼻子5 跨接线BVR-6mm26 金属管道金属门窗等电位联结,采用Φ10的镀锌圆钢或—25×4镀锌扁钢作等电位联结线连接金属门窗、栏杆等金属铁构件,连接方式选用卡箍或焊接连接。
卫生间的等电位联结,卫生间、淋浴间的器具、金属地漏、下水管等所有外露可导电的金属构件均与局部等电位联接箱引出的接地线选用专用接地卡连接。
连接时抱箍与管道接触处的接触面须刮干净,安装完毕后刷防腐漆。
具体施工如下大样图:金属栏杆安装大样图4. 施工投入的机械设备表序号 设备名称 型号 数量 单位 功率 1 交流电焊机 BX1-400 20 台 33KW 2 砂轮切割机 400mm 6 台 2KW 3 角向磨光机 日立10SF3 8 台 1KW 4接地电阻测试仪ZC-81台/5. 质量保证措施(1)、所有防雷接地施工材料应符合设计规定。
产品应有材质检验证明及产品出厂合格证。
(2)、变配电室、备用发电机安装、防雷及接地安装工程及建筑物等电位的接地装置安装工程施工的验收,执行《建筑电气施工质量验收规范》(GB50303-2002)的要求。
(3)、检验批的划分:利用建筑物基础钢筋做接地体的为一个检验批,人工接地极不按数量统一为一个检验批。
(4)、接地装置安装工程检验批施工质量接受专业监理工程师组织施工项目专业质量检查。
(5)、检验批主控项目的质量经抽样检验必须全部符合本标准的规定。
一般项目的质量经抽样检验每项应有85%及以上的抽检处或偏差值符合本标准的规定。
主控项目和一般项目均应具有完整的施工操作依据和质量检验(自我检查、交接检查、专业检查)记录。
(6)、利用建筑物基础钢筋的接地装置,在地面以上设置的测试点,安装位置、接地体测试端子规格必须符合设计要求。
抽检数量:全数检查。
检查方法:目测和尺量检查。
(7)、测试接地装置的接地电阻值符合设计要求(不大于1Ω)。
抽检数量:全数检查。
检查方法:旁站目测检查。
(8)、防雷接地的人工接地装置的接地干线埋设,经人行通道处埋地深度严禁小于1m,且应采取均压措施或在其上方铺设卵石或沥青地面(若有时)。
抽检数量:全数检查。
检查方法:旁站目测检查,或检查隐蔽工程记录。
(9)、接地装置的焊接应采用搭接焊,搭接长度应符合下列规定:1)、扁钢与扁钢搭接为扁钢宽度的2倍,不少于三面施焊;2)、圆钢与圆钢搭接为圆钢直径的6倍,双面施焊;3)、圆钢与扁钢搭接为圆钢直径的6倍,双面施焊;4)、扁钢与钢管,扁钢与角钢焊接,紧贴角钢外侧两面,或紧贴3/4钢管表面,上下两侧施焊;除埋设在混凝土中的焊接接头外,有防腐措施。
抽检数量:抽检10处;少于10处,全数检查。
检查方法:目测和尺量检查或检查隐蔽工程记录。
(10)、接地装置安装工程检验批施工质量验收按《建筑电气施工质量验收规范规定》的表格记录,由施工单位项目专业质量检查员填写。
(11)、施工部署与协调工作由于本工程有土建施工单位、机电安装单位、消防安装单位、弱电系统安装单位、各单位之间需紧密配合,在施工过程中应协调好,避免出现各种不必要的麻烦,影响工程进度。
施工时要注重工序协调,科学地运用计划、组织、指挥控制和监督的职能,力争达到工期短、质量好、成本低,安全文明生产,促使本工程顺利完成。
6.安全保证措施(1)、严禁利用易燃易爆气体或液体管道作为接地装置的自然接地体。
(2)、安装独立避雷针的接地线与电力接地网、道路边缘、建筑物入口的距离不得小于3米。
(3)、防雷接地装置采用扁钢时,其厚度不得小于4mm、截面积不得小于160mm2。
