给水管试压规范
篇一:给水管道试压规定
给水管道试压规定
一、施工组织:
1、人员:
项目负责人、工程监理、焊接技术员、辅助工人等其他相 关人员
3、施工设备配备 实验用水泵一台,压力表,三项汽油发电机,以及其它辅 助设备,必须提供自来水以供打压使用。
4、施工方法 本工程采用水压试验法对管道强度及严密性进行试验。
4.1 管道试压前须做好以下工作:
( 1)对管道、节点、接口等外观进行认真检查。
(2)对管件逐一进行检查,特别是闸阀、排气阀检查其完 整性,启闭灵活性,有无破损现象,并是否处于开启状态, 不合格的及时更换,未开启的及时开启。
(3)对支线管、支墩、后背进行检查,其一检查有无被其 它施工单位施工时破坏或挖断等现象, 其二检查管端堵板的 牢固性,其三检查支墩强度是否达到强度要求、后背是否稳 固。
( 4)试压所需的机械、 设备是否配备齐全, 人员是否到位, 2
(5)对试压设备、压力表、排气阀门等检测器具进行功能 检查,并进行试用,保证检测器具的功能满足试验要求。
(6)试验如发生管道破裂或漏水等突发现象,是否有应及 措施。
(7)试验所需的水源是否落实,水质是否为饮用水,做好 水源引接及排水疏导路线工作。
( 8)管道试压前,管顶以上 0.5m 内土方回填是否完成, 以防试压时管道系统产生推移, 或者采取相关措施防止管道 移动。
4.2 闭水试验:
(1)在试验管段下游管端堵板预留管口与注水管连接好, 开始灌水。
( 2)将注水阀门打开, 开始注水, 向试验管段管道内注水,
管道注水应从下游缓慢灌入, 注入时在试验管段的上游管顶 打开排气阀,管道注水工作应缓慢进行,保证管道内空气充 分排出,防止管内产生
气锤或水锤。
(3)如发现管段末端堵板上预留管管口有水冒出,目测无 气泡带出时,视注水完成,试验管段注满水后,在无压情况
下充分浸泡 48 小时后再试压
( 4)试验管段管道浸泡 48 小时后,用高压水泵加压,加 压时应分级升压,逐级缓升,每升一级( 0.1Mpa )应检查后 背、支墩、管身及接口有无异常现象,当无异常时,再继续 升压,并填3
写管道闭水试验记录表。
( 5)水压升至试验压力后,保持恒压 10 分钟,检查管道
接口及管身有无渗漏破损,如无破损、漏水及异常现象后, 管道强度试验为合格。 管道闭水试验必须经由现场监理工程 师检查并验收,签认后方可进行下一步工序施工,否则需重 新再做试验,直至签认合格为止。
(6)管道试压合格后,将试验设备全部撤下,堵好管头, 并对管端做好保护,防止管内进入杂物、老鼠或其它小动物 将管道堵死,将来导致闸、阀等管件失去使用功能并因小动 物的腐烂面而造成污染水质。
(7)如果管道初试不合格,则可能是管道沿线部位有跑漏 现象,此种现象最好解决,处理办法是立即停止试压,采用 换管或是重新加堵板、换管件等快速处理措施。如是管件有 砂眼,渗漏现象不明显, 则需从试压管段沿线进行认真排查, 必要时需将管道周围的填土挖开,进行详细的检查,直至找 到渗漏源头为止,
其余按 4.1-4.2 条重复进行, 直到合格为止。
( 8 )如是系统最后一段,将闸阀、排泥阀、排气阀试验段 两头堵板及覆盖物移走或堵板撤下, 用套袖与已试验段合格
的管头相接即可。
4.3 冲洗消毒: 给水管道水压试验合格后,竣工验收前需对各系统管道进 行冲洗消毒。
(1)管道冲洗消毒先主管,后支管。主管道一次进行,支 线管4
因管头太多,如一次冲洗水压太小,故根据设计部位按 顺序分段进行。
主导方向是: a 系统由南向北, bc 系统由北向南。
(2)集水坑设置:首先在试验管段末端设置集水坑,集水 坑大小最小应能满足支线管内 2 倍水的体积, 如现场不具备 条件,则需要在附近设置泵站,将多余的水抽走。
(3)冲洗时的水质必须是生活饮用水。
(4)冲洗时应保证排水管路畅通安全。
(5)冲洗时应避开用水高峰。
( 6)冲洗共分两次: 第一次以流速不小于 1.0m/s 的冲洗水
连续冲洗, 直到出水口处浊度、 色度与入水口处冲洗水浊度、
色度相同为止。第二次采用含量 20mg/l 氯离子浓度的清洁 水浸泡
24h ,再次冲洗,直至水质管理部门取样化验合格为 止。
5、安全施工措施
(1)管道打压试验安全技术措施
1)必须按规定配置操作人员,操作人员应经过相应技术培
2)进入施工现场人员必须配戴安全帽,否则不允许进入施 工区域作业。
3)基坑内作业时注意土壁的稳定性,因打压时,沟槽回填 未全部完成, 因此要注意沟槽边坡的稳定, 特别是春天回暖, 冻土开化,易造成塌方等重大安全事故,所以要随时观察边 坡稳定,5
如发现有裂缝或可能有倾坍的征兆时,要立即撤离 现场,并第一时间通知项目负责人,待安全险情排查后再继 续施工。
4)打压过程中,一切无关人员一率不得靠近作业面,并配 专人负责巡视。
5)在沟槽内运输打压设备时,走专用通道,严禁从沟槽外 向沟槽内直接投放或是手传,防止砸伤和损坏打压设备。
6)打压段沟槽四周必须设置醒目的警示标志,要设置一定 数量临时上下施工扶梯,最少不得少于 2 部。
7)闸阀井、排气排井等主要井口必须上盖,严禁开口,防 止人员掉入,发生磕碰、死伤。
8)如需使用推土机或挖掘机配合抢修施工时,应设专人指 挥,指挥人员应站在推土机侧面,确认沟槽内人员已撤至安 全位置,方可向司机发出向基坑内推土的指令。
(2)管道冲洗消毒安全技术措施
1)集水坑开挖坡度必须符合设计及规范要求,本工程坡度
1:1
2)考虑到节约用水及防止边坡塌陷等质量问题,故集水坑 内满铺塑料布。
3)集水坑四周设置不少于 1.2m 高的钢护栏杆,有醒目的
警示标志,有专人负责看守,防止溺水等伤亡事故的发生。
4)非专业人员或未经项目部允许所有人员不许入坑,如遇
特殊情况需入坑作业,需经项目部审批,批准后方可入坑, 但必须有保证安全措施,严禁一切人员在集水坑内进行洗 澡、玩耍、6
嘻戏。
( 5)冲洗消毒用化学物质(如漂白粉) ,应专人保管,严 禁私自使用。
(6)配制消毒水应按规定重量计量,用于管道 消毒的水严禁饮用和随意排放。
(3)临时用电安全技术措施
1)施工用电系统按设计规定安装完成后,必须经电气工程 技术人员检查验收, 确认合格并形成文件后, 方可申请送电。
2)施工现场一旦发生触电事故,必须立即切断电源,抢救 触电人员。严禁在切断电源之前与触电人员接触。
3)移动式发电机供电的用电设备,其金属外壳或底座,必 须与发电机电源的接地装置有可靠的电气连接。 打压电动机 具必须由电工接线与拆卸,并随时检查机具、缆线和接头, 确认无漏电。
4)架空线路终端与电源变压器距离超过 50m 的配电箱, 其
保护零线应做重复接地。
5)不得在输电线路下工作,在输电线路一侧工作,不论在 任何情况下, 机械的任何部位与架空输电线路的最近距离应 符合安全操作规程要求。
6)施工现场低压供电系统应设置总配电箱、分配电箱和开 关箱,实行三级配电。
7)电动工具应设置各自专用的开关箱,必须实行 “一机一
闸”制,严禁一个开关直接控制两台或两台以上用电设备。 7
8)电动工具的外露金属部分必须做好接零或保护接地。
9)施工照明必须搭设灯架,高度不得低于 2m,并做好绝缘
处理。在潮湿和易触及带电体场所的照明供电电压不应大于
36V。
10) 在施工作业区、施工道路、临时设施设置足够的照明, 其照明度不低于有关规定。
11) 施工用电设施的安装、拆卸和维护运行必须由电工负 责,严禁非电工进行任何电气作业。 篇二:给水管道水压试验标准简介
给水管道水压试验标准简介
武汉市自来水公司 黄同萱
给水管道工程的水压试验,是检验工程整体质量的一个重
要工序,通过学习 GB50268 ——
97(强制性标准 )和 CECS17 :2000( 推荐性标准 ),结合实际 操作十昔况,应统一到规范的规
定上来。
一、试验前的准备工作: 应有方案计划、 试压管段的长度、
局部回填土、管件挡墩、试压后
背、养护、排气、机具仪表及安全措施等应符合规范要求 后,才能进行水压试验。
二、水压试验的标准:分为两步,第一步是强度试验,合 格后,再进入第二步严密性试验。
试压标准见表 1、表 2。 8
表 1 :室外给水管道工程试压标准(根据 GB50268--97)
试压项目管材种类试验压力试验时间合格标准
强度试验 MPa 钢管 0.910min 试验压力,保持恒压 10min 巡查管线,无破损,无漏水
(压降 0.02MPa 时,应向管内补水) 。
灰口铸铁管 0.8
球墨铸铁管 0.9
自应力、预应力混凝土管 0.75
严密性试验 DNK 400mmPS10min试验压力10min,压降不
大于 0.05MPa, 无漏水,可
免做渗水量试验。
DN >400mmPS0.5〜2h放水法或注水法,实测渗水量不大 9
于允许渗水量且无漏水现
象。
非 隐 蔽性 管道 PS10min 试 验 压 力 10min 压 降 不大 于
0.05MPa ,无漏水。
P2h工作压力、保持恒持恒压 2h,无漏水。
表 2:埋地硬聚氯乙烯给水管道工程试压标准 (根据 CECS
17: 2000) 试压项目试验压力试压时间合格标准
强度试验0.8MPa1h保持恒压1h,无渗漏。
(压降 0.02MPa 时,应向管内补水)
严密性试验 0.8MPa1hdn > 110mm L v 100m
dn< 90mm L 不限
恒压1h,压降不超过 0.05MPa,可免渗水量试验。
dn> 110mm L > 100m
渗水量(补水量 )不大于下列标准:
( XCJ/GC2013002 ) dn110 允许渗水量
dn160 允许渗水量
dn200 允许渗水量
dn315 允许渗水量
dn400 允许渗水量

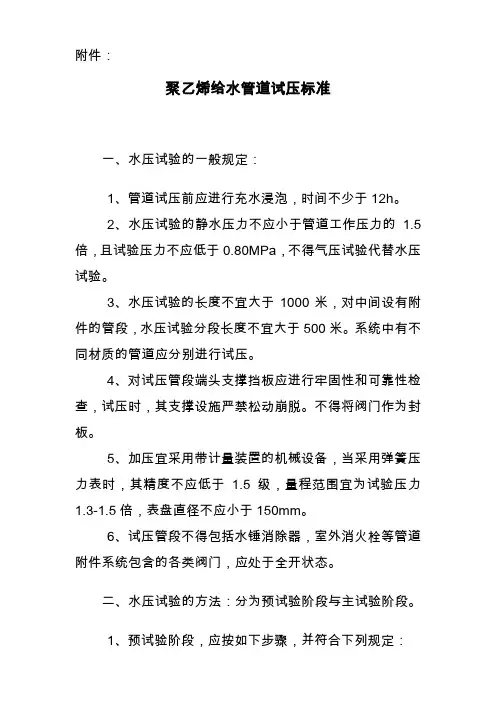

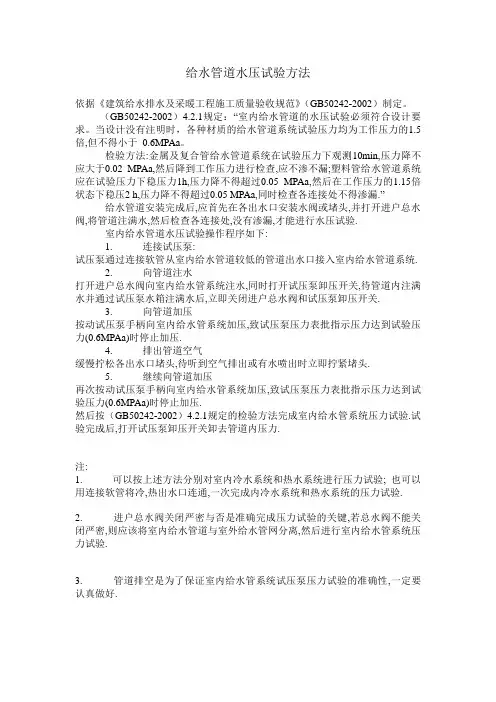

篇三:给水管道试压施工工艺标准
给水管道试压施工工艺标准 1.34 l/km h •
1.95 l/km h •
2.43 l/km h・
3.83 l/km h・
4.93 l/km h •
2013.7
