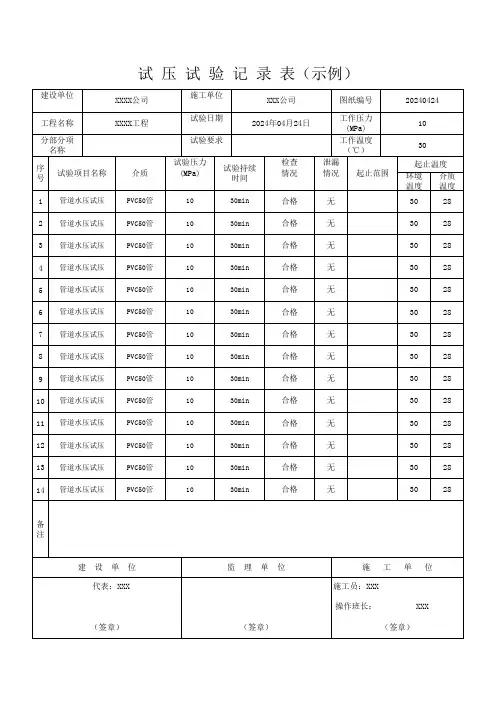

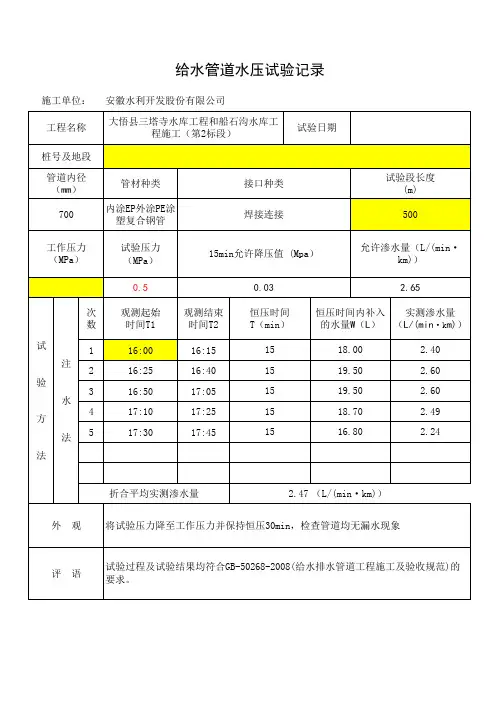

供水管道水压试验记录表正式版2021年农村饮水安全巩固提升工程供水管道水压试验记录施工单位:滕州市水利建筑安装公司试验日期年月日给水管道水压试验记录填写说明1.设计最大工作压力(Mpa):由设计出;2.试验压力(Mpa):查表;3.10分降压值(Mpa):实测观察;一般2小时内不大于0.05Mpa;4.允许渗水量L/(min)·(km):查表;5.注水法(1)达到试验压力的时间(t1):观察记录;(2)恒压结束时间(t2):观察记录;(3)恒压时间内注入的水量W(L):观测记录;(4)渗水量q(L/min):计算,q=W/(T1-T2);(5)折合平均渗水量L/(min)·(km):计算渗水量×1000/试验段长度;实例:某工程管道长度为155m,管径为Φ100mm,管材为PE,接口种类为热熔连,设计最大工作压力0.4Mpa。
第一次试压:10分钟内降压0.004Mpa,达到试验压力的时间t1为8:30,恒压结束时间t2为10:30,恒压时间内注入水量为0.52L,计算并填表。
(1)根据查表得知,试验压力为工作压力的1.5倍,试验压力为0.6 Mpa。
(2)根据实测观察,2小时内降压0.045Mpa,所以,10分钟降压值为0.045/12=0.00375 Mpa。
(3)根据表得知,允许渗水量为0.28 L/(min)·(km)。
(4)观察得知:达到试验压力的时间(t1)为8:30′,恒压结束时间(t2)为10:30′,有效试验时间为2小时,即120分钟。
恒压时间内注入的水量W为0.52L,所以,渗水量q= W/(T1-T2)=0.52/120=0.00433L/min,折合平均渗水量为0.0043×1000/155=0.028 L/(min)·(km)填表如下:计算:q=)(21t t W供水管道敷设施工方案1、施工流程测量放线→材料、设备验收及布管→沟槽开挖→管道安装→阀门安装→井室砌筑→管道回填→管道压力试验。
给水管道水压试验记录
施工单位:
工程名称
试验日期
桩号及地段 给水试验段一
管道内径
接口种类
试验段长度 (m)
管材种类
(mm)
工作压力
试验压力
15min 允许降压值 (Mpa)
允许渗水量
(Mpa)
(Mpa)
L/(min km)·
达到试验压力的时
恒压结束 恒压时间 实际渗水量
次数
恒压时间内注 试
间 t 1
时间 t 2
T(min)
入的水量 W(L)
q (L/min
·
m)
1
验
注 2
水
3
方
法
4
5
法
折合平均实测渗水量
0.0 ·km)
外
观
将试验压力降至工作压力并保持恒压
30min ,检查管道均无漏水现象
评
语 试验过程及试验结果均符合
GB-50268-2008(给水排水管道工程施工及验收规范
) 的要求。
建设单位:
监理单位:
施工单位:
参加单位
及人员。
压力管道水压试验(注水法)记录表(自动计算)记录表应试验的管道名称: 压力管道试验时间:2021年10月10日试验地点:管道所在地试验压力:15MPa编号时间瞬时表记计量瓶法计算结果容积温度备注(hh:mm)值(MPa)初末差(mL)(MPa)记录值(mL)(℃)1 09:00 0 0 0 0 0 0 02 09:103 3 100 200 0.03 100 253 09:20 6 6 300 400 0.03 100 254 09:30 9 9 500 600 0.03 100 255 09:40 12 12 700 800 0.03 100 256 09:50 15 15 900 1000 0.03 100 257 10:00 15 15 1100 1200 0 0 25 试验结束说明:1. 管道名称:本次试验品质等级为B级,管道设计压力为0.6MPa,实际工作压力平时在0.3MPa以下,为了检测水压试验适用性,此次选择实验水压力为15MPa。
2. 试验时间:上午9点开始试验,配备守护人员1名。
3. 试验地点:此次试验在库房内进行,规定范围为管道全长700米范围内。
4. 试验压力:试验压力设定为15MPa,每个时间段内的压力变化值应不大于0.1MPa。
5. 第一组记录:实验开始时间为09:00,此时管道内的压力为0,计量瓶法记录初值为0,此组记录仅为压力管道的起点记录。
6. 第二组记录:实验时间为09:10,管道内的压力为3MPa,计量瓶法记录初值为100mL,末值为200mL,差值为100mL,计算结果为0.03MPa,计算机自动记录容积为100mL,温度为25℃。
7. 第三组至第六组记录:实验时间依次为09:20、09:30、09:40、09:50,管道内的压力递增,计量瓶法的记录值也随之增加。
8. 第七组记录:实验时间为10:00,管道内的压力为15MPa,计量瓶法记录初值为1100mL,末值为1200mL,差值为100mL,计算结果为0MPa,此时试验结束。
填写给水管道试压记录表的样例标题:给水管道试压记录表填写样例及注意事项【尊敬的读者,首先感谢您的阅读,本文将为您提供一份给水管道试压记录表填写样例,并提供一些相关的注意事项和解读。
】前言:作为给水管道试压的重要环节,填写试压记录表是保证施工质量的关键一步。
正确填写试压记录表可以为后续维护、管道检测以及质量验收提供参考。
本文将提供一份样例,并详细解读各项内容,以便读者更好地理解和应用。
一、给水管道试压记录表填写样例填写单位:___________________ 日期:____________管道名称:___________________填写人:___________________ 审核人:___________________试压日期:___________________ 试压压力:____________MPa试压时间:___________________ 至 ___________________备注:_______________________________________________序号测试部位测试长度(m)初次试压压力(MPa)等待时间(min)终次试压压力(MPa)试验结果1 仓储区 50 2.0 30 1.9 合格2 办公区 20 1.5 20 1.55 合格3 厨房区 30 2.5 25 2.45 合格总结和回顾:从以上填写样例可以清楚地看到,试压记录表共包含六个要素:测试部位、测试长度、初次试压压力、等待时间、终次试压压力及试验结果。
下面我们将对这些要素进行逐一解读。
1. 测试部位:填写具体测试的管道位置,如仓储区、办公区、厨房区等,以便后续进行管道维护或检修时能够准确定位。
2. 测试长度:填写管道试压的长度,通常以米(m)作为单位,可以根据具体施工情况进行调整。
3. 初次试压压力:填写进行试压操作时所施加的初次试压压力,单位为兆帕(MPa),该数值应符合相关的设计要求和规范。
供水管道水压试验记录标准化管理部编码-[99968T-6889628-J68568-1689N]供水管道水压试验记录施工单位:福建融茂水利水电工程有限公司试验日期:2014年月给水管道水压试验记录填写说明1.设计最大工作压力(Mpa ):由设计出;2.试验压力(Mpa ):查表;分降压值(Mpa ):实测观察; 一般2小时内不大于; 4.允许渗水量L/(min)·(km):查表; 5.注水法(1)达到试验压力的时间(t 1):观察记录; (2)恒压结束时间(t 2):观察记录;(3)恒压时间内注入的水量W (L ):观测记录; (4)渗水量q (L/min ):计算,q=W/(T 1-T 2);(5)折合平均渗水量L/(min)·(km):计算 渗水量×1000/试验段长度; 实例:某工程管道长度为155m ,管径为Φ100mm ,管材为PE ,接口种类为热熔连,设计最大工作压力。
第一次试压:10分钟内降压,达到试验压力的时间t1为8:30,恒压结束时间t2为10:30,恒压时间内注入水量为,计算并填表。
(1)根据查表得知,试验压力为工作压力的倍,试验压力为 Mpa 。
(2)根据实测观察,2小时内降压 Mpa ,所以,10分钟降压值为12= Mpa 。
(3)根据表得知,允许渗水量为 L/(min)·(km)。
(4)观察得知:达到试验压力的时间(t 1)为8:30′,恒压结束时间(t 2)为10:30′,有效试验时间为2小时,即120分钟。
恒压时间内注入的水量W 为,所以,渗水量q= W/(T 1-T 2)=120=min ,折合平均渗水量为×1000/155= L/(min)·(km) 填表如下:计算:q=)(21t t W。
2017年农村饮水安全巩固提升工程供水管道水压试验记录给水管道水压试验记录填写说明1.设计最大工作压力(Mpa):由设计出;2.试验压力(Mpa):查表7.3.15;3.10分降压值(Mpa):实测观察;一般2小时内不大于0.05Mpa;4.允许渗水量L/(min) • (km):查表7.3.16 ;5.注水法(1)达到试验压力的时间(t1):观察记录;(2)恒压结束时间(t 2):观察记录;(3)恒压时间内注入的水量W( L):观测记录;(4)渗水量q (L/min ):计算,q=W/ (T1-T2);(5)折合平均渗水量L/(min) • (km):计算渗水量x 1000/试验段长度;实例:某工程管道长度为155m管径为①100mm管材为PE接口种类为热熔连,设计最大工作压力0.4Mpa。
第一次试压:10分钟内降压0.004 Mpa,达到试验压力的时间t1为8: 30,恒压结束时间t2为10: 30,恒压时间内注入水量为0.52L,计算并填表。
(1)根据查表7.3.15得知,试验压力为工作压力的1.5倍,试验压力为0.6 Mpa。
(2)根据实测观察,2小时内降压0.045Mpa所以,10分钟降压值为0.045/12=0.00375 Mpa(3)根据表7.3.16得知,允许渗水量为0.28 L/(min) • (km)。
(4)观察得知:达到试验压力的时间(t1 )为8: 30',恒压结束时间(t2)为10: 30',有效试验时间为2小时,即120分钟。
恒压时间内注入的水量W为0.52L,所以,渗水量q= W/(T1-T2) =0.52/120=0.00433L/min,折合平均渗水量为0.0043 x 1000/155=0.028 L/(min) • (km)填表如下:计算: q=W (t1 -12)。
给水管道试压记录表填写范本水管道试压记录表试压单位:__________________________试压对象:__________________________试压日期:__________________________试压压力:__________________________试压持续时间:__________________________试压结果:__________________________试压单位:填写进行试压的单位名称。
试压对象:填写进行试压的水管道系统的名称或位置。
试压日期:填写进行试压的具体日期。
试压压力:填写试压时施加的压力大小。
通常情况下,水管道的试压压力应根据设计要求进行设置,常见的试压压力为1.25倍或1.5倍正常使用压力。
试压持续时间:填写试压持续的时间长度,通常为一定的时间段,例如30分钟或1小时。
试压结果:填写试压的结果,即是否发现漏水或其他问题。
试压成功表示水管道系统能够承受试压压力而不产生漏水或渗漏现象。
试压失败则表示水管道系统存在问题,需要进行修复或调整。
试压记录表应包含以下内容:1. 试压前准备:记录试压前的准备工作,包括检查水压表的准确性、清理水管道系统、关闭所有相关阀门等。
确保试压过程中不会有其他外部因素干扰结果。
2. 试压操作:记录试压过程中的实际操作,包括施加试压压力的方式和具体数值、监测试压压力的方法和数据记录等。
3. 试压结果:记录试压结束后的结果,包括是否有漏水或渗漏现象,以及相关的具体情况描述。
4. 问题记录:如有试压失败或发现问题,记录具体问题的位置和描述,并提出解决方案或修复措施。
注意事项:1. 试压时应根据实际情况选择合适的压力和持续时间,并确保试压过程中的安全操作。
2. 在填写试压记录表时,应准确详细地记录试压的相关信息,方便以后查找和参考,以及进行相关的工程验收和后续维护工作。
3. 试压记录表应由相关负责人或工程技术人员填写,并按规定进行签字确认,以确保试压结果的可靠性和有效性。
2017年农村饮水安全巩固提升工程供水管道水压试验记录
给水管道水压试验记录填写说明
1.设计最大工作压力(Mpa):由设计出;
2.试验压力(Mpa):查表7.
3.15;
3.10分降压值(Mpa):实测观察;一般2小时内不大于0.05Mpa;
4.允许渗水量L/(min)·(km):查表7.3.16;
5.注水法
(1)达到试验压力的时间(t
1
):观察记录;
(2)恒压结束时间(t
2
):观察记录;
(3)恒压时间内注入的水量W(L):观测记录;
(4)渗水量q(L/min):计算,q=W/(T
1-T
2
);
(5)折合平均渗水量L/(min)·(km):计算渗水量×1000/试验段长度;
实例:
某工程管道长度为155m,管径为Φ100mm,管材为PE,接口种类为热熔连,设计最大工作压力0.4Mpa。
第一次试压:10分钟内降压0.004Mpa,达到试验压力的时间t1为8:30,恒压结束时间t2为10:30,恒压时间内注入水量为0.52L,计算并填表。
(1)根据查表7.3.15得知,试验压力为工作压力的1.5倍,试验压力为0.6 Mpa。
(2)根据实测观察,2小时内降压0.045Mpa,所以,10分钟降压值为0.045/12=0.00375 Mpa。
(3)根据表7.3.16得知,允许渗水量为0.28 L/(min)·(km)。
(4)观察得知:达到试验压力的时间(t
1)为8:30′,恒压结束时间(t
2
)为10:30′,有
效试验时间为2小时,即120分钟。
恒压时间内注入的水量W为0.52L,所以,渗水量q= W/
(T
1-T
2
)=0.52/120=0.00433L/min,折合平均渗水量为0.0043×1000/155=0.028 L/(min)·(km)
填表如下:
