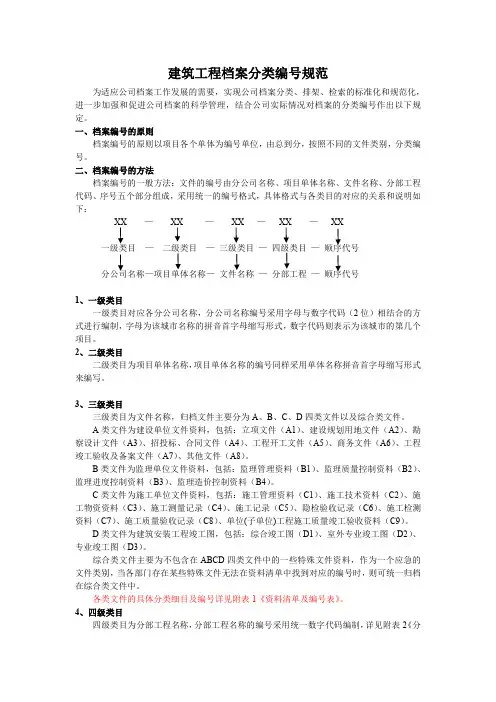

建筑工程档案分类编号规范
- 格式:pdf
- 大小:142.99 KB
- 文档页数:8


档案管理建设工程档案管理规范
在当今社会,建设工程行业蓬勃发展,各类工程项目如雨后春笋般涌现。而在建设工程的整个生命周期中,档案管理是一项至关重要的工作。规范的档案管理不仅能够为工程项目的顺利进行提供有力支持,还能为后续的维护、改建和扩建等工作提供宝贵的参考依据。本文将详细探讨建设工程档案管理的规范,以期为相关从业者提供有益的指导。
一、建设工程档案的定义与重要性
建设工程档案是指在工程建设活动中直接形成的具有保存价值的文字、图表、声像等各种形式的历史记录。它涵盖了工程项目从立项、勘察、设计、施工到竣工验收的全过程。
建设工程档案具有不可替代的重要性。首先,它是工程质量的重要见证。通过档案中的设计文件、施工记录、验收报告等,可以追溯工程质量的形成过程,为评估工程质量提供可靠依据。其次,它为工程的维护和管理提供了基础。在工程投入使用后,档案中的设备清单、维修记录等能够帮助管理人员及时进行维护和保养,延长工程的使用寿命。此外,建设工程档案在解决工程纠纷、应对突发事件以及为后续类似工程提供参考等方面都发挥着重要作用。
二、建设工程档案管理的基本原则
1、 真实性原则 档案必须真实反映工程建设的实际情况,不得篡改、伪造。任何虚假的档案信息都可能导致严重的后果,如工程质量问题无法追溯、责任难以界定等。
2、 完整性原则
应确保档案资料的齐全完整,涵盖工程建设的各个环节和方面。任何缺失的档案都可能影响对工程的全面了解和评估。
3、 准确性原则
档案中的数据、信息必须准确无误,避免出现错误、模糊不清或相互矛盾的内容。
4、 规范性原则
档案的整理、归档和管理应遵循一定的规范和标准,保证档案的格式统一、分类清晰、便于查阅。
5、 安全性原则
要采取有效的措施确保档案的安全,包括防火、防潮、防虫、防盗等,同时防止档案信息的泄露和滥用。
三、建设工程档案的分类与内容
1、 工程准备阶段档案
包括项目建议书、可行性研究报告、勘察设计文件、征地拆迁文件等。 2、 施工阶段档案
1 总 则1.0.1 为加强建设工程文件的归档整理工作,统一建设工程档案的验收标准,建立完整、准确的工程档案,制定本规范。
1.0.2 本规范适用于建设工程文件的归档整理以及建设工程档案的验收。专业工程按有关规定执行。
1.0.3 建设工程文件的归档整理除执行本规范外,尚应执行现行有关标准的规定。
说明:1.0.3 建设工程文件归档整理除执行本规范外,尚应执行《科学技术档案案卷构成的一般要求》(GB/T 11822-2000)、《技术制图复制的折叠方法》(GB/10609.3-89)等规范的规定。
电子文件和声像档案的归档整理,按有关规定执行。
2 术 语
2.0.1 建设工程项目(construction project)
经批准按照一个总体设计进行施工,经济上实行统一核算,行政上具有独立组织形式,实行统一管理的工程基本建设单位。它由一个或若干个具有内存联系的工程所级成。
2.0.2 单位工程(single project)
具有独立的设计文件,竣工后可以独立发挥生产能力或工程效益的工程,并构成建设工程项目的组成部分。
2.0.3 分部工程(subproject)
单位工程中可以独立组织施工的工程。
2.0.4 建设工程文件(construction project document)
在工程建设过程中形成的各种形式的信息记录,包括工程准备阶段文件、监理文件、施工文件、竣工图和竣工验收文件,也可简称为工程文件。
2.0.5 工程准备阶段文件(seedtime document of a construction project)
开程开工以前,在立顶、审批、征地、勘察、设计、招投标等工程准备阶段形成的文件。
2.0.6 监理文件(project management document) 监理单位在工程设计、施工等监理过程中形成的文件。
项目档案分类编号规则
一、目的
为规范统一中国石油呼和浩特石化公司500万吨/年炼油扩能改造工程(以下简称500万项目)文件的管理与控制,统一项目的文件编号系统,特制定本规定。
二、适用范围
本规定适用于500万项目中包括呼和浩特石化公司500万吨/年炼油扩能改造工程项目部(以下简称项目部),工程总承包、设计、施工、监理等承建单位以及供货商需要正式发布及受控文件,均应按照本程序的规定进行编码。
三、项目文件内容
项目文件包括项目前期文件、项目竣工文件、项目竣工验收文件。其中项目竣工文件又包括项目施工文件、项目竣工图和项目监理文件。
四、项目文件编号名词定义
(一)项目号
中国石油呼和浩特石化公司500万吨/年炼油扩能改造工程项目号定为“P5311”。
(二)部门及专业代码
部门/专业代码为3 位代码,见附件1,技术类文件专业代码见附件2。
(三)文件类型码
文件类型码为 3 位代码,文件的类型分类及编码定义见附件3。
1
(四)装置号
装置号为4位代码。
(五)工段号 工段号应由设计单位在相关设计文件中明确,工段号应设置为2位数字代码。
(六)单位码
项目部应对项目的相关单位进行编码,单位编码为4位代码。单位码规定见附件5。
五、项目文件编号规定
(一)项目前期文件
1、可行性研究、任务书。项目可行性性研究报告批复前的文件编号规定按照计划与控制部相关规定执行。
2、项目基础资料。项目基础资料可不编号。
3、 项目准许类文件。项目准许类文件可不编号。
(二) 项目管理文件
1、项目管理制度文件。包括项目部针对综合管理、财务、项目管理、质量安全、技术与设计、物资采购、施工管理和项目控制,发布的规定、程序、计划及招投标、各类报告相关文件等,均采用如下编号方式:
P5311 , VVVV , XXXX , WWW ,ZZZ
序列号(3位)
文件类型号(3位)
工程档案归档整理规范
第一章建设工程文件归档的基本职责
一、将工程文件的形成和积累纳入工程建设管理的各个环节和有关人
员的职责范围。
二、在与工程文件与档案的整理立卷、验收移交工作中,项目部应履
行下列职责:
(一)在与工程招标及勘察、设计、施工、监理等单位签订协议、合同
时,应对工程文件的套数、费用、质量、移交时间等提出明确要求;
(二)收集和整理工程准备阶段、竣工验收阶段形成的文件,并进行立
卷归档;
(三)负责组织、监督和检查勘察、设计、施工、监理等单位的工程文
件的形成、积累和立卷归档工作;也可委托监理单位监督、检查工程文件
的形成、积累和立卷归档工作;
(四)收集和汇总勘察、设计、施工、监理等单位立卷归档的工程档案;
(五)在组织工程竣工验收前,应提请当地城建档案管理机构对工程档
案进行预验收;未取得工程档案验收认可文件,不得组织工程竣工验收;
(六)对列入城建档案馆接收范围的工程,工程竣工验收后3个月内,
向当地城建档案馆移交一套符合规定的工程档案。
三、勘察、设计、施工、监理等单位应将本单位形成的工程文件立卷
后向项目部移交。
四、建设工程项目实行总承包的,总包单位负责收集、汇总各分包单
位形成的工程档案,并应及时向建设单位移交;各分包单位应将本单位形成的工程文件整理、立卷后及时移交总包单位。建设工程项目由几个单位
承包的,各承包单位负责收集、整理立卷其承包项目的工程文件,并应及
时向项目部移交。
五、工程档案管理科应对工程文件的立卷归档工作进行监督、检查、
指导。在工程竣工验收前,应对工程档案进行预验收,验收合格后,须出
具工程档案认可文件。
第二章工程文件的归档范围
一、对与工程建设有关的重要活动、记载工程建设主要过程和现状、
具有保存价值的各种载体的文件,均应收集齐全,整理立卷后归档。
二、工程文件的具体归档范围应符合下列目录要求:
1、工程准备阶段文件见附录2、建设工程竣工验收文件见附录3、市
政基础设施工程竣工验收文件见附录4、建筑安装工程施工文件共分为桩
