水暖施工方案标准版

  • 格式:docx
  • 大小:34.53 KB
  • 文档页数:19

表A17-1施工组织设计封面

施工组织设计

工程名称:桃源路棚户区回迁住宅29号楼

施工单位(章):

技术负责人:

项目经理:

项目技术负责人:

编制人:

审核人:

编制时间:2007年5月5日

表A17-2 会签单

会签部 门 意

见 负责人签 字

生 产 fir v - _ ■_

—-

技 术 &

][

质 量

I*- , \

—-.

安 全

|':. J| Q c j ■C " — ■—- !;==:

j■- •-二

—/-s;-1, _

■y 2 二n心一

_/■ 1 1__

1

1! 丄二1 r-—

I

建设单位意见:

n n 1 L

■I

_ji. i o „ u i ■

日期:单位公章:

负责人签字: 表A17-7主要材料、半成品、构配件计划表

序 名称 规格 需用量 分期进 场 数 量

号 规格 单 数量 月 月

月 月

1 翅片管散热 500-6 450 月 月

2 器接钢管 DN100 米 85

3 焊接钢管 DN80 米 15

4 焊接钢管 DN70 米 24

5 焊接钢管 DN50 米 40

6 焊接钢管 DN40 米 240

7 焊接钢管 DN32 米 270

8 焊接钢管 DN25 米 110

9 焊接钢管 DN20 米 50

10 排水塑料管 DN150 米 120

11 排水塑料管 DN100 米 420

12 排水塑料管 DN75 米 310

13 排水塑料管 DN50 米 180

14 PP-R给水管 DE75 米 J16

15 PP-R给水管 DE63 米 18岂

16 PP-R给水管 DE50 米 36

17 PP-R给水管 DE40 36 120〕[;

18 PP-R给水管 DE32 米 140 &

19 PP-R给水管 DE25 米 240

20 PP-R给水管 DE20 米 210

1 |-- 表A17-7主要材料、半成品、构配件计划表

表A17-8机械设备计划

号 名称 规格 需 用

数 量 进 退 场 日 期

,月日 数

量 % 数

1量

寸数量

1 电焊机 10 KW 1 5.20

2 无齿锯

1 5.20

3 带丝机 0.8 KW 1 6.10』】

4 手电锤 1.2KW

6.10

. - ---

■jrv-

fi:訂卩

表A17-9 劳动力计划表

号 工种名

称 劳动

数量 进场日期及数量

月 日 月 日 月 日 月

日 月 日 月 日 月 日 月 日

1 水暖工 6 6.10

--

2 力工 8 6.10

3 焊工 1 5.30

_..IL

.*1

j

「汇

JI

IL

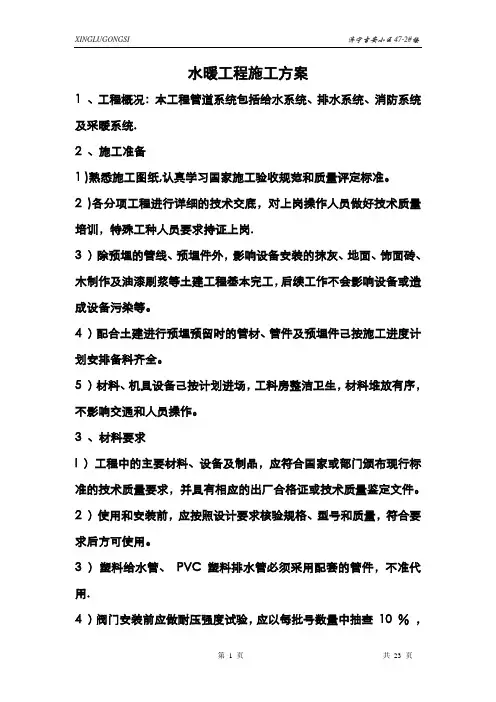

施工方案

一、 工程概况

工程名称:桃源路棚户区回迁住宅 29#楼

建设单位:新星宇房地产开发公司

设计单位:吉林国际工程设计有限公司

监理单位:吉林省利达监理公司

施工单位:长春新星宇集团建筑安装有限责任公司

本工程在长春市东天街与同乐路交汇处,砖混结构,六层。

本工程水暖工程包括室内采暖系统,生活给水系统,及生活排水 系统。

采暖系统地沟及管道井中配管采用焊接钢管管,小于等于 DN32mm,丝扣连接,大于DN32mm,采用焊接。户内支管采用PP-R 塑料管熔接,散热器采用钢制翅片式散热器, SL500-6型。

室内生活排水管道采用UPVC硬质实壁排水管及其附件,粘接。

生活给水管道采用无毒PP-R塑料管,熔接连接。

二、 编制依据

1、 施工图设计文件。

2、 《建筑给水排水及采暖工程施工质量验收规范》

GB50242-2002。

三、 质量控制的保证措施

1、建立保证工程质量的组织体系

建立以项目经理、水暖技术负责人、水暖班长为核心的三级负责

制的质量保证体系

项目经理定期、不定期的开展质量教育活动,加强百年大计、质 量第一的教育工作,提高操作工艺素质确保合格工程、精品工程,主 持、召开会议听取质量汇报,进行质量评定。向各级管理人员、施工 人员进行质量观念教育, 制定质量目标, 让施工人员明确质量就是企 业的生存,就是经济效益,要满足用户的要求, 达到建设单位的满意。 为公司树立质量过硬的品牌和良好的企业形象。

2、落实质量目标和岗位责任制

制定质量目标, 把质量目标层层分解到人头。 水暖技术负责人将 质量要求具体落实到技术员、质检员、水暖班长、施工人员身上,实 行谁管谁负责,谁出问题谁处理的制度。

3、加强自检、专检和联合检查 施工人员将施工部位详细对照图纸进行自检, 再经班长检查合格 后由水暖技术负责人会同班长、 技术员、质检员、施工人员进行检查。 检查发现的问题,责成专人限期处理,并进行复查,直至符合设计及 规范要求为止。

4、严格履行工程施工报验制度 在自检评定合格的基础上,上报监理单位,进行检查验收。特别 是隐蔽工程,未经监理工程师验收合格,不得隐蔽。

5、严格控制进场设备进场设备、材料、构配件的质量 材料的采购严格按照设计要求的规格、 型号、国家质量标准进行 择优采购。材料进场要进行严格检查,产品合格证、检测报告要妥善 保管,在自检合格后,向监

理工程师报验,经验收合格后方可使用 对不合格产品坚决不予使用,并尽快退出场地。

6、 与土建、电气等不同专业要相互配合,在审图及施工中发现 碰车的部位,应及时与甲方代表及监理工程师联系,会同设计单位, 研究确定最佳的施工方案。

7、 加强成品保护施工方法及技术措施

对已施工完的验收合格的成品、 半成品,米取必要的措施进行保 护,保证产品无损伤和下道工序的顺利进行。

四、施工方法及技术措施

1、 工人进入现场后,首先要配合土建施工作好孔洞的预留。孔

洞的数量、位置、尺寸要正确。在现浇混凝土板上预留孔洞时,根据 穿楼板管道及卫生器具的尺寸在模板上用塑料管预留。 并应按如下程

序进行:施工准备 地沟采暖、给水干管、地下排水管道安装

-- ►

管道井管道安装 一地沟及管道井管道水压试验 一散热器 安装 户内采暖及给水支管安装 卫生器具安装 采暖

-- ► ------------------------- - ► -------------- ►

及给水系统水压试验。

2、 采暖系统安装

(1) 、支架埋设要牢固,埋设时挂通线保证管道的安装坡度。

(2) 、散热器支管的坡度应为1%,坡向应利于排空和泄水,严 禁倒坡并应装有可拆卸管件。

(3) 、在管道干管焊接垂直和水平支管时,干管开孔所产生的 钢渣及管壁废弃物不得残留在管腔内,且支管不得插入干管内焊接, 应加工成

“马鞍”型。金属管焊接前,要求管端除锈,清除油垢。焊 道对口间隙不小于2~3mm,焊缝及热影响区表面应无裂纹、未熔合、

未焊透、夹渣、气孔及弧坑不满等缺陷

(4)、地沟内的管道尽量在地沟盖板安装前施工。

(5)、管道及金属支架,散热器的防腐和涂漆,要附着良好, 无脱皮、起泡流淌和漏涂现象。

(6)、管道穿墙及楼板处卫生间、厨房或有防水要求的为钢套 管,套管比管道管径大两号,卫生间、厨房的套管顶部高出地面 50 毫米,其他房间套管顶部高出地面 20 毫米,套管与管道间填实油麻。 穿墙为镀锌铁皮套管,两边与饰面平。

(7)、管道转弯处焊接支管时,焊缝距起弯点不小于 100 毫米, 接口焊缝距支、吊架边缘不小于 50 毫米。

(8)、螺栓要选择正确的尺寸,上紧后外露螺杆的长度不大于 螺杆直径的一半。

(9)、立管与墙、梁、柱的距离要符合规范的要求。

(10)、立管每层均设管卡,高度为 1.70 米。散热器支管大于 1.5 米时,中间设一个支架。

(11)、管道螺纹连接时要留有 2-3 扣的余量,麻丝要清理干净。

(12)、管道熔接连接时,要保证加热时间,插入时用力均匀, 使管材与管件在统一中心线上,保证熔圈均匀。

(13)、散热器安装前应进行外观检查,观察有无砂眼、裂缝现 象,按组试压合格后方可进行安装, 散热器背部距离墙面为 30 毫米。

(14)、栽埋散热器托钩时, 数量位置要正确, 挂线定位栽托钩,

待托钩牢固后再悬挂散热器。

3、给水系统安装

( 1)、生活冷、热水管道均采用 PP-R 塑料管,热熔连接,熔接 时保证熔圈均匀。塑料管熔接要做试验件,熔接的温度、加热时间、 加热长度,必须符合产品说明书的要求。

(2)、给水支管坡向泄水点,严禁倒坡。

( 3)、给水主管和装有三个或三个以上的配水点的支管始端, 均应安装可拆卸的连接件。

(4)、给水管道管径小于等于 50 毫米时,采用铜质截止阀,管 道管径大于 50 毫米时,采用法兰闸阀。

(5)、生活给水管道交工前均应进行消毒,最后达到生活饮用 水标准。

( 6)、水表安装时,表前与阀门应有不小于 8 倍水表接口直径 的直线管段,表外壳距离墙面 净距离10~30mm,水表进水口中心标 高按设计要求 。

( 7)、给水管道穿墙及楼板处设镀锌铁皮套管,套管顶部高出 地面

20 毫米,穿易积水位置设置钢套管,其他房间套管顶部高出地 面 50 毫米,套管与管道间填实油麻。

4、排水系统安装

( 1 )、地埋排水管道的管沟应作 1 00毫米厚混凝土垫层。

(2)、室内排水管道均应采用 45 度弯头。 45 度斜三通或斜四 通,或 90°顺水三通和四通。
