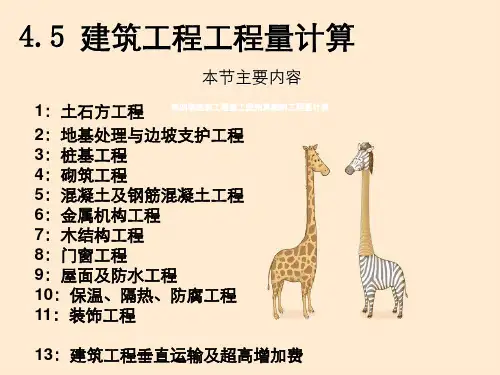

第四章建筑工程施工图预算编制工程量计算
- 格式:ppt
- 大小:936.00 KB
- 文档页数:82


建筑工程施工图预算编制一、前言建筑工程施工图预算编制是建筑工程的重要环节之一,它分析、评估和估算工程项目所需的所有资源和成本。
预算编制的准确性直接关系到施工过程中的成本控制和工程的质量保障。
因此,建筑工程施工图预算编制是施工项目管理中不可或缺的一部分,它对于控制项目的成本、资源和进度具有重要的意义。
二、建筑工程施工图预算编制的基本内容建筑工程施工图预算编制的基本内容包括工程量清单的编制、工程量的计量和计价、单位工程造价的确定以及总造价的核算。
首先,需要根据工程项目的施工图纸和技术规范对工程量清单进行编制,确定工程项目所需的材料、工艺和人力资源。
其次,对各项工程量进行计量和计价,确定每项工程量的价格,并计算出总造价。
最后,通过对单位工程造价的确定和总造价的核算,得出整个工程项目的造价预算。
三、建筑工程施工图预算编制的流程建筑工程施工图预算编制的流程主要包括以下几个步骤:1. 资料准备阶段:收集和整理施工项目的相关资料和图纸,包括工程设计图纸、技术规范、施工合同、招标文件等。
2. 工程量清单编制阶段:根据施工图纸和技术规范,对工程项目的各项工程量进行清单编制,明确工程项目所需的各种资源和工艺。
3. 工程量计量和计价阶段:对各项工程量进行计量和计价,确定各项工程量的价格和成本,为后续的造价预算提供基础。
4. 单位工程造价确定阶段:根据单位工程的计价结果确定单位工程的造价,包括材料费、人工费、机械设备费、管理费等。
5. 总造价核算阶段:根据单位工程的造价确定总造价,包括合同总价、工程概算、施工总价等。
6. 造价预算编制阶段:根据总造价的核算结果编制施工图预算表,对工程项目的造价进行细化和详细分析。
7. 造价预算审核阶段:对施工图预算表进行审核和评审,确保预算编制的准确性和完整性。
8. 预算调整和优化阶段:根据审核意见和实际情况,对施工图预算表进行必要的调整和优化,保证预算的准确性和合理性。
四、建筑工程施工图预算编制的难点和对策建筑工程施工图预算编制在某些方面存在一定的难点,主要表现在以下几个方面:1. 施工图纸的不完整和不准确:有些施工图纸可能存在设计变更、缺失和错误等问题,导致工程量的计算和工程造价的确定存在一定的困难。
施工图预算的编制方法1.单价法《建筑工程施工发包与承包计价管理办法》(建设部令第107号)第5条指出:施工图预算由成本(直接费、间接费)、利润和税金构成。
其编制可采用以下计价方法。
(1)工料单价法分部分项工程量的单价为直接费。
直接费以人工、材料、机械的消耗量及其相应价格确定。
间接费、利润、税金按照有关规定另行计算。
单位工程施工图预算造价=(∑分部分项工程量×分项工程工料单价)×(1+综合间接费率) +独立费+税金(2)综合单价法分部分项工程量的单价为全费用单价。
全费用单价综合计算完成分部分项工程所发生的直接费、间接费、利润、税金。
单位工程施工图预算造价=(∑分部分项工程量×分项工程综合单价)+独立费+税金一般土建工程施工图预算编制常用工料单价法。
装饰工程施工图预算编制可以常用综合单价法。
2.实物法为方便调整人工、材料、机械台班单价,适应建筑市场价格波动的情况,引入实物法编制施工图预算。
人工费=∑工程量×人工定额用量×当时当地人工工资单价材料费=∑工程量×材料定额用量×当时当地材料预算价格机械费=∑工程量×机械台班定额用量×当时当地机械台班单价单位工程施工图预算造价=(人工费+材料费+机械费)×(1+综合间接费率) +独立费+税金实物法与单价法相比,仅计算预算直接费方法不同。
因实物法忽略了工程造价按施工工种、施工工序逐步实现的特征,造价实务中极少采用。
基础工程施工分为平整场地、挖土、铺设垫层、浇筑混凝土基础等工序,工程结算也按这些工序的逐步完工而逐次进行。
当挖土工序完成后支付挖土工程价款时,需要从上面的预算书中将挖土所涉及的人工、材料、机械台班等分离出来,计算挖土的工程款。
可见实物法不利于工程价款的结算。
