施工组织课程设计含横道图和平面布置图建筑工程施工组织设计课程设计书姓名:学号:班级:一、设计条件1.项目概况本工程建筑名称:某四层学生公寓。
建筑地点:某市里东部。
建筑面积为3425.47 m,建筑层数、高度:本工程为地上4层,建筑高度13.1 m.建筑结构形式为砖混结构,建筑结构安全等级为二级,使用年限为50年。
抗震设防烈度为7级。
防火设计的建筑耐火等级为二级。
2.水文地质条件根据勘察报告,自然地坪下0.8m为素填土,填土下层为4.5 m 的砾石粉土和粉土层。
地下水多为无压潜水,地下水在地表下3.0m。
水量一般,主要受大气降水形成的地表径流补给,水质类型多为HCO3-Ca或HCO3·Cl-Ca型等,矿化度较低。
建筑物西、南两侧为该处地界的围墙,围墙外侧为马路,东、北两侧均为空地,场地较为宽敞。
3.气象条件温暖湿润、四季分明、温度在26℃左右。
年降水量150mm--250mm,风向东南风。
4.施工工期该工程计划工期为80d,,拟于9月1日开工,要求在同年11月竣工。
5.施工技术经济条件施工任务由市建×公司承担,该公司各分派一个项目部和施工队负责。
该队瓦工20人,木工16人,以及其它辅助工种工人如钢筋工、机工、电工及普工等共计80人。
根据施工需要有部分民工协助工作。
装修阶段可从其它施工队调入抹灰工,最多调入20人。
施工中需要的电、水均从城市供电供水网中引入。
建筑材料及预制品件可用汽车运入工地(运距10km)。
塑钢门窗由市门窗加工厂制作(运距7km)。
临建工程除工人宿舍可利用已建成的家属公寓楼外,其它所需临时设施均应在现场搭建。
可供施工选用的起重机有QT1-6型塔吊,QT1-2型塔吊。
汽车除解放牌(5吨)外,尚有黄河牌(8吨)能够使用。
卷扬机、各种搅拌机、木工机械、混凝土振捣器、脚手架、板可根据计划需要进行供应。
二、设计内容和要求⑴施工方案和施工方法的选择;①划分施工段,确定施工中的流水方向;②确定主要施工过程的施工方法和各项技术措施;③确定主要施工机械;④确定施工程序和施工顺序⑵编制施工进度计划(双代号网络图或横道图)和编制资源需要量计划;⑶绘制施工现场平面布置图;三、施工组织设计1.工程概况见设计部分。

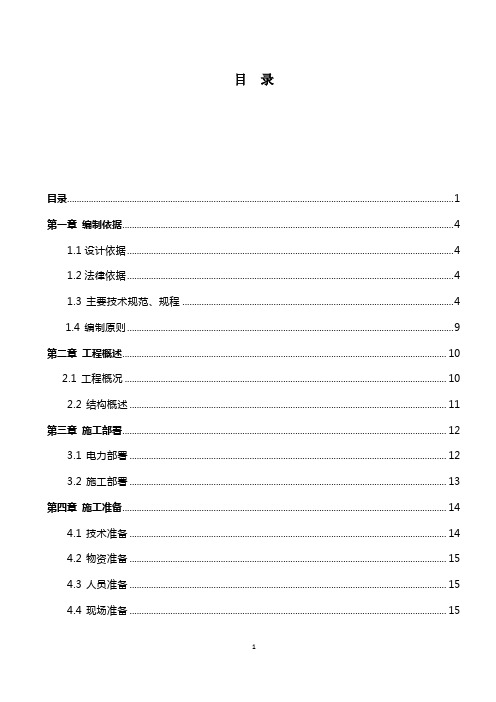

目录目录 (1)第一章编制依据 (4)1.1设计依据 (4)1.2法律依据 (4)1.3主要技术规范、规程 (4)1.4编制原则 (9)第二章工程概述 (10)2.1工程概况 (10)2.2结构概述 (11)第三章施工部署 (12)3.1电力部署 (12)3.2施工部署 (13)第四章施工准备 (14)4.1技术准备 (14)4.2物资准备 (15)4.3人员准备 (15)4.4现场准备 (15)4.5施工机具的选择 (18)第五章分部分项工程施工方法及技术措施 (18)5.1施工顺序及流水段的划分 (18)5.2工程测量 (18)5.3土方工程 (21)5.4基础垫层 (24)5.5地下防水工程 (24)5.6模板工程 (27)5.7钢筋工程 (34)5.8混凝土工程 (35)5.9砌体工程 (37)5.10屋面工程 (38)5.11装饰工程 (38)5.12门窗工程 (39)5.13楼地面工程 (40)5.14结构施工预埋 (40)5.16脚手架搭拆 (42)5.17塔吊及单笼电梯安装 (43)第六章冬雨季施工保证措施 (43)第七章工程质量保证体系 (45)第八章质量保证措施 (45)第九章安全生产保证措施及文明施工管理措施 (48)9.1健全案例生产责任制 (48)9.2安全技术措施 (49)9.3防火安全技术措施 (52)9.4文明施工管理措施 (52)第十章减少扰民、降低环境污染和噪音的措施 (53)第十一章工期保证措施 (53)第十二章降低成本措施 (53)第十三章劳动力、材料、机具安排计划 (54)13.2劳动力需用量计划 (59)13.3主要机具需用量计划 (60)13.4主要材料需用量计划 (60)第十四章隐蔽工程验收计划 (61)第十五章结构实体检测 (61)第十六章质量验收的划分 (62)第十七章施工现场平面布置 (64)17.1布置原则 (64)17.2临建设施 (65)17.3临时用水方案设计 (65)17.4现场临时用电方案 (66)第十八章施工现场协调措施 (66)18.1工程项目的总承包管理 (66)18.2对各专业分包商提供措施 (67)18.3对各专业承包商的组织、管理、协调和控制 (67)第十九章施工现场维护措施 (70)19.1文明施工及环保维护 (70)19.2成立工地文明施工委员会 (70)19.3文明施工维护措施 (70)19.4降噪专项措施 (71)19.5现场安全维护 (71)第一章编制依据1.1设计依据单位工程施工组织设计毕业设计任务书1.2法律依据《中华人民共和国建筑法》《中华人民共和国环境保护法》《建筑工程消防监督审核管理规定》《建筑工程质量管理条例》《建筑装饰装修管理规定》《实施工程建设强制性标准监督规定》1.3主要技术规范、规程1.主要施工规范规程2.主要标准3.1.4编制原则1、技术先进和可靠性原则根据本工程为高层建筑,结构复杂,参建单位较多,文明施工及环保要求高等特点,吸收国内类似工程施工和管理的成熟技术,充分结合投标人以往类似房屋建筑工程施工经验,选择可靠性高、可操作性强的施工技术方案进行施工,确保工程安全、优质、快速地建成。
基站项目组施工组织设计(1)一、工程概况基站项目组所施工工程为海南移动通信有限责任公司为实现全省GSM无缝覆盖所建设的GSM扩容工程,现在工程已实施到16.2期阶段,全省已建设投入使用基站为1283个,并将继续扩建,为加强全省各市县、乡镇、农场与一些要紧交通干线信号覆盖解决当地话务拥塞,优化网络。
海南移动通信网GSM扩容工程基站设备安装工程要紧特别是施工技术、施工工艺要求高,无线通信比有线通信不稳固特点要求施工项目组在施工全过程中,不论是设备运输、设备安装、还是线缆布放、加电调测,都应有较高的技术力量,高水平施工保障通信设备各项性能指标达到设计要求。
要有优良无线网络,施工过程就应该考虑网络保护并实施一些可行性施工方案。
无线通信快速更新换代也决定无线基站施工应该是一个长远与进展考虑工程施工。
海南移动通信局GSM扩容工程另一个要紧特点是由于市场竞争,海南省移动通信局工程建设要紧思想是早生产、早投入,要求无线基站有一个较高的施工进度操纵与组织保障,决定了基站项目组工程施工主导思想,只能是质量与服务并重。
二、施工组织与实施方案1、基站设备安装工程施工方为海南省邮电工程局工程设计中心工程室、基站项目组1.1、基站项目组组织架构1.2、主配备(1)、人员配备关于海南移动通信局GSM扩容工程,海南省邮电工程局配备较强施工人员,其项目经理及要紧管理员、技术骨干都有十年以上通信工程施工经验,从事过各类通信工程施工。
(2)、车辆配备现有2个基站设备安装施工队,每队配备五十铃工具车1台。
(3)、工具配备每个施工队配基站设备安装工具1套,项目组配2套设备,安装工具备用。
3、工程实施方案无线基站设备安装工程是按照海南省邮电工程局工程管理流程及基站施工工作规范进行实施。
其特点是掌控工程各个要素、合同、质量、成本、安全、进度、信息、管理进行模块化、样板施工(附:基站施工工作规范)。
三、施工质量标准及保证措施1、无线基站项目组把工程施工质量懂得为基站工程产品实体与服务这两类特殊产品的质量。
《土木工程施工》课程设计任务书(施工组织设计)湖南理工学院南湖学院2014年05月一、目的通过课程设计,巩固和运用《土木工程施工》课程所学内容,掌握单位工程施工组织设计的内容、编制原则和步骤;培养学生独立编制单位工程施工组织设计的能力和技巧,为其参加毕业实习和毕业设计以及走向工作岗位进行现场的施工和管理工作打下基础。
二、设计内容(一)施工方案和施工方法的选择1、划分施工段,确定施工中的流水方向2、确定主要施工过程的施工方法和各项技术措施3、确定主要施工机械4、确定施工程序和施工顺序(二)编制施工进度计划和编制资源需要量计划(三)绘制施工现场平面布置图三、设计要求保证设计期间的作息时间、保证设计期间的纪律规定、在全面完成单位工程施工组织设计基础上,提交以下设计文件:(一)课程设计书(一份)(手写)要求图、文、表并茂,文字正确整洁,语言通顺,标点符号清楚,内容详实。
(二)绘制单位工程施工进度图表(一张)采用3号白图纸绘制施工进度计划横道图,字型仿宋体。
(三)绘制单位工程施工布置平面图(一张)采用3号白图纸绘制;按工程制图要求进行;图面布局要合理,清洁工整、美观大方。
四、课程设计原始资料本课程设计为民用住宅工程,有关工程概况和工程要求如下所示(一)工程概况1、建筑概况本工程为某小区的A单元住宅楼,位于该小区西南角,建筑面积1790m2。
平面形式为条形,总长31.44m,进深9.82m,B层,层高3m,总高19.5m。
(注:N土木11-1F、3F、5F班取A=2,B=6N土木11-2F,4F,6F班取A=3,B=5)(二)施工条件1、工期要求各项施工准备工作要在2月份完成;3月至11月为施工工期,11月竣工验收。
2、施工期间平均气温状况3月份为+5℃;4月份为+10;℃5月份为+18℃;6月份为+25℃;7月份为+30℃;8月份为+30℃;9月份为+28℃;10月份为+25℃;11月份为15℃。
主导风向:南偏西。
中学改扩建工程项目施工组织设计 (一)中学改扩建工程项目施工组织设计随着教育事业的发展,中学改扩建工程也越来越多。
在这个过程中,为了保证工程的顺利进行,需要有一套完善的施工组织设计方案。
本文将就这一问题进行探讨。
一、项目概况该中学扩建项目位于市区,规划占地面积10000平方米,建筑面积5000平方米。
主要建设一座教学楼、一座学生宿舍楼以及小型体育馆、校园绿化等设施。
施工总工期为12个月,分为基础工程、结构工程、室内装修等阶段。
总工程造价1200万人民币。
二、施工组织设计方案(一)安全环保措施1.制定施工安全操作规程和安全生产管理制度,保证施工安全可靠。
2.建立环境监测系统,监测施工过程中空气质量、噪声、扬尘等环境污染因素,确保施工环保。
3.加强对施工现场设备和机械的维护保养、检修,提高设备质量和运行效率,减少机械故障。
(二)工程质量控制1.严格执行工程质量控制规定,确保工程质量达到设计标准。
2.设置质量验收关口,由专人负责施工现场每个工程环节的质量验收,并进行书面记录。
3.定期对施工过程进行现场检查、评估,发现问题及时整改。
(三)规划建设管理1.制定施工总进度表,根据工程需要安排院墙、进场道路、机具道、材料堆场、办公设施等配套工程建设。
2.加强对建筑工程的管理,确保建筑工程符合设计、施工标准,合法合规。
(四)人员管理1.设置施工管理与工程质量管理的主要负责人,配置施工人员和技术工人,进行专人专业、分工明确。
2.制定关于人员安全教育和培训计划,对施工人员进行培训和考试,确保工人技能的适应程度。
(五)成本控制1.根据施工实际情况,科学编制施工控制成本表,实现施工项目成本的有效监控。
2.优化材料采购管理,遵照采购规定进行,实现材料资源的最大利用效益。
在中学改扩建工程项目施工组织设计方面,需要科学严谨,在确保现场安全、环保、工程质量、人员管理及成本控制方面全面落实。
希望本文对此为有需要的读者提供帮助。
施工组织设计 1-总体概述施工组织总体设想、方案针对性及施工段划分
本工程施工方案的针对性主要体现在以下几个方面:
一、针对工程特点难点,制定详细的施工方案,对幕墙和金属屋面工程进行分段施工,合理安排施工顺序和流程,确保工程按期完成。
二、针对工程质量要求高,严格执行国家质量验收标准,实施质量控制和检验,确保工程质量符合要求。
三、针对施工现场环境复杂,加强现场管理,做好安全防护工作,确保施工安全。
四、针对工程投资高,采取节约措施,降低成本,确保工程质量的同时,最大限度地节约投资。
五、针对工期紧张,合理安排施工计划,做好人力、物力的综合平衡调度,确保工期按时完成。
六、针对环保、劳动安全、工业卫生、计量、消防等方面的规定和标准,严格执行,确保施工过程中不影响环境和工人的身体健康。
土木工程单位工程施工组织设计一、工程概况及施工特点分析1、工程建设概况本工程为某地某厂综合楼,位于主干道旁,为一幢由一部和二部组成的“L”字形转角楼建筑,采用现浇柱、梁、板,钢筋混凝土框架结构。
(1)、层高及建筑面积:一部五层,顶高21米,层高4.2米;二部六层,顶高23.1米,1-2层层高4.8米,3、4、5层层高3.3米,6层层高3.6米。
建筑总面积78342m。
(2)、绝对标高: 0.000相当于绝对标高425.044m。
(3)、结构方案:本工程为本工程为现浇框架结构,梁、板、柱等均为现浇。
墙体为非承重墙,外墙为240mm厚普通粘土砖墙,内墙为大孔空心砖墙。
砌体材料主要为粘土红砖,基础垫层采用C10素混凝土,其余均为C20;地基基础为混凝土条形基础。
建筑长72.68m,宽33.9m。
(4)、楼地面:水泥砂浆地面用于二部厨房和库房,教室宿舍等。
水磨石地面用于上述以外的其它部位,底层地面垫层为60厚的C10素混凝土。
(5)、顶棚及墙面:一部楼梯间为石膏板隔墙,贴白色塑料壁纸。
其他顶棚及墙面均为石膏砂浆打底,纸筋灰罩面,喷白灰浆二道。
(6)、外墙面:为绿色水刷石,局部构件(檐口、阳台、雨棚)及凸出墙面壁柱等贴马赛克。
(7)、屋面防水层:沥青胶隔汽层,水泥蛭石保温层,二毡三油防水层上铺绿豆砂。
施工工期要求:基础工程由甲方自己完成。
施工单位由0.00开始,施工总工期为8个月。
从2012年3月1日至同年10月30日竣工。
2、工程施工概况(1)、地质及环境条件①、由勘测报告,土壤为一级大孔性黄土,天然地基承载为215m T,地下水位在地表下6-7米。
按《岩石工程勘察规范》GB50021-2001和《建筑地基基础设计规范》GB0007-2002,建筑物安全等级为二级,场地等级为二级,地基等级为二级,综合确定岩土工程勘察等级为二级。
②、建筑场地北面和东面,南面均紧邻厂区,以墙为界,西南为主干道。
(2)、气象条件夏秋两季主导风向偏东,冬季北偏西。
土木工程施工组织课程设计**: *级:一、工程概况1、建筑物概况本工程为某石油化工局的办公楼(兼单身职工宿舍),位于某市雁塔路,该建筑物为五层,局部六层,高22.45m,平面形式为L型,附楼带地下室,建筑总面积为6121 ^。
承重结构除门厅部分为现浇钢筋混凝土框架结构外,其余皆采用砖混结构。
实心砖墙承重,预制钢筋混凝土空心板,大梁、楼梯均为现浇,为了满足抗震要求,每个楼层设置圈梁一道在外墙内每隔十米左右设置一钢筋混凝土构造柱。
室内地面皆采用水泥砂浆地面,室内抹灰为石灰砂浆打底,室外装修均采用干粘石面层屋面采用炉渣保温层、SBS防水层,散水为素混凝土一次抹平。
设备安装及水、暖、电工程配合土建施工。
2、地质及环境条件根据勘测报告:土壤为I级大孔性黄土,天然地基承载力为150t/m2,地下水位在地表下6〜7m。
地表耕土层厚0.5m。
建筑场地南侧及北侧为已建成建筑物西侧为菜地,东侧为雁塔路,距道沿3 m内的人行道不得占用,沿街树木不得损伤。
人行道一侧上方有高压输电线及电话线通过。
3、气象条件施工期间主导风向偏东,雨季为9、10月,施工期间不遇冬季。
4、施工工期本工程基础部分已完工,定于4月1日开工,11月30日竣工。
限定总工期8个月, 日历工期为244天。
5、施工技术经济条件施工任务由市某建筑公司承担,该公司各分派一个项目负责人。
该队瓦工20人,木工16人,钢筋工12人混凝土工30人、抹灰工30人以及其他辅助工人共计150人。
根据需要可有部分民工协助工作,但不超过50人。
施工中需要的电、水均从城市供电供水网中引入。
建筑材料及预制品件可用汽车运入工地,空心楼板等由市建筑总公司预制场制作(运距10公里)。
木门窗由市木材加工厂制作(运距7公里)。
大型临建工程除搅拌棚需要设置外办公及其它生活用房均可利用已建成的家属公寓楼,工人宿舍无需设置,但工地食堂及锅炉房仍应设置。
可供施工选用的起重机有QT1-6型塔吊,QT1-2型塔吊。
施工组织设计施工组织设计完整版doc(一)引言概述:施工组织设计是指在工程施工过程中,为了保证工程质量和安全,合理安排施工工艺、施工方法、施工步骤、施工环节、人员配置和资源利用等方面的设计与规划。
本文将从施工前期准备、施工组织原则、施工组织方案设计、施工组织管理和施工组织改进方面,详细介绍施工组织设计的相关内容。
正文:一、施工前期准备1. 项目背景分析2. 工程规模和施工周期确定3. 项目可行性研究4. 工程资源评估5. 施工进度计划制定二、施工组织原则1. 安全第一原则2. 效率优先原则3. 资源最优配置原则4. 工艺合理性原则5. 风险控制原则三、施工组织方案设计1. 分工协作方案设计2. 作业区域划分设计3. 作业步骤设计4. 施工工艺流程设计5. 材料和设备管理方案设计四、施工组织管理1. 人力资源管理a. 人员招聘与培训b. 工人队伍管理c. 施工人员考核与激励2. 资源管理a. 材料的供应与管理b. 设备的配备与维护c. 资金的调配与控制3. 项目进度管理a. 施工进度跟踪与调整b. 现场工作协调与指导c. 施工质量检查与验收4. 安全与环境管理a. 安全教育与培训b. 防护设施与措施c. 环境保护与治理5. 沟通与协调管理a. 与建设单位的沟通与对接b. 与监理单位的沟通与协调c. 与其他施工单位的沟通与合作五、施工组织改进1. 效率改进措施2. 资源利用优化3. 施工工艺创新4. 施工管理信息化5. 安全环保提升总结:施工组织设计在工程施工中发挥着重要的作用。
通过施工前期准备、施工组织原则的确立、施工组织方案的设计、施工组织管理的实施以及施工组织的不断改进,可以有效提高工程施工的效率、质量和安全性。
因此,在工程施工过程中,设计师需要严谨细致地进行施工组织设计工作,以保证工程顺利进行。
根据所给的施工条件,进行单位工程施工组织设计的编制,要求学生能掌握框架、框剪和剪力墙结构的施工顺序和施工方法。
能运用学过的知识对劳动力、材料、机械进行合理安排,以取得满足工期要求的最佳经济效益。
(一)设计内容⒈拟定施工方案。
⒉根据给定的工程量计算劳动量,编制施工进度计划。
⒊编制劳动力、主要机具和材料需要量计划。
⒋设计施工平面图。
(二)设计上交的成果⒈方案说明和计算书一本(内容包括施工方案、主要技术组织措施、劳动力计划、施工机具和材料计划等)。
⒉一张网络进度计划(1号图)。
3.一张施工平面布置图(2号图)。
(三)工程案例学生可以根据所在实习工地的工程项目或《建筑工程施工组织》施工组织总设计实例中的某一单位工程,编制施工组织设计,也可以根据附录提供的工程概况及条件进行编制。
(四)设计说明书要求1、封面:应写明设计题目、姓名、年级、专业、指导教师姓名、完成日期。
2、目录3、正文格式要求:A4打印(或手写);页边距:上、下2.5厘米,左、右2.5厘米;行间距:1.5倍行距;字体:中文用“宋体”,数字和英文字母用“Times New Roman”;字号:正文用宋体“小四”;表格标题:表格上方,居中,宋体,五号;表格内字体:宋体,五号;4、标题格式要求:一级标题1、2、3,黑体“小三”;二级标题:1.1、1.2、1.3,黑体“四号”加粗;三级标题:1.1.1、1.1.2、1.1.3,宋体“四号”加粗,最多用三级标题,剩下的可以用⑴⑵⑶、或①②③来表示。
附录:工程概况及施工条件⒈建设单位:重庆市某房地产公司⒉施工单位:重庆市某建筑公司⒊工程项目概况:本工程为某小区1#楼,是1幢N层框架结构住宅楼(墙体及装饰装修参照教材施工组织总设计实例)。
中间由变形缝隔开。
每层的层高为3m。
建筑面积为6500㎡。
屋面为上人平屋面,SBS卷材防水,挤塑板隔热,细石混凝土保护层。
层数N根据学号尾数确定。
本工程基础采用钢筋混凝土预制桩,桩径500mm,每根桩长约25m长。
施工组织设计 课程设计
编制人: 一.工程概况及施工条件分析
(一)工程概况
1.地理位置及周边环境 工程为某实验大楼,地处静安区南京西路、常德路西北角,南侧是地铁二号线,西面是拟建的某城市广场,北面是开发备用地块(尚未拆迁),东侧是紧靠工程的轻机大厦高层,东北角为老式洋房长的公寓。(见附图-1) 2.建筑及结构概况 工程地上部分2层,建筑面积581.5㎡。本工程为砖混结构,施工质量控制等级B级,±0.000以上砌体均采用MU10砖,M5混合砂浆实砌。现浇钢筋混凝土构件均采用C20混凝土,HPB235,HRB335级。 3.工程地质条件 根据中南冶金地质研究所2002.10提供的地质报告,本工程采用墙下条形基础,埋深暂定基础置于粉质粘土层,埋深定为1.0米。地基土承载力设计值fk=160kpa,进入老土层内不少于300,具体埋深以现场验槽为准。 4.基础 基础采用C10毛石混凝土,毛石粒径≤300mm,现浇构件均采用C20混凝土,HPB235,HRB335级钢筋。地下砌体均采用MU10砖,M5混合砂浆实砌。 5.工程特点及施工难点 本工程由于工程量较小,施工简单,施工场地宽敞,交通方便,施工材料堆放地富余,因而施工应该较为轻松。但所处环境干扰较多,所以应该注意文明施工。
(二)编制依据及说明 1.编制依据 (1)工程设计图纸; (2)工程承包合同; (3)工程招投标文件; (4)地质勘探报告; (5)国家及地方现行的有关施工及验收规范; (6)国家及地方安全生产、文明施工的规定及规程。 2.编制说明 本施工组织设计书考虑了施工组织部署、施工组织管理、施工进度计划、施工平面布置、和主要项目施工方案、施工资源投入以及质量、安全、工期等方面的因素,力求做到方案合理可行,重点突出,有较强的可操作性和实用性 (三)引用的规范、规程 1.《全国统一建筑工程基础定额湖北省统一基价表》 (鄂建[2003]) 2.《建筑结构荷载规范》 (GB50009-2001) 3.《混凝土结构设计规范》 (GB50010-2002) 4.《砌体结构设计规范》 (GB50003-2001) 5.《建筑地基基础设计规范》 (GB50007-2002) 6.《建筑抗震设计规范》 (GB50011-2001) (四)工程质量目标 发挥综合管理优势,运用ISO9002标准认证体系有求组织施工,全面推行创优管理,确保工程达到国家质量验收标准,并提供优质的保修服务。 (五)工期目标 配备足够的劳动力和机械投入,做好施工组织设计,发挥技术、管理等方面的优势,创新施工方法,确保在合同期内完成施工任务。 (六)安全目标 确保文明施工,严格按照国家规定的安全标准施工,确保安全生产,无重大施工事故。
二、工程的施工方案 (一)施工工艺总流程(见附图-2) 砖砌体工程施工工艺流程(见附图-3)
(二)主要项目施工方案 一)施工流程 根据本工程主体结构为框架结构与砖混结构,墙体材料为页岩砖,确定采用砼现场机拌机捣,钢筋现场制作安装,场内水平运输采用手推翻斗车,垂直运输采用自升式塔吊,模板及支撑采用扣件式钢管脚手架,组合钢模板,施工顺序: 验收
校正 养护 抄平
抄平 验收 养护 养护 养护
二)施工方案
平面放线 柱、墙钢筋制安 柱、墙模板及支撑安装 砼浇筑 梁板满堂架塔设 铺底模 钢筋制安 砖砌体砼浇拆模
砌筑填充墙 结构验收 1、施工测量放线 2、基础工程,因本工程无地质资料,其地基承载按20T每平方米进行设计,凡基槽、基坑开挖后,其相对高差较大时,应通知设计人员进行调整,基础毛石砌体要求错缝搭接,砂浆饱满。 3、砖砌体工程施工方案 墙体采用预置混凝土小型砌块,混合砂浆砌筑,砌块,砂浆强度等级;底层砌体砌块MU10,砂浆M10,二层墙体砌块MU10,砂浆M5,三层墙体砌块MU7.5,砂浆M5,顶层墙体砌块MU5,砂浆M5.砌块墙体施工时,其下列部位应采用C15混凝土灌实:1.外墙转角及所有纵横墙交接部位六个空洞,2.混凝土梁支撑处五个空洞内,高四皮砌块。
三、地上主体结构施工方案 (一)模板工程 本工程模板方案的确定是以工程质量及进度为出发点,并在此基础上进行综合性的经济成本分析,以达到减少周转材料的投入的目的。柱、梁采用小钢模,板采用九夹板木模,根据施工进度要求和建筑面积配备两套模板,在模板安装前,根据楼面弹线,用水泥砂浆在柱外围做好5cm宽的找平层。 1、模板施工的一般要求: 1)、模板进场后,应检查检修,清点数量,清除杂物,进行模板编号,清除锈 迹、焊渣和油污,涂刷脱模剂时,涂层质地要匀。 2)、安装模板前,应将安装模版处地面楼面清理干净,检查墙体中心线和边线,准确无误后方可安装。 3)、安装模板时,按墙位线就位,并检查模板的垂直度、水平度和标高。 4)、模板合模前应检查墙体钢筋、水电管线、预埋件、门窗洞口模板和穿墙螺栓套管是否遗漏,位置是否正确,安装是否牢固,是否影响墙体强度,并清除杂物。 5)、模板的连接处必须严密、牢固可靠,模板与楼板之间均应采取措施保证严密,防止出现漏浆现象。
2、模板的拆除与堆放 1)、在保证不损坏混凝土质量的情况下方可拆除 2)、拆模时应注意保护螺栓的丝扣,以便重复使用 3)、模板拆除后,应立即进行清理。若模板落地,必须有堆放场地和堆放架,同时应立即检查墙体混凝土质量,有问题应及时修补。 3、模板使用时的安全与文明施工 1)、在模板拆装区域周围,应设置围栏,并挂明显的标志牌,严禁非作业人员入内。 2)、临边外模安装后,要立即穿好销杆,紧固螺栓。安装外模板的操作人员必须挂好安全带。 3)、模板的存放场地必须平整夯实,不得存放在松土和凹凸不平的地方,雨季施工堆放场地不得积水。在雨天或冻土融化期,存放模板应在支点处垫木板或方木,防止地面深陷,模版倾倒。堆放模板处严禁坐人或逗留,应按施工总平面图分区堆放。
(二).混凝土工程 (1)现浇混凝土作业条件 混凝土浇筑段的钢筋、模板、预埋件及管线全部安装完毕,预留孔洞的尺寸、位置正确,模板内的杂物全部清理干净,办完隐检手续。混凝土各种原材料检验合格,并出具混凝土配合比。 (2)混凝土的组成材料 水泥、砂、石必须出具出厂合格证、实验报告和复试报告,确认合格后方可使用。基础均采用C10毛石混凝土,毛石粒径不大于300mm,掺量不大于30%。现浇构件均采用C20混凝土,HPB235、HRB335级钢筋。 (三)砌体工程 ±0.000以下砌体均采用MU10砖,M5水泥砂浆实砌。±0.000以上砌体均采用MU10砖,M5混合砂浆实砌。砌块规格为240mm×115mm×53mm。 (四)脚手架方案
四、施工进度计划
(一)施工准备 施工准备工作主要包括下列内容: ① 建立施工组织管理机构(项目组),管理人员配备到位。 ② 施工图纸会审。 ③ 编制施工材料采购计划。 ④ 编制技术文件、主要设备需用计划。 ⑤ 编制车间生产计划和现场安装计划。 ⑥ 技术培训及技术交底。 ⑦ 其他需要准备的内容按项目质量策划编制指导书要求执行。 (二)技术文件和资料准备 技术文件准备包括技术文件的编制和外来文件的搜集。外来文件包括施工图纸、施工规范、检验标准、图集、设计修改和安装使用说明书,以及业主提供的有关技术资料和文件。 (三)技术文件的编制和审批 1、编制《施工组织设计(方案)》和技术交底书。 2、《施工组织设计(方案)》由工程部编制,副总经理审批。技术交底书由项目负责人编制,工程部部长审批。 3、项目材料预算由工艺员编制,技术质量部部长审核,副总经理审批。
(四)主要施工机械配备表与施工进度计划表 序 号 机械设备名称 型号 规格 数量 额定功率KW 生产能力 备注
1 塔吊 QTZ4010 1 1×25 自升式 2 砼搅拌机 JS500 1 2×13.5 3 木工机械 3 2×13.5 4 电焊机 AX(T)-30 3 3×22.5 5 弯钢机 GJ7-40 1 2.8 6 断钢机 GJ5-40 1 7.5 7 砼振动棒 φ50 10 2.7 8 平板振动器 HX6X-50 2 1.75 9 水准仪 J2 1 10 经纬仪 S3 1 11 自卸汽车 东风 2 12 自卸汽车 华川 4 施工进度网络图(见附图-4) 施工进度计划表(见附图-5)
五、施工平面图 工程基地面积2000㎡,南侧有地铁﹟3出入口,东南角上是地铁东风井,这两个建筑距离工程地墙只有1m左右,并有围护结构与工程地墙相碰,同时地墙边线紧贴建筑红线,但施工场地面积较小,所以办公设施、生活设施、卫生设施等均在基地内布置。 工程基地北侧有3幢居民楼在明年1月底前不能拆除,甲方提供的由愚园路一侧开辟北侧通道,在此期间不能实施,又因为北侧通道较狭窄,大型施工机械进出场非常不便,为保证工期,拟在南京西路一侧另开一扇7m宽临时大门,作为小型车辆的进出通道。 工程用电、用水线路考虑采用暗埋设法,因建设单位要求临时上水与永久上水相结合,现暂时考虑与用电电缆一道埋设于排水沟之内,电缆延场地周边布置,每个30m设一电箱。工程甲方提供电源为800kVA,施工中拟分为五路线,工程、取土架,施工用电及生活用电个一路线,,另一路备用。用水线路从甲方提供的300进水口接入,沿场地周边布置,每隔20m设一个水龙
