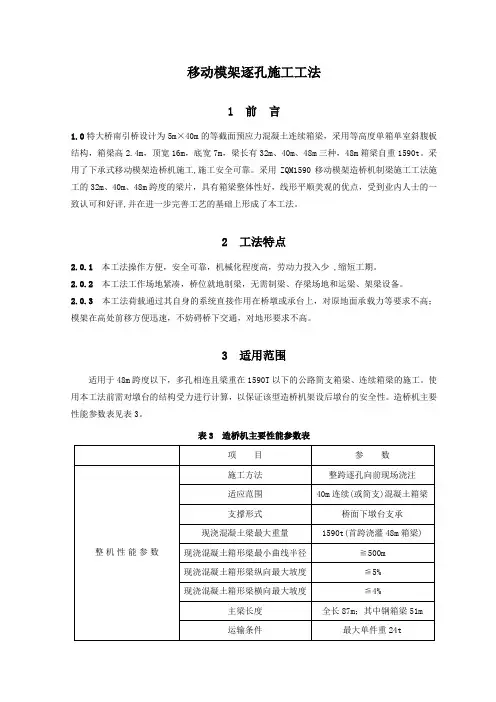

桥梁移动模架逐孔现浇法施工工法

  • 格式:doc
  • 大小:859.50 KB
  • 文档页数:15
图4.0.2-1 移动模架造桥机侧面结构图
图4.0.2-2 移动模架造桥机正面结构图
1——主梁;2——横联系统;3——前导梁;4——后导梁;5——墩旁托架
6——支承台车;7——底模;8——侧模平台;9——侧模支撑;10——中扁担梁
11——防风装置;12——托架支撑;13——配重;14——液压系统
4.0.3造桥机工作时,整个模架在靠墩旁托架支撑的支承台车作用下,可通过竖移、横移、纵移分别实现脱模、模架横向分离或合拢、过孔。底模在横移油缸作用下,实现开合并可通过底模螺杆调整高程。
把桥墩承台面平面度控制在5mm以内。在起始浇筑梁片时,两桥墩承台面应安装加长柱,下部用螺栓连接,上部用螺纹钢筋连接,在地面安装好墩旁托架支撑与托架横梁,用吊机(在水中采用浮吊)吊装到位后,下部用螺栓连接,上部用链条葫芦锁住,如图5.2.2所示。
图5.2.2墩旁托架的安装示意图
1——链条葫芦;2——螺纹钢筋;3——墩旁托架横梁;4——墩旁托架支撑;5——加长柱
2
2.0.1本工法操作方便,安全可靠,机械化程度高,劳动力投入少,缩短工期。
2.0.2本工法工作场地紧凑,桥位就地制梁,无需制梁、存梁场地和运梁、架梁设备。
2.0.3本工法荷载通过其自身的系统直接作用在桥墩或承台上,对原地面承载力等要求不高;模架在高处前移方便迅速,不妨碍桥下交通,对地形要求不高。
3
5.2.
箱梁梁体施工的工艺流程为:模板清理并涂脱模剂——绑扎底板、腹板钢筋——安装预应力管道及穿钢铰线——内模安装——绑扎顶板钢筋——封头模板安装——浇筑箱梁混凝土——预应力张拉。
1模板清理并涂脱模剂
1)检查板面是否平整、光洁、有无凹凸变形及残余粘浆,模板接口处应清除干净,无错台现象,清理底模上焊渣、杂物等。
6)横联的安装
用吊车将横梁一片片吊起对齐与主梁连接起来,先装靠近墩身的横梁。安装螺纹千斤顶前,底模横联上螺纹千斤顶要添加润滑油,后用吊机将千斤顶吊装到横联上并安装。
7)模板及配重块的安装
为了满足系统分开后的平衡,外模安装前需先安装主梁外侧的平衡配重块,平衡配重块由现场预制,并使用吊车依次安装就位。用吊机将底模板安装到相应的位置,侧模及翼模依次吊装在外模调节螺杆上,边安装外模边调节,直至满足其精度要求。随时用水平仪检查底板的标高、平整度,不符合规定处均应及时整修。具体见表5.2.2。
5.2.
为确保移动模架制时的施工安全,必须在制梁之前对移动模架进行预压试验。预压的目的是对移动模架的强度、刚度、稳定性进行检验,并且消除移动模架的非弹性变形。预压过程中进行严密观测,认真收取各项检测数据,经过对数据分析、整理,设置合理的移动模架施工预拱度,以确保完成后的箱梁在纵向线型保持平顺美观,符合设计要求。
4)模拟堆载:模拟堆载的过程中,要按照制梁的顺序分级进行加载,横桥向堆载按浇筑混凝土的顺序进行。
5)预压的变形测量见表5.2.3。
表5.2.3预压主梁挠度值的变形测量
观测次数
备注
时间
第一次
预压前,设置变形观测点,作好标识
观测后即可加载
第二次
加载至0.2倍结构物自重
观测后即可加载
第6)模板清理完毕,平整度、接缝补漏检查合格后,进行脱模剂涂刷。
2绑扎底板、腹板钢筋
1)根据设计施工图和技术交底要求,分块、分层进行底板、腹板钢筋绑扎。
支撑形式
桥面下墩台支承
现浇混凝土梁最大重量
1590t(首跨浇灌48m箱梁)
现浇混凝土箱形梁最小曲线半径
≧500m
现浇混凝土箱形梁纵向最大坡度
≦5%
现浇混凝土箱形梁横向最大坡度
≦4%
主梁长度
全长87m;其中钢箱梁51m
运输条件
最大单件重24t
驱动方式
电液控制驱动,模板手动微调
动力条件
AC380V,50Hz,30KW
卸载至0.4倍结构物自重
观测后即可卸载
第十一次
卸载至0.2倍结构物自重
观测后即可卸载
第十二次
压重全部卸载
对各次观测数据进行分析整理,得出移动模架的非弹性变形值及弹性变形值,并确定弹性变形的曲线值,为后续施工提供技术参数。
2预拱度设置
1)梁体拱度值设置:对测量资料进行整理、分析,非弹性变形在设计值范围内,扣除非弹性变形后的底模实际下挠值与厂方提供的理论挠度值进行对比,看是否符合。实际施工下挠指导值取左右钢箱梁上方的底模实际下挠值的平均值,并以该值绘制出平滑曲线图即为施工下挠指导值曲线。施工下挠指导值曲线相应值的相反数即为各点底模的预拱度值。
2)检查所有模板连接端部和底角有无碰撞而造成影响使用的缺陷或变形,如有均应及时补焊、整修。
3)侧模与底模板的相对位置应对准。
4)侧模安装完后,用螺栓联结稳固。调整其它紧固件后检查整体模板的长、宽、高尺寸及平整度等,并做好记录,不符合规定的,应及时调整。
5)检查钢模位置安装准确,连接紧密,侧模与底模接缝密贴且不漏浆。
移动模架逐孔施工工法
1
1.0特大桥南引桥设计为5m×40m的等截面预应力混凝土连续箱梁,采用等高度单箱单室斜腹板结构,箱梁高2.4m,顶宽16m,底宽7m,梁长有32m、40m、48m三种,48m箱梁自重1590t。采用了下承式移动模架造桥机施工,施工安全可靠。采用ZQM1590移动模架造桥机制梁施工工法施工的32m、40m、48m跨度的梁片,具有箱梁整体性好,线形平顺美观的优点,受到业内人士的一致认可和好评,并在进一步完善工艺的基础上形成了本工法。
模架纵移速度
0.6m/min
整机抗倾覆稳定系数
1.55
非工作状态
锚固时最大风力
12级
4
4.0.1移动模架造桥机是一种自带模板,利用两组钢箱梁支承模板,通过自立行走、模板开合,对混凝土梁进行逐孔原位现场浇筑的施工设备。
4.0.2下承式移动模架造桥机自下而上可分为墩旁托架、支承台车、主梁、底模及横联、侧模及支撑、中扁担梁、防台风装置及液压系统等组成,具体见图4.0.2-1,图4.0.2-2。
桥墩两侧托架支撑应对称安装,然后用精轧螺纹钢筋将两侧的墩旁托架联成一体。每根精轧螺纹钢筋的预紧力应达到设计要求,尽量使每根螺纹钢筋受力均匀。用水准仪测量墩身两侧的托架支撑的标高,使其两边的标高差小于5mm,使托架支撑能够受力均匀。将千斤顶置于中部、后部墩旁托架上并与墩旁托架固定。
3)支承台车的安装
分别在墩旁托架横移轨道中及支承台车的纵移滑道中涂上润滑油,然后用吊机将支承台车吊于墩旁托架横梁轨道上,之后安装其相关的液压部件(此时油缸活塞杆为缩回状态)。
1移动模架预压
1)预压重量按现浇箱梁施工过程中最不利状况进行考虑,其箱梁浇筑过程的荷载按式5.2.3计算:
预压荷载=1.1×最大节段箱梁自重(5.2.3)
2)造桥机预压前测点布置
在堆载开始前,造桥机就位后,分别在造桥机的主梁、底模、横梁、翼板等部位布置观测点。
3)预压加载布置图绘制:加载模型尽量模拟箱梁的结构形式。
对高强螺栓连接面逐一进行表面处理,使其达到应有的摩阻系数。对扭矩扳手进行标定,保证连接面的受力强度,对施工质量和安全有影响的构(配)件必须剔除或经过处理,合格后方可使用。
5.2.2
1移动模架安装施工的工艺流程为:拼装场地的平整——墩旁托架的安装——支承台车的安装——主梁的拼装——导梁的安装——横联的安装——模板及配重块的安装——中扁担梁的安装。
适用于48m跨度以下,多孔相连且梁重在1590T以下的公路简支箱梁、连续箱梁的施工。使用本工法前需对墩台的结构受力进行计算,以保证该型造桥机架设后墩台的安全性。造桥机主要性能参数表见表3。
表3造桥机主要性能参数表
项 目
参 数






施工方法
整跨逐孔向前现场浇注
适应范围
40m连续(或简支)混凝土箱梁
高强螺栓终拧完毕后,将部分抽检螺栓做好标记,用标过的扭矩扳手对抽检螺栓进行紧固力检测。检测值不小于规定值的10%,不大于规定值的5%为合格。对于欠拧者补拧,超拧者更换后,重新补拧。
5)导梁的安装
主梁前、后两端分别需要安装前、后导梁。使用吊车将前导梁后端吊装在主梁前端并安装就位,后导梁的安装也是如此。
4.0.4通过液压调整系统实现对组合式钢模的调整。底模在横移油缸的作用下实现开合,通过底模螺杆调节高程。模架纵移时由液压油缸步进式向前顶推移位。浇筑简支梁时,四个支顶油缸混凝土梁的重量及造桥机自重传递到墩旁托架上。浇筑连续梁时,一般混凝土的分段位在反弯点(1/6L~1/4L)处,此时造桥机前支点用墩旁托架及支承台车支承,后支点用中扁担梁吊挂于已浇筑好的混凝土梁段上,以保证新老混凝土梁的精确结合。
2安装过程
1)拼装场地的平整
拼装场地设在起始浇筑梁片两桥墩之间及其前后两跨,场地需碾压整平。
2)墩旁托架的安装
墩旁托架的作用是将整机载荷和施工工作载荷传到桥墩。墩旁托架采用墩身支承结构,分为左右两部分,两部分之间由螺纹钢筋拉紧。托架上平面设有导向滑轨,便于模架的横向移动,托架下部通过立柱支承在墩身的承台上。墩旁托架的横梁、立柱、斜撑均为螺栓连结,可拆卸。在墩身较矮处施工时,可拆除立柱和斜撑,由底盘直接支撑在基础上施工。因此采用该工法施工对桥墩高度有相应要求,即桥墩高度不低于拆除墩旁托架立柱和斜撑后移动模架的整体高度。在墩旁托架上设有梯子及活动平台。
5
5.1
移动模架混凝土箱梁施工工艺流程见图5.1。
图5.1移动模架混凝土箱梁施工工艺流程图
5.
5.2.1
旱桥可采用地面拼装主钢箱梁,然后用大吨位起重设备起吊就位的方案。若受到交通条件的限制,大吨位的吊机无法进入施工现场,可采用“人”字扒杆起吊整体箱梁的方案。为此需要准备足够宽的场地容纳主梁拼装,场地需碾压整平。如果是水桥则可采用浮吊方案来实现吊装。
观测后即可加载
第四次
