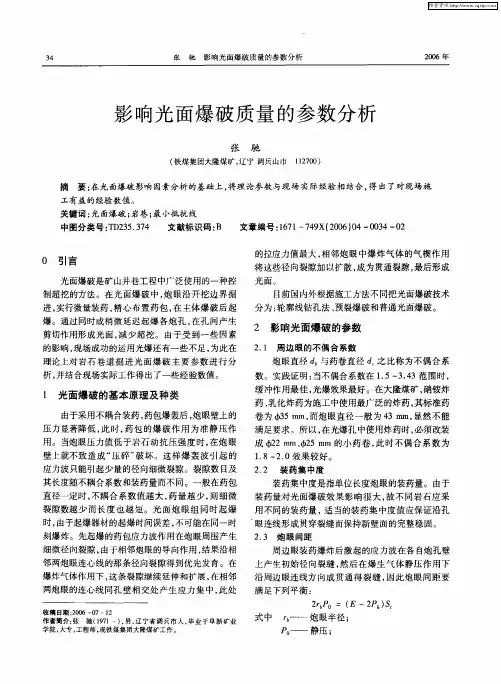

光面爆破质量要求 2
- 格式:doc
- 大小:78.27 KB
- 文档页数:2
表1:
光面爆破质量要求
顺序 项目 硬岩 中硬岩 软岩
1 平均线性超挖量/cm 10 15 15
2 最大线性超挖量/cm 20 25 25
3 两炮衔接台阶的最大尺寸/cm 15 15 15
4 炮眼痕迹保存率/% ≥80 ≥70 ≥50
5 局部欠挖量/cm 5 5 5
注:①超欠挖的测量以爆破设计开挖线为准;
②平均线性超挖量=(不包括隧道底宽度)爆破设计开挖断面周长超挖面积;
③最大线性超挖量系指最大超挖处至爆破设计开挖轮廓切线的垂直线;
④炮眼痕迹保存率=周边炮眼总数残留有痕迹的炮眼数,应在开挖轮廓面上均匀分布;
⑤欠挖范围每平方米内不大于0.1㎡。
表2:
Ⅳ、Ⅴ级围岩全断面光面爆破炮眼药量分配表
序号 炮眼分类 炮眼数 /个 雷管段数 /段 炮眼深
度
/cm
炮眼装药量
每孔药卷数 /(卷/孔) 单孔装药量 /(kg/孔) 合计药
量
/kg
1 掏槽眼 8 2 170 3 0.6 4.8
2 扩槽眼 14 3 150 2.5 0.5 7
3 底板眼 11 1 150 4.5 0.6 6.6
4 13 1 150 4.5 0.9 11.7
5 周边眼 24 1 150 1 0.2 4.8
6 12 2 150 1 0.2 2.4
7 辅助眼 10 1 150 3.5 0.7 7
8 内圈眼 19 2 150 4 0.8 15.2
9 合计 59.5
表3:
Ⅳ、Ⅴ级围岩全断面光面爆破主要经济技术指标
序号 项目 单位 数量
1 开挖断面积 ㎡ 65.5
2 预计每循环进尺 m 1.5
3 每循环爆破石方 m³ 398.5
4 炮眼总数 个 111
5 钻孔总数 m 559
6 雷管用量 发 13
7 炸药用量 kg 59.5
8 比钻眼数 个/㎡ 1.69
9 比钻眼量 m/m³ 0.997
10 比装药量 kg/m³ 1.83
11 单位体积岩体耗雷管量 发/m³ 0.216
12 预计炮眼利用率 % 96%
隧道光面爆破工艺框图:
装药计算与结构设计
爆破材料准备
光面爆破设计
测量放线
台车就位打眼
钻 孔
光面效果与质量检查
钻孔质量验收
装药与堵塞
连接起爆网络
起 爆 通 风 网路检查 设置警戒 准备填筑材料 爆破效果检查
清理钻孔
危石处理
