220KV升压站预防性试验
- 格式:doc
- 大小:160.71 KB
- 文档页数:18

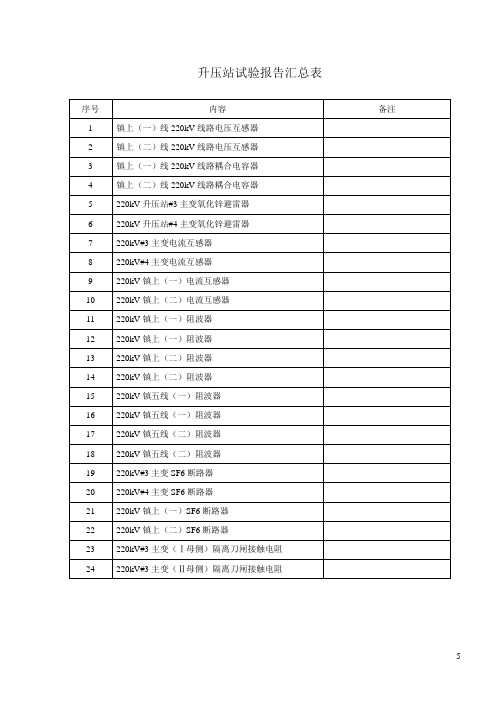

升压站试验报告汇总表温度:6℃湿度:55% 2003年1月12 日装设位置:220kV线路升压站一、铭牌及安装位置:100/√3五、电压比测量:使用仪器:工频高压试验仪,D9-V交流电压表0.5级六、试验结论:合格温度:6℃湿度:55% 2003年1月12 日装设位置:220kV线路升压站一、铭牌及安装位置:100/√3五、电压比测量:使用仪器:工频高压试验仪,D9-V交流电压表0.5级六、试验结论:合格温度:6℃湿度:55% 2003年1月12 日装设位置:220kV线路升压站一、铭牌及安装位置:二、绝缘电阻测量及耐压试验:(单位:M )温度: 6 ℃湿度:55%四、试验结论:合格温度:6℃湿度:55% 2003年1月12 日装设位置:220kV线路升压站一、铭牌及安装位置:二、绝缘电阻测量及耐压试验:(单位:M )温度: 6 ℃湿度:55%四、试验结论:合格温度:2℃湿度:55%2002年12月14日装设位置:220kV升压站#3主变一、铭牌:型号:Y10W5-200/496W 持续运行电压:156kV直流1mA下参考电压:290kV 压力释放额定大电流:40kA元件节数:2节制造厂:广州华盛避雷器实业有限公司生产日期:2002.8二、试验项目及试验数据:三、试验依据及标准:《江苏省电力设备交接和预防性试验规程》四、试验结论:合格温度:2℃湿度:55%2002年12月14日装设位置:220kV升压站#4主变一、铭牌:型号:Y10W5-200/496W 持续运行电压:156kV直流1mA下参考电压:290kV 压力释放额定大电流:40kA元件节数:2节制造厂:广州华盛避雷器实业有限公司生产日期:2002.8二、试验项目及试验数据:三、试验依据及标准:《江苏省电力设备交接和预防性试验规程》四、试验结论:合格220kV电流互感器试验报告2002年12月11日温度:5℃湿度:55% 一、铭牌:装设位置:220kV#3主变二、试验项目及试验数据1.极性P1与1S1、2S1、3S1、4S1、5S1、6 S1同极性3.油耐压:平均46kV击穿4.介质损耗角正切值测量注:电流互感器一次联结为并联三、试验结论:合格四、试验依据及标准:《江苏省电力设备交接和预防性试验规程》220kV电流互感器试验报告2002年12月11日温度:5℃湿度:55% 一、铭牌:装设位置:220kV#4主变二、试验项目及试验数据1.极性P1与1S1、2S1、3S1、4S1、5S1、6 S1同极性3.油耐压:平均45kV击穿4.介质损耗角正切值测量使用仪器:GWS5-ⅡA型介损测试仪三、试验结论:合格四、试验依据及标准:《江苏省电力设备交接和预防性试验规程》220kV电流互感器试验报告2002年12月11日温度:5℃湿度:55% 一、铭牌:装设位置:220kV镇上(一)二、试验项目及试验数据1.极性P1与1S1、2S1、3S1、4S1、5S1、6 S1同极性3.油耐压:平均45kV击穿4.介质损耗角正切值测量注:电流互感器一次联结为并联三、试验结论:合格四、试验依据及标准:《江苏省电力设备交接和预防性试验规程》220kV电流互感器试验报告2002年12月11日温度:5℃湿度:55% 一、铭牌:装设位置:220kV镇上(二)二、试验项目及试验数据1.极性P1与1S1、2S1、3S1、4S1、5S1、6 S1同极性3.油耐压:平均47kV击穿4.介质损耗角正切值测量使用仪器:GWS5-ⅡA型介损测试仪三、试验结论:合格四、试验依据及标准:《江苏省电力设备交接和预防性试验规程》阻波器试验报告温度:5 ℃湿度:60% 2002年 12月 2日一、铭牌及主要技术参数:二、阻塞阻抗试验:三﹑避雷器试验:四、使用仪器:UD20G型选频电平表;避雷器测试仪;五、判断依据:厂家技术资料;六、结论:合格温度:5 ℃湿度:60% 2002年 12月 2日一、铭牌及主要技术参数:二、阻塞阻抗试验:三﹑避雷器试验:四、使用仪器:UD20G型选频电平表;避雷器测试仪;五、判断依据:厂家技术资料;六、结论:合格温度:5 ℃湿度:60% 2002年 12月 2日一、铭牌及主要技术参数:二、阻塞阻抗试验:三﹑避雷器试验:四、使用仪器:UD20G型选频电平表;避雷器测试仪;五、判断依据:厂家技术资料;六、结论:合格温度:5 ℃湿度:60% 2002年 12月 2日一、铭牌及主要技术参数:二、阻塞阻抗试验:三﹑避雷器试验:四、使用仪器:UD20G型选频电平表;避雷器测试仪;五、判断依据:厂家技术资料;六、结论:合格温度:5 ℃湿度:60% 2002年 12月 2日一、铭牌及主要技术参数:二、阻塞阻抗试验:三﹑避雷器试验:四、使用仪器:UD20G型选频电平表;避雷器测试仪;五、判断依据:厂家技术资料;六、结论:合格一、铭牌及主要技术参数:二、阻塞阻抗试验:三﹑避雷器试验:四、使用仪器:UD20G型选频电平表;避雷器测试仪;五、判断依据:厂家技术资料;六、结论:合格一、铭牌及主要技术参数:二、阻塞阻抗试验:三﹑避雷器试验:四、使用仪器:UD20G型选频电平表;避雷器测试仪;五、判断依据:厂家技术资料;六、结论:合格一、铭牌及主要技术参数:二、阻塞阻抗试验:三﹑避雷器试验:四、使用仪器:UD20G型选频电平表;避雷器测试仪;五、判断依据:厂家技术资料;六、结论:合格温度:10℃湿度:65% 2003年1月19 日一、铭牌及主要技术参数:二、操作线圈试验:三、导电回路接触电阻测试(单位: μΩ)四、开关动作特性五、密度继电器检验温度:10℃备注:密度继电器检验调整由厂家在现场完成。
220kV变电站工程高电压电气设备交接试验方案批准:.审核:.编写:.XXXX建设公司220kV变电站工程项目部XXXX年XX月XX日一.概述220kV变电站工程进行交接试验的高电压电气设备本期有:1号主变压器一台(1×180MVA),其中220kV部分:出线4回、1号主变间隔、母联间隔、Ⅰ、Ⅱ母线PT间隔等;110kV部分:本期3回、1号主变间隔、母联间隔、Ⅰ、ⅡPT间隔等;10kV户内包括1号主变进线柜、Ⅰ段母线PT柜、10回馈线柜、2个站用变柜、4组补偿电容器组柜、1个分段柜等;10kV户外1组1号主变出线干式电抗器,本期装设4×8Mvar补偿电容器组。
二、试验依据:1、试验方案包括了该变电所主要的一次高压电气设备及其所有附件的一般交接试验,一次高压设备的交流耐压试验、变压器局部放电试验等重大试验项目则另写方案。
2、试验依据为XX电网公司企业标准Q/GXD 126.01—2009《电力设备交接和预防性试验规程》(并参考国标《GB1208-1997》),其试验结果应符合XX电网公司企业标准Q/GXD 126.01—2009《电力设备交接和预防性试验规程》及该产品技术要求。
3、试验方法按现行国家标准《高电压试验技术》的规定及相应产品技术要求。
三.试验项目及要求:1. 220kV主变压器⑴油中溶解气体色谱分析:交接时,110kV以上的变压器,应在注油静臵后、耐压和局部放电试验24h后分别进行一次,各次无明显差异。
⑵绕组直流电阻:各相绕组电阻相互间的差别不应大于平均值的2%,无中性点引出的绕组,线间差别不应大于平均值的1%。
⑶绕组绝缘电阻、吸收比或极化指数:绝缘电阻换算至同一温度下,与前一次出厂测试结果相比应无显著变化,一般不低于上次值的70%。
⑷绕组连同套管的tgδ:20℃时不大于下列数值:110~220kV(20℃时)不大于0.8%;35kV(20℃时)不大于1.5%且 tgδ值与出厂试验值或历年的数值比较不应有显著变化(一般不大于30%)⑸电容型套管主绝缘及电容型套管末屏对地绝缘电阻:主绝缘的绝缘电阻值大于10000MΩ;末屏对地的绝缘电阻不应低于1000MΩ⑹电容型套管绝缘及电容型套管末屏对地tgδ与电容量:交接时在室温下tgδ(%)不应大于规程规定及厂家要求;电容型套管的电容值与出厂值或上一次试验值的差别不超出±5%。
国电山东风力能源有限公司夏甸风电场220kV升压站及电气设备预防性试验、保护校验及维护消缺项目技术措施批准。
传升压站电气设备预防性试验见附表二:二、技术要求均须执行以下标准:1、DL-T596-1996《电气设备预防性试验规程》2、DL/T995-2006《继电保护和电网安全自动装置校验规程》3、DL/T724-2000《电力系统用蓄电池直流电源装置运行与维护技术规程》4、DLT544-2012《电力通信运行管理规程》5、GB/T14285-2006《继电保护技术规程》6、GB26860-2011《电力安全工作规程(发电厂和变电站电气部分)》7、GB/T7261—2000《继电器及装置基本试验方法》8、GB/T16927.1-2011《高电压试验技术第一部分一般定义及试验要求》9、GB/T16927.2-2013《高电压试验技术第二部分测量系统》10、DL/T474.1-2006《现场绝缘试验实施导则》11、《电力设备交接和预防性试验规程》12、GB/T19519-2014定义、试验方法及接收准则》13、DL/T1000-2015三、工作安全规定1234567、在运行的二次回路上工作时,应穿低压绝缘鞋或站在绝缘垫上,有专人监护,使用的工具必须绝缘。
电流互感器二次侧不得开路,短路二次侧绕组必须使用截面积不小于 2.5mm2的短路片或短路铜线,连接必须牢固可靠。
禁止将电压互感器二次侧短路,严禁在带电的电压互感器上工作。
试验中必须采取措施,严防电压互感器从二次侧往一次侧返电。
9、运行人员认真监督,发现危险状况及时制止,9、对于违反以上规定者严格按规章制度处理,并按“四不放过”原则追究相应责任。
四、工作前准备1、试验前对工作票三种人进行确认,并明确相应分工及责任。
2、工作负责人应对全体人员详细布置试验内容。
试验标准和安全注意事项,试验人员要有明确的分工,坚守岗位,各行其是。
3、试验前必须了解试验现场情况,试验用具和被试验设备的情况,装置检验所使用的仪器、仪表必须经过检验合格,并应满足GB/T7261—2000中的规定。
升压站检修工程某某有限公司检修工程技术标目录一、工程概况 (1)二、主要施工内容及试验项目 (1)三、主要检修设备 (2)四、工程安排 (2)五、人员组织结构 (3)六、安全措施 (3)七、技术措施 (5)八、环境保护措施 (9)九、危险点预防控制措施 (10)十、附件 (13)某某有限公司220kV升压站电气设备预防性试验组织措施一、工程概况本工程某某有限公司220kV升压站位于某地,施工内容为一次电气设备预防性试验,每年分五次进场施工,检修内容包括某线、某线两路某某有限公司内部进线部分,220KV正副母线,#1、#2联合循环机组系统、#01启动变、15KV高厂变部分、#1、#2、#3、#4主变系统、6KV备用段部分等,具体每次检修部分、停送电时间由业主方确定。
二、主要工作内容和试验项目1、变压器:220kV变压器4台,15kV变压器2台,主要预试项目:绝缘电阻、直流电阻、介损、直流泄漏电流、中性点间隙CT、中性点避雷器、变压器冷却器水清洗、检查、清扫,螺丝紧固擦拭瓷瓶等。
2、启动变:220kV启动变1台,主要预试项目:绝缘电阻、直流电阻、介损、直流泄漏电流、有载调压开关、变压器冷却器水清洗、检查、清扫,螺丝紧固擦拭瓷瓶等。
3、断路器:220kV断路器8台,要检查项目:绝缘电阻、回路电阻、低电压试验、开关动作特性试验﹑分合闸线圈直流电阻测试﹑擦拭瓷瓶等。
4、刀闸:220kV刀闸24台、接地刀闸19台、变压器中性点接地刀闸4台,主要检查项目:接触电阻、传动部位注润滑油、电动手动是否正常、合闸同期、刀闸口接触情况检查、接触部分增补导电膏、擦拭瓷瓶等。
5、互感器:220kV电流互感器24台、220kV电压互感器8台,主要检查项目:绕组及末屏的绝缘电阻、介损及电容量测试、励磁特性、擦拭瓷瓶等。
6kV电压互感器备用段3台,主要检查项目:PT一次直流电阻、绝缘电阻。
6、避雷器:220kV避雷器21台、6kV备用段3台,主要检查项目:绝缘电阻、直流1mA参考电压及0.75U1mA的泄漏电流、放电计数器校验、带电测量运行电压下的交流泄漏电流和阻性电流、检查、清扫,螺丝紧固擦拭瓷瓶等。
某某有限公司检修工程技术标3目录一、工程概况 (1)二、主要施工内容及试验项目 (1)三、主要检修设备 (2)四、工程安排 (2)五、人员组织结构 (3)六、安全措施 (3)七、技术措施 (5)八、环境保护措施 (9)九、危险点预防控制措施 (10)十、附件 (13)某某有限公司220kV升压站电气设备预防性试验组织措施一、工程概况本工程某某有限公司220kV升压站位于某地,施工内容为一次电气设备预防性试验,每年分五次进场施工,检修内容包括某线、某线两路某某有限公司内部进线部分,220KV正副母线,#1、#2联合循环机组系统、#01启动变、15KV高厂变部分、#1、#2、#3、#4主变系统、6KV备用段部分等,具体每次检修部分、停送电时间由业主方确定。
二、主要工作内容和试验项目1、变压器:220kV变压器4台,15kV变压器2台,主要预试项目:绝缘电阻、直流电阻、介损、直流泄漏电流、中性点间隙CT、中性点避雷器、变压器冷却器水清洗、检查、清扫,螺丝紧固擦拭瓷瓶等。
2、启动变:220kV启动变1台,主要预试项目:绝缘电阻、直流电阻、介损、直流泄漏电流、有载调压开关、变压器冷却器水清洗、检查、清扫,螺丝紧固擦拭瓷瓶等。
3、断路器:220kV断路器8台,要检查项目:绝缘电阻、回路电阻、低电压试验、开关动作特性试验﹑分合闸线圈直流电阻测试﹑擦拭瓷瓶等。
4、刀闸:220kV刀闸24台、接地刀闸19台、变压器中性点接地刀闸4台,主要检查项目:接触电阻、传动部位注润滑油、电动手动是否正常、合闸同期、刀闸口接触情况检查、接触部分增补导电膏、擦拭瓷瓶等。
5、互感器:220kV电流互感器24台、220kV电压互感器8台,主要检查项目:绕组及末屏的绝缘电阻、介损及电容量测试、励磁特性、擦拭瓷瓶等。
6kV电压互感器备用段3台,主要检查项目:PT一次直流电阻、绝缘电阻。
6、避雷器:220kV避雷器21台、6kV备用段3台,主要检查项目:绝缘电阻、直流1mA参考电压及0.75U1mA的泄漏电流、放电计数器校验、带电测量运行电压下的交流泄漏电流和阻性电流、检查、清扫,螺丝紧固擦拭瓷瓶等。
一、预试工作程序(1)预试工作程序工作票执行程序:操作票执行程序:设备检修、试验维护作业程序:二、预试工作制度2.1本项目执行的工作制度清单2.1.1班前会制度为强化班组建设,规范班前会程序,提高班前会质量,实现班前会程序化、规范化,特制定如下规定:班前会目标通过不断规范班前会、开好班前会,使职工的安全意识和自身素质得到提高,进一步加强班组建设,对班前会内容要做到“五必讲”,即:在班前会上必讲上一班安全情况和问题;必讲现场主要安全措施和质量标准;必讲存在的问题、地点和作业人员必须注意的安全事项;必讲特殊工种的岗位要求;必讲当班人员所负的安全责任和必须把握的安全环节。
班前会要突出讲任务、讲安全、讲培训三大主题。
讲任务,做到任务目标明确,职工对干什么、怎么干、干到什么标准、达到什么质量要明明白白,清清楚楚。
讲安全,实现“要我安全”向“我要安全”的转变,通过安全教育,职工知道安全注意事项,掌握操作技能,增强安全防范意识。
讲培训,通过每周两题、安全知识学习,作业规程学习和考试,提高职工的安全生产技能水平,构筑长效的安全生产机制。
班前会程序班前签到。
主持人在召开班前会前,对当班职工进行点名签到,主持人点名前大家要正规坐好,点名时被点到名的人员要大声答“到”。
班前危险人物排查。
在布置安排当班生产任务之前,要从关心职工、爱护职工出发进行班前排查。
主持人在每名员工答“到”时要认真排查,排查要做到察言观色,看当天来上班、昨天轮休或请假的职工是否休息好、班前是否有人饮酒、邻里或家庭是否发生矛盾产生思想波动、职工是否身体不适等,确保出勤的职工精神饱满,心情舒畅,消除职工思想上、体力上存在的不安全隐患。
对排查出的危险人物要问明原因,有思想隐患或其他原因不能保证工作安全的,要责令其休班。
讲任务。
简要传达公司或上级有关文件、会议精神,把上一班工作现场情况讲清楚,对存在的隐患或可能出现的问题进行点评、解析,提出应急措施和整改办法。
升压站预防性试验工作通讯稿
5月10日,在35千伏石坡升压站内,国网新区供电公司变电检修人员正在对站内一、二次设备进行预防性试验,确保迎峰度夏期间电网安全、稳定运行,客户生产生活用电无忧。
据悉,预防性试验时电力设备运行和维护工作中的重要环节,是预防发生事故和设备损坏以及保障设备安全运行的重要措施。
此次预防性试验将陆续完成6个35千伏变电站的预防性试验。
为确保此次预防性试验工作有序开展,该公司多次组织技术人员到现场勘察,科学制定了周密详尽的预防性试验检修计划,明确任务,责任到人,按照预试计划,合理安排预防性试验工作,严格执行“两票三制”,按照操作规程和安全程序,认真填写每一个试验数据,使各项工作有条不紊的进行,并对作业现场全过程进行安全监督,切实按照标准化作业流程开展工作,确保高质量、高效率完成预试任务,为、新区电网平稳度夏奠定坚实的基础。
承担预试任务的根河供电局修试所试验人员以认真负责的精神全力投入工作中。
预防性试验停电期间,金河变电站的运行人员还对瓷瓶及二次设备进行了清扫。
由于此次预防性试验工作项目多、时间短、工作量大,为做好预防性试验工作,根河供电局安监科、生产科负责同志及相关技术人员到岗到位进行安全监督和技术指导。
220kV主变压器预防性试验作业指导书百色新铝电力有限公司目录前言 (1)1 适用范围 (2)2 规范性引用文件 (2)3 支持性文件 (2)4 作业准备 (2)5 作业流程 (4).. 4图1 作业流程图6 安全风险及预控措施 (4)7作业项目、方法及标准 (6)8 回顾及改进 (18)附录A(220KV主变压器预防性试验作业过程记录表) (19)附录B(220KV变压器预防性试验作业过程记录表) (21)前言为规范百色新铝电力有限公司220kV主变压器的预防性试验工作,保证作业过程的安全及质量,制定本作业指导书。
本作业指导书由百色新铝电力有限公司生产技术部提出并归口。
本作业指导书起草单位:本作业指导书主要审核人:本作业指导书审定人:本作业指导书批准人:本作业指导书由百色新铝电力有限公司生产技术部负责解释。
220kV主变压器预防性试验作业指导书1 适用范围本作业指导书适用于百色新铝电力有限公司管辖范围内220kV主变压器的预防性试验工作,绝缘油、SF6气体试验参考相关指导书执行。
2 规范性引用文件GB 50150-2006 电气装置安装工程电气设备交接试验标准GB 26860-2011 电业安全工作规程发电厂和变电所电气部分GB 26861-2011 电业安全工作规程高压试验室部分DL/T 911—2004 电力变压器绕组变形的频率响应分析法DL/T 1093-2008 电力变压器绕组变形的电抗法检测判断导则DL 474-2006 现场绝缘试验实施导则JB/T 501-2006 电力变压器试验导则Q/CSG 114002-2011 电力设备预防性试验规程3 支持性文件厂家资料、说明书、出厂试验报告等。
4 作业准备4.1 人员配备4.2 技术资料4.3 物品配置表1: 安全防护用品及安全标识表2:工器具及仪器仪表5 作业流程作业流程见图1。
图1 作业流程图6 安全风险及预控措施7作业项目、方法及标准号目作业步骤工作内容及方法工艺质量要求险种类实施测试绕组直流电阻记录绕组温度或顶层油温进行试验接线1.将被试绕组首尾端分别接入变压器直流电阻测试仪,如图1。
2023年220KV变电站预防性试验电气作业入场考试一、选择题1安全生产法第十八条规定,生产经营单位的主要负责人对本单位安全生产工作负有七个方面的职责,其中最重要的一条是(I[单选题]*A、保证安全生产投入的有效实施;B、建立、健全本单位安全生产责任制;√C、及时、如实报告生产安全事故;D、组织制定并实施本单位安全生产教育和培训计划。
2、升压站电容器停电后作业需要做哪些措施()[单选题]*A、用万用表验电B、无需验电C、用对应等级的验电器验电,并充分放电√D、无需带绝缘手套3、依据《安全生产法》的规定,国家对严重危及生产安全的工艺、设备实施制度。
()[单选题]*A、审批;B、登记;C、淘汰;√D、监管。
4、依据《安全生产法》,事故调杳处理应当按照、的原则,查清事故原因,查明事故性质和责任。
()A、实事求是、尊重科学;B、公开、公正、公平;C、及时、准确、合法;D、科学严谨、依法依规、实事求是、注重实效。
√5、《安全生产法》第一百零四条规定,生产经营单位的从业人员不服从管理,违反安全生产规章制度或者操作规程的,由生产经营单位给予批评教育,依照有关规章制度给予(λ[单选题]*A、行政处罚;B、处分;√C、追究刑事责任;D、批评教育。
6、《安全生产法》第二十八条规定:生产经营单位新建、改建、扩建工程项目的,必须与主体工程同时设计、同时施工、同时投入生产和使用。
()[单选题]*A、生活设施;B、福利设施;C、安全设施;√D、工作设施。
7、在梯子上工作时,梯子与地面的斜角度应为度左右,工作人员必须登在距梯顶不少于1米的梯蹬上工作。
()[单选题]*A、30;B、45;C、50;D、60o√8、安全标志分为哪几类()[单选题]*A、禁止标志、警告标志、指令标志、提示标志;√B、黄色标志、红色标志、绿色标志;C、通行标志、指向标志、停止标志。
9、升降口、大小孔洞、楼梯和平台,应装设不低于米的栏杆和不低于IOOmm高的护板。
220KV升压站预防性试验某某有限公司检修工程技术标目录一、工程概况 (1)二、主要施工内容及试验项目 (1)三、主要检修设备 (2)四、工程安排 (2)五、人员组织结构 (3)六、安全措施 (3)七、技术措施 (5)八、环境保护措施 (9)九、危险点预防控制措施 (10)十、附件 (13)某某有限公司220kV升压站电气设备预防性试验组织措施一、工程概况本工程某某有限公司220kV升压站位于某地,施工内容为一次电气设备预防性试验,每年分五次进场施工,检修内容包括某线、某线两路某某有限公司内部进线部分,220KV正副母线,#1、#2联合循环机组系统、#01启动变、15KV高厂变部分、#1、#2、#3、#4主变系统、6KV备用段部分等,具体每次检修部分、停送电时间由业主方确定。
二、主要工作内容和试验项目1、变压器:220kV变压器4台,15kV变压器2台,主要预试项目:绝缘电阻、直流电阻、介损、直流泄漏电流、中性点间隙CT、中性点避雷器、变压器冷却器水清洗、检查、清扫,螺丝紧固擦拭瓷瓶等。
2、启动变:220kV启动变1台,主要预试项目:绝缘电阻、直流电阻、介损、直流泄漏电流、有载调压开关、变压器冷却器水清洗、检查、清扫,螺丝紧固擦拭瓷瓶等。
3、断路器:220kV断路器8台,要检查项目:绝缘电阻、回路电阻、低电压试验、开关动作特性试验﹑分合闸线圈直流电阻测试﹑擦拭瓷瓶等。
4、刀闸:220kV刀闸24台、接地刀闸19台、变压器中性点接地刀闸4台,主要检查项目:接触电阻、传动部位注润滑油、电动手动是否正常、合闸同期、刀闸口接触情况检查、接触部分增补导电膏、擦拭瓷瓶等。
5、互感器:220kV电流互感器24台、220kV电压互感器8台,主要检查项目:绕组及末屏的绝缘电阻、介损及电容量测试、励磁特性、擦拭瓷瓶等。
6kV电压互感器备用段3台,主要检查项目:PT一次直流电阻、绝缘电阻。
6、避雷器:220kV避雷器21台、6kV备用段3台,主要检查项目:绝缘电阻、直流1mA参考电压及0.75U1mA的泄漏电流、放电计数器校验、带电测量运行电压下的交流泄漏电流和阻性电流、检查、清扫,螺丝紧固擦拭瓷瓶等。
220kV升压站电气设备调试方案220kV升压站电气设备调试方案一、概述1.1 编制依据本方案是针对康保牧场100MW风电场电场升压站电气设备调试而制定的。
主要任务是在电气设备安装工作结束后,按照国家有关规范、规程和制造厂的规定,规范调试操作,保证试验结果的准确性,调及检验安装质量及设备质量是否符合要求,并得出是否适宜投入运行的结论,为设备运行、监督、检修提供依据。
为保证电气设备试验工作的顺利进行,确保按时按质的完成调试工作,特制定本方案。
1.2 施工执行标准本方案执行国家标准:XXX颁发的《输变电工程达标投产考核评定标准(2006年版)》公司ISO9002质量程序文件、《电力建设安全工作规程(变电所部分)》、《电力建设安全管理制度》、《职业健康安全管理体系规范(GB/T2800-2001)》以及其它规定、规范。
同时,结合现场实地调查、历年变电站工程施工的实践经验及施工方法、工程总结,制定了本方案。
主要遵循以下规范及标准:1)《电气装置安装工程电气设备交接试验标准》GB-912)《电力设备预防性试验规程》Q/CSG-20043)《110~500KV送变电工程质量检验及评定标准(第2部分变电电气安装工程)》Q/CSG.2-20074)《电力建设安全工作规程》(变电所部分)DL5009.3-19975)《电业安全工作规程(发电厂和变电所电气部分)》DL 408—916)《电业安全工作规程(高压试验室部分)》DL 560-951.3 工程概况本风场规划规模100MW,本期建设规模100MW,升压站内规划1台主变,主变规模为2×120MVA两卷变,本期建设2台120WVA主变。
升压站低压侧35kV出现规划15回,本期全部建成。
其中11回为本期风机装机接入低压侧母线集电线路的需要,另4回为应业主要求建设备用。
220kV采用单母线接线,本期建成单母线接线。
220kV规划出线4回,本期出线3回,分别至御道口500kV站、大唤起风电场升压站和御道口一期升压站,留有1回出线扩建余地。
国电招远夏甸风电场k V 升压站及风场电气设备预防性试验及维护技术措施This model paper was revised by LINDA on December 15, 2012.国电山东风力能源有限公司夏甸风电场220kV升压站及电气设备预防性试验、保护校验及维护消缺项目技术措施批准审核编写2016年6月1日一、工作内容1、升压站内电气设备的维护:设备清洁、构架防腐维护一次(本项工作配合预防性试验进行)。
项目包括:站内电气设备、绝缘子、瓷瓶、主变、构架的清污;全站户外构架、设备底座、避雷针、设备本体、配电箱、照明箱、控制箱、端子箱、接地网等金属部分防腐除锈补漆工作;站内各种标识牌脱落后重新粘贴,各色相重新上色工作;各接线端子及接线盒防锈工作;各转动、传动部件加注润滑油等。
具体项目见附表一:2、预防性试验工作升压站电气设备预防性试验见附表二:二、技术要求均须执行以下标准:1、DL-T596-1996《电气设备预防性试验规程》2、DL/T 995-2006《继电保护和电网安全自动装置校验规程》3、DL/T 724-2000《电力系统用蓄电池直流电源装置运行与维护技术规程》4、DLT 544-2012《电力通信运行管理规程》5、GB/T 14285-2006《继电保护技术规程》6、GB 26860-2011《电力安全工作规程(发电厂和变电站电气部分)》7、GB/T 7261—2000《继电器及装置基本试验方法》8、GB/T 《高电压试验技术第一部分一般定义及试验要求》9、GB/T 《高电压试验技术第二部分测量系统》10、DL/T 《现场绝缘试验实施导则》11、《电力设备交接和预防性试验规程》12、GB/T 19519-2014《架空线路绝缘子标称电压高于1000V交流系统用悬垂和耐张复合绝缘子定义、试验方法及接收准则》13、DL/T 1000-2015《标称电压高于1000V架空线路用绝缘子使用导则》三、工作安全规定1、认真遵守国电山东风力能源有限公司夏甸风电场安全管理制度。
220kV电力变压器预防性试验的相关分析摘要:在电力系统当中,220kV电力变压器有着非常关键的作用,因为220kV电力变压器可以按照系统的实际情况对电压进行调节,从而保障设备的电压荷载是正常的。
社会在不断地发展运行中,人们的用电量也随之增加,所以长时间的运行中,220kV电力变压器就容易发生各种程度的损害,为了避免这些情况,就意味着220kV电力变压器的预防性试验需要有更高的要求。
因此,本文会从220kV电力变压器的预防性试验进行分析,进一步探讨220kV电力变压器的预防性试验内容,就是为了保障220kV电力变压器(以下统称电力变压器)能够稳定运行。
关键词:220KV;电力变压器;预防性试验;分析要保障电力设备能够安全稳定地运行,电力试验起了至关重要的作用,因为电力变压器的预防性试验可以得出准确的试验结果,这些试验结果可以为诊断变压器是否发生故障提供参考,可以保障电力变压器安全稳定地运行。
下面笔者将分析一下电力变压器的预防性试验。
1 预防性试验概述对于评价电力系统电网的安全性中,电力变压器是非常关键的设备,所以必须要保障电力变压器能在电力系统中安全运行。
负责运行和管理的工作者需要了解和掌握电力变压器相关的技术、基本参数和该如何巡视和检查电力变压器是否安全运行。
在这其中,预防性试验就是保障电力变压器安全运作的重要措施。
想要诊断电力变压器是否发生故障,采取预防性试验是非常有效的,因为可以通过多种试验项目,作为判断电力变压器是否发生故障的基础。
按照以往电力变压器的实际运作情况,以下三种情况是需要对电力变压器进行故障诊断:第一种,在正常的停电状态下,对电力变压器进行交接、检测和预防性试验,如果有某些指标超出标准值时;第二种,在电力变压器运作的过程过中发生故障和异常情况,需要强制停电,进行检修和预防性试验第三种,在电力系统的运行过程中发生了其他异常情况导致电力变压器停电,但是没有发生解体;如果发生以上提到的任何一种情况,就必须要立即进行相关的试验,对电力变压器的实际情况做出诊断,进行预防性试验是在电力设备发生故障时可以选择的试验项目。
升压站检修工程某某有限公司检修工程技术标目录一、工程概况 (1)二、主要施工内容及试验项目 (1)三、主要检修设备 (2)四、工程安排 (2)五、人员组织结构 (3)六、安全措施 (3)七、技术措施 (5)八、环境保护措施 (9)九、危险点预防控制措施 (10)十、附件 (13)某某有限公司220kV升压站电气设备预防性试验组织措施一、工程概况本工程某某有限公司220kV升压站位于某地,施工内容为一次电气设备预防性试验,每年分五次进场施工,检修内容包括某线、某线两路某某有限公司内部进线部分,220KV正副母线,#1、#2联合循环机组系统、#01启动变、15KV高厂变部分、#1、#2、#3、#4主变系统、6KV备用段部分等,具体每次检修部分、停送电时间由业主方确定。
二、主要工作内容和试验项目1、变压器:220kV变压器4台,15kV变压器2台,主要预试项目:绝缘电阻、直流电阻、介损、直流泄漏电流、中性点间隙CT、中性点避雷器、变压器冷却器水清洗、检查、清扫,螺丝紧固擦拭瓷瓶等。
2、启动变:220kV启动变1台,主要预试项目:绝缘电阻、直流电阻、介损、直流泄漏电流、有载调压开关、变压器冷却器水清洗、检查、清扫,螺丝紧固擦拭瓷瓶等。
3、断路器:220kV断路器8台,要检查项目:绝缘电阻、回路电阻、低电压试验、开关动作特性试验﹑分合闸线圈直流电阻测试﹑擦拭瓷瓶等。
4、刀闸:220kV刀闸24台、接地刀闸19台、变压器中性点接地刀闸4台,主要检查项目:接触电阻、传动部位注润滑油、电动手动是否正常、合闸同期、刀闸口接触情况检查、接触部分增补导电膏、擦拭瓷瓶等。
5、互感器:220kV电流互感器24台、220kV电压互感器8台,主要检查项目:绕组及末屏的绝缘电阻、介损及电容量测试、励磁特性、擦拭瓷瓶等。
6kV电压互感器备用段3台,主要检查项目:PT一次直流电阻、绝缘电阻。
6、避雷器:220kV避雷器21台、6kV备用段3台,主要检查项目:绝缘电阻、直流1mA参考电压及0.75U1mA的泄漏电流、放电计数器校验、带电测量运行电压下的交流泄漏电流和阻性电流、检查、清扫,螺丝紧固擦拭瓷瓶等。
7、电缆:6kV电缆5根,主要检查项目:绝缘试验和耐压试验。
8、6kV母线耐压和全站接地电阻试验。
三、主要检验设备升压站内220kV系统、15kV高厂变及6kV备用段的电气设备四、工程安排1、工作负责人根据生产计划和停电计划,并申请停电。
2、工作总负责人根据停电计划和工作内容,编制好方案,并传达至班组,班组组织工作人员进行学习。
3、待确认停电计划后,工作总负责人组织各班组做好工作准备,按时进驻现场。
4、进驻现场前,工作总负责人和安全负责人检查班组所带资料、试验设备和工器具是否齐全。
5、待停电后,工作总负责人会同工作许可人检查现场安全措施是否符合实际工作要求,检查完合格后,进行工作许可手续。
6、工作开始前,工作总负责人会同安全负责人检查工作人员的着装是否符合安全要求,并向工作人员交待当天工作的工作内容、停电范围、技术要求及重大风险和安全注意事项。
7、工作中工作总负责人和安全负责人要监督工作按规程进行试验。
认真做好试验记录,对试验中发现的问题要组织有关人员综合分析数据,及时消除设备缺陷。
8、工作中工作总负责人和安全负责人要定期检查工作人员遵守有关法律法规及其他要求的情况。
9、现场工作结束后,工作总负责人、安全负责人组织召开总结会,分析总结当天的工作情况、发现问题及处理结果。
对在试验中发现有轻微缺陷,其缺陷又不能及时消除的设备,必须经苏州供电局生技部同意后方可投入运行。
10、人员待全体工作人员工作撤离工作现场后,总负责人办理工作终结手续。
11、工作结束后,各班组要及时整理数据,填写试验报告单,对一些超标或异常的设备,制订出跟踪分析试验的计划。
五、人员组织六、安全措施1、所有工作人员应听从指挥,严格遵守电业安全工作规程和检修现场安全措施,进入施工现场必须戴安全帽,高空作业应系好安全带,杜绝违章作业。
2、工作负责人必须严格按照《电业安全工作规程》、国家电网公司《工作票技术规范》的要求填用工作票,并履行许可手续,严禁无票工作。
3、同一电气连接部分或同一间隔设备,在没有明显断开点的两个工作地点,高压试验工作票和检修票不得同时许可。
4、工作许可前,工作负责人必须会同工作许可人到工作现场检查、确认安全措施的落实情况。
5、参加工作的学徒工、实习人员、临时工,必须经过安全知识教育后,方可在监护人的指导下参加指定的工作。
6、工作前,工作负责人必须组织工作班人员开好班前会,组织全体工作人员学习本方案及方案所列相关内容,向工作人员详细交代当天的工作内容、停电范围、工作的重大风险和现场的安全注意事项。
7、所有工作人员必须掌握当天的停电范围、工作内容、危险点及现场的安全措施、注意事项及相关要求。
8、工作中,工作负责人、安全负责人要始终在工作现场,督促工作班人员严格执行电业安全工作规程和现场安全措施。
9、各个工作班在工作中必须做好协调工作,严禁交叉作业,高压试验时,要做好试验围栏,做好监护,并停止其他相关工作;保护传动前,保护工作负责人应通知现场工作总负责人和其他班组工作人员,得到他们许可后方可进行传动工作。
10、工作中出现异常或者发现设备缺陷时,应及时向现场工作总负责人汇报,以便及时妥善处理,保障检修工作的顺利进行。
11、在进行SF6设备检修作业时,应严格遵循SF6设备检修作业指导书,做好防护措施,严防中毒事故发生。
12、高处作业时人员应配带工具袋,传递物时,严禁抛掷。
13、在变电站搬动梯子等长物件时,应由两人放倒搬运,与带电部分保持足够的安全距离。
14、使用高空作业车时,必须缓慢进行,不能快速的移动,同时高空作业车的斗臂下和转动半径内不得站,作业过程中严禁碰伤设备。
15、高空作业车在工作时和移动中,必须与带电设备保持足够的安全距离,并设专人监护和指挥。
16、若需要焊接时,焊接设备应有可靠绝缘的接地,气焊时,禁止在氧气瓶和乙炔瓶10米内点火,焊接必须由持证人员进行操作。
17、接地引下线的工作,在接地网开挖时,需核对图纸,防止挖伤埋设在地下的电缆。
18、在进行氧割时,氧气瓶和乙炔瓶之间必须保持8米以上的距离。
19、现场配置足够的消防器材,防止发生火灾。
20、所有工作人员严禁未经许可跨越或者拆除现场安全围栏。
21、工作结束后,工作负责人必须进行全面的检查,并会同工作许可人到现场检查无异常并向调度汇报后,方可办理工作总结手续。
22、工作结束后,工作负责人必须组织工作班人员开展班后会,认真总结当天工作情况。
七、技术措施1、技术要求(1)、设备试验要严格按照江苏省电力公司电气设备交接、预防性试验规程及相关的国家标准要求进行,杜绝试验漏项、漏设备现象。
(2)、试验设备要严格按照操作规程和出厂使用说明书进行,做到测量方法正确,试验结果真实反映设备健康水平的状况。
(3)、试验数据要如实记录和规范化。
(4)、试验中发现的问题要及时汇报工作负责人,并综合分析数据,及时消除设备缺陷,杜绝误判断。
(5)、对在试验中发现有轻微缺陷,其缺陷又不能及时消除的设备,必须经过相关部门同意后方可投入运行。
2、技术标准、操作规程和作业指导书清单(1)、省电力公司企业标准Q/GDW输变电设备交接和状态检修试验规程(2)、变电检修试验设备操作规程及作业指导书、定期维护程序卡3、试验方法(1)、绝缘电阻的测量1)试验前应拆除被试设备电源及一切对外连线,并将被试设备短接后接地放电1min,电容量较大的至少放电2min,以免触电。
2)用干燥清洁的柔软布擦去被试物的表面污垢,必要时可先用汽油洗净套管的表面积垢,以消除表面的影响。
3)接线:将兆欧表放置平稳,接地端子E接于被试设备的接地端,线路端子L接于被试设备的测量端,为避免表面泄漏的影响,必须加以屏蔽,屏蔽线接于屏蔽端子G,线路端子L暂时不接。
4)测量:驱动兆欧表达额定转速,线路端子L 接置被试设备的测量端,同时记录时间,分别读取15S和60S时的绝缘电阻值,容量大的设备还要读取600S的绝缘电阻值。
测试结束后先断开线路端子L,对被试设备进行充分的放电。
5)试验完毕或重复进行试验时,必须将被试物短接后对地充分放电。
(2)、介质损耗角正切值tgδ及电容量的测量1)试验采用变频法,测量时采用50±5%的频率,仪器具有很强的抗干扰能力。
2)试验接线:两极对地绝缘的被试设备采用常规正接线;一极对地绝缘的被试设备采用常规反接线;电磁式电压互感器采用末端屏蔽法;电容式电压互感器采用自激法。
(3)、变压器绕组变形试验1)采用频率响应分析法检测变压器绕组变形,是通过检测变压器各个绕组的幅频响应特性,并对检测结果进行纵向或横向比较,根据幅频响应特性的差异,判断变压器可能发生的绕组变形。
2)检测前应在拆除与变压器套管端部相连的所有引线,并使拆除的引线尽可能远离被测变压器套管。
3) 接线方式:按结构形式根据统一标准规定选定信号的激励(输入)和响应(检测)端。
4) 使分接开关位置在最高分接位置下。
5)根据接线要求和接线方式,逐一对变压器的各个绕组进行检测,分别记录幅频响应特性曲线。
(4)、绕组直流电阻的测量1) 直阻仪的四个测试端应分别接至被测设备两端。
2)各种电压等级的互感器一、二次绕组及其它低感性设备的直阻测试采用3393直流电阻测试仪。
3)大感性试品如大容量变压器各侧绕组的直流电阻测试为了缩短测量时间,采用3395型直流电阻测试仪,在测试电感量大的时可采用外接恒流源进一步缩短测量时间。
4)测试直流电阻时所用电流应取2%~10%额定电流,不应大于20%额定电流,以免因电流引起绕组发热温度升高带来误差。
(5)、直流泄漏电流的测量及直流耐压试验1) 直流泄漏电流的测量及直流耐压试验接线一致,微安表接在高压测,微安表及从微安表至被试品的引线加屏蔽。
2)试验电压值的选定参照《电气设备预防性试验规程》。
3)直流耐压及泄漏电流测量前,应先进行仪器过压整定及过流保护整定。
4)加至试验电压后,待1min后读取的电流值即为所测得的泄漏电流值。
5)试验完毕,应充分放电。
(6)、有载开关的检查和试验1)手动操作切换全过程。
2)在操作电源电压为额定电压的85%及以上时,切换其全过程。
3)在变压器无压下操作10个循环。
4)测量过渡时间及过渡时间与过渡电阻的波形。
(7)、接触电阻的测量1)接触电阻的测量采用电流电压法。
2)试验电流通入100A直流电流。
(8)、开关动作特性参数测试1)SF6开关特性试验应在充满额定气体后测量。
2)应有稳定可靠的直流电压,防止电缆较长、截面太小等原因引起压降。
3)相序不要混淆。
4)用精密压力表对SF6气体压力表进行校验。
