中石化镇海炼化100万吨年乙烯工程(六标段)原水输水管线监理规划.doc
- 格式:doc
- 大小:609.50 KB
- 文档页数:50

中国石化天津100万吨乙烯炼化一体化项目调研报告中国石化天津100万吨乙烯炼化一体化项目2006年1月获国务院核准。
该项目在2008年建成后,乙烯总规模将达到120万吨,炼油能力达到1250万吨,每年可生产高质量石化产品1200万吨。
该项目是天津历史上最大的工业项目,总投资250亿元,项目位于大港化工区,北起板桥农场、西至万家码头工业站、东到上古林、南达独流减河。
2006年2月开工建设。
项目建成后,预计新增销售收入262亿元,可拉动天津工业总产值增长4个百分点,并将带动下游产业及配套工程投资约1000亿元,利税230亿元。
天津石化100万吨乙烯及配套项目包括乙烯工程、炼油改造工程和配套热电改造工程等,建设内容有:新建年产100万吨乙烯;将年加工原油250万吨的常减压蒸馏装置异地改扩建为加工进口高含硫原油1000万吨;新建200万吨高压加氢裂化、260万吨延迟焦化、100万吨连续重整抽提、380万吨柴油加氢、80万吨航煤加氢、22万吨硫磺回收等生产装置。
天津石化公司副总经理王立新说,天津是中国北方最大的港口城市,天津港已具备接卸15万吨级油轮条件,正在建设30万吨级深水码头以及原油储运配套工程,将形成华北地区原油输杻中心,原油输转能力达到4000万吨。
另外,天津还是全国重要的盐化工基地和石油化工基地,氯碱工业总规模居全国首位,聚氯乙烯生产能力达百万吨。
天津石化工业具备较好基础,天津石化公司已形成年炼油加工能力500万吨以及乙烯20万吨等化工产品生产能力。
大港区化工与中部新城相对位置中部新城大港化工区100万吨乙烯项目调研结论:1、中国石化天津100万吨乙烯炼化一体化项目建设已经基本完成,其上下游产业链也正在逐步形成。
2、为其配套的港东新城位于大港化工与与中部新城之间,处于建设期,这使得大港化化工区的产业工人可以成为中部新城购房者。
3、中部新城的三产建设规划,与大港化工区的二产现状,可以形成良好的呼应。
1.编制目的1.1 针对中国石化镇海炼化分公司100万吨/年乙烯裂解装置HSE管理进行总体策划,分析施工过程中的危险因素,制定事故预防措施,配置满足HSE管理必备的人、财、物等资源,以确保项目HSE管理目标的实现。
1.2 对施工作业全过程实施控制与管理,规范作业人员行为,确保施工以安全的方式进行。
2.适用范围适用于中国石化镇海炼化100万吨/年乙烯裂解装置的HSE管理。
3.引用标准Q/SHS0001.1—2001 中国石油化工集团公司安全、环境与健康(HSE)管理体系Q/SHS0001.5—2001 施工企业安全、环境与健康(HSE)管理规范Q/SHS0001.9—2001 施工企业工程项目HSE实施程序编制指南SH3505—1999 中国石油化工集团公司《石油化工施工安全技术规程》4.编制依据□有关HSE法规、规范、标准、制度;□中国石化镇海炼化分公司乙烯工程建设承包商HSE考核管理规定;□公司HSE管理体系文件;5.HSE实施程序的编制中国石化镇海炼化分公司100万吨/年乙烯裂解装置HSE实施程序是根据项目的特点和镇海炼化有关HSE管理的要求编制,在项目运作的不同阶段,可视具体情况进行必要的补充和修订。
5.1 工程项目概况描述5.1.1 工程概述中国石化镇海炼化分公司100万吨/年乙烯裂解装置,该工程由宁波工程公司建设安装公司总包,上海金申工程建设公司负责其中的裂解框架钢结构的预制安装、裂解炉DA-103、DA-104、DA-105、DA-106整体预制安装(不包括模块预制),设备安装、工艺管道安装、电气仪表安装。
5.1.2 工程特点□施工时间短,质量要求高□预制场能够预制的深度有限,现场安装工作量大;□现场施工环境差、各工种交叉作业多;5.2 领导承诺、方针目标和责任5.2.1 领导承诺□自觉遵守国家有关安全、环境与健康的法律、法规和规定及业主的HSE管理原则和要求。
□将HSE纳入此次管理业务计划和决策之中,制定HSE管理目标。

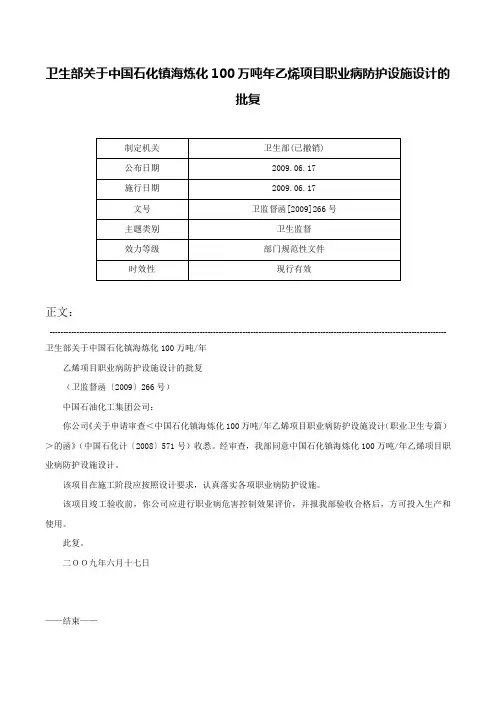

卫生部关于中国石化镇海炼化100万吨年乙烯项目职业病防护设施设计的
批复
正文:
---------------------------------------------------------------------------------------------------------------------------------------------------- 卫生部关于中国石化镇海炼化100万吨/年
乙烯项目职业病防护设施设计的批复
(卫监督函〔2009〕266号)
中国石油化工集团公司:
你公司《关于申请审查<中国石化镇海炼化100万吨/年乙烯项目职业病防护设施设计(职业卫生专篇)>的函》(中国石化计〔2008〕571号)收悉。
经审查,我部同意中国石化镇海炼化100万吨/年乙烯项目职业病防护设施设计。
该项目在施工阶段应按照设计要求,认真落实各项职业病防护设施。
该项目竣工验收前,你公司应进行职业病危害控制效果评价,并报我部验收合格后,方可投入生产和使用。
此复。
二OO九年六月十七日
——结束——。
陕建机施集团中化泉州100万吨年乙烯及炼油改扩建项目主厂区场地1#区地基预处理工程(II标段)质量检验、试验计划编写:____________审核:____________批准:____________承包商(章)2016年03月09日陕西建工机械施工集团有限公司目录一、编制依据 (3)二、工程概况 (3)三、试验目的 (3)四、试验要求 (3)五、常用原材料及施工过程中试验取样规定 (4)六、见证取样 (6)一、编制依据1.1 中化泉州石化有限公司项目管理手册、质量管理分册。
1.2中化泉州100万吨/年乙烯及炼油改扩建项目主厂区场地1#区地基预处理工程Ⅱ标段工程施工图。
1.3 《水运工程塑料排水板应用技术规范》(JTS206-1-2009)《真空预压法加固软土地基施工技术规程》(HG/T 20578-2013)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《水运工程质量检验标准》(JTS 257-2008)《质量管理和质量保证标准》(GB/T19001-2008)1.4 国家现行相关标准和规范。
二、工程概况2.1工程名称:中化泉州100万吨/年乙烯及炼油改扩建项目主厂区场地1#区地基预处理工程(Ⅱ标段)。
2.2工程地点:福建省泉州市惠安县泉惠石化园区内。
2.3工程范围:1#区陆域面积约1.66km2,合约2489亩(1#区东侧以中化泉州1200万吨/年炼油项目主厂区西边线及4#区西边线为界,南侧以2#区北边线为界,西侧以3#区东边线为界,北侧以外走马埭大堤原规划排洪渠南岸为界)。
三、试验目的1. 保证主厂区场地1#区地基预处理工程(Ⅱ标段)全过程工程质量处于受控状态。
2. 使所有单位分部分项工程质量达到施工规范标准及合同要求。
四、试验要求1.对材料工作人员的要求1.1 材料工作人员应提供随行质量证明文件:原材料、成品、半成品、构配件出厂合格证、准用证;试(检)验报告及资质证明,施工许可证等。

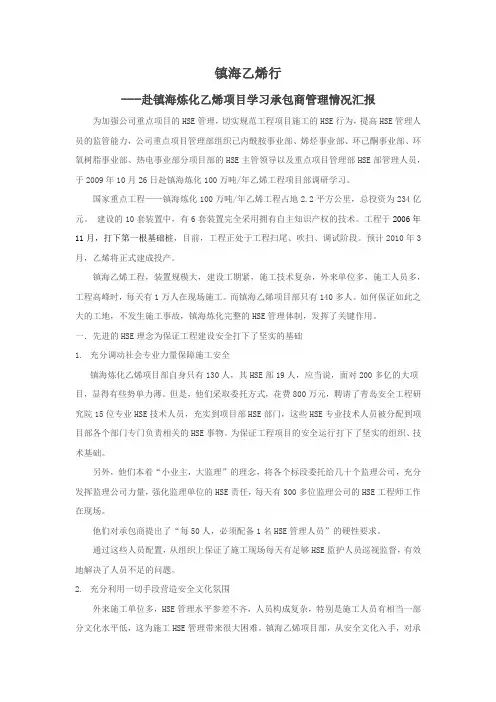

镇海乙烯行---赴镇海炼化乙烯项目学习承包商管理情况汇报为加强公司重点项目的HSE管理,切实规范工程项目施工的HSE行为,提高HSE管理人员的监管能力,公司重点项目管理部组织己内酰胺事业部、烯烃事业部、环己酮事业部、环氧树脂事业部、热电事业部分项目部的HSE主管领导以及重点项目管理部HSE部管理人员,于2009年10月26日赴镇海炼化100万吨/年乙烯工程项目部调研学习。
国家重点工程——镇海炼化100万吨/年乙烯工程占地2.2平方公里,总投资为234亿元。
建设的10套装置中,有6套装置完全采用拥有自主知识产权的技术。
工程于2006年11月,打下第一根基础桩,目前,工程正处于工程扫尾、吹扫、调试阶段。
预计2010年3月,乙烯将正式建成投产。
镇海乙烯工程,装置规模大,建设工期紧,施工技术复杂,外来单位多,施工人员多,工程高峰时,每天有1万人在现场施工。
而镇海乙烯项目部只有140多人。
如何保证如此之大的工地,不发生施工事故,镇海炼化完整的HSE管理体制,发挥了关键作用。
一.先进的HSE理念为保证工程建设安全打下了坚实的基础1.充分调动社会专业力量保障施工安全镇海炼化乙烯项目部自身只有130人,其HSE部19人,应当说,面对200多亿的大项目,显得有些势单力薄。
但是,他们采取委托方式,花费800万元,聘请了青岛安全工程研究院15位专业HSE技术人员,充实到项目部HSE部门,这些HSE专业技术人员被分配到项目部各个部门专门负责相关的HSE事物。
为保证工程项目的安全运行打下了坚实的组织、技术基础。
另外,他们本着“小业主,大监理”的理念,将各个标段委托给几十个监理公司,充分发挥监理公司力量,强化监理单位的HSE责任,每天有300多位监理公司的HSE工程师工作在现场。
他们对承包商提出了“每50人,必须配备1名HSE管理人员”的硬性要求。
通过这些人员配置,从组织上保证了施工现场每天有足够HSE监护人员巡视监督,有效地解决了人员不足的问题。

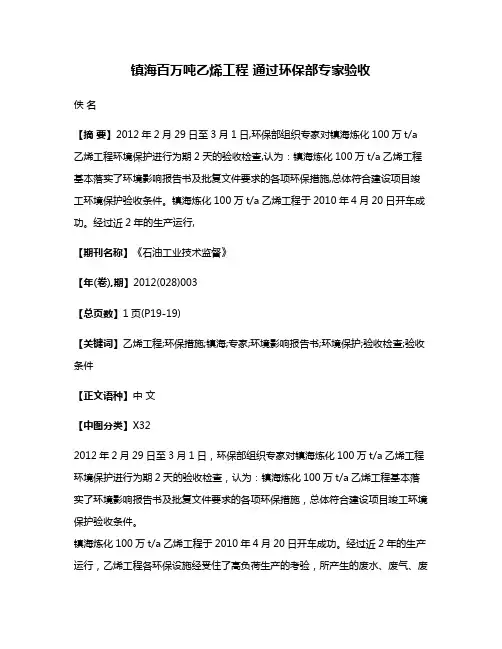

镇海百万吨乙烯工程通过环保部专家验收
佚名
【摘要】2012年2月29日至3月1日,环保部组织专家对镇海炼化100万t/a 乙烯工程环境保护进行为期2天的验收检查,认为:镇海炼化100万t/a乙烯工程基本落实了环境影响报告书及批复文件要求的各项环保措施,总体符合建设项目竣工环境保护验收条件。
镇海炼化100万t/a乙烯工程于2010年4月20日开车成功。
经过近2年的生产运行,
【期刊名称】《石油工业技术监督》
【年(卷),期】2012(028)003
【总页数】1页(P19-19)
【关键词】乙烯工程;环保措施;镇海;专家;环境影响报告书;环境保护;验收检查;验收条件
【正文语种】中文
【中图分类】X32
2012年2月29日至3月1日,环保部组织专家对镇海炼化100万t/a乙烯工程环境保护进行为期2天的验收检查,认为:镇海炼化100万t/a乙烯工程基本落实了环境影响报告书及批复文件要求的各项环保措施,总体符合建设项目竣工环境保护验收条件。
镇海炼化100万t/a乙烯工程于2010年4月20日开车成功。
经过近2年的生产运行,乙烯工程各环保设施经受住了高负荷生产的考验,所产生的废水、废气、废
渣和排放总量均在环境影响评价书的预测范围内。
经第三方组织的公众调查结果显示,96%的被调查者对乙烯工程的环境保护工作表示满意或基本满意,认为工程
的建设、运行实现了与当地环境相协调,实现了企业经济效益和社会效益有机统一。

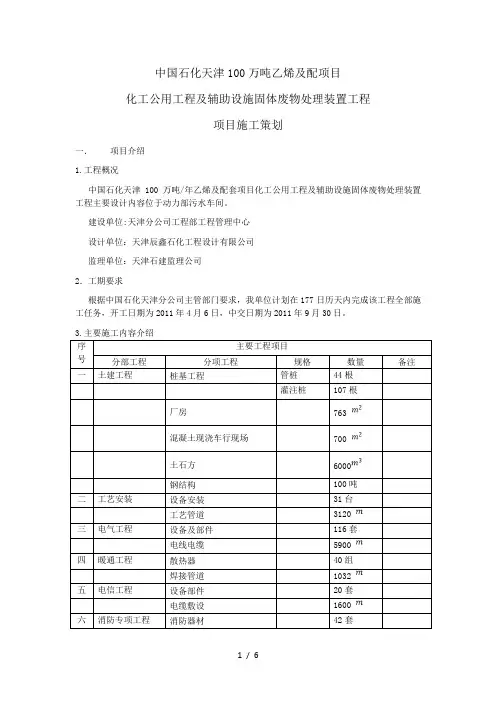

中国石化天津100万吨乙烯及配项目化工公用工程及辅助设施固体废物处理装置工程项目施工策划一.项目介绍1.工程概况中国石化天津100万吨/年乙烯及配套项目化工公用工程及辅助设施固体废物处理装置工程主要设计内容位于动力部污水车间。
建设单位:天津分公司工程部工程管理中心设计单位:天津辰鑫石化工程设计有限公司监理单位:天津石建监理公司2.工期要求根据中国石化天津分公司主管部门要求,我单位计划在177日历天内完成该工程全部施工任务,开工日期为2011年4月6日,中交日期为2011年9月30日。
3.主要施工内容介绍序号主要工程项目分部工程分项工程规格数量备注一土建工程桩基工程管桩44根灌注桩107根厂房763混凝土现浇车行现场700土石方6000钢结构100吨二工艺安装设备安装31台工艺管道3120三电气工程设备及部件116套电线电缆5900四暖通工程散热器40组焊接管道1032五电信工程设备部件20套电缆敷设1600六消防专项工程消防器材42套消防管道220七仪表工程设备安装36套4.概算介绍(见附件1)5.工程特点分析5.1 该工程施工地点在天津分公司动力部污水车间,施工周期大约6个月。
由于工期紧任务重,届时将会给项目管理及协调带来很大的压力,也会给项目管理人员管理投入带来一定的压力。
5.2 工程量大,例如构筑物桩基490m³,混凝土预制管桩44根,混凝土搅拌桩107根。
钢筋混凝土1450m³;钢结构100吨;建筑物763㎡;土石方6800m³;管道及附砌700m³。
5.3 施工措施内容多,最为明显的为深基坑支护桩施工和开挖,将十该工程最大的施工措施费用。
另外有支模板的对拉螺栓、止水措施、大型机械进出场、抽降排水、临道施工等。
5.4 概算将点费用包干,最担心概算漏项,经初步分析可能有以下疑问。
①深基坑防护费用落实。
②未有水池墙体对拉螺栓、止水钢板措施费用。
③未有预埋铁件费用。

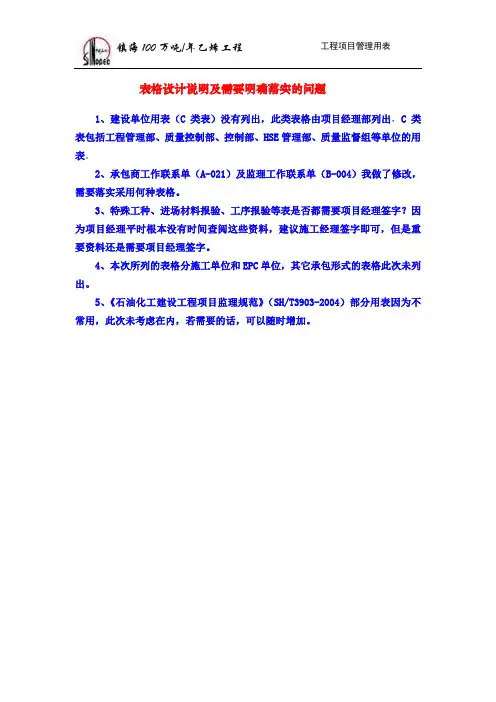

镇海100万吨/年乙烯工程工程项目管理用表表格设计说明及需要明确落实的问题1、建设单位用表(C类表)没有列出,此类表格由项目经理部列出,C类表包括工程管理部、质量控制部、控制部、HSE管理部、质量监督组等单位的用表。
2、承包商工作联系单(A-021)及监理工作联系单(B-004)我做了修改,需要落实采用何种表格。
3、特殊工种、进场材料报验、工序报验等表是否都需要项目经理签字?因为项目经理平时根本没有时间查阅这些资料,建议施工经理签字即可,但是重要资料还是需要项目经理签字。
4、本次所列的表格分施工单位和EPC单位,其它承包形式的表格此次未列出。
5、《石油化工建设工程项目监理规范》(SH/T3903-2004)部分用表因为不常用,此次未考虑在内,若需要的话,可以随时增加。
镇海炼化100万吨/年乙烯工程项目管理用表(第1版)二○○八年五月十五日目录1说明 (5)2A类表 (6)工程开工/复工报审表 (6)施工组织设计(方案)报审表 (8)分包单位资格报审表 (10)主要施工、检测设备进场报审表 (12)承包商主要设备设施性能审查记录表 (14)工程材料/构配件/设备报审表 (15)工程材料/构配件/设备清单 (17)设备开箱检验记录表 (18)特殊工种人员资质审查表 (19)承包商特种作业人员资格审查记录表 (21)承包单位项目经理及主要成员资质审查表 (22)承包单位项目经理及主要成员资质审查记录表 (24)报验申请表 (25)监理工程师通知回复单 (27)工程质量问题(事故)报告单 (29)工程质量事故处理方案报审表 (31)工程竣工报验单 (33)工程进度计划报审表 (35)工程延期申请表 (37)资金使用计划报审表 (39)费用索赔申请表 (42)工程安全问题(事故)报告单 (44)工程安全事故处理方案报审表 (46)EPC承包商工作管理实施规划批复书 (48)监理工程师通知回复单 (49)单机试车申请表 (51)承包商工作联系单 (53)3 B类表 (56)监理工程师通知单 (56)工程暂停令 (57)监理备忘录 (58)监理工作联系单 (59)监理月报 (62)()月工程情况概要 (63)()月工程质量控制情况评析 (64)()月工程进度控制情况评析 (65)()月工程费用控制情况评析 (66)()月工程HSE情况评析(A) (67)()月工程HSE情况评析(B) (68)()月工程HSE情况评析(C) (69)()月工程设备材料控制情况评析 (70)()月工程合同执行情况评析 (71)旁站监理记录 (72)项目监理规划批准书 (74)监理会议纪要 (75)监理会议纪要 (75)监理会议签到表 (76)监理会议签到表 (76)监理规划封面 (77)监理规划 (77)监理实施细则封面 (78)监理实施细则 (78)监理处罚通知单 (79)4C类表 (80)业主通知/指令单 (80)镇海100万吨/年乙烯工程工程项目管理用表1说明本部分规定了镇海乙烯工程项目建设管理中施工单位、EPC承包商、监理单位和建设单位所需表格的格式。
天津石化100万吨/年乙烯及配套项目天津石化100万吨/年乙烯及配套项目工程质量监督计划总质监计字(2007)第001 号监督注册号:总质监注册字(2007)年第001 号编制:毕瑞凤审核:吉章红审批:杜俊杰石油化工工程质量监督总站天津乙烯监督组 2007年09月20日天津石化100万吨/年乙烯及配套项目目录一、工程概况 (03)二、工程监督工作内容……………………………………………………29 三、工程监督依据…………………………………………………………30 四、质量监督目标…………………………………………………………30 五、监督组织机构、人员及职责…………………………………………30 六、工程质量监督程序、方法、措施……………………………………33 1. 工程准备阶段质量监督…………………………………………33 1.1 办理监督手续……………………………………………………33 1.2 成立工程质量监督组……………………………………………34 1.3 编制工程质量监督计划(表3)……………………………34 1.4 召开工程质量监督计划交底会…………………………………34 1.5 工程开工条件的监督检查………………………………………34 1.6 参加设计交底和施工图会审会…………………………………34 2. 施工阶段工程质量监督…………………………………………35 2.1 对工程参建主体质量行为的监督………………………………35 2.2 对建设工程实体质量的监督……………………………………37 3. 工程中间交接验收监督……………………………………………42 4. 工程交工和竣工验收监督…………………………………………42 5. 监督工作报告………………………………………………………43 6. 监督档案的整编……………………………………………………43 七、各参建责任主体应提交的资料………………………………………43 八、石油化工工程质量监督总站及监督组通讯地址……………………45 九、附件……………………………………………………………………45 1. 《工程质量监督停监点计划书》………………………………46 2. 《工程质量监督巡监点》………………………………………53 3. 《工程质量监督工作用表格说明》……………………………59 4. 《工程质量监督基本程序框图》………………………………61 天津石化100万吨/年乙烯及配套项目根据石油质监[2007]年第21 号文件,由石油化工工程质量监督总站天津乙烯监督组对天津石化100 万吨/年乙烯及配套项目实施质量监督。

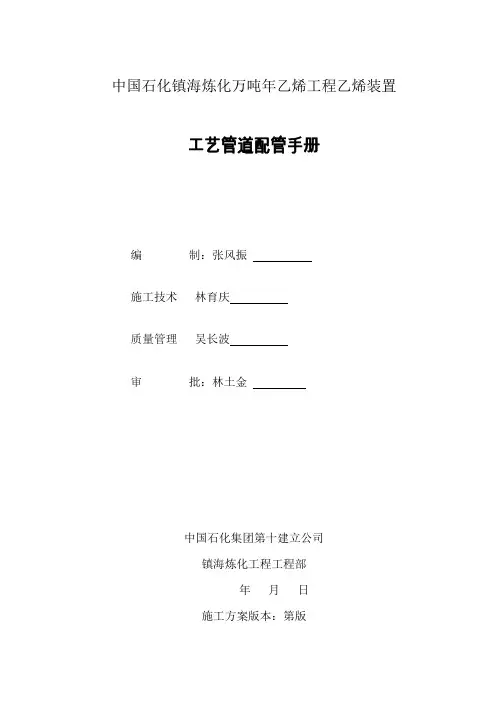

中国石化镇海炼化万吨年乙烯工程乙烯装置工艺管道配管手册编制:张风振施工技术林育庆质量管理吴长波审批:林土金中国石化集团第十建立公司镇海炼化工程工程部年月日施工方案版本:第版目录编制说明 ............................................................................................................................... 错误!未指定书签。
图纸 ....................................................................................................................................... 错误!未指定书签。
配管相关图纸资料....................................................................................................... 错误!未指定书签。
道主项名称及工程量................................................................................................... 错误!未指定书签。
常用缩写词含义........................................................................................................... 错误!未指定书签。
管架型式代号............................................................................................................... 错误!未指定书签。
建设中外合资1000万吨炼油100万吨乙烯项目2008-04-18 10:53:55 华夏经纬网一、项目单位锦州市人民政府二、项目内容锦州市政府拟利用优势条件在锦州经济技术开发区紧临锦州港的西海国际工业园区引进外资联合建设1000万吨炼油100万吨乙烯项目。
(以下简称炼化一体化项目)。
在锦州建设炼化一体化项目符合中国政府环渤海湾整体开发的战略布局。
符合辽宁省将锦州建设成为辽西石化产业基地的需要和辽宁省“十一五”规划精神,更符合锦州市发展现状和趋势。
锦州具备建设1000万吨炼厂和100万乙烯项目的基础条件。
具备建设所需要的水电汽供给能力和良好的配套设施,还具有其它城市无可替代的区位优势,交通优势和炼化企业集中的规模优势,实现互惠互利、合作双赢的目的。
三、生产纲领(一)1000万吨炼油生产装置1.主要建设内容及建设规模(1)1000万吨常减压生产装置:350万吨S-RHT渣油加氢脱硫装置。
200万吨蜡油加氢脱硫装置,12万吨硫磺回收装置。
采用意大利KTI公司硫磺回收尾气处理技术。
并配套建设2×250吨/小时溶剂再生装置,组成联合装置。
(2)200万吨延迟焦化装置,引进美国公司技术(3)300万吨RMC中压加氢裂化装置(4)300万吨重油催化装置,150万吨催化裂化装置(5)140万吨连续重整装置(含芳烃抽提)(6)40万吨烷基化油(7)60万吨气体分馏装置(8)12万立方米/小时制氢装置(9)120万吨SSHT柴油加氢精制装置(10)400万吨SSHT加氢精制装置(11)100万吨RHSS航煤加氢精制装置(12)热电站(13)供排水系统(14)贮运系统2.原料来源及供应情况原料主要来源中东地区沙特中质高含硫原油。
年400—700万吨,其余市场采购。
3.技术来源采用美国UOP公司,荷兰的炼油技术(SGS),全部加氢工艺。
4.采用质量标准,汽、煤、柴油产品质量达到欧洲III标准。
(二)100万吨乙烯生产装置1.建设内容及规模(1)主要生产装置100万吨乙烯,汽油加氢,聚乙烯,EO/EC,全密度聚乙烯、高密度聚乙烯、乙二醇、聚丙烯、丁二烯、丁烯、苯抽提。
一、工程项目概况1、工程名称:镇海炼化100万吨/年乙烯工程六标段——原水输水管线工程(单元号:85500)2、建设地址:浙江省宁波市镇海区。
3、建设单位:中国石油化工股份有限公司镇海炼化分公司4、设计单位:镇海炼化工程公司5、施工单位:镇海炼化工程公司6、工程概况:6.1主要工程量:6.1.1大工业用水管线:螺旋缝埋弧焊接钢管,环氧煤沥青外防腐,水泥砂浆衬里。
管径:1800㎜长度:约5600m 壁厚:㎜;管径:1200㎜长度:约670m 壁厚:㎜其中:河道穿越和道路穿越共15处,详见下表砂浆衬里。
管径:700㎜长度:约2750m 壁厚:㎜其中:河道穿越和道路穿阀门1个,ND700工业水管道上设检修切断阀门1个;在管道沿线起伏的局部最高处设DN100排气阀20个;在进乙烯净化水厂前,DN1200、DN700管道上设流量计;在管道沿线设里程桩,在转弯、顶管二端等处设置相应警示标志等。
6.1.4 本工程设阴极保护站1座。
(位于乙烯净化水厂内)主要有:(1)、恒电位仪两台;(2)、设置40米深井阳极地床一座,阳极地床内并联安装MMO阳极12支;(3)、阴极保护电位测试桩10座,均含长效参比电极;(4)、检查片1组,采用6片;(5)、测试桩与通电点共设置参比电极12支。
其中测试桩用10支,阴极保护站通电点用2支;(6)、排流阳极10组共20支,采用15KG级锌合金牺牲阳极(型号为XZAG-15)6.2 本工程特点6.2.1管径大。
原水输水管线采用厚18MM直径1800MM的螺旋钢管,加上内外防腐,每米重量达1吨,这给管道的运输、组对、焊接等带来很大困难。
6.2.2距离长。
两条管线总长9020M,之间要通过农田、公路、铁路、水塘等,要有14处的顶管作业,布管和运输有很大的难度。
6.2.3地质差。
管线经过的地方是江南水乡,耕植土(400MM左右)下面为可塑性很大的淤泥。
这样,无论管沟开挖、支护、排水,还是管道的布管均要采取相应的措施、安全隐患比较大。
6.2.4工期短。
从开工到竣工,只有5个月的时间,这就要求要全线铺开,多段平行施工。
协调工作量大。
6.2.5大工业用水管线有4450米要平行于新敷天然气管线(或现状萧山油管线)敷设,其管沟中心距天然气管线中心线约6米。
管材运输、管沟开挖、顶管等都必须格外注意小心,否则如果损坏天然气管线或油管线,后果特别严重。
6.2.6协调量大,影响工期因素多。
原水输水管线沿途经过农田、菜地、鱼塘、村庄等,顶管、开挖、运管等占地面积比较多,与当地政府、农民进行赔偿协调量大,对工期影响大。
6.2.7阴极保护站的阳极地床深40米,施工难度大。
二、监理工作范围1 、监理工作服务范围:从项目施工开工至项目完工的全过程监理,即控制招标工程建设的投资、建设工期、工程质量和HSE管理;进行工程建设合同管理,协助招标人或招标人代表进行工程设计、采购和施工的管理,协调有关单位间的工作关系;向招标人提交完整的监理资料;提供工程保修和竣工验收阶段的协助、配合工作,参与工程决算等。
2、工程范围:镇海炼化100万吨/年乙烯工程六标段——原水输水管线工程(单元号:85500)设计图纸中包含的全部工程;业主与承包人签订的合同文件规定的全部内容;业主同意增加的项目内容。
三、监理工作内容1、工程质量控制1.1编写工程项目的建设监理规划、监理大纲、监理实施细则,主要内容为工程建设的质量控制部分。
同时包括委托人委托的工程建设现场安全、文明施工、费用、进度、合同和信息管理、工程建设协调管理,报委托人批准后组织实施;1.2受委托人委托对本标段项目建设工程质量进行全面管理,行使委托人授权部分质量管理的权力;监理人建立健全自身的质量管理体系和管理制度,对EPC进行全面的质量管理。
1.3协助委托人修改、完善、管理和执行各项程序文件、管理规定和检验与试验计划。
1.4负责工程质量检测的管理工作,负责材料见证取样、无损检测中探伤口位置和数量的现场确定;包括:①建筑工程检测②工程材料检测③安装工程检测。
1.5研究工程质量保证技术措施,审查施工承包人的质量保证程序措施,督促施工承包人按照施工图纸、技术标准、施工验收规范和规程、质量保证程序进行施工,以保证工程质量。
1.6按委托人的授权负责“焊工准入”管理工作;1.7协助委托人完成现场开工前的各项工程质量管理准备工作;1.8协助委托人完成项目总体统筹工程质量控制计划的编制;1.9协助委托人审查、批准承包人的质量保证体系及质量保证文件,不定期检查和确认其质量保证体系的运行及文件的执行情况。
1.10审查承包人报告的项目经理部组成人员及资格;1.11协助委托人审查承包人提交的项目实施计划,提出必要的改进意见;1.12审查承包人(包括分包商)提交的施工组织设计、施工方案、技术方案;1.13参加项目设计交底工作并组织施工图会审,督促监督EPC承包人向施工分承包方进行设计交底;1.14单项工程的各专业和特殊部位编写监理实施细则,监理实施细则的主要内容至少应包括专业工程的主要工程量、工程特点、质量控制的具体安排、措施、目标值和专业质量控制点,以及巡视、检验、监测、见证和旁站等具体工作的安排;1.15按单项工程的各专业编写各项现场检验试验计划,在现场组织实施。
1.16审查承包人现场项目管理机构的质量、技术管理体系,督促监督承包人严格执行工程承包合同、设计文件和工程技术标准、规范;1.17定期组织工程监理例会和不定期组织工程质量专题会,做好现场的协调工作;1.18协助委托人组织工程质量大检查;1.19对进场设备、材料、构配件、主要零部件等的测试及验收,包括原始凭证、质量证明书、试验检验报告等质量证明文件审核和验收。
参加材料的见证取样和送检。
检查工程使用的设备、材料、构配件、主要零部件的质量,并进行必要的测试和监控,必要时依据委托人的指令到制造厂进行验收和对设备监造验收工作进行监督,确保物资供应满足工程质量要求,不允许不合格品用在工程建设项目上;1.20主持工程质量事故的调查;有质量处罚权和停工建议权。
1.21审查有关设计变更和工程洽商,对重要设计修改和变更,提出意见,做好质量控制;1.22按委托人要求对承包人己完成的工程量进行工程质量确认,作为付款依据;1.23协助委托人处理与本工程项目有关的索赔事宜及合同纠纷,向业主或业主代表提出处理建议;1.24定期向委托人提交监理周报、月报和其它专项工作报告及阶段性总结等;1.25协助委托人编制项目总体工程质量报告;1.26督促承包人按时整理技术档案资料,审核竣工档案资料;1.27负责督促审核承包人进行分项、分部、单位工程的划分;1.28负责组织分部分项的工程质量验评;1.29协助委托人组织工程交接;1.30协助委托人完成装置联动试车、投料试车,做好试车与开车服务;1.31协助委托人组织工程项目竣工验收工作,提出竣工验收工程质量报告;1.32负责整理并向委托人移交和本工程有关的监理档案资料。
2 、HSE管理2.1督促检查工程建设的各项HSE管理制度的落实,有处罚权、建议权和停工建议权。
2.2审查承包人施工组织设计及重要安全技术方案,检查、监督承包人各项施工安全、防护措施。
2.3参与重大HSE事故的分析、调查和处理,参与一般事故分析、调查;2.4监督承包人执行HSE管理规定;2.5检查、监督承包人在施工过程中的HSE管理情况,发现问题要求承包人组织整改,保证满足HSE的管理要求;2.6监理人建立健全自身的HSE管理体系和管理制度,对EPC承包人和C承包人进行全面的HSE管理。
2.7负责监督承包人建立健全HSE管理体系,督促承包人和委托人签订HSE承诺书。
2.8负责协助委托人对EPC承包人和C承包人进行进场前的HSE培训,并监督检查EPC承包人和C承包人对分承包人的HSE培训情况,没有进行HSE培训并考试合格的个人不允许进入施工现场。
2.9委托人负责定期、不定期召开HSE会议,监理及时处理现场的HSE问题,正确处理质量与HSE的关系,实行HSE一票否决制度。
2.10项目执行过程中,监理人要对HSE进行检查与监督,发现存在HSE隐患或HSE措施不到位的情况,应要求EPC承包人和C承包人立即整改。
2.11查EPC承包人和C承包人现场的防火、安全警示标识是否符合相关规定。
2.12每月审核EPC承包人和C承包人上报的HSE月报,并提出风险分析报告上报给委托人。
2.13协助委托人定期、不定期的组织HSE大检查活动。
2.14对承包人施工设备机具的安全完好确认和检查。
3、技术文件、交工文件的管理3.1编制交工文件管理规定,并监督承包人执行。
3.2编制施工监理质量月报或综合月报,定期向委托人报告。
3.3监督EPC承包人和C承包人应根据规定和有关标准、规范的要求,在施工过程中,组织施工人员及时认真填写原始记录,并按规定编制各专业的交工文件,做到交工技术文件与工程同步。
3.4所有原始记录、交工技术文件及有关资料均由EPC承包人和C承包人按文件管理规定自行保存,监理公司随时抽查。
3.5监理人在施工过程中应检查指导承包人及时整理交工文件。
3.6隐蔽工程施工记录应由EPC承包人和C承包人在施工过程中会同委托人、监理等部门进行确认。
3.7监督审查承包人整理、移交交工技术资料。
4、现场工程管理与协调4.1配合委托人对施工现场进行项目管理、设计、采购、施工管理协调;4.2审核承包人施工总平面布置图,并监督检查承包人现场布置;4.3检查承包人现场标识,包括地下电缆和地下管线标识、设备操作规程标识、材料标识、施工现场大门口标志牌、各种管理制度标识、井沟标识等;4.4对承包人施工现场清洁卫生整齐的监督检查;4.5与质量监督站、第三方检测部门的对口协调;4.6协调土建、安装及其他专业承包人的关系。
5、协助委托人进行项目进度管理与协调5.1对关键线路的关键进度控制点进行宏观监控;5.2汇总整个项目的进度执行情况;5.3每月向委托人提交进度报告;5.4对进度执行情况进行宏观分析,并提出意见。
5.5协调监理工程范围内的EPC承包人和C承包人之间施工界面、施工活动等有关工作。
6、协助委托人进行项目合同、费用管理与协调6.1按设计子项对整个项目费用进行宏观监控,在建立费用限额的基础上,全过程跟踪整个项目的费用执行情况,包括签约额、批准的变更额、预计发生额、预计到项目结束时的总额,与控制基准对比的节余额等,使委托人在项目执行的任何阶段,及时掌握总体概况;6.2每月向委托人提交费用报告,尤其是重大的费用变化、突破限额的费用内容应进行重点关注和控制,并及时向委托人报告;6.3按设计子项建立月完成工程量和工作量统计表,对实际完成量与计划完成量进行比较、分析,制定调整措施,定期向委托人提交工程费用完成统计报表;6.4审核承包人提出的材料预算,确保承包人按规定领用;6.5工程交工验收后,督促承包人根据合同及委托人的管理规定及时办理工程结算,按工程合同约定的工程量计算规则审核工程计量的数据和原始资料,在结算书上对承包人的工作内容进行审核确认,确保工程结算资料达到结算要求;6.6工程交工验收结束后,督促承包人履行保修义务,协助委托人办理竣工决算及其他竣工验收事宜;6.7协助委托人签订合同文件;6.8收集合同文件、建立合同档案,研究、分析合同内容,对施工合同进行宏观监控,监督工程合同的履行,调解委托人与承包人之间的合同争议;6.9建立合同管理要点,对合同主控点进行跟踪,每月提供合同执行情况报告,对主控点进行风险分析,及时提出风险预警、并提供应采取的措施和其他建议;6.10协助委托人审查和处理合理变更事宜,确保工程变更实事求是;6.11建立合同变更台帐,每月向委托人提交合同变更情况报告;6.12按照委托人的管理规定和工程合同约定的支付条件对工程支付款进行审核;6.13协助委托人处理有关索赔事件,为相关诉讼、非诉讼事件提供证据;6.14工程交工验收后,督促承包人根据合同及委托人的管理规定及时编制固定资产交接清单,协助委托人作好固定资产移交工作;6.15配合委托人做好工程项目的审计工作。
