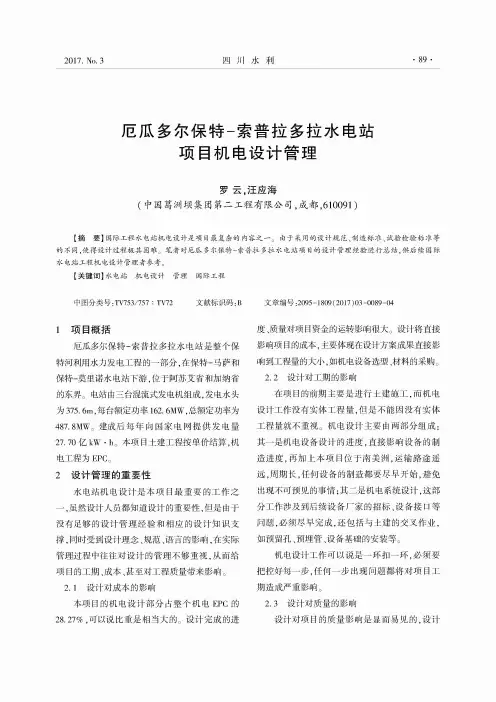

厄瓜多尔保特-索普拉多拉水电站项目机电设计管理罗云,汪应海(中国葛洲坝集团第二工程有限公司,成都,610091)【摘要】国际工程水电站机电设计是项目最复杂的内容之一。
由于采用的设计规范、制造标准、试验检验标准等 的不同,使得设计过程极其困难。
笔者对厄瓜多尔保特-索普拉多拉水电站项目的设计管理经验进行总结,供后续国际 水电站工程机电设计管理者参考。
【关键词】水电站机电设计管理国际工程中图分类号:T V753/757 :T V72 文献标识码:B1项目概括厄瓜多尔保特-索普拉多拉水电站是整个保 特河利用水力发电工程的一部分,在保特-马萨和 保特-莫里诺水电站下游,位于阿苏艾省和加纳省 的东界。
电站由三台混流式发电机组成,发电水头 为375. 6m,每台额定功率162. 6MW,总额定功率为 487. 8MW。
建成后每年向国家电网提供发电量27. 70亿kW •h。
本项目土建工程按单价结算,机 电工程为EPC。
2设计管理的重要性水电站机电设计是本项目最重要的工作之 一,虽然设计人员都知道设计的重要性,但是由于 没有足够的设计管理经验和相应的设计知识支 撑,同时受到设计理念、规范、语言的影响,在实际 管理过程中往往对设计的管理不够重视,从而给 项目的工期、成本、甚至对工程质量带来影响。
2.1设计对成本的影响本项目的机电设计部分占整个机电EPC的28. 27%,可以说比重是相当大的。
设计完成的进文章编号:2095-1809(2017)03-0089-04度、质量对项目资金的运转影响很大。
设计将直接 影响项目的成本,主要体现在设计方案成果直接影 响到工程量的大小,如机电设备选型、材料的采购。
2.2设计对工期的影响在项目的前期主要是进行土建施工,而机电 设计工作没有实体工程量,但是不能因没有实体 工程量就不重视。
机电设计主要由两部分组成: 其一是机电设备设计的进度,直接影响设备的制 造进度,再加上本项目位于南美洲,运输路途遥 远,周期长,任何设备的制造都要尽早开始,避免 出现不可预见的事情;其二是机电系统设计,这部 分工作涉及到后续设备厂家的招标、设备接口等 问题,必须尽早完成,还包括与土建的交叉作业,如预留孔、预埋管、设备基础的安装等。

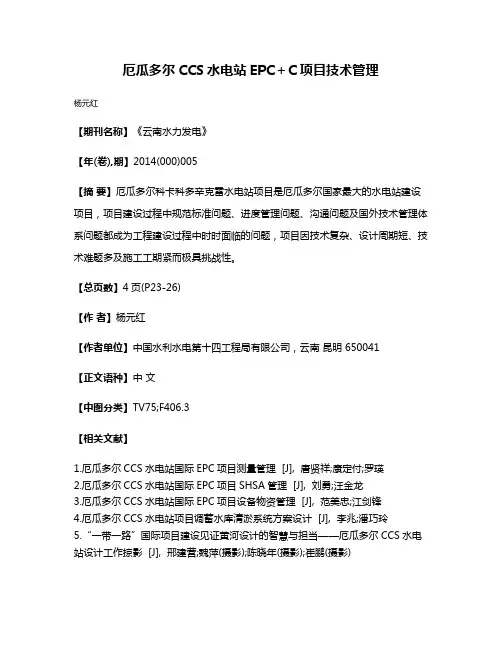

厄瓜多尔CCS水电站EPC+C项目技术管理
杨元红
【期刊名称】《云南水力发电》
【年(卷),期】2014(000)005
【摘要】厄瓜多尔科卡科多辛克雷水电站项目是厄瓜多尔国家最大的水电站建设项目,项目建设过程中规范标准问题、进度管理问题、沟通问题及国外技术管理体系问题都成为工程建设过程中时时面临的问题,项目因技术复杂、设计周期短、技术难题多及施工工期紧而极具挑战性。
【总页数】4页(P23-26)
【作者】杨元红
【作者单位】中国水利水电第十四工程局有限公司,云南昆明 650041
【正文语种】中文
【中图分类】TV75;F406.3
【相关文献】
1.厄瓜多尔CCS水电站国际EPC项目测量管理 [J], 唐贤祥;康定付;罗瑛
2.厄瓜多尔CCS水电站国际EPC项目SHSA管理 [J], 刘勇;汪金龙
3.厄瓜多尔CCS水电站国际EPC项目设备物资管理 [J], 范美忠;江剑锋
4.厄瓜多尔CCS水电站项目调蓄水库清淤系统方案设计 [J], 李兆;潘巧玲
5.“一带一路”国际项目建设见证黄河设计的智慧与担当——厄瓜多尔CCS水电站设计工作掠影 [J], 邢建营;魏萍(摄影);陈晓年(摄影);崔鹏(摄影)
因版权原因,仅展示原文概要,查看原文内容请购买。
安全生产重大事故应急救援预案认真贯彻落实《安全生产法》、《建设工程安全生产管理条例》、《建筑法》和《消防法》等法律、法规和标准,结合本工程项目特点,特制定事故预防及应急救援预案,确保厄瓜多尔保特-索普拉多拉水电项目的生产安全。
制定应急救援预案的目的是快速、有序、高效地控制紧急事件的发展,将事故损失减小到最低程度。

一、应急救援组织机构1、项目部应急救援领导小组名单组长:高一军副组长:杨忠兴李文学谭明军成员:赵旭红张守明桑强闫平陈平IV AN GEOV ANNY 吴大成纪朝曹珊珊邹源及各厂队负责人。
2、各施工队应急救援责任人名单:各合作单位的负责人为现场应急救援主要责任人,施工队安全部门是应急救援主要责任人。
3、项目部办公室联系人及联系电话见附件1:安全生产重大事故应急救援预案应急组织机构名单及联系电话二、应急救援组织架构图三、应急准备与响应流程图注:“ ”表示非必须程序四、项目部应急救援小组职责1、项目部应急救援小组接到工地重大事故报告后,应立即赶赴现场负责指挥组织抢救,同时将事故概况(包括伤亡人员、发生事故时间、地点、原因等)分别用电话和快报的办法报告业主应急救援领导小组以及政府有关部门。
2、指挥现场应急救援组织,首先抢救伤员和排除险情,防止事故蔓延扩大。
同时协同现场保护好事故现场。
3、负责协调指挥调动项目一级应急救援力量,包括应急物质资源和人员支持、技术支持,全力保障应急行动的顺利完成。
4、协助和接受政府有关部门对事故的调查处理。
5、协助政府有关部门分析事故原因和性质。
6、吸取事故教训,制定并落实相应的预防措施,防止类似事故的重复发生。
7、协同现场做好事故的善后处理工作,在做好预防措施确保安全的情况下,上报有关部门复检认可后,努力争取尽快恢复正常生产。
五、项目部施工队现场应急救援小组职责:负责事故现场应急的指挥工作,进行应急任务分配和人员调度,有效利用各种应急资源,保证在最短时间内完成对事故现场的应急行动。

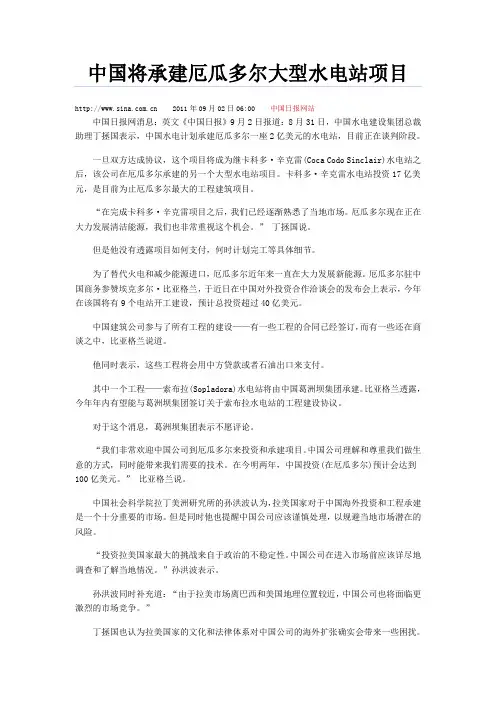

中国将承建厄瓜多尔大型水电站项目 2011年09月02日06:00 中国日报网站中国日报网消息:英文《中国日报》9月2日报道:8月31日,中国水电建设集团总裁助理丁拯国表示,中国水电计划承建厄瓜多尔一座2亿美元的水电站,目前正在谈判阶段。
一旦双方达成协议,这个项目将成为继卡科多·辛克雷(Coca Codo Sinclair)水电站之后,该公司在厄瓜多尔承建的另一个大型水电站项目。
卡科多·辛克雷水电站投资17亿美元,是目前为止厄瓜多尔最大的工程建筑项目。
“在完成卡科多·辛克雷项目之后,我们已经逐渐熟悉了当地市场。
厄瓜多尔现在正在大力发展清洁能源,我们也非常重视这个机会。
” 丁拯国说。
但是他没有透露项目如何支付,何时计划完工等具体细节。
为了替代火电和减少能源进口,厄瓜多尔近年来一直在大力发展新能源。
厄瓜多尔驻中国商务参赞埃克多尔·比亚格兰,于近日在中国对外投资合作洽谈会的发布会上表示,今年在该国将有9个电站开工建设,预计总投资超过40亿美元。
中国建筑公司参与了所有工程的建设——有一些工程的合同已经签订,而有一些还在商谈之中,比亚格兰说道。
他同时表示,这些工程将会用中方贷款或者石油出口来支付。
其中一个工程——索布拉(Sopladora)水电站将由中国葛洲坝集团承建。
比亚格兰透露,今年年内有望能与葛洲坝集团签订关于索布拉水电站的工程建设协议。
对于这个消息,葛洲坝集团表示不愿评论。
“我们非常欢迎中国公司到厄瓜多尔来投资和承建项目。
中国公司理解和尊重我们做生意的方式,同时能带来我们需要的技术。
在今明两年,中国投资(在厄瓜多尔)预计会达到100亿美元。
” 比亚格兰说。
中国社会科学院拉丁美洲研究所的孙洪波认为,拉美国家对于中国海外投资和工程承建是一个十分重要的市场。
但是同时他也提醒中国公司应该谨慎处理,以规避当地市场潜在的风险。
“投资拉美国家最大的挑战来自于政治的不稳定性。

厄瓜多尔-圣多明戈230kV输电线路(163km)摘要:随着当前社会经济的快速发展,人们在生产生活中对于电能的需求量也越来越大,与此同时电能应用对于社会经济发展产生的影响也越来越大。
在此过程中,关于输电线路施工安全管理的风险及解决措施也引起了施工人员及研究人员的重视。
文章针对柬埔寨地区230kV输电线路项目施工安全管理的风险及解决措施进行了简要的分析研究。
关键词:输电线路施工;安全管理;风险分析;解决措施输电线路施工是输变电工程项目中一项重要的环节。
输电线路工程的稳定施工对于后期电力工程的稳定应用以及电力企业的实际收益保障将产生较大的影响。
如何有效地提升输电线路施工安全管理以保障工程施工质量的合格性,成为当前电力企业发展中主要面临的问题之一。
1工程概况本项目为厄瓜多尔国家电网公司电改项目。
由两座变电站及连接两座变电站的163km同塔双回路230kV输电线路组成,其中圣多明各变电站进站部分线路有6.26kM为原有老线路。
2015年12月12日收到该项目1#标段中标通知书,中标合同额为50,198,195.59美元,其中设备材料部分中标额为21013003.08美元,施工部分中标额为29105428.13美元(163km线路施工价格为19962403美元,ESMERALDAS变电站施工价格为6628865.84美元,SANTO DOMINGO变电站施工价格为2514159.29美元,通讯设备安装为79764.42美元)。
资金来源为美洲开发银行,执行货币为美元。
1.1 地理位置本项目位于厄瓜多尔共和国西北部。
SE ESMERALDAS变电站位于ESMERALDAS省的ESMERALDAS市西南,炼油厂REFINERIA DE ESMERALDAS及TERMOESMERALDAS热电项目附近,海拔约20米。
距离瓜亚基尔港约470 公里,距离ESMERALDAS港口城市约10公里。
SE SANTO DOMINGO变电站位于LOS TASCHILAS省的SANTO DOMINGO市郊,海拔约600米。

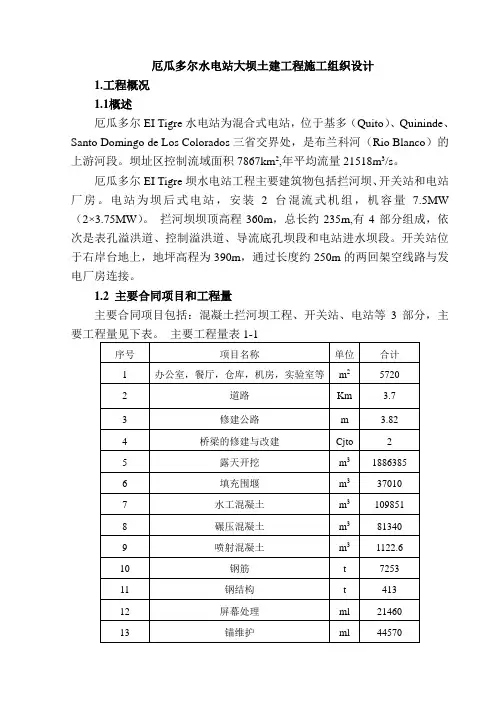

厄瓜多尔水电站大坝土建工程施工组织设计1.工程概况1.1概述厄瓜多尔EI Tigre水电站为混合式电站,位于基多(Quito)、Quininde、Santo Domingo de Los Colorados三省交界处,是布兰科河(Rio Blanco)的上游河段。
坝址区控制流域面积7867km2,年平均流量21518m3/s。
厄瓜多尔EI Tigre坝水电站工程主要建筑物包括拦河坝、开关站和电站厂房。
电站为坝后式电站,安装2台混流式机组,机容量7.5MW (2×3.75MW)。
拦河坝坝顶高程360m,总长约235m,有4部分组成,依次是表孔溢洪道、控制溢洪道、导流底孔坝段和电站进水坝段。
开关站位于右岸台地上,地坪高程为390m,通过长度约250m的两回架空线路与发电厂房连接。
1.2 主要合同项目和工程量主要合同项目包括:混凝土拦河坝工程、开关站、电站等3部分,主要工程量见下表。
主要工程量表1-11.3 工期要求厄瓜多尔EI Tigre水电站项目安排在2014年1月上旬开始施工,2017年12月下旬主体工程完工。
表1-2 主要控制性工期1.4 气候条件雨季:厄瓜多尔EI Tigre水电站项目所处地区,雨季从12月至次年6月,雨季时间较长,其中3月、4月降雨量最大,月平均589.5毫米,降雨时间长达24天。
气温:多年平均气温为24.1℃;日照时间很长;风多为东南风。
1.5 交通条件厄瓜多尔国内主要交通方式有航空、水运及陆运。
本工程对外交通较为不利,工程区距基多约160Km,基多至瓜亚基尔港口400Km。
场内交通有既有道路3.7Km,需新修道路3.82Km。
1.6 工程施工特点及施工措施1.施工特点1)本工程开挖量较大,施工时期比较集中,合理安排施工进度,避免雨季施工是本工程的重点;2)本工程全部采用人工砂石骨料,块石原料开采能力,砂石系统的设计生产能力和实际生产量是保证砼浇筑的关键之一;3)大坝开挖、施工道路的修筑工程量大、施工难度大、工期紧,直接影响和制约大坝砼浇筑至导流底孔的关键工期;4)本工程大坝结构,对砼的温控要求严格,做好砼的温控是保证砼质量的关键环节;5)如何采取合理的砼浇筑手段是保证质量、进度以及节约成本的关键之一。

CCS水电站设备在厄瓜多尔境内运输管理本文以厄瓜多尔科卡科多-辛克雷水电站(以下简称“CCS水电站”)永久机电设备在厄瓜多尔境内的运输管理为例,介绍集装箱、一般散件货物、超大件散件货物运输特点以及公司运输管理方面经验。
工程概况CCS水电站属于EPC项目,8台机组总组装机容量为150万千瓦,年发电量88亿千瓦时,建成后将满足厄瓜多尔全国1/3人口的电力需求。
永久机电设备主要包括8台套水轮发电机组、25台主变压器、9个球阀(包括1个备用球阀)、9根高压电缆、电站GIS设备、电站计算机监控设备、电站通信设备、中低压开关柜、厂房起重设备、通风空调设备、门机、液压启闭机等,共计发运230批次。
其中采用集装箱形式发运180批次,散件和超大件发运50批次。
永久机电设备一般具有唯一性,不能被替换,若运输不当遭到损坏,将严重影响工期,因此对其运输过程的管控工作非常必要。
厄瓜多尔境内运输环境按照道路特点以及周边环境特点,可以将瓜亚基尔港口至CCS项目工地现场内陆全程710km的运输线路划分为四个路段。
瓜亚基尔港口至Santo domingo路段,特点:来往车辆较多且车速较快。
Santo domingo城市至首都基多路段,特点:盘山公路,路面较窄,经常遇大雾天气,夜间能见度低,有时候山体滑坡导致车辆拥堵,属于事故高发区,安全隐患大。
基多至El Reventador城市路段,特点:公路路面较窄,经常遇暴雨天气,路面湿滑,并且需要通过较多临时架设的贝雷桥。
通往厂房20km公路的路段,特点:公路路面经常塌陷开裂,公路两侧山体滑坡,导致有路面的一部分被落石挡住、排水沟堵塞导致路面积水且有青苔,容易发生车辆侧滑等问题。
永久机电设备运输特点CCS水电站永久机电设备运输有如下特点。
1.运输的工程量大、运输时间相对集中。
2.配水环管、转轮、球阀等大型设备属于超大件,体积大,重量重。
3.运输要求高,如运输主变压器时,为减轻运输重量,提前将设备内部的绝缘油排空,注入氮气保持干燥,在运输过程中必须时刻监视变压器干燥气体的压力,保持压力值在正压位置,还有要求运输过程中车辆水平加速度和垂直加速度不大于3g。
CGGC – FOPECA财团的环境政策CGGC-FOPECA财团承诺对其提供服务的内部员工或外聘人员采取防范风险,健康,安全和环境保护的措施.CGGC-FOPECA财团确定了预防政策,在适当的健康,卫生,工作和安全条件下,开展所有的工作.保护和减轻环境危害构成了CGGC-FOPECA财团管理基本的部分,努力完成预防,控制,减少负面影响的规定,避免和减轻帕乌特—索普拉多拉水利水电项目在建工程的无法避免的损伤。
为了达到这个目标,必须考虑到前线环保专家组,以严格执行控制措施和减轻不可避免的影响。
CGGC – FOPECA财团拥有经济情况计划,环境保护计划,环境管理手册,这些包含了所有的工作进程,以确保工业安全,工作健康,集体关系的贯彻执行和作业正确安全的执行。
按照现行法律的规定,CGGC – FOPECA实施卫生监控计划,为此他们将会提供一个拥有相应医疗团队,医疗用品,和专业人员配置的医疗中心来实施医疗护理的工作。
此外,确保IESS 的工作人员的安全在工作开展前,CGGC – FOPECA将把正确使用其义务和,在即将展开的工作中,员工必须执行人生保护和预防潜在危险协议的选择告诉每位员工CGGC – FOPECA有责任对工作区域内的工业安全采取必要的措施并保持项目所有人员身体和精神健康关于预防措施和个人保护,CGGC – FOPECA将采取新的交通机制,其有义务提前进行必要的身体的检查,妥善地记录下检查日期,完成治疗和遵守专家给出的处方。
此外,CGGC – FOPECA 应要求医学专家对库存药品保持定期检查避免产品过期。
对于控制和管理环境,财团将通过沟通和制定和分发内部员工手册和废物处理程序手册进行管理,包括:分类,处理,回收和最后处理或者其他措施以避免自然资源的污染此外,CGGC – FOPECA在工作地点拥有一辆救护车和远程自动交流系统。
还将支持移动单位的救助和民用防御,消防医疗医疗站的援助为了拥有一个适当的记录和统计和避免事件再次发生,财团的专家应该对环境影和在建工程突发事件进行每日记录,例如事件的缓和,评估和追踪。
环境管理手册文件编号:MGA001-2011-V1目录第一章序言 (1)第二章目的 (1)第三章应用范围 (1)第四章情况说明 (1)第五章一般要求 (2)第一节目的和应用范围 (2)第二节控制《环境管理手册》的发放 (2)第三节术语、缩略语和定义 (3)第六章环境保护政策 (3)第七章规划 (4)第一节环境因素 (4)第一段目的 (4)第二段应用范围 (4)第三段程序 (4)第二节法律和其它要求 (5)第一段目的 (5)第二段应用范围 (5)第三段程序 (6)第三节目标和指标 (6)第一段目的 (6)第二段应用范围 (6)第三段程序 (6)第四节环境管理方案 (7)第一段目的 (7)第二段应用范围 (7)第三段程序 (7)第八章实施与运行 (7)第一节组织结构和职责 (7)第一段目的 (8)第二段应用范围 (8)第三段程序 (8)第九章环境管理各级人员职责 (8)第一节能力、培训和意识 (8)第一段目的 (8)第二段应用范围 (8)第三段程序 (8)第二节信息交流 (9)第一段目的 (9)第二段应用范围 (9)第三段程序 (9)第三节环境管理体系文件 (10)第一段目的 (10)第二段应用范围 (10)第三段程序 (10)第四节文件控制 (11)第一段目的 (11)第二段应用范围 (11)第三段程序 (11)第五节运行控制 (11)第一段目的 (11)第二段应用范围 (11)第三段程序 (12)第六节应急准备和响应 (12)第一段目的 (12)第二段应用范围 (12)第三段程序 (12)第十章检查和纠正措施 (13)第一节监测和测量 (13)第一段目的 (13)第二段应用范围 (13)第三段程序 (13)第二节不符合、纠正和预防措施 (13)第一段目的 (13)第二段应用范围 (14)第三段程序 (14)第三节记录 (14)第一段目的 (14)第二段应用范围 (14)第三段程序 (14)第四节环境管理体系审核 (15)第一段目的 (15)第二段应用范围 (15)第三段程序 (15)第五节管理评审 (15)第一段目的 (15)第二段应用范围 (16)第三段程序 (16)第一章序言为了进一步落实保护环境的基本国策,实现可持续发展,特制定本《环境管理手册》。
油气、地矿、电力设备管理与技术1592017年2月下 第4期 总第256期美纳斯水电工程是南美洲厄瓜多尔重要水利枢纽工程,电站为小流量高水头引水式电站,主要建筑物有拦河坝、引水隧洞、调压井、压力竖井、地下厂房洞室群、尾水及互联室工程、通风电缆井、地面开关站等。
引水隧洞全长13896.62米,最大埋深610米,设计流量为65立方米/小时。
其中75%为采取T B M 硬岩掘进机施工,长10569.74米,开挖断面为圆形,直径为5.67米,管片衬砌后直径为4.8米。
在相同的条件下,其掘进速度约为常规钻爆法的4~10倍;具有快速、优质、安全、经济、有利于环境保护和劳动力保护等优点。
T B M 主要分为3种类型,并分别适应于不同的地质,有开敞式、双护盾、单护盾。
美纳斯水电项目的T B M 为封闭式双护盾,具有盾体推力大、滚刀间距小、刀盘破岩能力强、结构优化、效率高等特点。
下面对此双护盾T B M 设备组成及功能做详解。
1 TBM主机详解T B M 主机主要由刀盘、主轴承及驱动组件、前盾、伸缩盾、支撑盾、尾盾及其辅助设备组成。
如图1所示。
1.1 刀盘刀盘总成实现实际掘进作业,针对每个工程地质条件而设计,本T B M 适用于硬岩掘进,为封闭面板式结构。
刀盘总成重量约60吨(不带刀具),刀盘分为几乎对称的两半,现场栓接并最终焊接为整体。
刀盘内部包括6个卸渣槽,将石碴导入主机皮带机集碴斗,开口处配置钢制铲齿帮助搜集石渣进入刀盘结构。
刀盘与刀具均采用耐磨设计,保证刀盘在硬岩掘进时的耐磨性能。
刀盘配置4把双刃29把单刃滚刀总成,滚刀直径19英寸滚刀从内向外1-37一次编号。
刀盘旋转一周后每把滚刀各自行走一个环形轨迹,外围刀行走的距离较远,故磨损较快。
通过给外围刀支撑座增加楔块,可将开挖直径从5670毫米增加到5770毫米,单刃刀重量182千克(双刃刀330千克),可抵抗315KN推力,推荐给刀盘施加的最大总推力11000KN。
厄瓜多尔科卡科多-辛克雷水电站电气一次设备安装施工安全及质量控制摘要:厄瓜多尔科卡科多-辛克雷水电站(CCS水电站)电气一次设备的安装施工是一项复杂性和系统性的工程,在具体安装过程中,相关工作人员需要结合实际情况,制定出科学合理的安装施工方案,确保安装过程和后期使用的安全性,有效提升安装施工质量,为水电站的安全稳定运行奠定良好基础,推动水电行业健康发展。
关键词:水电站电气一次设备;厄瓜多尔;安装施工;安全;质量控制1工程概况厄瓜多尔科卡科多-辛克雷水电站(CCS水电站)项目位于南美洲厄瓜多尔境内,是中国水电建设集团承揽的EPC交钥匙国际工程项目,合同总金额约19亿美元,总工期为66个月,8台机总组装机容量为150万千瓦,年发电量88亿千瓦时,建成后将满足厄瓜多尔全国三分之一人口的电力需求。
该项目也是厄瓜多尔历史上外资投入金额最大,规模最大的水电站项目,同时也是目前中国对外投资承建的最大水电站工程项目。
2CCS水电站一次设备概述水电站主要是将水能转变为电能的综合发电设施。
水库高水位流经引水系统后进入厂房,利用动力发电原理,推动水轮发电机组产生电能,经过电力开关站、变压器与输电线路向电网供电。
其中电气设备则以一次设备及二次设备为主,可满足水电站实际需求。
电气一次设备中包含变压器、高压配电装置、互感器、隔离开关、电力电缆、母线、输电线路、断路器等。
在实际安装过程中,一次设备若是出现安装不合规范等情况,则会导致设备投入使用后出现故障问题。
而安装时若是忽视施工安全,也会为安装人员带来一定安全隐患。
因此,一次设备作为水电站建设中的重点环节,应当采取相应质量控制措施,确保供电系统安全稳定运行。
2水电站电气一次设备安装施工的安全控制措施2.1强化安全意识安全意识淡薄是导致安全问题产生的一大因素,在厄瓜多尔科卡科多-辛克雷水电站(CCS水电站)电气一次设备安装的过程中,安全问题不仅仅体现在设备投入使用后的安全性能方面,同时还包括安装施工过程的人员安全因素。
厄瓜多尔水力资源及重点水电项目开发时序构想
饶光辉;胡永光;饶光福
【期刊名称】《人民长江》
【年(卷),期】2017(048)022
【摘要】介绍了厄瓜多尔的水力资源总量及其分布情况,并对水力资源开发利用过程中存在的主要问题进行了剖析.基于厄瓜多尔电力需求预测及电源发展规划,结合该国区位优势及安第斯共同体电力联网战略,对厄瓜多尔国内、国际电力市场发展空间进行了论述.以已有的水电站规划成果为基础,对所推荐的具有开发价值的重点水电项目进行了分析研究,同时结合不同的规划水平年电力市场情况及重点水电项目的地理位置、交通条件及其前期工作深度,提出了相应的开发时序初步构想,以期为我国的能源企业实施"走出去"战略、深入开拓厄瓜多尔水电市场提供决策与参考.【总页数】6页(P23-28)
【作者】饶光辉;胡永光;饶光福
【作者单位】长江勘测规划设计研究有限责任公司,湖北武汉 430010;汉江水利水电(集团)有限责任公司水库调度中心,湖北武汉430048;长江勘测规划设计研究有限责任公司,湖北武汉 430010
【正文语种】中文
【中图分类】TV213
【相关文献】
1.摆东水电站扩容水力资源条件分析 [J], 张中杰;唐永美;马尚男;梁秀昉
2.长江流域水力资源与水电规划 [J], 柳林云;丁毅
3.水电十四局厄瓜多尔水电站施工受好评 [J],
4.报告成果彰显我国水利科技进步和对水电的新认识--就全国水力资源复查成果访水电水利规划设计总院副院长晏志勇 [J], 周双超;韩健
5.中国水电20亿美元承建厄瓜多尔最大水电站项目 [J], 无
因版权原因,仅展示原文概要,查看原文内容请购买。
文章编号:1006 2610(2019)04 0103 03厄瓜多尔水电站项目施工环保管理思考刘 晗,王 蔡(中国电建集团西北勘测设计研究院有限公司,西安 710065)摘 要:水电站工程的特点是规模大㊁工期长㊁占用场地广㊁机械化程度高㊁施工期对环境影响较大㊂面对厄瓜多尔政府对环境保护工作的高标准和严要求,做好施工期的环境保护工作不仅关系到企业的切身利益,更是关系到企业发展声誉㊂根据厄瓜多尔德尔西水电站施工环保管理实践,思考在厄瓜多尔水电站施工过程中开展环保管理工作应注意的要点㊂关键词:厄瓜多尔水电站;施工期;环保管理中图分类号:TV213.9 文献标志码:A DOI :10.3969/j.issn.1006-2610.2019.04.025Thoughts on Environmental Protection Management during Construction of Ecuador Hydropower ProjectLIU Han ,WANG Cai(PowerChina Northwest Engineering Corporation Limited ,Xi'an 710065,China )Abstract :Hydropower projects are featured by large scale ,long construction period ,large occupied area ,high degree of mechanization ,and great impact on the environment during the construction period.In the face of the high standards and strict requirements of the Ecua⁃dorian government for environmental protection ,the environmental protection work during the construction period is not only related to the vital interests of the construction enterprises ,but also related to the development and reputation of the enterprises.According to the envi⁃ronmental management practice during construction of Delsi Hydropower Station in Ecuador ,the key aspects of environmental managementduring construction of Delsi Hydropower Station in Ecuador are deliberated.Key words :hydropower station in Ecuador ;construction period ;environmental management 收稿日期:2019-05-03 作者简介:刘晗(1990-),男,陕西省宝鸡市人,助理工程师,从事HSE 管理工作.1 项目概况德尔西水电站位于南美洲厄瓜多尔共和国南部萨莫拉㊃钦奇佩省(Zamora Chinchipe)境内的萨莫拉(Zamora)河上,为引水式水电站,装机容量180MW,采用3台冲击式水轮发电机组,单机容量60MW,总库容60.4万m 3㊂工程主要建筑物由首部枢纽㊁左岸引水系统㊁调压井㊁发电厂房及其附属设施组成㊂2 主要的环境影响因素水电站工程施工期对环境影响的不利因素多,主要有:①生产㊁生活废水㊁固液体及危险废弃物㊁燃料㊁化学品等对水和土壤环境造成的影响;②施工机械尾气㊁扬尘㊁爆破产生的有毒有害气体㊁电焊烟尘等对大气环境造成的影响;③爆破㊁钻孔㊁机械设备运行等噪声对声环境造成的影响;④施工场地开挖㊁临时及永久占地等对动植物㊁文物景观等造成的影响;⑤生产活动对周边社区造成的影响㊂3 环保管理实践3.1 水体保护废水必须经过过滤㊁沉淀等处理后才可允许排放,总体方案包括修建沉淀池㊁隔油池㊁化粪池等,同时定期监测排放水质指标㊂3.1.1 废水处理措施(1)生活营地安装污水处理系统并定期维护保养㊂301西北水电㊃2019年㊃第4期===============================================(2)生活及施工区根据地形及作业人员数量配置固定或移动式卫生间[1],产生的废水物排至化粪池收集,不能直接排入河道,化粪池溢满后聘请专业清洁公司抽排㊂(3)厨房㊁修理厂㊁油库㊁危险垃圾房等产生油污区域设隔油池,定期使用吸油纸吸附油污,隔油池采用两级倒置U管分离方式修建㊂(4)施工隧洞出口㊁车辆清洗区㊁砂石骨料及混凝土拌合系统等产生大量废水部位修建至少三级沉淀池,废水经沉淀后排入河道㊂3.1.2 水质监测凡废水排放处要定期由有资质的实验室开展水质监测,营地污水处理系统监测频率为每月/次,其他区域为每季度/次㊂根据排放水质监测情况采取针对性的措施如减缓水流速度㊁增加清理频率㊁设置PH中和装置等㊂生产废水监测内容有:酸碱度㊁电导率㊁溶解固体㊁浑浊度㊁硬度㊁固体悬浮物㊁固体总重量㊁氮含量㊁硫酸㊁生化需氧量㊁粪大肠杆菌群㊁总大肠杆菌群㊁钙含量㊁镁含量㊂生活废水监测内容有:酸碱度㊁电导率㊁浑浊度㊁生化需氧量㊁化学需氧量㊁油脂㊁粪大肠杆菌群㊁总大肠杆菌群㊁汞含量[2]㊂3.2 土壤保护及水土保持土壤保护及水土保持采取以下措施: (1)动土作业流程为技术分析㊁清点植被㊁清理现场㊁收集和储存有机层㊂作业过程采取相应的措施防止发生塌方,如对裸露坡面进行覆盖㊁坡脚稳固㊁修建排水沟等㊂(2)弃渣场做好事前规划,按照设计图纸修建排水㊁护坡设施,弃渣场只允许堆存石渣㊁土方㊁沉淀池污泥㊁木头等,弃渣完毕后,恢复渣场植被,持续监测渣场稳定性及植被生长情况㊂(3)定期清理㊁疏通工区排水沟,防止发生堵塞或侧流影响周边区域稳定㊂(4)营地周边㊁道路边坡等施工完后以该区域原有植被为基础及时进行植被恢复㊂(5)施工设备如空压机㊁发电机等存放区设置防渗防漏池㊁遮雨棚,防止油料污染㊂(6)所有油料㊁化学品等存储区需封闭并设置遮雨棚㊁事故集油池㊁隔油池㊂(7)由有资质的实验室对涉及土壤污染区域按照每季度/次进行土壤检测,根据监测情况采取必要的措施维持土壤酸碱性及养分,监测内容有:酸碱值㊁结构组成㊁铜㊁汞㊁铅㊁氮㊁总烃化物㊁苯㊁总有机碳㊁有机物含量㊂3.3 垃圾管理3.3.1 垃圾分类根据垃圾危险性及处理方式分五类[3]:有机垃圾(绿色):食品厨余垃圾㊁果皮㊁蔬菜㊁草料等㊂可回收垃圾(蓝色):玻璃㊁塑料㊁纸类等㊂不可回收非危险垃圾(黑色):一次性餐盒㊁水杯㊁陶瓷等㊂危险垃圾(红色):废旧电池㊁废油㊁墨盒㊁被碳氢化合物污染的材料(如吸油纸㊁锯末㊁滤芯等)㊁被有害物质污染的土壤(如被铁锈㊁油污染等)㊁医疗废弃物等㊂特殊垃圾(黄色):指非危险垃圾但体积较大或重量较重的垃圾,如轮胎㊁废铁等㊂3.3.2 垃圾存储及处理所有垃圾存放点修建防雨棚和防渗池,储存容器以文字和颜色分类标识,铁质材料存放在有遮雨棚㊁防渗池的场地,临时储存可用防雨布遮盖,避免铁锈污染,按照环保要求修建的专用危险垃圾房集中存储处理危险垃圾㊂普通垃圾按照分类定期运送至当地政府规定的垃圾处理场㊂危险垃圾㊁特殊垃圾由有资质的公司回收,不可赠送或倒卖他人㊂部分生产垃圾如不带钢筋㊁铁钉的混凝土废弃物㊁木头等可直接填埋至渣场㊂所有垃圾严禁焚烧处理㊂凡外送处理的垃圾由环境工程师量化记录,数据统计在环境管理月报中报监理㊁业主及环境部,以分析和指导后续垃圾管理工作㊂3.4 大气保护防止大气污染主要做法是控制污染源,采取消烟除尘措施,如钻孔㊁破碎㊁挖掘采取湿式作业;洞室施工采取通风除尘和湿式作业[4]结合;砂石骨料系统安装湿式喷淋降尘;压力钢管喷砂除锈采用封闭车间并安装通风和粉尘收集装置;自卸车配备防尘布;配置洒水车对道路洒水降尘;定期保养机械设401刘晗,王蔡.厄瓜多尔水电站项目施工环保管理思考===============================================备,确保尾气排放达标㊂3.5 噪声污染控制控制噪声污染影响主要采取五方面措施:源头控制:①严格执行机械设备检查维护保养制度,避免高噪声产生;②设备选型时选用降噪和配有消声装置的设备㊂空间布置弱化:①分散布置砂石骨料加工系统㊁材料加工厂㊁办公生活场所;②分散区域作业,如同一区域控制破碎锤㊁振动棒等数量,避免集中差生较大共振及噪音㊂作业时间消除:①合理安排爆破作业时间,不影响周边居民和牲畜活动;②夜间车辆进入施工区域,禁止鸣笛㊂个体防护减少伤害:为作业人员配备耳塞㊁耳罩,保护机体不受伤害㊂技术监测指导:在项目周边定期开展噪音监测并按照当地标准进行记录分析噪声控制效果,指导项目进一步改进噪声控制措施㊂3.6 植被保护及临建场地环保闭合由林业工程师对施工场地原有植被的产地㊁数量㊁特征等清点和记录,对稀有植被进行移植和保护;在苗圃棚培育植被,及时进行植被恢复和成活率监测㊂一旦临建场地使用完便及时进行环境恢复,特别注意并不是所有的临建设施可直接拆除,如机械设备存放点㊁修理厂等须将含油污的防渗地表凿除做危险垃圾处理;化粪池拆除前要使用化学消毒药品对混凝土结构进行消毒处理㊂场地拆除清理后,在地面铺设至少30cm厚的有机土,开始植被恢复并持续监测,待地性稳定后㊁土壤指数达标㊁植被成活率达80%以上后,方可进行场地移交㊂3.7 生物保护为防止项目建设对周边生物造成影响,项目每半年/次聘请生物监测公司对植物群和动物群进行为期7天的昼夜监测,确定是否存在物种迁徙和物种灭亡情况,从而实施相应的保护机制㊂另外,项目严禁捕猎㊁钓鱼㊁收集和交易花草㊁野生动物,若发现野生动物活动影响生产㊁生活时,捕捉后交由当地环保部门登记并由其放生㊂3.8 文物保护水电站项目施工占用场地广,并且大多是在不规则地貌上进行,为保护古老资源不受影响,如遇到古时期的用地,发现显著证据后,要停止该土地上的一切施工活动,聘请考古专家开展考古研究,研究结果上报国家文物研究局审批确定是否可进行下一步施工活动㊂3.9 消除社区影响团结周边居民,维护好良好的社区关系是企业的社会责任之一,项目在实施过程中,如果因施工对项目征地范围外的用地造成破坏,在鉴定破坏的植被和价值后,积极赔偿地主,维护当地居民利益不受损失㊂此外,通过为当地小学㊁弱势儿童机构修建教室㊁运动场㊁捐赠学习用品,为社区修复道路㊁体育场㊁温室大棚等系列活动加深与当地政府㊁民众之间友谊,维护良好的社区关系㊂4 环保管理思考4.1 提高环保意识意识决定行为,行为决定习惯,相比而言,中方人员对部分细节上的环保工作未引起足够重视,在一些看似微不足道的事情上图省事㊁图方便,导致最后又二次治理,浪费了施工资源,甚至造成了经济损失,如有的施工单位为方便清理施工垃圾,直接将一些带铁钉的废料填埋在渣场,经发现后,又不得不掏挖出来按照垃圾分类重新处置㊂因此,强化环保管理,首先要提高各级人员的环保意识,尤其是管理人员,要鼓励员工遵守环保规章规范,积极开展环保整改工作,抑制不文明行为,以此形成领导鼓励督促,员工积极行动的工作氛围,从而以点带面,规范行为,养成习惯,达到全员参与保护环境从细微做起的效果㊂4.2 配备属地化管理队伍配备属地化环保管理队伍的优势是一方面其了解东道国环保法律法规,可更加有效的开展相关培训㊁检查㊁措施执行和整改等工作;另一方面无语言㊁文化障碍,便于与监理㊁业主等外部机构沟通㊁属地分包商管理及内业资料编制等;三方面可为环保工作建言献策,利于项目更好的开展环保工作㊂4.3 认真研阅项目环境影响研究报告项目环境影响研究报告[2]是经业主报批当地环境部通过的执行项目环保管理工作的指导性和制度性文件,报告中规定了项目建设期间必须实施的环保工作,同时还包括了项目所有环保工作的费用501西北水电㊃2019年㊃第4期===============================================组成,是环保工作结算的依据㊂另外,环境部㊁审计署依据环境影响研究报告对项目环保管理工作年报进行审核,如果未完全执行环保要求,将引起数额罚款,因此,项目开工后,要认真研读项目环境影响评价报告,并按照要求开展相关工作,做好过程记录㊂4.4 建立环保实施队伍,不折不扣的执行环保措施项目在实施过程中,难免会遇到员工不规范行为,生产与环保工作冲突以及其他突发情况等等,因此,环保工作不能完全依靠员工自觉遵守和生产部门的协调,需建立专门的环保工作小分队[5],配备相关的人力㊁物力,专用于开展环保工作,及时并不打折扣的执行环保措施㊁整改环保问题㊁开展应急处置等,一方面通过高效的实际行动践行环保,另一方面也避免因环保工作不及时㊁不到位受到监管部门的罚款,规避企业经济损失㊂4.5 重视环保投入厄瓜多尔水电站项目将环保管理与安全生产管理工作同等重视,环保工作费用甚至高于安全生产费用预算,针对每个工作面的作业内容要根据项目环境影响研究报告制定细致的环保措施计划并适时更新,执行这些环保措施则需要切切实实的人㊁财㊁物投入,然而在执行过程中往往发生因忽视一些细微小事的投入严重制约了环保工作的开展,如雨棚漏雨未及时修复㊁未及时采购遮雨布遮盖废铁等,长此以往不仅导致环保费用结算低,甚至产生了高额罚款,造成因小失大㊁得不偿失的后果㊂因此,保障环保工作有效投入并落到实处,才是真正维护企业声誉和利益的良药㊂5 结 语厄瓜多尔民众拥有极强的环保意识,在项目履约过程中,企业要始终秉持绿色发展理念,了解并严格遵守当地环保法律法规,除了在思想上高度重视外,更应从细节做起,通过实际行动支持环保工作,从而消除环保负面影响,提高企业声誉和市场竞争力,全面协调发展㊂参考文献:[1] 刘勇,闫新博,任华灵.厄瓜多尔CCS 水电站施工环境保护管理[J].云南水力发电,2015,31(06):35-37,47.[2] Corporación Ecuatoriana de Electricidad CELEC E.P Unidad deNegocios GENSUR: Actualización del Plan De Manejo Ambien⁃tal del Proyecto Hidroeléctrico Delsitanisagua 116MW a 180MW”[R].Loja,CELEC EP,2015.[3] 姚安华.南美洲水电站项目建设HSE 管理[J].西北水电,2017(03):108-112.[4] 陈平,刘传虎.厄瓜多尔保特 索普拉多拉电站工程环境保护浅谈[J].四川水利,2013(05):52-55.[5] 王贤光,林海龙.水电工程施工期环境管理[J].国际工程与劳务,2017(08):44-49. (上接第102页)5 结 语11.24”事故,已将73个鲜活的生命永远的带离了人间,如此惨重的事故教育我们, 安全第一㊁预防为主㊁综合治理”从来都不是一句空话㊂通过详细分析此次事故中总承包单位存在的安全管理缺陷,结合国家关于总承包业务制定的安全相关法律法规规程规范等,梳理出了做好总承包安全管理工作思路和重点工作㊂总承包单位安全管理责任重大,而作为以勘察设计为主业的设计院牵头承担工程总承包业务,在如何发挥优势,补短板,如何切实落实安全生产管理职责方面,值得我们在今后的工作中不断反思和总结提高㊂参考文献:[1] 金东鑫.勘察设计企业开展总承包前景及安全体系建立[J].山西建筑,2016,42(05):255-256.[2] 荣世立,李森.建设项目工程总承包管理规范实施指南[M].北京:中国建筑工业出出版社,2017:91-93.[3] 宦文祥.设计企业作业EPC 总承包商的安全法律责任分析[J].中国工程咨询,2016:187(04):63-64.[4] 杨先刚,张兵.浅谈EPC 总承包项目安全控制[J].四川水力发电,2012(12):25-27.[5] 胡兴凯,胡方.电力工程总承包模式下的安全管理[J].中国勘察设计,2011(12):101-104.[6] 吴怿哲,雷博龙.EPC 工程总承包项目安全管理的侧重与实施策略[J].工程建设与设计,2017(01):158-161.[7] 刘庆辉,腾茂胜.建设项目EPC 总承包模式中分包商HSE 管理探讨[J].广东化工,2012(16):82-83.[8] 张海力,张存华.EPC 总承包模式下的HSE 管理[J].石油天然气学报,2013,35(04):230-232.[9] 王秀.工程项目总承包安全管理管理模式研究[J].工程技术,2016,18(01):179.601刘晗,王蔡.厄瓜多尔水电站项目施工环保管理思考===============================================。
厄瓜多尔水电站大坝土建工程施工组织设计1•工程概况1.1概述厄瓜多尔El Tigre水电站为混合式电站,位于基多(Quito)、Quininde、San to Domi ngo de Los Colorados三省交界处,是布兰科河(Rio Bia neo)的上游河段。
坝址区控制流域面积7867km2,年平均流量21518m P/s。
厄瓜多尔El Tigre坝水电站工程主要建筑物包括拦河坝、开关站和电站厂房。
电站为坝后式电站,安装2台混流式机组,机容量7.5MW (2X3.75MW)。
拦河坝坝顶高程360m,总长约235m,有4部分组成,依次是表孔溢洪道、控制溢洪道、导流底孔坝段和电站进水坝段。
开关站位于右岸台地上,地坪高程为390m,通过长度约250m的两回架空线路与发电厂房连接。
1.2主要合同项目和工程量主要合同项目包括:混凝土拦河坝工程、开关站、电站等3部分,主要工程量见下表。
主要工程量表1-11.3工期要求厄瓜多尔El Tigre水电站项目安排在2014年1月上旬开始施工,2017 年12月下旬主体工程完工。
表1-2主要控制性工期1.4气候条件雨季:厄瓜多尔El Tigre水电站项目所处地区,雨季从12月至次年6 月,雨季时间较长,其中3月、4月降雨量最大,月平均589.5毫米,降雨时间长达24天。
气温:多年平均气温为24.1C;日照时间很长;风多为东南风。
1.5交通条件厄瓜多尔国内主要交通方式有航空、水运及陆运。
本工程对外交通较为不利,工程区距基多约160Km,基多至瓜亚基尔港口400Km。
场内交通有既有道路 3.7Km,需新修道路3.82Km。
1.6工程施工特点及施工措施1. 施工特点1)本工程开挖量较大,施工时期比较集中,合理安排施工进度,避免雨季施工是本工程的重点;2)本工程全部采用人工砂石骨料,块石原料开采能力,砂石系统的设计生产能力和实际生产量是保证砼浇筑的关键之一;3)大坝开挖、施工道路的修筑工程量大、施工难度大、工期紧,直接影响和制约大坝砼浇筑至导流底孔的关键工期;4)本工程大坝结构,对砼的温控要求严格,做好砼的温控是保证砼质量的关键环节;5)如何采取合理的砼浇筑手段是保证质量、进度以及节约成本的关键之一。
2. 施工措施1)本工程所属地区雨季时间较长,为确保工期,土石方开挖雨季进行正常施工,混凝土浇筑等做好防雨措施;2)本工程全部采用人工砂石骨料,为保证砼浇筑的需要,适当加大人工砂石加工系统的生产能力(实际需要强度为:300 吨/小时,我部拟设计的砂石加工系统的生产能力为300 吨/小时),并选用性能好的破碎机和筛分楼;3)由于弃碴场布置在大坝右岸,为解决左岸的开挖出碴道路和左右的交通,在上游围堰的上游合适地方修筑一座施工便桥,施工便桥主要满足左岸开挖出碴、水泥粉煤灰等工程材料运输、左岸临时设施修建所需的左右岸交通。
;4)本工程大坝结构,对砼的温控要求严格,为做好砼的温控,将在砼拌和系统建立制冷设备,以便生产出合格的温控砼成品。
另外按照设计要求做好混凝土坝体内冷却水管的布设,用通冷却水的方法满足浇筑砼的温控问题;5)砼浇筑手段主要采用混凝土输送泵浇筑,其覆盖面完全满足主坝体混凝土浇筑。
2.施工平面总布置2.1布置原则1)在合同文件规定和业主指定的范围内布置本合同工程所需的临建设施;2)充分利用业主提供的场内外交通、场地、通讯、供电等施工条件;3)合理使用场地,不占或少占耕地,尽量减少征地,节约用地;4)布置时充分利用场地等条件,遵循有利于生产、易于管理、方便生活的总原则,并符合厄瓜多尔的有关安全、环保等法律法规的要求。
2.2 施工管理及生活营地根据现场实际情况,拟在左岸下游距离坝轴线较远处的缓坡地带平整回填后作为主营地,右岸上游砂石料场及砼拌和场地作为辅营地。
在主营地内分别布置办公用房、职工宿舍、食堂、浴室、实验室等办公生活福利设施和施工工厂。
辅营地主要布置拌和楼、石料加工筛分楼、廊道、机修车间等。
2.3 场内施工交通布置现场区内道路公路CD01,至左岸段3.2km,河上桥及现有桥改造1批次,CD02 公路,大坝至机房300m,CD03 公路,CD02 至变电所200m。
为满足本工程的施工需要,将在坝区修建内场内施工道路和施工便桥。
在建道路CC01,CD01至炸药库900m;在建道路CC02,炸药库至CD01 100m; 在建道路CC03,CD01至AA 200m;在建道路CC04,现有桥至CD02 400m; 在建道路CC05,CD02 至下游围堰400m; 在建道路CC06, CD02 至混凝土拌和站400m;在建道路CC07,滨河路至碎石场500m;在建道路CC08, CC07 至滨河路300m;在建道路CC09,滨河路至河岸500m;在建道路CC10,CD03 至水安置处100 m。
修建临时桥1批次。
2.4 碴场规划本工程弃渣场位于坝址右岸上游约800m 处的河滩上场地平坦,需弃渣场面积约为10 万平米。
碴场的管理派专人负责弃渣场的管理。
项目部将专门派人负责指挥运渣车辆按要求弃渣,指挥渣场的平整和渣场的道路修筑,指挥维护人员做好坡面防护和排水,做好渣场的环保工作。
专门配备1〜2台SD22推土机负责弃渣场道路修筑和场地平整,利用反铲进行弃渣场外侧边坡的修整。
严格按招标文件要求的堆碴范围、堆碴方式或按监理工程师的指令实施,并设置必要的挡土墙及排水设施。
采用自下而上分层填筑的方式弃碴,分层厚度3〜5m。
每层填筑前先修筑至坡面的道路,然后从坡面开始向冲沟内卸碴,并及时用推土机平整,形成倾向冲沟内的反坡,防止雨水冲刷坡面,确保自由边坡的稳定和避免料场分离。
宽度以满足施工期间行洪需要。
坡面防护及排水沟等随其后跟进施工,以防止汛期弃碴冲蚀河床或淤积河道2.5 仓储系统及施工工场2.5.1 仓储系统1)油库:工程所需的油料绝大部分为柴油,极少部分为汽油及润滑油,将利用左岸通往破碎、筛分、拌和场地道路的起点处的当地一座储量为20t 的油库。
该油库与路面高差约5m,外供油通过油泵输送至油库油罐中,油库油料通过管道自流到待加油车辆。
油库四周用砖砌围墙,并配备足够的消防设备。
油库占地面积80m2,与外围环境设防墙隔开以利安全。
同时在主营区设置一座50吨备用油库,结合流动油罐车,满足施工设备燃油之需。
2)炸药库:设在坝址左岸上游,并严格按SD286-88规程,炸药与雷管分库存放,建筑面积100m2,其中雷管库20 m2,炸药库55m2,值班室25m2,占地200m2。
库区用砖砌墙和铁丝网封闭,以利安全和管理。
3)综合仓库:设在右岸下游主营地内, 包括物资机电仓库等, 主要堆放配件及零星材料(五金、电料等),仓库占地面积1500m2,建筑面积800m2。
4)钢筋、木材:钢筋库和木材库设在钢木加工厂内。
水泥仓库:主库设在筛分拌和系统附近。
另外在主坝下游水垫塘部位临时混凝土搅拌站设60 平米水泥库。
地磅计量:在筛分拌和系统附近设置一套50 吨地磅计量设施,承担约12 万吨水泥、粉煤灰等材料的称量。
2.5.2 施工工场施工工厂设施主要有钢筋加工厂、木材模板加工厂组成,主要承担本工程的钢筋加工,模板制作任务。
钢筋加工厂、木材模板加工厂均布置在右岸主营地附近,总占地面积为3000m2。
钢筋加工厂占地面积2000m2,设钢筋原材料堆放区,钢筋加工半成品堆放区及厂房区。
厂房区内设有办公室、值班室、工具房加工车间。
建筑面积:砖结构150m2。
本工程钢筋加工总量约7666t,根据施工进度计划安排,钢筋加工生产能力拟为50t/班,高峰期两班作业。
钢筋加工生产根据工程进度情况,提前加工,均衡生产,以减小日生产强度及人工用量。
木材模板加工厂占地面积1000m2,设有钢模堆放区、木材堆放区和厂房区。
厂房区内设有值班室、工具房、防火设施及加工车间。
建筑面积:砖结构100m2,简易工棚200m2。
根据各施工部位模板计划和设计规格与数量,以及施工高峰期增加的模板数量,提前加工,并承担常规生产过程中,变形、缺损钢、木模板的校正、修复处理。
2.6 机修及停车场机械修配车间及停放场地设在右岸下游主营地旁,主要承担本工程施工机械、设备的停放和保养维修任务。
机械修理厂和停车场占地面积约600m2,建筑面积:砖结构90m2。
2.7 金结拼装场地本合同工程金结拼装工地设在右岸主营地机修停车场旁,场内布置简易石棉瓦房车间60m2,占地面积600m2。
2.8 砂石骨料加工厂及砼生产系统布置本工程混凝土浇筑总量约19.23万m3,共需砂石骨料约30.75万m3, 其中砂约12万m3,骨料约18.78万m3。
根据本工程和地形地势特点,在河流上游右岸设置混凝土搅拌站 1 处,供整个区域混凝土的使用。
布置一套120 型和一套90 型强制拌和站和破碎筛分系统。
2.9 施工风、水、电布置1)施工供风本工程用风主要满足主体工程石方开挖需要。
另有少量供风满足清基、锚杆及冲毛需要。
本工程主体石方开挖约104.88万m3,在左右岸各安置4 台20m3/min的移动式柴油动空压机进行供风。
由风压站铺© 150mm主管道至施工部位,再接皮管至钻孔部位80型潜孔钻具。
© 150mm主供风管长200m。
拌和站系统生产供风采用 2 台v-6/7 空压机供风。
2)施工供水根据本工程施工及生活用水条件,本工程施工用水共布置 2 座生产水池,在120 型搅拌站旁设置一座500m3生产水池,保证大坝混凝土浇筑、坝体冷却通水、混凝土喷护、灌浆、砼生产、砂石破碎、筛分等施工用水;在砼拌和系统旁设一座200m3冷却机组降温水池。
3)施工供电本工程施工供电负荷主要由土石方明挖、石方洞挖、喷锚支护、给排水、施工供风、砂石料加工、混凝土生产与施工、灌浆,金结制安、机修、综合加工、施工照明、生活用电等项目组成。
有本项目所在地区较为偏僻,电力部畅通,所用施工用电均为自发电。
2.10 施工通讯系统布置在生活营地设置 3 门程控电话机,在临时工厂设施区、砼拌和系统区、砂石加工系统区现场生产联系各设置 1 门程控电话机,共 6 门,现场生产调度使用对讲机联系,共配置20 部对讲机供现场各级生产、指挥人员联系使用,同时所有施工管理人员使用移动通讯,以保证施工生产、工区内外通讯联络畅通。
3. 导流与施工排水施工3.1概述本合同工程施工导流建筑物包括:上游围堰两座、上游支流河道改道渠道一条、主导流渠一条、导流底孔和下游围堰。
由于坝址上游河道左岸有一条支流汇入,故上游设置两座围堰,为土石围堰。
支流上游围堰顶高程为360m,堰顶宽度为8m,最大高度约30m,长度为60m。
上下游坡比均为1:1.75。
主河床上游围堰顶高程为345.5m,堰顶宽度为8m,最大高度约20m,长度为60m。
