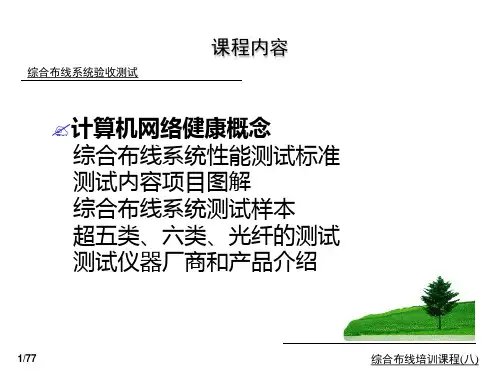

综合布线系统验收及测试
- 格式:pptx
- 大小:1.59 MB
- 文档页数:41


综合布线系统施工方案含测试检测及验收综合布线系统施工方案及工艺1、安装的基础安装环境已就绪,包括:机房装修、机房供电、机房空调、接地;1)电源:机房电源应满足:Ael98~242V(220V±10%)z50Hz(±2Hz);机房采用TN-S方式供电;应尽可能设UPS供电。
2)环境要求温度满足:10~30°C相对湿度满足:20-80%4)网络规划已经建设单位批准。
包括:网络拓扑结构;设备安装位置已确定;综合布线系统的点表及设备等均已确定;1)施工流程2)主要施工方法Q)针对本次综合布线系统工程主要包括如下施工方法:(2)在综合布线系统施工前的准备工作,从用户的调研需求及优化、深化设计后,到确定最后的整体施工内容。
(3)系统的设备与材料的供应及运输、包装、仓储等准备工作,跟随深化设计的完善后,依各系统施工进度表次展开工作,保障施工的正常有序的进行。
(4)系统的线管敷设时应平直,不能产生扭曲和打圈现象,不得受到外力的损伤,线缆敷设的弯曲半径不小于此线缆直径的10倍。
当光缆和双绞线敷设在同一线槽地,光缆应放在最下面。
在垂直线槽中敷设时,每隔60cm应绑扎一下。
(5)系统线缆的两端应有统一的端子打印号码,字迹清楚、牢固。
(6)线缆在终端口要留有足够的接线余量(通常不小于50cm),盘好放在预埋盒内,以防损坏。
在配线柜处的接线余量应按供应商的意见留足(一般留5cm)o(7)线缆敷设时从配线架至终端出口,线缆中间不得剪断和接续。
当供应商确认需接续时应有专门的技术措施给予保证,光缆接续时应采用光协率计或其他仪器监视,使接续损耗达到最小,接续后应装入光缆接头护套或接头匣内。
(8)光缆敷设前应使用光时域反射针和光缆衰耗测试仪检查光纤是否有折的点,衰耗值是否符合设计要求。
(9)线缆敷设时牵引力应适当,以防拉断线缆,当遇到较大阻力时应先查清原因,消除故障后再敷设。
尤其是光缆敷设时,光纤的牵引端应做好技术处理,牵引力应施加在强芯上,最大牵引力、牵引速度以及一次牵引的直线长度等技术措施必须符合制造厂规定。
综合布线系统测试与验收方案4.4.1 .测试验收内容系统测试验收内容主要包括两部分的内容:1、设备安装检查;2、系统性能测试。
4.4.1.1.设备安装检查设备安装检查详细见表1的内容。
设备安装检查表表4.4.1.2.系统的性能测试1)铜缆测试所有传输测试都使用经国际认证的系统测试仪进行(必须适应支持六类系统测试的测试仪,如Fluke公司DSP- 4300六类数字电缆分析仪、IDEAL公司的LANTEK 6电缆测试仪、MICROTEST公司(注:已被Fluke公司收购)MINIScanner 和Agilent 公司的WireScope 350 六类线缆测试仪等,参照六类标准TIA/EIA 568B. 2进行测试。
所有测试过的端口都会提供一份软拷贝,以作管理之用。
所有端接的指引及要求,测试配置及测试程序及注意事项,都一一严格遵守,保证测试结果无误。
所有用于测试UTP链路表现,端接在配线架或端口的适配器。
其本身的表现都必须比原来的链路的表现为佳。
所有水平电缆的长度都不多于90米,而所有水平电缆UTP将会百分百测试以下的参数:・接线图(连通性测试)・长度.衰减・近端串扰-远端串扰. ACR. ELFEXT.Power Sum NEXT・回波损耗・ Power Sum ELFEXT.回损,传输延迟•延迟偏差主干UTP链路的长度超过90米,或跳线的长度超过6 米,系统只能符合西蒙公司布线系统延伸保证。
所有UTP都将进行连续性测试。
由于大部分的问题都产生在电缆的末端或端接位置,所以所有的发送端UTP链路都百分百测试以上所标识的参数(近、远端串扰应进行双端测试)。
任何一条链路的电缆的长度都不应超过标准所规定的水平电缆及主干电缆长度要求。
如果设备线不包括在测试链路内,其链路包括跳线的参数应比标准的参数有四个百分点的提高。
如果设备线和跳线都不包括在测试链路内,参数应比标准的参数表有九个百分点的提高。
如果设备线不包括在测试链路内,链路的表现都必须符合标准的参数表的要求,不论其链路是跳接或对接。
综合布线系统验收方案一、项目背景和目标综合布线系统是一种将企业内不同数据设备、系统和服务通过统一的线缆和接口进行互联和通信的解决方案。
该系统可以提供高效可靠的数据传输和电力供应,支持企业内各种设备之间的互操作,提高企业的工作效率和信息交流效果。
验收综合布线系统的主要目标是确保系统的可靠性、稳定性和安全性,满足企业的运营需求。
二、验收范围和内容1.设备验收:检查和测试综合布线系统中的各种设备的型号、规格是否与合同要求一致,设备的外观是否完好无损,检查设备的标识、防护功能和安全性能。
同时进行设备的功能测试和性能测试,确保设备的运行质量和稳定性。
2.线缆验收:检查和测试综合布线系统中的各种线缆的规格、材质是否与合同要求一致,线缆的长度、接口、标识等是否符合设计要求。
进行线缆的连通性测试和信号传输测试,确保线缆接口的质量和信号的传输质量。
3.接口验收:检查和测试综合布线系统中的各种接口的类型、标准是否符合设计要求,接口的连通性和稳定性。
通过接口的连通测试和信号传输测试,确保接口的质量和数据的传输质量。
4.系统验收:对综合布线系统进行整体的功能测试和性能测试,包括数据传输速度、电力供应稳定性、故障切换能力等方面。
测试系统在正常工作状态和异常工作状态下的表现和响应能力,确保系统能够满足企业的运营需求。
三、验收方案和方法1.选派验收团队:组建专门的验收团队,由技术工程师、项目经理和用户代表等组成。
验收团队具备相关的技术和经验,能够全面负责系统的验收工作。
2.制定验收计划:根据项目的进度和时间要求,制定详细的验收计划,包括验收时间、地点、人员和内容安排等。
同时与供应商和用户进行沟通,确保各方的配合和支持。
3.检查和测试设备和线缆:对综合布线系统中的设备和线缆进行检查和测试。
比对型号和规格,检查外观和标识是否符合要求。
进行设备的功能测试和性能测试,测试线缆的连通性和信号传输质量。
4.测试接口和系统:对综合布线系统中的接口进行测试,包括接口的连通性和稳定性测试。
