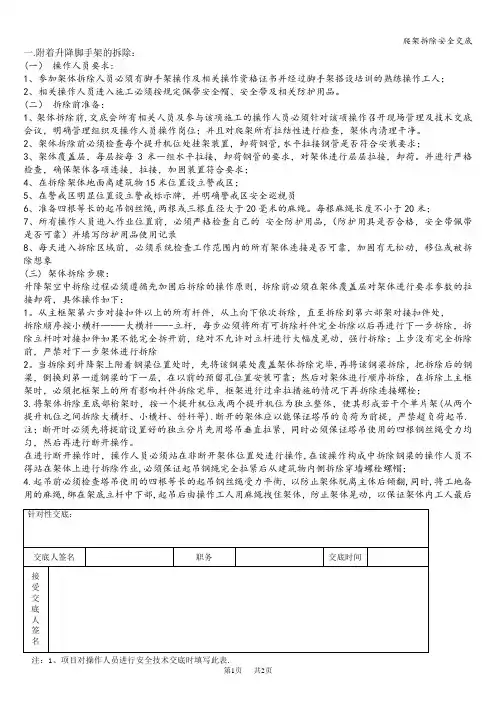

外爬架技术交底
- 格式:doc
- 大小:565.50 KB
- 文档页数:14
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
底部桁架组装大样图
A大样图
交底人接受人
)认真审查平面预埋图、吊点位置要准确无误。
)墙式支座预埋孔预埋时,为了使架体底部平整,在预埋过程中,必须严格依照从楼层面上返高度达到2100mm为第一个螺栓预埋中心,要严格按预埋平面图施工要求预预埋管必须垂直于绑扎,必要时要放短钢筋绑扎井字架,使固定牢固。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
板式支座螺柱应一侧焊钢板(120×120×10),拧下大螺帽将 DN40PVC
套上并拧紧,防止混凝土时浇注混进入PVC套管内,用钉子固定在模板上。
板支座安装时阳台边缘到主框架悬出 500mm,并作出相应的标记,以标记为准,如架体发生倾斜需及时进行调整。
如安装支座悬出部分大于
交底人接受人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
交底人接受人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
脚手板的铺设
)脚手板设计铺设四层,最下层脚手板距离外墙不超过 150mm 并用翻板封闭。
第三道铺设一道脚手板,距外墙距离不超过 150mm,第三道不需要做翻板封闭,第四
交底人接受人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
