中铁三局沪昆铁路客运专线云南段TJ-4标石方静态欲裂爆破施工方案中国中铁中铁三局集团有限公司沪昆铁路客运专线云南段项目经理部2014-3-7石方静态欲裂爆破施工方案设计:邓伟明审核:申海东审批:杨志强中铁三局沪昆铁路客运专线云南段项目经理部二O一四年三月目录1.编制依据、范围 (6)1.1编制依据 (6)1.2编制范围 (6)1.3编制原则 (7)1.3.1 确保工程质量 (7)1.3.2 确保施工安全 (7)1.3.3 确保工期 (8)2.工程概况 (8)2.1工程简述 (8)2.2现场实际情况 (10)2.3拟采用施工方案 (13)3静态欲裂爆破施工工艺及方法 (14)3.1无声爆破特点 (14)3.2施工工艺 (14)3.3无声爆破反应时间的控制 (14)4资源配置 (21)4.1机械设备配置 (21)4.2人员使用计划 (22)5质量保证措施 (23)5.1质量目标 (23)5.2质量保证体系 (23)6安全保证措施 (24)6.1安全目标 (24)6.2安全保证体系 (25)6.3安全管理职责 (26)6.4施工安全保证措施 (29)6.4.1组织保证 (29)6.4.2制度保证 (30)6.4.3技术保证 (31)6.5无声爆破安全注意事项 (33)石方静态欲裂爆破施工方案1.编制依据、范围1.1编制依据1)沪昆铁路客运专线云南段施工图及相关参考图;2)《爆破安全规程》(GB6722-2011);3)《铁路路基工程施工安全技术规程》(TB10301 -2009);4)《铁路路堑边坡光面(预裂)爆破技术规程》(TB10122-2008);5)《中华人民共和国民用爆炸物品管理条例》;6)《爆破作业人员安全技术考核标准》(GB53-93);7)国家和云南省相关的法律法规;8)高速铁路路基施工技术指南及相关验收标准。
9)云铁建办【2013】23号文件。
1.2编制范围D1K1141+865~D1K1150+572路基不允许和不适宜使用炸药爆破和机械破碎施工的条件下用。
福州海峡奥林匹克体育中心—室外工程网球馆东侧山体静力破碎施工方案中建海峡建设发展有限公司二○一四年七月目录1. 编制依据 (1)2. 工程概况 (1)3. 施工方法的选择及特点原理 (1)3.1. 施工方法的选择 (1)3.2. 工法特点 (2)3.3. 静力破碎法特点 (2)3.4. 适用范围 (2)3.5. 工艺原理 (3)4. 施工计划 (4)4.1. 进度计划 (4)4.2. 人员、材料和设备计划 (4)5. 施工平面布置 (5)6. 施工前准备工作 (5)7. 施工工艺流程及操作要点 (5)7.1. 静力破碎施工工艺流程 (5)7.2. 操作要点 (6)8. 施工质量控制措施 (8)9. 施工安全保证措施和注意事项 (8)9.1. 落实安全有效制度及规定 (8)9.2. 安全管理组织保障 (9)9.3. 静力破碎安全措施和注意事项 (9)10. 应急预案 (10)1.编制依据编制依据一览表Array 2.工程概况福州海峡奥林匹克体育中心位于福州市南台岛仓山组团中部。
北临建新大道,南至规划的凤山路,东起福湾路,西至城市规划路。
由福州中建城市开发建设有限公司投资建设,悉地(北京)国际设计顾问有限公司设计。
本工程位于网球馆东面,作业区周长约650m。
破碎方量约二万方。
该地段平面位置如下:施工区域东面距离福湾路约297m,北面距离建新路约219m,西面为在建网球馆,南面为在建配套办公用房。
为防止飞石对居民区和行人造成伤害,爆破施工采用普通岩爆炸药控制爆破进行施工,但仍然存在极大的安全隐患。
介于上诉情况,我项目部决定采用挖掘机及人工配合清除表土、静力破碎岩石。
3.施工方法的选择及特点原理3.1.施工方法的选择我公司承建本项目,在土方开挖过程中,出现不同厚度的坚石层,对我机械队开挖施工造成极大困难。
我方经过勘察现场,靠近建筑物,车流及人流密集,普通爆破及控制爆破产生的巨大冲击波对周围高大拥挤的建筑物会造成很大的安全隐患,飞石则危及街道上的行人人身安全,粉尘则给城市居民的生活带来很大不便,考虑安全及环保问题,经多方研究决定实施静力破碎。
静力爆破施工工法(编号:SZJXGF31-2008)1.前言完成单位:深圳市市政工程总公司主要完成人:郭伟、张海波、高俊合、武银锋、张振城市中修建地铁,其重难点之一就是不可避免地要在地下管线及建筑物附近穿越,这不仅需要保证施工主体的安全,还要保证相邻构筑物的安全。
尤其是在岩石地段的爆破施工,对于城市市区,巨大的冲击波对周围高大拥挤的建筑物会造成很大的安全隐患,飞石则危及街道上的行人人身安全,粉尘则给城市居民的生活带来很大不便。
虽然随着现代及边缘科学的不断发展与应用,城市控制爆破技术已得到了广泛的应用,但是控制爆破产生的振动、冲击、飞石等对周围造成的影响并没有完全消除。
并且与相邻构筑物间距几乎为零时,爆破施工也无法满足控制要求。
此种情况,可选用静力爆破施工工法。
静力爆破是近年来发展起来的一种新型爆破施工技术,由于它可在无振动、无飞石,无噪音、无污染的条件下破碎或切割岩石或混凝土构筑物。
深圳地铁2号线东延线土建2222标中安~侨区间矿山法施工竖井系选用此工法成功地越过雨水箱涵。
2.工法特点静力爆破技术其实质是岩体上钻孔,在钻孔中灌装静力爆破剂,依靠其膨胀力使岩石产生裂隙或裂缝,从而达到破碎的目的,可在无振动、无飞石,无噪音、无污染的条件下破碎或切割岩石或混凝土构筑物,特别适用于老厂改造和房屋拆迁工程,对于岩石的破碎和切割,不会造成其内伤,提高了成材率,爆破时不会损坏周围的任何物体,在确保安全的前提下又能达到破碎的目的。
静力爆破剂属于非燃、非爆、无毒物品,是一种含有铝、镁、钙、铁、氧、硅、磷、钛等元素的无机盐粉末状破碎剂,用适量水调成流动浆体,直接装入炮孔中,经水化后,产生巨大膨胀压力,并施加给孔壁,将混凝土或岩石悄悄地破碎。
2.0.1 静力爆破法特点:1.高效率、高效益2.操作简单、安全、工期短、成本低;3.提高石材荒料成材率3~4倍;4.易管理,可按普通货物托运、储存、保管;2.0.2 环保、安全静力爆破在破碎过程中无震动、无飞石、无噪声、无毒、无污染。

静力爆破施工技术作者:李慧来源:《砖瓦世界·下半月》2019年第11期摘要:静力爆破主要是靠破碎剂在被破碎体内发生缓慢的化学反应和物理变化而使晶粒变形,温度升高,体积膨胀,以致逐渐增大孔壁的静膨胀压力作用,使介质产生龟裂而解体。
人工造孔后,在静力爆破药剂的作用下使岩石胀裂产生裂缝,再用液压碎石机破除,然后用挖土机挖除石渣,从而达到开挖的目的。

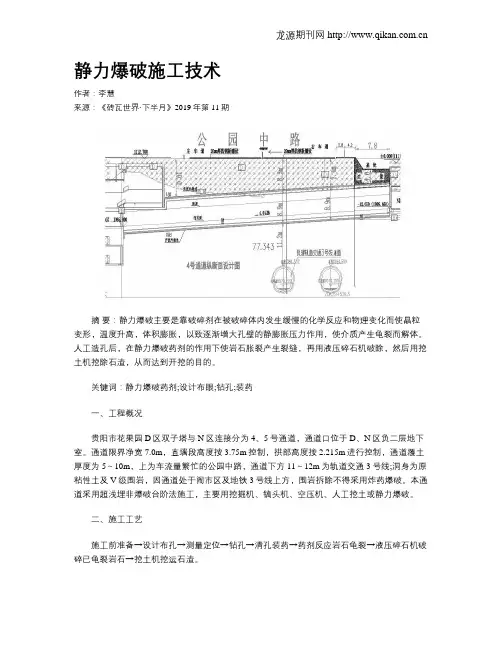

关键词:静力爆破药剂;设计布眼;钻孔;装药一、工程概况贵阳市花果园D区双子塔与N区连接分为4、5号通道,通道口位于D、N区负二层地下室。
通道限界净宽7.0m,直墙段高度按3.75m控制,拱部高度按2.215m进行控制,通道覆土厚度为5~10m,上为车流量繁忙的公园中路,通道下方11~12m为轨道交通3号线;洞身为原粘性土及V级围岩,因通道处于闹市区及地铁3号线上方,围岩拆除不得采用炸药爆破。
本通道采用超浅埋非爆破台阶法施工,主要用挖掘机、镐头机、空压机、人工挖土或静力爆破。
二、施工工艺施工前准备→设计布孔→测量定位→钻孔→清孔装药→药剂反应岩石龟裂→液压碎石机破碎已龟裂岩石→挖土机挖运石渣。
(一)操作要点1、施工准备破碎前应对作业环境、工程量、破碎程度、工期要求、围岩等级等情况进行调查了解,根据实际情况确定钻孔分布和破碎顺序。
2、设计布眼布眼前首先要确定至少有一个以上临空面,钻孔方向应尽可能做到与临空面平行,孔距与排拒的大小与岩石硬度有关,本工程岩石用镐头机破碎也相当困难,属特坚石,设计孔距为300mm,排拒为400mm,孔深1~2m,实际施工过程中如果孔距、排拒不能满足破碎要求,需及时进行缩小调整。
3、钻孔钻孔直径破碎效果有直接关系,钻孔过小不利于药剂充分发挥效力,钻孔太小,孔口难以堵塞。
本工程采用Φ50mm的钻头。
钻头完成后孔内余水余渣用高压风吹洗干净,孔口旁应干净无土石渣。
钻头深度设计为1~2m,巖石需破碎的深度超过2m是采用分层破碎,装满深度为孔深的100%。
静态爆破方案(总9页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--石方静态爆破专项施工技术方案一、工程概况金田湖东区驳岸和景观绿化工程、新江路、滨湖路道路工程均包含爆破工程,其中金田湖人工湖区爆破约100000m3,道路工程爆破约40000m3,岩石等级暂定为普坚石,湖区存在一横穿金田湖人工湖的尾砂管,尾砂管位于原地面,且尾砂管柿竹园选矿厂正在使用,尾砂管短期无法拆除,尾砂管周边无法采用一般炸药爆破,湖区与道路工程爆破位置与麻田村、梓塘村较近,距离民房较近,采用一般炸药进行爆破,由于震动力大,对村民房屋影响较大,村民不允许项目施工。
二、编制依据1、施工设计图纸、地勘资料。
2、现场调查资料。
3、国家相关规范标准及预算定额。
4、企业技术能力、机械设备、施工经验及管理水平。
三、施工准备(一)、施工方法的确定项目经理部与监理、业主一起对施工现场具体情况进行调查,研究决定采用静态爆破+炮锤式挖掘机破碎法施工。
静态爆破法也称“膨胀剂法”或“无声爆破”,其实质是在岩体上钻孔,在钻孔中灌装膨胀剂,依靠膨胀力使岩石产生裂隙或裂缝,从而达到破碎岩石的目的。
此方法的最大优点是不产生爆破声响、爆破飞石、爆破粉尘、爆破震动以及爆破所产生的有毒、有害气体,此方法能确保不对居民房屋产生影响和施工安全,故本设计采用静态爆破法,它的缺点是投入的施工机械设备多,进度较为缓慢。
静态爆破原原理如下图所示:根据本项目地质勘察报告及岩石等级鉴定报告显示,我单位岩石最大块度超过2m,整板岩石坚固性较好,基本未风化,无节理、裂隙,其普氏系数F 为12,道路排水管道沟槽施工只有1个自由面,因此必须选用能提供较大膨胀力的静态破碎剂,经比选后采用四川宜宾产超力静态破碎剂。
其膨胀力最大可达到122MPa;最大膨胀力出现最短时间可在10分钟内,反应时间可在10分钟至10小时之间任意调节。
(二)施工人员、材料、机械准备1、人员技术负责(1人),机械组(6人),打眼组(12人),灌装组(4人),后勤组(2人)一共25人。
Science and Technology & Innovation |科技与创新2024年 第08期DOI :10.15913/ki.kjycx.2024.08.055爆破作业受限条件下岩石静力破碎技术应用探析黄光裕1,刘亚臣2(1.深圳市盐田区工程质量安全监督中心,广东 深圳 518083;2.中国机械工业建设集团有限公司广东分公司,广东 广州 510663)摘 要:传统爆破以其爆破过程简单、爆破效率高、破碎效果显著等优点广泛应用于工程建设的各领域,特别是预裂爆破、光面爆破、定向爆破等爆破技术的出现,进一步拓宽了爆破作业的应用场景。
但爆破作业也因其危险系数较高、审批手续繁复困难、爆破公害严重(噪声、粉尘、飞石、振动等)、不环保、易给周围建筑物和居民造成影响等缺点而应用受限。
因此,通过爆破作业受限条件下岩石静力破碎的工程实践,探析了静力破碎的技术参数及控制要点,以期为同类工程提供参考和借鉴。
关键词:爆破作业;受限条件;岩石;静力破碎技术中图分类号:U416 文献标志码:A 文章编号:2095-6835(2024)08-0185-03静力破碎(也称静力爆破、无声破碎)因为操作过程安全可控、环保,即无振动、无飞石、无噪声、无毒、无污染,且施工速度快、不需特殊管控审批,储运不需要采取特殊措施等优点,在爆破作业条件受限、爆破公害控制严格或其他爆破作业无法实施的情况下,具有广泛的应用场景,特别是在建筑物、人群密集的城区或对振动控制有特殊要求的场景中具有很好的应用效果。
静力破碎的核心是参数设计及各工序的过程控制,本文通过爆破作业受限条件下岩石静力破碎的具体工程实践,对静力破碎岩石的技术参数及控制要点进行探析。

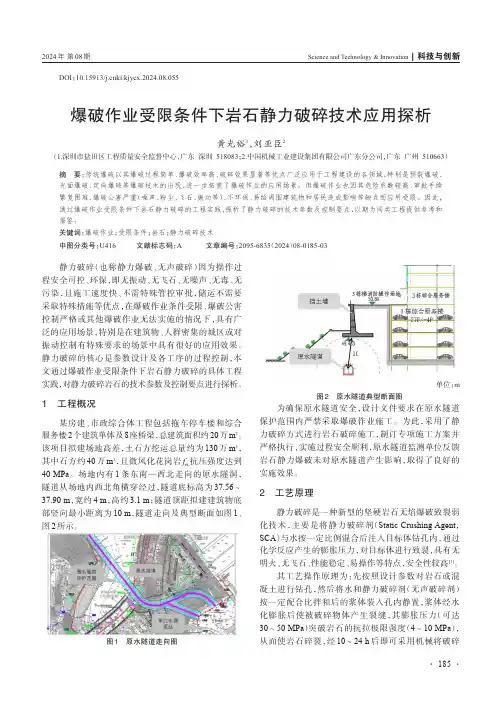

1 工程概况某房建、市政综合体工程包括拖车停车楼和综合服务楼2个建筑单体及8座桥梁,总建筑面积约20万m 2。
该项目拟建场地高差,土石方挖运总量约为130万m 3,其中石方约40万m 3,且微风化花岗岩f rk 抗压强度达到40 MPa 。
莲阳桥闸重建工程旧闸底板无声破碎拆除施工技术摘要:在本文中,首先简单介绍了澄海莲阳桥闸重建工程工程概况,其次分析了本工程的拆除工程技术难点,探讨各种拆除方案的优劣,经过对比分析,进而确定本工程的拆除方案;然后对介绍无声破碎拆除施工技术方案在本工程实践情况;最后结合工程实践对此技术进行合理的评价。
希望本文所阐述工程实例能够为水利工程建设中涉及水工建筑物(构筑物)拆除的重建(扩建)工程和有关工作人员提供有益的借鉴。

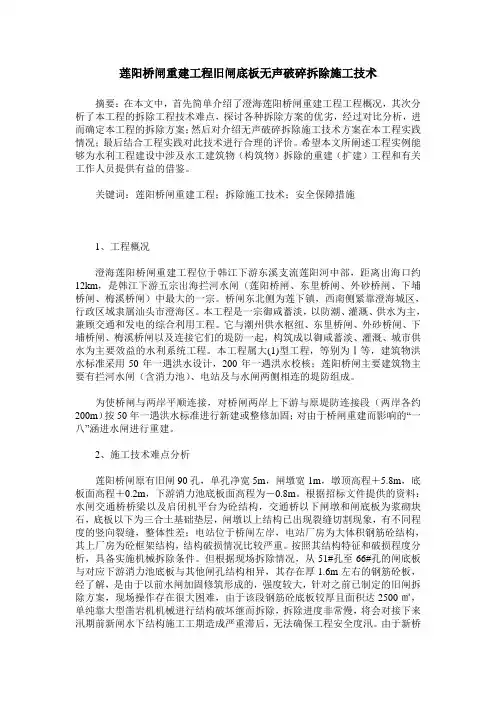

关键词:莲阳桥闸重建工程;拆除施工技术;安全保障措施1、工程概况澄海莲阳桥闸重建工程位于韩江下游东溪支流莲阳河中部,距离出海口约12km,是韩江下游五宗出海拦河水闸(莲阳桥闸、东里桥闸、外砂桥闸、下埔桥闸、梅溪桥闸)中最大的一宗。
桥闸东北侧为莲下镇,西南侧紧靠澄海城区,行政区域隶属汕头市澄海区。
本工程是一宗御咸蓄淡,以防潮、灌溉、供水为主,兼顾交通和发电的综合利用工程。
它与潮州供水枢纽、东里桥闸、外砂桥闸、下埔桥闸、梅溪桥闸以及连接它们的堤防一起,构筑成以御咸蓄淡、灌溉、城市供水为主要效益的水利系统工程。
本工程属大(1)型工程,等别为Ⅰ等,建筑物洪水标准采用50年一遇洪水设计,200年一遇洪水校核;莲阳桥闸主要建筑物主要有拦河水闸(含消力池)、电站及与水闸两侧相连的堤防组成。
为使桥闸与两岸平顺连接,对桥闸两岸上下游与原堤防连接段(两岸各约200m)按50年一遇洪水标准进行新建或整修加固;对由于桥闸重建而影响的“一八”涵进水闸进行重建。
2、施工技术难点分析莲阳桥闸原有旧闸90孔,单孔净宽5m,闸墩宽1m,墩顶高程+5.8m,底板面高程+0.2m,下游消力池底板面高程为-0.8m。
根据招标文件提供的资料:水闸交通桥桥梁以及启闭机平台为砼结构,交通桥以下闸墩和闸底板为浆砌块石,底板以下为三合土基础垫层,闸墩以上结构已出现裂缝切割现象,有不同程度的竖向裂缝,整体性差;电站位于桥闸左岸,电站厂房为大体积钢筋砼结构,其上厂房为砼框架结构,结构破损情况比较严重。
目录1 工程概况 (1)2 施工准备 (1)2.1 技术准备 (1)2.2 机械配置 (1)2.3 劳动力配置 (2)3 现场准备 (2)4 总体部署 (3)5 施工流程 (3)6 静态破碎施工工艺 (3)6.1 膨胀剂的选用 (3)6.2 设计布眼 (4)6.3 钻孔 (4)6.4 钻孔深度和装药深度 (4)6.5 配浆 (4)6.6 装药 (4)6.7 药剂反应时间的控制 (6)7 质量控制 (6)8 安全注意事项 (7)8.1 钻孔及静爆安全防护 (7)8.2 静爆安全措施 (7)SC10岩石静态爆破专项施工方案1 工程概况SC10边坡121m 至134m 标高边坡采用岩石静态破碎施工方法,静态爆破法也称“膨胀剂法”或“无声爆破”,其实质是在岩体上钻孔,在钻孔中灌装膨胀剂,依靠膨胀力使岩石产生裂隙或裂缝,从而达到破碎岩石的目的。
SC10边坡爆破及移除石方工程量约6500m ³。
破除边坡现有石方,从标高120m 至134m 形成两个石方坡面,每个坡面约7m ,斜度约70°,并于两个坡面间形成一个散水平台,宽度2m 。
静态破碎施工前需破除场地现有孤石并清理坡面松散碎石,场地现状见图1。
2 施工准备 2.1 技术准备施工前组织管理人员认真学习施工图纸、施工方案和施工规范等技术文件,做好技术交底及三级安全教育,实行工作许可证制度,减少和避免施工误差并确保施工安全。
2.2 机械配置图1 SC10边坡现状图其他工具配置按现场进度需要配置。
2.3 劳动力配置根据开工日期和劳动力需要量计划,组织工人进场,并进行三级安全教育及岗前培训,关键技术工种必须持证上岗。
表2.3 静态爆破劳动力配备计划表3 现场准备1 总包方负责协调好各专业队伍,创造良好施工条件,确保施工不受阻碍。
2 施工前再次对施工现场进行详细考察,详知周边环境,以便安排施工机具的安放位置。
3 确定当地气温、药剂温度、拌合水温度、岩石温度、容器温度是否与要求相符合;检查药剂包装是否破损。
浅谈静态破碎法应用技术发表时间:2014-09-11T14:53:54.840Z 来源:《科学与技术》2014年第6期下供稿作者:陈白朗[导读] 因为一般被解体的岩石或混凝土均属脆性材料,脆性材料的抗压强度大,抗拉强度小,其抗拉强度远小于抗压强度。
广州建筑股份有限公司第一建筑工程分公司陈白朗摘要:常规的炸药爆破是爆破工程中应用最广泛的一种爆破方法,本文通过笔者参与的广州珠江新城某工程土方开挖施工,给大家介绍一种和炸药爆破完全不同的新型爆破方法──静态破碎法,重点探讨静态破碎施工技术及应用中的注意事项,这在实际工程拆除和岩石、矿石开采等方面具有一定的实用价值和很强的可操作性。
关键词:静态破碎;应用;优缺点一、概述随着我国建设事业的发展,城市大型超高层建筑越来越普遍,超深基坑在土方开挖中遇到坚硬岩石越来越多,一般情况下,对土方施工中坚硬岩石的破除,施工人员可以选用爆破来完成拆除任务。
说起爆破,人们很自然地就会想到它那巨大的破坏性,想到巨大冲击波、满天粉尘、飞石,这些对于远离城市的郊区则没有什么影响,而对于城市市区,巨大的冲击波对周围高大拥挤的建筑物会造成很大的安全隐患,飞石则危及街道上的行人人身安全,粉尘则给城市居民的生活带来很大不便。
为解决上述问题,我们必须寻求一种既能达到破碎岩石,又能保护环境的施工方法,上一世纪八十年代研制出了一种静态破碎剂,它完全能够解决这个长期困扰我们的问题。
静态破碎法,又称静态爆破技术,是近年来迅速发展起来的一种破碎(或切割)岩石和混凝土的新方法,通常亦称作静力迫裂和静力破碎技术。
其产品为高效无声破碎剂,是一种具有高膨胀性能的粉状无机材料(英文名:High Rang SoundlessCracking Agent,简称HSCA),是一种不用炸药就能使岩石或混凝土破裂的粉状工程施工材料。
(又名静态破碎剂、静态爆破剂、胀裂剂、静裂剂,膨胀剂,破碎剂,爆破剂,无声炸药、破石剂、裂石剂等)。
TBM第二次纠偏施工方案1、工程概述1.1、纠偏事由2014年10月11日~2014年11月5日,TBM开始第二次试掘进(TBM第二次试掘进桩号为29+594.376~29+546.853),当TBM掘进到桩号29+546.853后,隧洞水平轴线偏差达到1861mm,垂直偏差达到1169mm(见附表-1:TBM第二次试掘进轴线偏差统计表),不仅远远超出合同和规范允许范围(水平±100mm,垂直±50mm),而且由于TBM有继续右偏和下沉的趋势,方向基本无法控制,施工质量无法保证表-1 TBM第二次试掘进轴线偏差统计表有鉴于此,2014年9月15日~2014年11月5日间每周一召开一次四方联席例会,讨论纠偏措施,美国罗宾斯公司在会议上提出了2次纠偏方案,本方案根据会议纪要确定采用美国罗宾斯公司提交的第二次纠偏方案。

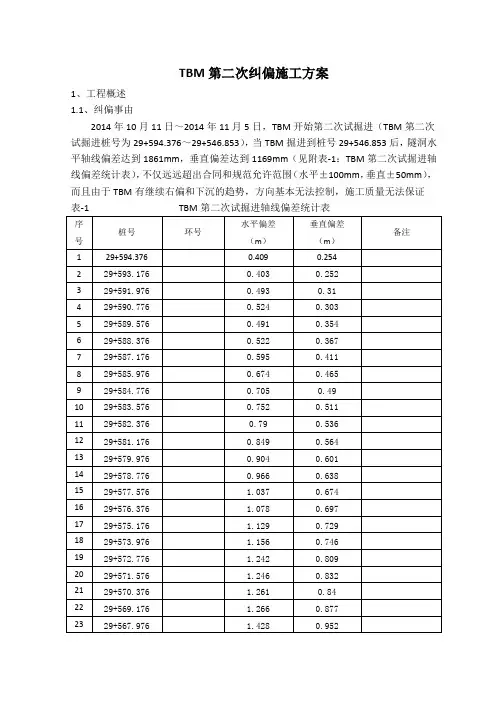

根据罗宾斯纠偏方案和会议纪要,第二次纠偏需要后退桩号为29+546.853~29+601.656,拆除管片为207~254环之间47环;对桩号:29+589.56~29+546.853实施混凝土充填,对桩号29+589.56~29+602.0段进行扩挖,并在桩号为29+601.656~29+589.56之间施做TBM滑行底板并铺设滑轨。
2.2、扩挖段工程地质纠偏扩挖洞段位于桩号29+589.56~29+602.0,其中桩号29+589.56~29+591段洞身穿越三叠系下统和尚组紫红色泥岩,为软岩~中软岩。
围岩厚度20~50m。
岩体较完整。
围岩类别为Ⅳ类。
围岩不稳定,自稳时间短,规模较大的各种变形和破坏都可能发生。
建议施工过程应及时喷混凝土、系统毛膏加钢筋网,刚性支护,并浇筑混凝土衬砌,建议围岩岩体单位弹性抗力系数K0=20~40×104KN/m3,坚固系数1~3。
桩号29+591~29+602.0段为隧洞出口段,穿越单碟西下统和尚组紫红色厚层泥岩、砂岩,泥岩为软岩~中软岩,砂岩为中硬岩。
霞浦台湾水产品集散中心三沙疏港公路工程A1、A2标路基静态破碎施工方案广东金东海集团有限公司霞浦三沙疏港公路工程项目经理部二0一四年五月二十八日1、工程综述1.1总体工程简况1.1.1工程名称:霞浦台湾水产品集散中心三沙疏港公路工程1.1.2工程地点:霞浦县三沙镇1.1.3工程性质:露天非爆破石方开挖1.1.4建设单位:广东金东海集团有限公司1.1.5工程基本情况:本工程为霞浦台湾水产品集散中心三沙疏港公路A1、A2标段及围填海工程,工程地点位于霞浦县三沙镇,A1标段路线起点桩号K0+000位于小古镇三叉路口处,沿小古镇南侧山坡展线至K1+120,建一座长560m的烟墩山隧道下坡至A1标段终点K2+000(接A2标段起点),A1标段全长2.00公里;A2标段路线沿四、五澳及东、西澳的规划海堤布线,于K4+780处开始沿岸边展线,在桩号K5+811.991处建一座长134m的东壁大桥跨过东壁岙后至本标段的终点村号K6+005.453(接A3标起点),A2标段路线全长4.005公里。
A1、A2标段按二级公路标准设计,设计速度60公里/小时,路基宽度12m,由北向南走向。
1.2工程内容地形地质概况1.2.1工程内容、范围、性质:本工程为围填海用石、路基全路堑、半路堑石方开挖工程,施工区域主要分部在:路基K0+106~K0+812段,长706m,路基宽度为12m,上宽13~37m,开挖高度为1~22m,石方量约为10万立方;路基K3+059~K3+589段,长530m,路基宽度为12m,上宽13~47m,开挖高度为1~32m,土石方开挖量约为15万立方;路基K5+026~K6+016段,路基宽度为12m,上宽13~22m,开挖高度为1~10m,长794m,石方量约为5万立方;总计路基石方量约为24万立方。
合同工期为30个月。
1.2.2工程地形地质概况:场地位于三沙镇南部,地貌上属海滩、残丘,地势略有起伏,地面高-7.1~126.3m。
昆明雨花片区KCC2011-84号地块城市棚户区改造项目土石方静态爆破施工方案山河建设集团有限公司目录第一章总体说明 0第一节设计说明 0一、设计依据 0二、设计原则 0三、编制范围 (1)第二节设计指导思想 (1)第三节工程概况 (2)一、地形、地貌及气候 (2)二、地质和水文 (2)三、工程特点 (3)第二章爆破施工总体方案 (4)第一节总体方案综述 (4)一、总体方案 (4)二、施工工序划分 (4)第二节爆破施工技术方案设计 (5)一、静态爆破的工作原理 (6)二、应用的范围 (6)三、使用方法 (6)四、静态爆破施工机械设备的选择和配置 (10)五、爆破施工组织及人员配 (10)六、质量保证体系及措施 (11)七、工期保证措施 (14)八、安全保证措施 (16)九、文明施工及环境保护措施 (19)第一章总体说明第一节设计说明一、设计依据1、云南雨花片区KCC2011-84地块棚户区改造项目工程施工合同文件、合同段设计图纸等相关资料;2、《中华人民共和国环境保护法》;3、《中华人民共和国矿产资源保护法》;4、《中华人民共和国矿山安全法》;5、国家标准《爆破安全规程》;6、国家技术监督局《土方与爆破工程施工及验收规范》;7、国家技术监督局《施工机械安全操作规程》;8、《中华人民共和国民用爆炸物品管理条理》;9、国家和地方政府颁布的有关技术法规、规范和条例;10、我单位对施工现场踏勘及调查的有关地形、地貌、地质、水文、气候等资料。
11、我单位长期从事类似工程施工所积累的施工经验、现有的施工设备能力及相应的管理水平等。
二、设计原则1、根据工程实际情况,合理设计施工方案,周密部署,合理安排组织施工。
2、制定切实可行的施工爆破方案和创优规划与质量保证措施,采用新工艺、新材料、新技术和新设备,确保爆破施工质量。
3、合理配置生产要素,优化施工平面布置,减少工程消耗,降低生产成本。
4、坚持技术先进性、科学合理性、经济适用性、安全可靠性与实事求是的原则。
目的。静爆开挖在现行预算定额中属缺项,现将施工单位通过实测法得出的结果对其单价组成进行分析,为今后新的定额编制及同类项目提供参考资料。
静爆开挖的原理及特点 静爆开挖是80年代末至90年代初新起的一种新型爆破开挖方式,广泛用于开采大理石、花岗石和玉石等贵重石材以及拆除各类混凝土道路、基础、桥梁和港口码头等;在破碎过程中具有无震动、无飞石、无噪声和无毒污染等特点,施工时可根据环境温度和破裂需要等条件选用相应的静爆产品。静爆开挖应用原理是:人工造孔后,在静态破石剂的作用下使岩石胀裂、产生裂缝,再用风镐解小、破除达到开挖目的。因此,静爆产品直接影响爆破开挖效果。
静爆开挖单价分析 由于静态爆破在现行水电定额中缺项,因此我部采用实测法进行了单价分析。由静爆剂的产品指标特性可以看出,静态爆破的单价取决于两个重要因素:孔网密度(即布孔的密度及间距)和静爆剂的用量。
-技术参数指标 静爆剂:HSCA-Ⅰ型 岩石级别:Ⅺ级岩石; 静爆断面面积:10 m×10 m; 静爆深度:高程182.5~185 m,设计允许超挖深度在实际开挖工程量中另计,由于静爆开挖深度为1 H,则静爆深度为H=2.5 m;
开挖方量:实测为249.75 m3; 孔网密度:20 cm×20 cm; 钻孔孔径:50 mm。 -造价计算参数 人工费:27.14元/工日; 手持式风钻台班费(1995年价格水平):134.76元/台班; 风镐台班费只计一类费用(1995年价格水平):4.75元/台班; 修钎设备台班费(1995年价格水平):409.05元/台班; 静爆剂:3.3元/kg; 合金钻头:64.41元/个; 空心钢:15.26元/kg。 -单价分析 ①布孔、钻孔:10 m×10 m面积需布孔数计算如下: 总孔数:(10m÷0.2m+1)×(10m÷0.2m+1)=2 601(孔) 总钻孔进尺米数:2 601(孔)×2.5(m/孔)=6 503(m) 1 m3岩石钻孔进尺数:6 503(m)÷249.75(m3)=26.04(m/m3) ②拌制、装药、静爆胀裂 当孔径为38~42 mm时,每米孔可装2±0.2 kg静爆剂,当孔径为50 mm,参考上限计算,另扣减临空面一排不装药孔数共计51个孔,则实际装药计算单耗量指标为:(2601-51)孔×2.5m/孔÷249.75m3=25.52 m/m3,该工序主要是测静爆剂消耗量。拌制装药人工参考劳动定额折算。
目录一、工程概况 (2)二、施工说明与工法特点 (2)一)、静力爆破法特点 (2)二)、性能与型号 (3)三、施工工艺流程 (4)一)、工艺流程图 (4)二)、施工前准备 (4)三)、设计布孔 (4)四)、测量定位及钻孔 (5)五)、装药 (5)六)、药剂反应时间的控制 (6)四、材料及设备 (7)五、质量控制 (8)六、安全措施 (9)七、环保措施 (10)八、安全管理及事故应急处理办法 (10)静态爆破石方专项施工方案一、工程概况:我公司承建深圳市龙岗区坂田街道杨美片区雨污分流工程,因现场开挖管道施工过程中,部分遇到孤石,无法按设计图纸进行施工,需将孤石破除才能继续施工。
因施工区域处于小区内,周围建筑物和人流较多,为保证小区居民正常生活。
我方采用安全系数较高的静态破碎方案进行施工。
二、施工说明与工法特点静力爆破技术其实质是岩体上钻孔,在钻孔中灌装静力爆破剂,依靠其膨胀力使岩石产生裂隙或裂缝,从而达到破碎的目的,可在无振动、无飞石,无噪音、无污染的条件下破碎或切割岩石或混凝土构筑物,特别适用于老厂改造和房屋拆迁工程,对于岩石的破碎和切割,不会造成其内伤,提高了成材率,爆破时不会损坏周围的任何物体,在确保安全的前提下又能达到破碎的目的。
静力爆破剂属于非燃、非爆、无毒物品,是一种含有铝、镁、钙、铁、氧、硅、磷、钛等元素的无机盐粉末状破碎剂,用适量水调成流动浆体,直接装入炮孔中,经水化后,产生巨大膨胀压力,并施加给孔壁,将混凝土或岩石悄悄地破碎。
一)静力爆破法特点:1.高效率、高效益2.操作简单、安全、工期短、成本低;3.提高石材荒料成材率3~4 倍;4.易管理,可按普通货物托运、储存、保管;5. 环保、安全静力爆破在破碎过程中无震动、无飞石、无噪声、无毒、无污染。
静力爆破剂不属于危险品,无公害。
可按普通货物进行运输和储存,在购买、运输、保管中无任何限制。
6. 使用方便使用时按配比要求用水搅拌后灌入钻孔中即可。
工艺原理4.0.1 静力爆破工艺的原理是:人工造孔后,在静力爆破剂的作用下使岩石胀裂、产生裂缝,再用风镐解小、破除达到开挖目的。
因此,静爆产品直接影响爆破开挖效果。
4.0.2 静力爆破剂的破碎机理:1).静力爆破剂进行破碎的机理与炸药破碎机理不同,它主要是靠破碎剂在被破碎体内发生缓慢的化学反应和物理变化而使晶粒变形、温度升高、体积膨胀,以致逐渐增大对孔壁的静膨胀压力作用,使介质产生龟裂而解体,静力膨胀破碎法也称静力迫裂和静力破碎技术。
2).岩石脆性介质的抗拉强度远小于其抗压强度,岩石的抗拉强度约为 5~10Mpa,通常无声破碎剂的膨胀压力可达 30~50Mpa,当炮孔中的静力爆破剂发挥作用时,炮孔周围介质产生周向拉应力,当拉应力值超过介质的抗拉强度时,炮孔之间便产生裂隙,随着膨胀压力的增加,裂隙逐步扩展成裂缝,继而导致介质破坏。
4.0.3 静力爆破剂是以特殊硅酸盐、氧化钙为主要原料,配合其他有机、无机添加剂而制成的粉状物质,典型的化学反应式为:CaO+H2O→Ca(OH) 2+6.5×104 J (4-1)式中 CaO——————氧化钙 H2O——————水Ca(OH) 2————氢氧化钙 J———————焦(热量单位)当氧化钙变成氢氧化钙时,其晶体由立方晶体转变为复三方偏三角面体,这种晶体的转化,会引起晶体体积的膨胀。
根据测定,在自由膨胀的前提下,反应后的体积可增长 3~4 倍,其表面积也增大近 100 倍,同时每 mol 还释放出 6.5×104J 的热量。
如果将它注入炮孔内,这种膨胀受到孔壁的约束,压力可上升到 50Mpa,介质在这种压力作用下会产生径向压缩应力和切向的拉伸应力8分别捣实”。
也可将药剂拌和后用灰浆泵压入,孔口留 5cm用黄泥封堵保证水分药剂不流出。
3).岩石刚开裂后,可向裂缝中加水,支持药剂持续反应,可获得更好效果。
4).对于采石场和超大体积的设备基础破碎施工,操作人员的协调配合很重要。
6。
8混凝土裂解施工方案(静力破碎拆除混凝土)6.8。
1拆除方法的选择膨胀破碎拆除法是利用安放在建筑物中的膨胀破碎剂的膨胀破碎作用而促其裂解的方法。
国外称之为静态解体法或无公害解体法。
膨胀破碎剂有复合膨胀破碎剂和水泥膨胀破碎剂等。
静爆拆除采用无声膨胀剂把混凝土充分破碎,与传统的拆除方法相比,其特点优异,各拆除方法特点对比如下表:6.8.2施工目标为满足在拆除原渠道时能够快速有效,不对附近建筑及渠体产生振动等不良影响,我们准备采用静态膨胀剂静爆拆除,通过膨胀力缓慢地、静静地传给混凝土支撑使其破碎,然后用机械或人工进行剔凿,从而安全、快速、无震动的将混凝土拆解成一个一个大块石,再用人工配合吊车,将石头拉运至指定区域.6。
8。
3施工步骤:现场准备→钻孔→搅拌→灌孔→开裂→人工配合机械进行剔凿→大石头吊装拉运→现场清理6。
8。
4现场准备施工现场应将杂物清理干净,把工具和材料按照要求堆放,仔细核对查看外包装上的生产日期,禁止使用过期产品,查看外包装是否有受潮现象,不得使用受潮产品,核对产品合格证和使用说明书.静力爆破剂分常温型和冬季低温型,应按实际施工温度、开采类型选择合适的型号,不可互用。
使用型号和施工温度可参照下表6。
8。
5现场施工6.8.5。
1钻孔按照给监理上报的方案进行划线布孔,按照产品设计要求的孔径、孔深和孔间距,选择合适的钻机进行钻孔。
钻孔直径与破碎效果有直接关系,钻孔过小,不利于药剂充分发挥效力,钻孔太大,易冲孔,实际使用前,应先划出一块试验地进行钻孔静力爆破试验.钻孔深度约为被爆破实物厚度的80%—90%,钻孔直径:一般不小于28mm为宜,钻孔距离为钢筋混凝土30—50cm,大理石钻孔距离为10—15cm,花岗石钻孔距离为5—10cm,现场使用钻头直径为28mm、30 mm 、32 mm 、34 mm 、36 mm 、38 mm40 mm的钻头.6.8。
5.2搅拌单位耗量因材质不同,膨胀粉用量约为6-20千克/立方米,用水桶装好水,接着将药剂倒入水中,水和药剂比例为1:3,然后搅拌均匀成糊状。
一、力王牌无声膨胀剂产品特性及特点
力王牌无声膨胀剂(又名:无声破碎剂、 静态膨胀剂、破石剂、裂石剂、
膨胀剂、无声zhayao) SCA ,破碎物体时不产生震动、噪音、飞石、粉尘及有
du气体,属无公害 环保型产品,不属易qiang、易bao物品。运输、保管安全
可靠,使用方便。本品破碎效果稳定,一般可使被 破碎物在 12 小时以内发生
破碎.
1、膨胀力大。最大可达到120兆帕(1200kg/cm2)。
2、反应时间短。最大膨胀力可在15分钟内出现。反应时间还可在15分钟至
12小时之间调节。
3、需破则破,需留则留。可以很容易控制被破碎体破碎完后的形状。
4、施工简单,易操作:本品用洁净水搅拌后灌入钻孔中捅紧即可。不需lei
管zhayao,不需放pao,不需专业工种。操作人员peixun时间很短。
5、安全,易管理: 无声破碎剂属建材类产品,产品标准归类于《水泥制品》
中,代号为:JC506-92,为非易qiang易bao危险品,购买,运输,保管、使用
安全可靠。不受国家危险品、品管理法规限制。
6、保质期长。在包装无破损,存储地干燥,基本恒温(16℃-32℃)的条件下,
保质18个月。
二、力王牌无声膨胀剂产品用途
1 、用于混凝土和钢筋凝土构筑物的拆迁。
2 、用于各种花岗岩、大理石等名贵石材的切割、整形;
3、用于 城市大型混凝土基础拆除,水利、桥墩、隧道等静态破碎施工的工程。
保留部分的岩石和混凝土完整性和结构强度要求不能受到任何损害的破碎拆
除
4、 用于不适宜使用zhayao膨胀施工的条件下,需要拆除的混凝土工程、岩石
工程。
5、用于普通岩石的破碎和松动,大尺寸竖井,边坡开挖处理工程
6 、用于机关学校、公共场所及住宅旁的破碎施工。禁止出现点qiang明火的
zhayao库、危险品仓库、junhuo库旁的破碎拆除施工;;不允许和不适宜出现
强烈震动的破碎施工,如建筑物保留拆除、边坡险情处理、不允许和不适宜出
现巨大声响和噪声的破碎施工;如城市深夜的破碎施工等。
三、 力王牌无声膨胀剂类型及应用气温范围
型号 应用气温范围
0C
膨胀压(MPa)
8小时 24小时 48小时
I 20--40
≥30 ≥55 ≥90
II 10--15
≥20 ≥45 ≥60
III -5--10
≥10 ≥25 ≥35
四、力王牌无声膨胀剂使用方法步骤
(一)、施工前准备:跟据当地气温、破碎剂温度、拌水温度、被破碎体温度、
是否与要求相符合;检查破碎剂包装是否破损。操作前请确定已准备好以下材料
物品: 1、破碎剂。2、洁净水。3、水桶、拌和盆。4、捅棍。5、防护眼镜。6、
橡胶手套。7、备用洁净水和毛巾。
(二)设计破碎方案:布眼前首先要确定至少有一个以上自由面(临空面),钻
孔方向应尽可能做到与自由面平行;切割岩石或混凝土时同一排钻孔应尽可能保
持在一个平面上。自由面越多,单位破石量就越大,经济效益也更高。破碎方案
确定后,首先使用钻机钻孔。关于孔径、孔距、孔深和破碎设计,应根据被破碎
物的具 体情况而定。如:混凝土结构:有无钢筋、钢筋直径、排列情况;岩石
结构:性态、节理、被破碎物的大小等。:孔距与排距(抵抗线距离)布置:孔
距与排距的大小与岩石硬度、混凝土强度及布筋有直接关系,硬度越大、混凝土
强度越高、布筋密钢筋粗时,孔距与排距越小,反之则大,孔距与排距布置, 根
据施工经验提出以下钻孔数据以供参考:
被破碎物体 孔径(mm) 孔距(cm) 抵抗线
(cm)
孔深 用量kg/m3
岩石切
割
32--40 15--40 100--200 90%H 5--15
无今混
凝土
32--40 20--40 30--60 80%H 8--10
钢筋混
32--40 10--20 20--30 90%15--25
凝土
H
( 三 ) 钻 孔 :
1、钻孔直径与破碎效果有直接关系,钻孔过小,不利于破碎剂充分发挥效力;
钻孔太大,易冲孔。跟椐被破碎物的强度、硬度、钢筋的排列密度使用直径为
38-50mm的钻头。
2、钻孔内余水和余灰渣应用高压风吹洗干净,孔口旁应干净无土石渣。
3、混凝土和岩石钻孔深度为目标破碎体90%;,一般在1至2米较好。
(四)装 破碎:
• 根据每孔膨胀剂用量多少,加水搅成具有流动性的稠浆往孔内灌满为止。
• 根据每孔膨胀剂用量多少,将膨胀剂倒入盆中,将水和膨胀剂以 0.2----0.25:10
的比例迅速搅拌 (即 2----2.5 份膨胀),搅拌时可用手提式搅拌机或用于搅拌,
但用于搅拌时,因膨胀剂略有腐蚀性应戴橡皮手套,待搅合均匀,使之成为湿而
松散的面絮状或胶泥状后,迅速向孔内边倒边用物品 捣实即可。 装破碎深度为
孔深的100%。
• 水平方向和向上方向的钻孔,可用比钻孔直径略小的高强长纤维纸袋装入破
碎剂,按一个操作循环所需要的破碎卷数量,放在盆中,倒入洁净水完全浸泡,
50秒左右破碎卷充分湿润、完全不冒气泡时,取出破碎卷从孔底开始逐条装入
并捅紧,密实地装填到孔口。即 “ 集中浸泡,充分浸透,逐条装入,分别捣实 ” 。
也可将破碎剂搅拌后用灰浆泵压入,孔口用黄泥封上保证水分破碎剂不流出。
4、对于超大体积的设备基础破碎施工,操作人员的协调配合很重要。应采用小
组的方式。每组施工工人在每次操作循环过程中负责装孔的孔数不能过多。每次
拌破碎量不能超过实际能够完成的工作量。各灌装小组在取破碎、加水、拌和、
灌装过程中应基本保持同步,可以让每个孔内破碎剂的最大膨胀压基本保持同期
出现,有利于岩石的破碎。
5、灌装过程中,已经开始发生化学反应的破碎剂(表现开始冒气和温度烫手)
不允许装入孔内。从破碎剂加入水到灌装结束,这个过程的时间不能超过四分钟。
6.岩石刚开裂后,可向裂缝中加水,支持破碎剂持续反应,可获得更好效果。
五. 力王牌无声膨胀剂反应时间的控制
破碎剂反应的快慢与温度有直接的关系,温度越高,反应时间越快,反之则
慢。实际操作中,控制破碎剂反应时间太快的方法有两种,一种是在拌合水中加
入抑制剂。另一种方法是严格控制拌和水、干粉破碎剂和岩石(或混凝土)的温
度。夏季气温较高,破碎前应对被破碎物遮挡,破碎剂存放低温处,避免曝晒。
将拌合水温度控制在 15℃以下。
破碎剂(卷)反应时间过快易发生冲孔伤人事故,同时也影响施工效果,增
加了施工成本。为防止事故,除了采取必要的安全措施外,还可用我厂专配的延
缓反应时间的抑制剂。抑制剂放入浸泡破碎剂(卷)的拌和水中。加入量为拌合
水的0.5% — 6%。温度越高,加入量越多,反之则少。冬季气温较低,破碎剂
反应时间会相应延长,给施工带来不便,一般解决办法是加入促发剂和提高拌和
水温度。促发剂加入过多,也会降低破碎剂膨胀力。拌和水温可根据实际适当提
高,但最高不可超过50℃,(否则可能太快冲孔)。反应时间一般控制在15--30
分钟较好,条件较好的施工现场和熟练运用过我厂产品的用户,可根据实际情况
缩短反应时间,以利于施工。
六.力王牌无声膨胀剂安全措施和注意事项
1.无关人员不得进入施工现场。
2.使用我厂产品必须配戴防护眼镜(防尘防冲击型PVC护目镜)。施工人员未
戴防护眼镜操作属安全违章。
发生冲孔是正常现象,是不可预见和不可完全控制的,冲孔产生的原因较多,
大致有以下几种:①操作人员操作不当。包括破碎剂已经发热冒气仍在灌装等,
装填不密实有空气隔层等;②温度控制不当。气温高时,拌和水、破碎剂、钻孔
孔壁温度控制不当、抑制剂破碎量不够,致使破碎剂反应过快等;③钻头选用不
当,钻孔直径过大等。冲孔时破碎剂温度较高且有腐蚀性,冲入眼内可能会对角
膜造成严重损害。为防止伤人事故,操作人员必须戴符合国家安全标准生产的防
冲击防尘PVC护目镜进行操作。
3.在破碎剂灌入钻孔到岩石或混凝土开裂前,不可将面部直接近距离面对已装
破碎的钻孔。破碎剂灌装完成后,盖上麻袋或草席,远离装灌点。观察裂隙发展
情况时应更加小心。此外施工现场应专门备好清水和毛巾,冲孔时如破碎剂进入
眼内和皮肤上,应立即用清水冲洗。情况严重者立即送医院清洗治疗。
4.在破碎工程施工中需要改变和控制反应时间,必须依照本厂规定加入本厂生
产或提供的抑制剂和促发剂,并按我们的要求配制使用,严禁擅自在本产品中加
入其他任何化学物品,否则,由此引起的任何事故和任何意外与本厂无关。
5.刚钻完孔和刚冲孔的钻孔,孔壁温度较高,应确定温度正常符合要求并清洗干
净后才能继续装破碎。
6.本产品运输和存放中应防潮。开封后请立即使用。如一次未使用完,应立即紧
扎袋口,需用时再开封。
