技术交底记录处均设置,以便检查楼板面标高。
2、安装墙柱钢筋及预埋水电箱盒,线管,预留洞口等,预留预埋完毕后办理隐蔽工程验收手续。
3、安装墙柱模板(1)初始安装模板时,定位专用钉子固定在混凝土面支撑在外角模内侧,以保证模板安装对准放样线。
(2)所有模板都是从角部开始安装,这样可使模板保持侧向稳定。
角部一块模板就可以给很长的墙模提供足够的侧向支撑。
(3)安装模板之前,需保证所有模板接触面及边缘部已进行清理和涂脱模剂。
(4)当角部稳定和内角模按放样线定位后继续安装整面墙模。
为了拆除方便,墙模与内角模连接时销子的头部应尽可能的在内角模内部。
(5)封闭模板之前,需在墙模连接件上预先外套PVC 管,同时要保证套管与墙两边模板面接触位置要准确,以便浇注后能收回对拉螺丝。
(6)当外墙出现偏差时,必须尽快调整至正确位置,这只需将外墙模在一个平面内轻微倾斜,如果有两个方向发生垂直偏差,则要调整两层以上,一层调整一个方向。
不要尝试通过单边提升来调整模板的对齐,如果存在较大的偏差,需要凿打部分混凝土以达到要求。
4、安装梁模、顶板模(1)安装墙顶边模和梁角模之前,在构件与混凝土接触面处涂脱模剂。
(2)墙顶边模和边角模与墙模板连接时,应从上部插入销子以防止浇筑混凝土期间发生振动造成销子脱落。
安装完墙顶边模,即可在角部开始安装板模,必须保证与混凝土接触面已涂脱模剂。
(3)板梁用于支撑板模,在大多数情况下,应按板模布置图组装板梁。
用135mm 销只拆除与墙模板下部相连的平模外围起步板,上部平模外围护不拆除而用于支撑下一层的墙模。
墙模拆除以后,去除锚固螺栓,拆下下层平模外围起步板,然后进行清洁和涂油工作,以备下次使用。
锚固螺栓每次使用后都要用钢刷清洁。
每一层平模外围起步板都跨层使用。
7、铝模拆除应注意的事项(1)拆除前应架设工作平台以保证安全,至少要两人协同工作。
(2)顶模的拆除必须等混凝土强度达到早拆条件,拆除顶模时须逐渐传递下来,切不可把销子和楔子全部取下,再拆除一整面铝板。
技术部分:一、铝合金模板施工工艺流程图模板安装前准备①模板的安装②混凝土浇筑及养护③模板的拆除④清洁模板、循环施工技术及安全交底测量放线、地坪标高、钢筋及预埋施工检查定位筋及水泥内撑条安装材料调运墙、柱铝合金模板安装同时涂刷脱模背楞及斜撑安装及初步校正梁板安装楼面模板安模板的整体校正及验收模板堵缝背楞、墙、柱模板的拆除梁板的拆除楼面板的拆除支撑的拆除二、安装工艺流程详解1、技术及安全交底:铝合金模板安装前应向劳务班组作业人员进行技术及安全的交底工作。
技术交底主要包括:模板的吊运、安装及拆卸等具体施工工艺,以及实际的操作方法、注意事项和现场文明施工、安全隐患、施工难点、关键控制点等。
2、测量放线、地坪标高、钢筋及预埋施工检查:首先应检查并确认地面的平整度控制要求范围内(±5mm),尤其是模板下角,若不在范围内,对高于标高5mm 部分要进行剔凿,对低于 5mm 部位要用垫块调平;其次检查施工放线(轴线、边线、控制线)完整性及正确性,控制线距离模板边线 200 ㎜或 300 ㎜;再次检查钢筋安装是否影响模板安装,检查主要包括:查看竖筋下角是否超出模板边线、箍筋是否超出模板边线、有盖板处钢筋是否超出盖板高度、主筋是否影响对拉螺杆安装等;最后预埋施工验收,主要确保预埋施工已验收合格,预埋件不影响模板安装。
3、定位筋、水泥内撑条和外墙木方的安装: 定位筋材料选用Ф8钢筋,定位筋安装要符合以下要求:1、墙头及转角处必须安装定位筋;2定位筋间距不大于400mm。
另外为确保施工质量,在剪力墙上应绑扎定位钢筋或水泥内撑条,间距按1000*1000安装,材料长度应与墙同宽,偏差在2mm以内.。
首层拼装时外墙、楼电梯井和空洞位置的墙模板下脚需垫设木方(外墙提50mm的地方木方上表面位置也需提50mm)。
4、材料吊运:材料调运应按安装顺序进行。
首先吊墙模板,再吊背楞,然后吊梁板,之后吊顶板,最后吊K板吊模。
吊运材料时应按照区域分包布置图准确吊运,避免材料在吊运过程中发生混乱现象和造成模板不必要的二次搬运且先吊上板面的材料必须安装基本完成才能继续吊后面的材料。
交底内容:
一、施工前准备
1、焊定位钢筋:在墙柱根部离地约50mm,间距600mm焊接定位钢筋,封口的位置焊井字形。
2、模板的摆放:按区域把模板分区分房间整齐摆放,涂刷铝模脱模剂。
二、墙模系统
1、墙模系统结构主要包括主墙板、墙头板、内墙板角铝、对拉螺杆、钢背楞及导墙板(K板)。
模板之间用销钉连接,使用穿墙螺栓对拉,螺杆横向间距小于等于800mm。
背楞第1、
2、3道用两条60×40×δ2.5矩形钢管矩形钢管焊接而成,第4道背楞用两条50×30×δ2.5矩形钢管矩形钢管焊接而成,背楞有直背楞和直角背楞两种,首道背楞距结构面200mm,第二道背楞距结构面800mm,第三道背楞距结构面1400mm,第四道背楞距结构面2150 mm。

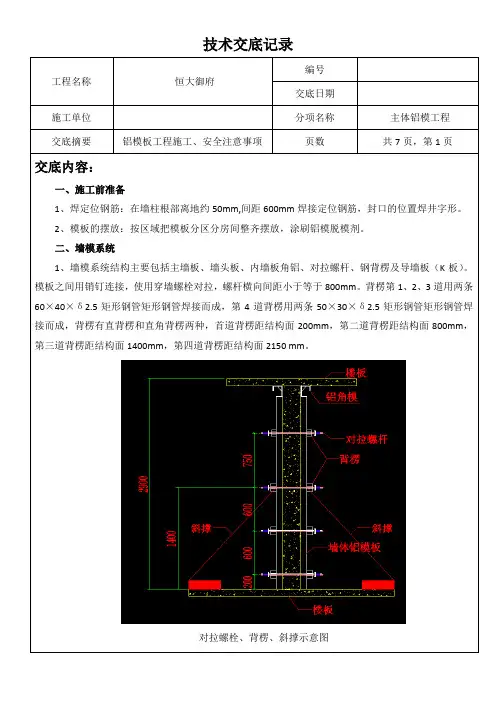

对拉螺栓、背楞、斜撑示意图
销钉及穿墙螺栓连接示意
2、梁模系统
梁模系统主要包括梁底阴角、梁底模板、转角连接阳角模板、梁底早拆头及独立钢支撑。
在梁底模板设置梁底早拆模板,在梁底早拆模板下安装独立钢支撑,支撑间距最大不超过1.3米。
梁底板在安装销钉时严禁大头方向向下
3、楼面系统
楼面系统主要包括楼面板、楼面龙骨、早拆头及独立钢支撑。
配用早拆支撑系统可提高模板的周转效率,使用独立钢支撑,支撑间距为1300mm×1200mm。
楼面板配模示意图。
