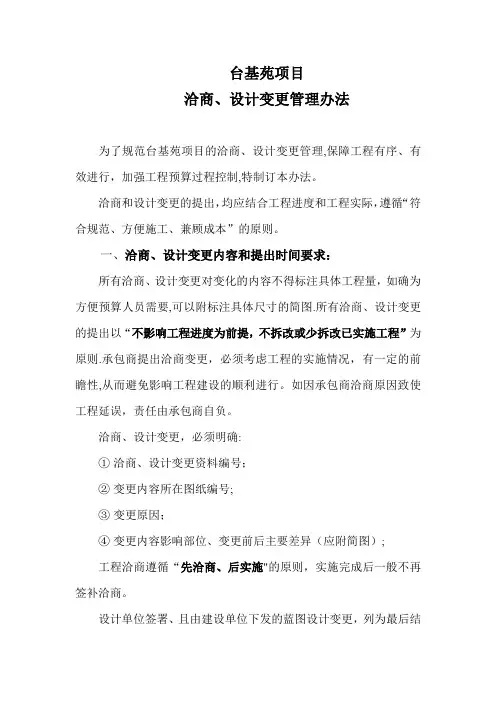

变更洽商注意事项
- 格式:doc
- 大小:14.50 KB
- 文档页数:1
结算单注意事项
1、总价合同
合同规定内容,超过合同额的多少变更总价
2、综合单价合同
包括两部分内容:合同内的结算和变更洽商结算
结算时,已经有的清单项按照原来的综合单价直接输入工程量,没有的清单项在
原来的基础上列出清单项(和原来的报价文件一致,比如利润,企业管理费,安
全文明施工费,规费,税金等)要注意的是,原来的报价文件里是否含有主材,
和另外签的供货合同的主材是否冲突,取费是否合理(比如DN25的管道的综合
单价是35 那DN20的管道的综合单价只能比起小 在同时计量主材和不计主材
的情况下)等,总之,需检查内容
A、各个清单项的主材是否计量,有的定额里直接含有主材,必要的情况下删除
(设备 风管风阀 风口 软接 消声器 保温 水管 水阀 法兰 支架 套管 拆除
量)
B、报价时的取费是否一致,例如脚手架搭拆和系统调试费是否计取,企业管理
费,安全文明施工费,规费,税金等取费是否一致
C、洽商单里的清单项和合同内结算单的清单项综合单价必须一致
D、洽商单里的风管拆除之后再安装,那一部分风管主材量不计取
E、风口比较大时,以一个比例系数乘以安装子目
F、工程量及综合单价的检查
G、一部分水管或风管拆除(没有安装保温)后,比如他的量为550,再次安装
后增加了一部分量,总量变为600,那风管拆除的550不计主材,再次安装增加
的50应记取主材及相应的保温,另外的550应不计取主材,这个例子告诉我们
保温及主材的量是否记取,必须重新考核,不要忘记
